新版植筋工程安全技术交底【植筋工程安全技术交底】一、项目背景植筋工程是建造工程中常见的一种加固措施,旨在提高结构的承载能力和抗震性能。
为确保植筋工程的施工安全,保证工作人员的人身安全和工程质量,特进行安全技术交底。
二、工程概况本次植筋工程位于XX建造工地,工程规模为XX平方米,主要包括基坑开挖、钢筋加工、植筋施工等工序。
施工过程中,需严格遵守相关安全规范和技术要求。
三、安全技术要求1. 人员管理(1) 所有参预植筋工程的人员必须持有相关证书,并经过专业培训。
(2) 工作人员必须按照施工组织设计要求进行分工,明确责任和权限。
(3) 工作人员必须佩戴合格的安全防护用品,包括安全帽、安全鞋、防护手套等。
2. 施工现场管理(1) 植筋工程现场必须设立明显的安全警示标志,标明禁止入内、安全通道等信息。
(2) 施工现场必须保持整洁有序,杂物必须及时清理,防止绊倒和滑倒事故。
(3) 施工现场必须配备消防器材,并定期检查和维护。
3. 设备和材料管理(1) 所使用的设备必须符合国家标准和安全规范,定期检查和维护。
(2) 钢筋必须按照设计要求进行加工和验收,严禁使用损坏和过期的钢筋。
(3) 植筋所使用的胶粘剂必须符合相关标准,且存放在通风干燥的地方,防止火灾和泄露。
4. 施工操作规范(1) 施工人员必须熟悉植筋工程的施工工艺和操作规程,并按照要求进行施工。
(2) 施工人员必须正确使用工具和设备,如电钻、焊接机等,避免操作不当导致事故发生。
(3) 施工人员在植筋过程中必须保持工作面干净,避免灰尘、杂物等影响植筋质量。
5. 应急措施(1) 施工现场必须配备急救箱,并指定专人负责急救工作。
(2) 所有参预施工的人员必须熟悉应急逃生通道和灭火器的使用方法。
(3) 发生事故时,必须即将报告相关负责人,并采取紧急救援措施。
四、安全技术交底的方式1. 会议交底:组织相关人员召开会议,详细介绍植筋工程的安全技术要求和操作规程,并进行现场演示。
植筋施工技术交底一、施工预备1、楼层墙、柱上结构+50线及楼面墙体构造柱位置线所有弹完,第一道植筋位置在+50线以下10公分处,其他植筋位置,依据第一道位置沿高度方向每隔500mm设2Φ6锚拉筋,施工时按照墙厚从墙体外皮向里25mm开头预埋。
2、预备好施工材料及机具如: 钻孔工具(电锤)、清孔毛刷、清孔风机、锚固植筋胶等。
3、按图纸设计要求及砌体规范举行墙体拉接钢筋下料。
其锚拉筋下料长度伸入墙体部分不小于700mm(门窗等处特别考虑),并且端部要按规范要求设置弯钩,伸入墙、柱内长度按照钢筋直径举行确定,Φ6钢筋不小于90mm,Φ10钢筋不小于150mm,其他型号锚入不小于12d(过梁、构造柱等必需外漏不小于300mm)。
二、施工工艺1、施工流程: 钻孔一清孔一泡胶一钢筋除锈一植筋泡胶一植筋一植筋保养。
2、施工工艺:2.1用电锤按墙、柱上标注的需要植筋位置的砼基部位钻孔,钻孔的深度Φ6钢筋不小于90mm,Φ10钢筋不小于150mm。
钻孔直径为钢筋直径+5mm。
结合力特征值Rk(KN);Φ6钢筋不小于6KN,Φ8钢筋不小于19KN,Φ10钢筋不小于30KN,Φ12钢筋不小于41KN等;2.2 用毛刷、清孔风机或水对孔内粉尘清洗至整洁,检查植筋胶外包装上的生产日期及合格证,把植筋胶放入水中浸泡至无气泡冒出(约2~3分钟)2.3 将泡好植筋胶放入待植筋孔内,剂量多少以钢筋植入时微有溢出为准。
2.4 把钢筋植入至孔底(普通用锤子锤击钢筋植入),如钢筋有生锈现象,必需用钢丝刷清除铁锈后再植入。
2.5 钢筋植好后,需保养72小时,期间不得晃动。
三、质量标准1、钢筋品种、强度等级必需符合设计要求。
2、灌浆料的强度必需满足其验收标准要求。
3、钻孔的直径必需满足插筋距孔边距要求。
成孔的水平偏差不得大于2mm,垂直偏差不得大于1%。
3、灌浆料必需密实饱满。
4、按照技术参数要求三天内严禁砌筑,杜绝人为扰动三天内杜绝人为扰动。

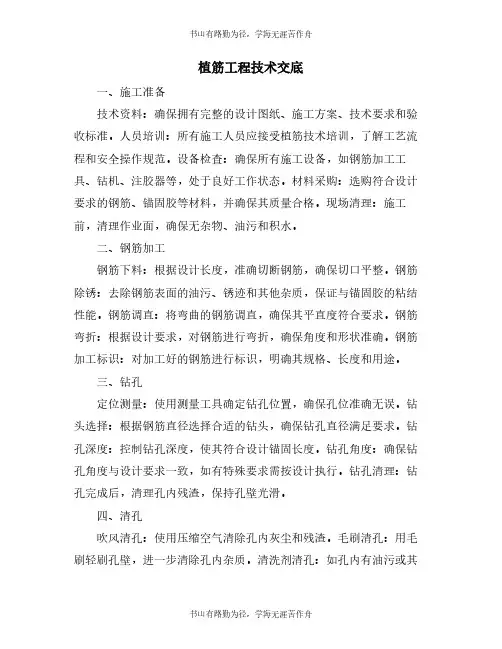

植筋工程技术交底一、施工准备技术资料:确保拥有完整的设计图纸、施工方案、技术要求和验收标准。
人员培训:所有施工人员应接受植筋技术培训,了解工艺流程和安全操作规范。
设备检查:确保所有施工设备,如钢筋加工工具、钻机、注胶器等,处于良好工作状态。
材料采购:选购符合设计要求的钢筋、锚固胶等材料,并确保其质量合格。
现场清理:施工前,清理作业面,确保无杂物、油污和积水。
二、钢筋加工钢筋下料:根据设计长度,准确切断钢筋,确保切口平整。
钢筋除锈:去除钢筋表面的油污、锈迹和其他杂质,保证与锚固胶的粘结性能。
钢筋调直:将弯曲的钢筋调直,确保其平直度符合要求。
钢筋弯折:根据设计要求,对钢筋进行弯折,确保角度和形状准确。
钢筋加工标识:对加工好的钢筋进行标识,明确其规格、长度和用途。
三、钻孔定位测量:使用测量工具确定钻孔位置,确保孔位准确无误。
钻头选择:根据钢筋直径选择合适的钻头,确保钻孔直径满足要求。
钻孔深度:控制钻孔深度,使其符合设计锚固长度。
钻孔角度:确保钻孔角度与设计要求一致,如有特殊要求需按设计执行。
钻孔清理:钻孔完成后,清理孔内残渣,保持孔壁光滑。
四、清孔吹风清孔:使用压缩空气清除孔内灰尘和残渣。
毛刷清孔:用毛刷轻刷孔壁,进一步清除孔内杂质。
清洗剂清孔:如孔内有油污或其他复杂污物,可考虑使用清洗剂进行清洁。
干燥处理:确保孔内无积水、油污和其他影响植筋质量的杂质。
验收合格:按验收标准检查清孔效果,确保符合要求。
五、植筋钢筋除污:清除钢筋表面的油污和尘埃,确保其与锚固胶的良好粘结。
锚固胶调配:按照产品说明和设计要求,准确配制锚固胶。
注胶:将锚固胶均匀注入孔内,注意避免气泡的产生。
钢筋插入:将处理好的钢筋缓慢插入孔内,确保其到达设计深度。
固定与养护:按照设计要求对钢筋进行固定,并按照锚固胶的养护要求进行养护。
六、质量检测基本要求:植筋工程完成后,应进行全面的质量检测,确保符合设计和规范要求。
外观检测:检查植入的钢筋是否有裸露、松动或其他异常现象。
《植筋技术交底》第一节工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX 平方米。
为确保植筋施工的安全和质量,特制定本植筋技术交底。
第二节植筋技术要求1. 材料要求:(1)植筋胶:应选择符合国家标准的专用植筋胶,具有良好的粘结性能和耐久性能。
(2)钢筋:应符合国家现行标准《钢筋混凝土用钢》GB/T 1499.1的规定,具有良好的抗震性能和焊接性能。
(3)锚固板:应选择符合设计要求的锚固板,具有良好的抗剪性能。
2. 植筋工艺:(1)清洁:植筋前,应将混凝土表面清除干净,去除油污、灰尘、松动混凝土等杂物。
(2)钻孔:根据设计要求,用钻头钻孔,孔径应大于钢筋直径,孔深应符合设计要求。
(3)清孔:钻孔后,应清除孔内灰尘和杂物。
(4)植筋:将植筋胶注入孔内,然后将钢筋缓慢插入,确保钢筋与混凝土表面贴合紧密。
(5)固化:待植筋胶固化后,进行钢筋焊接,焊接长度应符合设计要求。
第三节施工注意事项1. 施工过程中,应严格按照施工方案和操作规程进行,确保工程质量。
2. 植筋作业应由经过专业培训的工人操作,确保施工安全。
3. 植筋过程中应做好防护措施,防止钢筋滑脱或植筋胶泄漏伤人。
4. 施工人员应遵守施工现场的安全规定,确保自身安全。
5. 做好施工记录,确保工程资料完整。
第四节质量保证措施1. 加强施工过程控制,确保植筋施工质量。
2. 定期对施工人员进行技术培训,提高施工技能。
3. 加强质量检查,对不合格工程及时整改。
通过以上措施,确保本项目植筋施工安全满足设计要求。
希望全体施工人员严格遵循本技术交底内容,共同努力,共创优质工程。
技术交底人:XXX交底日期:XXXX年XX月XX日。
一、交底目的为确保钢筋工在植筋施工过程中的安全,预防和减少安全事故的发生,特进行本次安全技术交底。
二、交底时间[填写具体日期]三、交底内容1. 安全常识- 进入施工现场必须佩戴安全帽,高空作业必须系好安全带,正确使用个人防护用品。
- 严格遵守安全生产规章制度,严禁酒后作业、违章操作。
- 熟悉并掌握本岗位的操作规程和安全操作规程。
2. 植筋施工前的准备工作- 检查植筋设备、工具是否完好,确保其符合安全要求。
- 检查施工现场的安全防护设施是否齐全、可靠。
- 熟悉施工图纸,明确植筋的位置、深度、数量等要求。
3. 植筋施工过程中的安全注意事项- 植筋施工应在地面进行,严禁在高空作业。
- 作业时,应保持施工现场的整洁,防止杂物掉落伤人。
- 严格遵守操作规程,不得擅自改变施工方法。
- 植筋过程中,应确保钢筋与孔洞的垂直度,避免出现倾斜、弯曲等现象。
- 作业时,应保持操作区域畅通,防止发生碰撞事故。
- 严禁使用损坏或不符合要求的植筋材料。
4. 植筋施工过程中的安全防护措施- 作业人员应佩戴防护眼镜、防尘口罩等防护用品。
- 高空作业时,应系好安全带,并确保安全带的可靠性。
- 植筋过程中,应设置警戒线,防止无关人员进入作业区域。
- 作业人员应相互配合,确保施工过程中的安全。
5. 紧急情况应对措施- 发生意外事故时,应立即停止作业,迅速撤离现场。
- 及时拨打急救电话,寻求专业救援。
- 保护现场,等待相关部门进行调查和处理。
四、总结通过本次安全技术交底,使全体钢筋工充分了解和掌握植筋施工过程中的安全注意事项和防护措施,确保施工安全。
请各施工人员认真学习,严格遵守,共同营造一个安全、有序的施工环境。
五、交底人[填写交底人姓名及职务]六、参加交底人员[填写参加交底人员姓名及职务]七、注意事项- 本交底内容为模板,具体施工过程中应根据实际情况进行调整。
- 施工过程中,如遇特殊情况,应立即停止作业,并向相关部门报告。
- 请各施工人员认真遵守安全规定,确保自身和他人的安全。

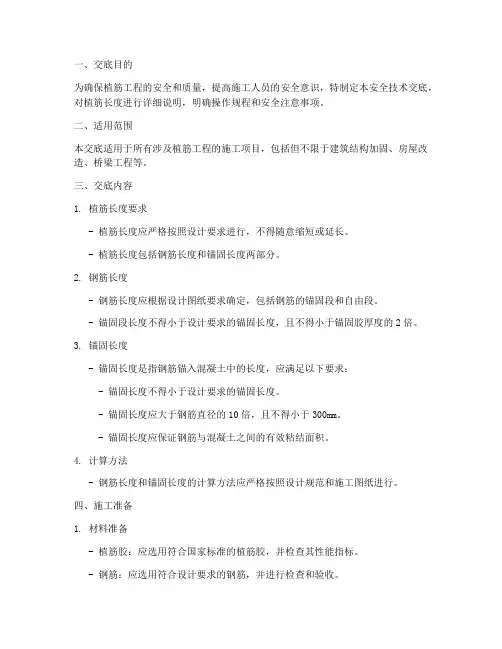

一、交底目的为确保植筋工程的安全和质量,提高施工人员的安全意识,特制定本安全技术交底,对植筋长度进行详细说明,明确操作规程和安全注意事项。
二、适用范围本交底适用于所有涉及植筋工程的施工项目,包括但不限于建筑结构加固、房屋改造、桥梁工程等。
三、交底内容1. 植筋长度要求- 植筋长度应严格按照设计要求进行,不得随意缩短或延长。
- 植筋长度包括钢筋长度和锚固长度两部分。
2. 钢筋长度- 钢筋长度应根据设计图纸要求确定,包括钢筋的锚固段和自由段。
- 锚固段长度不得小于设计要求的锚固长度,且不得小于锚固胶厚度的2倍。
3. 锚固长度- 锚固长度是指钢筋锚入混凝土中的长度,应满足以下要求:- 锚固长度不得小于设计要求的锚固长度。
- 锚固长度应大于钢筋直径的10倍,且不得小于300mm。
- 锚固长度应保证钢筋与混凝土之间的有效粘结面积。
4. 计算方法- 钢筋长度和锚固长度的计算方法应严格按照设计规范和施工图纸进行。
四、施工准备1. 材料准备- 植筋胶:应选用符合国家标准的植筋胶,并检查其性能指标。
- 钢筋:应选用符合设计要求的钢筋,并进行检查和验收。
- 钻孔工具:应选用合适的钻孔工具,确保钻孔质量。
2. 人员准备- 施工人员应熟悉植筋技术要求和安全操作规程。
- 施工人员应经过培训,具备一定的植筋施工经验。
五、施工操作1. 钻孔- 钻孔前应确定钻孔位置和深度,确保钻孔位置准确。
- 钻孔过程中应保持钻头与混凝土表面垂直,避免偏斜。
- 钻孔完成后应清理孔内杂物,确保孔内清洁。
2. 注胶- 注胶前应检查植筋胶的性能指标,确保其符合要求。
- 注胶时,应将植筋胶均匀地注入孔内,避免气泡产生。
- 注胶后应将钢筋插入孔内,确保钢筋与植筋胶紧密贴合。
3. 养护- 注胶完成后,应将植筋部位进行养护,养护时间应符合设计要求。
六、安全注意事项1. 施工人员应佩戴安全帽、安全带等防护用品。
2. 钻孔过程中应注意防止钢筋脱落,确保施工安全。
植筋工程施工技术交底.docx文档一:一:工程背景和目的本工程需要进行植筋工程施工技术的交底。
植筋工程是指在土木工程中,将钢筋嵌入混凝土结构内,以提高混凝土的抗拉强度和抗震能力。
二:工程范围和施工要求1. 工程范围:本工程的范围包括建筑物的基础、柱子、梁等混凝土结构。
2. 施工要求:按照相关规范进行施工,确保植筋工程质量合格。
三:施工工序1. 基础施工:挖掘基坑,进行基础的铺设、压实和浇筑。
2. 钢筋加工:根据设计要求,将钢筋进行加工切割。
3. 钢筋安装:将加工好的钢筋按照设计要求进行布置和安装。
4. 混凝土浇筑:使用适宜的混凝土配合比进行浇筑,将混凝土和钢筋紧密结合。
5. 表面处理:对混凝土表面进行养护和处理,以提高混凝土结构的美观度和耐久性。
四:施工注意事项1. 必须严格按照设计图纸和规范进行施工,确保植筋的位置和数量与设计要求相符。
2. 施工现场必须保持清洁,严禁乱堆乱放杂物。
3. 施工人员必须经过专业培训,具备相关证书和资格。
4. 施工过程中,应注意施工安全,保证施工人员的人身安全。
五:施工质量控制1. 施工过程中,进行必要的质量检测,确保钢筋的质量合格。
2. 钢筋的安装要牢固可靠,不得有松动、错位和缺陷。
3. 混凝土浇筑应均匀、充实,不能有空鼓、裂缝等质量问题。
六:本文档涉及附件1. 植筋工程设计图纸2. 植筋工程施工规范3. 植筋工程质量验收标准七:本文所涉及的法律名词及注释1. 植筋工程:将钢筋嵌入混凝土结构内,以提高混凝土的抗拉强度和抗震能力。
2. 施工要求:施工过程中需要遵守的规范和要求。
3. 质量控制:对施工过程中的质量进行检测和控制,确保工程质量合格。
文档二:一:工程概述本文档旨在对植筋工程施工技术进行全面交底。
植筋工程是土木工程中常用的一项技术,通过将钢筋嵌入混凝土结构来提高建筑物的抗拉强度和抗震能力。
二:工程范围和目标1. 工程范围:植筋工程施工范围包括建筑物的基础、柱子、梁等混凝土结构。

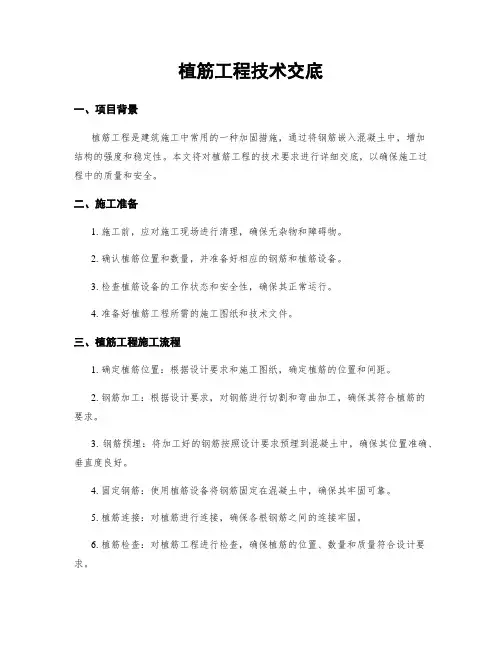

植筋工程技术交底一、项目背景植筋工程是建筑施工中常用的一种加固措施,通过将钢筋嵌入混凝土中,增加结构的强度和稳定性。
本文将对植筋工程的技术要求进行详细交底,以确保施工过程中的质量和安全。
二、施工准备1. 施工前,应对施工现场进行清理,确保无杂物和障碍物。
2. 确认植筋位置和数量,并准备好相应的钢筋和植筋设备。
3. 检查植筋设备的工作状态和安全性,确保其正常运行。
4. 准备好植筋工程所需的施工图纸和技术文件。
三、植筋工程施工流程1. 确定植筋位置:根据设计要求和施工图纸,确定植筋的位置和间距。
2. 钢筋加工:根据设计要求,对钢筋进行切割和弯曲加工,确保其符合植筋的要求。
3. 钢筋预埋:将加工好的钢筋按照设计要求预埋到混凝土中,确保其位置准确、垂直度良好。
4. 固定钢筋:使用植筋设备将钢筋固定在混凝土中,确保其牢固可靠。
5. 植筋连接:对植筋进行连接,确保各根钢筋之间的连接牢固。
6. 植筋检查:对植筋工程进行检查,确保植筋的位置、数量和质量符合设计要求。
7. 植筋保护:在植筋完成后,及时进行植筋保护,防止钢筋锈蚀和损坏。
四、施工注意事项1. 施工人员应具备相关技术资质,熟悉植筋工程的施工要求和操作流程。
2. 施工现场应设置相应的警示标志和安全防护措施,确保施工过程中的安全。
3. 施工过程中,应严格按照施工图纸和技术要求进行操作,确保植筋的位置、数量和质量符合设计要求。
4. 施工设备应经过检查和维护,确保其正常工作和安全使用。
5. 施工现场应保持清洁整齐,杂物和障碍物应及时清理,以免影响施工质量和安全。
6. 施工过程中,应及时记录施工情况和问题,并及时向相关人员汇报和解决。
五、质量控制与验收标准1. 植筋位置和数量应符合设计要求,且与施工图纸一致。
2. 钢筋的加工和预埋应符合相关标准和规范,确保其质量和安全性。
3. 植筋连接牢固可靠,各根钢筋之间的连接应符合相关标准和规范。
4. 植筋的垂直度和位置准确度应符合相关标准和规范。
一、交底范围本交底适用于钢筋混凝土结构施工中,针对钢筋漏埋、新增构件与原结构连接等情况,采用植筋技术进行施工的作业过程。
二、作业内容1. 材料与工具准备:检查并确认植筋胶、钢筋、钻头、电锤、搅拌机、脚手架等材料及工具的完好性和适用性。
2. 施工准备:熟悉施工图纸,明确植筋位置、数量及规格,做好施工前的准备工作。
3. 现场施工:包括钻孔、钢筋处理、注胶、植筋、养护等环节。
4. 质量检查:对植筋质量进行检查,确保满足设计要求。
三、安全技术要求1. 进入施工现场要求:所有进入施工现场人员必须遵守六大安全生产纪律,佩戴安全帽、安全带等个人防护用品。
2. 施工准备条件:- 确保施工人员熟悉施工方案,明确施工顺序及方法。
- 植筋技术交底完成。
- 安全防护工作完成。
- 植筋部位弹线完成。
- 所植钢筋下料并加工完成,经验收合格。
- 具备审批的施工方案,并对作业人员进行三级安全教育,安全交底。
3. 操作步骤:- 基面处理:将植筋区域基面清理干净,确保无油污、杂物等。
- 弹线定位:根据设计要求,在现场进行放线定位,标出钻孔位置。
- 钻孔:使用冲击钻钻孔,钻头直径应比钢筋直径大4~8mm左右,钻孔深度不小于20d(d为钢筋直径)。
- 清孔:使用压缩空气或高压水枪将孔内杂物清理干净。
- 钢筋处理:清除钢筋表面的锈蚀、油污等。
- 注胶:将植筋胶均匀注入孔内,确保胶体饱满。
- 植筋:将处理好的钢筋插入孔内,确保钢筋与孔壁紧密贴合。
- 养护:待植筋胶固化后,进行养护,确保植筋质量。
- 检查验收:对植筋质量进行检查,确保满足设计要求。
4. 注意事项:- 钻孔过程中,钻头应保持垂直,避免倾斜或偏移。
- 注胶时,应确保胶体饱满,避免气泡产生。
- 植筋过程中,应确保钢筋与孔壁紧密贴合,避免出现松动现象。
- 养护过程中,应避免扰动植筋,确保植筋质量。
四、应急措施1. 火灾:立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2. 触电:立即切断电源,使用绝缘物品将触电者与电源隔离,并拨打急救电话。
一、交底对象本安全技术交底适用于所有参与砌体植筋施工的施工人员、监理人员以及管理人员。
二、交底目的1. 提高施工人员对砌体植筋施工安全风险的认识,确保施工过程安全有序。
2. 明确砌体植筋施工中的安全操作规程,降低安全事故发生的概率。
3. 加强施工现场的安全管理,提高施工质量。
三、施工范围本次安全技术交底适用于各类砌体结构的植筋施工,包括住宅、商业、工业等建筑。
四、安全风险及预防措施1. 钻孔作业安全风险(1)预防措施:操作人员必须佩戴安全帽、防尘口罩,使用防护眼镜;操作电钻时,注意保持稳定,避免因振动导致钻孔偏移;钻孔过程中,确保电源开关处于断开状态。
2. 植筋作业安全风险(1)预防措施:操作人员必须佩戴安全帽、防尘口罩,使用防护眼镜;植筋前,检查钢筋质量,确保钢筋无锈蚀、无弯曲;植筋过程中,注意钢筋定位,避免因定位不准确导致植筋偏移;植筋完成后,及时进行封堵,防止钢筋暴露在外。
3. 高处作业安全风险(1)预防措施:高处作业人员必须佩戴安全带,并正确系好;作业前,检查安全设施是否完好,确保安全设施能够有效发挥作用;作业过程中,注意保持平衡,避免因操作不当导致坠落。
4. 胶粘剂作业安全风险(1)预防措施:操作人员必须佩戴防护手套、防尘口罩,避免胶粘剂接触皮肤;作业过程中,保持室内通风良好,防止胶粘剂挥发引起头晕、恶心等症状。
五、施工操作规程1. 成孔:采用电锤成孔,孔径为钢筋直径的1mm,锚固长度不小于钢筋直径的12d。
2. 清理孔:使用高压空气清理孔内粉尘,确保孔内无油污。
3. 灌胶:采用专业的打胶工具进行灌胶,将胶注满孔深的2/3左右。
4. 植入钢筋:将钢筋边旋转边插入孔内,确保钢筋定位准确。
5. 钢筋定位及密封处理:检查钢筋位置,将流淌的胶重新填回,并对偏转的钢筋进行复位处理。
六、验收标准1. 成孔深度、孔径、锚固长度应符合设计要求。
2. 植筋长度、位置、钢筋间距应符合设计要求。
3. 植筋锚固力应符合规范要求。

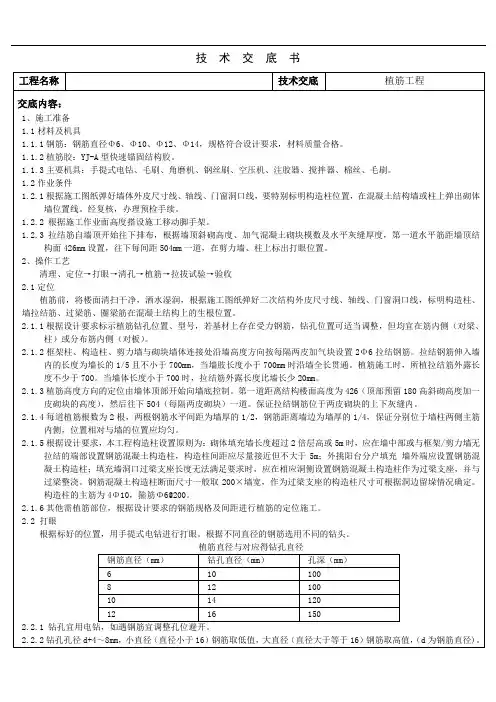

表 C2-4 技术交底记录编号:工程名称日期2015 年 4 月 17 日交底部位植筋页数共 3 页,第 1 页交底内容:一、主要材料钢筋、植筋胶、干净棉丝等。
二、主要机具电钻机、吹风机、毛刷、角磨机、钢丝刷等。
三、材料要求钢筋性能要符合规范要求,钢筋在植筋前要清除表面的铁锈。
植筋胶的性能应通过专门的试验确定,其性能及厂家通过专门的试验确定和认证。
四、作业条件4.1 根据施工图纸弹好墙线、门窗洞口线、芯柱及系梁位置线。
4.2 对植筋操作的工人进行交底、培训,考试合格后方可进行操作施工。
4.3 大面积植筋前,必须先对植筋胶和具有代表性的部位进行样板施工,做抗拉拔承载力试验合格后方可进行大面积施工。
4.4 植筋部位原结构面的缺陷按相关要求进行补强或加固处理完成。
五、施工工艺5.1 植筋工艺流程图5.2 施工方法1)现场清理与定位:将需要植筋的混凝土原结构表面清理干净。
对需要植筋的地方弹线定位,并标明所植钢筋直径、深度。
2)钻孔:按已定好的孔位进行机械钻孔,钻孔深度顶板部位不少于10d(视板厚情况确定),梁部位不少于 12d;钻孔直径以 d+4mm 为宜( d 为钢筋直径)。
特别注意:钻孔时避开原有结构钢筋。
部分孔深应根据现场实际情况确定。
3)清孔:清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清签字栏技术负责人:交底人;接交人:表 C2-4 技术交底记录编号:工程名称日期2015 年 4 月 17 日交底部位植筋页数共 3 页,第 2 页交底内容:刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘。
严禁用水冲洗孔洞。
植筋的孔洞应清理干净,孔内应干燥、无积水。
清理完成后经施工队自检合格并经项目技术、质检验收合格后方可进行下道工序施工。
4)钢筋处理:钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈 ,打磨至露出金属光泽为止。
要求除锈长度大于锚固长度50mm 左右。
墙体砌筑植筋工程施工技术交底一、工程概况本工程的砌体填充墙与混凝土柱及剪力墙的拉结筋连接,采用植筋法连接,当采用植筋法时,植筋所用的材料和施工程序等均应遵守有关规定。
填充墙与混凝土柱、剪力墙之用2Φ6(该钢筋沿混凝土柱或剪力墙高度每隔600mm植筋,同时配合墙体砌筑使用的砌块模数给予综合考虑)拉结筋连接,拉结筋施工时,根据皮数杆位置用电钻钻孔植筋。
植筋法:该法为在混泥土墙柱上打孔,用植筋胶将钢筋锚固在混凝土柱或剪力墙内。
在墙体砌筑前,先按砌块或砖的使用模数在混凝土柱或剪力墙上进行划线排砖、放线,再在混凝土柱或剪力墙上标出拉结筋的位置,该施工方法是一种较为成熟的施工工艺,并由试验方法检测植筋锚固力。
二、材料要求1、采用合格植筋胶,本工程建议采用墙体砌筑拉墙筋专用植筋胶。
植筋胶进场必须提供相关的产品质量保证书;2、拉结筋使用螺纹Φ6,钢筋必须满足规范要求;凡钢筋混凝土柱(包括构造柱)或剪力墙与填充墙的连接处,墙体沿混凝土柱或剪力墙高每600mm设2Φ6钢筋与填充墙体拉结,拉结筋钢筋长度650mm,一端做50mm “L”状弯锚(遇洞口墙垛拉结筋长度按图纸设计确认)。
拉结筋锚入混凝土柱或剪力墙内并不得小于100mm(注:或由抗拔试验结果确定锚固长度),拉接筋伸入墙内长度沿墙全长贯通。
(其他参照建筑结构施工图和项目部墙体砌筑、构造柱布置图)三、施工准备:1、根据图纸尺寸(砌块或砖模数)进行现场放线,找准植筋位置。
2、机械准备:电钻、空压机、毛刷等。
四、操作工艺及施工方法1、施工工艺:定位钻孔清孔钢材除锈锚固胶配置植筋固化、保护检验2、定位2.1准备一根 2.5m长皮尺杆,皮尺杆标记从上至下依次为:130mm-150mm顶头砖---600间距拉墙筋×N道---120mm厚腰梁(加气块专用)---600拉墙筋。
构造柱与门洞口抱框柱定位按照项目部项目部墙体砌筑、构造柱布置图执行。
构造柱植筋必须上下对称同时植筋。
植筋施工技术交底一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程结构体系为框架结构,基础形式为桩基承台基础。
二、植筋施工要求1.植筋部位及数量:按照设计图纸要求,在相应部位进行植筋施工。
2.植筋直径:根据设计图纸要求,选择合适的植筋直径。
3.植筋深度:植筋深度应符合设计要求,一般不小于钢筋直径的15倍。
4.植筋锚固长度:植筋锚固长度应符合设计要求,一般不小于钢筋直径的30倍。
5.植筋间距:植筋间距应符合设计要求,一般不大于钢筋直径的6倍。
6.植筋施工工艺:采用化学锚栓植筋工艺,遵循相关规范及施工流程。
三、植筋施工流程1.表面处理:清除植筋部位的油污、灰尘、混凝土浮浆等,露出新鲜混凝土表面。
2.钻孔:按照设计要求,用钻头钻孔,孔径应大于植筋直径。
3.清理:用高压水枪冲洗钻孔,清除孔内灰尘和碎屑。
4.植筋:将植筋胶均匀涂抹在钢筋上,然后将钢筋植入钻孔。
5.固化:等待植筋胶固化,一般固化时间不少于24小时。
6.检验:检查植筋质量,确保符合设计要求。
四、施工注意事项1.植筋施工前,应详细了解设计图纸及施工要求,确保施工正确无误。
2.植筋过程中,应确保钢筋植入深度和锚固长度符合设计要求。
3.植筋胶应均匀涂抹在钢筋上,确保钢筋与混凝土粘结良好。
4.植筋施工应在混凝土强度达到设计要求后进行。
5.植筋过程中,应避免碰撞、敲击已植入的钢筋,防止植筋胶损坏。
6.植筋胶固化过程中,应避免振动和高温,确保植筋质量。
五、质量保证措施1.严格把控原材料质量,选用合格的产品。
2.施工过程中,加强监督检查,确保施工质量。
3.做好施工记录,为工程验收提供依据。
4.定期对施工人员进行技术培训,提高施工技能。
5.加强与设计、监理等单位的沟通,确保施工符合设计要求。
六、责任声明1.本文档内容仅供参考,施工过程中应以设计图纸及规范为准。
2.本文档如有未尽事宜,请及时与项目技术负责人沟通。
