全套深基坑腰梁钢筋植筋技术交底(通用)
- 格式:doc
- 大小:122.00 KB
- 文档页数:5

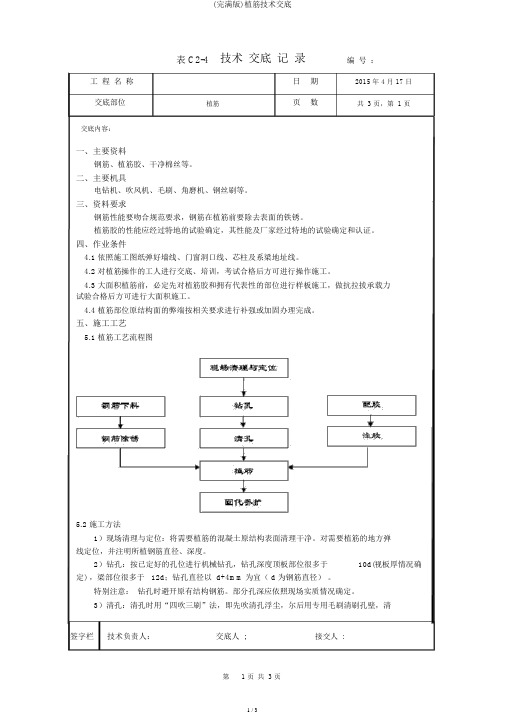

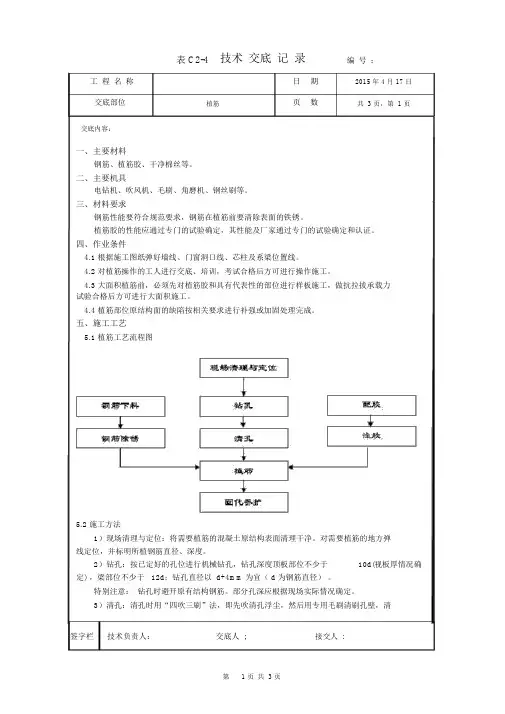

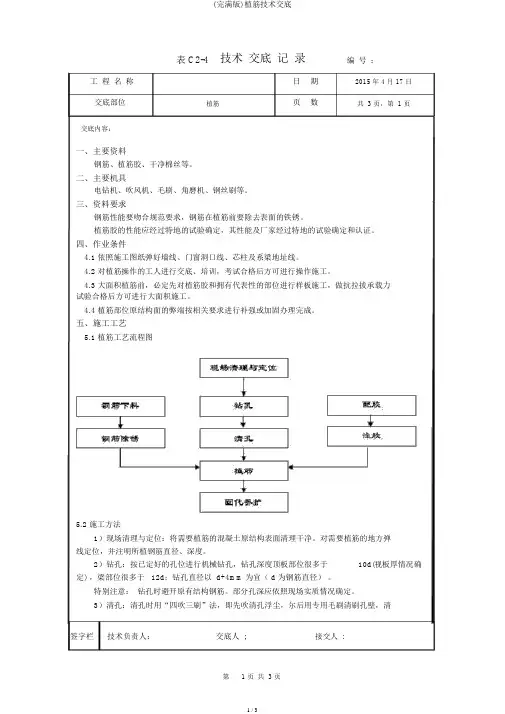

表 C2-4技术交底记录编号:工程名称日期2015 年 4 月 17 日交底部位植筋页数共 3 页,第 1 页交底内容:一、主要资料钢筋、植筋胶、干净棉丝等。
二、主要机具电钻机、吹风机、毛刷、角磨机、钢丝刷等。
三、资料要求钢筋性能要吻合规范要求,钢筋在植筋前要除去表面的铁锈。
植筋胶的性能应经过特地的试验确定,其性能及厂家经过特地的试验确定和认证。
四、作业条件4.1 依照施工图纸弹好墙线、门窗洞口线、芯柱及系梁地址线。
4.2 对植筋操作的工人进行交底、培训,考试合格后方可进行操作施工。
4.3 大面积植筋前,必定先对植筋胶和拥有代表性的部位进行样板施工,做抗拉拔承载力试验合格后方可进行大面积施工。
4.4 植筋部位原结构面的弊端按相关要求进行补强或加固办理完成。
五、施工工艺5.1 植筋工艺流程图5.2 施工方法1)现场清理与定位:将需要植筋的混凝土原结构表面清理干净。
对需要植筋的地方弹线定位,并注明所植钢筋直径、深度。
2)钻孔:按已定好的孔位进行机械钻孔,钻孔深度顶板部位很多于10d(视板厚情况确定),梁部位很多于 12d;钻孔直径以 d+4mm 为宜( d 为钢筋直径)。
特别注意:钻孔时避开原有结构钢筋。
部分孔深应依照现场实质情况确定。
3)清孔:清孔时用“四吹三刷”法,即先吹清孔浮尘,尔后用专用毛刷清刷孔壁,清签字栏技术负责人:交底人;接交人:表 C2-4技术交底记录编号:工程名称日期2015 年 4 月 17 日交底部位植筋页数共 3 页,第 2 页交底内容:刷时毛刷在孔内抽拉转动,这样屡次吹刷,清理干净孔内粉尘。
严禁用水冲洗孔洞。
植筋的孔洞应清理干净,孔内应干燥、无积水。
清理完成后经施工队自检合格并经项目技术、质检查收合格后方可进行下道工序施工。
4)钢筋办理:钢筋锚固部分要除去表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈 ,打磨至露出金属光彩为止。
要求除锈长度大于锚固长度50mm 左右。
严重锈蚀的钢筋不能够作为植筋使用。

植筋工程技术交底一、项目背景植筋工程是指在土壤或岩石中使用钢筋或钢丝绳等材料进行加固的一种工程技术。
该技术主要应用于土木工程、建筑工程和地质工程等领域,能够有效增强结构的承载能力和抗震能力,提高工程的安全性和稳定性。
本文将对植筋工程的技术交底进行详细说明。
二、工程概况本次植筋工程位于某地的一处建筑工地,总占地面积约5000平方米。
工程主要包括地基处理、植筋施工和检测等工作内容。
地基处理工作已经完成,现在进入植筋施工阶段。
三、植筋工程流程1. 材料准备在植筋工程中,常用的材料包括钢筋、钢丝绳、注浆材料和固化剂等。
在施工前,需要对这些材料进行检查和准备,确保其质量符合要求,并储存妥善。
2. 施工准备施工前,需要对工地进行清理,确保施工区域的平整和无障碍物。
同时,还需要设置施工标志牌和警示标志,确保施工现场的安全。
3. 钻孔钻孔是植筋工程的关键步骤之一。
根据设计要求,使用钻机对地面进行钻孔,钻孔深度和直径应符合设计要求。
钻孔完成后,需要对孔口进行清理,确保孔口的干净和光滑。
4. 安装钢筋或钢丝绳安装钢筋或钢丝绳是植筋工程的核心步骤。
根据设计要求,将预先制作好的钢筋或钢丝绳通过钻孔插入土壤或岩石中,并固定在孔内。
固定方式可以使用注浆、固化剂或螺旋锚栓等。
5. 注浆注浆是为了增加植筋与土壤或岩石之间的黏结力和摩擦力。
根据设计要求,选用适当的注浆材料,通过注浆设备将材料注入钻孔中,填充孔隙,并确保注浆材料与钢筋或钢丝绳充分接触。
6. 固化注浆完成后,需要等待一定时间,使注浆材料充分固化。
固化时间根据注浆材料的性质和环境温度等因素而定。
在固化过程中,需要注意保持施工区域的干燥和稳定。
7. 检测植筋工程完成后,需要进行检测,以确保工程质量符合设计要求和相关标准。
常用的检测方法包括超声波检测、钻孔取芯检测和拉力测试等。
四、安全措施植筋工程涉及到一定的风险和安全隐患,为了保障施工人员的安全,需要采取以下安全措施:1. 施工现场应设置明显的警示标志,提醒人员注意安全。

植筋工程技术交底引言概述:植筋工程是建筑工程中常见的一种加固措施,通过在混凝土结构中预埋钢筋,以增加混凝土结构的承载能力和抗震性能。
植筋工程技术交底是在施工前,工程负责人向施工人员详细说明植筋工程的施工方法、要求和注意事项,以确保施工质量和安全。
一、施工方法1.1 确定植筋位置:根据设计图纸和要求,确定植筋的位置和数量,保证植筋的布置符合设计要求。
1.2 钻孔施工:使用钻孔机具进行孔洞开挖,保证孔洞的位置准确、孔径符合要求。
1.3 钢筋安装:将预先加工好的钢筋按设计要求放入孔洞中,保证钢筋的长度和位置正确。
二、施工要求2.1 施工人员资质:植筋工程需要经验丰富的施工人员进行操作,确保施工质量。
2.2 施工工艺:严格按照工程技术规范进行操作,保证植筋的质量和安全性。
2.3 施工环境:施工现场要求整洁、安全,保证施工人员的安全和施工质量。
三、注意事项3.1 钢筋质量:植筋工程中使用的钢筋必须符合国家标准,保证钢筋的质量和强度。
3.2 防腐处理:对植筋进行防腐处理,延长植筋的使用寿命。
3.3 施工检查:在施工过程中,定期检查植筋的位置和质量,及时发现并处理问题。
四、验收标准4.1 植筋质量:验收时要检查植筋的位置、长度和质量是否符合设计要求。
4.2 施工记录:要求施工单位提供详细的施工记录,确保施工过程的可追溯性。
4.3 安全检查:验收时要重点检查施工现场的安全措施是否到位,保证施工质量和安全。
五、施工后维护5.1 植筋保护:施工完成后,要对植筋进行保护,防止外界因素对植筋造成损坏。
5.2 定期检查:定期对植筋进行检查,及时发现并处理植筋的问题。
5.3 维护记录:建立植筋的维护记录,确保植筋的长期稳定性。
结语:植筋工程技术交底是确保植筋工程施工质量和安全的重要环节,只有严格按照规范进行操作,才能保证植筋工程的质量和可靠性。
希望施工单位和施工人员能够重视植筋工程技术交底,确保工程顺利进行并达到预期效果。
植筋工程技术交底一、项目背景植筋工程是建造施工中常用的一种加固措施,通过将钢筋嵌入混凝土中,增加结构的强度和稳定性。
本文将对植筋工程的技术要求进行详细交底,以确保施工过程中的质量和安全。
二、施工准备1. 施工前,应对施工现场进行清理,确保无杂物和障碍物。
2. 确认植筋位置和数量,并准备好相应的钢筋和植筋设备。
3. 检查植筋设备的工作状态和安全性,确保其正常运行。
4. 准备好植筋工程所需的施工图纸和技术文件。
三、植筋工程施工流程1. 确定植筋位置:根据设计要求和施工图纸,确定植筋的位置和间距。
2. 钢筋加工:根据设计要求,对钢筋进行切割和弯曲加工,确保其符合植筋的要求。
3. 钢筋预埋:将加工好的钢筋按照设计要求预埋到混凝土中,确保其位置准确、垂直度良好。
4. 固定钢筋:使用植筋设备将钢筋固定在混凝土中,确保其坚固可靠。
5. 植筋连接:对植筋进行连接,确保各根钢筋之间的连接坚固。
6. 植筋检查:对植筋工程进行检查,确保植筋的位置、数量和质量符合设计要求。
7. 植筋保护:在植筋完成后,及时进行植筋保护,防止钢筋锈蚀和损坏。
四、施工注意事项1. 施工人员应具备相关技术资质,熟悉植筋工程的施工要求和操作流程。
2. 施工现场应设置相应的警示标志和安全防护措施,确保施工过程中的安全。
3. 施工过程中,应严格按照施工图纸和技术要求进行操作,确保植筋的位置、数量和质量符合设计要求。
4. 施工设备应经过检查和维护,确保其正常工作和安全使用。
5. 施工现场应保持清洁整齐,杂物和障碍物应及时清理,以免影响施工质量和安全。
6. 施工过程中,应及时记录施工情况和问题,并及时向相关人员汇报和解决。
五、质量控制与验收标准1. 植筋位置和数量应符合设计要求,且与施工图纸一致。
2. 钢筋的加工和预埋应符合相关标准和规范,确保其质量和安全性。
3. 植筋连接坚固可靠,各根钢筋之间的连接应符合相关标准和规范。
4. 植筋的垂直度和位置准确度应符合相关标准和规范。
《植筋技术交底》第一节工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX 平方米。
为确保植筋施工的安全和质量,特制定本植筋技术交底。
第二节植筋技术要求1. 材料要求:(1)植筋胶:应选择符合国家标准的专用植筋胶,具有良好的粘结性能和耐久性能。
(2)钢筋:应符合国家现行标准《钢筋混凝土用钢》GB/T 1499.1的规定,具有良好的抗震性能和焊接性能。
(3)锚固板:应选择符合设计要求的锚固板,具有良好的抗剪性能。
2. 植筋工艺:(1)清洁:植筋前,应将混凝土表面清除干净,去除油污、灰尘、松动混凝土等杂物。
(2)钻孔:根据设计要求,用钻头钻孔,孔径应大于钢筋直径,孔深应符合设计要求。
(3)清孔:钻孔后,应清除孔内灰尘和杂物。
(4)植筋:将植筋胶注入孔内,然后将钢筋缓慢插入,确保钢筋与混凝土表面贴合紧密。
(5)固化:待植筋胶固化后,进行钢筋焊接,焊接长度应符合设计要求。
第三节施工注意事项1. 施工过程中,应严格按照施工方案和操作规程进行,确保工程质量。
2. 植筋作业应由经过专业培训的工人操作,确保施工安全。
3. 植筋过程中应做好防护措施,防止钢筋滑脱或植筋胶泄漏伤人。
4. 施工人员应遵守施工现场的安全规定,确保自身安全。
5. 做好施工记录,确保工程资料完整。
第四节质量保证措施1. 加强施工过程控制,确保植筋施工质量。
2. 定期对施工人员进行技术培训,提高施工技能。
3. 加强质量检查,对不合格工程及时整改。
通过以上措施,确保本项目植筋施工安全满足设计要求。
希望全体施工人员严格遵循本技术交底内容,共同努力,共创优质工程。
技术交底人:XXX交底日期:XXXX年XX月XX日。
植筋工程施工技术交底.docx文档一:一:工程背景和目的本工程需要进行植筋工程施工技术的交底。
植筋工程是指在土木工程中,将钢筋嵌入混凝土结构内,以提高混凝土的抗拉强度和抗震能力。
二:工程范围和施工要求1. 工程范围:本工程的范围包括建筑物的基础、柱子、梁等混凝土结构。
2. 施工要求:按照相关规范进行施工,确保植筋工程质量合格。
三:施工工序1. 基础施工:挖掘基坑,进行基础的铺设、压实和浇筑。
2. 钢筋加工:根据设计要求,将钢筋进行加工切割。
3. 钢筋安装:将加工好的钢筋按照设计要求进行布置和安装。
4. 混凝土浇筑:使用适宜的混凝土配合比进行浇筑,将混凝土和钢筋紧密结合。
5. 表面处理:对混凝土表面进行养护和处理,以提高混凝土结构的美观度和耐久性。
四:施工注意事项1. 必须严格按照设计图纸和规范进行施工,确保植筋的位置和数量与设计要求相符。
2. 施工现场必须保持清洁,严禁乱堆乱放杂物。
3. 施工人员必须经过专业培训,具备相关证书和资格。
4. 施工过程中,应注意施工安全,保证施工人员的人身安全。
五:施工质量控制1. 施工过程中,进行必要的质量检测,确保钢筋的质量合格。
2. 钢筋的安装要牢固可靠,不得有松动、错位和缺陷。
3. 混凝土浇筑应均匀、充实,不能有空鼓、裂缝等质量问题。
六:本文档涉及附件1. 植筋工程设计图纸2. 植筋工程施工规范3. 植筋工程质量验收标准七:本文所涉及的法律名词及注释1. 植筋工程:将钢筋嵌入混凝土结构内,以提高混凝土的抗拉强度和抗震能力。
2. 施工要求:施工过程中需要遵守的规范和要求。
3. 质量控制:对施工过程中的质量进行检测和控制,确保工程质量合格。
文档二:一:工程概述本文档旨在对植筋工程施工技术进行全面交底。
植筋工程是土木工程中常用的一项技术,通过将钢筋嵌入混凝土结构来提高建筑物的抗拉强度和抗震能力。
二:工程范围和目标1. 工程范围:植筋工程施工范围包括建筑物的基础、柱子、梁等混凝土结构。
表 C2-4 技术交底记录编号:工程名称日期2015 年 4 月 17 日交底部位植筋页数共 3 页,第 1 页交底内容:一、主要材料钢筋、植筋胶、干净棉丝等。
二、主要机具电钻机、吹风机、毛刷、角磨机、钢丝刷等。
三、材料要求钢筋性能要符合规范要求,钢筋在植筋前要清除表面的铁锈。
植筋胶的性能应通过专门的试验确定,其性能及厂家通过专门的试验确定和认证。
四、作业条件4.1 根据施工图纸弹好墙线、门窗洞口线、芯柱及系梁位置线。
4.2 对植筋操作的工人进行交底、培训,考试合格后方可进行操作施工。
4.3 大面积植筋前,必须先对植筋胶和具有代表性的部位进行样板施工,做抗拉拔承载力试验合格后方可进行大面积施工。
4.4 植筋部位原结构面的缺陷按相关要求进行补强或加固处理完成。
五、施工工艺5.1 植筋工艺流程图5.2 施工方法1)现场清理与定位:将需要植筋的混凝土原结构表面清理干净。
对需要植筋的地方弹线定位,并标明所植钢筋直径、深度。
2)钻孔:按已定好的孔位进行机械钻孔,钻孔深度顶板部位不少于10d(视板厚情况确定),梁部位不少于 12d;钻孔直径以 d+4mm 为宜( d 为钢筋直径)。
特别注意:钻孔时避开原有结构钢筋。
部分孔深应根据现场实际情况确定。
3)清孔:清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清签字栏技术负责人:交底人;接交人:表 C2-4 技术交底记录编号:工程名称日期2015 年 4 月 17 日交底部位植筋页数共 3 页,第 2 页交底内容:刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘。
严禁用水冲洗孔洞。
植筋的孔洞应清理干净,孔内应干燥、无积水。
清理完成后经施工队自检合格并经项目技术、质检验收合格后方可进行下道工序施工。
4)钢筋处理:钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈 ,打磨至露出金属光泽为止。
要求除锈长度大于锚固长度50mm 左右。
植筋工程技术交底一、背景介绍植筋工程是建筑施工中常见的一项技术,用于加固和增强混凝土结构的承载力和抗震性能。
本文旨在详细介绍植筋工程的技术要求、操作步骤和注意事项,以确保工程质量和施工安全。
二、技术要求1. 材料要求:- 钢筋:采用符合国家标准的HRB400级别的钢筋,直径根据设计要求确定。
- 粘结剂:采用符合国家标准的植筋粘结剂,具有良好的粘结性能和耐候性。
- 砂浆:采用符合国家标准的砂浆,按照设计配比进行调配。
2. 设备要求:- 植筋机:应选择符合国家标准的植筋机,保证设备的稳定性和可靠性。
- 钻孔机:应选择适用于植筋工程的钻孔机,具备足够的功率和钻孔深度。
3. 操作要求:- 钻孔:按照设计要求和施工图纸确定植筋孔的位置和尺寸,使用钻孔机进行钻孔,保证孔的位置准确、孔径符合要求。
- 清洁:在钻孔完成后,应使用吹风机或气动工具清除孔内的灰尘和杂物,保持孔内干净。
- 粘结剂涂布:将植筋粘结剂均匀涂布在钢筋表面,并保证涂布层的厚度符合要求。
求。
- 砂浆灌注:在植筋完成后,用砂浆进行灌注,填满孔内,确保钢筋与混凝土之间的粘结牢固。
三、操作步骤1. 准备工作:- 确认施工图纸和设计要求。
- 检查植筋机和钻孔机的工作状态和安全性。
- 检查钢筋、粘结剂和砂浆的质量和数量。
2. 钻孔:- 根据设计要求和施工图纸,在混凝土结构上标记出植筋孔的位置和尺寸。
- 使用钻孔机进行钻孔,保持孔的垂直度和孔径的准确性。
- 钻孔深度应根据设计要求确定,同时注意避免损坏已有的钢筋和管线。
3. 清洁:- 钻孔完成后,使用吹风机或气动工具清除孔内的灰尘和杂物,确保孔内干净。
4. 粘结剂涂布:- 将植筋粘结剂按照使用说明进行搅拌和稀释。
- 使用刷子或喷涂器均匀涂布粘结剂在钢筋表面,确保涂布层的厚度符合要求。
5. 植筋:- 确保钢筋与混凝土之间的粘结牢固,避免出现空洞和脱落现象。
6. 砂浆灌注:- 在植筋完成后,用砂浆进行灌注,填满孔内。
植筋工程技术交底引言概述:植筋工程技术交底是指在建筑施工过程中,施工方向施工人员详细介绍植筋工程的相关技术要点和注意事项,确保施工人员能够正确理解和掌握植筋工程的施工要求,保证工程质量和安全。
本文将从植筋工程的准备工作、植筋材料的选择、植筋的施工方法以及植筋工程的质量控制等四个方面进行详细阐述。
一、植筋工程的准备工作1.1 确定植筋位置:在进行植筋工程之前,首先要根据设计图纸和相关标准规范,确定植筋的位置和数量。
施工人员应仔细阅读图纸,标记出植筋的具体位置,确保植筋的准确度和一致性。
1.2 准备植筋工具:植筋工程需要使用一些特定的工具,如植筋钩、打击器等。
施工人员在进行植筋工程之前,应确保这些工具的完好无损,并进行必要的维护和保养,以确保施工的顺利进行。
1.3 植筋工程施工环境准备:在进行植筋工程之前,施工人员应对施工环境进行准备。
包括清理施工区域,确保施工区域的平整度和干燥度,以及提供必要的照明和通风设施,以保证施工的安全和顺利进行。
二、植筋材料的选择2.1 筋材的选择:在植筋工程中,常用的筋材有钢筋和纤维筋。
施工人员应根据设计要求和工程特点,选择合适的筋材。
钢筋具有高强度和耐久性,适用于大型工程;而纤维筋则具有耐腐蚀、抗裂性能好等特点,适用于一些特殊工程。
2.2 筋材的质量检验:在使用筋材之前,施工人员应进行必要的质量检验。
包括检查筋材的外观是否完好、尺寸是否符合要求,以及进行必要的拉伸试验等。
只有确保筋材的质量合格,才能保证植筋工程的质量和安全。
2.3 筋材的储存和保护:在植筋工程过程中,筋材的储存和保护也非常重要。
施工人员应将筋材存放在干燥、通风的场所,避免与湿度过高或者有腐蚀性的物质接触。
同时,施工人员还应定期检查筋材的储存情况,确保筋材的质量不受损。
三、植筋的施工方法3.1 植筋的定位:在进行植筋工程时,施工人员应根据设计要求和标记的位置,准确地定位植筋的位置。
可以使用植筋钩等工具进行定位,确保植筋的准确度和一致性。
植筋工程技术交底一、植筋工程概述植筋工程是指在土壤中植入钢筋,以增强土壤的承载能力和抗震能力,提高工程的稳定性和安全性。
本文将详细介绍植筋工程的技术要求、步骤和注意事项。
二、植筋工程技术要求1. 材料要求植筋工程所使用的钢筋应符合相关标准要求,具有良好的机械性能和耐腐蚀性。
钢筋的直径、长度和数量应根据设计要求确定。
2. 设备要求植筋工程所需的设备包括钢筋切割机、钻孔机、植筋机等。
这些设备应符合安全生产要求,经过检测合格,并由具备相关资质的人员操作。
3. 现场准备工作在进行植筋工程前,需要对施工现场进行准备工作。
包括清理施工区域,确保无障碍物;确定植筋位置和深度;标记钻孔点位;准备好所需的材料和设备。
三、植筋工程施工步骤1. 钻孔根据设计要求,在标记的位置使用钻孔机进行钻孔。
钻孔深度应根据设计要求确定,同时要注意保持钻孔的垂直度和水平度。
2. 清理孔洞钻孔完成后,使用吸尘器或气动清洁设备清理孔洞内的碎石和灰尘,确保孔洞干净。
3. 植筋将预先准备好的钢筋插入孔洞中,确保钢筋的垂直度和水平度。
植筋时要注意避免钢筋弯曲或扭曲。
4. 注浆植筋完成后,使用注浆设备进行注浆作业。
注浆材料应符合设计要求,注浆压力和注浆量应根据设计要求进行控制。
5. 后期处理注浆完成后,对施工现场进行清理,确保无杂物和安全隐患。
对植筋部位进行保护,避免损坏。
四、植筋工程注意事项1. 植筋位置和深度应符合设计要求,避免超出或不足。
2. 钻孔时要注意保持钻孔的垂直度和水平度,避免偏离设计要求。
3. 植筋时要注意避免钢筋弯曲或扭曲,确保钢筋的垂直度和水平度。
4. 注浆材料应符合设计要求,注浆压力和注浆量应根据设计要求进行控制。
5. 施工现场应保持整洁,避免杂物和安全隐患。
6. 植筋工程施工应由具备相关资质的人员操作,确保施工质量和安全。
五、植筋工程质量验收植筋工程施工完成后,应进行质量验收。
验收内容包括植筋位置和深度的检查、植筋的垂直度和水平度检查、注浆质量检查等。
植筋工程技术交底一、工程概述植筋工程是一种常用的加固和修复混凝土结构的方法,通过在混凝土中嵌入钢筋,以增强其抗拉能力和承载力。
本文将详细介绍植筋工程的技术交底内容,包括工程目的、施工前准备、施工方法、质量控制等方面的要点。
二、工程目的植筋工程的目的是为了提高混凝土结构的抗拉能力和承载力,增强其整体稳定性和使用寿命。
通过在混凝土中嵌入钢筋,可以有效地防止结构的开裂和变形,提高结构的抗震性能和耐久性。
三、施工前准备1. 施工材料准备:根据设计要求和施工方案,准备好所需的钢筋、锚固材料、混凝土和其他辅助材料。
2. 施工设备准备:准备好植筋机、钢筋切割机、电焊机等施工所需的机械设备,并保证其正常运行和安全可靠。
3. 施工人员培训:对参预植筋工程的施工人员进行必要的培训,确保他们了解施工要求、操作规程和安全注意事项。
四、施工方法1. 钢筋预处理:根据设计要求和施工方案,对钢筋进行必要的预处理,包括切割、弯曲、焊接等工艺,以满足植筋的要求。
2. 钢筋定位:根据设计要求,在混凝土结构中确定植筋的位置和数量,并进行标记,以便后续施工操作。
3. 钢筋安装:根据植筋位置和数量,使用植筋机将钢筋嵌入混凝土中,确保其与混凝土的坚固连接。
4. 锚固处理:根据设计要求和施工方案,对植筋后的钢筋进行必要的锚固处理,以确保其与混凝土的黏结力和抗拉能力。
5. 质量检验:对植筋工程进行必要的质量检验,包括植筋的位置和数量、钢筋的坚固性和锚固效果等方面的检查,确保施工质量符合要求。
五、质量控制1. 施工方案审批:施工方案需要经过相关部门的审批,确保其符合设计要求和施工规范。
2. 材料质量检验:对使用的钢筋、锚固材料、混凝土等施工材料进行必要的质量检验,确保其符合相关标准和规范。
3. 施工过程监控:在施工过程中,进行必要的监控和检查,确保施工操作符合要求,及时发现和纠正问题。
4. 施工记录和报验:对施工过程中的关键节点和重要工序进行记录,并及时报验,确保施工质量可追溯和可证明。
植筋工程技术交底一、植筋工程概述植筋工程是指在建筑结构中使用钢筋植入的方法来增强混凝土的抗拉强度和承载能力。
本文将详细介绍植筋工程的技术要求、施工流程、质量控制等内容。
二、技术要求1. 植筋材料选择植筋材料应符合国家标准,一般采用HRB400级别的钢筋。
钢筋的直径和长度应根据设计要求确定。
2. 植筋孔的准备在混凝土结构中预留植筋孔,孔的直径和深度应符合设计要求。
植筋孔的准备应在混凝土浇筑前完成。
3. 植筋孔清理在植筋前,应对植筋孔进行清理,确保孔内无杂物和灰尘。
可以使用高压水枪或气动工具进行清洁。
4. 植筋材料处理钢筋应进行除锈处理,去除表面的铁锈和污垢。
除锈后,应进行防锈处理,一般采用喷涂防锈漆。
5. 植筋孔内灌浆在植筋前,应先在植筋孔内灌浆,以提高植筋的粘结力和抗腐蚀性能。
灌浆材料应符合设计要求。
6. 植筋操作将处理好的钢筋插入植筋孔内,确保钢筋的长度和位置符合设计要求。
插入后,应用锤子轻击钢筋,使其与混凝土充分粘结。
7. 植筋孔封堵植筋完成后,应及时封堵植筋孔,防止水泥浆液流失。
常用的封堵材料有水泥砂浆、快干胶等。
三、施工流程1. 施工准备按照设计图纸确定植筋孔的位置和数量,准备好植筋材料、工具和设备。
2. 植筋孔的准备根据设计要求,在混凝土结构中预留植筋孔,孔的直径和深度应符合设计要求。
3. 植筋孔清理使用高压水枪或气动工具对植筋孔进行清洁,确保孔内无杂物和灰尘。
4. 植筋材料处理对钢筋进行除锈处理,去除表面的铁锈和污垢。
除锈后,进行防锈处理。
5. 植筋孔内灌浆使用专用的灌浆设备,在植筋孔内灌浆,提高植筋的粘结力和抗腐蚀性能。
6. 植筋操作将处理好的钢筋插入植筋孔内,确保钢筋的长度和位置符合设计要求。
插入后,用锤子轻击钢筋,使其与混凝土充分粘结。
7. 植筋孔封堵植筋完成后,及时封堵植筋孔,防止水泥浆液流失。
四、质量控制1. 材料质量控制植筋材料应符合国家标准,进行质量检验,并保证材料的完好无损。
植筋施工技术交底一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程结构体系为框架结构,基础形式为桩基承台基础。
二、植筋施工要求1.植筋部位及数量:按照设计图纸要求,在相应部位进行植筋施工。
2.植筋直径:根据设计图纸要求,选择合适的植筋直径。
3.植筋深度:植筋深度应符合设计要求,一般不小于钢筋直径的15倍。
4.植筋锚固长度:植筋锚固长度应符合设计要求,一般不小于钢筋直径的30倍。
5.植筋间距:植筋间距应符合设计要求,一般不大于钢筋直径的6倍。
6.植筋施工工艺:采用化学锚栓植筋工艺,遵循相关规范及施工流程。
三、植筋施工流程1.表面处理:清除植筋部位的油污、灰尘、混凝土浮浆等,露出新鲜混凝土表面。
2.钻孔:按照设计要求,用钻头钻孔,孔径应大于植筋直径。
3.清理:用高压水枪冲洗钻孔,清除孔内灰尘和碎屑。
4.植筋:将植筋胶均匀涂抹在钢筋上,然后将钢筋植入钻孔。
5.固化:等待植筋胶固化,一般固化时间不少于24小时。
6.检验:检查植筋质量,确保符合设计要求。
四、施工注意事项1.植筋施工前,应详细了解设计图纸及施工要求,确保施工正确无误。
2.植筋过程中,应确保钢筋植入深度和锚固长度符合设计要求。
3.植筋胶应均匀涂抹在钢筋上,确保钢筋与混凝土粘结良好。
4.植筋施工应在混凝土强度达到设计要求后进行。
5.植筋过程中,应避免碰撞、敲击已植入的钢筋,防止植筋胶损坏。
6.植筋胶固化过程中,应避免振动和高温,确保植筋质量。
五、质量保证措施1.严格把控原材料质量,选用合格的产品。
2.施工过程中,加强监督检查,确保施工质量。
3.做好施工记录,为工程验收提供依据。
4.定期对施工人员进行技术培训,提高施工技能。
5.加强与设计、监理等单位的沟通,确保施工符合设计要求。
六、责任声明1.本文档内容仅供参考,施工过程中应以设计图纸及规范为准。
2.本文档如有未尽事宜,请及时与项目技术负责人沟通。
植筋工程技术交底一、项目概况本项目是位于某某市某某区的建筑工程项目,总建筑面积约为XXXX平方米,由某某建筑工程有限公司承建。
植筋工程是本项目的重要部分,旨在提供强大的抗震和抗剪能力,确保建筑物的结构安全可靠。
二、植筋工程概述1. 工程范围植筋工程主要包括某某楼地下一层至地上十层的植筋作业。
具体工作内容包括植筋材料的准备、植筋孔的钻制、植筋杆的安装、植筋杆的固定等。
2. 材料准备(1)植筋杆:采用直径为XX毫米的高强度钢筋作为植筋杆,每根长度为XX 米。

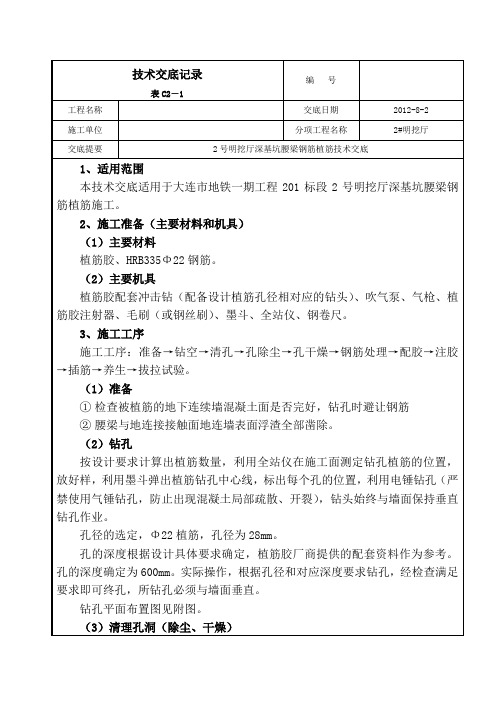

(2)植筋材料:采用专用的植筋胶作为植筋材料,确保植筋杆与周围混凝土之间的牢固粘结。
3. 植筋孔的钻制(1)确定植筋孔的位置和数量,根据设计要求进行标记。
(2)使用钻机进行植筋孔的钻制,保证孔的直径和深度符合要求。
(3)钻制完毕后,清理孔内的碎石和灰尘,确保孔内干净整洁。
4. 植筋杆的安装(1)将植筋杆插入植筋孔中,确保植筋杆与孔壁之间的间隙均匀。
(2)根据设计要求,植筋杆应在孔底留出一定长度,以确保与上部植筋杆的连接。
(3)植筋杆的安装应保证垂直度和水平度,使用水平仪和垂直仪进行检测和调整。
5. 植筋杆的固定(1)在植筋孔的底部注入植筋胶,确保植筋杆与孔壁之间的牢固粘结。
(2)植筋胶的用量应符合设计要求,确保植筋杆的固定效果。
(3)植筋胶固化后,进行质量检测,确保植筋杆的固定质量。
三、施工注意事项1. 施工前,必须对植筋工程进行详细的施工方案编制和技术交底,确保施工人员理解并掌握植筋工程的施工要求和操作流程。
2. 施工过程中,必须严格按照设计图纸和相关规范要求进行施工,确保植筋杆的准确位置和固定质量。
3. 施工现场应保持整洁,材料堆放有序,避免杂物对施工造成影响。
4. 施工人员必须佩戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套等,确保施工安全。
5. 施工结束后,必须进行植筋工程的验收,确保植筋工程符合设计要求和相关规范。
四、质量控制措施1. 严格按照设计图纸和相关规范要求进行施工,确保植筋杆的准确位置和固定质量。
