工程施工组织与管理试题三及答案
- 格式:doc
- 大小:353.00 KB
- 文档页数:5
施工组织与管理习题库及参考答案一、单选题(共71题,每题1分,共71分)1.网络图组成的三要素是( )。
A、工作、节点、箭线B、工作、箭线、线路C、工作、节点、线路D、节点、箭线、线路正确答案:C2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、人为因素C、材料设备因素D、技术因素正确答案:B3.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A、综合性B、复杂性C、流动性D、个别性正确答案:D4.选择每日作业班数,每班作业人数,是在确定( )参数时需要考虑的。
A、流水节拍B、施工过程数C、施工段数D、流水步距正确答案:A5.关于有节奏流水,下列论述中()是错误的。
A、不同施工过程间的流水节拍也相等B、流水步距为常数C、同一施工过程在各施工段上的流水节拍相等D、流水步距为最小节拍的整数倍数正确答案:A6.下述施工组织方式中日资源用量最少的是( )。
A、平行施工B、流水施工C、搭接施工D、依次施工正确答案:D7.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( )天。
A、3B、4C、2D、1正确答案:A8.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( )方式的特点。
A、流水施工B、顺序施工C、间断施工D、平行施工正确答案:C9.在组织施工的方式中 , 占用工期最长的组织方式是( )施工。
A、流水B、平行C、搭接D、依次正确答案:D10.某工程由 4 个分项工程组成,平面上划分为 4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( )天。
A、18B、15C、21D、12正确答案:C11.网络计划的主要优点是( )。
A、计算方便B、编制简单C、直观易懂D、工作逻辑关系明确正确答案:D12.建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。
A、生产周期长B、体积庞大C、固定性D、多样性正确答案:B13.工作最早开始时间和最早完成时间的计算应从网络计划的( )开始。
1。
施工准备工作具有阶段性,必须在拟建工程开工之前做完.()2. 施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件.( )3. 建筑工程产品是固定的,所以生产也是固定的。
()4。
在工程建设进度控制中设计进度控制是施工进度控制的前提。
()5。
施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
()6。
在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。
( )7。
流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。
( )8. 工艺参数是指流水步距、流水节拍、技术间歇、搭间等。
()9. 空间参数主要有施工段、施工工艺、和施工层.( )10。
为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。
( )1. 关于双代号网络图构成说法正确的是:()A.工作线路B.工作和节点 C。
节点、工作和线路 D.节点和线路2。
双代号网络图绘制时除了考虑工艺顺序、工艺顺序和逻辑关系,还应注意编号顺序:( )A。
自由向左编号 B.自左向右编号 C.自中间向两边编号 D.从大到小编号3. 下列哪一个不是双代号网络图的绘制方法:()工艺逻辑关系组织逻辑关系A。
从工艺网络到生产网络的画法 B。
从组织顺序到生产网络的画法C.从工艺网络到组织顺序的画法D.直接分析绘图法4。
表上作业法计算的工作最迟时间过程或次序:( )A。
从开始结点顺箭杆至结束结点 B。
从结束结点逆箭杆方向至开始结点C。
先计算工作时间,在计算结点时间 D.先计算时差再计算结点时间5. 自由时差是指( )共同占有的那段机动时间A.某项工作与其紧前工作B.某项工程与其紧后工作C。
某项工作与计划工期 D。
某项工程与计划总工期6. 当规定工期小于网络计划结束结点的最迟时间时,下列工作组成关键线路:()A。
总时差为零的工作 B。
局部时差为零的工作C.总时差绝对值最大的工作 D。
总时差绝对值最小的工作7。
网络优化的实质就是在既定条件下,按某一衡量指标,利用()来不断改善网络计划的最初方案:( )A。
【参考答案】3一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.B2.A3.A4.C5.C6.B7.B8.D 9A 10.A11.C 12.B 13.C 14.B 15.C 16.D 17.D 18.D 19.C 20.C二、多项选择题(共15题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)1.ACE2.BDE3.BCE4.ADE5.ABE6.ACE7.BCD8.BCDE9.BDE 10.CDE 11.ABDE 12.BE 13.AE 14.CDE 15.BD三:简答题(共计20分,每小题5分)1.什么是工程质量限制?简述工程质量限制的内容。
工程质量限制是指致力于满足工程质量要求,也就是为了保证工程质量满足工程合同、规范标准所实行的一系列措施、方法和手段。
工程质量要求主要表现为工程合同、设计文件、技术规范标准规定的质量标准。
(1)工程质量限制按其实施主体不同,主要包括以下四个方面:1)政府的工程质量限制。
政府属于监控主体,它主要是以法律法规为依据,通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、重大工程竣工验收备案等主要环节进行的。
2)工程监理单位的质量限制。
工程监理单位属于监控主体,它主要是受建设单位的托付,代表建设单位对工程实施全过程进行的质量监督和限制,包括勘察设计阶段质量限制、施工阶段质量限制,以满足建设单位对工程质量的要求。
3)勘察设计单位的质量限制。
勘察设计单位属于自控主体,它是以法律、法规及合同为依据,对勘察设计的整个过程进行限制,包括工作程序、工作进度、费用及成果文件所包含的功能和运用价值,以满足建设单位对勘察设计质量的要求。
4)施工单位的质量限制。
施工单位属于自控主体,它是以工程合同、设计图纸和技术规范为依据,对施工准备阶段、施工阶段、竣工验收交付阶段等施工全过程的工作质量和工程质量进行的限制,以达到合同文件规定的质量要求。
施工组织与管理模拟习题含答案一、单选题(共70题,每题1分,共70分)1、建设工程组织流水施工时,其特点之一是()oA、由一个专业队在各施工段上依次施工B、施工现场的组织管理简单,工期最短C、同一时间段只能有一个专业队投入流水施工D、各专业队按施工顺序应连续、均衡地组织施工正确答案:D2、()单位不参加图纸会审。
A、质量监督方B、建设方C、设计方D、施工方正确答案:A3、某工程各流水参数分别为:n=4,m=4,t=2,组织全等节拍流水,则其流水工期为()天。
A、12B、14C、16D、18正确答案:B4、下列说法中正确的是()。
A、凡是总时差为零的工作就是关键工作B、凡是自由时差为零的工作是关键工作C、凡是总时差为最小值的工作就是关键工作D、凡是自由时差为最小值的工作就是关键工作正确答案:C5、下列合同中,由承包商承担了全部工作量和价格风险的是()A、单价合同B、固定总价合同C、目标合同D、成本加酬金合同正确答案:B6、单体工程建筑面积是3万平方米的项目经理部级别属于()A、三级B、一级C、二级D、四级正确答案:A7、下列不属于双代号网络的三要素的是()。
A、工作B、关键线路C、线路D、节点正确答案:B8、某工程项各项过程的流水节拍分别为ta=2天,tb=4天,tc=6天,若组织成倍节拍流水,则B施工过程有()个施工班组参于施工。
A、4B、2C、3D、1正确答案:B9、当计划工期等于计算工期时,()为零的工作肯定在关键线路上。
A、持续时间B、以上三者均不是C、自由时差D、总时差正确答案:D10、流水作业是施工现场控制施工进度的一种经济效益很好的方法,相比之下在施工现场应用最普遍的流水形式是()。
A、固定节拍流水B、一般成倍节拍流水C、非节奏流水D、加快成倍节拍流水正确答案:C11、某工作K的1FK=20,DK=3,ESK=IO,则TFK为()。
A、7B、10C、17D、20正确答案:A12、一个双代号网络计划,某工作有3天总时差,若该工作实际施工时间拖延了4天,则计划工期将拖延()天。
施工组织与管理练习题库(附参考答案)一、单选题(共71题,每题1分,共71分)1.建筑生产的流动性是由于建筑产品的( )造成的。
A、周期长B、体积庞大C、多样性D、固定性正确答案:D2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、材料设备因素C、技术因素D、人为因素正确答案:D3.下列流水参数中属于空间参数的是( )。
A、流水步距B、流水节拍C、流水段数D、施工过程数正确答案:C4.施工项目的管理主体是( )A、建设单位B、施工单位C、监理单位D、设计单位正确答案:B5.室外装饰工程一般采用( )的流水施工方案。
A、自右向左B、自左向右C、自上而下D、自下而上正确答案:C6.某工程项目为全等节拍流水,且t=4,则K为( )天。
A、4B、3C、2D、l正确答案:A7.项目经理部组织可以分为( )个层次。
A、4B、3C、2D、1正确答案:B8.有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( )都各自相等。
A、流水强度B、流水步距C、流水节拍D、工作队组数正确答案:C9.某分部工程由A、B、C、D成倍节拍流水,已知ta=2天,tb=4天,tc=2天,td=6天,则流水步距K应取为( )天。
A、1天B、2天C、4天D、6天正确答案:B10.单代号网络计划中,表述正确的是( )A、节点表示工作,箭线表示工作的逻辑关系B、节点表示工作的开始或结束,箭线表示工作进行的方向C、节点表示工作逻辑关系,箭线表示工作进行的方向D、节点表示工作,箭线表示工作进行的方向正确答案:A11.双代号网络计划中的线路有( )条。
A、3B、1C、若干D、2正确答案:C12.建筑产品的多样性是( )。
A、经营管理的特点B、生产过程的特点C、建筑产品的特点D、建筑生产的特点正确答案:C13.在组织流水施工时,( )称为流水步距。
A、某施工专业队在单位时间内完成的工程量B、某施工专业队在某一施工段进行施工的活动空间C、某施工专业队在某一施工段的持续工作时间D、相邻两个专业工作队在同一施工段开始施工的最小间隔时间正确答案:D14.单代号网络计划( )。
施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要目的是()。
A. 提高施工效率B. 降低施工成本C. 确保施工安全D. 协调施工各方2. 施工组织设计通常包括哪些内容?()A. 施工方案B. 施工进度计划C. 施工资源配置D. 所有以上选项3. 施工组织设计中,施工方案的制定应遵循哪些原则?()A. 经济性B. 可行性C. 安全性D. 所有以上选项4. 施工进度计划的编制应考虑哪些因素?()A. 工程量B. 施工工艺C. 资源供应情况D. 所有以上选项5. 施工资源配置中,人力资源的配置应考虑哪些因素?()A. 工程规模B. 施工技术要求C. 施工进度要求D. 所有以上选项二、判断题(每题1分,共10分)6. 施工组织设计是一次性的工作,不需要根据实际情况进行调整。
()7. 施工组织设计中,施工方案的制定不需要考虑施工安全。
()8. 施工进度计划的编制只需考虑工程量,无需考虑施工工艺。
()9. 施工资源配置中,不需要考虑施工进度要求。
()10. 施工组织设计应以提高施工效率为主要目标,其他因素可以忽略。
()三、简答题(每题10分,共30分)11. 简述施工组织设计的重要性。
12. 阐述施工进度计划编制的基本原则。
13. 描述施工资源配置的主要内容及其重要性。
四、案例分析题(每题15分,共40分)14. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。
请分析可能的原因,并提出解决方案。
15. 假设你是该项目的项目经理,请根据施工组织设计的要求,制定一个施工安全管理制度。
参考答案一、选择题1. D2. D3. D4. D5. D二、判断题6. 错误7. 错误8. 错误9. 错误10. 错误三、简答题11. 施工组织设计的重要性在于它能够确保施工过程的有序进行,提高施工效率,降低成本,确保施工安全,协调各方关系,最终实现工程目标。
12. 施工进度计划编制的基本原则包括:科学性、合理性、可行性、灵活性和系统性。
一、判断题1、可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
()2、施工组织设计的编制,是为实施拟建工程项目的生产过程提供了一个可行的方案。
()3、施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
()4、施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
()5、调查研究与收集资料是施工准备工作的内容之一。
()6、施工准备工作具有阶段性,必须在拟建工程开工之前做完。
()7、在工程建设进度控制中设计进度控制是施工进度控制的前提。
()8、资源准备就是指施工物资准备。
()9、施工现场准备工作全部由施工单位负责完成。
()10、施工用水包括生产和生活用水。
()11、确定各单位工程的开、竣工时间和相互搭接关系的依据是施工部署。
()12、设计施工总平面图一般应先考虑场外交通的引入。
()13、在设计施工总平面图时,各种加工厂布置应以方便使用、安全防火、集中布置为原则。
()14、工程施工组织设计中,主要施工机械的需要量是根据建筑面积、施工方案和工程量,并套用机械产量定额求得的。
()15、确定各分部分项工程的施工顺序是制定施工方案的关键。
()16、施工方法和施工机械的选择,必须满足施工技术的要求。
()17、单位工程施工进度计划初始方案编制后,应先检查工期是否满足要求,然后再进行调整。
()18、选择好施工方案后,便可编制资源需要量计划。
()19、单位工程施工平面图设计首先确定起重机械的位置。
()20、单位工程施工平面图是对一个建筑物的施工场地的平面规划和空间布置。
()21、在编制工程进度计划时,工期越短越好。
()22、在选择施工机械时,各种辅助机械或运输工具的选择,应与主导机械的生产能力协调配套。
()23、工程项目的直接费随工期的缩短而减少,而间接费则随工期的缩短而增加。
()24、在工程建设进度控制中设计进度控制是施工进度控制的前提。
( )25、单位工程施工组织的核心是正确编制进度计划。
施工组织试题及答案一、单项选择题1. 施工组织设计的主要任务是什么?A. 确定施工方案B. 制定施工进度计划C. 编制施工预算D. 组织施工队伍答案:B2. 施工组织设计中,施工方案的确定应考虑哪些因素?A. 施工成本B. 施工方法C. 施工环境D. 所有以上选项答案:D3. 施工进度计划的编制应遵循哪些原则?A. 科学性B. 合理性C. 可行性D. 所有以上选项答案:D4. 施工组织设计中,施工资源的配置包括哪些内容?A. 人力B. 材料C. 机械D. 所有以上选项答案:D5. 施工组织设计应如何确保施工安全?A. 制定安全措施B. 进行安全教育C. 定期安全检查D. 所有以上选项答案:D二、多项选择题6. 施工组织设计中,施工方案的优化应考虑以下哪些方面?A. 施工成本的降低B. 施工周期的缩短C. 施工质量的提高D. 施工环境的保护答案:ABCD7. 施工组织设计中,施工进度计划的调整应考虑哪些因素?A. 施工资源的变化B. 施工条件的变化C. 施工任务的变更D. 施工风险的评估答案:ABCD8. 施工组织设计中,施工质量控制的措施包括哪些?A. 施工前的质量策划B. 施工中的质量监督C. 施工后的质量验收D. 施工过程的质量记录答案:ABCD9. 施工组织设计中,施工成本控制的方法有哪些?A. 成本预测B. 成本核算C. 成本分析D. 成本考核答案:ABCD10. 施工组织设计中,施工安全管理的措施包括哪些?A. 安全教育B. 安全检查C. 安全监督D. 安全事故处理答案:ABCD三、判断题11. 施工组织设计是施工项目成功的关键因素之一。
()答案:正确12. 施工组织设计不需要考虑施工环境的影响。
()答案:错误13. 施工进度计划的编制应以施工方案为基础。
()答案:正确14. 施工组织设计中,施工资源的配置不需要考虑施工成本。
()答案:错误15. 施工组织设计中,施工安全是施工管理的首要任务。
模拟题一一、名词解释(每题5分,共20分)1、基本建设:2、流水步距:3、施工总平面布置图:4、施工组织设计:二、如下逻辑关系绘制节点型和箭杆型网络图(每图5分,共10分)A、B、C是首先进行的三项工作;A完成后进行D和E;B完成后进行E和G;C完成后进行G;D完成后进行F;F取决于G和D;F和E是最后两道工作。
三、工业装置安装施工时,其施工段和施工过程及各施工过程在各施工段上的持续时间如下表:计算分别流水施工及各施工过程在各施工段上的机动时间,并在斜道图表上表示出来。
(20分)四、用两时(ES和LS)标注法计算如下网络图并表达出来。
(18分)五、已知网络计划图所示,在第5天下班检查,发现D 还未开始,C已进行1天,B已进行2天。
画出前锋线,并画出调整前、后的时标网络计划。
(20分)六、简答题(12分)1、施工总平面图设计的内容有哪些?(6分)2、施工准备工作的内容有哪些?(6分)答案:一、名词解释1、基本建设:凡固定资产扩大再生产的新建、改建、扩建、恢复工程及与之相连带的工作。
2、流水步距:表示相距两个施工过程(或施工队组),先后进入流水施工时间间隔。
3、施工总平面布置图:是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久性建筑、拟建工程之间的空间关系。
4、施工组织设计:是运用生产技术和科学管理技术,对拟建工程的施工方案、施工进度计划和资源需要量计划、施工平面布置等作出设计。
二、作图题【答案】(虚工作多一条扣2分,直至扣完5分。
有违反原则性错误,该图不得分。
)三、(20分)【答案】计算流水步距K12=所以K12=5,FF1=5-{5,4,3,2}={0,1,2,3}。
同理:K23=6,K34=8,FF2={3,0,0,0},FF3={6,4,4,0}。
T=∑K+tn=(5+6+8)+(4+3+1+2)=29(计算流水步距每个2分,共6分;计算FF3分;计算总工期2分;作图中每个施工过程1.5分,共6分,机动时间2分,标注及其它1分。
施工组织与管理课程复习题库一、判断题:1.项目建议书是项目决策的核心。
(×)P22.可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(√)P23.施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(√)4.施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(×)5.施工准备工作的检查方法常采用实际与计划对比法。
(×)或相关单位、人员分割制6.施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
(√)7.调查研究与收集资料是施工准备工作的内容之一。
(√)8.施工准备工作具有阶段性,必须在拟建工程开工之前做完。
(×)9.在工程建设进度控制中设计进度控制是施工进度控制的前提。
(√)10.为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。
(× )11.资源准备就是指施工物资准备。
(×)12.施工现场准备工作全部由施工单位负责完成。
(×)13.施工用水包括生产和生活用水。
(×){1、施工生产用水;2、施工机械用水;3、施工现场生活用水;4、生活用水;5、消防用水;}14.组织流水施工必须使同一施工过程的专业队组保持连续施工。
(×)15.工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
(×)16.网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(√)17.单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(√)p7218.单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(√)19.计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
( ×)20.在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作的线路上所有工作总时差重新分配。
(√)21.由关键工作组成的线路必为关键线路。

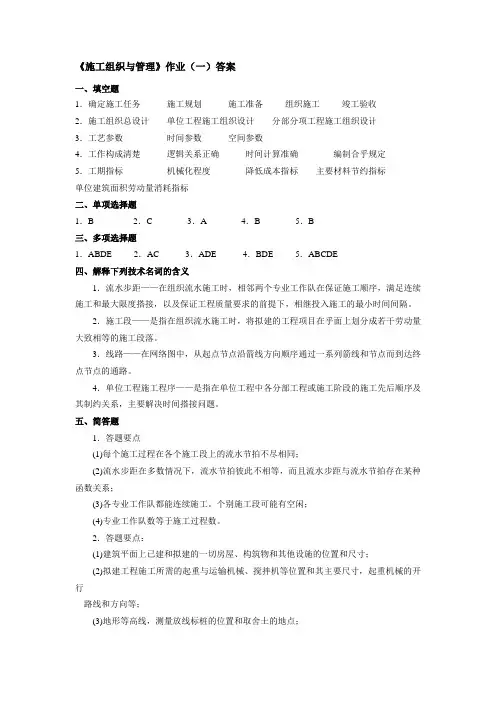

《施工组织与管理》作业(一)答案一、填空题1.确定施工任务施工规划施工准备组织施工竣工验收2.施工组织总设计单位工程施工组织设计分部分项工程施工组织设计3.工艺参数时间参数空间参数4.工作构成清楚逻辑关系正确时间计算准确编制合乎规定5.工期指标机械化程度降低成本指标主要材料节约指标单位建筑面积劳动量消耗指标二、单项选择题1.B 2.C 3.A 4.B 5.B三、多项选择题1.ABDE 2.AC 3.ADE 4.BDE 5.ABCDE四、解释下列技术名词的含义1.流水步距——在组织流水施工时,相邻两个专业工作队在保证施工顺序,满足连续施工和最大限度搭接,以及保证工程质量要求的前提下,相继投入施工的最小时间间隔。
2.施工段——是指在组织流水施工时,将拟建的工程项目在乎面上划分成若干劳动量大致相等的施工段落。
3.线路——在网络图中,从起点节点沿箭线方向顺序通过一系列箭线和节点而到达终点节点的通路。
4.单位工程施工程序——是指在单位工程中各分部工程或施工阶段的施工先后顺序及其制约关系,主要解决时间搭接问题。
五、简答题1.答题要点(1)每个施工过程在各个施工段上的流水节拍不尽相同;(2)流水步距在多数情况下,流水节拍彼此不相等,而且流水步距与流水节拍存在某种函数关系;(3)各专业工作队都能连续施工。
个别施工段可能有空闲;(4)专业工作队数等于施工过程数。
2.答题要点:(1)建筑平面上已建和拟建的一切房屋、构筑物和其他设施的位置和尺寸;(2)拟建工程施工所需的起重与运输机械、搅拌机等位置和其主要尺寸,起重机械的开行路线和方向等;(3)地形等高线,测量放线标桩的位置和取舍土的地点;(4)为施工服务的一切临时设施的布置等。
六、计算题1.解;(1)确定流水步距累加数列A 3,5,7,11B 1,4,9,12C 2,3,6,11D 4,6,9,12E 3,7,9,10确定流水步距3 5 7 11--) 1 4 9 123 4 3 2 -12K A,B=max{3,4,3,2,-12}=4天1 4 9 12--) 2 3 6 111 2 6 6 -11K B,C=max{1,2,6,6,-11}=6天2 3 6 11--) 4 6 9 122 -1 0 2 -12K C,D=max{2,-1,0,2,-12}=2天4 6 9 12--) 3 7 9 104 3 2 3 -10K D,E=max{4,3,2,3,-10}=4天(2)计算计划工期T=(4十6+2+4)+(3+4+2+1)=26(天)2.解:绘制网络图时间参数计算关键线路:①②③⑥⑦工期:T=19天《施工组织与管理》作业(二)答案一、填空题1.技术准备物资准备劳动组织准备施工现场准备施工场外准备技术准备2.自然条件调查经济条件调查3.流水步距流水节拍平行搭接时间技术间歇时间组织间歇时间4.自上而下自下而上自中而下再自上而中5.“先地下后地上”“先土建后设备”“先主体后围护”“先结构后装饰”二、单项选择题l.B 2.D 3.B 4.A 5.B三、多项选择题1.ACE 2.ADE 3.BCE 4.ABDE 5.ABCDE四、解释下列技术名词的含义1.基本建没——是指国民经济各部门、各单位建造新的固定资产的经济活动过程,以及与它有关的工作。
《施工组织与管理》模拟试题(一)一、填空题(每空1分,共20分)1.建筑施工程序一般包括确定施工任务、施工规划、施工准备、组织施工、竣工验收五个阶段。
2.施工组织设计按编制对象的不同分为施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计三种。
3.流水参数包括工艺参数、时间参数、空间参数三类。
4.绘制网络图的基本要求是工作构成清楚、逻辑关系正确、时间计算准确和编制合乎规定等。
5.施工方案的定量分析指标主要有工期指标、机械化程度、降低成本指标、和主要材料节约指标等。
二、单项选择题(每题2分,共10分)1、单位工程施工组织设计编制的对象是( B )A.建设项目 B.单位工程 C.分部工程 D.分项工程2、下列哪项是属于工程技术经济条件调查内容( C )A.地形图 B.工程水文地质 C.交通运输 D.气象资料3、最理想的流水组织方式是( A )A.等节拍流水 B.异节拍流水 C.无节奏流水 D.依次流水4、双代号网络图和单代号网络图的最大区别是( B )A.节点编号不同 B.表示工作的符号不同C.使用范围不同 D.参数计算方法不同5、编制单位工程施工平面图时,首先确定( B )位置。
A.仓库B.起重设备 C.办公楼 D.道路三、多项选择题(将正确答案的编号填入括弧中,完全选对才得分,否则不得分,每小题4分,共20分)1、建设项目投资决策阶段的主要工作是( ABDE )A.可行性研究 B.估算和立项 C.设计准备D.选择建设地点 E.经济分析2、流水施工的工艺参数主要包括( AC )A.施工过程 B.施工段 C.流水强度D.施工层 E.流水步距3、单代号网络图的特点是( ADE )A.节点表示工作 B.用虚工序 C.工序时间注在箭杆上D.用箭杆表示工作的逻辑关系 E.不用虚工序4、多层混合结构民用房屋的施工特点是( BDE )A.土石方工程量大 B.装饰工程量大 C.构件预制量大D.砌砖工程量大 E.便于组织流水施工5、施工平面图设计的依据主要包括( ABCDE )A.当地自然条件资料 B.技术经济条件资料 C.设计资料D.主要施工方案 E.施工进度计划四、解释下列技术名词的含义(每题4分:共16分)1.流水步距——在组织流水施工时,相邻两个专业工作队在保证施工顺序,满足连续施工和最大限度搭接,以及保证工程质量要求的前提下,相继投入施工的最小时间间隔。
《建筑工程施工组织与管理》试题及答案一、单选题1某工程分三个施工段组织流水施工, 若甲、乙施工过程在各施工段上的流水节拍分别为5d 、4d 、1d 和3d 、2d 、3d ,则甲、乙两个施工过程的流水步距为()A 3 dB 、4 dC 、5 dD 、6 d2、 标前施工组织设计中包括施工程序,施工方法选择,施工机械选用以及劳动力、资源、半 成品的投入量是()A 、施工进度计划B 、施工方案C 、施工准备工作D 、工程概况3、 标前施工组织设计的内容除施工方案,技术组织措施,平面布置以及其他有关投标和签约 需要的设计外还有()A 、施工进度计划B 、降低成本措施计划C 、资源需要量计划D 、技术经济指标分析 4、 流水施工中,流水节拍是指()A 、两相邻工作进入流水作业的最小时间间隔B 某个专业队在一个施工段上的施工作业时间C 某个工作队在施工段上作业时间的总和D 某个工作队在施工段上的技术间歇时间的总和5、 某施工段的工程量为 200m :3,施工队的人数为 25人,日产量0.8 m3 /人,则该队在该施 工段的流水节拍为()A 8 天B 、10 天C 、12 天D 、15 天 6、 组织等节奏流水,首要的前提是() A 、使各施工段的工程量基本相等 B 、确定主导施工过程的流水节拍 C 使各施工过程的流水节拍相等 D、调节各施工队的人数7、 某工程划分4个流水段,由两个施工班组进行等节奏流水施工,流水节拍为4天,则工期为()A 16 天B 、18 天C 、20 天D 、24 天 8、有甲乙两个施工队,在三个施工段上施工,流水节拍如表所示,则其流水步距为()班组一段 二段 三段 甲队 3天 4天 3天 乙队2天3天2天A 2天B 、3天C 、4天D 、5天 9、如果施工流水作业中的流水步距相等,则该流水作业是()A 、必定是等节奏流水B 、必定是异节奏流水C 必定是无节奏流水 D、以上都不对10、 现有甲、乙、丙三个独立基础,分 A 、B 、C 、D 四个施工过程,流水节拍如表所示。
《建筑装饰工程施工组织与管理》模拟测试题三一.单选题(每题2分,共30题)1、资源平衡是在不影响工期的条件下,利用()的时差资源需求进行的调整。
A.关键工作 B.非关键工作C.持续时间最长的工作 D.持续时间最短的工作2、进度计划中各项工作在某一单位时间内所需某种资源数量之和称为()。
A.资源强度 B.资源需用量C.资源限量 D.资源饱和度3、分析进度计划偏差影响时,若工作的进度偏差大于该工作的总时差,则此偏差()。
A.对后续工作和总工期都有影响B.对后续工作有影响,对总工期无影响C.对后续工作无影响,对总工期有影响D.对后续工作和总工期都无影响4、下列选项中,不属于《建设工程工程量清单计价规范》GB 50500中材料预算价格的是材料()。
A.原价 B.运输损耗费C.二次搬运费 D.采购及保管费5、根据工程量清单计价规则,综合单价中由承包人完全承担的风险是()。
A.管理费、利润 B.材料价格风险C.法律法规 D.机械使用费6、我国安全生产的方针是()A.安全责任重于泰山 B.安全第一、质量第一C.管生产必须管安全 D.安全第一、预防为主、综合治理7、施工单位应当设立安全生产()机构,配备专职安全生产管理人员。
A.检查 B.监督 C.监理 D.管理8、施工单位对可能造成损害的地下管线、毗邻建筑物、构筑物等,应当采取()。
A.防范措施 B.安全保护措施C.专项防护措施 D.隔离措施9、施工单位()依法对本单位的安全生产工作全面负责。
A.董事长 B.总经理C.主要负责人 D.分管安全生产的负责人10、()控制是施工阶段质量控制的重点。
A、材料质量B、工序的质量C、施工方法D、操作人员技术11、工程量清单为投标者提供公开、公平、公正的竞争环境,由( )统一提供。
A.工程标底审查机构 B.招标人C.工程咨询公司 D.招投标管理部门12、关于施工成本及其管理的说法,正确的是()。
A.施工成本是指施工过程中消耗的构成工程实体的各项费用支出;B.施工成本管理就是在保证工期和满足质量要求的情况下,采取相应措施把成本控制在计划范围内,并最大限度的节约成本;C.施工成本预测是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率及降低成本措施的书面方案;D.施工成本考核是在施工成本核算的基础上,对成本形成过程和影响成本升降的因素进行分析,以寻求进一步降低成本的途径13、分部分项工程成本分析“三算”对比分析,是指()的比较。
1.建造施工程序普通包括、、、、五个阶段。
2.施工组织设计按编制对象的不同分为、和三种。
3.流水参数包括、、三类. 4.绘制网络图的基本要求是、、和等。
5.施工方案的定量分析指标主要有、、、和等.1、单位工程施工组织设计编制的对象是( )A .建设项目B .单位工程C .分部工程D .分项工程 2、下列哪项是属于工程技术经济条件调查内容( )A .地形图B .工程水文地质C .交通运输D .气象资料 3、最理想的流水组织方式是( )A .等节拍流水B .异节拍流水C .无节奏流水D .挨次流水 4、双代号网络图和单代号网络图的最大区别是( )A .节点编号不同B .表示工作的符号不同C .使用范围不同D .参数计算方法不同 5、编制单位工程施工平面图时,首先确定( )位置.A .仓库B .起重设备C .办公楼D .道路1、建设项目投资决策阶段的主要工作是( )A .可行性研究B .估算和立项C .设计准备D .选择建设地点E .经济分析 2、流水施工的工艺参数主要包括( )A .施工过程B .施工段C .流水强度D .施工层E .流水步距 3、单代号网络图的特点是( )A .节点表示工作B .用虚工序C .工序时间注在箭杆上D .用箭杆表示工作的逻辑关系E .不用虚工序 4、多层混合结构民用房屋的施工特点是( )A .土石方工程量大B .装饰工程量大C .构件预制量大D .砌砖工程量大E .便于组织流水施工 5、施工平面图设计的依据主要包括( )A .当地自然条件资料B .技术经济条件资料C .设计资料D .主要施工方案E .施工进度计划1.流水步距 2.施工段 3.路线 4.单位工程施工程序1 .试述无节奏流水施工的主要特点。
2.单位工程施工平面图设计的内容有哪些?1.某分部工程有五个施工过程,四个施工段,各施工过程在各施工段上的工作持续时间见下表,无技术、组织间歇。
试组织无节奏专业流水施工,并计算工期。
【参考答案】3一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.B2.A3.A4.C5.C6.B7.B8.D 9A 10.A11.C 12.B 13.C 14.B 15.C 16.D 17.D 18.D19.C 20.C二、多项选择题(共15题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)1.ACE2.BDE3.BCE4.ADE5.ABE6.ACE7.BCD8.BCDE9.BDE 10.CDE 11.ABDE 12.BE 13.AE 14.CDE 15.BD三:简答题(共计20分,每小题5分)1.什么是工程质量控制?简述工程质量控制的内容。
工程质量控制是指致力于满足工程质量要求,也就是为了保证工程质量满足工程合同、规范标准所采取的一系列措施、方法和手段。
工程质量要求主要表现为工程合同、设计文件、技术规范标准规定的质量标准。
(1)工程质量控制按其实施主体不同,主要包括以下四个方面:1)政府的工程质量控制。
政府属于监控主体,它主要是以法律法规为依据,通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、重大工程竣工验收备案等主要环节进行的。
2)工程监理单位的质量控制。
工程监理单位属于监控主体,它主要是受建设单位的委托,代表建设单位对工程实施全过程进行的质量监督和控制,包括勘察设计阶段质量控制、施工阶段质量控制,以满足建设单位对工程质量的要求。
3)勘察设计单位的质量控制。
勘察设计单位属于自控主体,它是以法律、法规及合同为依据,对勘察设计的整个过程进行控制,包括工作程序、工作进度、费用及成果文件所包含的功能和使用价值,以满足建设单位对勘察设计质量的要求。
4)施工单位的质量控制。
施工单位属于自控主体,它是以工程合同、设计图纸和技术规范为依据,对施工准备阶段、施工阶段、竣工验收交付阶段等施工全过程的工作质量和工程质量进行的控制,以达到合同文件规定的质量要求。
(2)工程质量控制按工程质量形成过程,包括全过程各阶段的质量控制,主要是:1)决策阶段的质量控制;2)工程勘察设计阶段的质量控制;3)工程施工阶段的质量控制。
2.试述工程质量责任体系。
(1)建设单位的质量责任1)建设单位对其自行选择的设计、施工单位发生的质量问题承担相应责任。
2)建设单位按合同的约定负责采购供应的建筑材料、建筑构配件和设备,应符合设计文件和合同要求,对发生的质量问题,应承担相应的责任。
(2)勘察、设计单位的质量责任勘察、设计单位必须按照国家现行的有关规定、工程建设强制性技术标准和合同要求进行勘察、设计工作,并对所编制的勘察、设计文件的质量负责。
(3)施工单位的质量责任施工单位对所承包的工程项目的施工质量负责。
实行总承包的工程,总承包单位应对全部建设工程质量负责。
建设工程勘察、设计、施工、设备采购的一项或多项实行总承包的,总承包单位应对其承包的建设工程或采购的设备的质量负责;实行总分包的工程,分包应按照分包合同约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包工程的质量承担连带责任。
(4)工程监理单位的质量责任工程监理单位应依照法律、法规以及有关技术标准、设计文件和建设工程承包合同,与建设单位签订监理合同,代表建设单位对工程质量实施监理,并对工程质量承担监理责任。
监理责任主要有违法责任和违约责任两个方面。
如果工程监理单位故意弄虚作假,降低工程质量标准,造成质量事故的,要承担法律责任。
若工程监理单位与承包单位串通,牟取非法利益,给建设单位造成损失的,应当与承包单位承担连带赔偿责任。
如果监理单位在责任期内,不按照监理合同约定履行监理职责,给建设单位或其他单位造成损失的,属违约责任,应当向建设单位赔偿。
(5)建筑材料、构配件及设备生产或供应单位的质量责任建筑材料、构配件及设备生产或供应单位对其生产或供应的产品质量负责。
3.建设工程进度计划的常用表示方法?各自的特点是什么?答:建设工程进度计划的表示方法有多种,常用的有横道图和网络图两种表示方法。
横道图也称甘特图,是美国人甘特(Gantt)在20世纪20年代提出的。
由于其形象、直观,且易于编制和理解,因而长期以来被广泛应用于建设工程进度控制之中。
利用横道图表示工程进度计划,存在下列缺点:(1)不能明确地反映出各项工作之间错综复杂的相互关系,因而在计划执行过程中,当某些工作的进度由于某种原因提前或拖延时,不便于分析其对其他工作及总工期的影响程度,不利于建设工程进度的动态控制。
(2)不能明确地反映出影响工期的关键工作和关键线路,也就无法反映出整个工程项目的关键所在,因而不便于进度控制人员抓住主要矛盾。
(3)不能反映出工作所具有的机动时间,看不到计划的潜力所在,无法进行最合理的组织和指挥。
(4)不能反映工程费用与工期之间的关系,因而不便于缩短工期和降低工程成本。
建设工程进度计划用网络图来表示,可以使建设工程进度得到有效控制。
国内外实践证明,网络计划技术是用于控制建设工程进度的最有效工具。
与横道计划相比,网络计划具有以下主要特点:(1)网络计划能够明确表达各项工作之间的逻辑关系。
(2)通过网络计划时间参数的计算,可以找出关键线路和关键工作。
(3)通过网络计划时间参数的计算,可以明确各项工作的机动时间。
(4)网络计划可以利用电子计算机进行计算、优化和调整。
4.当组织非节奏流水施工时,如何确定其流水步距?答:通常采用累加数列错位相减取大差法计算流水步距。
由于这种方法是由潘特考夫斯基(译音)首先提出的,故又称为潘特考夫斯基法。
累加数列错位相减取大差法的基本步骤如下:(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距四:计算题(共计30分,每小题15分)1.某工程包括三幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。
已知:(1)地面±0.00m以下部分按土方开挖、基础施工、底层预制板安装、回填土四个施工过程组织固定节拍流水施工,流水节拍为2周;(2)地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工,各由专业工作队完成,流水节拍分别为4,4,2周;如果要求地上部分与地下部分最大限度地搭接,均不考虑间歇时间,试绘制该工程施工进度计划。
【解】分别求出地下与地上工程的流水施工工期,再组织最大限度的搭接施工。
1)地面±0.00m以下工程组织固定节拍流水施工:施工过程:n=4;施工段:m=3;流水节拍:K=t=2(周)。
工期T1=(m+n-1)×t=(4+3-1)×2=12(周)。
2)地面以上组织加快的成倍流水施工:施工过程:n=3;施工段:m=3。
求流水步距:K=min(4,4,2)=2。
求专业队数:b1=4/2=2b2=4/2=2b3=2/2=1总队数n′=5。
求增加专业队后的工期:T2=(m+n′-1)×K=(3+5-1)×2=14(周)。
3)确定总工期:当第一幢住宅楼地下工程完成后即可进行地上工程,则总工期:T=(T1-搭接时间)+T2=(12-2×2)+14=22(周)。
4)绘制施工进度计划:2.某网络计划的有关资料如下表所示,试绘制双代号网络计划,在图中标出各个节点的最早时间和最迟时间,并据此判定各项工作的六个主要时间参数。
最后,用双箭线标明关键线路。
工作 A B C D E G H I J K持续时间 2 3 4 5 6 3 4 7 2 3 紧前工作—— A A A B C、D D B E、H、G G 【解】各项工作的六个主要时间参数如下:(1)A工作ES1-2=ET1=0 LF1-2=LT2=2 TF1-2=LT2-ET1-D1-2=2-0-2=0EF1-2=ET1+D1-2=2 LS1-2=LT2-D1-2=0 FF1-2=ET2-ET1-D1-2=2-0-2=0(2)B工作ES2-3=ET2=2 LF2-3=LT3=5 TF2-3=LT3-ET2-D2-3=5-2-3=0EF2-3=ET2+D2-3=5 LS2-3=LT3-D2-3=2 FF2-3=ET3-ET2-D2-3=5-2-3=0(3)C工作ES2-5=ET2=2 LF2-5=LT5=7 TF2-5=LT5-ET2-D2-5=7-2-4=1EF2-5=ET2+D2-5=6 LS2-5=LT5-D2-5=3 FF2-5=ET5-ET2-D2-5=7-2-4=1(4)D工作ES2-4=ET2=2 LF2-4=LT4=7 TF2-4=LT4-ET2-D2-4=7-2-5=0EF2-4=ET2+D2-4=7 LS2-4=LT4-D2-4=2 FF2-4=ET4-ET2-D2-4=7-2-5=0(5)E工作ES3-7=ET3=5 LF3-7=LT7=11 TF3-7=LT7-ET3-D3-7=11-5-6=0EF3-7=ET3+D3-7=11 LS3-7=LT7-D3-7=5 FF3-7=ET7-ET3-D3-7=11-5-6=0(6)H工作ES4-7=ET4=7 LF4-7=LT7=11 TF4-7=LT7-ET4-D4-7=11-7-4=0EF4-7=ET4+D4-7=11 LS4-7=LT7-D4-7=7 FF4-7=ET7-ET4-D4-7=11-7-4=0(7)G工作ES5-6=ET5=7 LF5-6=LT6=10 TF5-6=LT6-ET5-D5-6=10-7-3=0EF5-6=ET5+D5-6=10 LS5-6=LT6-D5-6=7 FF5-6=ET6-ET5-D5-6=10-7-3=0(8)I工作ES3-8=ET3=5 LF3-8=LT8=13 TF3-8=LT8-ET3-D3-8=13-5-7=1EF3-8=ET3+D3-8=12 LS3-8=LT8-D3-8=6 FF3-8=ET8-ET3-D3-8=13-5-7=1(9)J工作ES7-8=ET7=11 LF7-8=LT8=13 TF7-8=LT8-ET7-D7-8=13-11-2=0EF7-8=ET7+D7-8=13 LS7-8=LT8-D7-8=13-2=11FF7-8=ET8-ET7-D7-8=13-11-2=0(10)K工作ES6-8=ET6=10 LF6-8=LT8=13 TF6-8=LT8-ET6-D6-8=13-10-3=0EF6-8=ET6+D6-8=13 LS6-8=LT8-D6-8=10 FF6-8=ET8-ET6-D6-8=13-10-3=0。
