龙门吊轨道梁技术交底书
- 格式:doc
- 大小:28.50 KB
- 文档页数:5

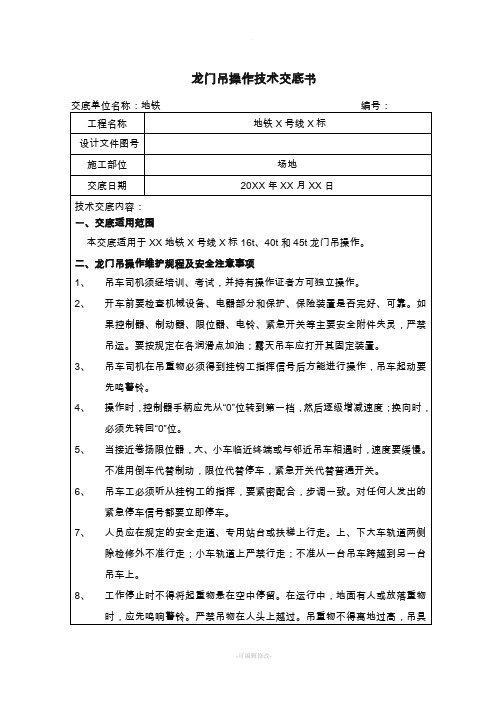

龙门吊操作技术交底书交底单位名称:地铁编号:工程名称地铁X号线X标设计文件图号施工部位场地交底日期20XX年XX月XX日技术交底内容:一、交底适用范围本交底适用于XX地铁X号线X标16t、40t和45t龙门吊操作。
二、龙门吊操作维护规程及安全注意事项1、吊车司机须经培训、考试,并持有操作证者方可独立操作。
2、开车前要检查机械设备、电器部分和保护、保险装置是否完好、可靠。
如果控制器、制动器、限位器、电铃、紧急开关等主要安全附件失灵,严禁吊运。
要按规定在各润滑点加油;露天吊车应打开其固定装置。
3、吊车司机在吊重物必须得到挂钩工指挥信号后方能进行操作,吊车起动要先鸣警铃。
4、操作时,控制器手柄应先从“0”位转到第一档,然后逐级增减速度;换向时,必须先转回“0”位。
5、当接近卷扬限位器,大、小车临近终端或与邻近吊车相遇时,速度要缓慢。
不准用倒车代替制动,限位代替停车,紧急开关代替普通开关。
6、吊车工必须听从挂钩工的指挥,要紧密配合,步调一致。
对任何人发出的紧急停车信号都要立即停车。
7、人员应在规定的安全走道、专用站台或扶梯上行走。
上、下大车轨道两侧除检修外不准行走;小车轨道上严禁行走;不准从一台吊车跨越到另一台吊车上。
8、工作停止时不得将起重物悬在空中停留。
在运行中,地面有人或放落重物时,应先鸣响警铃。
严禁吊物在人头上越过。
吊重物不得离地过高,吊具在空中运动时,要超过一个人的高度。
9、禁止使用两台桥吊共同起吊同一重物,特殊情况需要时应采取可靠安全措施,设置现场指挥,方可起吊。
10、运行时,吊车之间要保持一定的距离,严禁撞车。
同壁行吊车遇车时,吊车开动小车主动避让。
在一台吊车发生故障情况下,才允许用另一台吊车来移动发生故障吊车,在这种情况下两台吊车须无负荷,用最低速度缓慢移动。
11、检修吊车时应停靠在安全地点,切断电源,挂上“禁止合闸”的警告牌,地面要设有围栏,并挂“禁止通行”的标志。
12、吊车吊运时,严禁有人上下,不准在运行时进行检修和调整机件。
项目施工技术交底书交底项目:渣土池及龙门吊轨道梁施工技术交底交底:复核:审核:技术交底记录(轨道交通工程)板安装前,需对栈桥加固横杆预埋锚固钢板,钢板厚度为10mm,宽度为300*300mm,背侧设5根C20锚固钢筋。
在每个栈桥入口位置处预埋3块10mm厚钢板(两块300*300mm、一块250*4000mm),钢板背侧设置双排C20@200mm锚固钢筋,具体位置见详图。
3、侧墙混凝土浇筑渣土池侧墙混凝土为C25,混凝土浇筑采用泵车站输送,浇筑时注意分层浇筑,分层厚度不大于50cm,混凝土振捣采用30振捣棒进行振捣,浇筑混凝土加强对模板观察,防止跑模胀模。
浇筑完成后加强对混凝土养护,达到拆模强度后进行拆模。
如对拉螺杆采用了PVC套管,则需进行对孔眼进行封堵。
在混凝土达到设计强度后再进行周边土方回填和压实。
2)轨道梁1、轨道梁在土方回填后,地面硬化前进行施工。
在回填时,轨道梁底面以下60cm采用水泥拌制土进行回填压实。
2、在回填完成,技术人员放出轨道梁中线和开挖边线,再使用70#小挖机开挖轨道梁,并浇筑垫层。
开挖和浇筑垫层时,注意控制开挖底标高。
3、轨道梁钢筋在轨道梁坑外制作成型再下发至基坑内,钢筋接长采用搭接单面焊,焊接长度不少于10d。
轨道梁保护层厚度四面均为30mm。
4、轨道混凝土强度C35,浇筑时注意顶部高度控制,16t门吊轨道顶面向南设置2‰的坡度。
45t门吊向北设置2‰坡度。
整体顶面低相应位置硬化后地面14cm。
五、质量保证措施1、施工所有钢筋间距及型号按照交底进行控制,特别应主要轨道梁中线控制和标高控制,和预留接头钢筋保护。
2、混凝土达到规范要求的强度时方可拆模,以免影响施工质量。
回填前应对混凝土。
一、工程名称:________________________二、工程部位:________________________三、施工单位:________________________四、验收部门:________________________五、交底日期:________________________六、交底内容:1. 安全生产责任制(1)项目部和施工队应明确安全生产责任制,落实各级人员的安全责任。
(2)各施工班组应加强安全教育,提高作业人员的安全意识。
2. 安全技术措施(1)龙门吊安装、拆卸作业必须由专业人员进行,非专业人员不得擅自操作。
(2)安装、拆卸前,应对龙门吊进行全面检查,确保其安全可靠。
(3)安装、拆卸过程中,应严格遵守操作规程,确保作业安全。
3. 安全防护措施(1)高处作业人员必须佩戴安全帽、安全带,并使用安全绳。
(2)地面作业人员应遵守安全操作规程,确保自身安全。
(3)作业区域应设置明显的警示标志,禁止无关人员进入。
4. 机械设备安全(1)龙门吊安装、拆卸前,应对机械设备进行全面检查,确保其性能良好。
(2)机械设备操作人员应持证上岗,熟悉操作规程。
(3)机械设备应定期进行维护保养,确保其安全运行。
5. 电气安全(1)龙门吊电气系统应严格按照设计要求进行安装、接线。
(2)电气设备操作人员应熟悉电气知识,确保操作安全。
(3)电气设备应定期进行检修,防止电气事故发生。
6. 轨道安全(1)轨道应定期进行检查、清理,确保其平整、牢固。
(2)轨道连接处应定期检查、紧固,防止松动。
(3)轨道两侧应设置防护栏杆,防止人员跌落。
7. 起重安全(1)起重作业人员应持证上岗,熟悉起重操作规程。
(2)起重作业前,应对起重设备进行全面检查,确保其安全可靠。
(3)起重作业过程中,应严格遵守操作规程,确保作业安全。
8. 应急预案(1)项目部和施工队应制定应急预案,明确事故报告、救援、疏散等程序。
(2)作业人员应熟悉应急预案,提高应急处置能力。
施工交底记录表专业:土建编号:注:1.增补部分均以附件形式完成。
2•该表由技术人员填写(包括附件部分)。
3. 签字坚决杜绝代签。
4、施工班组留存交底记录。
一、工程概况及施工范围根据**项目吊装设备施工需要,安装2台63t-42m门式起重机,以供设备代保管设备器材的垂直运输。
本工程为设备露天龙门吊存放场地工程,主要工程内容为新建两台63T龙门吊轨道基础及混凝土道路,该工程全场面积为21339 m2,龙门吊轨道长150m,,轨道间距42m,两台龙门吊相距17m,,基础上部为倒T 型钢筋混凝土结构,下部宽900mm,高500mm,;上部宽500mm,高300mm, 倒T型钢筋混凝土基础下部顶面标高为土0.00 (现场场平标高76m),基础垫层为300mm,宽1000mm,由于本工程龙门吊基础底的天然地基承载力较低,库区存放场地未压实,长期下雨导致场地内表层土质下面存在大面积淤泥,需要进行地基处理。
地基处理采用碎石垫层夯实,处理后地基承载力特征值应满足fak>200KPa。
地坪垫层以下及基础底面标高以上的填土,其压实系数应》0.94。
倒T型钢筋混凝土基础下部顶面标高为土0.00,采用C30混凝土,下部宽900mm,高500mm,; 上部宽500mm,高300mm,基础垫层为300mm厚碎石,宽1000mm。
单位:mm轨道梁主要工程数量如下:二、技术要求1、测量放线要有专业人员操作,熟悉图纸对龙门吊轨道位置提前进行放线。
2、土方开挖前办理内部动土作业票,由相关各方经现场查看无危险源与经设计交底后方可进行开挖,开挖深度为600mm宽度为1200mm严格按照图纸施工。
3、钢筋下料准确,绑扎间距、保护层厚度满足要求;4、混凝土施工捣固密实,确保没有蜂窝麻面现象;5、预埋件预埋位置准确;&预埋钢板与锚筋焊接牢固,焊接长度满足单面焊10d,双面焊5d的要求;7、注意轨道梁混凝土养护工作,保证混凝土强度达到设计要求。
一、工程概况1. 工程名称:[具体工程名称]2. 施工单位:[施工单位名称]3. 建设单位:[建设单位名称]4. 分项工程名称:龙门吊铺轨工程二、安全技术交底内容1. 作业人员要求- 所有参与龙门吊铺轨作业人员必须经过专业培训,并取得相关操作资格。
- 作业人员应熟悉龙门吊铺轨的施工工艺和安全操作规程。
- 作业人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工前准备- 对龙门吊轨道进行检查,确保其符合设计要求,无损伤。
- 钢轨、垫块、螺栓等材料应齐全,质量符合规定。
- 铺轨区域应清理干净,无障碍物。
3. 施工流程及安全措施- 测量放样:根据设计图纸,准确测量轨道位置,做好标记。
- 铺设钢轨:1. 在轨道基础上,用水平尺和线锤校准轨道水平。
2. 将钢轨平稳放置在轨道基础上,用垫块调整钢轨高程。
3. 用专用工具将钢轨固定在轨道基础上,确保钢轨位置准确、牢固。
- 连接螺栓:将钢轨之间的螺栓拧紧,确保连接牢固。
- 安全措施:1. 铺轨过程中,禁止无关人员进入施工区域。
2. 作业人员应站在稳固的位置,防止滑倒或坠落。
3. 使用电动工具时,应注意电安全,防止触电事故。
4. 作业人员应遵守操作规程,不得擅自改变施工流程。
4. 施工中注意事项- 钢轨铺设过程中,应确保钢轨平直,无弯曲。
- 钢轨高程应符合设计要求,不得超出允许偏差范围。
- 钢轨连接螺栓应拧紧,防止松动。
- 作业人员应随时检查施工质量,发现问题及时处理。
5. 施工后验收- 施工完成后,由专业人员进行验收,确保施工质量符合设计要求。
- 验收合格后,方可进行下一道工序施工。
三、应急处理1. 触电事故:立即切断电源,对触电人员进行急救,并拨打急救电话。
2. 高处坠落:立即采取措施,防止坠落物体伤害他人,并拨打急救电话。
3. 机械伤害:立即停止机械运行,对受伤人员进行急救,并拨打急救电话。
四、交底人及接受人1. 交底人:[姓名]2. 接受人:[姓名]3. 日期:[日期]五、备注1. 本安全技术交底适用于龙门吊铺轨施工全过程。
一、交底目的为确保龙门吊装梁施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 施工部位:[具体施工部位]3. 施工单位:[施工单位名称]4. 交底时间:[交底日期]三、安全注意事项1. 人员组织与职责- 专人负责指挥吊装作业,确保指挥信号清晰明确。
- 操作人员必须持证上岗,熟悉操作规程和安全注意事项。
- 设立安全监督员,负责现场安全监督和事故处理。
2. 设备检查与维护- 龙门吊及辅助设备在吊装前必须进行全面检查,确保设备完好、安全可靠。
- 定期对龙门吊进行保养和维护,发现问题及时处理。
- 严格遵守设备操作规程,不得超载、超速使用设备。
3. 作业现场安全- 吊装作业区域应设置警戒线,禁止无关人员进入。
- 高处作业人员必须佩戴安全帽、安全带等防护用品。
- 作业平台应牢固可靠,设置安全防护设施。
- 严禁在吊装过程中进行焊接、切割等作业。
4. 吊装作业安全- 吊装前,应对吊装物进行称重,确保不超过龙门吊的额定载荷。
- 吊装物应绑扎牢固,防止吊装过程中脱落。
- 吊装过程中,严禁碰撞周围设施和人员。
- 吊装物下方不得有人,确保吊装安全。
5. 应急处理- 制定应急预案,明确事故发生时的应急处理措施。
- 定期进行应急演练,提高应急处置能力。
- 事故发生后,立即启动应急预案,迅速采取措施进行处置。
四、安全措施1. 技术措施- 选择合适的吊装方案,确保吊装过程安全可靠。
- 对吊装物进行加固处理,防止吊装过程中变形或损坏。
- 设置临时支撑,确保吊装物稳定。
2. 管理措施- 加强安全教育培训,提高操作人员的安全意识。
- 严格执行安全操作规程,确保吊装作业安全。
- 加强现场安全巡查,及时发现和消除安全隐患。
五、总结龙门吊装梁施工安全至关重要,各相关人员必须高度重视,严格执行本安全技术交底,确保施工安全顺利进行。
六、附件1. 龙门吊装梁施工安全操作规程2. 龙门吊装梁施工应急预案(注:以上模板仅供参考,具体内容应根据实际情况进行调整。
