2015年造价员考试基础知识定额换算
- 格式:doc
- 大小:25.00 KB
- 文档页数:2
工程造价定额项目换算方法及实例计算一般来说,工程造价定额项目是按照一定的规范和标准进行编制的,其中包含了工程量和成本等信息。
为了对不同单位进行换算,需要先了解项目的计量单位和换算规则,然后根据具体的换算需求进行计算。
常见的工程造价定额项目换算方法有以下几种:1.换算系数法:对于同一项目的不同计量单位,可以通过乘以一个换算系数进行换算。
例如,将米换算成英尺,可以用1米=3.2808英尺的换算系数进行计算。
2.单位换算法:对于复杂的项目,可以根据项目中不同的构件或工作内容,分别换算计量单位。
例如,对于一个建筑工程项目,可以将地基的计量单位由平方米换算成立方米,将墙体的计量单位由米换算成平方米等。
3.换算表法:对于常见的计量单位,可以事先制定一张换算表,以便快速查找需要的换算系数。
例如,可以制定一张长度换算表,包括米、英尺、码等单位的换算系数。
下面以一个简单的工程造价定额项目为例,来进行具体的换算计算:假设有一个钢筋混凝土梁的工程造价定额项目,其中包括了梁的长度、宽度、高度等信息。
计量单位为米。
1.假设梁的长度为10米,宽度为0.3米,高度为0.5米。
现在需要将长度单位换算成英尺。
换算系数为1米=3.2808英尺。
所以,长度单位换算成英尺的计算公式为:长度(英尺)=长度(米)×换算系数。
长度(英尺)=10米×3.2808=32.808英尺。
2.假设梁的成本为每米500元。
现在需要将成本单位换算成美元。
换算系数为1元=0.14美元。
所以,成本单位换算成美元的计算公式为:成本(美元)=成本(元)×换算系数。
成本(美元)=500元×0.14=70美元。
通过以上的实例计算,可以看出工程造价定额项目换算方法的应用非常简单。
根据具体的计量单位和换算规则,进行适当的换算计算即可。
这样可以更加方便地掌握工程造价定额项目的工程量和成本信息,为工程的计划和控制提供准确的数据支持。

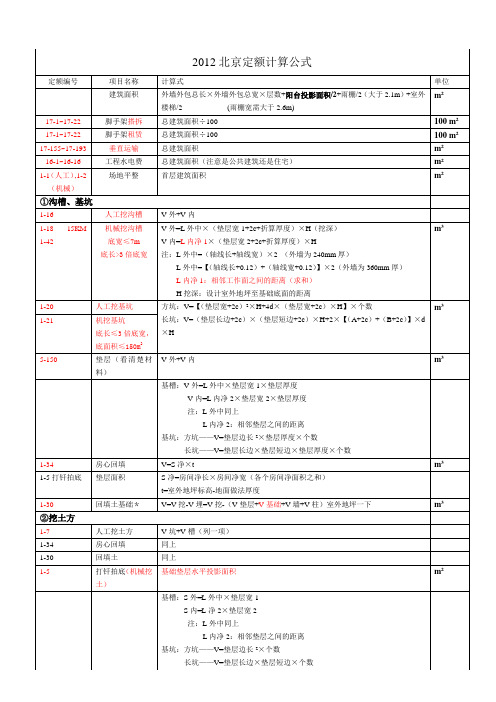

实务易忽略点1 计算建筑面积时先看看外墙面是否有保温层。
有雨棚的看其宽度是否超过2.1米。
有阳台的水平投影面积的1/2计入建筑面积;不计算晒台的面积;不计入台阶的面积。
脚手架搭拆费、租赁费、垂直运输、工程水电费同建筑面积,平整场地同首层建筑面积。
2 工程数量结果只保留两位有效数字;观察题目让你只计算什么,不计算什么;工程地点;什么结构形式3 计算土方工程时,注意是机械挖土还是人工挖土,以及其运距。
4 挖土深度超过1.5m,考虑放坡(1.5m时也不考虑放破)。
砖基础工作面宽度0.2,砼基础工作面宽度0.35 当为机械挖土时,要多一项“1-5 打钎拍底”,打钎拍底计算规则:基础垫层水平投影面积(不考虑工作面宽度)。
6 仅当计算挖基坑、挖沟槽时,才必须考虑工作面宽度。
7 计算砌筑工程时,一定注意墙体高度是否超过3.6m ,超过3.6m,超过部分工程量的定额综合工日乘以系数1.3。
8 在计算混凝土工程时,注意混凝土标号不同时,要在定额后加个“换”字。
9 屋面工程水平净面积:a;上卷面积:b;屋面保护涂料:S=a+b;找坡层:V=a*t;保温层:S=a;找平层:S=a+b;卷材防水:S=a+b;涂膜防水:S=a+b;面层:S=a(水泥砖、干铺岩棉板)S=a+b ( )10 楼地面工程:净空面积:a;净空周长:b垫层:V=a*t (垫层厚);整体面层:S=a;找平层:S=a+门洞面积的一半;其他面层:S=a+门洞面积的一半;踢脚:C=b+柱侧+门侧-门宽。
11 天棚工程:所要计算的房间的净空面积为a.吊顶龙骨:S=a - 窗帘盒-独立柱-S洞口(大于0.3);面层:S=a - 窗帘盒-独立柱-S洞口(大于0.3);12 模板工程:阳台底板模板按外挑部分水平投影面积计算。
13 构造柱砼工程量:按全高计算,嵌接墙体部分(马牙槎)并入柱身体积,马牙槎的半边长度是0.03m。
14 混凝土工程:计算基础时,应该注意基础与墙身的区别:(1)基础与墙身(柱身)使用同一材料时,以设计室内地面为界,以下为基础,以上为墙(柱)身。

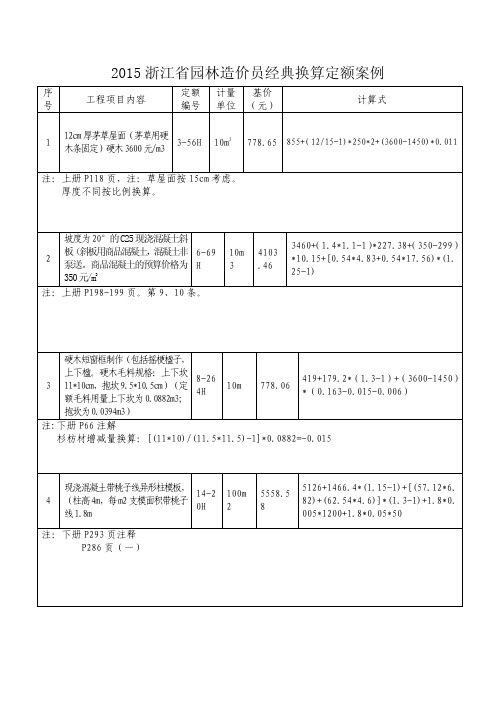

2015浙江省园林造价员经典换算定额案例序号工程项目内容定额编号计量单位基价(元)计算式112cm厚茅草屋面(茅草用硬木条固定)硬木3600元/m33-56H10m2778.65855+(12/15-1)*250*2+(3600-1450)*0.011注:上册P118页,注:草屋面按15cm考虑。
厚度不同按比例换算。
2坡度为20°的C25现浇混凝土斜板(斜板用商品混凝土,混凝土非泵送。
商品混凝土的预算价格为350元/m36-69H10m34103.463460+(1.4*1.1-1)*227.38+(350-299)*10.15+[0.54*4.83+0.54*17.56)*(1.25-1)注:上册P198-199页。
第9、10条。
3硬木短窗框制作(包括摇梗楹子,上下楹。
硬木毛料规格:上下坎11*10cm,抱坎9.5*10.5cm)(定额毛料用量上下坎为0.0882m3;抱坎为0.0394m3)8-264H10m778.06419+179.2*(1.3-1)+(3600-1450)*(0.163-0.015-0.006)注:下册P66注解杉枋材增减量换算:[(11*10)/(11.5*11.5)-1]*0.0882=-0.0154现浇混凝土带桃子线异形柱模板,(柱高4m,每m2支模面积带桃子线1.8m14-20H100m25558.585126+1466.4*(1.15-1)+[(57.12*6.82)+(62.54*4.6)]*(1.3-1)+1.8*0.005*1200+1.8*0.05*50注:下册P293页注释P286页(一)序号工程项目内容定额编号计量单位基价(元)计算式11:2.5水泥砂浆铺贴预制异形混凝土路面2-56H10m2346.94294-62.5*0.577+417.35*0.01+210.26*0.3+72.15*(1.3-1)注:2在二层屋面铺望砖(做细平望,无油毡)11-38H10m2894.1907-11*2.2+(1.09-1)*125.5注:下册P209注解P197(一)3厅堂蝴蝶瓦屋面,底瓦规格为180*180,搭接系数为1/3,;盖瓦规格为180*180,搭接系数为1/3.510m211-43H713.4760+25*(9.72-11.92)+(25*8.75-7.28*28.9)注:下册P210注解P198表格,有表可知底瓦8.75百张/10m2;盖瓦9.72百张/10m24公园内用1:2.5水泥砂浆铺贴4cm厚弧形花岗岩板地面,花岗岩板损耗率为15%10m22-76H1315.51149+250*(1.25-1)+(11.5-10.2)*80注:上册P94注解序号工程项目内容定额编号计量单位基价(元)计算式1用特坚石机割板制作厚12cm,长1.2m的侧塘石(石材价格360元/m3,表面一步做糙)10-162HM3475.22364+(1.43*0.88-1)*76.91+(360-273)*1.05注:上册P144页(一)P146页表格2现浇混凝土亭屋面板模板,支撑高度为6m(设计要求砼面不粉刷)14-34H100m27103.836199+(1.15*1.1-1)*2117.7+[(55.26*6.82)+(55.908*4.6)]*(1.3-1)+2.557*1200*(1.05-1)注:下册P286页(一)、(二)3厚度为12cm的硬木,轩枋制作安装(轩枋糙介不刨光)8-28H10m341522.7321932+(1.35*0.5-1)*5077.75-11.42*1450+3600*10.5注:上册P9注解430厚砂垫层铺300*300*40京砖(成品)地面,京砖价格12元/块。
造价常见定额换算及换算方法乘系数换算是指在使用预算定额项目时,定额的一部分或全部乘以规定的系数。
下面是店铺为大家分享造价常见定额换算及换算方法,欢迎大家阅读浏览。
一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的'抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价 - 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K——工、机费换算系数,且 K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
1、人工挖单独地下室三类湿土,挖土深度3m,该工程采用桩基础。
求每立方米基价。
1-11H 15.08*1.18*1.252、挖掘机在垫板上挖三类土基坑,(含装车)土方含水率为28%,挖土深度为3.6米,求每立方米基价。
1-46H 3.661*1.15*1.25+0.233、反铲挖掘机垫板自上挖地下室土方三类土,深度4.8m,土方含水率为28%、自卸汽车运至1km 内弃土。
1-47H+67 4095*1.15*1.25+230+51954、人工挖墙基础局部超深5m部分三类土方。
1-2H 27.15*1.15*1.155、反铲挖掘机开挖房屋土方,三类湿土,含水率40%,深6米,下有桩基。
1-35H 3.449*1.15*1.16、推土机推土上坡(坡度18%),斜运距为100米,三类土。
1-58H+1-60*21 (100*2.25-20)/10=21 1.878+0.565*217、挖掘机挖含水率为30%的砂石,根据施工组织设计,要求在垫板上工作,挖深3.8米。
1-34h 3.065*1.15*1.25+0.238、铲运机铲运土方(土壤中含石率为35%)。
1-63h 6.163*1.259、房屋地槽人工综合挖三类湿土,深5米,有桩基1-2H 27.15*1.06*1.05*1.05*1.081、某工程采用直径377扩大桩,设计桩长15m(不包括预制桩尖及加灌长度),复打一次,则每根桩的工程量为0.1885*0.1885*3.14*(15+0.5)(1+0.85*1)2、直径500单头喷水泥砂浆搅拌桩每米桩水泥惨量50kg,实际工程加固土重1500kg/m3。
计算基价。
50/(3.142*0.25*0.25*1*1500)=16.99%2-119+121*4 111.4+5.7*4=134.23、静力压800m预应力管桩,桩径500mm2-28H 15.2+(2.1887+11.4492)*0.254、振动式沉管灌注混凝土桩,桩长24m,安放钢筋笼。
第六节建筑安装工程费用定额考纲要求熟悉建设工程费用定额的构成。
考点汇总一、建筑安装工程费用定额的编制原则(一)合理确定定额水平的原则(二)简明、适用性原则(三)定性与定置分析相结合的原则二、间接费定额(一)间接费定额的基础数据1.全员劳动生产率。
2.非生产人员比例。
3.全年有效施工天数。
4.工资标准。
5•间接费年开支额。
(二)间接费定额的编制方法1.以直接费为计算基础。
间接费=直接费合计x间接费费率(%)间接费费率(%)=规费费率(%)+企业管理费费率(%)2.以人工费和机械费合计为计算基础。
间接费=人工费和机械费合计x间接费费率(%)3.以人工费为计算基础。
间接费=人工费合计x间接费费率(%)(三)规费费率采集者退散1.根据本地区典型工程发承包价的分析资料综合取定规费计算中所需数据。
(1)每万元发承包价中人工费含量和机械费含量。
(2)人工费占直接费的比例。
(3)每万元发承包价中所含规费缴纳标准的各项基数。
2.规贵费辜的计算公式:(|)以直接费为计算基础:規费费率(%)一规盘皺纳铮准0每返元发她妲附数*人T费占肓接费的比例(%' 观员解⑷-每万元发承包价中的人工费含笊人5川汶刑J比忆(。
,(2)以人工费和机械费合计为计算基础:闻”牢(八工规费缴纳标准x每万元发承包价计算基数応0(仔規员员甲()-毎万元发承包价中的人工费含整和机械费含册(3)以人工费为计算基础:捋"牢切 - Y规费缴纳标准x每万元发承包价计篡基数%J®%規员赁竽(G - 毎万元发承包价中的人"含诚(四)企业管理费费率(1)以直接费为计算基础:企业儕理费费•率(%).議購瞬护人工费占直接费比例(%)(2)以人工费和机械费合计为计算基础:( 0/ \ __________ 生产匸人年乎均管理费 __________ Y 10A%止业備理费费率()年冇效施工鬲6HX工单价+每-目机械使用费)(3)以人工费为计算基础:企业管理费费率(%)=諾爲緩訟躺xlOO%三、利润1.以直接费为计算基础:利润=(直接工程费+措施费+间接费)X相应利润率2.以人工费和机械费为计算基础:利润二直接工程费和措施费中的(人工费+机械费)X相应利润率3-以人工费为计算基础:利润=宜接工程费和措施费中的人工费x相应利润率四、税金(一)税金计算公式税金=(税前造价+利润)x 税率(旳匸)税率L (%\ 黑 -------------------------- * ------------------------ F ' 7 I -3% - (3% x7% ) - (3% x3% )纳税地点在县城、锂的企业: 1 3%- (3% x5%) - (3% x3%) 纳税地点不在市区、县城、镇的企业:税率(力)=1 -3% - (3% x 1% ) * (3% x3% )习题精选一、单项选择题1.建筑安装工程费用定额的编制应遵循 ()原则。
2015定额系数大全A土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5B地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算C桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
2015年造价员考试基础知识:定额换算
定额换算
当基层定额配合比与设计配合比不同时可以进行换算,但机械、人工消耗量不变。
1、比数表示的基层配合比换算
换算公式:
式中: Ci――按设计配合比换算后的基本材料消耗量;
Cd――定额基本压实厚度的材料消耗量;
Li――设计配合比的材料百分比;
Ld――定额表明的材料百分比。
例:某道路石灰、粉煤灰土基层设计配合比为10:42:48,压实厚度为18cm,如何套用定额?
根据施工组织设计,采用拌和机拌和施工,查定额知与设计配合比相近的定额配合比为12:35:53,因此定额套用2-85+2-86*3。
因设计配合比与定额配合比不同,因此需要对定额消耗量进行换算。
查2-85,15cm基层中生石灰、粉煤灰、黄土消耗量为2.65t、10.32m3,10.3m3,则:
石灰消耗量=2.65*10/12=2.21t;
粉煤灰消耗量=10.32*42/35=12.38m3;
黄土消耗量=10.30*48/53=9.33m3。
查2-86,增减1cm基层生石灰、粉煤灰、黄土消耗量分别为0.18t、0.69m3,0.69m3,则:
石灰消耗量=0.18*10/12=0.15t;
粉煤灰消耗量=0.69*42/35=0.83m3;
黄土消耗量=0.69*48/53=0.62m3。
用上述材料消耗量替代定额相应材料消耗量即可。
2、石灰土体积比与重量比的换算
例:由一厂区道路基层设计为3:7石灰土35cm,如何套用定额?
3:7灰土相当于石灰含量为14.88%的石灰土,根据施工组织设计,由于厂区道路面积较小,因此采用人工筛拌,由于石灰土厚度大于20cm,根据施工规范,施工时分两层摊铺,因此
定额近似套用2-45*2+2-48*5(换),其中:
查子目2-45,基本压实厚度15cm的14%灰土中石灰与黄土定额消耗量分别为3.57t、19.29m3,则:
石灰消耗量=3.57*14.88/14=3.795t;
黄土消耗量=19.29*85.12/86=19.09 m3。
同理,2-48中石灰消耗量为0.253t;黄土消耗量为1.272。
3、水泥稳定类基层中水泥含量的调整
当水泥稳定类基层中水泥含量与定额含量不同时,可仅就水泥消耗量进行调整,其他集料消耗量不变。
例:设计某道路基层采用15cm水泥碎石基层,水泥含量4.5%,如何套用定额?
本例中道路基层采用水泥碎石基层,由于水泥含量在一定范围内增减,对碎石消耗量的影响甚微,故仅就水泥含量进行调整。
查2-117,水泥含量6%的水泥碎石基层中,水泥的定额消耗量为2.14t,则:
水泥消耗量=2.14*4.5/6=1.605t。
