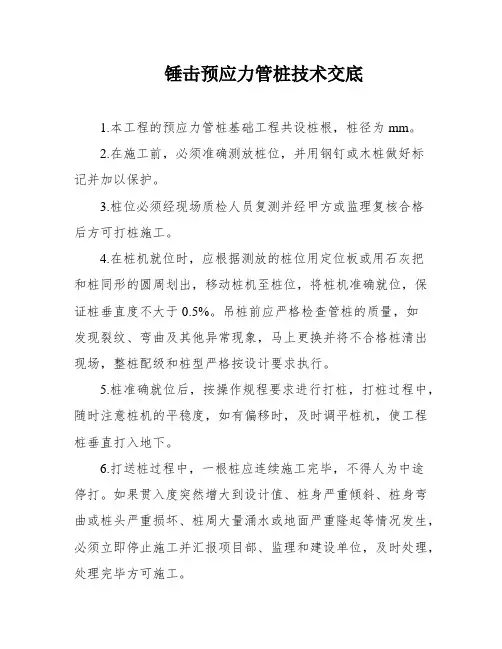

锤击预应力管桩技术交底
- 格式:doc
- 大小:121.00 KB
- 文档页数:4
锤击预应力管桩技术交底1.本工程的预应力管桩基础工程共设桩根,桩径为mm。
2.在施工前,必须准确测放桩位,并用钢钉或木桩做好标记并加以保护。
3.桩位必须经现场质检人员复测并经甲方或监理复核合格后方可打桩施工。
4.在桩机就位时,应根据测放的桩位用定位板或用石灰把和桩同形的圆周划出,移动桩机至桩位,将桩机准确就位,保证桩垂直度不大于0.5%。
吊桩前应严格检查管桩的质量,如发现裂纹、弯曲及其他异常现象,马上更换并将不合格桩清出现场,整桩配级和桩型严格按设计要求执行。
5.桩准确就位后,按操作规程要求进行打桩,打桩过程中,随时注意桩机的平稳度,如有偏移时,及时调平桩机,使工程桩垂直打入地下。
6.打送桩过程中,一根桩应连续施工完毕,不得人为中途停打。
如果贯入度突然增大到设计值、桩身严重倾斜、桩身弯曲或桩头严重损坏、桩周大量涌水或地面严重隆起等情况发生,必须立即停止施工并汇报项目部、监理和建设单位,及时处理,处理完毕方可施工。
7.打桩顺序要求应符合下列规定:对于密集桩群,自中间向两个方向或四周对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。
8.焊接接桩时,上下节桩之间的空隙应用铁片全部填实焊牢,结合底面的间隙不得大于2mm。
焊接坡口表面用铁刷子刷干净,露出金属光泽。
焊接时宜先在坡口圆周上对称点焊6点,待上下桩节固定后拆除导向箍再分层施焊。
施焊宜由2~3名焊工对称进行,焊缝应连续饱满,焊接层数不少于三层,内层焊渣必须清理干净以后方能施焊外一层,焊好后的桩必须自然冷却8分钟方可施打,严禁用水冷却或焊后即打。
9.送桩深度不宜大于2.0m,当桩顶打至接近地面需要送桩时,应测出桩垂直度并检查桩顶质量,合格后立即送桩,收锤贯入度可按不送桩的小5mm来控制。
10.贯入度控制:建议改写如下:在桩基工程中,为了保证桩的质量,需要注意一些关键指标。
例如,对于PC桩而言,其总锤击数不应超过2000次,最后1米沉桩锤击数不应超过250次;而对于PHC桩而言,其总锤击数不应超过2500次,最后1米沉桩锤击数不应超过300次。
预应力管桩施工安全技术交底.docx 第一篇范本:预应力管桩施工安全技术交底1.施工概述1.1 施工目的1.2 施工范围1.3 施工1.4 施工风险2.安全措施2.1 安全员及责任2.2 安全培训与教育2.3 施工现场安全管控2.4 施工设备的安全操作2.5 预应力管桩施工作业流程的安全控制2.6 施工现场应急处理措施2.7 施工材料和设备的质量控制3.施工准备3.1 施工前勘察与测量3.2 施工图纸审核与修订3.3 施工场地整备与布置3.4 施工机械设备的准备3.5 施工材料的准备3.6 施工人员的配备与培训4.施工操作4.1 预应力管桩的测量与定位4.2 钻孔操作4.3 钢筋加固与预应力管的安装4.4 灌浆与养护4.5 爆破拆除与钻孔修补5.质量控制5.1 施工材料的质量检验5.2 施工设备的复核与保养5.3 施工工艺的质量验收5.4 施工过程的质量监控5.5 施工质量问题的处理与整改6.安全注意事项6.1 施工现场秩序与安全标志6.2 工作人员的防护措施6.3 施工现场的洁净与消防6.4 施工机械的安全操作规范6.5 施工过程中的紧急情况处理6.6 施工过程中的事故报告与记录7.附件请参照附带的工程施工图纸、技术规范及设备操作手册。
8.法律名词及注释8.1 施工安全生产法:指中华人民共和国施行的有关工程建设领域的安全生产法律法规,包括《中华人民共和国安全生产法》等。
8.2 建筑施工安全技术规范:指国家标准化管理委员会发布的建筑施工领域的安全技术规范,包括《建筑施工组织设计标准》等。
第二篇范本:预应力管桩施工技术指导手册1.项目背景1.1 项目概述1.2 项目目标1.3 项目环境2.施工准备2.1 现场踏勘2.2 材料准备2.3 设备准备2.4 人员配置2.5 施工方案编制3.施工工序3.1 钻孔工序3.2 预应力器具安装工序3.3 钢筋安装工序3.4 灌浆工序3.5 底托板安装工序3.6 预应力张拉工序3.7 后张拉工序3.8 养护工序4.质量控制4.1 材料质量控制4.2 设备质量控制4.3 施工工序质量控制4.4 施工过程监测4.5 质量问题处理与整改5.安全措施5.1 安全员职责5.2 安全教育培训5.3 施工现场安全管理5.4 设备操作安全5.5 作业流程安全控制5.6 应急处理措施5.7 质量控制6.操作规范6.1 现场秩序及标识6.2 人身防护6.3 施工现场清洁与消防6.4 设备操作规范6.5 紧急情况处理6.6 事故报告与记录7.附件请参考附带的工程施工图纸、技术规范及设备操作手册。
引言:锤击预应力管桩技术是一种常用于土木工程中的基础施工技术。
它的主要目的是通过锤击作用将钢管预埋于地下,从而增加地基的承载能力和抗侧移能力,同时提高工程的稳定性和安全性。
本文将详细介绍锤击预应力管桩技术的原理、施工步骤、应注意的问题以及优缺点。
概述:锤击预应力管桩技术是一种通过钢管与地基紧密结合来加固地基的方法。
它的施工过程包括预埋钢管、锤击并预应力、注浆加固等步骤。
这一技术的主要特点是施工简单、成本低廉、效果明显。
也需要严格遵守操作规程来确保工程质量和安全。
正文内容:一、锤击预应力管桩技术原理1.钢管的选择与设计2.钢管预埋与定位3.锤击与预应力过程二、锤击预应力管桩技术施工步骤1.地基准备工作2.钢管预埋与定位的施工3.锤击与预应力的施工4.注浆加固工作5.收尾工作与验收三、锤击预应力管桩技术应注意的问题1.钢管的质量控制2.预埋与定位的准确性3.锤击与预应力的施工控制4.注浆加固的质量监控5.安全与环保问题四、锤击预应力管桩技术优缺点1.优点:施工简单快捷、成本低廉、效果明显2.缺点:对地基土质要求较高、施工现场较吵闹、对施工工艺的要求较高五、总结锤击预应力管桩技术是一种常用的地基加固方法,通过预埋钢管并施加预应力,可以显著提高地基的承载能力和抗侧移能力,从而保证工程的稳定性和安全性。
在施工过程中需要注意钢管质量控制、施工准确性、施工控制、质量监控以及安全与环保等问题。
虽然锤击预应力管桩技术具有施工简单、成本低廉、效果明显的优点,但也需要对地基土质要求较高,施工现场较吵闹,并对施工工艺的要求较高。
因此,在实际应用中需要综合考虑各方面因素,并加以合理选择和施工控制来确保工程质量和安全。
预应力管桩施工技术交底一、工程概述本工程为_____项目,位于_____,总建筑面积为_____平方米。
其中预应力管桩基础部分设计采用_____型号的管桩,桩长为_____米,桩数量共计_____根。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解场地的工程地质条件和水文地质条件。
(2)编制施工组织设计或施工方案,明确施工工艺、施工流程和质量控制要点。
(3)进行技术交底,将施工技术要求和质量标准传达给施工人员。
2、材料准备(1)预应力管桩:根据设计要求选用合适规格和型号的管桩,管桩的质量应符合国家标准和设计要求,应有产品合格证和质量检验报告。
(2)焊条:选用与管桩材质相匹配的焊条,焊条的质量应符合国家标准。
3、施工机具准备(1)打桩机:根据工程地质条件和管桩规格选用合适的打桩机,如静力压桩机、柴油锤打桩机等。
(2)起重机:用于吊运管桩。
(3)电焊机:用于管桩接桩时的焊接。
4、场地准备(1)平整场地,清除地上和地下障碍物。
(2)修筑施工便道,保证施工车辆通行顺畅。
(3)设置排水系统,排除场地内的积水。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出桩位,并设置明显的标志。
桩位偏差应符合规范要求。
2、桩机就位将打桩机移动到桩位处,调整桩机的水平度和垂直度,使桩机处于稳定状态。
3、吊桩插桩使用起重机将管桩吊起,缓慢插入桩位,插入时应保证管桩的垂直度。
4、桩身对中调直在管桩插入桩位后,使用经纬仪或线锤对管桩的垂直度进行测量,如有偏差,通过桩机的调整装置进行调整,使管桩的垂直度偏差控制在规范允许范围内。
5、打桩(1)根据设计要求和地质条件,选择合适的打桩方式,如锤击法或静压法。
(2)在打桩过程中,应密切观察桩的入土情况和桩身的垂直度,如有异常,应及时停机处理。
(3)记录每根桩的入土深度和锤击数或压力值。
6、接桩当管桩的长度不够时,需要进行接桩。
接桩采用焊接法,焊接时应保证焊缝的质量,焊接完成后应自然冷却一段时间,再继续打桩。
预应力管桩安全技术交底1. 安全技术交底目的为确保工程质量,提高施工安全,使施工人员充分了解和掌握预应力管桩的施工方法、质量要求和安全操作规程,特制定本技术交底。
2. 预应力管桩施工工艺2.1 桩基施工前准备•熟悉设计图纸和施工方案,明确桩基施工的具体要求。
•进行现场调查,了解地下管线、障碍物等情况,制定合理的施工方案。
•准备施工所需的各种材料、设备和工具。
2.2 桩基施工•根据设计图纸和施工方案,进行桩基定位。
•采用合适的长度、直径和预应力度的预应力管桩。
•采用静压法或打击法将管桩打入土层。
•施工过程中应控制好桩身的垂直度,防止偏位。
2.3 接桩施工•接桩采用焊接法或法兰连接法,确保连接可靠。
•焊接时应保证焊接质量,防止焊缝开裂。
2.4 质量检测•施工过程中应定期进行质量检测,包括桩身完整性、强度等。
•检测方法可采用声波检测、钻芯法等。
3. 施工安全措施3.1 现场安全•施工现场应设置安全警示标志,提醒施工人员注意安全。
•施工现场应保持道路畅通,照明充足。
3.2 个人防护•施工人员应穿戴好个人防护用品,如安全帽、口罩、手套等。
•操作大型设备时,应按照操作规程进行,防止发生意外。
3.3 设备安全•施工设备应定期进行检查、维护,确保设备安全运行。
•操作设备的人员应经过专业培训,熟悉设备操作规程。
3.4 应急预案•针对可能发生的安全事故,制定应急预案。
•定期进行应急演练,提高施工人员应对突发事件的能力。
4. 施工质量控制4.1 施工过程控制•施工过程中应严格按照施工方案进行,确保施工质量。
•做好施工记录,为工程验收提供依据。
4.2 工程验收•工程完成后,应进行验收。
•验收内容包括桩基的垂直度、桩长、强度等。
5. 总结本次技术交底主要对预应力管桩的施工方法、质量要求和安全操作规程进行了详细讲解,希望施工人员充分了解和掌握。
在施工过程中,严格按照施工方案进行,确保施工质量,提高施工安全。
如有疑问,请及时与项目技术负责人沟通。
预应力管桩安全技术交底一、工程概述本次施工的项目为具体项目名称,位于项目地点。
其中预应力管桩的施工是本项目基础工程的重要组成部分。
为了确保施工过程中的安全,特进行此次安全技术交底。
二、施工准备阶段的安全要求1、场地平整在施工前,必须对场地进行平整,清除障碍物,确保施工场地坚实、平整,以防止桩机在施工过程中发生倾斜、下沉等情况。
2、设备检查(1)对预应力管桩施工所用的桩机进行全面检查,包括机械部件的连接是否牢固、电气系统是否正常、制动装置是否灵敏可靠等。
(2)检查桩机的起重设备,如吊钩、钢丝绳等,确保其无磨损、断裂等缺陷。
3、人员培训(1)所有参与预应力管桩施工的人员必须经过专门的安全培训,了解施工过程中的安全风险和防范措施。
(2)特殊工种,如桩机操作人员、电工等,必须持证上岗。
4、安全防护用品配备施工人员必须配备合格的安全帽、安全带、安全鞋等个人防护用品。
三、施工过程中的安全注意事项1、桩机安装与拆卸(1)桩机的安装和拆卸必须由专业人员进行,并严格按照操作规程进行操作。
(2)在安装和拆卸过程中,应设置警戒区域,禁止无关人员进入。
2、桩机操作(1)桩机操作人员必须熟悉桩机的性能和操作方法,严格按照操作规程进行操作。
(2)在桩机运行过程中,操作人员不得擅自离开岗位。
(3)严禁桩机带故障运行,如发现异常情况,应立即停机检查。
3、吊运管桩(1)管桩的吊运必须使用专用的吊具,且吊具应符合安全要求。
(2)吊运过程中,应保持管桩的平稳,避免碰撞。
(3)严禁在管桩下方站人或通过。
4、打桩作业(1)打桩时,桩锤的起落应缓慢,避免突然起落造成桩身断裂或桩机损坏。
(2)打桩过程中,应密切观察桩的入土情况,如发现异常,应立即停止施工。
5、用电安全(1)施工现场的临时用电必须符合《施工现场临时用电安全技术规范》的要求。
(2)电气设备应做好接地、接零保护,定期检查电线、电缆的绝缘情况。
6、恶劣天气条件下的施工(1)在雷雨、大风等恶劣天气条件下,应停止施工,并对桩机进行妥善防护。
锤击预应力管桩技术交底1、锤击预应力管桩技术交底本旨在对锤击预应力管桩技术进行详细交底,确保工程施工的顺利进行。
以下是本的详细内容:1. 引言1.1 交底目的1.2 交底对象1.3 交底范围1.4 交底方法2. 管桩的定义和作用2.1 管桩的定义2.2 管桩的作用3. 锤击预应力管桩的原理和优势3.1 锤击预应力管桩的原理3.2 锤击预应力管桩的优势4. 锤击预应力管桩的施工步骤4.1 前期准备4.2 施工设备准备4.3 施工过程4.4 安全措施5. 锤击预应力管桩的质量控制5.1 施工前的质量控制5.2 施工过程中的质量控制5.3 施工后的质量控制6. 锤击预应力管桩的注意事项6.1 锤击预应力管桩施工的环境要求6.2 锤击预应力管桩的维护保养7. 锤击预应力管桩的施工案例分析7.1 案例一:某桥梁的锤击预应力管桩施工7.2 案例二:某建筑物的锤击预应力管桩施工8. 附件列表附件1:锤击预应力管桩施工图纸附件2:锤击预应力管桩施工设备清单9. 法律名词及注释法律名词1:施工合同注释1:指工程建设项目相关方签订的合同,约定了工程的施工内容、质量要求、工期安排等条款。
本详细交底了锤击预应力管桩技术的相关内容,希望能够对工程施工有所。
如有任何疑问,请随时与我连系。
罗列出本所涉及附件如下:1. 锤击预应力管桩施工图纸2. 锤击预应力管桩施工设备清单罗列出本所涉及的法律名词及注解如下:1. 施工合同:指工程建设项目相关方签订的合同,约定了工程的施工内容、质量要求、工期安排等条款。
2、锤击预应力管桩技术交底本旨在通过详细的交底,确保锤击预应力管桩技术在工程施工中的顺利应用。
以下是本的详细内容:1. 管桩概述1.1 定义1.2 作用1.3 分类2. 锤击预应力管桩的原理和优势2.1 原理2.2 优势3. 锤击预应力管桩的施工步骤3.1 前期准备3.2 施工设备准备3.3 施工过程3.4 安全措施4. 锤击预应力管桩的质量控制4.1 施工前的质量控制4.2 施工过程中的质量控制4.3 施工后的质量控制5. 锤击预应力管桩的注意事项5.1 施工环境要求5.2 维护保养6. 锤击预应力管桩的施工案例分析6.1 案例一:某桥梁的锤击预应力管桩施工6.2 案例二:某建筑物的锤击预应力管桩施工7. 附件列表附件1:锤击预应力管桩施工图纸附件2:锤击预应力管桩施工设备清单8. 法律名词及注解法律名词1:施工合同注释1:指工程建设项目相关方签订的合同,约定了工程的施工内容、质量要求、工期安排等条款。
预应力管桩安全技术交底一、工程概述在本次工程中,将采用预应力管桩基础施工技术。
预应力管桩具有单桩承载力高、施工速度快、质量可靠等优点,但在施工过程中也存在一定的安全风险。
为了确保施工安全,特进行本次安全技术交底。
二、施工准备阶段的安全要求1、技术准备施工前,技术人员应熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等参数,并制定详细的施工方案。
同时,应对施工人员进行技术交底,使其了解施工工艺和质量要求。
2、场地准备施工现场应平整、坚实,排水良好。
对于松软场地,应进行加固处理,防止桩机倾斜或沉陷。
施工现场的架空线路应保持安全距离,必要时应采取防护措施。
3、设备准备(1)桩机应经过验收合格,各种安全装置齐全有效。
(2)起吊设备应性能良好,钢丝绳、吊钩等应符合安全要求。
(3)电气设备应接地良好,绝缘可靠。
三、施工过程中的安全操作要点1、吊运管桩(1)管桩吊运应使用专用的吊具,严禁使用吊钩直接吊运。
(2)起吊时,应保持管桩平稳,避免碰撞。
(3)吊运过程中,应有专人指挥,操作人员应听从指挥。
2、桩机就位(1)桩机移动时,应缓慢平稳,避免急转弯或急刹车。
(2)桩机就位后,应调整水平和垂直度,确保桩机稳定。
3、沉桩施工(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)沉桩过程中,严禁在桩机下站立或停留。
(3)遇到恶劣天气(如大风、暴雨等),应停止施工。
(4)当桩顶接近地面时,应防止桩头被碰撞。
4、接桩施工(1)接桩时,应保证上下桩节的中心线对齐。
(2)焊接作业时,操作人员应佩戴防护面罩和手套,确保焊接质量和安全。
(3)焊接完成后,应自然冷却一定时间,方可继续施工。
四、安全防护措施1、施工现场应设置明显的安全警示标志,如“禁止靠近”“小心触电”等。
2、在桩机的旋转部位、起吊部位等危险区域,应设置防护装置。
3、施工人员应穿戴符合要求的劳动防护用品,如工作服、工作鞋、手套等。
4、定期对施工设备进行检查和维护,确保设备的安全性能。
预应力管桩施工安全交底预应力混凝土管桩施工安全交底工程名称:XXX大口径焊接钢管项目桩基工程施工单位分项工程名称交底部门接受交底人安全技术交底内容:1.安全管理目标无工伤事故;无重大机械事故;无火灾事故;无场内车辆伤害事故;创安全达标工地。
2.安全管理组织工程项目部建立以项目经理为现场安全第一责任人的安全生产领导小组,建立施工现场安全管理网络图,设1名专职安全员。
具体组织见安全管理网络图,其主要作用是:2.1拟定落实安全管理目标,制定安全生产措施,落实资源的配置;2.2负责安全措施实施过程中的运行,实施监督、检查;2.3对安全生产措施运行过程中,出现不符合要素的要求,施工中出现的隐患,制定纠正和预防措施,并对上述措施进行复查。
3.施工现场的安全控制工程项目部对施工过程中可能影响平安生产的因素举行控制,确保施工生产按平安生产的规章制度、操纵规程和顺序要求举行。
并做好准备工作。
3.1坚持持证上岗制度,施工现场内的所有人员必须持有效证件上岗,严禁无证功课。
3.2对平安设施、设备、防护用品的检查验收,必须做到防护明确、手艺合理、经济实用、平安可靠。
防护职责落实到人,具体由平安员、施工员和各施工班长负责操纵。
3.3施工现场各种设备必须经验收合格后方可投入使用,加强机械设备平安运行的管理,确保机械设备的平安运行和职工的人身平安。
3.4施工期间处于雷雨季节,各施工用电机械设置防雷设施,确保施工安全。
1XXX锤击管桩施工项目部交底人建设单位作业部位XXX大口径焊接钢管项目交底时间3.5施工现场防火成立防火领导小组,在防火领导小组的领导下,按照防火制度对重点部位举行检查,发现火险隐患必须立即消除;施工现场必须配备足够的消防器材,由平安员负责维护、管理、按期更新,保证完好;施工现场明火功课,监护人和灭火器材要到位。
3.6平安检查和事故隐患整改组织按期和不按期的检查和复查,对施工过程中,暴露出平安设施的不平安状态、人的违章操纵、指挥的不平安行为、文明施工和环境保护工作中存在的问题,及时举行整改,以确保符合平安文明要求,并做好平安记录。
预应力管桩施工技术交底最新版预应力管桩施工技术交底最新版一、引言预应力管桩施工技术是一种高效、可靠的桩基施工方法,广泛应用于建筑、交通、水利等领域。
由于其具有高承载力、沉降量小、施工速度快等优点,受到广泛关注。
本文将详细介绍预应力管桩施工技术的最新发展和应用,为相关工程提供参考。
二、关键词:1、预应力管桩2、施工技术3、材料选择4、施工设备5、施工流程6、质量检测三、技术交底1、材料选择:预应力管桩一般采用高强度混凝土和预应力钢丝组成,其中混凝土强度等级不低于C60,预应力钢丝的强度等级不低于1470MPa。
2、施工设备:主要设备包括打桩机、吊装设备、焊接设备等。
其中,打桩机的选择应根据工程实际情况进行,包括桩长、桩径、地质条件等因素。
3、施工流程:预应力管桩的施工流程包括桩位放样、桩体吊装、桩体对中、压桩施工、焊接桩尖(或锚固)、压桩施工、质量检测等环节。
4、质量控制:预应力管桩的质量控制应遵循相关规范和标准,包括桩体垂直度、桩尖位置、压桩速度等参数的控制。
同时,在施工过程中应及时进行质量检测,确保施工质量。
5、安全措施:预应力管桩的施工安全应引起高度重视,应采取一系列措施,包括施工现场的安全管理、设备维护保养、安全操作规程等,确保施工安全。
四、实例分析以某高层建筑为例,采用了预应力管桩施工技术,取得了良好的效果。
该工程共设计了150根预应力管桩,桩长从30米到45米不等,桩径为600毫米。
在施工过程中,采用了先进的打桩机和焊接设备,并严格按照施工流程进行操作。
同时,在质量控制方面,对桩体的垂直度、桩尖位置、压桩速度等参数进行了严格控制,确保了施工质量。
在安全方面,制定了详细的安全操作规程,并加强了现场安全管理,确保了施工安全。
五、总结本文介绍了预应力管桩施工技术的最新发展和应用,包括材料选择、施工设备、施工流程、质量控制和安全措施等方面。
结合实例分析,说明了该技术在高层建筑中的应用效果。
预应力管桩施工技术作为一种高效、可靠的桩基施工方法,具有广泛的应用前景,值得我们进一步研究和推广。
