砼墙穿墙螺栓孔洞封堵方法
- 格式:docx
- 大小:53.32 KB
- 文档页数:4

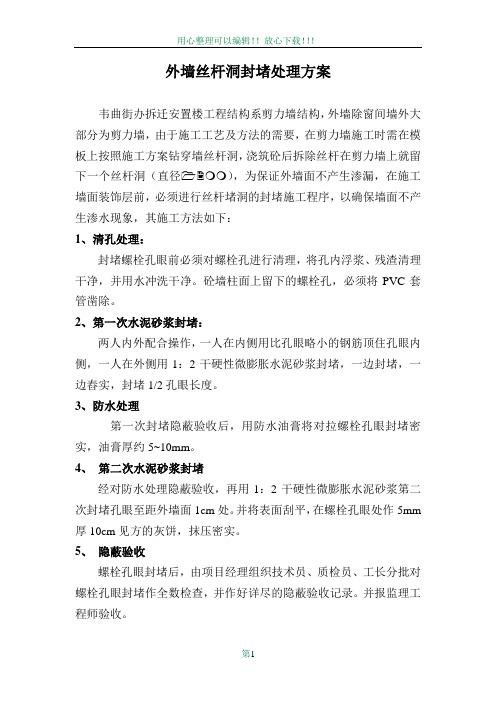

外墙丝杆洞封堵处理方案韦曲街办拆迁安置楼工程结构系剪力墙结构,外墙除窗间墙外大部分为剪力墙,由于施工工艺及方法的需要,在剪力墙施工时需在模板上按照施工方案钻穿墙丝杆洞,浇筑砼后拆除丝杆在剪力墙上就留下一个丝杆洞(直径 ),为保证外墙面不产生渗漏,在施工墙面装饰层前,必须进行丝杆堵洞的封堵施工程序,以确保墙面不产生渗水现象,其施工方法如下:1、清孔处理:封堵螺栓孔眼前必须对螺栓孔进行清理,将孔内浮浆、残渣清理干净,并用水冲洗干净。
砼墙柱面上留下的螺栓孔,必须将PVC套管凿除。
2、第一次水泥砂浆封堵:两人内外配合操作,一人在内侧用比孔眼略小的钢筋顶住孔眼内侧,一人在外侧用1:2干硬性微膨胀水泥砂浆封堵,一边封堵,一边舂实,封堵1/2孔眼长度。
3、防水处理第一次封堵隐蔽验收后,用防水油膏将对拉螺栓孔眼封堵密实,油膏厚约5~10mm。
4、第二次水泥砂浆封堵经对防水处理隐蔽验收,再用1:2干硬性微膨胀水泥砂浆第二次封堵孔眼至距外墙面1cm处。
并将表面刮平,在螺栓孔眼处作5mm 厚10cm见方的灰饼,抹压密实。
5、隐蔽验收螺栓孔眼封堵后,由项目经理组织技术员、质检员、工长分批对螺栓孔眼封堵作全数检查,并作好详尽的隐蔽验收记录。
并报监理工程师验收。
附:螺栓孔封堵示意图房屋租赁合同出租人(甲方):承租人(乙方):甲乙双方本着平等自愿、协商一致的原则达成以下协议,并承诺共同遵守。
一、租赁房屋1.甲方将坐落于 1栋房屋及3台空调(美的)、2台液晶电视机(1台48寸小米,1台40寸乐视)、机顶盒、热水器(华帝)、燃气灶(方太)、抽油烟机(方太)、冰箱(松下)、洗衣机(海尔)、无线路由器等电器设备及 1个餐桌、4把餐椅、1套沙发(3+1)、1个茶几、1个圆几、1个电视柜、1个酒柜、2张床(含3个床头柜)、2套衣柜、1个洗衣槽(带底柜)、1套晾衣架(好太太)及组合家具等物品出租给乙方使用。
租赁期满后,乙方应如数将以上物品交予甲方。
混凝土墙对拉螺栓孔封堵做法1. 引言混凝土墙是一种常见的建筑结构,用于提供强度和稳定性。
在混凝土墙上安装设备或结构时,通常需要在墙体上钻孔并安装螺栓。
然而,有时需要封堵这些螺栓孔,以确保墙体的完整性和安全性。
本文将介绍混凝土墙对拉螺栓孔封堵的常见做法。
2. 封堵材料选择在选择封堵材料时,需要考虑以下因素:•耐久性:封堵材料应具有足够的耐久性,以保证长期使用。
•粘结性:封堵材料应能够牢固地粘附在混凝土墙上,防止渗漏。
•填充性:封堵材料应具有良好的填充性,以填补螺栓孔的空隙。
•耐化学腐蚀性:封堵材料应能够抵御化学腐蚀,以确保墙体的稳定性。
常用的封堵材料包括聚合物、环氧树脂和混凝土修补材料等。
根据具体情况选择合适的材料进行封堵。
3. 封堵过程步骤一:准备工作在开始封堵过程之前,需要进行准备工作,包括:1.清理:清除螺栓孔周围的杂物和灰尘,确保封堵材料能够充分粘附在混凝土墙上。
2.预处理:根据封堵材料的要求,可能需要在螺栓孔周围进行预处理,例如涂抹底漆或填充剂。
步骤二:封堵孔洞1.混合封堵材料:根据封堵材料的说明,准备混合封堵材料。
通常需要将粉末状材料与液体混合,直到形成均匀的糊状物。
2.填充孔洞:使用适当的工具,将封堵材料填充到螺栓孔中。
确保封堵材料充分填满孔洞,并平整表面。
3.抹平表面:使用抹刀或平整工具,将封堵材料表面抹平,使其与混凝土墙表面平齐。
4.养护:根据封堵材料的要求,进行适当的养护。
通常需要等待一段时间,以确保封堵材料完全固化和硬化。
步骤三:涂层保护(可选)根据具体要求,可以在封堵孔洞后对混凝土墙进行涂层保护。
涂层可以提供额外的保护层,增加墙体的耐久性和抗腐蚀性。
4. 注意事项在进行混凝土墙对拉螺栓孔封堵时,需要注意以下事项:•安全措施:在进行封堵工作时,应佩戴适当的个人防护装备,如手套和眼镜,以保护自己的安全。
•材料储存:封堵材料应储存在干燥、通风的地方,避免与水分接触。
•混合比例:根据封堵材料的说明,严格按照正确的混合比例进行混合,以确保封堵效果。
全现浇混凝土外墙对拉螺栓孔封堵施工工法全现浇混凝土外墙对拉螺栓孔封堵施工工法一、前言全现浇混凝土外墙对拉螺栓孔封堵施工工法是一种用于建筑施工的技术方法,用于对混凝土外墙中的拉螺栓孔进行封堵,以防止水、空气和灰尘进入孔洞,同时提高墙体的密封性和防水性能。
本文将围绕该工法的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
二、工法特点全现浇混凝土外墙对拉螺栓孔封堵施工工法具有以下特点:1. 灵活性:该工法适用于各种规格和尺寸的混凝土外墙,能够满足不同工程的需求。
2. 高效性:采用专用封堵材料和工艺,可快速完成对拉螺栓孔的封堵,提高施工效率。
3. 环保性:使用环保材料,减少对环境的影响,符合可持续发展的要求。
4. 经济性:工法简单,机具设备要求较低,施工成本相对较低。
5. 耐久性:封堵材料具有良好的耐候性和耐化学性,能够保证封堵效果长久稳定。
三、适应范围全现浇混凝土外墙对拉螺栓孔封堵施工工法适用于各类建筑工程中混凝土外墙的拉螺栓孔封堵,如工业厂房、商业综合体、住宅楼等。
四、工艺原理全现浇混凝土外墙对拉螺栓孔封堵施工工法的工艺原理是通过在拉螺栓孔中注入密封材料,填充孔洞,从而达到封堵效果。
具体工艺步骤如下:1. 清洁孔洞:将拉螺栓孔内的杂物和污垢清除干净,保证孔洞干燥和清洁。
2. 定位固定:根据设计要求,使用合适的定位固定方法将封堵材料固定在孔洞上。
3. 注射密封材料:使用专用注射设备将密封材料通过注射孔注入拉螺栓孔中,直至孔洞完全填满。
4. 养护:根据密封材料的要求,进行适当的养护措施,确保封堵材料的固化和密封效果。
五、施工工艺全现浇混凝土外墙对拉螺栓孔封堵施工工法的施工工艺包括以下阶段:1. 施工准备:组织施工人员,检查施工设备和材料的准备情况,确保施工条件符合要求。
2.孔洞清洁:用清洁工具清除孔洞内的杂物和污垢,确保孔洞的干燥和清洁。
砼墙穿墙螺栓孔洞封堵措施第一篇:砼墙穿墙螺栓孔洞封堵措施砼墙穿墙螺栓孔洞封堵措施1、内墙做法:采用1∶1干硬性水泥砂浆掺和适量微膨胀剂塞实。
2、外墙做法:外墙内侧采用1∶1干硬性水泥砂浆掺和适量微膨胀剂塞实,外墙外侧打发泡剂。
3、地下工程做法:用于固定模板的螺栓必须穿过混凝土结构时,采用工具式螺栓或螺栓加堵头,螺栓上应加焊方形止水环。
拆模后应将留下的凹槽用密封材料封堵密实,并应用聚合物水泥砂浆抹平(如图)第二篇:墙体孔洞封堵措施中海·银海一号工程墙体孔洞封堵措施批准:审核:编制: 0 0 9年9月墙体孔洞封堵措施1.概况1.1本工程外墙孔洞主要为外脚手架眼及悬挑槽钢眼、外墙对拉螺栓孔。
外脚手架眼及悬挑槽钢眼尺寸一般在100mm~300mm左右,外墙对拉螺栓孔孔径为20mm。
1.2本工程内墙孔洞主要为内墙对拉螺栓孔,孔径为20mm。
2.封堵措施2.1外脚手架眼及悬挑槽钢眼封堵:利用C20细石混凝土封堵(内掺5%的微膨胀剂)。
2.2外墙对拉螺栓孔封堵:利用干硬性防水砂浆封堵。
2.3内墙对拉螺栓孔封堵:利用干硬性水泥砂浆封堵。
3.封堵方法3.1外脚手架眼及悬挑槽钢眼封堵首先将架眼内松动的石子凿除,并将砂浆及杂物等清理干净,侧壁较为光滑处应先进行凿毛处理,以便于接触面混凝土的有效结合。
支设喇叭口型孔洞模板,充分润湿接触面,然后向孔洞内浇筑C20细石混凝土(内掺5%的微膨胀剂),边浇筑边用短钢筋捣实,确保混凝土的密实,完毕后洒水养护三天。
模板拆除后外墙内侧进行抹灰处理,外墙外侧将突出外墙面的混凝土仔细凿除,形成较为平整的毛面。
然后将毛面基层清理干净,刷1.5mm厚JS防水涂膜一道,覆盖范围超出孔洞边30mm。
尺寸较小的外墙孔洞可参照外墙对拉螺栓孔封堵做法。
3.2外墙对拉螺栓孔封堵首先利用电钻将塑料套管凿出,然后分内外两次利用干硬性防水砂浆封堵螺栓孔,两侧压平抹光,最后涂刷1.5mm厚JS防水涂膜一道,覆盖范围超出孔洞边30mm。

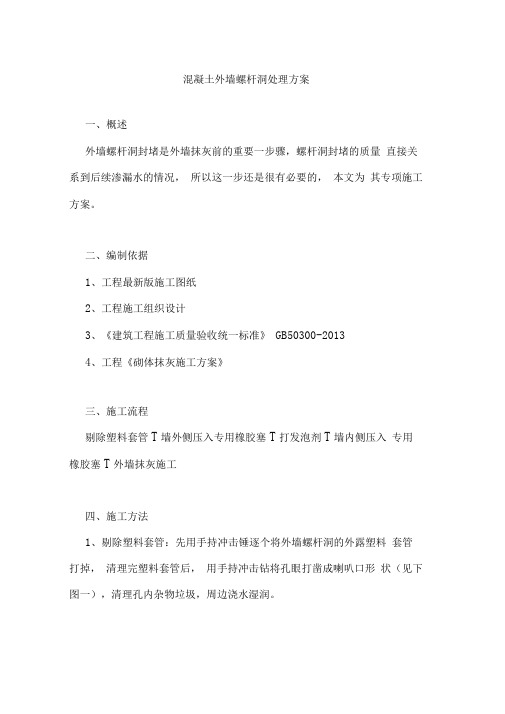

混凝土外墙螺杆洞处理方案一、概述外墙螺杆洞封堵是外墙抹灰前的重要一步骤,螺杆洞封堵的质量直接关系到后续渗漏水的情况,所以这一步还是很有必要的,本文为其专项施工方案。
二、编制依据1、工程最新版施工图纸2、工程施工组织设计3、《建筑工程施工质量验收统一标准》GB50300-20134、工程《砌体抹灰施工方案》三、施工流程剔除塑料套管T墙外侧压入专用橡胶塞T打发泡剂T墙内侧压入专用橡胶塞T外墙抹灰施工四、施工方法1、剔除塑料套管:先用手持冲击锤逐个将外墙螺杆洞的外露塑料套管打掉,清理完塑料套管后,用手持冲击钻将孔眼打凿成喇叭口形状(见下图一),清理孔内杂物垃圾,周边浇水湿润。
2、室外一侧压入专用橡胶塞:橡胶锤将圆台形专用橡胶塞打入孔洞外侧,橡胶塞必须塞入严实。
必须逐个检查外墙螺杆洞,严禁存在空洞的现象。
3、打发泡剂:在穿墙孔洞处理完毕后,从室内一侧向里面注入专用发泡剂。
发泡剂必须注入饱满,防止以后漏水,待聚氨酯发泡剂硬化,达到强度后,将多余的发泡剂用手压入孔洞内,严禁用小刀等工具将发泡剂割除。
4、室内一侧压入专用橡胶塞:待发泡剂达到强度后,用橡胶锤将楔形专用橡胶塞打入孔洞内侧,橡胶塞必须塞入严实。
必须逐个检查外墙螺杆洞,严禁存在空洞的现象。
5、外墙抹灰施工:待所有外墙螺杆洞圭寸堵完毕后,根据现场施工进度,按照图纸及规范要求进行外墙抹灰施工。
图一:清理塑料套管,打凿喇叭口图二:螺杆洞封堵示意图五、质量要求1、 孔边松散混凝土必须凿除。
2、 在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物及油渍,并凿成毛面。
3、 冲洗时须用钢丝刷清理。
4、 冲洗完后,应等没有明水时再封堵,但封堵前应保持湿润。
5、 封堵必须饱满密实。
六、安全文明施工1、 在处理螺杆洞时,施工面下方应做好周边防护,防止砸到下方施工人。
2、 施工过程中注意防火。
3、 对施工临边进行防护、施工机械进行检查维修保养,确保安全运行。
4、施工过程中安全员进行跟踪检查,发现隐患及时处理室内 室夕卜! ■发泡剂5、作业人员要严格遵守劳动纪律,覆行自己的岗位职责,工作中不擅自脱岗、不打闹、上班前不喝酒。
砼墙穿墙螺栓孔洞封堵方案材料准备:1.快干水泥砂浆2.碎石3.钢丝刷4.水泥漆刷5.螺栓或者木柱6.打孔机步骤1:准备工作首先,清理穿墙螺栓孔洞的周围区域,将附着在孔洞上的任何灰尘、油漆或杂物清除干净。
使用钢丝刷将墙面刷洗干净,确保墙面平整且没有裂缝。
步骤2:填充孔洞使用打孔机将孔洞加深至4-5cm。
然后,将碎石填充至孔洞底部,大约填充1-2cm。
用锤子轻轻拍打以确保碎石紧实。
步骤3:混凝土浆料制备按照包装上的指示,将快干水泥砂浆与水混合。
使用木棒或搅拌机搅拌,直至混合物达到润滑和均匀的状态。
不要加入过多的水以免导致砂浆过于稀薄。
步骤4:填充孔洞倒入预先准备好的水泥砂浆,将其填充至孔洞的顶端,并使用刮刀平整表面。
确保砂浆填充完全,没有任何空隙。
步骤5:调整孔洞尺寸如果所使用的螺栓或者木柱与孔洞的尺寸不匹配,可以使用打孔机或者锉刀调整孔洞的尺寸,以确保螺栓或木柱能够紧密适配孔洞。
步骤6:修整表面使用水泥漆刷修整填充后的孔洞表面,以使其平整、光滑。
确保砂浆与周围墙面颜色相近。
步骤7:固定螺栓或者木柱如果需要重新安装螺栓或者木柱,直接将其插入填充好的孔洞中,并用锤子轻轻敲击以确保其稳固。
步骤8:养护等待砂浆充分干燥后,根据砂浆包装上的指示,对填充的孔洞进行养护。
通常需要等待24小时以上,以确保砂浆完全固化。
总结:通过以上步骤,我们可以成功封堵穿墙螺栓孔洞,使墙体恢复原有的强度和密度。
如果需要在孔洞处安装新的螺栓或者木柱,应在适当的时间等待砂浆固化后进行安装。
这样能够确保孔洞的封堵效果,并且保证后续使用的稳定性和安全性。
砼墙穿墙螺栓孔洞封堵方案一、施工准备1、材料准备补孔用材料为,1∶2.5干硬性防水水泥砂浆砂为细砂.内掺水泥用量3~5%膨胀剂,聚氨酯防水涂料.2、工具准备补孔用工具为,瓦工常用工具及一根长250㎜与外墙螺孔内径相同的薄壁无缝钢管,配一根金属塞杆.3、技术准备本分项工程施工时,指定一名专责质量员负责本分项工程整个过程的监督、检查,发现问题及时解决.技术人员根据施工方案的要求,对每个操作人员进行详细的技术交底,使每个操作工人均明确其操作步骤、操作的技求要求及方法.所选用的操作工人技术级别必须在4级以上,且必须对工作极端负责,责任性强.二、施工工艺1、外墙施工工艺操作前首先要把螺孔内的垃圾清理干净,凸出砼墙面PVC塑料管割除至与砼墙面平齐.人站在外墙面,然后拔出塞杆,手拿金属管,在装满1∶1干硬性水泥砂浆桶内插数次,使金属管内装入部分砂浆.然后使金属管对正螺孔,用塞杆挤压水泥砂浆,使之压入螺孔内,至内墙孔中挤出砂浆为至,重复上述方法数次即可填满孔.填补螺孔分三次完成.第一次砂浆填孔完成螺孔总长的一半.第二次完成至外墙面内凹5㎜处.最后一遍为防止PVC管外壁与砼之间的渗漏,必须用1∶2.5水泥砂浆抹灰,凸出墙面3㎜,周边大于螺孔每边30㎜,表面压光,待水泥砂浆干燥后,刷聚氨酯防水涂料一遍即可完成.每次填补水泥砂浆的时间间隔为不少于24小时.最后一遍水泥砂浆抹灰完成后,必须进行喷水养护7d.2、内墙施工工艺操作前首先要把螺孔内的垃圾清理干净,凸出砼墙面PVC塑料管割除至与砼墙面平齐.采用1∶1干硬性防水水泥砂浆掺适量微膨胀剂从墙体一侧塞实,另一侧用同孔直径的螺栓顶住,浆从墙内侧向孔里灌浆至孔深,用平头钢筋捣实.封堵水泥砂浆应限位在凹进墙面3mm 处,砂浆的颜色与清水饰面混凝土颜色接近.最后用1∶2.5水泥砂浆抹灰至与内墙面平,要求孔眼平整,待水泥砂浆干燥后,刷聚氨酯防水涂料一遍即可完成.砂浆终凝后喷水养护7d.三、质量标准1、所使用的材料水泥、砂浆等应具备相关的质量报告,不得使用不合规格的材料施工.2、穿墙螺栓孔洞封堵必须分层密实,不得留有孔隙.3、穿墙螺栓孔洞封堵必须用防水膨胀干硬性水泥砂浆填塞密实,封堵后孔洞外侧表面应进行防水处理.4、砂浆终凝后必须喷水养护7d以上.5、应安排栋号对所做的部位全部检查,并由质量检查员核定后,报监理验收,验收合格后方可进行下道工序,并做好验收记录.四、成品保护内墙、外墙内侧,浇水养护,且不少于7d.五、环境保护措施1、水泥、沙子、砌块材料等在运输过程中应密闭遮盖,防止散落在路面,污染环境.2、严格控制水泥、沙子等投入量,节省资源.3、做到工完场清,保持施工现场环境整洁.4、喷水养护过程中,应加强注意,以防止对环境造成的污染.六、职业健康安全保证措施1、施工前各工长应对施工作业人员做好技术、安全交底,对可能因不慎而对职工健康安全造成威胁的危险源应在施工前特别提醒.2、对外墙穿墙螺栓孔洞封堵时,应注意各临边洞口的防护,做好保护措施后方可施工.。
混凝土剪力墙(柱)螺杆洞填堵施工工艺
螺杆洞封堵
螺杆洞封堵
地上外墙螺丝杆洞封堵措施
地下外墙螺丝杆洞封堵措施
内墙螺杆洞封堵措施
1、施工工艺:
外墙螺杆洞外侧拓孔→螺杆洞内吹孔清扫→孔内注、喷水湿润→外墙螺栓孔外侧(或内墙一侧)防水砂浆封堵→螺栓孔中部
发泡→螺栓孔外墙内侧(或内墙另一侧)封堵
2、操作工艺:
2.1采用机械对外墙螺杆洞外侧进行拓孔,深度50mm,拓孔直径不小于30mm。
2.2利用喷嘴或风枪对螺栓空洞内浮尘和垃圾进行清理后,注(喷)水进行提前湿润;
2.3用掺有膨胀剂的防水砂浆对外墙螺栓孔外侧(或内墙螺
栓孔的一侧)进行封堵;地上外墙螺栓孔需同时在外墙外侧抹直径70㎜、厚度为5㎜的防水砂浆饼。
2.4防水砂浆达到一定强度后,从外墙内侧(或内墙另一侧)填入发泡剂、发泡密实,贯入深度为50mm;
2.5再采用防水砂浆将外墙内侧(或内墙的另一侧)嵌填密实。
2.6地上外墙螺栓孔外侧防水砂浆灰饼干燥后,在以螺栓孔中为圆心的直径150㎜范围涂刷1.0㎜厚JS防水涂料;
2.7对于外墙面脚手洞,采用比原结构混凝土高一等级的微膨胀混凝土嵌填密实,干燥后在外侧涂刷1.0㎜厚水泥基防水涂料,涂刷范围为宽出脚手洞边40㎜。
3、质量要求
3.1螺栓孔封堵前,孔内浮尘、垃圾应清理干净,并注喷水充分湿润;
3.2防水砂浆及发泡剂嵌填必须密实;
3.3防水砂浆干燥后方可进行防水砂浆涂抹;。
7 混凝土墙柱螺杆洞封堵施工标准做法
7.1 工艺原理
本标准做法是通过使用注浆筒将防水水泥砂浆注满混凝土墙、柱螺杆洞,达到防水堵洞效果的一种施工方法。
7.2 工艺流程
螺杆洞外侧打喇叭口防水水泥砂浆制备用注浆筒打入防水砂浆螺杆洞外侧封闭处理
7.3 施工要点
7.3.1 防水水泥砂浆的质量配合比为水泥:细砂:水:膨胀剂:防水粉:108胶=100:35:45:30:40:18,其中砂子选用细度模数2.2~1.6的细砂,用2000目/100cm2安全网在水里筛砂。
深圳地区适宜此配合比,其它地区参考施工。
7.3.2 外墙螺杆孔外侧用人工凿成喇叭型,并将喇叭口部分的PVC管全部除去。
喇叭口深度不小于30mm,直径不小于50mm。
7.3.3 从外墙外侧将装有防水水泥砂浆的注浆筒头插在螺杆孔口,将其注满至内侧有防水砂浆溢出为止。
7.3.4 用防水水泥砂浆将外墙外侧喇叭口修补平整密实,再涂刷1.0mm厚水泥基聚合物防水涂膜,且直径不小于80mm。
7.3.5 注浆筒可采用玻璃胶枪或打气筒形式改进。
外墙穿墙螺杆洞封堵做法前几天又试了个新做法来封堵外墙穿墙螺杆洞,效果还不错,今天就跟你唠唠。
我刚开始做这个的时候呀,那叫一个糟糕。
就随便弄点东西塞进去,根本不顶用。
这外墙穿墙螺杆洞要是封堵不好,那可容易渗水呢,麻烦得很。
我试过的一个笨办法是,直接拿水泥就往里糊。
你猜怎么着?干了之后好多裂缝,水还是能渗进去,就像那破了的网,根本拦不住东西。
后来我就知道得把洞清理干净才行。
这就像做饭前得把锅刷干净一个理儿。
得把螺杆洞里的杂物先清出去,我就用小刷子在洞里使劲刷,把那些小石子啊、灰尘啊都弄掉。
然后呢,我想光是把洞清理了还不够呀。
我就开始考虑填充的材料。
最开始我只用水泥,不行,后来听人说往水泥里加些膨胀剂会好一些。
我就试了试,按照比例在水泥里加了膨胀剂,然后加水搅拌,搅拌的时候我感觉就像是在做蛋糕糊,得搅得匀匀的。
搅拌好之后呢,就把这个混合好的东西往洞里塞,要塞得满满的。
这时候可不能马虎,得像填坑一样,一丝缝隙都不让留。
我刚开始就塞得马马虎虎,导致有些地方不实。
塞完之后呢,还有一个重要的步骤,就是要把外墙面这里做平整。
我当时拼命想要一次就做好,结果把表面弄得坑坑洼洼的。
后来我就慢慢来了,先用小铲子之类的工具把多余的水泥去掉一些,让表面大致平整,然后再用抹子抹得更平滑。
这个步骤啊,就好像给墙面穿衣服,得熨平了才好看。
还有一个心得就是,封堵完之后得好好养护。
我之前就没在意这个,有的封堵好了的洞结果后来还是出了问题。
你想啊,这新的封堵材料就像小婴儿,得照顾着它,让它好好成长。
我后来就会隔一段时间在封堵的地方洒点水,保持它湿润。
当然啦,我还有些不太确定的地方,比如说这个膨胀剂的比例,我都是自己摸索着来的。
也许有更规范的比例能让封堵效果更好。
不过总的来说,按照这些经过自己尝试和改进的步骤来做,外墙穿墙螺杆洞封堵的效果比以前可强多啦。
砼墙穿墙螺栓孔洞封堵
方法
文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)
砼墙穿墙螺栓孔洞封堵方案
一、施工准备
1、材料准备
补孔用材料为,1∶2.5干硬性防水水泥砂浆(砂为细砂)。
内掺水泥用量3~5%膨胀剂,聚氨酯防水涂料。
2、工具准备
补孔用工具为,瓦工常用工具及一根长250㎜与外墙螺孔内径相同的薄壁无缝钢管,配一根金属塞杆。
3、技术准备
本分项工程施工时,指定一名专责质量员负责本分项工程整个过程的监督、检查,发现问题及时解决。
技术人员根据施工方案的要求,对每个操作人员进行详细的技术交底,使每个操作工人均明确其操作步骤、操作的技求要求及方法。
所选用的操作工人技术级别必须在4级以上,且必须对工作极端负责,责任性强。
二、施工工艺
1、外墙施工工艺
操作前首先要把螺孔内的垃圾清理干净,凸出砼墙面PVC塑料管割除至与砼墙面平齐。
人站在外墙面,然后拔出塞杆,手拿金属管,在装满1∶1干硬性水泥砂浆桶内插数次,使金属管内装入部分砂浆。
然后使金属管对正螺孔,用塞杆挤压水泥砂浆,使之压入螺孔内,至内墙孔中挤出砂浆为至,重复上述方法数次即可填满孔。
填补螺孔分三次完成。
第一次砂浆填孔完成螺孔总长的一半。
第二次完成至外墙面内凹5㎜处。
最后一遍为防止PVC管外壁与砼之间的渗漏,必须用1∶2.5水泥砂浆抹灰,
凸出墙面3㎜,周边大于螺孔每边30㎜,表面压光,待水泥砂浆干燥后,刷聚氨酯防水涂料一遍即可完成。
每次填补水泥砂浆的时间间隔为不少于24小时。
最后一遍水泥砂浆抹灰完成后,必须进行喷水养护7d。
2、内墙施工工艺
操作前首先要把螺孔内的垃圾清理干净,凸出砼墙面PVC塑料管割除至与砼墙面平齐。
采用1∶1干硬性防水水泥砂浆掺适量微膨胀剂从墙体一侧塞实,另一侧用同孔直径的螺栓顶住,浆从墙内侧向孔里灌浆至孔深,用平头钢筋捣实。
封堵水泥砂浆应限位在凹进墙面3mm处,砂浆的颜色与清水饰面混凝土颜色接近。
最后用1∶2.5水泥砂浆抹灰至与内墙面平,要求孔眼平整,待水泥砂浆干燥后,刷聚氨酯防水涂料一遍即可完成。
砂浆终凝后喷水养护7d。
三、质量标准
1、所使用的材料(水泥、砂浆等)应具备相关的质量报告,不得使用不合规格的材料施工。
2、穿墙螺栓孔洞封堵必须分层密实,不得留有孔隙。
3、穿墙螺栓孔洞封堵必须用防水膨胀干硬性水泥砂浆填塞密实,封堵后孔洞外侧表面应进行防水处理。
4、砂浆终凝后必须喷水养护7d以上。
5、应安排栋号对所做的部位全部检查,并由质量检查员核定后,报监理验收,验收合格后方可进行下道工序,并做好验收记录。
四、成品保护
内墙、外墙内侧,浇水养护,且不少于7d。
五、环境保护措施
1、水泥、沙子、砌块材料等在运输过程中应密闭遮盖,防止散落在路面,污染环境。
2、严格控制水泥、沙子等投入量,节省资源。
3、做到工完场清,保持施工现场环境整洁。
4、喷水养护过程中,应加强注意,以防止对环境造成的污染。
六、职业健康安全保证措施
1、施工前各工长应对施工作业人员做好技术、安全交底,对可能因不慎而对职工健康安全造成威胁的危险源应在施工前特别提醒。
2、对外墙穿墙螺栓孔洞封堵时,应注意各临边洞口的防护,做好保护措施后方可施工。
