内墙面一般抹灰1、施工前的准备按规范规定要求,施工材料水泥具有合格证及检验合格报告;砂具有筛分报告;生石灰提前15天以上熟化;砂在施工前用3m M 3mm 筛网筛过;按设计要求,检验各部分埋设管线,预埋件等施工完毕,避免重复施工;2、施工工艺流程及顺序基层处理—打巴出柱—抹护角—润湿墙面—抹底糙灰—抹中层糙灰(找平层)—抹墙裙踢脚线底糙灰—抹墙裙踢脚线中层糙灰—设计为吊筋平顶时,插入平顶筋安装和地面施工—润湿墙面—抹罩面灰。
施工顺序按先天棚,后墙面进行。
3、施工过程1)基层处理:基体表面的灰尘、污垢和油渍等清除干净,用沥青麻刀将门窗框与墙的间缝填塞严密,并用1:2.5 水泥砂浆嵌补平整密实,同时脚手架眼及水电暗管安装后的孔槽分层填实补平。
混凝土基体表面洗刷,加气混凝土墙面先勾缝和修补缺棱掉角。
2)检查墙面平整度和垂直度:从房间的四角起吊垂直线进行打巴,每隔1.2 米打一个巴子,巴子砂浆配合比和糙灰相同。
基平面尺寸为30X 30毫米,巴子砂浆凝固后进行出柱,柱两侧应割整齐,宽30毫米。
巴、柱的上表面和找平层相平,随后用1:2 水泥砂浆做门口阳角和墙、柱砖角的护角。
护角高度不低于2 米,每侧宽度不小于50 毫米,护角分三遍抹成,即两遍糙灰,一遍罩面灰,如设计为暗护角,表面和墙面相平。
操作时用阳角抹子和直尺通直,做到角度方正,棱角整齐一致。
3)抹底糙灰:抹灰前洒水润湿墙面,特别是加气混凝土墙,吸水量大,吸水慢,采用提前天多次洒水湿透,事先用水泥:石灰膏:砂= 1:1. 4 混合砂浆勾缝和修补缺棱角掉角。
混凝土和加气混凝土墙均先刷一遍801胶水泥浆,配合比为水泥:801胶:水=1: 2: 8,刷后紧接着抹灰,不让801 水泥浆干燥。
抹灰时用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。
厚度5 毫米左右,做成毛面,砂浆配合比按设计要求。
当设计无要求时,根据不同基层和不同的罩面要求选用不同的配合比,一般砖墙用水泥:石灰膏:砂=1:1: 6 混合砂浆。

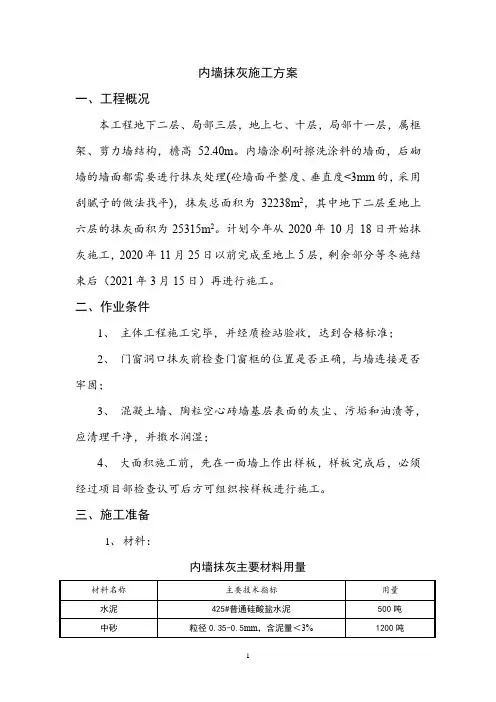

内墙抹灰施工方案一、工程概况本工程地下二层、局部三层,地上七、十层,局部十一层,属框架、剪力墙结构,檐高52.40m。
内墙涂刷耐擦洗涂料的墙面,后砌墙的墙面都需要进行抹灰处理(砼墙面平整度、垂直度<3mm的,采用刮腻子的做法找平),抹灰总面积为32238m2,其中地下二层至地上六层的抹灰面积为25315m2。
计划今年从2020年10月18日开始抹灰施工,2020年11月25日以前完成至地上5层,剩余部分等冬施结束后(2021年3月15日)再进行施工。
二、作业条件1、主体工程施工完毕,并经质检站验收,达到合格标准;2、门窗洞口抹灰前检查门窗框的位置是否正确,与墙连接是否牢固;3、混凝土墙、陶粒空心砖墙基层表面的灰尘、污垢和油渍等,应清理干净,并撒水润湿;4、大面积施工前,先在一面墙上作出样板,样板完成后,必须经过项目部检查认可后方可组织按样板进行施工。
三、施工准备1、材料:内墙抹灰主要材料用量2、机具:内墙抹灰阶段主要机具安排3、劳力:按照进度安排,每天须完成1070-1170m2的工作量,需要工人120-130人。
4、施工图纸审核交底由项目人员负责向施工队的工班长进行书面的交底,并组织向工人集体交底。
四、施工方法1、工作流程2、主要工序的施工方法2.1. 贴灰饼、冲筋根据已弹好的墙面控制“50线”,在墙面四周做灰饼并冲筋,垂直方向做三块,水平方向相距2米。
2.2. 基层处理与抹底灰:2.1.1.基层为混凝土墙面:首先将凸出墙面的混凝土剔平,如果墙面已被油或其它隔离剂污染,用10%的火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干;然后,对混凝土墙面进行凿毛处理,并用钢丝刷满刷一遍,再清理干净。
在界面剂施工的前一天,提前浇水湿润混凝土墙面,在正式施工前再撒一遍水。
然后将界面剂(稀释的立德尔LD-816:425#普硅水泥=1:4〈重量比〉,拌制而成)均匀的抹于墙面上,厚度为1-1.5mm (以每平米用量来控制);界面剂抹完后,立即进行底灰的施工;抹底灰:在薄抹法施工界面剂完成后,紧跟分层分遍抹1:3的水泥砂浆底灰,每层厚度宜为5-7MM,底层砂浆与墙面要粘结牢固,打底灰要扫毛或划出纹道;2.1.2.基层为陶粒空心砖墙面:a、首先检查并堵砌好脚手眼,检查墙面的凹凸情况,对凸墙面的砖必须剔平;b、将墙面上残存的废余砂浆、灰尘、污垢、油渍等清理干净,并提前一天浇水湿润;c、吊垂直、找规矩、贴灰饼、冲筋;抹底灰:先在墙面上浇水湿润,再刷一遍素水泥浆,紧跟着分层分遍抹1:3水泥砂浆底灰,厚度约12MM(每层5-7mm),吊直、刮平,打底灰要扫毛或划出纹道。
