水库大坝填筑施工方案水库大坝是水利工程中非常重要的设施,它不仅能够有效地储存和供水,还具备防洪和发电的功能。
因此,在进行水库大坝填筑施工方案时,需要考虑多个因素,如地形地貌、土质条件、水流特性以及施工工艺等。
以下是针对水库大坝填筑施工方案的一些建议。
首先,施工方案必须考虑到地形地貌特征。
根据实地勘测和测量数据,确定好大坝的位置和高程。
同时,还需要评估地质和土质条件,以了解填筑过程中可能遇到的困难和风险。
在施工过程中,应该采取适当的措施来保证填筑材料的稳定性。
例如,可以在填筑层中加入适量的砂砾,以提高填筑材料的密实性和强度。
此外,还可以采用横向和纵向排水措施,以减少填筑层水分的含量,并防止填筑材料的渗透和滑动。
在施工中,需要注意填筑层的灌浆和加固。
对于较松散的填筑材料,可以采用水泥浆注入的方法进行灌浆加固。
此外,还可以采用钢筋网和锚索等加固措施,以提高填筑层的强度和稳定性。
对于大规模的水库大坝填筑,可以考虑采用分段施工的方式。
先进行首尾相接的填筑,逐渐向两侧扩展,以减小填筑面积,降低填筑的难度和风险。
同时,还可以采用平台和斜坡等临时设施,以便于施工人员的操作和材料的运输。
在施工方案中,还需要考虑到排水和渗漏的问题。
水库大坝的渗透和渗漏会导致水库水位下降和土壤侵蚀,因此需要进行合理的排水和防渗处理。
可以采取加固大坝坝体和坝基的方式,以提高防渗效果。
同时,还需要建设排水系统,及时排除大坝内部的积水,并防止外部水流对大坝的侵蚀。
最后,施工方案中还需要考虑到环境保护和安全问题。
填筑过程中会产生大量的尾矿和废渣,必须进行合理的处理和处置,以减少对周边环境的污染。
此外,施工过程中需要严格遵守安全操作规程,确保施工人员的人身安全和工程的顺利进行。
总之,水库大坝填筑施工方案的设计应该全面考虑各种因素,包括地形地貌、土质条件、水流特性以及施工工艺等。
通过科学合理的设计和施工,才能保证大坝的安全稳定,实现水库的多功能利用。
大坝填筑施工方案一、项目概况本次施工方案涉及一座大坝的填筑工程,主要包括大坝上游的挖掘、填筑、围堰、集料料场和水泥搅拌站的建设。
二、项目目标1.完成大坝填筑施工,确保坝体的稳定性和密实性。
2.积极采取环保措施,保护周边环境。
三、施工方案1.挖掘1.1挖掘大坝基坑:根据设计要求,采用机械挖掘方式,确保基坑平整和稳定。
1.2清除基坑底部积水:采用抽水设备将基坑底部积水排除,保证填筑施工能够进行。
1.3爬坡道建设:根据大坝的高度和施工进度,建设合适的爬坡道,方便机械设备运输和施工人员进出。
2.填筑2.1填筑物料选择:选择符合设计要求的土方填筑材料,确保填筑坝体的稳定性和均匀性。
2.2施工方法:采用重力式填筑方法,即将填筑材料从爬坡道倒入基坑,利用自身重力均匀分布填筑材料。
2.3坝体分层填筑:根据设计要求,将填筑材料分层填筑,每一层填筑完成后进行水平和垂直的压实作业。
3.围堰3.1围堰材料选择:选择合适的防渗漏材料,确保大坝填筑后的渗透性和稳定性。
3.2围堰施工方法:采用分段施工的方式,将围堰材料摆入预定的位置,并进行钢丝绑扎等固定措施。
4.集料料场建设4.1设施建设:建设合适的集料料场,包括料仓、输送设备、仓储设备等。
4.2原料选择:选择符合设计要求的石料作为填筑材料,确保填筑坝体的稳定性和均匀性。
4.3原料加工:将原料进行破碎、筛分等加工处理,以确保材料符合填筑要求。
5.水泥搅拌站建设5.1设施建设:建设合适的水泥搅拌站,包括水泥罐、搅拌机、输送设备等。
5.2水泥配比:根据设计要求,制定合适的水泥配比方案,确保水泥的质量稳定性和填筑效果。
四、环境保护措施1.施工现场周边布设防尘网,防止填筑材料的扬尘污染。
2.使用环保型机械设备,减少噪音和排放污染物。
3.建设防渗漏围堰,防止填筑过程中水土流失。
4.施工现场及时清理垃圾和废弃物,保持周边环境整洁。
五、质量控制措施1.施工前进行材料试验,保证填筑材料的质量符合要求。
坝体填筑施工1、填筑施工原则1、土石方填筑施工工艺流程坝体填筑严格按监理工程师赞同参数分层填筑、分层碾压,大坝填筑尽可能平起。
每层填筑前测量放出上、下游边线和各分区料分界限。
坝面填筑施工工艺流程见以下图。
大坝填筑施工工艺流程图说明:虚线框表示的混凝土面板施工,是垫层料填筑对应的施工项目。
(1)填筑前准备工作坝基断面测量:将已开挖达成,并经过查收的坝基,重新进行断面测量,并将测量断面的结果报监理人审批签字,作为大坝填筑收方计量的依照。
同时对填筑区范围打桩、放线、洒白石灰,标出填筑区范围。
坝基表面清理:填筑前,将准备填筑的块号内的浮土、松弛石块等杂物清除干净,如遇砂砾石基础,则用YZJ-18自行式振动碾将基础碾压最少6遍以上,经监理人检查查收签证后,再进行填筑。
供水管路铺设:供水管路必定延伸至填筑工作面,并能控制到填筑块的任意部位。
所用水表经率定合格,且应有备用水表,经监理工程师确认后方可投入使用。
备足料源:检查料场储料量可否满足要求,如开采及储量不足,不得开始填筑,待料备足后才能进行填筑。
设备检查:检查挖装、运输、平料、碾压设备配置的数量可否足够,圆满率状况,备用设备状况等。
坝基查收:填筑前对付所填部位的基础提请监理工程师组织查收,合格后由监理工程师签发合格证。
当上述事项都一一落实,经监理工程师签证后,方可进行坝体正式填筑。
(2)测量放线按填筑规划分区、分片的单元用石灰和木桩做好标志,并进行桩号高程测量。
(3)坝料运输依照大坝不同样的上坝资料要求,采用相应的挖装及运输设备,运至填筑工作面卸料。
对运输不同坝料的自卸汽车,要有不同样的标志。
坝面施工员依照坝体填筑的施工进展,经过调换要求料场供应不同样的坝料,坝面指挥人员依照施工员的要求特地指挥自卸汽车将不同样的坝料卸到指定的部位。
(4)卸料大坝填料运至填筑工作面后,采用相应的进占法和退后法卸料(见以下图)。
卸料时,应由拥有丰富施工经验的专职指挥人员指挥卸料。
坝体填筑施工.1 概述.1.1大坝结构特征及主要施工工程量XX水利枢纽工程大坝为混凝土面板堆石坝,坝顶高程884.0m、坝顶长634.77 m、宽12.0 m;河床宽约200 m,最低坝基高程728.0 m,最大坝高156m,上游坝坡为1:1.4。
下游边坡840.0m马道以下为1:1.4,840.0m马道以上的边坡为1:1.5,坝后设两层马道,马道宽 5.0m。
坝体由防渗面板、垫层区(Ⅱ区)、过渡层区(ⅢA区)、主堆石区(ⅢB区)、次堆石区(ⅢC区)、下游堆石区(ⅢD区)、上游盖重保护体(Ⅳ区),辅助防渗体(ⅣA区)组成;垫层区水平宽度为 3 m,过渡层区水平宽度5m,。
坝体下游采用100cm厚干砌石护坡(Ⅳ区)。
坝体填筑总量为76.6万m3,其中各区填筑工程量详见下表-1-1。
坝体各区填筑工程量表表-1-1.1.2 坝体填筑材料及其铺料压实要求招标文件对坝体各区填筑材料和压实要求见表-1-2 。
坝体各区填筑材料的设计要求表-1-2.1.3 招标文件的进度控制期限:(1)2003年12月31日坝体填筑达810m临时挡水断面以上;(2)2004年5月31日坝体全断面达800m高程,上游临时断面达820m高程;(3)2004年9月30日坝体临时挡水断面填筑达850m以上;(4)2005年4月30日坝体全断面达840m高程,上游面达850m高程;.2坝体填筑规划本工程最大坝高156m,坝体填筑总量为76.6万m3,根据施工总进度计划安排及施工导流程序要求大坝主体于2003年1月份开始填筑,到2003年10月底,大坝临时挡水断面达到810m高程以上,预沉降1.5个月开始浇筑Ⅰ期面板,2004年3月底完成Ⅰ期面板浇筑及止水结构,开始填筑上游盖重保护区,在2004年5月31日前完成大坝796.0m以下的全部工作。
达到坝体临时挡水渡汛要求。
到2004年7月底以前临时挡水断面达到853m高程,预沉降二个月开始浇筑Ⅱ期防渗面板,2004年月30日前完成Ⅱ期面板及止水结构,大坝845.0m高程以下具备蓄水条件,满足导流洞封堵、水库下闸蓄水要求,2004年9月30日前大坝填筑至到879.4m,预沉降三个月浇筑Ⅲ期防渗面板。
第1篇一、项目背景随着我国经济的快速发展,水利工程在农业、防洪、发电、供水等方面发挥着越来越重要的作用。
筑坝工程作为水利工程的重要组成部分,其施工质量直接关系到工程的安全和效益。
本方案针对某地区的一座中型水库筑坝工程,提出详细的施工方案,以确保工程顺利进行。
二、工程概况1. 工程名称:某地区中型水库筑坝工程2. 工程地点:某地区某县3. 工程规模:水库总库容1.2亿立方米,正常蓄水位150米,设计洪水标准为50年一遇,校核洪水标准为100年一遇。
4. 工程内容:主要包括大坝、溢洪道、输水洞、电站等建筑物。
三、施工组织与管理1. 施工组织机构成立项目法人,负责整个工程的施工管理。
项目法人下设项目经理部,负责施工过程中的各项管理工作。
项目经理部下设施工、技术、质量、安全、物资、财务、后勤等职能科室。
2. 施工管理措施(1)建立健全施工管理制度,严格执行国家和地方有关法律法规,确保工程质量、进度、安全。
(2)加强施工人员培训,提高施工人员的业务素质和安全意识。
(3)严格实行施工许可制度,确保施工安全。
(4)加强施工现场管理,确保施工环境整洁、文明。
(5)建立健全工程质量管理体系,确保工程质量符合设计要求。
四、施工准备1. 施工图纸及技术资料收集整理施工图纸、技术资料,确保施工过程中图纸齐全、准确。
2. 施工场地准备(1)施工道路:修建通往施工现场的道路,确保施工材料、设备运输畅通。
(2)施工营地:搭建施工营地,为施工人员提供住宿、办公、生活设施。
(3)施工场地平整:对施工场地进行平整,确保施工顺利进行。
3. 施工材料及设备(1)材料:根据施工图纸及施工方案,采购所需的各种建筑材料,如混凝土、钢筋、水泥、砂石等。
(2)设备:租赁或购买施工设备,如挖掘机、装载机、混凝土搅拌站、泵车等。
五、施工工艺1. 大坝施工(1)土方开挖:采用挖掘机、装载机等设备进行土方开挖,确保开挖深度符合设计要求。
(2)土方填筑:采用分层填筑、压实的方法,确保填筑质量。
坝体填土方施工方案一、项目背景坝体填土方施工方案是针对水利工程中坝体填筑所需的土方施工进行规划和设计的方案。
该方案的目标是确保填土施工的质量和工期,并保障坝体的稳定性和安全性。
二、工程概述本工程为填土法修建的挡水坝体工程,主要包括以下几个方面的内容:1.工程位置:本工程位于某县某河流上,总长约3公里;2.工程规模:总坝高约30米,最大坝宽约15米,坝顶宽度约5米;3.施工要求:填土面积约15万平方米,填土总量约50万立方米;4.施工期限:整个填土工程预计需要6个月完成。
三、填土材料选择1.土方材料:填土所使用的土方材料主要包括黏土、砂土和砾石,根据实地勘测和土质测试结果,选取的填土材料符合相关标准要求;2.挖方与借方平衡:在运输成本和施工效率的基础上,项目采取局部借方并进行挖方与借方的平衡。
四、施工步骤1.土方开挖:根据设计要求,进行土方开挖和清理作业,确保坝基和坝壁表面的整洁和平整;2.土方填筑:将挖掘清理后的土方材料填充至坝体区域,采用分层填筑的方法,每层填土厚度不超过30厘米,每层填土应经过充实和湿化处理;3.夯实与压实:每层填土完成后,使用压路机进行压实作业,确保填土层的密实度和稳定性;4.坝顶整饰:填土施工完成后,进行坝顶整饰,包括去除杂物、铺设护坡材料等。
五、质量控制1.材料质量控制:对所选用的土方材料进行质量监控,确保符合相关标准要求;2.施工质量控制:对土方开挖、填土和夯实等施工过程进行现场监督和检查,确保施工质量符合设计要求;3.压实质量控制:对压路机进行定期检测和校准,保证每层填土的压实质量达到要求。
六、安全措施1.填土施工过程中,严禁在滑坡带、溶洞、河道等不稳定区域进行填土作业;2.施工现场应设置围网和安全警示标志,防止人员和设备进入危险区域;3.进行填土施工前,及时清理施工现场,清除杂物和障碍物,确保施工安全;4.施工人员应穿戴好安全防护装备,遵守相关安全操作规程。
七、环境保护1.在土方开挖和填土的过程中,严禁污染周边水体和土壤;2.施工现场应设置沉淀池和沟渠,对泥浆和污水进行收集和处理;3.施工现场应定期清理和清除施工垃圾,保持施工环境的整洁。
筑坝施工方案范文一、项目概况本项目是为了水资源的调控和利用而进行的坝体筑建工程,工程位于XX市XX区XX河段,总工程量为XX立方米。
二、工程目标1.建设高强度、高可靠性的坝体;2.安全、快速、经济地完成施工任务;3.提高工程施工质量。
三、施工方法1.基坑开挖根据地质勘探报告确定的地质情况,采取机械开挖与人工清理相结合的方法进行基坑开挖。
为确保开挖的稳定,采取加固侧面墙面的方法,同时采用排水设计,加快基坑内水的排放。
2.坝体浇筑首先进行了一段时间的地面准备工作,确保坝体建筑材料的放置平稳。
然后,采用活动模板进行坝体的浇筑,毛坯浇筑完成后,进行震动和养护,确保坝体的强度和稳定性。
3.渗漏控制为了确保工程的安全性,对坝体进行了渗漏控制。
采用了防渗处理措施,如坝底设置防渗墙,坝体表面进行施加防渗材料等。
4.坝顶处理为了加强坝顶的强度和稳定性,采用加固措施,如在坝顶设置加固钢筋,进行混凝土浇筑,并设置防水层,以确保工程的长期使用。
四、施工计划1.施工前期准备进行工程勘测和设计,确定施工图纸和工程量计算,同时进行安全评估和环境评估。
2.基坑开挖确定开挖的深度和范围,购置开挖机械设备,并组织人员进行开挖工作。
3.坝体浇筑根据坝体的大小和施工条件,安排混凝土搅拌站和运输车辆,保证混凝土的供应。
同时,组织工人进行坝体的浇筑和养护工作。
4.渗漏控制根据设计要求,采取相应的渗漏控制措施,进行坝底防渗墙的施工,以及坝体表面的防渗处理。
5.坝顶处理在坝顶施工,进行加固处理和混凝土浇筑工作,并设置防水层,完成坝顶的处理工作。
五、安全措施1.严格遵守国家和地方有关安全生产的法律、法规和标准,建立健全安全生产管理体系。
2.全面排查施工风险,采取相应的措施进行防范,如设置安全防护网、安全警示牌等。
3.加强安全教育和培训,提高员工的安全意识和技能水平。
4.建立安全监测系统,对工程施工过程中的安全指标进行监控,确保工程施工的安全性。
坝体土方填筑施工方案排水、压实在填筑前,首先需要对基面进行清理,排除积水和软土。
然后进行回填沟,进行机械运土至填筑区,铺土。
在施工过程中,需要进行机械分层碾压和补夯现场检测,以确保填筑质量。
同时,还需要进行原始断面测绘和碾压试验,并编制单项工程施工方案。
6.2填筑分层、分段施工在填筑过程中,需要进行分层、分段施工。
采用SD16推土机进行推平,铺土35cm厚,并进行20t振动碾碾压8遍,以确定施工碾压参数。
6.3填筑单元验收填筑完成后,需要进行填筑单元验收,以确保填筑质量符合要求。
7总结本文介绍了坝体土质防渗填筑施工方案,包括工程概况、土方填筑工程量、施工机械配置、土方填筑施工程序、左岸土料碾压试验、土方填筑施工方法等内容。
在实际施工中,需要对每个环节进行严格控制,以确保填筑质量和工程安全。
在土方填筑之前,需要按照设计或监理工程师批准的深度范围,使用1.6m3反铲挖掘机或推土机集中清除表层土。
清理的废料需要按照批准的地方堆放,并且清理边界应在设计基面线外50cm。
如果基础为软弱基础,需要按照图纸要求进行换土处理。
在清理自检合格后,需要及时进行土方回填。
在填筑基面之前,需要使用20t凸块振动碾进行压实处理,压实范围与压实标准要符合设计文件和规范的规定。
压实后,需要进行隐蔽工程分段验收,如发现局部清基不彻底或出现异常地质情况,需要立即按监理人的要求尽快处理。
如果没有验收或验收不合格的基础,不能上料。
填筑工程包括基本作业和辅助作业。
需要进行卸料、平料、压实、检测等四道工序。
工作面需要统一管理,严密组织,做到工作面整体均衡上升,减少接缝。
大坝填筑土方上坝采用自卸汽车运土施工现场。
在XXX回填时,需要处理基面不平,按水平分层由低处开始逐层填筑,不得顺坡填筑。
岸坡附近和结构边角处需要采用人工填土,并采用振动打夯机夯实,直到基面大致平整。
压实参数需要控制,按照设计控制指标进行控制。
土方回填料采用1.6m3反铲挖掘机挖装,15t自卸汽车运至填筑区。
大坝填筑施工工艺和方法大坝填筑是指在河流或湖泊等水体的底部、两岸或周围,采用土石方填筑来筑造防洪、引水、发电等工程的建筑物。
大坝填筑施工工艺和方法主要包括场地准备、基底处理、填筑物料的选择与搅拌、填筑施工、护坡和养护等环节。
首先,场地准备是大坝填筑的第一步,包括地面平整和净化。
地面平整需要进行清理、拓宽和夯实等工作,以确保填筑坝体的稳定和均匀。
地面净化则需要清除杂物和不良土,使填筑土的质量达到要求。
基底处理是为了加强填筑土与地基的粘结力和抗差动性,防止坝体变形和渗水等问题。
基底处理的方法主要有加固地基、改良土体和防渗处理等。
加固地基包括与土体相容性好的混凝土卵石垫层,以及地下水位较高的区域可以采用桩基础等;改良土体则采用灌浆、加固和处理等手段,以提高土体的强度和稳定性;防渗处理包括采用防渗板、防渗墙等技术手段,以减少坝体的渗水问题。
填筑物料的选择与搅拌是大坝填筑的核心工艺。
填筑物料通常选择土石方料和水泥等建筑材料,通过搅拌和挖掘机械等设备进行混合。
填筑物料的选择应考虑其强度、稳定性、可压缩性、渗透性和耐久性等因素,以满足工程设计和使用要求。
填筑施工是将搅拌好的填筑物料进行均匀覆盖的过程,包括填海留空和填堵挖土两种方法。
填海留空是指先挖坝底和堤顶两端的土方,然后将填筑料填到指定的高度,最后再挖掉留空处的土方,形成一个坝体;填堵挖土则是挖土填筑的方式,通常用于较小规模的大坝填筑。
护坡是为了保护坝体免受水流冲刷和风化侵蚀等影响,同时也对坝面进行了美化。
护坡的方法主要有混凝土护坡、石毛发、植草等,其选择要根据地质条件和设计要求来确定。
养护是大坝填筑工程中重要的环节,目的是保证填筑坝体的稳定性和抗冲刷性。
养护包括湿润保养、夜间灌水、保温隔热、防止渗水等。
湿润保养是通过浇水来保持填筑物料的湿润状态,防止其干裂和变形;夜间灌水则是在夜间对填筑物料进行浇水养护,以提高其强度和稳定性;保温隔热是通过覆盖保温材料来减少填筑物料的温度变化,防止其开裂;防止渗水则是通过防渗墙、排水系统等手段,防止水分对填筑物料的侵蚀和冲刷。

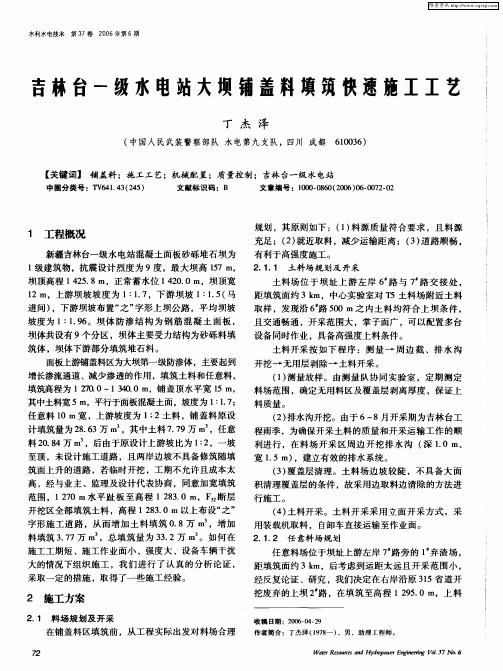

重庆市巫溪县中梁水电站工程(合同编号:ZL/SG-2006-11)一级大坝填筑施工方案中国葛洲坝水利水电工程集团有限公司重庆中梁水电枢纽工程施工总承包项目部二○○七年十月二十日批准:审查:校核:编制:目录1概述 (1)1.1目前的施工状况 (1)1.2推迟坝体填筑的情况说明 (1)2大坝填筑方案 (2)2.1填筑方案的选择 (2)2.2大坝填筑施工程序 (3)3总体施工程序 (4)4施工进度计划 (7)4.1关键线路 (7)4.2填筑方量强度分析 (7)4.3机械设备强度分析 (7)5主要施工方法 (9)5.1溢洪道开挖 (9)5.2左岸趾板保护层及边坡开挖 (9)5.3左岸趾板基础岩石加固处理 (9)5.4左岸趾板基础缺陷处理 (9)5.5左岸趾板结构施工 (9)5.6 大坝右岸危岩体 (9)5.7一级引水进水口 (10)5.8右岸趾板外侧边坡扩挖 (10)5.9右岸趾板保护层开挖 (10)5.10右岸趾板缺陷处理 (10)5.11右岸趾板砼浇筑 (11)5.12右岸倒悬体处理及左右岸边坡清理 (11)5.13河床覆盖层开挖 (11)5.14防渗板砼浇筑 (11)5.15百丈溪料场开采及备料 (11)5.16滤水坝趾区超径石备料 (12)5.17坝体填筑 (12)6保证措施 (18)6.1质量保证措施 (18)6.2安全文明保证措施 (19)6.3其他保证措施 (20)7. 附录 (23)7.1 组织机构体系框图 (23)7.2 技术保证体系框图 (24)7.3 质量保证体系框图 (24)7.4 安全文明保证体系框图 (25)一级大坝填筑施工方案1概述1.1目前的施工状况2007年10月8日申报了《一级电站大坝填筑准备工作落实进度》,拟定的开始大坝填筑的时间为2007年11月1日;截至到2007年10月25日:(1)坝基坑上游溢洪道及左坝肩的开挖已完成,左岸趾板正在进行保护层及边坡开挖2/3,右坝肩危岩体开挖基本完成。
(2)河床开挖最低已到516.30m高程(主要为河床基坑42m以外范围),剩余方量约为9万m3。
(3)百丈溪料场完成覆盖层及石方开挖约45万多m3,砂石系统正在进行特殊垫层料和垫层料的生产备料,目前各种备料约38万m3。
(4)爆破试验和碾压试验基本完成。
(5)混凝土施工准备工作已基本完成。
现在我部的大坝溢洪道项目部管理及施工人员已超过489人,设备方面:运输车辆57台(5天内增加30台),推土机5台,反铲17台(斗容1.4m3以上的反铲7台,1.0m3以上的反铲10台,),装载机4台,振动碾3台,液压钻2台,潜孔钻37台,系统供风总容量达到280m3/min,移动供风总容量达到140m3/min,根据大坝的节点目标,我们将继续加大人员、设备投入,加强内部管理,以确保今年大坝填筑前的储备60万m3目标的实现,坝体开始填筑,抢拦洪高程。
1.2推迟坝体填筑的情况说明(1)根据2007年10月9日下发的《坝基开挖修改图》对大坝右岸趾板的轴线进行了调整以及增加了危岩体EL645.18~EL630.18的开挖;右岸趾板的轴线调整(轴线从Z18到Z31块趾板之间整体向右侧偏移了12m,调整趾板轴线的长度为173.15m)增加的开挖方量约为32000m3,危岩体增加的开挖方量约为6000m3(另增加了危岩体爆破开挖甩在EL630.18平台的约10000m3弃渣)。
危岩体增加的施工部位开挖直接制约大坝河床基坑的开挖以及右岸趾板外侧边坡的扩挖;且增加的危岩体开挖部位的地质情况差,主要是黄泥和20cm~30cm块石混合的胶状体,既不利于钻孔爆破也不利于挖掘机出渣。
所需花费的时间较长。
从危岩体爆破甩在EL630.18平台的约10000m3弃渣占据了右岸趾板外侧边坡扩挖的部位,但是危岩体爆破甩在EL630.18平台的弃渣主要是用来形成危岩体EL645.18~EL630.18新增的施工部位的唯一一条施工便道,必须待危岩体开挖处理完毕后右岸趾板外侧边坡的开挖才能完成。
右岸趾板外侧边坡的扩挖直接制约右岸趾板保护层的开挖、河床基坑的开挖以及与进水口的开挖存在相互干扰;右岸趾板外侧边坡的钻爆开挖直接占据了右岸趾板保护层的开挖的施工部位,且开挖方量大(方量约为32000m3)结构复杂,必须进行预裂爆破(由于地质条件比较差,预裂孔的间距拟定为40cm),预裂面积约为1500m2;且大部分开口线无施工道路,钻爆设备无法直接到达部位进行施工,渣料不能直接爆破至河床,需重新修建抛渣道路,用反铲通过两次甩渣至河床完毕后,才能在河床装渣运输至渣场,给河床的开挖提供施工部位。
变更新增加的开挖工程量不大,但是施工部位线路长,预裂爆破量大,边坡成形要求高,甩运渣困难,直接占压了河床覆盖层的开挖以及趾板保护层的开挖;影响了大坝填筑的开始时间,(2)由于党的十七大的召开,根据规定,厂家停止生产火工材料,民爆公司已无火工材料。
虽然总承包项目部经过多方面协调,火工材料仍然无法供应,各种爆破开挖工序因此而滞后。
火工材料待十七大闭幕后,3~4天才能恢复正常。
综上所述,前期拟定的大坝开始填筑时间2007年11月01日已无法实现。
2大坝填筑方案2.1填筑方案的选择(1)中梁一级电站为Ⅲ等中型工程,混凝土面板堆石坝为2级建筑物,根据SL303-2004《水利水电工程施工组织设计规范》规定,相应导流建筑物等级为4级,土石围堰设计洪水标准为10~20年一遇,当坝前拦洪库容在0.1~1.0亿m3时,坝体施工期临时度汛洪水标准为50~100年一遇。
(2)根据2007年10月23日重庆水投关于一级大坝填筑专题会议精神,2008年4月30日坝体必须达到百年度汛标准,保障施工及人民生命财产安全。
(3)《招标文件》提供的坝体施工期临时度汛洪水标准为100年一遇,坝体临时断面顶部高程589.50m,方量约为120万m3;由于导流洞施工致使糙率增大及下游河床束窄,通过设计对临时断面进行初步的调洪计算及优化方案,初步拟定施工期临时度汛洪水标准100年一遇坝体临时断面顶部高程592.00m,填筑方量约为107.07万m3;施工期临时度汛洪水标准为50年一遇,坝体临时断面顶部高程587.30m,方量约为93.2万m3;若填筑时段为2007年12月1日~2008年4月30日,工期为5个月。
表2-1 填筑强度对照表经对施工布置、施工道路、料场开采条件、施工方法和我集团类似的施工经验进行研究分析,按施工期临时度汛洪水标准50年一遇填筑,施工强度完全可以做到。
综上所述,百年一遇设计洪水位高程为586.71 m,五十年一遇度汛洪水标准坝顶高程为587.30m,比百年一遇设计洪水位高程已高出0.59m,与百年一遇度汛标准592.00m 相差4.7m,为了确保主汛期坝体达到百年度汛标准,保障施工及人民生命财产安全。
我部初步拟定大坝填筑方案为:填筑高程按为五十年一遇度汛洪水标准填筑(587.30m),通过587.3m高程平台进行4.7m的防护,达到百年一遇度汛标准592.00m。
防护方案主要有以下三种能达到防护的作用,方案比较如下:表2-2 防护方式的方案比较2.2大坝填筑施工程序根据总体工期要求和2007年10月23日重庆水投关于一级大坝填筑专题会议精神,结合工程目前的实际进展情况、备料情况、施工场地、地质及度汛安全等综合情况,整个大坝的填筑分Ⅳ期进行,详见附图《一级电站大坝分期填筑示意图》。
①大坝Ⅰ期填筑:坝体临时断面上升达到五十年一遇挡水标准(EL587.3m),总填筑方量约为93.2万m3;2008年4月30日达到填筑五十年一遇挡水标准(EL587.3m)后继续按设计方案和坡度填筑,方量约为12500m3;在2008年5月中旬可填筑达到百年一遇的挡水标准(EL592.0m)。
②坝体防护的同时进行大坝Ⅱ期填筑,主要为临时断面下游坝体进行填平补齐,填筑方量约为87.9万m3;③Ⅱ期填筑完成后直接进入Ⅲ期填筑,坝体全断面上升至626.0m高程,填筑方量约为54.9万m3;④Ⅲ期填筑完成后进行砼面板一期施工;⑤一期面板拉完进行二期面板施工以及一期面板表面止水施工;⑥二期面板施工完毕后进行防浪墙砼的施工;⑦防浪墙施工完毕后待凝期达到28天强度后进行大坝Ⅳ期填筑。
至设计高程。
3总体施工程序由于制约大坝填筑的施工项目较多,且施工部位狭窄,施工难度大。
针对目前的困难局面,我部必须精心的规划,确保资源利用的最大化。
用统筹的方法合理的安排施工工序,将影响坝体填筑的工序和部位提前安排,并加大组织力度,尽快提供填筑部位,趾板混凝土施工及缺陷处理同时进行。
保证坝体填筑的连续性。
(1)填筑施工部位的说明:由于前期坝基坑上游影响大坝河床基坑开挖的部位比较多,故以大坝基坑下游的河床覆盖层的开挖为主,大坝基坑上游的覆盖层开挖穿插其中进行开挖,考虑到大坝基坑上游EL512.00平台的防渗板施工及EL512.00平台的其它部位的喷护施工,左、右岸趾板施工及其缺陷处理等因素,初步拟定大坝填筑的部位为基坑下游开始向上游进行填筑。
大坝基坑上游部分主要为512.00平台及其下游42m范围内的施工。
详见《大坝分期填筑示意图》。
(2)在大坝下游进行填筑的同时,大坝上游在进行左右岸趾板砼的浇筑以及防渗板砼的浇筑和512.00平台及其边坡的喷护。
(3)影响坝体填筑的所有工序和部位及各项准备工作完成。
◆河床覆盖层开挖①完成大坝基坑下游(512.00平台及其下游42m范围外)河床覆盖层的开挖。
(开挖至设计高程后EL516.00m,请业主、监理及设计到现场合同我方共同商讨尽快确定处理方案,并按方案执行处理施工)。
②完成坝大坝基坑上游(512.00平台及其下游42m范围内)河床覆盖层的开挖。
◆大坝左右岸边坡处理大坝左右岸边坡处理,主要是右岸的边坡及倒悬体;右坝头后侧危岩体开挖完成后,进行右岸边坡清理及倒悬体处理,确保大坝填筑前完成度汛高程以下的边坡处理。
◆基坑开挖处理达到验收标准①验收的测量资料准备齐全,并签证完善。
②自检资料、评定资料按规范及监理细则要求准备齐全。
③联系设计地质工程师完成地质素描。
④地质缺陷处理,联系业主、设计和监理单位进行现场踏堪,共同商讨处理方案。
◆大坝防渗板砼及边坡喷护在坝基坑上游大坝填筑前7天完成大坝防渗板砼浇筑及喷护施工。
◆左岸溢洪道开挖①完成溢洪道进水口EL607.5高程以上的开挖,在确保左岸趾板安全施工的前提下,EL607.5高程~EL630.5高程可以备一部分爆破石渣。
②完成坝顶交通洞出口的开挖以及出口以上的边坡开挖,并进洞30m。
◆左岸趾板施工①完成趾板保护层及边坡开挖。
②完整Z9、Z8趾板基础岩石加固处理。
③完成Z9、Z8趾板缺陷处理。
④完成Z9趾板砼的浇筑。
