2005年<<建设工程消耗量定额>>解释1.问2005年消耗量定额,钢筋搭接损耗定额未包括,如何计算?答:计算钢筋工程量时,应按施工图或规范要求计算搭接长度,设计未规定搭接长度的直径25mm以内(盘园除外)。
每8m计算一个接头,接头长度按规定计算。
设计要求钢筋电渣压力焊接,锥直螺纹连接等到接头按个计算。
2、问素土垫层与土方工程中回填土(夯实)有无差别?实际施工中如何执行定额?答:(1)垫层找平层工程中的素土垫层定额中已综合了施工现场150mm以内的运土和部分挖土因素。
(2)土方工程中的回填土(夯实)是指5m以内就地取土回填。
发生运土时另行计算。
3、问高层建筑地下室周边及基槽回填3:7灰土,如何执行定额?答:执行补充定额A1-补1。
1、问:国际《建筑工程建筑面积计算规范》规定:建筑物的通道(骑楼、过街楼的底层)不计算建筑面积。
建筑物内的设备管道夹层不计算建筑面积。
这两部分是否能计算垂直运输?请明确工程量计算规则?答:这两部分不计算建筑面积,但应计算垂直运输工程量。
建筑物的通道按全面积计算,执行相应定额。
建筑物内的设备管道夹层,高度在2.2m及以上者应按全面积计算,执行相应定额;层高不足2.2m者按相应定额乘以系数0.5.2、问:现浇钢筋混凝土斜坡屋面板及梁中的钢筋、模板应执行什么定额?答:参照劳动定额有关规定,现浇混凝土板、梁坡度超过25%时,按照现浇混凝土平板模板,梁模板及钢筋相应定额,人工乘以系数1.35.3、问:金属结构制作工程没有木行架、单梁制作安装子目,执行什么定额?答:可参照安装定额,工艺金属结构木行架制作安装,单梁制作安装定额执行。
4、问:山西《工程建设标准定额信息》2007年第4期第30页,脚手架补充定额A3-补1、AB-补2中脚手架管单价是否有误?请明确补充定额的适用范围?答:有误。
脚手架管的定额取定价应为2.98元/Kg,并按勘误表修正A3-补1、AB-补2的定额基价中材料费。

福建2005定额问题解答目录问题解答(一) (2)问题解答(二) (3)问题解答(三) (3)问题解答(四) (4)问题解答(五) (5)问题解答(六) (5)问题解答(七) (6)问题解答(八) (6)问题解答(九) (7)问题解答(十) (7)问题解答(十一) (8)问题解答(十二) (9)问题解答(十三) (9)问题解答(十四) (10)问题解答(十五) (10)问题解答(十六) (11)闽建价〔2008〕8号问题解答(十七) (12)福建省建设工程造价管理总站问题解答(十八) (12)问题解答(十九) (13)问题解答(二十) (13)问题解答(二十一) (14)问题解答(二十二) (14)问题解答(二十三) (15)问题解答(二十四) (15)问题解答(二十五) (15)问题解答(二十六) (16)问题解答(二十七) (17)问题解答(二十九) (17)问题解答(三十) (18)问题解答(三十一) (18)问题解答(三十二) (19)问题解答(三十三) (20)问题解答(三十四) (20)问题解答(一)闽建价〔2004〕7号浏览次数:1042 1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。
主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等。
2、采用工程量清单计价时,建筑工程地下室和上部洞体工程非夜间施工的人工、机械降效及施工照明费应如何计算?答:不论采用工程量清单计价还是定额计价,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1.03外,其他项目定额人工乘以系数1.08;非夜间施工的照明费列入措施项目费,地下室按建筑面积以3元/m2计算,上部洞体按自然层建筑面积以0.5元/m2计算。
《福建省建筑工程消耗量定额》(FJYD-101-2005)和《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)简介(二)一、楼地面工程1、本章第1节垫层项目移植原2002建筑定额第六章地面垫层。
2、根据计价规范的项目设置,将原2001装饰定额第八章栏杆、扶手项目归入楼地面章节。
其中铝合金栏杆带铝合金扶手区分半玻、全玻、不带玻项目列项。
3、将2001装饰定额的釉面砖、防滑面砖、玻化砖、水泥花砖等项目归并为陶瓷地砖项目,材质和规格不同在材料价格中体现。
取消旧定额釉面砖、防滑面砖、玻化砖、水泥花砖等项目。
4、本章踢脚线定额消耗量除了成品踢脚线(大理石、花岗岩定制材踢脚线,杉木、硬木成品踢脚线)外,其他计量单位均按m2编制,与规范相衔接。
增加塑料踢脚板(粘贴和装配式),计量单位为m2。
5、说明表述定额考虑的内容,一般不再有不得调整消耗量的规定。
不管是人工、材料还是机械台班消耗量,发生与定额取定不同的情况,可以根据工程项目实际对消耗量进行调整。
(如说明第2点“各种砂浆的种类、配合比和粘结剂与定额取定不同时,可以换算。
”)与原2001装饰定额比体现了定额指导性(原定额仅调整材料,人工、机械不调整。
)6、工程量计算规则第1点地面垫层的计算规则由原砂垫层按主墙间净面积乘以设计厚度计算改为按设计图示尺寸以体积计算,扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。
门洞、空圈、暖气包槽、壁龛的开口部分不增加面积(与计价规范中的计算规则一致)。
7、间壁墙,隔墙的一种,墙体较薄,多采用轻质材料(如石膏、空心板、胶合板等),在地坪做好以后再进行施工的墙体。
8、楼梯的工程量计算规则与计价规范、新编建筑定额中楼梯混凝土、模板的计算规则一致。
与2001装饰定额区别在于新定额楼梯水平面积包括楼梯与楼板相连的梁位。
9、本章人工消耗量比2001装饰定额平均下降幅度达10%~15%,机械台班消耗量下降幅度达15%左右。
福建省建设工程造价管理总站问题解答1.福建省建设工程造价管理总站问题解答 (1)2.福建省建设工程造价管理总站问题解答(一) (3)3.福建省建设工程造价管理总站问题解答(二) (4)4.福建省建设工程造价管理总站问题解答(三) (5)5.福建省建设工程造价管理总站问题解答(四) (6)6.福建省建设工程造价管理总站问题解答(五) (7)7.福建省建设工程造价管理总站问题解答(六) (8)8.福建省建设工程造价管理总站问题解答(七) (9)9.福建省建设工程造价管理总站问题解答(八) (10)10.福建省建设工程造价管理总站问题解答(九) (11)11.福建省建设工程造价管理总站问题解答(十) (12)12.福建省建设工程造价管理总站问题解答(十一) (13)13.福建省建设工程造价管理总站问题解答(十二) (14)14.福建省建设工程造价管理总站问题解答(十三) (15)15.福建省建设工程造价管理总站问题解答(十四) (16)16.福建省建设工程造价管理总站问题解答(十五) (17)17.建省建设工程造价管理总站问题解答(十六) (18)18.福建省建设工程造价管理总站问题解答(十七) (20)19.福建省建设工程造价管理总站问题解答(十八) (21)20.福建省建设工程造价管理总站问题解答(十九) (22)21.福建省建设工程造价管理总站问题解答(二十) (23)福建省建设工程造价管理总站问题解答(一)(文号:闽建价〔2004〕7号发稿时间:2010-3-10 阅读次数:152)1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。
主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等。

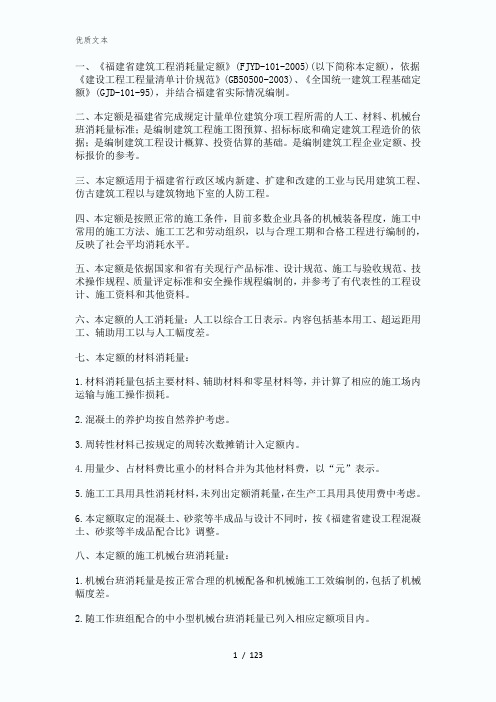

一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。
二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础。
是编制建筑工程企业定额、投标报价的参考。
三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以与建筑物地下室的人防工程。
四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以与合理工期和合格工程进行编制的,反映了社会平均消耗水平。
五、本定额是依据国家和省有关现行产品标准、设计规范、施工与验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
六、本定额的人工消耗量:人工以综合工日表示。
内容包括基本用工、超运距用工、辅助用工以与人工幅度差。
七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输与施工操作损耗。
2.混凝土的养护均按自然养护考虑。
3.周转性材料已按规定的周转次数摊销计入定额内。
4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。
5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。
6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。
八、本定额的施工机械台班消耗量:1.机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。
2.随工作班组配合的中小型机械台班消耗量已列入相应定额项目内。
3.未列出消耗量的施工机械台班合并为其他机械费,以“元”表示。
福建定额解答汇总1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。
主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等.2、采用工程量清单计价时,建筑工程地下室和上部洞体工程非夜间施工的人工、机械降效及施工照明费应如何计算?答:不论采用工程量清单计价还是定额计价,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1。
03外,其他项目定额人工乘以系数1。
08;非夜间施工的照明费列入措施项目费,地下室按建筑面积以3元/m2计算,上部洞体按自然层建筑面积以0。
5元/m2计算.3、《福建省建筑工程预算定额》(2002版)和《全国统一市政工程预算定额福建省综合单价表》(2001版)均规定单位工程的机械土石方工程量小于2000m3时,考虑机械利用率降低因素,定额乘以系数1。
10,如遇大型、超大型机械土石方时,是否也应考虑机械利用率提高乘以相应系数?答:单位工程中的机械土石方工程量,大于15000m3时相应定额(包括挖、运、填,下同)乘以系数0.9;大于50000 m3时相应定额乘以系数0。
8;大于300000 m3时相应定额乘以系数0。
7。
4、《福建省建筑工程预算定额》(2002版)中桩基工程接桩定额的桩机台班消耗量是否为非工作台班?答:桩基工程接桩定额中的桩机台班消耗量为非工作台班,非工作台班单价按停滞台班单价计算。
5、《福建省建筑工程预算定额》(2002版)中回旋钻机钻孔灌注桩定额项目的桩机型号是如何取定的?答:回旋钻机钻孔灌注桩定额项目“回旋钻机孔径1500mm”按回旋钻机GPS-15取定,“回旋钻机孔径2000mm"按回旋钻机GPS—20取定。
第一章土石方工程说明一、土石方定额分别开挖、运输、回填和人工、机械操作编制。
二、土石方定额中的岩土分类详见“土壤、岩石分类表”。
表中所列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土);Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。
三、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械类型和型号。
四、土方工程定额。
1. 土壤含水率大于25%时,相应挖土、装土、运土定额人工和机械数量乘以1. 18系数。
如已采用井点降水的,则均按干土计算。
干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。
在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量W大于液限WL、天然孔隙比e小于1. 0时为粘性土;天然孔隙比大于1.5时为淤泥;天然孔隙比大于1.0而小于1.5时为淤泥质土。
无论是淤泥还是淤泥质土一律套用淤泥定额。
2.回填土压实、碾压定额按压实后的体积编制,人工、机械松填土定额按松填体积编制,其他土方挖、运(包括装载机装松散土)定额按天然密实体积(自然方)编制。
3.平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
4.人工开挖砾石含量在30%以上密实性土壤的,按相应四类土定额乘以系数1.4 3。
5.人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。
人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。
6.人工在群桩间挖土的,挖土定额人工乘以系数1.25,工程量计算时桩省所占体积不扣除。
7.人工挖土方需要人工垂直提升土方超过1.5m的,挖沟槽淤泥、流砂深度超过1.5m的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥、流砂定额的每增运项目。
2005年建筑工程消耗定额问题解答2005年建筑工程消耗定额问题解答1 问2005消耗定额,钢筋搭接损耗定额未包括,如何计算?答;计算钢筋工程量时,应按施工图或规范要求计算搭接长度。
设计未规定搭接长度的,直径25mm以内(圆钢除外)。
每8m计算一个接头,直径25mm以上的每6m 计算一个接头,接头长度按规定计算。
设计要求钢筋电渣压力焊接,锥螺纹连接等接头按个计算。
2问素土垫层与土方工程中回填土(夯实)有无差别?实际施工中如何执行定额?答;1)垫层找平层工程中的素土垫层定额中已综合了施工现场150m以内的运土和部分挖土因素。
2)土方工程中的回填土(夯实)是指5m以内就地取土回填。
发生运土时另行计算。
3问高层建筑地下室周边及基槽回填3;7灰土,如何执行定额?答;执行补充定额A1---补1.。
基槽回填3;7灰土; (A1-----补1)工作内容;包括闷灰、筛灰、筛土、过斗、泼水、拌和。
拍底、打夯及运灰和好的灰土等全部操作过程单位;100m3注;灰土的土为就地取土。
晋建标字【2007】54号;一,2005年《山西省建设工程计价依据》中的人工单价25元/工日调整为30元/工日,30元/工日调整为36元/工日,调整部分的人工费只计取税金。
二,人工单价调整后,仍不能满足实际工程需要的,发承包双方可以参照建设行政主管部门发布的信息指导价在合同中约定调整。
晋建标字【2008】115号;一,人工单价30日/工日调整为36元/工日,36元/工日调整为43元/工日,机械台班单价中的机上人工随之调整,调整部分的人工费只计取税金。
签证工建筑安装工程调整为41.4元/工日,装饰装潢工程调整为48.4元/工日,调整后的签证工不再计取任何费用。
二,人工单价调整后,仍不能满足实际工程需要的,发承包双方可在合同中约定调整。
三,本通知自2008年1月1日起执行,此前已经签订合同的工程按原合同办理。
2005年《山西省建设工程计价依据》消耗量定额问题解答1问;国家标准《建筑工程建筑面积计算规则》与定额中的计算规则发生矛盾,应如何执行?答;国家标准《建筑工程建筑面积计算规则》自2005年7月1日起实施。
一、相关小问题31个1、配合试验的人工费怎样计算?凡单项试验配合人工费已包括在相应的电气调试定额之内,不另行计算。
2、电缆托架执行哪项定额?应执行本定额第六章有关铁构件的制作和安装定额。
按规定:主结构厚度在3MM以下的执行“轻型铁构件”定额:3MM以上的执行“一般铁构件”定额。
需要镀锌时另加费用。
3、设备的地脚螺栓灌浆和底座的二次灌浆可否执行第一册“机械设备”的有关规定?答:可以执行第一册第十三章的“地脚螺栓孔洞灌浆”和“设备底座与基础间灌浆”定额。
4、木配电箱制作是否包括箱内配电板制作?配电板制作是否包括开关、保险器安装?答:木配电箱制作不包括箱内配电板制作,也不包括电气装置的安装,盘上配线和元件安装,应另执行本章有关定额。
5、如何区分第六章说明第一条关于起重机电气装置安装中的“成套”和“非成套”设备?本定额所指的“成套设备”系按起重设备在生产厂已经全部制作、配套齐全并试验合格,附有试验记录的,即使为运输方便而分装成若干箱件的,仍然属于成套设备,可以直接执行定额。
有些起重设备,生产厂只供设备和材料(如电缆、导线、管道、角钢之类)等散件成品,并未经生产厂配套试车,即为“非成套设备”。
对于“非成套设备”不能直接执行整体起重设备安装定额,应分别执行有关子目,即配管执行配管定额,电缆执行电缆定额,穿线执行穿线定额。
6、钢管在砖、混结构中暗配,其刨沟、填补工作是否包括在定额内?答已包括在定额内。
7、穿墙套管、封闭母线是否属于材料?答:凡属于定额“材料损耗率表”和注明“未包括材料”之内,均按材料处理。
穿墙套管不论其是否带电流互感器及封闭母线均在此例。
10千伏以下架空线路的杆上供电设备,除变压器外,其他附属装置,如熔断器、跌落保险、刀开关、羊角保险、避雷器等小型器材均作为材料处理。
8、是否所有变压器都要计取干燥费用?答、不是所有的变压器都需要干燥,应根据绝缘情况而定,因此只有需要干燥的变压器才可计取干燥费。
福建省预算定额疑问解答问题解答(六)闽建价〔2005〕7号1、问:《福建省建筑安装工程费用定额》(2003版)中工程类别划分标准说明第5点“附属工程(包括传达室、民用水加压泵房、变电房、围墙、下水道、化粪池、阴井、游泳池等)按三类。
”其范围适用于哪些费用?答:附属工程中以工程量乘以综合单价计算的分部分项工程费、措施项目费、其他项目费的企业管理费和利润按三类取费标准计算。
附属工程中以费率计算的措施项目费,随建筑工程主体发包的,按主体建筑工程类别计算;单独发包的,按二类建筑工程类别计算。
2、问:《福建省建筑安装工程费用定额》(2003版)第22页措施费附注第1点:“随建筑工程主体发包的装饰装修、土石方、桩基础、室外道路、挡土墙和附属工程的措施项目费按建筑工程的类别计算。
”当一起发包的主体工程为多个不同类别的单位工程时,其附属工程措施项目费如何计算?答:附属工程中以费率计算的措施项目费按多个主体单位工程中最高的工程类别计算。
3、问:桩基工程中喂桩用的履带式起重机能否计算进出场费用?答:喂桩用的履带式起重机可以计算进出场费用。
4、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)中楼梯面层定额项目的工作内容是否已包括挡水线和滴水线?答:包括。
福建省建设工程造价管理总站二○○五年八月二十四日问题解答(七)浏览次数:4088闽建价〔2005〕9号1、《桥涵工程》(FJYD-403-2005)第9章“施工技术措施”的墩台帽、盖梁模板定额是否已考虑模板的支撑费用?答:墩台帽、盖梁模板定额已考虑侧模的支撑费用,未考虑底模的支撑费用,应另行计算。
2、《桥涵工程》(FJYD-403-2005)第4章“钢筋工程”钢绞线定额“束长××以内”的束长如何计算?答:钢绞线定额的束长按钢绞线的锚固长度计算。
例如某桥梁工程一束钢筋线的设计图示锚固长度为19.6m、工作长度为0.8m×2,总长为21.2m,此时应套用束长20m以内的钢绞线定额。
1、控制爆破如何套用定额?答:《福建省建筑工程消耗量定额》(FJYD-101-2005)与《福建省市政工程消耗量定额》(FJYD-401~407-2005)的石方爆破定额不适用于控制爆破,控制爆破的消耗量可以套用建设部发布的《爆破工程消耗量定额》(GYD-102-200 8),人工、材料、机械台班价格与费用定额等计价规定仍执行我省现行有关规定。
2、套用《福建省建筑工程消耗量定额》(FJYD-101-2005),高压旋喷桩掺粉煤灰时是否扣减水泥用量?答:高压旋喷桩有掺粉煤灰的,按实际配合比计算水泥用量。
3、《福建省建筑安装工程费用定额》(2003版)规定的材料检验试验费是否包括了桩基动测与静载试验、玻璃幕墙三项性能检测、面砖拉拔试验、建筑节能检验?答:《福建省建筑安装工程费用定额》(2003版)规定的材料检验试验费,是材料费的组成内容,未包括桩基动测与静载试验、玻璃幕墙三项性能检测、面砖拉拔试验、建筑节能检验,有发生时另行计算。
4、《福建工程造价信息》综合价格信息中的“钢板、型钢、工字钢”材料价格是否综合了Q345低合金高强度钢板价格?答:《福建工程造价信息》综合价格信息中发布的“钢板、型钢、工字钢”是Q235碳素结构钢,其他类型钢材的价格应市场询价。
1、按照《福建省建筑安装工程费用定额》(2003版)规定,多个(栋、号)建筑物共有一个整体地下室的,其工程类别应当如何判别?答:按照《福建省建筑安装工程费用定额》(2003版)的规定,多个(栋、号)建筑物共有一个整体地下室并一起发包的,其工程类别按整体地下室及其以上多个(栋、号)建筑物的建筑面积之和以及最高建筑物的檐高判别,整体地下室及其以上各个(栋、号)建筑物套用同一工程类别;分开发包的,按分开后建筑物的建筑面积和檐高分开判别和套用工程类别。
2、《福建省建筑工程消耗量定额》(2005版)规定,钢筋混凝土预制管(方)桩的损耗率1.5%,包括哪些内容?答:钢筋混凝土预制管(方)桩的损耗率1.5%,包括了废品率、运输损耗、堆放损耗、打桩损耗,未包括超出设计桩顶标高割掉部分和因不明地质原因造成的桩身损坏;超出设计桩顶标高割掉部分和因不明地质原因造成的桩身损坏,打入部分应该按实际发生数量并入打桩工程量计算,超出地面未打入部分应计桩身材料费。
问:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时分部分项工程量清单项目的子项发生变化,工程量清单综合单价是否应当重新约定?答:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时分部分项工程量清单项目的子项发生变更,工程量清单综合单价应按合同约定办理结算;合同没有约定的,可以按下列方式办理结算:分部分项工程量清单项目的子项发生变更,有变更的子项重新议价,没有变更的子项按分部分项工程量清单综合单价分析计算表的相应单价结算。
如:楼地面的块料面层清单项目,块料面层发生变更,找平层、垫层等没有变更,则块料面层单价重新议价,找平层、垫层单价按分析计算表的相应单价。
问:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时分部分项工程费与合同价中的分部分项工程费不同,措施费、规费、税金应当如何调整?答:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时的分部分项工程费与合同价的分部分项工程费不同,相应的措施费、规费、税金可以按下列方式调整:(一)与混凝土模板、脚手架相关的分部分项工程数量发生变化的,混凝土模板、脚手架费用也应相应增减。
(二)不可竞争的安全施工、文明施工、临时设施费、优质工程增加费,其金额按分部分项工程费变化同比例增减。
(三)规费、税金,应按合同价的费率、税率重新计算。
问:执行《福建省建设厅关于<调整福建省建筑安装工程费用定额>(2003版)安全文明施工取费标准和使用办法的通知》(闽建筑〔2007〕4号),招标文件或预算造价中公布的安全施工、文明施工、临时设施、环境保护费金额,如果有多个单位工程,是否按单位工程分别公布?答:招标文件或预算造价中公布的安全施工、文明施工、临时设施、环境保护费金额,如果有多个单位工程,应当按单位工程分别公布。
问:执行闽建筑[2007]4号文,卷扬机定额取消后,编制预算时垂直运输机械应当如何考虑?答: 卷扬机定额取消后,可以根据工程实际选择施工电梯或塔吊。
采用施工电梯的,施工电梯使用时间按建筑基础以上施工工期(不包括基础工期)计算。
问:当塔式起重机采用承台桩基础时,如何计算该费用?施工电梯的基础能否计算?答:当塔式起重机采用承台桩基础,基础部分应当计算相应的桩基础、桩承台等费用,并入措施项目费。
施工电梯的基础应当计算,并入措施项目费。
随市政道路单位工程发包的电力、通信、有线电视、广播电视等管道预埋项目如何套用定额?答:随市政道路单位工程发包的电力、通信、有线电视、广播电视等管道预埋项目应套用《福建省市政工程消耗量定额》(FJYD-401~407-2005)相应项目,并按道路工程套用《福建省建筑安装工程费用定额》(2003版)及有关规定计算相应费用。
1、问:《福建省建筑工程预算定额》(2002版)第四章“钢筋混凝土工程”中规定:混凝土板的厚度超过160mm的,另按其模板工程量计算模板超厚支撑增加费。
该模板工程量计算范围是否包括有梁板的底模和梁侧模?答:模板超厚支撑增加费的计算范围包括有梁板的底模和梁侧模。
2、问:套用《福建省建筑工程预算定额》(2002版)综合脚手架项目,如果墙面或天棚面只做打底,综合脚手架定额是否应乘以折减系数?答:高度3.6m以内的内墙面或天棚面装饰(包括打底)用脚手架已包括在装饰定额项目中,与综合脚手架无关;墙面与天棚只做打底,综合脚手架定额不应折减、相应装饰定额项目也不应折减。
3、问:《建筑工程建筑面积计算规范》(GB/T50353-2005)多层建筑物首层无围护结构部分是否计算建筑面积?答:多层建筑物首层无围护结构部分按柱外围水平面积计算,层高在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积。
1、问:《福建省建筑安装工程费用定额》(2003版)中工程类别划分标准说明第5点“附属工程(包括传达室、民用水加压泵房、变电房、围墙、下水道、化粪池、阴井、游泳池等)按三类。
”其范围适用于哪些费用?答:附属工程中以工程量乘以综合单价计算的分部分项工程费、措施项目费、其施项目费,随建筑工程主体发包的,按主体建筑工程类别计算;单独发包的,按二类建筑工程类别计算。
2、问:《福建省建筑安装工程费用定额》(2003版)第22页措施费附注第1点:“随建筑工程主体发包的装饰装修、土石方、桩基础、室外道路、挡土墙和附属工程的措施项目费按建筑工程的类别计算。
”当一起发包的主体工程为多个不同类别的单位工程时,其附属工程措施项目费如何计算?答:附属工程中以费率计算的措施项目费按多个主体单位工程中最高的工程类别计算。
3、问:桩基工程中喂桩用的履带式起重机能否计算进出场费用?答:喂桩用的履带式起重机可以计算进出场费用。
4、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)中楼梯面层定额项目的工作内容是否已包括挡水线和滴水线?答:包括。
1、问:《福建省建筑安装工程费用定额》(2003版)中的缩短工程措施费、优良工程增加费是否按单位工程计取?答:《福建省建筑安装工程费用定额》(2003版)中的缩短工程措施费、优良工程增加费按单位工程计取,同一建设项目包括多个单位工程的分别计取。
2、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)施行后,单独承发包建筑装饰装修工程中的安装项目如何套用定额?答:2005年5月1日起施行《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)后,单独承发包建筑装饰装修工程中的安装项目套用《全国统一安装工程预算定额福建省综合单价表》(2002版)相应项目,其工程类别按安装工程三类计取。
1、建筑智能化系统设备安装工程系统测试费用如何计算?答:施工单位完成设备安装后自行测试而发生的费用,安装定额第十三册《建筑智能化系统设备安装工程》中已包括,套用相应的定额子目;由业主委托第三方认证单位进行建筑智能化系统设备的验收测试而发生的费用,由业主另行支付,具体标准按有关部门规定计算;施工单位配合第三方认证单位验收测试而发生的检验费用,定额未包括,可根据配合工作内容按安装定额第十三册相应定额子目人工费的5-15%协商确定。
2、建筑装饰装修工程施工总承包单位与专业工程施工承包单位配合管理费如何计算?答:业主依法将建筑装饰装修中的专业工程单独发包的, 建筑装饰装修工程施工总承包单位与专业工程施工承包单位现场配合、交叉施工所增加的管理费用由发包方承担,费用由施工总承包单位与发包方协商确定,可按单独发包的专业工程分部分项工程费、措施项目费之和的2%-4%计算。
专业工程施工承包单位使用施工总承包的脚手架、机械设施、水、电以及临时设施等的费用由专业工程施工承包单位承担,费用由施工总承包单位与专业工程施工承包单位协商确定。
3、甲供材料是否作为建筑安装工程规费与税金的计算基数?答:甲供材料是材料费的组成部份,应当作为建筑安装工程规费和税金的取费基数并按规定的取费标准计算。
4、甲供材料是否作为建筑安装工程利润的计算基数?答:甲供材料可以作为建筑安装工程利润的计算基数。
5、局部外墙装饰的单独装饰工程,文明施工费和安全施工费如何计取?答:局部外墙装饰的单独装饰工程,套用《福建省建筑安装工程费用定额》(2003版),文明施工费和安全施工费的费率按外墙装饰面积占该工程对应的总外墙面积的比例,以内插法计算,计费基数为该工程所有内外装饰项目。
例如:局部外墙装饰面积占该工程对应的总外墙面积30%,文明施工费费率为0.1%+(0.3%-0.1%)×30%=0.16%,文明施工费=分部分项工程费(含内外装饰项目)×0.16%。
6、电梯井能否计取非夜间施工的人工、机械降效及施工照明费?答:可以根据具体工程项目施工现场情况计算。
