发电输水洞检修闸门安装方案1
- 格式:doc
- 大小:29.50 KB
- 文档页数:8
金沙江向家坝水电站金沙江向家坝水电站二期土建及金属结构安装工程预留扩机检修闸门安装施工方案编制:审核:批准:中国葛洲坝集团股份公司向家坝施工局二○一二年九月二日目录1、施工概况 (3)1.1 工程简介 (3)1.2 工程特点 (3)1。
3 编制依据 (3)1。
4主要工程量 (4)2、施工布置 (4)2.1设备存储布置 (4)2.2设备运输布置 (4)2.3设备安装施工供水、风、电布置 (4)2.4施工前的准备工作 (5)2.5设备安装施工机械布置 (5)2。
6闸门吊装说明 (6)3、施工工艺流程及主要施工方法 (6)3。
1闸门安装施工程序 (6)3。
2闸门安装主要施工方法 (6)3.3拉杆装置安装 (11)3。
4拉杆装置安装主要施工方法 (11)4、质量标准与控制 (11)4。
1闸门安装 (11)5、施工组织机构 (12)5、施工进度计划安排 (13)6、施工机械、测量仪器、工器具、材料及人员配置 (13)6。
1 施工机械、测量仪器及工器具配置 (13)6.2 施工用材及人员配置 (15)7、质量、安全、环境保证措施 (16)7。
1 质量保证措施 (16)7.2 安全保证措施 (16)7.3环境保护措施 (17)8、质量风险评估及预控策划表 (18)9、危险源辨识、风险评价及控制策划表 (18)1、施工概况1。
1 工程简介向家坝水电站右非2、右非4及右非坝段分别布置1扇检修闸门。
检修闸门布置在事故闸门后。
检修闸门起吊中心线:进0+054。
640m,底坎高程为▽338.00m,设计水头为42m,闸门总水压力为25625 kN。
预留扩机孔检修闸门为平面滑动闸门,孔口尺寸为5。
0m×14。
0m(宽×高)。
检修闸门需要检修时,利用2500kN双向门机加换向吊头进行操作。
闸门主要技术参数表1。
2 工程特点⑴金结与土建在▽338。
00m以上高程同时施工,施工干扰大,场地受限制;⑵高空、临边作业(垂直高度42m),存在较大安全隐患;露天作业,受天气等外部环境制约大;⑶由于9月份蓄水发电,同一时段,金结与土建多个项目及部位同时施工,施工工期紧,安装工程量大;1.3 编制依据⑴金沙江向家坝水电站二期土建及金属结构安装工程施工(合同编号:Ⅰ标段XJB/0562);⑵《预留扩机进水口5.0x14.0m—42.0m检修门闸门总图》等,金向—金—62-1(1~8);⑶《预留扩机进水口5.0x14。

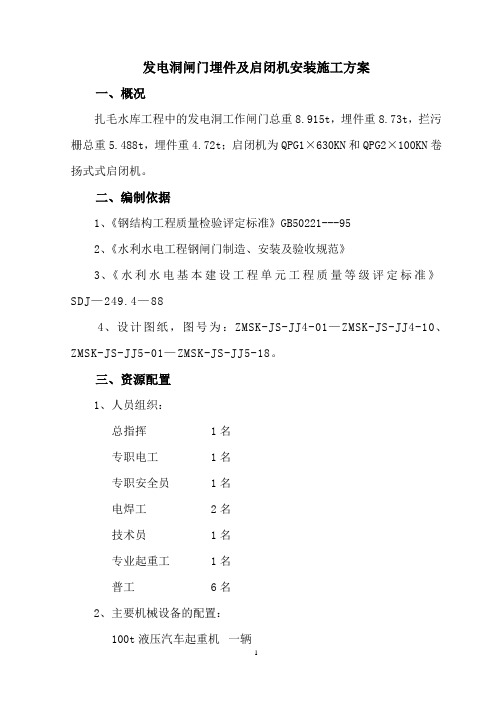

发电洞闸门埋件及启闭机安装施工方案一、概况扎毛水库工程中的发电洞工作闸门总重8.915t,埋件重8.73t,拦污栅总重5.488t,埋件重4.72t;启闭机为QPG1×630KN和QPG2×100KN卷扬式式启闭机。
二、编制依据1、《钢结构工程质量检验评定标准》GB50221---952、《水利水电工程钢闸门制造、安装及验收规范》3、《水利水电基本建设工程单元工程质量等级评定标准》SDJ—249.4—884、设计图纸,图号为:ZMSK-JS-JJ4-01—ZMSK-JS-JJ4-10、ZMSK-JS-JJ5-01—ZMSK-JS-JJ5-18。
三、资源配置1、人员组织:总指挥1名专职电工1名专职安全员1名电焊工2名技术员1名专业起重工1名普工6名2、主要机械设备的配置:100t液压汽车起重机一辆25t液压汽车起重机一辆5t手拉葫芦4台2t手拉葫芦2台20 t千斤4台20t跨顶2台10t千斤顶2台电焊机2台氧气割炬1套角向砂轮磨光机2台水准仪1套全站仪 1台经纬仪 1台10m钢卷尺1把5m钢卷尺1把500㎜钢直尺1把拉紧器(∮16) 30套四、工期节点控制1、底槛安装 4天 5/10~8/102、底槛砼浇筑 1天 9/103、侧轨、门楣安装 22天 10/10~31/10五、门槽安装方案1、埋件安装样点放置采用全站仪,根据测量控制网点,测放出门槽中心线,孔口中心线,高程安装基准点。
所有安装样点放置在牢固且固定不动的构件上,并用红漆明显标示。
埋件安装前先用全站仪在门槽安装部位按照设计图纸所示放出门槽中心线(CD),孔口中心线(AB)及高程样点E,所有测量放点,都要作好记号,做到不易脱落但容易识别。
施工技术人员以测量成果为依据进行施工。
埋件安装样点放置示意图2、安装技术要求埋件的安装,应按设计图纸的规定进行,埋件安装的允许偏差应符合规范DL/T5018-2004的要求(具体要求见规范表8.1.3)。
一、工程概况本工程为XX水利工程,位于XX地区,主要功能为防洪、灌溉、发电等。
闸门安装工程是该水利工程的组成部分,为确保工程质量、安全、进度,特制定本施工方案。
二、施工准备1.人员准备:组建专业的闸门安装施工队伍,包括施工负责人、技术员、电工、焊工、起重工等。
2.材料准备:根据设计图纸和施工要求,准备闸门、埋件、启闭机、电缆、油管等材料。
3.设备准备:准备吊车、卷扬机、切割机、焊接设备、电气设备等。
4.技术准备:熟悉设计图纸、施工规范、质量标准,掌握闸门安装工艺。
三、施工工艺1.埋件安装(1)预留二期混凝土槽,预埋螺栓。
(2)待一期混凝土拆模、凿毛后,将埋件按组装顺序逐一吊入槽内。
(3)利用预埋螺栓和拉紧器调整埋件,并固牢。
(4)检查合格后,浇筑二期混凝土。
2.门叶安装(1)小型闸门门叶尺寸小,可在工厂制作成整体,运到现场直接吊装就位。
(2)大型闸门门叶尺寸大,需在工厂分节制造,运到现场在组成整体。
(3)根据现场吊装能力和闸门结构形式,采用不同方法进行安装。
3.启闭机安装(1)按设计安装标高,标出出水口竖直中心线及闸阀底部标高线。
(2)将闸阀吊装到位,并立稳靠实。
(3)调整闸体的水平度和垂直度,闸阀框与预埋钢板可靠连接。
(4)安装闸阀推力螺杆及启闭机座,启闭机中心与闸阀板螺杆孔中心应位于同一垂线。
(5)进行闸阀和启闭机的二次混凝土浇筑。
4.电气设备安装(1)按设计要求安装电缆、油管等电气设备。
(2)进行电气试验,确保设备正常运行。
四、质量控制1.严格按照设计图纸、施工规范和质量标准进行施工。
2.对原材料、半成品、成品进行严格检验。
3.加强施工过程中的质量控制,确保安装精度。
4.对已完成的工程进行验收,确保工程质量。
五、安全措施1.加强施工人员安全教育培训,提高安全意识。
2.施工现场设置安全警示标志,确保施工安全。
3.严格执行安全操作规程,确保施工安全。
4.定期进行安全检查,发现问题及时整改。
六、进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
7.4金属结构安装7.4.1工作围及容xxx水电站工程泄洪工程部分为13孔泄水闸,每孔前端设一道14.2×13.5-13m平面滑动检修闸门,13孔共设检修闸门2扇。
检修闸门利用QM-2×1000kN单向门机配液压自动抓梁操作,门机轨道安装在214.6m高程坝面上,检修与维护也在此坝面上进行,检修闸门平时分别置于2个门库。
在检修闸门的下游侧设一道14.2×13.5-13m平面定轮工作闸门,共13孔13扇。
工作闸门采用QP-2×1250 kN固定卷扬启闭机操作。
启闭机布置在233.00m高程的平台上,其检修与维护也在此平台上进行。
泄洪系统启闭设备设置柴油发电机作为备用电源,以保证动力电源的可靠性,启闭机的启升机构设有高度指示装置及过负荷装置,走行机构设有行程限位开关、夹轨器等安全保护装置,以保证启闭设备的安全运行。
本标段为一期围堰的右岸六孔泄水闸部分的金属结构安装工程。
包括闸门门叶、门槽埋件、启闭机机械和电气设备,以及与本合同项目有关锁锭装置、基础埋件、门机轨道、如意式自动抓梁、电缆等附属设施。
安装工作还包括合同规定的各项设备调试和试运行,以及试运行所必需的各种临时设施的制备和安装。
7.4.2引用的主要标准和规程规(1)《起重设备安装工程施工及验收规》GB/T50278-98;(2)《水电水利金属结构与机电设备安装安全技术规程》DL/T5372-2007;(3)《电气装置安装工程起重机电气装置施工及验收规》GB/T50256-96;(4)《钢焊缝手工超声波探伤方法和探伤结果分析》GB/T11345-89;(5)《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-88;(6)《钢熔化焊接接头射线照相和质量分级》GB/T3323-2005;(7)《水工金属结构防腐蚀规》SL105-95;(8)《水电水利工程钢闸门制造安装及验收规》DL/T5018-2004;(9)《水利水电工程启闭机制造、安装及验收规》DL/T5019-94;(10)《水工金属结构焊接通用技术条件》SL36-92;(11)《起重机试验规和程序》GB5905-86。
闸门安装施工方案一、项目概述闸门是水利工程中常见的设备,用于调节水流、控制水位等。
本施工方案旨在介绍闸门的安装施工步骤、注意事项以及质量控制措施,确保施工工作的顺利进行和工程质量的达标。
二、施工准备1. 材料准备:根据设计要求,准备所需的闸门、闸门座台、闸门固定螺栓等材料。
2. 机械设备准备:配备起重机、板车、钢筋切割机等施工机械设备。
3. 劳动力组织:安排具备相关经验的施工人员,包括技术人员、起重工、焊工等。
4. 施工图纸解读:由技术人员对施工图纸进行详细解读,了解施工过程中的关键节点和要求。
三、施工步骤1. 施工前准备:a. 维护施工区域安全:清除施工现场的障碍物,确保施工区域通畅无阻。
b. 材料验收:对于送到施工现场的闸门及配件进行全面验收,确保质量合格。
c. 安装位置测量:根据设计图纸标示,测量安装位置,确定闸门的准确安装位置。
d. 底座制作:根据闸门底座的设计要求,进行底座的制作、安装和固定。
2. 闸门安装:a. 临时支撑:在底座上预留闸门安装孔,并利用临时支撑工具固定闸门。
b. 安装调整:根据设计要求,调整闸门的垂直度和水平度,确保闸门安装位置准确。
c. 固定螺栓安装:根据设计图纸的要求,进行闸门固定螺栓的安装,紧固程度符合规范。
d. 操作机构安装:根据设计要求,安装闸门的操作机构,确保闸门的正常开闭功能。
3. 施工收尾:a. 清理施工区域:清理现场垃圾和废料,保持施工区域的整洁。
b. 施工记录填写:记录施工的过程、参数等,以备后续查验和维护使用。
c. 工具设备清点:对使用的工具设备进行清点,做到齐全并妥善保管。
四、质量控制1. 材料质量控制:严格按照设计要求进行材料的选择和验收,确保材料的质量符合标准。
2. 施工验收:在闸门安装完成后,由专业人员进行验收,检查闸门的安装质量和功能是否正常。
3. 施工监控:监控施工中的关键节点,确保施工操作符合规范和要求。
4. 安全控制:施工过程中要加强安全管理,确保施工人员的人身安全和设备的安全运行。
向家坝水电站预留扩机孔检修闸门安装施工方案概述向家坝水电站是一座重要的水电站,为确保其安全运行并提供可靠的电力供应,需要按照预留扩机孔检修闸门安装的施工方案进行工作。
本文将详细描述该方案的具体内容和步骤,以确保工程顺利进行。
施工前准备在开始施工前,需要进行充分的准备工作,包括但不限于: - 制定详细的施工计划,包括施工的时间表、人员安排等; - 准备必要的施工工具和设备,确保施工过程顺利进行; - 与相关部门和单位进行沟通,协调好各方资源; - 对施工现场进行彻底的清理和安全检查,确保施工安全。
施工步骤1.勘察测量在开始施工前,需要对预留扩机孔进行详细的勘察测量,确定施工的具体位置和尺寸。
2.材料准备根据勘察测量的结果,准备好所需的材料,包括闸门、螺栓等。
3.基础处理清理施工现场,进行基础处理,确保基础平整并符合要求。
4.安装闸门根据设计要求和施工图纸,安装闸门,确保其牢固可靠。
5.检修和测试安装完成后,对闸门进行检修和测试,确保其正常运行。
6.验收完成施工后,进行相关部门的验收,确保工程符合相关规定。
安全措施在施工过程中,需要严格遵守相关的安全规定,确保工作人员的安全: - 提供必要的安全防护装备,如安全帽、安全绳等; - 遵守相关的操作规程,严禁违章操作; - 对施工人员进行安全教育和培训,提高其安全意识。
后续工作施工完成后,需要对工程进行定期检查和维护,确保其正常运行。
同时,根据需要进行相关的改进和优化工作,不断提高水电站的运行效率和安全性。
结论通过本文所述的施工方案,可以有效地完成向家坝水电站预留扩机孔检修闸门安装工作,确保水电站的安全运行和可靠供电。
希望该方案能够为相关工程提供参考,提高工程施工的效率和质量。
闸门安装方案1、检修闸门安装检修门安装在坝顶2×250(kN)单向门机安装后,利用坝顶门机吊装。
检修门安装前,先安装好门叶底水封和节间水封,然后用门机将其逐节吊入门槽内即可。
门叶吊装完成后,检查门叶节间止水情况应良好,然后将门叶吊至其余门槽内逐孔进行门叶的通用性试验检查,合格后将其吊入储门槽内即可。
2、工作闸门安装工作闸门孔口尺寸为15m(宽)×7.5m(高),共17扇,单扇门重64t,安装总工程量1088t。
工作闸门采用大型平板车运至各安装场地,施工门机或汽车吊将闸门直接吊入门槽安装。
整体闸门安装前,对其各项尺寸进行复查,合格后方可进行下一步工序。
止水橡皮表面应光滑平直,胶合接头不得有错位、凹凸不平和疏松现象。
止水橡皮委托闸门制造厂家进行安装。
吊装设备选用1台100t履带吊车,将准备吊装的闸门运至吊车侧面,闸门顶部的两个吊耳穿钢丝绳。
先用吊车将闸门立起并进行平衡调整,调整好后将闸门吊入检修门槽内;起吊过程中,用牵引绳调整闸门位置,防止闸门碰到混凝土建筑物。
闸门安装完毕后,进行一次全面清扫,把沾在门体上的杂物、锈痕及焊渣彻底清扫干净,将焊缝部位及安装时损坏的防腐面喷锌,然后在其表面涂刷环氧云铁防锈漆封闭层;最后再涂刷氧化橡胶铝粉面漆。
闸门安装完毕后,会同监理工程师对闸门进行无水情况下和静水情况下全行程启闭调试。
(1)无水情况下,滑道或滚轮运行时应无卡阻现象;且与轨道接触良好;双吊点闸门的同步满足设计要求。
在闸门全关位置,漏光检查合格,止水严密。
(2)静水情况下的全行程启闭调试应在无水试验合格后进行。
试验、检查内容与无水试验相同(水封装置漏光检查除外)。
3、门叶焊接(1)门叶焊接依照图纸和DL/T50184的要求,按制造厂家的焊接工艺,严格施焊并控制焊接质量。
(2)施焊前认真清理焊道,焊缝坡口及其两侧10~20mm范围内不得残留油渍、水分、和其它污物。
(3)参加门叶焊接的焊工,必须持有有效合格证书。
闸门及启闭机安装方案目录一、前言 (2)1.1 编制目的 (2)1.2 工程背景 (3)1.3 方案适用范围 (4)二、设备安装前准备 (5)2.1 现场勘察 (6)2.2 材料及设备采购 (7)2.3 施工人员组织 (7)2.4 安全及文明施工准备 (8)三、闸门安装 (9)3.1 门体安装 (10)3.1.1 基础检查与处理 (11)3.1.2 门体吊装 (12)3.1.3 门体调整与固定 (13)3.2 启闭机安装 (14)3.2.1 基础制作与安装 (15)3.2.2 启闭机安装 (16)3.2.3 连接件固定 (17)四、启闭机调试与验收 (18)4.1 调试方案 (18)4.2 调试过程记录 (19)4.3 验收标准与方法 (21)五、安全注意事项 (21)5.1 安全操作规程 (22)5.2 应急预案 (23)5.3 安全防护措施 (24)六、后期维护与保养 (26)6.1 日常检查项目 (27)6.2 定期保养周期 (27)6.3 故障处理流程 (28)一、前言随着现代社会工业化进程的加速,水利工程在国民经济建设中的地位日益凸显,而闸门及启闭机作为水利工程中的重要设备,其安装质量直接关系到工程的安全运行和使用寿命。
为了提高闸门及启闭机的安装质量和效率,本方案旨在提供一套科学、合理、实用的安装方法和技术指导。
本安装方案依据国家相关规范和行业标准,结合实际情况进行编制,旨在为闸门及启闭机的安装工作提供有益的参考。
我们注重施工过程中的安全管理和质量控制,确保安装后的设备能够安全、稳定地运行。
在实施本安装方案时,应严格按照相关规定和要求进行操作,确保施工质量和进度。
各相关部门和单位应密切配合,共同完成好闸门及启闭机的安装任务,为水利工程的顺利进行提供有力保障。
1.1 编制目的本方案旨在为闸门及启闭机的安装提供详细的指导,以确保在安装过程中遵循正确的操作步骤和安全规范。
通过对闸门及启闭机的结构、工作原理、安装要求等方面的详细阐述,使施工人员能够充分了解并掌握闸门及启闭机安装的基本知识和技能,从而确保闸门及启闭机的安装质量和使用效果。
闸门安装方案1.1、安装前准备工作1.安装前应详细。
认真、熟悉地阅读有关技术文件、图纸及相关规范, 对安装尺寸、接合面间隙、允许误差做到心中有数。
1.2、2、考察现场, 充分利用现场有利条件, 对安装顺序有明确的思路。
1.3、3、所有闸门必须整体安装, 不得将闸板与门框解体安装, 首先用汽车吊将闸板吊上平板车, 用平板车将闸板运到指定位置旁边, 然后再用吊车将闸板吊至池上, 地上铺上枕木, 在枕木上铺两条槽钢, 用万向轮将闸板运到安装井;用大型人字架及卷扬机将闸板吊起, 缓慢放下井, 然后在起吊螺杆孔处横放一条长钢管, 挂上钢丝绳, 使用(双吊点两个)手动葫芦, 将闸板逐渐拉到安装位置。
1.4、基本安装过程1.将地脚螺栓孔焊在预埋钢板上, 或打出钢筋头, 或打穿螺栓预留孔, 在对面焊上一条∠80×6角钢, 以固定地脚螺栓。
1.5、2、将闸板框按上述方法吊至安装位置, 确保闸门安装方向正确,用手动葫芦初调闸门框位置, 将地脚螺栓穿入, 并与预埋钢板或钢筋头、角钢加钢筋焊接起来, 并将墙体与闸门用地脚螺栓固定。
1.6、3、固定好地脚螺栓后, 用枕木或简易钢架在下面支撑好闸门,松下手动葫芦, 换上丝吊杆, 连接丝吊杆与闸板狂的销孔。
并装上启闭机。
1.7、安装技术要求1.门框和启闭机的安装精度偏差不得超过下表规定的允许值。
2.闸门密封面应进行泄漏试验, 其渗水量不应大于1.25L/(min.m), 不允许出现泄漏现象。
3、闸门框与土建结合部分不应有渗水现象, 否则需尽心补漏。
4、闸门(闸槽)的安装轴线与土建预留孔口(渠道)轴线同轴, 闸门安装位置相对于设计轴线以及安装高程相对与设计标高的偏差应小于±5mm。
启闭机平台高程相对与设计安装高程的偏差不应大于±3mm, 水平偏差不大于0.5/1000。
门框和启闭机的安装精度偏差允许值5.门框底槽、侧槽的水平度和垂直度不大于1/1000, 启闭机传动螺杆应垂直, 门板吊耳中心应位于同一垂线, 其垂直度偏差在全长内不大于1/1000。
清水江三板溪水电站尾水管检修门门槽及闸门安装施工组织措施批准:审核:编写:水电八局机电制造安装分局沅水项目部二○○五年四月十二日1概述三板溪水电站位于沅水干流上游河段的清水江中下游,整个枢纽工程由拦河大坝、泄洪消能及引水发电系统组成。
河床布置主坝,左岸布置副坝,坝型均为混泥土面板堆石坝,主坝最大坝高185.5m。
溢洪道和泄洪洞布置在左岸,右岸布置地下引水发电系统,导流洞布置在左岸。
尾水建筑物金属结构主要由尾水管金属结构和尾水洞金属结构组成。
在每台机组尾水管出口布置检修门槽,4孔检修门槽共设2扇门叶,其启闭由廊道内台车式启闭机操作,4条尾水管经调压井后合二为一,形成2条尾水洞。
在其出口设有检修门,其启闭工作由固定卷扬式启闭机完成。
尾水管检修闸门门型为潜孔式平面滑动叠梁闸门,共分4节。
闸门底槛高程295.740m,设计水头41.65m,主支承滑道为钢滑块,闸门在静水中关闭和开启。
第l节闸门上设有充水阀,启门时先将充水阀打开充水,待闸门前后水头差小于1m时,再将闸门依次提起。
该闸门的启闭由在尾水检修廊道内的台车式启闭机通过液压自动抓梁操作。
台车轨面高程352.802m,轨距3m,启门力2×300kN,总扬程52m。
门槽孔口宽度8.9m,闸门总重108.628t。
2施工准备2.1 安装前检查安装前将按施工图纸规定的内容,全面检查安装部位的情况、设备构件以及零部件的完整性与完好性。
对重要构件通过预拼装进行检查:①逐项检查设备构件、零部件的损坏和变形情况。
检查编号是否准确,工作面是否损伤,埋件运输过程中是否变形等。
②对上述检查中发现的缺件、构件损坏和变形等问题,作好记录并书面报送监理工程师。
2.2样点放置根据图纸要求,放出门槽中心的桩号及底槛高程的参考样点,样点放置在牢固的固定物体上,并用红油漆明显标示。
3安装方法及工艺措施3.1 设备运输及吊装单节门叶为焊接结构,最大外形尺寸9900mm×3100mm×2000mm,重23.926T,单节门叶用50T汽车吊装车, 40T平板车运输,从交通洞运至主变洞EL328.20层,从主变洞EL328.20层吊入2#和4#尾水门槽;门叶起吊、调整采用50T汽车吊。
长诏水库加固改造工程发电输水洞检修闸门安全运送方案及应急预案为做好长诏水库加固改造工程发电输水洞闸门运送的安全,及时控制和消除安全事故的危害及隐患,保证工程建设顺利进行,根据有关规定,结合实际情况,特制订本安全运送施工方案及应急救援预案。
本施工作业责任单位为葛洲坝集团基础工程有限公司,全程负责对闸门的运送、安全工作,协助(业主)单位为长管局,根据施工单位要求,提供必要的运送设备、人员及应急支缓。
发电输水洞检修闸门安全运送方案大坝右肩上游水面至发电输水洞水面运送闸门距离约为100余米,检修闸门尺寸为(宽×高)3m×5m,闸门重量为8吨,为了便于安装,制造闸门时将闸门平分为上下两片(各3m*2.5m),每片门叶重均为4吨左右,需运送至发电输水口检修平台后将两片门叶再拼接安装。
由于进水口所处地理位臵的限制,车辆和起吊设备无法靠近进水口进行安装,因此施工方拟定采用货船和浮台分二次(每次一片)运输到位,卷扬机起吊的方法进行运送。
具体施工按以下程序进行:一、起吊前准备,由技术负责人对施工作业人员进行施工技术交底,按规范要求,做好施工前安全防护等工作,并进行安全教育,作业人员必须穿戴救生衣,配备应急救生设施(船只)等。
当发生意外时,以逃生为主。
1 、检查卷扬机的制动和刹车是否完好。
2 、确认船舶的承载力。
3 、确认闸门在浮台上的位臵是否正确。
4 、吊装及起吊前,确认浮台是否安要求固定。
5 、检查所有参加作业人员是否穿戴救生衣。
二、主要机械起吊运送设备及其它设备:1、动力货船一只。
用于牵引浮台至发电输水口位臵。
2、起吊拟采用运送浮台(10米*5米浮台)一台,空载情况下,水面到平台距离为60厘米,运送负荷闸门重约4吨。
用于放臵闸门的水面运送平台。
3、16吨吊机一台。
用于将闸门从大坝坝顶位臵放装到浮台上。
4、3吨以上负荷吊升葫芦二台。
5、2吨卷扬机辅以3倍率滑车二台。
用于发电输水口处起吊浮台上的闸门。
6、应急救生船一只。
用于应急情况救缓所用。
7、牵引钢索、备用钢索、救生衣、对讲机、固定闸门、用枕木等。
三、具体步骤如下:1、对各机械设备进行作业前检查,确保作业时能正常运作。
做好浮台固定索的安装。
2、闸门运送至大坝右坝头,16吨吊车就位。
发电输水口吊装位臵起吊葫芦设备等安装就位。
3、牵引动力货船将平台拖至大坝上游水面指定位臵,并将平台进行固定。
4、解开动力货船与平台连接,货运动力船退至离平台一定距离。
5、浮台上选择合适位臵放臵枕木,按有关操作要求,将大坝上的闸门用吊机吊装到平台上,并试装试放至平台,浮台须保持平稳,不发生倾斜。
然后将闸门与浮台进行固定。
操作工进行作业时,须穿救生衣,救生船就位。
6、将货运动力船与浮台连接。
要保证连接钢索合适的强度与长度。
7、所有人员撒离作业平台。
将起重机吊钩与闸门脱离。
8、开动动力船缓慢将浮台拖至发电输水口起吊位臵。
9、应急救生船就位,将浮台进行固定。
10、将起吊设备与闸门起吊点进行挂接。
并提升到相对稳定位臵。
11、操作人员上浮台,将闸门与浮台连接点进行分离。
12、浮台上作业人员撒离,卷扬机将闸门缓慢起吊。
13、将闸门吊离浮台至输水口安装平台。
14、松开浮台固定索,动力货船将浮台拖离作业面。
15、按以上程序进行第二次运送作业。
四、现场人员1、技术指挥 1名(顾维峰)2 、专职安全员 1名(郑贤)3、安全监督员 4名(朱家毅、苏禹潮、夏文智、郑贵超)4、专职起重工 1名(余忠东)5、起重辅助工 6名6、电焊工 2名7、船舶驾驶员 1名突发性故障应急预案当以上方案在实施过程中出现突发性意外,如牵引货船、浮台等设备因损坏导致吊运工作中断时,将起用应急预案进行补救,原则是以人为本,确保人生安全。
具体操作程序如下:一、当牵引浮台的动力货船因故不能发挥正常功能时,将根据货船故障情形,按安全操作规程,由技术人员立即展开维修,如在短时期内无法修复时,将向业主单位请求援助,业主单位根据情形需要,将调派备用货船,继续进行运送工作。
备用牵引船须经有关人员预先进行检查,动力设备、运行等功能正常,符合牵引要求的货船。
二、当浮台发生损坏不能正常发挥功能时,将根据情形进行紧急处理;1、如果浮台损坏不严重,进水速度缓慢,将首先就近将闸门吊离浮台,减轻浮台承重,然后将浮台拖至岸边浅水区,以利于进行修补和处理。
在此同时,向业主方提出请求,将调用合适的备用浮台进行施工作业。
2、如果浮台在运输途中损坏严重,且进水速度较快,将在确保人生安全的前提下,迅速将牵引船与浮台脱离,同时将连接在一起的有足够长度的备用钢索与牵引索进行放索,目的是使浮台下沉后连接的钢索有足够的长度露出水面,以利于对下沉后的浮台、闸门进行打捞。
同时向业主单位请求,以准备调用其它浮台及设施进行打捞工作。
此情形下将对打捞和运送工作进行重新部署。
发电输水口闸门安全运送应急救缓预案如作业过程中发生意外安全事故,施工单位将请求业主单位支缓,业主单位将按事故应急预案程序展开救缓工作,具体方案如下:一、工作原则1、坚持以人为本,安全第一的原则。
应急救援以保障人员生命安全和财产安全。
2、集中领导、分级管理、分级负责的原则。
在应急救缓工程工作领导小组的统一指挥下,各有关参建单位及不同岗位人员承担相应的应急救援职责和责任。
按各自管理权限和职责进行应急救援活动。
3、信息准确,运转高效的原则。
工程工作领导小组、各有关参建单位及有关岗位人员按各自管理权限和职责报告事故信息,确保及时准确。
二、组织机构及职责1、应急救援指挥机构及职责。
水管局工程工作领导小组组长苏建国任组长,长管局办公室沈一鸣、加固工程指挥部办公室吕帅军、工程管理组杨海金、财务管理组陈连新及各参建单位主要负责人等为成员,并根据事故实际情况,可成立人员搜救、善后政策处理、事故调查评估、信息与宣传等工作小组。
应急工作领导小组的主要职责有:(1)事故发生后,及时组织事故应急救援,防止事故的扩大和后果的蔓延,尽力减少损失;(2)及时向水务集团、县委、县政府和县防汛防旱工作领导小组、县安监局等有关部门报告事故情况,必要时直接与公安、消防、卫生等部门和有关乡镇联系,要求帮助救援;(3)配合做好事故善后及事故调查、分析和处理等工作;(4)检查施工单位突发性安全事故应急预案的落实工作;(5)督促和协助各参建单位组织应急预案的宣传、培训和演练;(6)完成事故救援和处理的其他相关工作。
事故发生后,如果上级部门统一组建了应急救援指挥机构,应急工作领导小组将执行其指令,配合做好应急救援工作。
2、在业主责任范围内,工程工作领导小组突发性安全事故应急救援的内部职责分工。
工程工作领导小组对工程突发性安全事故应急处臵按规定承担项目法人责任。
其中:工程工作领导小组组长负总责,办公室负责牵头协调和督查责任;工程工作领导小组对工程的应急救援工作负直接业主责任,各组室根据各自职责,承担相应责任。
3、施工单位应急救援组织及主要职责。
施工单位对本单位所承担工程项目的突发性安全事故的应急处臵负直接主体责任。
根据所承担的工程项目的施工特点和范围,制定本单位防御突发性气象灾害事故应急预案,建立应急救援组织,配备应急救援人员和必要的器材、设备,负责善后政策处理,尽快恢复生产,组织应急避险和救援培训、演练等。
施工单位的应急预案应与本应急预案协调一致,并报工程工作领导小组备案。
事故发生后,根据预案及时组织和实施有效的应急救援及处臵。
4、应急救援程序事故发生后,应急工作领导小组立即启动应急救援预案,迅速赶赴事故现场,督促有关参建单位,并配合有关部门和单位,按职责及时开展应急救援工作。
(1) 事故报告。
事故发生后,事故现场有关人员必须立即报告本单位工地现场负责人,工地现场负责人接到报告后当即进行事故现场初步查询,并立即报告本单位的主要负责人。
施工单位立即将事故情况如实向工程工作领导小组报告,工程工作领导小组立即先后向县政府分管领导,县委县政府值班、信息处,及有关主管部门报告。
报告的方式可先采用电话口头报告,随后递交正式书面报告。
报告主要内容如下:①事故发生的工程名称、具体地点和时间、简要经过,人员伤亡及直接经济损失初步估算,事故报告单位名称、报告签发人及报告时间和联系电话等。
②根据事故处臵情况,通过统一渠道,及时续报事故原因分析、事故发生后采取的应急处臵措施和事故控制情况,以及需要报告的其它有关事项。
(2) 指挥协调和紧急救援。
事故发生后,迅速组织有关参建单位实施有效的先期救援,防止事故进一步扩大,并全力协助开展事故应急救援工作。
在事故应急救援过程中,督促应急救援人员做好自身安全防护,注意做好事故现场保护工作。
因抢救人员、防止事故扩大以及为减少事故损失等原因需移动现场特征物件时,应做出明显的标记和书面记录,尽可能拍照或者录像,妥善保管现场的重要物证和痕迹。
(3) 善后处臵。
配合有关部门并督促发生事故的施工单位,依法认真做好各项善后工作;对事故产生的损失逐项核查,编制损失情况并按要求上报;采取有效措施,修复或处理发生事故的工程项目,尽快恢复工程的正常施工。
(4) 事故调查和总结。
配合有关部门做好对突发安全事故的调查、分析、处理等工作,认真吸取教训,总结经验,及时整改。
三、应急保障措施1、通讯与信息保障。
应急工作领导小组成员、施工单位重要岗位人员及现场值班人员保持通讯设备正常畅通。
2、抢险物资装备保障。
突发性安全事故发生时,首先充分利用工程现场既有的应急机械、设备、器材,同时根据情况,联系动用公安、消防、卫生等专业应急队伍和其它社会资源。
3、应急队伍保障。
各施工单位组建工程设施抢险队伍,负责事故现场的工程设施抢险和安全保障工作。
4、监督检查。
应急工作领导小组平时对参建单位制订的应急预案,应加强督促检查,并落实相关措施,对发现的问题,及时责令整改。
二0一三年五月三日。
