施工总结(塘铜)
- 格式:doc
- 大小:173.00 KB
- 文档页数:29

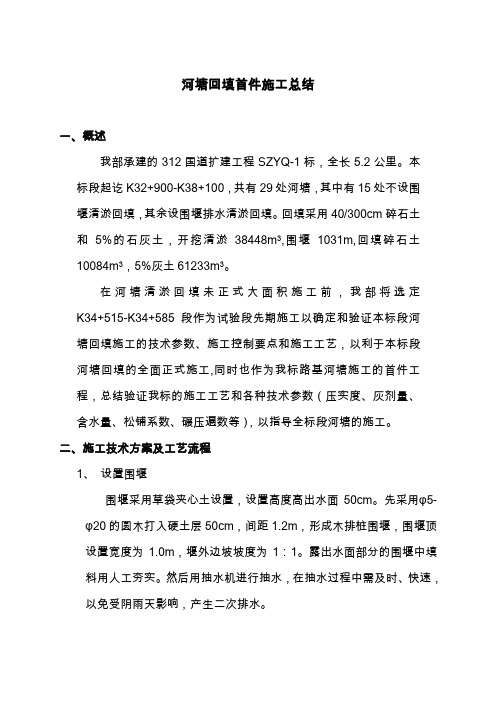

河塘回填首件施工总结一、概述我部承建的312国道扩建工程SZYQ-1标,全长5.2公里。
本标段起讫K32+900-K38+100,共有29处河塘,其中有15处不设围堰清淤回填,其余设围堰排水清淤回填。
回填采用40/300cm碎石土和5%的石灰土,开挖清淤38448m3,围堰1031m,回填碎石土10084m3,5%灰土61233m3。
在河塘清淤回填未正式大面积施工前,我部将选定K34+515-K34+585段作为试验段先期施工以确定和验证本标段河塘回填施工的技术参数、施工控制要点和施工工艺,以利于本标段河塘回填的全面正式施工,同时也作为我标路基河塘施工的首件工程,总结验证我标的施工工艺和各种技术参数(压实度、灰剂量、含水量、松铺系数、碾压遍数等),以指导全标段河塘的施工。
二、施工技术方案及工艺流程1、设置围堰围堰采用草袋夹心土设置,设置高度高出水面50cm。
先采用φ5-φ20的圆木打入硬土层50cm,间距1.2m,形成木排桩围堰,围堰顶设置宽度为1.0m,堰外边坡坡度为1:1。
露出水面部分的围堰中填料用人工夯实。
然后用抽水机进行抽水,在抽水过程中需及时、快速,以免受阴雨天影响,产生二次排水。
2、清淤清除淤泥用挖掘机配合推土机进行清除,然后用自卸车运至弃土场堆放,边角部位利用挖掘机扩大清除,确保河塘的四周边角等部位必须清除彻底、干净,清除直至硬土层,用挖掘机将塘的四周边坡挖成100×40cm的台阶形式,然后进行检查、报验,确保四周边坡清淤结束后不产生坍塌,从而产生二次清淤。
3、备料施工7-10天前我标对生石灰进行充分消解,因外购土方的土含水量比较大。
我部采用掺灰集中拌和的施工方法以降低土方含水量,改善土壤的物理结构,同时通过掺灰翻拌使土体颗粒细化。
外购土方集中堆放在施工场地,根据土方量计算所需的石灰量,质检人员检查灰剂量是否满足要求。
如果不足再增加石灰用量;用挖掘机翻拌、闷料3-5天,使土体初步砂化,便可装车上土摊铺,集中拌和既避免了现场掺灰的不均匀性和边角地方的拌和不到位性和,同时也能节省在路基上的成型时间,以便充分利用各种配套机械。

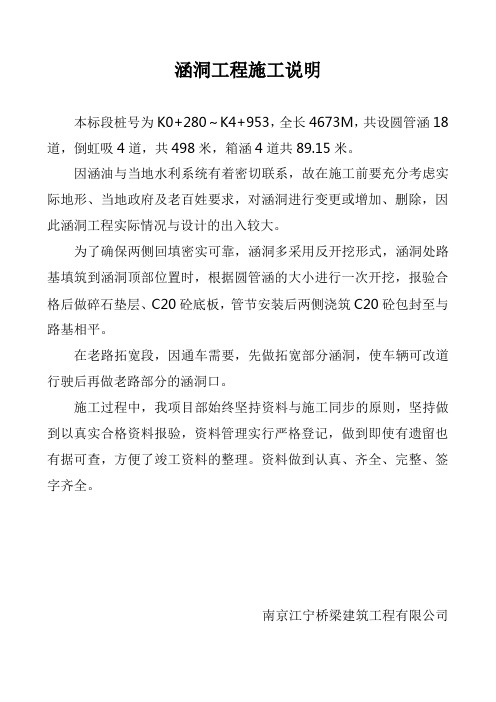

涵洞工程施工说明本标段桩号为K0+280~K4+953,全长4673M,共设圆管涵18道,倒虹吸4道,共498米,箱涵4道共89.15米。
因涵油与当地水利系统有着密切联系,故在施工前要充分考虑实际地形、当地政府及老百姓要求,对涵洞进行变更或增加、删除,因此涵洞工程实际情况与设计的出入较大。
为了确保两侧回填密实可靠,涵洞多采用反开挖形式,涵洞处路基填筑到涵洞顶部位置时,根据圆管涵的大小进行一次开挖,报验合格后做碎石垫层、C20砼底板,管节安装后两侧浇筑C20砼包封至与路基相平。
在老路拓宽段,因通车需要,先做拓宽部分涵洞,使车辆可改道行驶后再做老路部分的涵洞口。
施工过程中,我项目部始终坚持资料与施工同步的原则,坚持做到以真实合格资料报验,资料管理实行严格登记,做到即使有遗留也有据可查,方便了竣工资料的整理。
资料做到认真、齐全、完整、签字齐全。
南京江宁桥梁建筑工程有限公司塘铜公路路基土石方填筑施工总结一、工程概况:本标段完成工程量:清表115033立方米,清淤48000立方米,6%灰土回填128000立方米,3%灰土回填113512立方米,路基土方挖弃94289立方米。
施工期限从2003年8月至2004年5月31日,工期10个月。
一、具体施工方案(一) 便道为便于施工时交通畅通,根据全线取土坑的位置,修建了取土坑和路基便道,便道宽5-7M,保证两台车辆会车时具有一定的安全距离。
(二) 总体测量、放样根据设计单位提供的导线点和水准点资料,项目经理质检中心测量队组织了测量人员进行全线复测和闭合,剔除已移动或已破坏点位并即时向监理工程师上报测量资料,经审查合格后,进行全线导线点加密和水准点加密工作,并根据设计资料,复核所有控制点,并增设保护桩。
道路施工中的控制放样均通且加加密导线点按坐标法放样提高了测量精度,测量队按期对沿线主要导线和水准点进行复测,保证其准确性。
(三) 路基工程1、测量放样:根据导线点确定的中桩,按横断面设计要求放出主线排水沟线,划出路基施工范围。

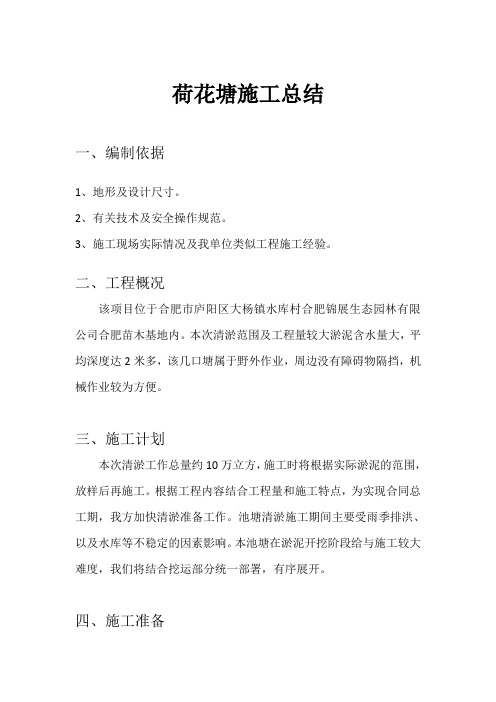

荷花塘施工总结一、编制依据1、地形及设计尺寸。
2、有关技术及安全操作规范。
3、施工现场实际情况及我单位类似工程施工经验。
二、工程概况该项目位于合肥市庐阳区大杨镇水库村合肥锦展生态园林有限公司合肥苗木基地内。
本次清淤范围及工程量较大淤泥含水量大,平均深度达2米多,该几口塘属于野外作业,周边没有障碍物隔挡,机械作业较为方便。
三、施工计划本次清淤工作总量约10万立方,施工时将根据实际淤泥的范围,放样后再施工。
根据工程内容结合工程量和施工特点,为实现合同总工期,我方加快清淤准备工作。
池塘清淤施工期间主要受雨季排洪、以及水库等不稳定的因素影响。
本池塘在淤泥开挖阶段给与施工较大难度,我们将结合挖运部分统一部署,有序展开。
四、施工准备1、项目技术人员进行现场取点,测量淤泥厚度范围,形成清淤范围图纸,项目技术人员将根据工程施工概况、施工方案、施工工艺、质量标准、安全技术措施等及时向有关施工人员进行详细交底,组织人员进行安全教育和技术交底,建立现场质量保证体系,制定施工计划和细则,保证开工前的准备工作。
2、机械准备日立200反铲挖机二台,4KW污水泵4台,机械及时进场调试,并做好保养,确保机械作业良好。
五、施工方案池塘淤泥厚度约为1.5-2.5,四口塘约近10万方,根据具体情况经论证采用机械直接下塘的作业方法进行清淤,经两台挖掘机递甩至岸边,分阶段进行开挖,长臂挖机配合转土的施工方法。
施工顺序为:清淤起点从北荷花塘开始,从池塘的东北角开始,向南及西北方向分两个施工段开挖。
如遇雨水及塘内积水用污水泵排除。
每口塘在池内边角设置集水坑4个,便于积水。
其他塘依次展开作业。
六、劳动力配置根据现场需求拟投入劳动力16人,包括现场施工技术人员2人,挖掘机驾驶员2人。
七、安全措施项目部建立安全领导小组,项目经理任组长,划分领导机构,明确个人责任,健全安全防护制度。
作业时设专人指挥,相互配合,由机械现场调度员统一指挥,配合机械作业人员。
施工总结汇报第1篇一、工作完成情况:作为设计人员,完成施工图18个(门刚1个,平板5个,长堆3个,球堡7个,桁架2个),校对12个,方案45个;参与绿建研发;自购学习软件积极探索管桁架设计和预应力技术。
服从公司安排出差多地。
积极参加公司组织的拓展培训和集体活动。
二、自身存在的问题及不足:心态需要调整,不善于排解工作压力,创新能力有待提高。
三、下一步工作计划:在今年的基础上,完成中标的项目施工图,认真做好自己的投标方案,继续参与技术研发。
不断学习,提高自己的工作能力和创新水平。
四、对公司工作的意见和建议:希望公司根据不同的部门来组织学习,部门不同,培训的目的不同。
希望公司把设计部的老旧窗帘换掉,已无法使用。
施工总结汇报第2篇1、施工方案:(2)施工中左、右导坑掌子面之间在纵向须拉开不小于2d(d为开挖跨度),导坑上下台阶在纵向距离应小于5米,并须根据量测结果及时调整纵向距离,以确保隧道安全顺利施工。
(3)临时侧壁拆除应在临时支护内力及围岩变形基本稳定后进行,每次拆除长度(纵向)不大于2倍的钢支撑间距,拆除过程中密切监控洞内变形等量测数据,如有突变立即停止拆除,必要时可采取措施对初期支护进行局部加强。
(4)在施工过程中加强相关监测和通风。
2、洞室开挖:(1)隧道进出口成洞地质较差,隧道洞口宜选择在旱季施工。
成洞时须选择合理的施工方法,要严格控制进洞顺序,严禁洞口大开挖大刷坡,应在完成套拱和超前大管棚后,立即进行明洞主体模筑衬砌施工,成洞面须及时防护,进出口结合相关的施工辅助措施成洞。
(2)v级围岩宜采用机械挖掘或控制爆破开挖,掌子面应及时必要的支护。
实、行钻爆作业时,钻爆前应定出开挖断面中线、水平线和断面轮廓,标出炮眼位置,钻眼后进行检查记录,确保钻爆安全。
实行掘进机开挖作业时,应根据围岩强度选择合适的机种,掘进机开挖时,要平整好场地,清除积水,创造良好的运转环境,开挖时,应密切注意开挖面的稳定,并尽量减少超挖。
池塘改造近期工作总结前言本文档旨在总结过去一段时间内对池塘改造工作的详细记录和总结。
池塘改造是一项重要的环境保护工作,通过改善水质和生态系统,促进水生物的生长和繁殖。
本文档将介绍我们团队对池塘改造工作的安排、实施过程和改善效果。
以下是本文档的具体内容。
1. 池塘改造工作安排在本阶段,我们团队制定了池塘改造工作的详细计划,并按照计划有序地进行。
首先,我们对池塘的现状进行了全面的调研,包括水质、底泥、植被等方面的情况。
基于调研结果,我们确定了下一步的改造目标和工作重点。
2. 池塘改造实施过程在实施过程中,我们采取了一系列的措施来改善池塘的生态环境。
首先,我们进行了底泥清理工作,清除了大量的污泥和杂物,为后续的改造工作创造了条件。
接着,我们对水质进行了测试,检测出了一些有害物质,需要采取相应的措施进行处理。
经过一系列的处理和改善措施,我们成功地改善了池塘的水质,并增加了丰富的水生植物。
我们还引入了一些水生动物,如鱼类和龟类,以促进生态系统的平衡和发展。
同时,我们整合了周边的园林景观和绿化工程,使得整个环境更加优美和宜人。
3. 改善效果评估经过一段时间的改造工作,我们对改善效果进行了评估和总结。
首先,我们通过专业的测试工具对池塘的水质进行了全面检测。
结果显示,改善前的有害物质浓度已经明显减少,水质明显改善。
同时,我们还对池塘的生态系统进行了观察和统计,发现了一些积极的改变。
鱼类和龟类的数量明显增加,水生植物的茂盛程度也大大提高。
这些都表明我们的努力取得了显著的成果。
4. 下一步工作计划基于对改善效果的评估和总结,我们团队制定了下一步工作的具体计划。
首先,我们将继续加强对池塘水质的监测,确保其保持在良好的状态。
同时,我们将加大对水生植物的管理和养护,保证其健康生长。
此外,我们还将继续引入新的水生动物,进一步增强生态系统的平衡和稳定性。
同时,我们还计划继续改善周边的景观和绿化工程,提升整体环境的美观度。
最后,我们将继续定期对池塘的改善效果进行评估和总结,不断优化我们的工作方案和方法,为池塘的生态环境改善工作做出更大的贡献。
施工总结报告(通用14篇)施工总结报告篇1一、工程概况本工程为xx化工有限公司20万吨/年苯加氢工程。
我方承建xx二十万吨苯加氢工程的A标段的土建、机电设备安装、电仪安装调试、一二类压力容器安装、局部非标设备制作安装及配套的电气、照明、给排水、工艺管道等所属设备设施安装,负责管道设备的强度试验、气密性试验。
并协作自动化系统的安装、调试、管道设备的清洗1、土建:综合楼建筑面积1885M2建筑层数三层,总高度14.75米,本工程根底形式为独立根底,主体构造为矩形框架填充墙构造。
工艺主装置占地面积5060.00,包括压缩机房、蒸发框架、E-3/E轴框架、1-17轴管廊、2-3轴框架、6-8轴框架、12-14轴框架、塔根底、压缩机根底、地坑及其他设备根底等。
装置±0.000m标高相当于肯定标高3.100m ,根底底标高-5.750m-~-2.350m,自然地面标高3.000m。
轴框架根底形式为独立根底,主体为钢构造分别为1-~3层不等,主体高度7.5m-~18m不等。
甲醇裂解制氢装置建筑面积为232.05。
根底形式为独立根底,主体构造为混凝土框架,高度6.0m,框架内外分部设备根底。
共完成土石方6000余方,钢筋330余吨,商品混凝土2500余方,钢构造制作安装700余吨。
2、设备:本装置设备重点由静设备和动设备组成,其中静设备包括7台塔器,5台反响器,46台容器,37台换热器;动设备由50台泵,4台压缩机组成。
3、工艺管道:甲醇裂解制氢装置工艺管线共计84条,总公里数约为0.5公里,共有17多种介质,设计压力范围0.2-~1.98MPa,温度范围60℃-~320℃。
工艺主装置工艺管道完成1500余条管线,总公里数约为40公里,共有35多种介质,设计压力范围0.2-~8.2MPa。
4、电气:本工程电气重点包括高、低压配电系统、动力配电系统、照明系统、防雷接地系统。
完成接地铜包钢20xx余米,电缆敷设10万余米,电缆桥架500余米。
第1篇一、前言在过去的一年里,我国铜厂在全体员工的共同努力下,取得了显著的成绩。
为了总结经验、发现问题、改进工作,现将本年度铜厂工作总结如下。
二、主要工作回顾1. 生产任务完成情况(1)产量完成情况:本年度,我厂铜产量达到XX万吨,超额完成年度生产计划XX万吨,同比增长XX%。
(2)产品质量情况:通过加强质量管理体系建设,本年度产品合格率达到XX%,较上年提高XX个百分点。
2. 技术改造与研发(1)技术改造:本年度,我厂投入XX亿元用于技术改造,重点对生产设备、工艺流程进行升级,提高生产效率和产品质量。
(2)研发成果:共申报专利XX项,其中发明专利XX项;获得科技成果奖XX项。
3. 安全生产(1)安全生产投入:本年度,我厂投入安全生产资金XX万元,用于购置安全生产设备、改善安全生产环境。
(2)安全生产事故:全年发生安全事故XX起,同比下降XX%,未发生重大及以上安全事故。
4. 环保工作(1)环保投入:本年度,我厂投入环保资金XX万元,用于污染治理和环保设施建设。
(2)污染物排放:废水、废气、固体废物排放均达到国家标准,未发生环境污染事故。
5. 企业文化建设(1)开展员工培训:本年度,我厂共举办各类培训XX场,培训员工XX人次。
(2)组织文体活动:开展篮球赛、拔河比赛、文艺汇演等活动,丰富员工文化生活。
三、存在的问题1. 生产成本控制:虽然本年度产量和产品质量有所提高,但生产成本仍处于较高水平,需要进一步优化成本结构。
2. 市场竞争:国内外铜价波动较大,市场竞争激烈,对我厂销售带来一定压力。
3. 人才队伍建设:部分岗位人才短缺,制约了企业的发展。
4. 安全生产:虽然安全事故数量有所下降,但仍有部分事故发生,需进一步加强安全生产管理。
四、改进措施1. 加强成本控制:通过优化生产流程、提高设备利用率、降低原材料消耗等措施,降低生产成本。
2. 拓展市场:加大市场开拓力度,积极寻找新的销售渠道,提高市场占有率。
河塘清淤施工小结
本工程K1+120-K1+160段为河塘,施工清淤从12月1日开始至12月13日结束。
下面就该河塘清淤施工情况做一小结。
开工前,按照设计和施工规范要求,项目部相关人员充分吃透图纸精神,领会设计意图,规范了施工行为。
施工前首先对河塘部分恢复定位,放出中心线和边桩,然后用水泵进行抽水。
并及时与监理、审计和业主对河塘清淤前的淤顶标高和河塘的面积进行测量。
对施工区域内的河塘明确施工范围。
清淤合格后对河塘底标高和面积进行测量。
施工中现场的施工内容为:
1、对河塘的淤泥及淤泥质土进行清理,本河塘全部清至黄土层;
2、用挖掘机按塘边挖设台阶、边坡、接头处挖成宽度≥2米,向
内倾斜3%的台阶。
河塘清理后经监理现场检查,塘底土质满足图纸设计要求,边坡、接头处台阶符合图纸设计要求。
项目部自评该项目工序为合格。
阜宁市政工程有限公司
北山路南延项目部
2011年12月13日。
露天采矿年度施工总结1. 引言今年是我们公司在露天采矿项目上的第三年,经过全体员工的共同努力和配合,我们取得了一系列的施工成果。
本文将对今年的施工工作进行总结和分析,以进一步提高我们的施工效率和质量。
2. 项目概况今年我们共开展了三个露天采矿项目,分别是A矿区、B矿区和C矿区,总面积达到1000平方公里。
我们在项目启动之初明确了目标,并分阶段进行了施工规划和资源调配。
3. 工程进展在今年的露天采矿项目中,我们遇到了一些挑战,例如地形复杂、气候变化等。
但是,我们采取了相应的措施,并充分调动施工人员的积极性,项目取得了预期的进展。
3.1 A矿区A矿区项目主要以铁矿石的开采为主,由于地质条件复杂,我们进行了大量的勘察和设计工作。
我们合理利用爆破技术和大型机械设备提高了开采效率,同时加强了安全措施以确保工程质量。
3.2 B矿区B矿区项目是一个混合矿的开采项目,存在矿石类型多样、含杂质含量大等问题。
我们组织技术人员进行了矿石的分类和分选工作,有效提高了产品的品质。
3.3 C矿区C矿区项目集中开采了一个大型的铜矿脉,由于地下水丰富,我们采取了抽水工艺降低了地下水位,并加强了排涝和稳固工程。
项目进展顺利,有效提高了生产效率。
4. 项目管理项目管理是保证施工工程顺利进行的重要环节。
我们建立了完善的项目管理制度,包括人员管理、进度管理、质量管理等方面的规定,并采用了信息化技术的手段进行管理和监控。
这些措施有效提高了我们的施工效率和质量。
5. 安全生产安全生产是我们施工工作的重中之重,我们严格遵守国家和地方的相关法律法规,在项目中进行了全员培训,并实施了安全管理措施。
通过我们共同的努力,今年我们没有发生任何重大的安全事故,保证了员工的身体健康和施工的安全。
6. 结语通过对今年的施工工作进行总结,我们看到了自己的成绩和不足之处。
我们将以此为基础,进一步完善我们的施工管理体系,提高效率和质量,为后续项目的顺利进行奠定坚实的基础。
第1篇一、工程概况自2023年3月开工以来,我单位承接了某地区池塘建设工程。
该工程位于XXX镇,占地面积约XX亩,设计容量为XX万立方米。
工程内容包括池塘开挖、塘坝建设、水闸安装、渠道整治等。
在施工过程中,我们严格遵循设计规范,确保工程质量,努力实现工程目标。
二、施工中遇到的问题及解决方法1. 问题一:施工过程中,部分区域地质条件复杂,存在软土地基。
解决方法:针对软土地基问题,我们采用了以下措施:(1)对地质条件复杂的区域进行钻探,了解土层分布情况;(2)采用碎石桩、砂桩等加固措施,提高地基承载力;(3)优化施工方案,合理安排施工顺序,确保施工安全。
2. 问题二:施工过程中,遇到连续降雨,导致部分施工区域积水。
解决方法:(1)加强施工现场排水,设置排水沟、排水井,确保排水畅通;(2)调整施工计划,合理安排施工进度,确保工程进度不受影响;(3)对积水区域进行抽排,降低地下水位,为后续施工创造条件。
3. 问题三:施工过程中,部分施工材料供应不及时。
解决方法:(1)提前与供应商沟通,确保施工材料供应充足;(2)加强施工现场管理,合理调配材料,提高材料利用率;(3)对供应商进行考核,确保其按时供货。
三、施工过程中的质量控制1. 严格遵循设计规范,确保工程质量。
2. 加强施工现场管理,对施工过程中的关键环节进行严格控制。
3. 定期对施工质量进行检查,发现问题及时整改。
4. 做好施工记录,为工程验收提供依据。
四、施工过程中的安全管理1. 加强施工现场安全管理,落实安全生产责任制。
2. 定期开展安全教育培训,提高施工人员安全意识。
3. 加强施工现场安全隐患排查,及时发现并消除安全隐患。
4. 配备必要的安全防护设施,确保施工人员安全。
五、工程总结通过本次池塘建设工程的施工,我们深刻认识到以下问题:1. 施工过程中,应充分了解地质条件,采取有效措施,确保地基承载力。
2. 遇到不利天气条件,应调整施工计划,合理安排施工进度。
施工总结一、工程概况塘铜公路养护改善工程起点在江宁与溧水交界,沿老路向南到石湫中学,从老路分出,向南沿轧辊厂围墙西侧从陆家村与高压线轧辊线间穿过,经官塘村南至液化气站接上老路,严老路向南,终点为老明路平交口,路线总体呈北南走向,自北向南经过溧塘村、石湫镇、官塘村、路线全长4.960KM。
主要控制点溧水江宁交界处(起点)、石湫中学、液化气站平交口(终点)。
变更设计路段起点K1+840,终点K4+960。
由原路基顶宽12米加宽至17米。
塘铜公路养护改善工程完工后将改变该地区道路标准低、行车难的交通状况,更好的发挥公路的联网畅通功能。
因此对加强区域的经济联系和渗透,带动沿线乡、镇的经济发展,对加快溧水地区的发展将起到重要的作用。
我项目部从2003年8月开工至2005年5月完成主要工程量。
清表:15034立方米土方挖弃:95275立方米石方挖弃:10489立方米河塘清淤:47865立方米6%灰土:127957立方米3% 灰土:112140立方米10%灰土:3193立方米12%灰土底基层:97683平方米二灰碎石基层:66154平方米沥青封层:62134平方米7CM厚AC-25沥青砼下面层:62056平方米5CM厚AC-16沥青砼上面层:62031平方米φ1500圆管涵:42米φ1000圆管涵:219米φ800 圆管涵:258米φ400 圆管涵:270米2.5*2.2箱涵:19米4.0*3.0箱涵:47米6.0*3.5箱涵:24米浆砌片石护坡:4037立方米路沿石预制安装:366立方米砼盖板边沟:662立方米各分项工程合格率一览表二、施工部署2-1施工准备①熟悉图纸及相关资料,了解本次项目施工内容;②调查现场,了解施工段场内情况;③根据了解的情况制定施工管理组织机构及施工组织设计;④现场交接并复核水准点及导线控制点,同时根据要求沿线布置临时水准点,设置轴线控制点保护措施;⑤调查施工现场障碍及地下管线,并形成书面报告递交建设方;⑥考查、联络甲供材之外的材料供应单位,签订供贷合同。
2-2施工组织机构项目部经理全面负责工程实施阶段的各项工作,下设副经理1名,分管生产调度、后勤保障及安全管理等。
项目总工程师负责技术质量;施工科、技术科、机械科、材料科、生产经营科后勤科及办公室负责日常事务处理。
项目经理部具体施工实施管理机构:施工科:日常施工指挥、调度中心、负责工程计划的编制和实施;机施调度、劳动力配制;协调项目经理部的施工进度。
技术科:负责工程日常的技术问题的处理;进行工程的交底、施工技术交底及工程质量事故的处理工作,指导项目经理部做好各环节的工序质量验收工作;指导和协调工程测量与工地试验室工作;负责工程资料的收集、整理、存档。
材料科:负责工程材料采购和管理,各类施工材料、成品、半成品的进场管理,日常小型机具、工具的管理、各类劳动保护用品发放。
财务经营科:工程合同管理及支付的管理部门。
负责合同管理及解释;完成实物工程量的统计、工程进度报表的上报及工程结算;对外合同支付工程预、决算工作;工程的索赔等事宜,劳动工资管理。
后勤科:负责职工膳食供应、保健及各类办公用品的发放;计量器具管理;排水管道施工组:负责所有管道、管井施工。
道路施工组:负责路基、道路基层、面层施工。
综合施工组:人行道及专业组以外的零星项目。
施工组织机构图2-3施工临时设施①职工宿舍:租用民房;②施工现场项目部:租用民房;③二灰碎石拌合场:租用场外空地,二灰碎石拌合场和化灰场,面积100×150m,其中化灰场20×20m;④临时用水、用电:1、临时用水:生活用水和施工用水利用当地自来水。
2、临时用电:施工用电重新架设杆线,另外我方自行配置可移动10kv小功率发电机2台用现场机动作业。
⑤施工现场平面布置图(见附图)。
2-4施工方法及步骤1、施工方法:本工程采用半幅施工。
2、施工步骤:路基施工→排水管道施工→排水管道施工下路床施工→道路底基层→道路基层道路牙沿→铺沥青砼面层三、劳动力配备本项目部下设管道施工队、道路施工队、综合施工队共3队,各队人员配备如下:1、管道施工队:分两个班组,每个班组20人,共40人;2、道路施工队:分两个班组,每个班组20人,共40人;综合施工队:共20人;下设水电组6人,分两个小组,每个小组3人负责:本项目所有水电畅通和抽排水及施工期间地下管线修复。
综合组14人,分两个班组,每个班组7人,负责:人行道及专业组以外的零星项目。
2-5-1 投入施工主要机具设备、试验设备和进场及劳动力配备2-5-2主要质量检测仪器表三、主要项目施工方案3-1施工测量:进场后,由业主组织现场交桩并做好现场交桩记录,然后采TPK:苏光全站仪,对业主提供的座标控制点座标、高程进行复核。
经复核无误后按道路设计图提供的座标、标高定位,放出道路平面曲线特征及各种管线的中线施工测量控制点,并作好防护桩,并与现有道路状况对比,然后报监理复核准确后,再按施工顺序要求放人行道及路基的施工控制桩。
3-2涵洞工程1、圆管涵的施工圆管涵的管基分两次浇筑;第一层基础浇筑前先按设计文件的要求筑砂垫层,并注意基础沉降缝的设置,在控制底板标高时要预留管壁厚及安放管节坐浆混凝土2-3厘米。
待第一层基础混凝土达到设计文件中要求的强度后安放管节,再浇筑管底两侧部分及端墙混凝土,并注意新旧混凝土的结合与沉降缝的控制与处理。
(1)沟槽开挖开挖沟槽时必须采取切实有效措施降低地下水位,降水过程中不得扰动原状地基,不得带水施工。
施工中如遇管道交叉时需采取有效保护措施,确保交叉管线安全。
沟槽土方开挖采用机械挖掘,人工配合的方法由下游向上游施工。
槽底预留20CM原土用人工开挖,坡采用1:0.67,见断面图。
严禁沟槽土超挖,如超挖,不能用原土回填,采用6%石灰改良土夯实处理。
如沟槽遇流砂土质无法施工,根据实际情况指定处理方案(如灌砌石料),报监理及甲方,批准后方可施工,沟槽降水采用替水泵抽水降水。
沟槽开挖完毕后,必须经有关人员验槽后方可继续施工。
雨季施工沟槽应充分考虑雨水排除问题,以防止泡槽。
为保证施工安全,制定可靠的施工措施。
沟槽开挖过程中,如遇开挖深度大,必须准备足够用量的木板、木支撑,防止塌方急用。
(2)砂砾垫层沟槽内要排除积水,对沟槽底宽及高程进行测量复合,验收合格后,按虚铺厚度(虚铺系数1.1-1.25)铺设到管道接头垫板高程人工铲平,用打夯机夯实,施工中严格控制垫层高程、中线。
垫层施工一定要抓紧,防止天气变化,影响施工质量。
(3)砼底板垫层经验收合格后,施工平基,先立平基模板,模板支撑牢固确保不跑模,经验收合格后进行浇筑,并确保工程质量。
(4)安管平基砼强度达到5Mpa以上时方呆直接下管,下管前应在平基面上弹线,以控制安管中心线。
安管尽量用吊车吊装,如果吊车无法就位,管子用定制小槽车人工运输,三角扒杆配合安装。
管子就位后,应用干净的石子或碎石卡住,利用卷扬机或挖掘机来配合安装,并及时浇筑砼管座。
(5)混凝土抗肩施工浇筑前,平基应凿毛或刷毛,并冲洗干净。
对平基与管子接触的三角部分,要选用同强度等级混凝土先行填捣密实,捣实采用插入式振动器振动。
浇筑混凝土时,应两侧同时进行,防止将管子挤偏。
(6)管道接口施工抹带前将管口及管外皮洗刷干净,并刷水泥浆一道。
抹第一层砂浆(卧底砂浆)时,厚度约为带厚2/3,并压实使之与管壁粘结牢固,在表面划成线槽(或初凝后凿毛),以利于与第二层结合。
待第一层砂浆初凝后安放钢丝网并抹第二层,用弧行抹予捋压成形,初凝后再用抹子赶光压实。
带、基相接处(如基础混凝土已硬化需凿毛洗净、刷素水泥浆)三角灰要坐实。
接口处用砂浆充分压实饱满使之与管内壁粘结牢固,待第一层砂浆初凝后抹第二层砂浆并用抹子赶光压实、养护;管带抹好后,立即用湿纸带覆盖上,并铺以草袋或草帘,3-4小时后,要洒水养护,避免产生裂缝与脱落现象。
2、箱涵施工(1)施工流程测量定位基坑开挖垫层施工箱涵浇筑由于工期紧,采用大开挖施工,两侧预留80cm的工作面。
两侧设置30×30cm集水沟,外侧设30×40cm的排水沟,靠近两端围堰处设一台Φ100潜水泵,用于明沟排水。
施工期间加强明沟排水,避免箱涵基底土体受水浸泡。
箱涵土方开挖:用挖掘机挖至距箱涵底标高15-20cm厚采用人工开挖。
箱涵砼垫层施工:砼垫层采用现场拌和,沿箱涵纵向方面外侧搭设钢管脚手架,杂牌钢管脚手架上布置若干个可移动滑槽,作为砼输送点,通过滑槽将砼输送到坑底后,采用人工摊铺。
振捣采用平板振动器振捣。
(2)箱涵钢筋箱涵钢筋分三次绑扎成型:即在垫层施工完毕具有足够强度后,首先绑扎底板及墙板施工缝以下钢筋;底板混凝土浇筑后第二次绑扎,墙板钢筋顶板模板安装后第三次绑扎顶板钢筋。
钢筋保护层用砂浆垫层控制,用于侧墙砂浆垫块应预埋入铁丝,以利绑扎。
每次钢筋绑扎盛开后,请监理代表检查隐蔽工程后支模浇混凝土。
对于侧墙施工缝处钢筋粘结浆体,应认真清理干净。
侧墙钢筋绑扎时,采用活动脚手架。
顶、底板钢筋的上、下层采用马凳型钢筋来控制,侧墙内外层用拉结型钢筋来控制。
(3)箱涵模板施工:箱涵模板全部采用定型钢模,箱涵内翼腋角也用定型倒角钢模来控制。
箱涵侧墙模采用串心螺栓来控制内外模的间距,串心螺栓用Φ12圆钢制成,中间带有一块止水片,两端有铁片和钢筋接触,不能移动,端头作成螺纹式,用特制钢套头固定,在混凝土浇筑完成后拆模时,将钢套取出,清理干净重复使用,然后割掉串心螺栓外露部分,再用1:1砂浆分两次抹后,也可在砂浆内渗透入UEA膨胀水泥,以防渗漏。
箱涵顶采用Φ48mm钢管,每孔成6排列,支撑下端应安置在槽钢上,使应力分散,防止混凝土受损,上端应用支垫木托钢模,支垫木和钢管接触处应焊接10cm×10cm×1.5cm的小钢板,免使垫木受剪力破坏,沿渠道纵向每隔5m用剪刀撑固定,使内部钢筋支架形成整体。
外模的斜撑应在撑脚处应打入木桩。
模板支架脚手禁止与平台脚手相连接,防止因其它震动造成模板松动。
(4)箱涵混凝土施工:混凝土的浇筑:以沉降缝分段浇筑。
由于基坑面积较宽,因此浇筑混凝土时搭设脚手架,并用手推车运至浇筑面,不准临空倒下,防止离析。
每段箱涵混凝土分二次浇筑,第一次浇筑箱涵底板以上30cm的墙壁上,第二次浇筑至顶板,留由凸型水平施工缝,中间设3mm厚的钢板止水带,墙身应以每层厚度50cm左右成阶梯状推进,浇墙身时应二条墙同时推进。
浇筑底板和顶板时,应同时向前推进,后浇筑的混凝土应在先浇的混凝土初凝前进行衔接。
混凝土的振捣采用插入式振捣器振捣,振捣棒插入时应避开钢筋和模板,振捣点间距不应超过其作用半径1.5倍,插入下层混凝土5-10cm,每一处振动完毕应边振动边徐徐提出,振动棒对每一振动部位,必须振动到该部位混凝土密实为止。
