二00七年江苏省建设工程造价员资格考试市政造价案例试卷(附答案)1注意:本卷为案例分析题,初级做1~5题,总分为100分,中级做2、3、4、5、7题、高级做2、3、5、6、7题,总分为120分。
要求分析合理,结论正确。
一. (本题20分)某道路修筑桩号为0+050至0+550,路面宽度为10m ,路肩各宽0.5m ,土质为三类土,填方要求密实度达到93%(10T 震动压路机碾压),道路挖土3980m 3,填方2080m 3。
施工采用1 m3反铲挖掘机挖三类土(不装车);土方平衡挖、填土方场内运输50米(75 kw 推土机推土)不考虑机械进退场;余方弃置拟用人工装土,自卸汽车(8t)运输3 km ;路床碾压按路面宽度每边加30cm 。
根据上述情况,进行道路土方工程工程量清单分部分项计价。
(人、材、机价格及费率标准依据2004江苏省市政工程计价表,不调整。
)分部分项工程量清单综合单价计算表工程名称:某道路 计量单位:m 3项目名称:挖一般土方 综合单价:5.76分部分项工程量清单综合单价计算表工程名称:某道路 计量单位:m 3项目名称:填方(密实度93%) 综合单价:5.33分部分项工程量清单综合单价计算表工程名称:某道路 计量单位:m 3项目名称:余土弃置(运距3 KM ) 综合单价:13.09二.(本题20分)请按下表要求进行定额换算及综合基价计算:人工挖基坑淤泥,坑深100m 3C20混凝土三.(本题20分) 某道路工程桩号自0+500至1+500处,机动车道采用C30水泥砼路面,板面刻痕。
路面结构见下图。
假设砼板按4×5米分块,每隔250m 设置一条沥青木板伸缝,其余横缝为缩缝,机械锯缝深5cm ,采用沥青马蹄脂嵌缝;构造钢筋18T ,钢筋网2.4T ;砼为集中搅拌非泵送砼,砼运输费不计;草袋养生。
试计算该项工程水泥砼路面部分的综合单价。
(人、材、机价格及费率标准依据2004江苏省市政工程计价表,不调整。
二○○七年江苏省建设工程造价员资格考试土建造价案例分析试卷本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~六题,共四题,总分120分;高级做四~七题,共四题,总分120分;多做和漏做的题均不得分。
人工工资单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。

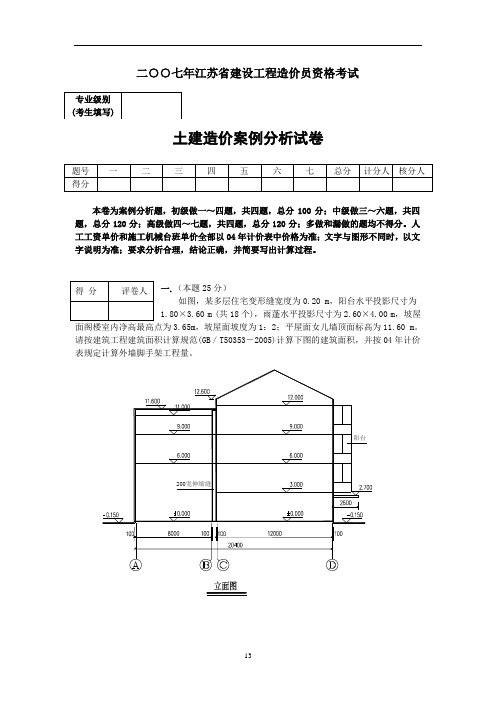

一.(本题25分)如图,某多层住宅变形缝宽度为0.20 m ,阳台水平投影尺寸为1.80×3.60 m (共18个),雨蓬水平投影尺寸为2.60×4.00 m ,坡屋面阁楼室内净高最高点为3.65m ,坡屋面坡度为1:2;平屋面女儿墙顶面标高为11.60 m 。
请按建筑工程建筑面积计算规范(GB /T50353-2005)计算下图的建筑面积,并按04年计价表规定计算外墙脚手架工程量。
建筑面积和工程量计算表工程量计算表三.(本题25分)根据下表提供的子目名称及做法,请按04计价表填写所列子目的计价表编号和综合单价,其他未说明的,按计价表执行。
(人工、材料、机械单价和管理费费率、利润费率按计价表子目不做调整,项目未注明者均位于标高20m以下)四.(本题25分)如图,某单位传达室基础平面图和剖面图。
根据地质勘探报告,土壤类别为三类,无地下水。
该工程设计室外地坪标高为-0.30米,室内地坪标高为±0.00米,防潮层标高-0.06米,防潮层做法为C20抗渗砼P10以内,防潮层以下用M7.5水泥砂浆砌标准砖基础,防潮层以上为多孔砖墙身,C20钢筋砼条形基础,砼构造柱截面尺寸240×240mm,从钢筋砼条形基础中伸出。
请按04年计价表规定计算土方人工开挖、砼基础、砖基础、防潮层、模板工程量,并套用计价表相应子目。
(模板按含模量计算)工程预算表五.(本题35分)如图,某单独招标打桩工程编制标底。
设计钻孔灌注砼桩25根,桩径Φ900mm ,设计桩长28m ,入岩(Ⅴ类)1.5m ,自然地面标高-0.6m ,桩顶标高-2.60m,C30砼现场自拌,根据地质情况土孔砼充盈系数为1.25,岩石孔砼充盈系数为1.1,每根桩钢筋用量为0.750t。
某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。
跨越既有道路部分,梁跨度30m,支架高20m。

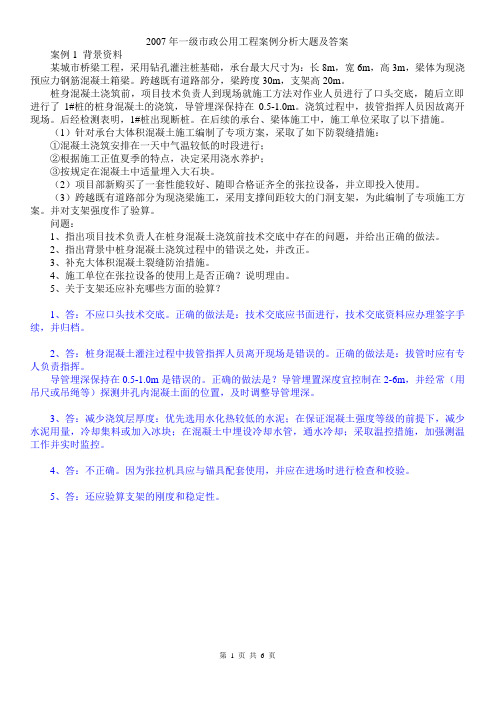

桩身混凝土浇筑前,项目技术负责人到现场就施工方法对作业人员进行了口头交底,随后立即进行了1#桩的桩身混凝土的浇筑,导管埋深保持在0.5-1.0m。
浇筑过程中,拔管指挥人员因故离开现场。
后经检测表明,1#桩出现断桩。
在后续的承台、梁体施工中,施工单位采取了以下措施。
(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:①混凝土浇筑安排在一天中气温较低的时段进行;②根据施工正值夏季的特点,决定采用浇水养护;③按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随即合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案。
并对支架强度作了验算。
问题:1、指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确的做法。
2、指出背景中桩身混凝土浇筑过程中的错误之处,并改正。
3、补充大体积混凝土裂缝防治措施。
4、施工单位在张拉设备的使用上是否正确?说明理由。
5、关于支架还应补充哪些方面的验算?1、答:不应口头技术交底。
正确的做法是:技术交底应书面进行,技术交底资料应办理签字手续,并归档。
2、答:桩身混凝土灌注过程中拔管指挥人员离开现场是错误的。
正确的做法是:拔管时应有专人负责指挥。
导管埋深保持在0.5-1.0m是错误的。
正确的做法是?导管埋置深度宜控制在2-6m,并经常(用吊尺或吊绳等)探测井孔内混凝土面的位置,及时调整导管埋深。
3、答:减少浇筑层厚度:优先选用水化热较低的水泥;在保证混凝土强度等级的前提下,减少水泥用量,冷却集料或加入冰块;在混凝土中埋设冷却水管,通水冷却;采取温控措施,加强测温工作并实时监控。
4、答:不正确。
因为张拉机具应与锚具配套使用,并应在进场时进行检查和校验。
2010年度全国建设工程造价员资格考试试卷(湖北省)科目:建设工程计量与计价试题一(15分)某综合楼以工程量清单计价方式进行公开招标,中标价3600万元,其中暂列金额为120万元。
在合同专用条款中约定了本工程只有钢材、水泥市场信息价超过投标时信息价的10%以上时才能调整。
在合同履行中发现:1、投标文件中将现浇矩形粱清单项目的工程量12000m3误以1200 m3的工程量报价;2、工程量清单漏算了12层柱C25砼工程量50 m3及全部屋面防水1200m2,已知12层柱砼的参数与11层柱同;3、投标书中外墙干挂石材价格为140元/ m2,投标期间同类石材市场价为200元/ m2,施工过程中石材价略有上升,承包人与发包人交涉后,发包人口头承诺可以调价,承包人实际购买价格为220元/ m2。
问题:1、竣工结算承包人要求对石材价格调整,能否调整?2、漏掉的12层柱砼及屋面防水如何确定综合单价?依据是什么?3、如何处理现浇矩形梁项目工程量误以1200 m3的工程量报价的问题?4、本工程结算后,工程价款调整、索赔、现场签证金额共80万元,计算最终结算价。
【解】:1、石材价格不能调整。
因为:①不符合合同专用条款约定;②口头承诺无法律效力。
2、①12层柱应按11层柱砼综合单价以50 m3的工程量据实结算。
②屋面防水属漏项新增清单项目,综合单价应由承包人提出,经发包人认可后结算。
3、现浇矩形梁项目工程量错误应由承包人负责,不能调整报价。
4、参考答案:竣工结算价=3600-120+80=3560(万元)讨论:因按清单计价的取费程序表,暂列金额120万元应不含规费、税金,故讨论:因按清单计价的取费程序表,暂列金额120万元应不含规费、税金,故①如80万元不含规费、税金,则:应扣暂列金:120-80=40(万元)应扣规费=40×6.35%=2.54(万元)应扣税金=40×3.41%=1.364(万元)竣工结算价=3600-(40+2.54+1.364)=3556.10(万元)②如80万元已含规费、税金,则:应扣规费=120×6.35%=7.62(万元)应扣税金=120×3.41%=4.092(万元)竣工结算价=3600-(120+7.62+4.092)+80=3548.29(万元)试题二(30分)1、(14分)某建筑砖基础如下图。
2007年造价工程师《案例分析》考试真题及答案建筑类考试历年试题免注册下载word文档试题和答案2007年度全国造价工程师执业资格考试试题及参考答案试题一:某工程项目施工承包合同价为3200万元,工期18个月,承包合同规定:1.发包入在开工前7天应向承包入支付合同价20%的工程预付款。
2.工程预付款自工程开工后的第8个月起分5个月等额抵扣。
3.工程进度款按月结算。
工程质量保证金为承包合同价的5%,发包入从承包入每月的工程款中按比例扣留。
4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为5.规费费率%.以工程量清单中分部分项工程合价为基数计算;税金率%,按规定计算。
在施工过程中,发生以下事件:工程开工后,发包人要求变更设计。
增加一项花岗石墙面工程.发包入提供花岗石材料,双方商定该项综合单价中的管理费、利润均以入工费与机械费之和为计算基数,管理费率为40%,利润率为14%。
消耗量及价格信息资料见下表:在工程进度至第8个月时,施工单位按计划进度完成了200万元建安工作量,同时还完成了发包人要求增加的一项工作内容。
经工程师计量后的该工作工程量为260m2.经发包人批准的综台单价为352元/m2.施工至第14个月时,承包入向发包入提交了按原综合单价计算的该项月已完工程量结算报18万元。
经工程师计量。
其中某分项工程因设计变更实际完成工程数量为580m3.问题:建筑类考试历年试题免注册下载word文档试题和答案1.计算该项目工程预付款。
2.编制花岗石墙面工程的工程量清单综合单价分析表,列式计算并把计算结果填入答题纸表中。
3.列式计算第8个月的应付工程款。
4.列式计算第14个月的应付工程款。
试题二:某大型工业项目的主厂房工程,发包人通过公开招标选定了承包入.并依据招标文件和投标文件,与承包人签订了施工舍同。
合同中部分内容如下,合同工期160天,承包入编制的初始网络进度计划,如图所示。
⼀、单选题:(10题,每题1分,共10分。
将正确答案选项的编号填⼊答题卷相应位置,选对得分,不选、选错均不得分) 1、DN500钢筋混凝⼟排⽔管道⼟⽅开挖,管座采⽤135°基础,管道结构宽0.8m,则沟槽开挖底宽为( )m。
A、1.4 B、1.7 C、1.8 D、2.2 2、某柱形砌体⾼3.6m,截⾯尺⼨400×400mm,则脚⼿架⼯程量为( )m2 A、5.76 B、12.96 C、14.4 D、18.72 3、侧平⽯安砌定额⼯作内容不包括( )。
A、养护 B、砂浆垫层 C、基层清理 D、砂浆勾缝 4、船上打400×400预制⽅柱,设计桩顶标⾼0.5m,施⼯期间的平均⽔位标⾼为4.2m,则单根桩的送桩⼯程量为( )m3 A、0.592 B、0.672 C、0.752 D、0.902 5、桥涵⼯程中,下列构件安装定额中已包括150m场内运输费⽤的是( ) A、预制锚锭板 B、预制箱形块 C、预制空⼼梁 D、预制槽形梁 6、采⽤排⽔下沉⽅法施⼯的矩形盾构井,其沉井外围平⾯尺⼨为35×20m,下沉深度20m,则该盾构井下沉的⼟⽅⼯程量为( )m3 A、14000 B、14280 C、14350 D、14700 7、排⽔⼯程混凝⼟管道铺设,按井中⾄井中的中⼼线扣除检查井长度计算,每座圆形⾮定型井的扣除长度为( )。
A、实际管道长度 B、管线⽅向井室内径长度 C、管线⽅向井室内径每侧减15cm D、视具体井的种类⽽定 8、在管道铺设定额中已考虑了橡胶圈接⼝数量的管道类型有( )。
A、平(企)⼝式混凝⼟管 B、陶⼟管 C、UPVC管 D、承插式混凝⼟管 9、关于新旧管连接时,下列说法正确的是( ) A、球墨铸铁管新旧连接(胶圈接⼝)包括阀门及与阀门相连的承(插)盘短管的安装 B.铸铁管新旧连接(胶圈接⼝)包括阀门及与阀门相连的承(插)盘短管的安装 C、球墨铸铁管新旧连接管中,如旧管留预留⼝,套⽤新旧管连接定额时未包括预留⼝三通安装 D、新旧连接(胶圈接⼝)定额均包括阀门及与阀门相连的承(插)盘短管、法兰盘的安装 10、市政⼯程⼯程量清单报价中,以下应计⼊分部分项⼯程量清单计价表的项⽬是( ) A、湿⼟排⽔ B、⽊档⼟板⽀撑 C、钢板桩围堰 D、仓⾯脚⼿架⼆、多选题(10题,每题2分共20分。
2007造价员案例【篇一:2007造价员案例】二 00 七年江苏省建设工程造价员资格考试市政造价案例分析试卷题号一二三四五六七总分计分人核分人得分注意:本卷为案例分析题,初级做 1~5 题,总分为 100 分,中级做 2、 3、 4、5、 7 题、高级做 2、 3、 5、 6、 7题,总分为 120 分。
要求分析合理,结论正确。
一.(本题 20 分)得分某道路修筑桩号为 0+050 至 0+550,路面宽度为 10m,路肩各宽 0. 5m,土质为三类土,填方要求密实度达到 93%(10t 震动压路机碾压),道路挖土 3980m3,填方2080m3。
施工采用 1 m3反铲挖掘机挖三类土(不装车);土方平衡挖、填土方场内运输 50 米(75 kw 推土机推土)不考虑机械进退场;余方弃置拟用人工装土,自卸汽车(8t) 运输 3 km;路床碾压按路面宽度每边加 30cm。
根据上述情况,进行道路土方工程工程量清单分部分项计价。
(人、材、机价格及费率标准依据 2004 江苏省市政工程计价表,不调整。
)工程量计算表序号子目名称计算公式单位数量 1 挖一般土方(三类土)题中给定 m3 3980 1 m3反铲挖掘机Ⅲ类土(不装车)土方场内运输 60 米(一二类土)题中给定 m3 3980 题中给定 m3 3980 2 填方(密实度 93%)题中给定 m3 2080 5 路面刻痕1000 24 m2 24000 6 钢筋构造筋 t 18 7 钢筋网 t 2. 4 8 草袋养生1000 24 m2 24000 分部分项工程量清单综合单价计算表工程名称:某道路计量单位: m3 项目编码: 0410******* 工程数量: 3980项目名称:挖一般土方综合单价: 5.76 序号定额编号工程内容单位数量其中:(元)人工费材料费机械费管理费利润小计 1 1-234 1 m3反铲挖掘机Ⅲ类土(不装车) 1000m3 3.980558.79=140.4*3.98 8208.51=2062.44*3.98 1128. 37 =(人工+机械)*12.87% 307.73 =(人工+机械)*3.51% 10203.402 1-77 土方场内运输 60 米 1000m3 3.980558.79 8802.731204.83 328.59 10894.94 合计 1117.58 17011.302333.20 636.32 21098.34分部分项工程量清单综合单价计算表工程名称:某道路计量单位: m3 项目编码: 0410******* 工程数量: 2080 项目名称:填方(密实度93%)综合单价: 5.33 序号定额编号工程内容单位数量其中:(元)人工费材料费机械费管理费利润小计 1 1-361 填方 10t 震动压路机碾压密实度 93% 1000m3 2.08292.0387.36 3648.32507.12 138.304673.132 2-1 路床碾压(压路机) 100m2 53.00446.26 3414.791351.50 579.295791.843 2-5 路肩整形(人工) 100m2 5.0 417.70 146.20 62.65 626.55 合计 1155.9987.36 7063.112004.82 780.2411091.52解析:本题考点是计价表的运用 1、表中的人工费、材料费、机械费是用计价表中的基价乘以现场实算工程量 2、管理费、利润计算基础是(人工费+机械费)规定费率 3、综合单价=分部分项费用实算工程量二.(本题 20 分)请按下表要求进行定额换算及综合基价计算:序号项目名称单位参照定额编号定额换算公式换算后综合基价1 8t 自卸汽车运土 5km(用反铲挖掘机挖土装车) 1000m3 1-292 11109. 51+9347. 4 0. 1 1. 1638 12197.36注 1:①本题换算原因是用反铲挖掘机挖土装车②换算规则:自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量系数1. 10;拉铲挖掘机装车,自卸汽车运土台班数量乘系数 1. 20(11p1 第九条)③本题中乘以 0.1 是因为总基价中已经包含本身的基价。
2007年度全国造价工程师执业资格考试试题及参考答案试题一:(20分)某工程项目施工承包合同价为3200万元,工期18个月,承包合同规定:1.发包入在开工前7天应向承包入支付合同价20%的工程预付款。
2.工程预付款自工程开工后的第8个月起分5个月等额抵扣。
3.工程进度款按月结算。
工程质量保证金为承包合同价的5%,发包入从承包入每月的工程款中按比例扣留。
4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9.5.规费费率3.5%.以工程量清单中分部分项工程合价为基数计算;税金率3.41%,按规定计算。
在施工过程中,发生以下事件:(1)工程开工后,发包人要求变更设计。
增加一项花岗石墙面工程.由发包入提供花岗石材料,双方商定该项综合单价中的管理费、利润均以入工费与机械费之和为计算基数,管理费率为40%,利润率为14%。
消耗量及价格信息资料见下表:(2)在工程进度至第8个月时,施工单位按计划进度完成了200万元建安工作量,同时还完成了发包人要求增加的一项工作内容。
经工程师计量后的该工作工程量为260m2.经发包人批准的综台单价为352元/m2.(3)施工至第14个月时,承包入向发包入提交了按原综合单价计算的该项月已完工程量结算报18万元。
经工程师计量。
其中某分项工程因设计变更实际完成工程数量为580m3(原清单工程数量为360m3,综合单价1200元/m3).问题:1.计算该项目工程预付款。
2.编制花岗石墙面工程的工程量清单综合单价分析表,列式计算并把计算结果填入答题纸表1.1中。
3.列式计算第8个月的应付工程款。
4.列式计算第14个月的应付工程款。
(计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位。
)试题二:(20分)某大型工业项目的主厂房工程,发包人通过公开招标选定了承包入.并依据招标文件和投标文件,与承包人签订了施工舍同。
合同中部分内容如下,(1)合同工期160天,承包入编制的初始网络进度计划,如图2.1所示。
2007年山东省工程造价专业人员业务水平等级统一考试《建设工程造价管理》试卷(闭卷·考试时间90分钟)注意事项:报考各专业不同级别的考生.请按照下列要求答题:1.初级:单项选择题1至40题.多项选择题57至76题2.中级:单项选择题1至48题.多项选择题57至80题3.高级:单项选择题1至56题.多项选择题57至84题4.如参加多科目不同级别考试.请选择较高级别答题一、单项选择题(每题1.5分。
每题的备选答案中.只有1个最符合题意)1.可行性研究是对工程项目做出是否投资的决策以前,进行的—C—分析论证的科学分析方法和技术手段。
(P26)A市场环境 B经济 C技术经济 D产品质量2.项目的可行性研究阶段,应编制—A—。
(P91)A投资估算 B总概算 C施工图预算 D修正概算3.从行为性质上说,工程招标属于—A—。
(P17)A要约邀请 B要约 C承诺 D通知4.施工合同解除后,已经订货的材料、设备。
由订货方负责退货或解除订货合同;不能退还的货款和因退货、解除订货合同发生的费用的承担人为—A—。
(P66)A发包人 B承包人 C订货方 D责任方5.下列关于项目负债筹资的表述中,正确的是—B—。
(P143) A银行贷款的流动性越高,资金的安全性和效益性就越低B发行企业债券,原投资者对企业的控制权不变C一般情况下,融资租赁的资金成本较低D通过国际金融组织贷款可以较快筹集大额资金,但利息和费用负担较高6.诉讼时效是指—C—在法定期间内,未向人民法院提起诉讼请求保护其权利时,法律规定消灭胜诉权的法律制度。
(P58)A责任人 B义务人 C权利人 D被告人7.FIDIC合同条件下所规定的工程费用支付的范围主要包括两部分,即—B—。
(P169)A合同内费用、合同外费用B 工程量清单中的费用、工程量清单以外的费用C 工程费用、零星费用D预付款、工程进度款8.工程造价是指—D—。
(P74)A建设项目的建设成本 B建设工程的承发包价格C A.与B均不正确 D从不同角度理解,A与B均正确9.某工程造价为1000万元,计划一年工期,该工程的主要材料等所占比重为60%,预付备料款额度为30%,那么该工程的预付备料款的起扣点为—C—。
2007年江苏安装造价员案例分析试卷参考答案第一题(60分)序号项目编码项目名称项目特征计量单位工程数量l 03021200100l 电气配管焊接钢管:SC50:砖、混凝土结构暗配m 4.52 030212001002 电气配管焊接钢管;SC25;砖、混凝土结构暗配,开关盒86H50m 14.33 030212001003 电气配管PC16:砖、混凝土结构暗配,接线盒DHS75,开关盒86HS50m 47.354 030212001004 电气配管PC20;砖、混凝土结构暗配,接线盒DHS75,开关盒86HS50m 36.35 03021200300l 电气配线管内穿线:聚氯乙烯铜芯线BV2.5:m 213.66 030212003002 电气配线管内穿线:聚氯乙烯铜芯线BV4;m 71.57 0302040l800l 配电箱AL配电箱PZ30/20,350*250*120嵌入式,无端子外部接线2.5mm2,无端子外部接线4mm2台l8 03020403100l 小电器板式暗开关;A86K11-10 个 59 030204031002 小电器板式暗开关:A86K21-10 个 1 l0 03020403l004 小电器单相暗插座:A862223-10 个7 ll 030204031005 小电器单相暗插座:A86214-25 个l 12 030204031006 小电器吊扇个 213 03021300100l 普通吸顶灯及其他灯具圆球吸顶灯Φ300,l*4OW 套 2l4 030213001002 普通吸顶灯及其他灯具防水防尘灯,1*60w 套 315 030213004001 荧光灯吸顶双管荧光灯YGZ-2,2*40W套 4l6 030209001001 接地装置镀锌扁钢-40*4接地母线;镀锌角钢接地极L50*50*5*2500:断接卡子项l17 030211008001 接地装置接地极接地电阻阻10Ω系统l第二题(60分)序 号项目编码 项目名称 项目特征 计量单位 工程数量1 030801001001 镀锌钢管 室内镀锌钢管螺纹连接DN15 m 7.71 2 03080100l002 镀锌钢管 室内镀锌钢管螺纹连接DN20 m 16.55 3 03080l00l003 镀锌钢管 室内镀锌钢管螺纹连接DN25 m 2.55 4 030801001004 镀锌钢管室内镀锌钢管螺纹连接DN32,钢套管50m95 030801001005 镀锌钢管 室内镀锌钢管螺纹连接DN40,钢套管65m 4.8 6 030801001006 镀锌钢管室内镀锌钢管螺纹连接DN50m9.47 03080l005006塑料管 (UPVC 、PP-C 、PP-R 、PE 管等) 塑料管热熔PPR ,室内给水,del60 m 1.958 03080l005007塑料管(UPVC 、PP-C 、PP-R 、PE 管等) 塑料管UPVC 粘接,室内排水,de110 m31.29 030801005008塑料管(UPVC 、PP-C 、PP-R 、PE 管等) 塑料管UPVC 粘接,室内排水,de75 m 17.110030801005009 塑料管(UPVC 、PP-C 、PP-R 、PE 管等)塑料管UPVC 粘接,室内排水,de50m 14.9 l1 030803001001 螺纹阀门 丝扣截止阀DN20 个 3 12 030803001002 螺纹阀门 丝扣截止阀DN32 个 3 l3 030803001003 螺纹阀门 丝扣闸阀DN50 个 1 l4 030804003001 洗脸盆 洗脸盆 冷水嘴组 3 15 03080400500l 洗涤盆(洗菜盆)洗涤盆斗组 3 l6 0308040l2001 大便器蹲便器 自闭式冲洗阀20套 9 17 03080401300l 小便器 挂便器 普通 套 4 l8 030804017001 地漏 塑料地漏 50个6第三题(40分) 分部分项工程量清单计价序 号项目编号 项目名称 项目待征 计量 单位 工程数量 金额(元)综合单价 合价,l 030204018001 配电箱 成套落地式配电箱:xL 一51台 3.00 611.37 1834.11 2 03021200l00l 电气配管电线管:MT 巧;砖、混凝土结构暗配 m 80.00 3.82 305.60 3合计2139.71措施项目清单计价序号 项目名称 计算公式金额 1 临时设施费 分部分项工程量清单计价*l% 21.40 2 检验试验费 分部分项工程量清单计价* 0.15%3 .21 3合计[1~2]24.61其他项目清单计价表序号项目名称计算公式金额招标人部分 1017.12 l 预留金1000 2 现场安全文明施工措施费(现场考评费用部分) 分部分项工程量清单计价*0.4% 8 .56 3 现场安全文明施工措施费(奖励费用部分)分部分项工程量清单计价*O.4%8 .56 4 材料购置费 小计 1017.12 投标人部分 14.98 5 总承包费 6 零星工作项目费7 现场安全文明施工措施费(基本费用部分)分部分项工程量清单计价*0.7%14.98 小计 14.98合计1032.1分部分项工程量清单综合单价分析表序 号项日编码定额 编号 子目名称 单位 数量 综合单价分析综合单价人工费 材料费 机械费 管理费 利润l 030204018001配电箱台 3 226 157.12 90.39 106.22 31.64 611.37 2-262 成套配电箱安装落地式台 3 84.94 29.34 55.18 39.92 11 .89 主材成套落地式配电箱[XL-51]台32-358 一般铁构件制作100KG 1.2 101.09 44.98 27.34 47.51 14.5主材槽钢[10#] KG 1.2*1052-356 基础槽钢安较10m 1.2 19.38 11.94 7.87 9.11 2.71 2-337 压铜线端子 16 10个 6 20.6 70.86 9.68 2.882 030212001001电气配管. 80 1.84 0.49 0.38 O.86 0.26 3.82 2-981 电钱管铺设砖、砼构暗配100m 0.8 1.29 O.28 O.38 0.61 0.18主材电线管[MT15] m 0.8*1032-1377 暗装接线盒10个 2 O.26 0.14 0.12 0.04主材灯头盒个2*10.22-1378 暗咬开关盘10个 2 0.28 0.06 0.13 O.04主材开关盒个2*10.2单位工程费汇总表序号项目名称计算公式金额(元) l 分部分项工程量清单计价2139.712 措施项目清单计价24.613 其他项目计价1032.14 规费小计62.665 l、工程定额测定费[l~3]*0.1% 3.26 2、安全生产监督费[l~3]*1.8% 1.927 3、劳动保险费[1~3]*0.06% 57.548 税金[l~4]*3.445% 112.289 工程造价[l~4]+[9] 3371.36第四题(40分)分部分项工程量清单计价表序号项目编号项目名称项目待征计量单位工程数量金额(元)综合单价合价l 030801001001 镀锌钢管室内管廊内;给水:镀锌钢管;DN20:螺纹:镀锌铁皮套管:m 80 12.46 996.802 030803010001 水表LXS-25;螺纹组10 38.16 381.603 03080300100l 螺纹阀门闸阀:Z15T-10K;DN25 个l0 9.35 93.50合计1471.90措施项目清单计价序号项目名称计算公式金额l 临时设施费分部分项工程量清单计价*l% 14.722 检验试验费分部分项工程量清单计价*0.15% 2.21合计[l~2] 16.93其他项目清单计价表序号项目名称计算公式金额招标人部分1011.78 1 预留金10002 现场安全文明施工措施费(现场考评费用部分)分部分项工程量清单计价*0.4% 5.893 现场安全文明施工措施费(奖励费用部分) 分部分项工程量清单计价*0.4% 5.894 材料购置费小计1011.78投标人部分10.315 总承包费6 零星工作项目费7 现场安全文明施工措施费(基本费用部分) 分部分项工程量清单计价*0.7% 10.30小计10.30合计1022.08分部分项工程量清单综合单价分析表序项目定额子自名称单位数量综合单价分析综合单单位工程汇总表序号 项目名称 计算公式 金额(元)l 分部分项工程量清单计价 1471.90 2 措施项目清单计价 16.93 3 其他项目计价 1022.08 4 规费小计 49.21 5 1、工程定额侧定费 [l~3]*0.1% 2.51 6 2、安全生产监督费 [l~3〕*1.8% 1.51 7 3、建筑管理费 [l~3]*0 8 4、劳动保险费 [1~3]*0.06% 45.2 9 税金 [l~4]*3.445% 88.20 l0 工程造价 [1~4]+[9]2648.32第五题(20分)人工费 材料费 机械费 管理费 利润1 030801001001镀锌钢管m80 6.33 2.28 2.97 0.89 12.46 8-88换 室内镀锌钢管(螺纹连接)直径2mm 以内10m86.19 2.13 2.91 0.87镀锌钢管[DN20] m 8*10.2 8-170 室内镀锌铁皮套管制作,直径32mm 以内10m 0.3 0.018-230 管道消毒、冲洗 直径50mm 以内100m 0.8 0.140.140.06 0.022030803010001水表 组 l0 12.48. 18.06 5.87 1.75 38.16 8-359螺纹水表直径25mm以内 组 10 12.48 18.06 5.87 1.75 螺纹水表[25mm]个 l03030803001001螺纹阀门 个 10 3.12 4.32 1.47 0.44 9.35 3-243螺纹阀 直径25mm 以内 个103.124.321.47 0.44螺纹闸阀 Z15T-10K[DN25]个 10.1序号项目编码顶目名称定顺编号子目名称单位数量计价表综合单价组成(元)人工费材料费机械费管理费利润1 030704019001小便槽冲洗管制作安装DN20.DN20螺纹阀门,镀铬球面菊花落水DN508-457 小便槽冲洗管制作安装DN20 10m 0.3 168.74 77.97 20.87 79.31 23.62镀锌钢管DN20 10m 0.3*10.2不要主材8-242 螺纹阀门安装DN20 个l 2.60 3.05 1.22 0.36螺纹阀门DN20 个l1.018-447 地漏安装DN50 10个0.1 41.60 18.41 19.55 5.82镀铬球面菊花落水 DN50 个 1 .01l8-236 管道压力试验DN20 100m 0.03 120.38 54.84 56.58 16.85不要8-230 管道消毒冲洗DN20 100m 0.03 13.52 14.18 6.35 l.89不要2 030209002001避雷网Φ10镀锌园钢沿折板支架敷设,利用建筑物柱主筋引下4根敷设(50m/根),设断接卡子二处。
