【案例一】清单综合单价计算

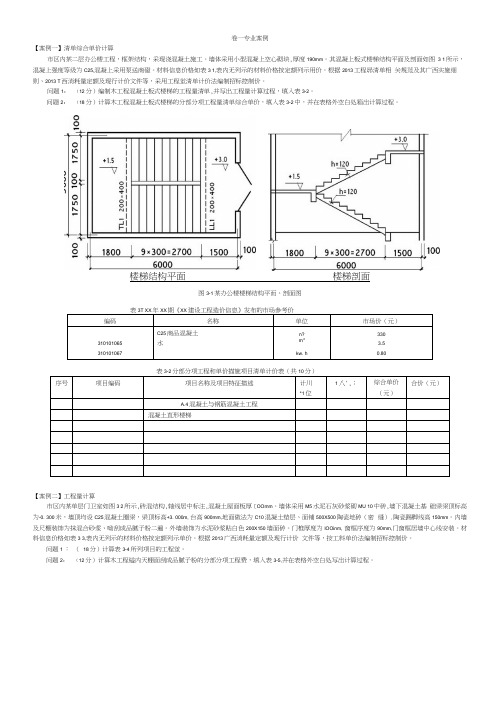

市区内某二层办公楼工程,框架结构,采现浇混凝土施工。墙体采用小型混凝土空心砌块,厚度190mm 。其混凝土板式楼梯结构平面及剖面如图3-1所示,混凝土强度等级为C25,混凝土采用泵送商砼。材料信息价格如表3-1,表内无列示的材料价格按定额列示单价。根据2013工程量清单相关规范及其广西实施细则、2013广西消耗量定额及现行计价文件等,采用工程量清单计价法编制招标控制价。

问题1:(12分)编制本工程混凝土板式楼梯的工程量清单,并写出工程量计算过程,填入表3-2。

问题2:(18分)计算本工程混凝土板式楼梯的分部分项工程量清单综合单价,填入表3-2中,并在表格外空白处写出计算过程。

图3-1 某办公楼楼梯结构平面、剖面图

表3-1 XX 年XX 期《XX 建设工程造价信息》发布的市场参考价

表3-2 分部分项工程和单价措施项目清单计价表(共10分)

【案例一】清单综合单价计算

表3-2分部分项工程和单价措施项目清单计价表

问题1计算过程:

混凝土直形楼梯清单工程量:(1.8+2.7+0.2-0.09)×(3.6-0.09×2)=15.77 m 2

问题2计算过程:

1.确定该清单项目所套用的定额子目,并判断是否需要换算。 A4-49换,C25混凝土直形楼梯,板厚100mm

A4-50换,C25混凝土直形楼梯,板厚增加10mm ×2【D ×2】 2.计算定额工程量:同清单工程量,均为15.77 m 2

3.计算定额综合单价 (1)机械单价计算

990311002

混凝土振捣器[插入式] 12.27+(0.8-0.91)×4=11.83元/台班

(2)综合单价计算方式1

A4-49换C25混凝土直形楼梯/板厚100mm

人工费:142.50 材料费:1.98×330+0.77×3.5+2.16×4.5=665.82 机械费:0.39×11.83=4.61

直接工程费:142.50+665.82+4.61=812.93 管理费:(142.5+4.61)×35.72%=52.55 利润:(142.5+4.61)×10%=14.71

综合单价:812.93+52.55+14.71=880.19元/10m2合价:880.19×1.577=1388.06元

A4-50换,C25砼直形楼梯板厚增10mm×2

人工费:7.41×2=14.82 材料费:0.115×2×330=75.90 机械费:0.02×2×11.83=0.47

直接工程费:14.82+75.90+0.47=91.19 管理费:(14.82+0.47)×35.72%=5.46 利润:(14.82+0.47)×10%=1.53

综合单价:91.19+5.46+1.53=98.18元/10m2合价:98.18×1.577=154.83元

C25楼梯厚120mm清单项目综合单价

(880.19×1.577+98.18×1.577)/15.77=97.84元/ m2

综合单价计算方式2

A4-49换+A4-50换,C25混凝土直形楼梯120mm厚

人工费:142.50+7.41×2=157.32 材料费:(1.98+0.115×2)×330+0.77×3.5+2.16×4.5=741.72机械费:(0.39+0.02×2)×11.83=5.09 直接工程费:157.32+741.72+5.09=904.13 管理费:(157.32+5.09)×35.72%=58.01 利润:(157.32+5.09)×10%=16.24

综合单价:904.13+58.01+16.24=978.38元/10m2

楼梯清单项目综合单价:978.38×1.577/15.77=97.84元/m2

【案例二】工程量计算

市区内某单层门卫室如图3-2所示,砖混结构,轴线居中标注,混凝土屋面板厚100mm。墙体采用M5水泥石灰砂浆砌MU10中砖,墙下混凝土基础梁梁顶标高为-0.300米,墙顶均设C25混凝土圈梁,梁顶标高+3.000m,窗台高900mm。地面做法为C10混凝土垫层、面铺500×500陶瓷地砖(密缝),陶瓷踢脚线高150mm。内墙及天棚装饰为抹混合砂浆、面刮成品腻子粉二遍。外墙装饰为水泥砂浆贴白色200×150墙面砖。门框厚度为100mm,窗框厚度为90mm,门窗框居墙中心线安装。材料信息价格如表3-3,表内无列示的材料价格按定额列示单价。根据2013广西消耗量定额及现行计价文件等,按工料单价法编制招标控制价。

问题1:(18分)计算表3-4所列项目的工程量。

问题2:(12分)计算本工程室内天棚面刮成品腻子粉的分部分项工程费,填入表3-5,并在表格外空白处写出计算过程。

图3-2 某单层门卫室平面、剖面图

表3-3 XX年XX期《XX建设工程造价信息》发布的市场参考价

表3-4 分部分项工程量计算表

表3-5分部分项工程和单价措施项目计价表

问题2计算过程 【案例二】工程量计算

问题2计算过程

表3-5 分部分项工程和单价措施项目费用表

接上表

天棚面刮成品腻子粉综合单价计算:

A13-206换 天棚面刮成品腻子粉/二遍,R ×1.18

人工费:549.78×1.18=648.74 材料费: 170.00×1.5+0.17×3.5=255.60 机械费: 0 直接工程费: 648.74+255.60+0=904.34 管理费: 648.74×35.72%=231.73 利润: 648.74×10%=64.87

综合单价:904.34+231.73+64.87=1200.94元/100m 2

【案例三】编制工程量清单

市区内某办事处工程,如图3-3所示,框架结构,屋面标高为4.2m ,采现浇混凝土、胶合板模板木支撑、钢管脚手架施工,混凝土采用滚筒式搅拌机现场拌制。KZ 截面尺寸均为400×400mm ,柱、梁、板 混凝土强度等级均为C25。所有混凝土构件均采用非泵送普通商品混凝土施工。墙体为M5混合砂浆砌混凝土小型砌块,墙厚190mm 。门窗框厚为100mm ,均按墙中心线设置。地面做法详图3-3详图,素土层回填时已夯实。踢脚线高150mm ,用与地面同种陶瓷砖铺贴。内墙、天棚装饰为抹灰面刮双飞粉腻子,外墙贴200×150白色陶瓷砖。

根据2013工程量清单相关规范及其广西实施细则、2013广西消耗量定额及现行计价文件等,采用工程量清单计价法编制招标控制价 问题1:(18分)编制本工程楼地面做法的工程量清单,并计算其分部分项工程费,填入表3-6中。要求写了计算过程。人材机价格均按定额价计取。

问题2:(12分)请列出为完成本工程建筑与装饰装修工程应计入的脚手架项目,套定额子目,计算工程量,填入表3-7中。如需换算请写出换算内容或过程。

图3-3-1 底层平面图

图3-3-2 4.2m梁板布置图(板厚100mm)图3-3-3 地面做法详图

图3-3 某工程建筑、结构平面图及地面做法大样图

表3-6 分部分项工程清单表

表3-7 单价措施项目工程量计算表

【案例三】编制工程量清单

表3-6 分部分项与单价措施工程清单计价表

1、工程量计算

(1)块料楼地面清单工程量:(7.2-0.09×2)×(6-0.09×2)+门洞口0.19×1=40.86+0.19=41.05m2定额工程量:41.05 m2(2)垫层定额工程量:0.1×40.86=4.09 m3清单工程量:4.09 m3

2、计算分部分项费用

(1)项目1 块料楼地面

定额综合单价7280.22+(1842.06+189.55)×(29.77%+8.34%)=8054.47元/100m2合价8054.47×0.411=3310.39元

清单综合单价3310.39/41.05=80.64元/m2清单合价80.64×41.05=3310.27元

(2)项目2 C10垫层

定额综合单价:(2910.58+10.1×21)+(238.26+10.1×21+9.12)×(35.72%+10%)=3332.75元/10m3

合价:3332.75×4.09/10=13613.10元清单综合单价: 1363.10/4.09=333.28元/m3

清单合价333.28×4.09=1363.12元

表3-7 分部分项工程量计算表

市区内某现浇混凝土单层厂房如图3-4,采用泵送商品混凝土、胶合板模板木支撑施工,屋面板顶面标高5.1m;柱基础顶面标高-0.5 m;截面尺寸为Z3=300mm×400 mm、Z4=400mm×500 mm、Z5=300mm×400 mm。混凝土强度等级均为C25。根据2013广西消耗量定额及现行计价文件等,按工料单价法,编制招标控制价。经计算得建筑工程各项目费用如下:

(1)分部分项工程和单价措施项目费合计为1242884.25元,其中人工费249351.80元,材料费824257.82元,机械费49304.38元;

(2)总价措施包括安全文明施工费、检验试验配合费、雨季施工增加费、工程定位复测费;

(3)其他项目费中暂列金额为150000元;

(4)税前项目费180000元。

问题1.(12分)列出本工程+0.000以上柱模板工程的定额子目并计算工程量,完成表3-8“单价措施项目工程量计算表”编制。如有换算请写出换算内容或换算过程。

问题2.(18分)计算该建筑工程的招标控制价(单位:万元)。

图3-4 单层厂房结构和建筑平面图问题1.计算过程

表3-8 单价措施工程量计算表

问题2.计算过程

【案例四】费用计算

表3-8 单价措施项目工程量计算表

问题2.计算过程

(1)分部分项工程和单价措施项目费合计:1242884.25元

(2)总价措施:

计算基数=分部分项工程和单价措施人材机= 249351.80+824257.82+49304.38=1122914.00元

总价措施=1122914.00×(6.96%+0.1%+0.5%+0.05%)=85453.76元

(3)其他项目费:150000元(4)税前项目费:180000元

(5)规费:

三险一金计算基数=分部分项和单价措施人工费

三险一金=249351.80×(27.93%+1.16%+1.28%+1.85%)=80341.15元

工程排污费计算基数=分部分项和单价措施人材机=1122914.00元工程排污费=1122914.000.4%=4491.66元

规费合计:80341.15+4491.66=84832.81元

(6)税金税金计算基数=分部分项工程和单价措施项目费+总价措施项目费+其他项目费+税前项目费

=1242884.25+85453.76+150000+180000+84832.81=1743170.82元税金=1743170.82×3.58%=62405.52元(7)工程总造价=分部分项工程和单价措施项目费+总价措施项目费+其他项目费+税前项目费+规费+税金=(1)+(2)+(3)+(4)+(5)+(6) =1242884.25+85453.76+150000+180000+84832.81+62405.52 =1805576.34元

或工程总造价=1743170.82+62405.52=1805576.34元

【案例一】编制工程量清单

市区内某办事处工程,如图4-1所示,框架结构,屋面标高为4.2m,采用普通商品混凝土施工。KZ1截面尺寸为400×400mm,基础梁截面尺寸为200×300mm,其梁面标高为+0.00m。基础、柱、梁、板混凝土强度等级均为C20,基础垫层需要支模板。墙体采用M5混合砂浆砌Mu10混凝土小型空心砌块,厚度190mm。门窗顶设240mm高钢筋砖过梁,两端伸入墙内250mm。所有混凝土均为普通商品混凝土。材料信息价如表4-1,表内无列示的材料均按定额列示价。

根据地质勘察资料,土壤类别为四类土,无地下水。土方可以在现场周边堆置,土方施工方案为人工开挖,人工提土。本工程设计室外地坪标高为-0.20米。

根据2013工程量清单相关规范及其广西实施细则、2013广西消耗量定额及现行计价文件等,采用工程量清单计价法编制招标控制价。

问题1:(12分)编制本工程土方工程量清单,并列出清单项目对应定额子目编号及名称并计算工程量,写出工程量计算过程。如需换算请写出换算过程,填入表4-2。

问题2:(18分)计算本工程混凝土独立基础的分部分项工程量清单综合单价,填入表4-3中,并在表格外空白处写出计算过程。

表4-1 XX年XX期《XX建设工程造价信息》发布的市场参考价

4-1-1基础顶面~4.2m柱子平面布置图图4-1-2 4.2m梁板布置图(板厚100mm)

图4-1-3基础平面布置图

图4-1-3 底层平面图

图4-1某办事处建筑、结构施工图

表4-2分部分项与单价措施工程量清单与计价表

表4-3 分部分项与单价措施工程量清单计价表Array问题2计算过程:

【案例一】编制工程量清单

问题1(12分)计算过程

表4-2分部分项与单价措施工程量清单计价表

(1)平整场地 清单工程量:(7.2+0.1×2)×(6+0.1×2)=45.88m 2

定额工程量:同清单工程量,45.88 m 2

(2)挖基坑土方 清单工程量:垫层需支模板,工作面宽300 挖土深度:1.8+0.1-0.2=1.7米,小于2米,不用放坡。

J1=8个×1.7×(1+0.1×2+0.3×2)×(1+0.1×2+0.3×2)=44.06m 3

定额工程量:同清单工程量44.06 m 3

问题2(18分)计算过程

1、工程量计算

清单工程量:V=0.4×(1×1+0.6×0.6)×8个=4.35m 3

定额工程量:同清单工程量:4.35m 3

2、综合单价计算

(1)机械单价计算(3分)

990311002 混凝土振捣器[插入式] 12.27+(0.8-0.91)×4=11.83元/台班

(2)定额综合单价

人工费 :326.61+10.15×21=539.76材料费:10.15×280+1.13×3.5+3.26×4.5=2860.63机械费:

0.77×11.83=9.11 直接工程费:539.76+2860.63+9.11=3409.50管理费 :(539.67+9.11)×35.72%=196.02利润: (539.67+9.11)×10% =54.88 综合单价:3409.50+196.02+54.88=3660.40 合价:3660.40×0.435=1592.27元 (3)清单项目综合单价

1592.27/4.35=366.04元 合价:366.04×4.35=1592.27元

【案例二】定额综合单价计算

市区内某办事处工程,图示见案例一图4-1,现浇混凝土框架结构,屋面标高为4.2m ,墙厚190mm 。采用输送泵泵送商品混凝土、胶合板模板木支撑、钢管脚手架施工。基础、柱、梁、板混凝土强度等级均为C20。

根据2013广西消耗量定额及现行计价文件等,按工料单价法,编制招标控制价。

问题1:(18分)将完成本工程+0.00以上混凝土施工应计列的单价措施项目填入表4-5中,计算相应人材机价格、工程量。其要求写出定额编号、人材机基价,如需换算请写出换算过程。

问题2:(12分)材料信息价如表4-4,表内无列示的材料均按定额列示价。请计算KZ1的分部分项工程费,填入表4-6中。要求写出计算过程。

表4-4 XX 年XX 期《XX 建设工程造价信息》发布的市场参考价

表4-5单价措施项目列项及基价计算表

表4-6 分部分项及单价措施工程费用表(含单价分析)…………

【案例二】定额综合单价计算

1、模板支撑超高高度

板支撑超高高度:4.2-0.1-3.6=0.5米。柱支撑超高高度:4.2-0.1-3.6=0.5米

2、各项目工程量计算

(1)柱模板:KZ1:0.4×4×(4.2-0.1)×8个=52.480 m2 柱支撑超高工程量:同上= 52.48 m2

(2)有梁板模板:45.88+17.92+5.28+3.06=72.14 m2

板全面积(7.2+0.1×2)×(6+0.1×2)=45.88 m2 梁侧(内侧(0.45-0.1)+外侧0.45)×(7.2-0.3×2-0.4+6-0.3×2-0.4)×2=17.920 KL3 (0.5-0.1)×2×(7.2-0.3×2)=5.28 KL4 (0.4-0.1)×2×(6-0.3×2-0.3)=3.06

板支撑超高工程量:同上63.8 m2

(3)钢管现浇砼运输道建筑面积:(7.2+0.1×2)×(6+0.1×2)=45.88 m2

(4)泵送混凝土工程量

柱KZ1:0.4×0.4×4.2×8个=5.38 m3 有梁板=4.46+1.96+0.79+0.61=7.82

板体积:0.1×(7.2+0.1×2)×(6+0.1×2)-0.1×0.4×0.4×8个柱子=4.460 m3

四周梁:0.25×(梁高0.45-0.1)×(7.2-0.3×2-0.4+6-0.3×2-0.4)×2=1.960

KL3:0.3×(0.5-0.1)×(7.2-柱0.3×2)=0.79 KL4: 0.2×(0.4-0.1)×2×(6-柱0.3×2-0.3主梁宽)=0.61

混凝土泵送工程量:柱子5.38×10.15/10+有梁板7.82×10.15/10=13.40 m3

问题2计算过程

1、机械台班单价分析

990311002 混凝土振捣器[插入式] 12.27+(0.8-0.91)×4=11.83元/台班

2

3、C20混凝土柱分部分项费用:0.538×3709.55=1995.74元

【案例三】工程量计算

某工程屋面如图4-2所示,现浇屋面板厚120mm,女儿墙厚190mm,墙体采用M5水泥石灰砂浆砌MU7.5混凝土小型空心砌块,压顶为现浇C20混凝土压顶。屋面做法(从面层向下)为:

② M5砂浆侧砌砖巷,30厚C20预制混凝土隔热板500mm×500mm。1:2.5水泥砂浆填缝,内配φ4钢筋双向中距150

②2厚聚氨酯防水涂料③刷冷底子油一道④1:2.5水泥砂浆找平层20mm厚⑤1:10水泥珍珠岩保温层找2%坡,最薄处20mm

钢筋混凝土隔热板为成品。根据2013工程量清单相关规范及其广西实施细则、2013广西消耗量定额及现行计价文件等,采用工程量清单计价法编制招标控制价。

问题1:(20分)为本工程屋面相应项目列出定额子目编号及名称并计算工程量,如有换算请写出换算内容。填入表4-7中。

问题2:(10分)编制混凝土小型空心砌块女儿墙工程量清单,计算该清单项目的综合单价,并填入表4-8内,其中,人材机价格均按2013广西消耗量定额列示价格计取。

表4-7分部分项工程量计算表

表4-8 分部分项与单价措施工程量清单计价表

表4-7分部分项与单价措施工程量计算表

问题2计算过程

表4-8分部分项工程量清单与计价表

1、19厚混凝土空心砌块墙清单工程量:

0.19×1.1×[(15+0.1×2-0.19)+(6+0.1×2-0.19)]×2=8.79 m3 2、19厚混凝土空心砌块墙定额工程量:同清单工程量8.79m3 3、综合单价计算

(1)定额子目综合单价:A3-52,19厚混凝土空心砌块墙

直接工程费:2877.35元 管理费:(957.03+14.51)×35.72%=347.03 利润:(957.03+14.51)×10%=97.15 2877.35+347.03+97.15=3321.53元/10m3 合价:3321.53×0.879=2919.63元 (2)清单项目综合单价:2919.63/8.79=332.15元m3

【案例四】费用计算

【背景材料1】城镇内某砖混结构单层门卫室如图4-3所示,墙厚240,屋面为平屋面,防水层做法如下(从面层往下):

①石油沥青玛蹄脂卷材一毡二油防水层。②刷冷底子油一道;③1:3水泥砂浆找平层20mm

厚;④1:8水泥珍珠岩保温层找2%坡,最薄处20mm ; 【背景材料2】城镇内某综合楼工程建筑面积为13650m 2

,编制招标控制价过程中获取计价资料如下:

(1)分部分项工程费和单价措施费用为69.36万元,其中人工费15.91万元,材料费44.10万元,机械使用费2.36万元; (2)总价措施费仅计取安全文明施工费、检验试验配合费、雨季施工增加费、工程定位复测费。 (3)其他项目费为3.00万元。(4)税前项目费为3.86万元

问题1.(10分)请根据背景资料1列出该屋面的防水及保温工程的定额子目并计算工程量,填入表表4-9中。如有换算请写出换算过程。 问题2.(20分)根据背景资料、2013广西消耗量定额及现行计价文件等,按工料单价法,计算该工程的总造价(单位:万元)。

图4-3 某砖混结构单层门卫室建筑及大样图

表4-9 分部分项工程量计算表

问题2计算过程 【案例四】费用计算

表4-9 分部分项工程量计算表

问题2计算过程

2009年江苏省造价员考试土建案例试题及解析

2009年江苏省造价员考试土建案例试题 一、某现浇砼框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm(除已标明的外,柱轴线为柱中心线),板厚为100mm,梁高为600mm。室内柱、梁、墙面及板底均做抹灰。坡屋面顶板下表面至楼面的净高的最大值为4.24m,坡屋面为坡度1:2的两坡屋面。雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为1.50×3.90m。请按建筑面积计算规范(GB/T50353-2005)和江苏省04年计价表规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙抹灰脚手架。

(2009t二)某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm,壁厚35mm,自然地面标高-0.45m,桩顶标高-2.1m,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。本工程人工单价、除成品管桩外其他材料单价、机械台班单价按计价表执行不调整,企业管理费费率7%,利润费率5%,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,建筑安全监督管理费费率1.9‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.44%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。请根据上述条件按《建设工程工程量清单计价规范》(08)列出工程量清单(桩计量单位按“根”),并根据工程量清单按江苏省04计价表和09费用定额的规定计算打桩工程总造价。(π取值3.14;按计价表规则计算送桩工程量时,需扣除管桩空心体积。)

2014年造价员考试模拟试题及答案23

2014年造价员考试考前模拟试题(选择题)及答案23 一、单项选择题(共40题,每题1分,共40分。每题的备选答案中,只有一个最 符合题意) 1.某工程有独立设计的施工图纸和施工组织设计,但建成后不能独立发挥生产能力,此工程应属于(D)。 A.分部分项工程 B.单项工程 C.分项工程 D.单位工程 2.一个建设项目往往包含多项能够独立发挥生产能力和工程效益的单项工程,一个单项工程又由多个单位工程组成。这体现了工程造价(C)特点。 A.个别性 B.差异性 C.层次性 D.动态性 3.对工程量清单概念表述不正确的是(B)。 A.工程量清单是包括工程数量的明细清单 B.工程量清单也包括工程数量相应的单价 C.工程量清单由招标人提供 D.工程量清单是招标文件的组成部分 4.我国工程造价管理体制改革的最终目标是(D)。 A.加强政府对工程造价的管理B.企业自主报价,国家定额只作参考 C.实行工程量清单计价 D.建立以市场形成价格为主的价格机制 5.下列哪项费用属于静态投资(A)。 A.建筑安装工程费用 B.价差预备费 C.投资方向调节税 D.建设期贷款利息 6.在施工图设计阶段影响项目造价的可能性为(D)。 A.75%~95% B.35%~75% C.15%~50% D.5%~35% 7.(D)是控制工程造价最有效的手段。 A.采用先进技术 B.招标竞价 C.实施工程造价全过程控制 D.技术与经济相结合 8.工程造价咨询业的首要功能(A)。 A.服务功能 B.引导功能 C.联系功能

D.审核功能 9.《全国建设工程造价员管理暂行办法》规定,造价员每三年参加继续教育的学时原则上不少于(B)。 A.20学时 B.30学时 C.40学时 D.60学时 10.我省规定当合同未约定的情况下,分部分项单项工程量变更超过(B),并且该项分部分项工程费超过分部分项工程量清单计价合计1%的,增加部分的工程量或减少后剩余部分的工程量的综合单价可以调整。 A.5% B.10% C.15% D.20% 11.根据我省清单计价法的规定,(B)不属于措施项目费的内容。 A.环境保护费 B.低值易耗品摊销费 C.临时设施费 D.脚手架费 12.在有毒有害气体和有放射性物质区域范围内的施工人员的保健费,施工企业享受人数根据现场实际完成的工程量的计价表耗工数,并加计(D)的现场管理人员的人工数确定。 A.2% B.3% C.5% D.10% 13.我国进口设备采用最多的一种货价是(A)。 A.装运港船上交货价(FOB) B.目的港船上交货价(FOS) C.离岸价加运费(C&F) D.到岸价(CIF) 14.某瓦工班组15人,砌1.5砖厚砖基础,需6天完成,砌筑砖基础的定额为1.25工日/m3,该班组完成的砌筑工程量是(D)。 A.112.5m3 B.90m3/工日 C.80m3/工日 D.72m3 15.地砖规格为200㎜×200㎜,灰缝1㎜,其损耗率为1.5%,则100㎡地面地砖消耗量为(B)。 A.2475块 B.2513块 C.2500块 D.2462.5块 16.工程量清单计价规范规定,对清单工程量以外的可能发生的工程量变更应在(C)

电气造价员案例及答案三

(二)清单组价(1题,共10分) 按题意列出工程量清单,并按2003版安装工程预算定额进行组价,费率如下:企业管理费按人工费45%,利润按人工费的30%,风险费按主材费的10%计取,考生可按本人特长选做其中一题,多做者均按第一题评分,其余不得分。 1、电专业: 某工程避雷装置,采用单独10圆钢明敷作均压环,总长度共为258M,利用建筑物内4根主筋作接地引下线(每一柱内按焊接4根钢筋考虑),总长度共为560M,计算该避雷装置的综合单价(圆钢5600元/t,0.617㎏/M)。 四、综合计算题:(将正确答案填入答题卡中,共1题,每题60分,共60分)以下分电、水、风三个专业,可根据自己专业选做一题,并在下表中打“√”确认,按确认专业评分。未打“√”确认者,统一按第一项电气专业评分。 如图所示为某六层工业建筑(建筑物设计室外地坪至檐口底的高度为21.6米)部分配电干线系统图及一层电气平面布置图,试根据说明、系统图和平面布置图,用工程量清单法及现行2003版计价依据,按题目要求和步骤计算。 说明: 1、P1(在一层)与P2(在顶层)动力配电柜均从一层配电间直接引出电缆,其中引入P1动力柜电缆工程量不计,从配电间引出一根YJV-4×50+1×25电缆,以电缆桥架(均按300×100不锈钢槽式电缆桥架)的敷设方式,沿竖井向上21m 后再沿水平方向敷设至P2动力柜(用成品电缆头)。桥架总长为71米(同电缆

长度),其中电缆竖井内垂直长度为21米。桥架支架共设36个(含井道内支架,2.132kg/个) 2、P1动力柜尺寸(宽×高×厚:1000×2000×600),安装在10#基础槽钢(10kg/m)上。P1动力柜引出VV-4×16电缆,敷设于电缆沟支架上(支架不计),出电缆沟后穿DN50黑铁保护管埋地敷设(埋深-0.1m),至D1、D2(D1、D2为10KW 交流低压笼型异步电动机,带过流保护装置)。P1动力柜到D1、D2电动机的电缆在沟内净长度分别为10.8m、16.8m。 3、P2动力配电柜为悬挂嵌入式,尺寸(宽×高×厚:900×500×220)。 4、主要设备材料表: 5、部分配电干线系统及一层电气平面布置见图。 6、本工程系统调试费用不计。 7、解题时应正确利用统一提供的表格,看清题意按要求答题。 (一)根据我省现行预算定额和计价规范的计算规则,按图示尺寸分别计算工程量(填入表二)。其中电缆、电缆保护管须列出计算式(填入表一)。(本小题18分) (二)利用表三按分部分项工程量清单计价表顺序完成YJV-4×50+1×25、10KW 交流笼型异步电动机、300×100电缆桥架安装等清单项目综合单价的计算。其中管理费按人工费的40%,利润按人工费的30%计算,风险费按主材费的15%计算。(本小题24分)

造价员考试工程计量与计价案例试题与答案-图文-百

全国造价员培训 教师:陈胜明 2010-8-21 案例一:(模板工程量计算案例) 1、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量 清单计价定额》为依据计算该工程独立基础的模板工程量。 解: S 上=(1.2m+1.25m)×2×0.4m=1.96m2 S 下=(1.8m+2.0m)×2×0.4m=3.04m2 独立基础模板工程量:S=(1.96+3.04)m 2×20=100m2

2、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量清单计价定额》为依据计算该工程独立基础的模板工程量(基础顶面及基础斜面均支模板)。 解: S 下=(2.4m+3.4m)×2×0.25m=2.90m2 S 上=[0.5×0.7-0.4×0.6]+(0.5+2.4 ×(1.352+0.22)1/2 ×2/2+(0.7+3.4 ×(0.952+0.22 1/2× 2/2=0.11+3.96+3.98=8.05m2 独立基础模板工程量:S=(2.90+8.05)m 2×20=219m2 3、梁模板工程量计算:(略。当梁与柱子连接并以柱子作为支座时,模板长度算至柱侧面,计算面积时不计算梁上表面,只算两个侧面和一个底面,同时扣掉

梁与柱子相交处面积;当梁以墙作为支座时,模板长度仅扣掉支座宽度,计算面积时计算梁沿宽度方向两个侧面积和除支座宽度以外的梁底面积,同时还要计算沿着长度方向的两个端面面积。组价时一定要注意梁的相对高度。) 案例二(关于基础土方工程量计算及综合单价计算)背景资料: 一、设计说明 1、某工程+0.000以下的柱及独立基础平面、剖面图详见下图,此独立基础及柱共计20个。 2、基础垫层为非原槽浇筑,垫层考虑支模,混凝土强度等级为C15(中砂、砾石5-40mm ),独立基础及柱子混凝土强度等级为(中砂、5-40mm 砾石) C20。基础及垫层混凝土均考虑为现场搅拌。 3、本工程建设方已经完成三通一平,基础土壤类别及填土均为三类土壤,均属于天然密实土壤,室内外高差 300mm 。 二、其它要求 1、本基础工程为非桩基工程,土方开挖为人工开挖、放坡,不考虑开挖时地表水排放及基底钎探, 工作面为300mm ,放坡系数为1:0.3。 2、开挖的基础土方中有60%通过人力车运输、堆放在现场50m 的地方。另外的一部分土壤堆放在基坑边。 3、余土外运或取土回填,采用机械运输,场外运输距离为5km 。 4、回填仅有基础回填,考虑为人工夯填。问题: 一、根据设计说明、其它要求、平面剖面图,审查以下分部分项工程量清单中+0.000以下的清单工程

2012年造价员考试案例分析题库

试题18:某建筑物为一栋七层框混结构房屋。首层为现浇钢筋混凝土框架结构,层高为6.0m;2至7 层为砖混结构,层高均为 2.8m。利用深基础架空层作设备层,其层高为 2.2m,本层外2围水平面积774.19m 。建筑设计外墙厚均为240mm,外墙轴线尺寸(墙厚中线)为15×50m;2第 1 层至第 5 层外围面积均为765.66m ;第 6 层和第7 层外墙的轴线尺寸为6×50m。第 1 2层设有带柱雨蓬,柱外边线至外墙结构边线为4m,雨蓬顶盖结构部分水平投影面积为40m 。2另在第5 层至第7 层有一带顶盖室外消防楼梯,其每层水平投影面积为15m 。问题:⒈计算该建筑物的建筑面积。⒉简述内外墙工程量计算规则,并列出计算公式。答案:问题1:解:凡带有围护结构的建筑物或建筑物内层高在 2.2m 或以上的深基础架空层、管道层、设备层、地下储藏室等,均按其外围水平面积计算建筑面积,层高不足 2.2m 的部位应计算1/2 面积。有永久性顶盖的室外楼梯,应按建筑物自然层的水平投影面积的1/2 计算;雨蓬结构的外边线至外墙结构外边线的宽度超过 2.1m 者, 应按雨蓬结构板的水平投影面积的1/2计算。多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算,二层及以上楼层应按其外墙结构外围水平面积计算。该建筑物的建筑面积=S 深基础架空层+S 室外楼梯+S 雨蓬+S 标 准+S6、7 层774.19+15×2×1/2+40×1/2+765.66×5+

(60.24)×(500.24)×2 2 5264.49m 问题2:3 解:内、外墙工程量按图示墙体长乘以墙体高再乘以墙厚,以立方米(m )体积计算。应扣除门窗洞口、空圈和嵌入墙身的钢筋混凝土构件等所占体积;不扣除梁头、板头、加固2钢筋、铁件、管道、门窗走头和0.3m 以内孔洞所占体积。墙体工程量计算公式如下:墙体工程量(墙长×墙高-嵌入墙身门窗洞面积)×墙厚-嵌入墙身混凝土构件体积式中:墙长—外墙按外墙中心线计算;内墙按内墙净长线计算。墙高—外墙自室内地坪标高算至屋面板顶面;内墙自下一层地面算至上一层板的顶面。案例19:2某医科大学拟建一栋综合试验楼,该楼一层为加速器室,2~5 层为工作室。建筑面积1360m 。根据扩大初步设计图纸计算出该综合试验楼各扩大分项工程的工程量以及当地信息价算出的扩大综 合单价,列于表3-4 中。按照建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标2003206 号)文件的费用组成,各项费用现行费率分别为:措施费按标准计费费率9,间接费率11,利润率4.5,税率 3.41,零星项目费为概算直接工程费的8。表3-4 加速器室工程量及扩大单价表定额号扩大分项工程名称单位工程量扩大单价3 3-1 实心砖基础(含土方工程)10 m 1.960 1614.16 多孔砖外墙(含外墙面勾缝、内墙面中等石灰 2 3-27 100 m 2.184 4035.03 砂浆及乳胶漆)漆)2 3-29 多孔砖内墙(含

2010年造价员考试真题和题解

造价员考试工程计量与计价实务(土建工程)试题1 单项选择题 1.民用建筑分[ ]两大部分。 a生活建筑和公共建筑 b 居住建筑和公共建筑 c居住建筑和文化建筑 d生活建筑和公共建筑 解析:民用建筑指的是供人们活动的建筑。包括居住建筑和公共建筑两大部分。 2.严寒地区受动荷载作用的焊接结构,应选用碳素结构钢的品种是[ ]. a.q235-af b.q235-b c.q235-a.b d.q235-d 答案:d 解题要点:碳素结构钢按脱氧程度分镇静钢、半镇静钢和沸腾钢。镇静钢最好,质量等级自a到d逐次提高,在低温承受动荷载的焊接结构,工作环境恶劣,应选用d级的镇静钢。 3.调制罩面用的石灰浆不得单独使用,应掺入麻刀和纸筋等以[ ] a.节省石灰 b.防止开裂 c.易于施工 d.增加美观度 答案:b 解题要点:石灰浆在空气中硬化时有体积收缩现象,为防止抹面因收缩而开裂,应掺入麻刀或纸筋抵抗收缩拉力,防止裂缝。 4.其他条件一定时混凝土强度随水灰比的增大而[ ]. a.增大 b.不变 c.降低 d.不一定 答案:c 解题要点:决定混凝强度的因素有水泥标号、水灰比、骨料性质、温湿度、龄期等。水灰比越大,多余的水越多(因水泥水化所需水量是一定的)。多余的水在混凝土中会形成水泡或蒸发形成气孔,从而使强度降低。 5.试配c35混凝土,容重为2 450kg/m3,现已知单位水泥用量428 kg,单位用水量182kg,则该混凝土1 立方米所需的砂石总重量为[ ]kg. a.1 284 b.1 840 c.1 498 d.1 584 答案:b 解题要点:1立方米,混凝土重2450k8,是由4种成分组成。现已知水和水泥的用量,所以砂石总重量应为2 450—(428+182);1 840kg. 6.某混凝配比设计中,、已知单位用水量为180 kg,水灰比为0.7,重量砂率为35%,则单位石子用量为[ ]kg. a.687 b.1 362 c.1 276 d.733 答案:c 解题要点:已知单位用水量及水灰比可求单位水泥用量为180/0.7=257kg,1 立方米混凝土重量为2 400kg,则砂石总重量为2 400—(180+257)=1 963 kg,又知砂率为35%,则石子含率为65%,所以石

造价案例真题及答案审批稿

造价案例真题及答案 YKK standardization office【 YKK5AB- YKK08- YKK2C- YKK18】

2015年造价工程师考试《建设工程造价案例分析》试卷 试题一:(20分) 某拆建建设项目的基础数据如下: (1)项目建设期2年,运营期10年,建设投资3600万元,预计全部形成固定资产. (2)项目建设投资来源为自有资金和贷款,贷款总额为2000万元,贷款年利率6%(按年计息),贷款合同约定运营期1年按照项目的最大偿还能力还款,运营期第2~5年将未偿还款项等额本息偿还,自有资金和贷款在建设期内均衡投入。 (3)项目固定资产使用年限10年,残值率5%,直线法折扣。 (4)流动资金250万元由项目自有资金在运营期第1年投入(流动资金不用于项目建设期贷款的偿还)。 (5)运营期间正常年份的营业额收入为900万元,经验成本为280万元,产品营业税金及附加税率为6%,所得税为25%。 (6)运营期第一年达到设计产能的80%,该年的营业收入,经营成本均为正常年份的80%,以后各年均达到设计产能。 (7)在建设期贷款偿还完成之前,不计提盈余公积金,不分配投资者股利。 问题: 1.列式计算项目建设期的贷款利息。 2.列式计算项目运营期第1年偿还的贷款本金和利息。 3.列式计算项目运营期第2年应偿还的贷款本息额,并通过计算说明项目能否满足还款要求。 4.项目资本金现金流量表运营期第1年的净现金流量是多少?(计算结果保留两位小数) 答案:

1.列式计算项目建设期的贷款利息。 贷款均衡投入,每年投入2000/2=1000万元,第一年利息1000乘以%/2=30万, 第二年利息(1000+30+1000/2)乘以%=万元,建设期贷款利息30+=万元。 2.列式计算项目运营期第1年偿还的贷款本金和利息。 固定资产=建设期投资+建设期利息=3600+=万元。 年折旧=固定资产乘以(1-残值率)/使用年限=乘以(1-5%)/10=万元, 总成本=经营成本+利息+折旧=280*80%+*6%+=224++=万 利润总额=营业收入-营业税附加-总成本=900*80%*(1-6%)=万<0。 所得税=0 EBITDA–Tax=900*80%*(1-6%)-280*80%-0=万元, 第一年偿还贷款本金利息总额为万元,其中利息万元,本金=万元 3.列式计算项目运营期第2年应偿还的贷款本息额,并通过计算说明项目能否满足还款要求。 第二年年初贷款余额=万元 二至五年等额本息偿还 已知P求A, A=(A/P,6%,4)=万元 (本息和)

土建造价员案例试题参考答案

造价员2010年土建案例试题参考答案 例2、解: C20混凝土带形基础 1-1剖面 L1-1=9×2+9-0.5×2=26(m) V T型搭接=0.15×0.15×(2×1+1.3)/6×2=0.02(m3) V 1-1=[1.3×0.2+(1+1.3)×0.15/2] ×26+0.02=11.27(m3)2-2剖面 L2-2=12×2=24(m) V 2-2=[1.0×0.2+(1+0.7)×0.15/2] ×24=7.86(m3)V = V 1-1+ V 2-2=11.27+7.86=19.13(m3) 清单项目特征及工程量计算结果见表6-1。 分部分项工程量清单表表6-1 例4、解:C20混凝土过梁(门窗洞顶,圈梁代替过梁): V=0.24×0.2×[(3.3+0.5)+(2.0+0.5)×3+ (1.5+0.5) ×2 ] =O.24 ×0.2×15.3 =0.73 (m3) C20混凝土圈梁: V=0.24×0.2×(11.4+6.0)×2-0.73 =0.24×0.2×34.8-0.73 =0.94(m3) 清单项目特征及工程量计算结果见表6-7。 分部分项工程量清单表表6-7 例5、解: C25混凝土挑檐板: 挑檐中心线长L1=(30+0.3×2+10+0.3×2)×2=82.4(m) 反檐中心线长L2=(30+0.57×2+10+0.57×2)×2=84.56(m) 挑檐混凝土工程量V=0.6×0.1×82.4+0.06×0.3×84.56=6.47(m3)清单项目特征及工程量计算结果见表6-8。 分部分项工程量清单表表6-8 例6、解:C30混凝土独立基础 V= [2.0×2.0+(0.8+2.0)×(0.8+2.0)+0.8×0.8]×0.2/6+2×2×0.3

2014年江苏省造价员考试土建试题

2014年江苏省造价员考试土建试题 一、某现浇砼框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm(除已标明的外,柱轴线为柱中心线),板厚为100mm,梁高为600mm。室内柱、梁、墙面及板底均做抹灰。坡屋面顶板下表面至楼面的净高的最大值为 4.24m,坡屋面为坡度1:2的两坡屋面。雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为1.50×3.90m。请按建筑面积计算规范(GB/T50353-2005)和江苏省04年计价表规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙抹灰脚手架。

[相关考点](1)、多层建筑物首层应按外墙勒脚以上结构外围水平面积计算:二层及以上楼层应按其外墙结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。 (2)、坡屋顶建筑面积的计算:利用坡屋顶内空间时净高超过2.1m的部位应计算全面积;净高在1.2m至2.1m 的部位应计算1/2面积;净高不足1.2m的部位不应计算面积。 (3)、雨篷建筑面积的计算:结构的外边线至外墙结构外边线的宽度超过2.10m者,应按雨篷结构板的水平投影面积的1/2计算。 (4)、内墙砌筑脚手架工程量的计算:内墙净长度×设计净高度 (5)、内墙面抹灰脚手架的计算:室内净高超过3.60米时,天棚需抹灰应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。 (6)外墙面抹灰脚手架的计算:外墙砌筑脚手架包括一面抹灰脚手架在内。

最新土建造价员案例答案汇总

2005年土建造价员案 例答案

仅供学习与交流,如有侵权请联系网站删除 谢谢2 二○○五年江苏省工程造价编审专业人员考试 土建造价案例分析试卷 注意:(所有题目中,凡定额编号正确,每项得0.5分) 本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三、五~八题,共五题,总分120分;多做和漏做的题均不得分。人工工资单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;小数点保留位数:土方及以㎏或㎡为单位的取整数,其他保留两位,后一位四舍五入。要求分析合理,结论正确,并简要写出计算过程。专业级别的填写以“√”确定即可。 一(本题25分) 某三类工程项目,基础平面图、剖面图如下, 根据地质勘探报告,土壤类别为三类,无地下水。该工程设计室外地坪标高为-0.30,室内标高±0.00以下砖基础采用M10水泥砂浆标准砖砌筑,-0.06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼

条形基础,±0.00以上为 M7.5混合砂浆粘土多孔砖 砌筑,砼构造柱从钢筋砼条 基中伸出。 请计算: 1、按04年计价表规定 计算土方人工开挖工程量,并套用相应计价表综合单价; 2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单价。 ?Skip Record If...? 工程预算表 序号定额 编号 项目名称计量 单位 数量综合 单价 合价 1 1-24 人工挖地槽三类干土深度 3M内M3 475 16.77 (2 分) 2 1-3+ 1-9 人工挖土方三类干土深度 2M内 M3 172 11.51 (4 分) 3 3-1换M10砖基础M3 50.49 188.24 (4 分) 4 5-2 C20砼无梁条基M3 108.1 5 222.38 (2 分) 工程量计算表 仅供学习与交流,如有侵权请联系网站删除谢谢3

(完整版)造价员考试案例

一、某砌筑1砖砖墙工程,技术测定资料如下: (1)完成1m3砌体的基本工作时间为16.6小时;辅助工作时间为工作班的3%;准备与结束时间为工作班的2%;不可避免的中断时间为工作班的2%;休息时间为工作班的18%;超距离运输每千块需要耗时2小时;人工幅度差系数为10%。 (2)砌墙采用M5水泥砂浆,其实体积折算虚体积系数为 1.07,砖和砂浆的损耗率分别为3%和8%,完成1m3砌体需要耗水0.8m3,其他材料占上述材料费的2%。 (3)砂浆用400升搅拌机现场搅拌,其资料如下:运料180秒,装料60秒,搅拌100秒,卸料30秒,正常中断10秒,机械利用系数0.8,幅度差系数为15%。 (4)已知人工工日单价:20.5元/工日M5水泥砂浆:130元/m3机砖:180元/千块水:0.8元/m3 400升砂浆搅拌机台班单价:120元/台班 问题1:在不考虑题目未给出的其他条件下,试确定: 1、砌筑每立方米1砖墙的施工定额。 2、求10m3的1砖墙预算定额及其预算单价。 解答:(1)劳动时间定额T:T=16.6/(1-3%-2%-2%-18%)*8=2.77(工日/m3) (2)材料消耗定额:材料消耗量=净消耗量*(1+损耗率) 砖的净用量=1/【砖长*(砖宽+灰缝)*(砖厚+灰缝)】 =1/0.24*0.125*0.063=529块故:砖的用量=529*(1+3%)=545块 砂浆净用量=(1-529*0.24*0.115*0.053)*1.07=0.242(m3) 故:砂浆用量=0.242*(1+8%)=0.261(m3) 水用量=0.8m3 (3)机械产量定额:因为:运料时间<装料时间+搅拌时间+出料时间+不可中断时间, 故运料时间为交迭时间,不能计入循环时间。 机械循环一次所需时间:200秒 机械的产量定额=T*h*m*k=(8*60*60/200)*0.4*0.8=46.06(m3/台班) (4)1立方米砖墙的施工定额消耗指标: 人工:2.77工日材料:机砖:545块砂浆:0.261m3水:0.8m3 机械:400升砂浆搅拌机:0.261/46.06=0.0057(台班) 问题2:10m3砖墙的预算定额及预算单价 (1)预算定额 人工消耗指标=(基本用工+超运距用工)*(1+人工幅度系数) =10*(2.77+0.545*2/8)*1.1=31.97(工日) 材料消耗指标:机砖:5.45千块砂浆:2.61m3水:8m3 其他材料:占上述材料费2% 机械消耗指标:400升砂浆搅拌机:0.0057*10*(1+15%)=0.066(台班) (2)预算单价 人工费:31.97*20.5=655.39(元)材料费:(5.45*180+2.61*130+8*0.8)*(1+2%)=1353.23(元)机械费:0.066*120=7.92(元)基价:655.39+1353.23+7.92=2016.54(元/10m3)

土建造价员案例计算题练习2014年

【案例一】 如图所示某工程基础平面图和基础断面图,请计算图示±0.00标高以下工作内容的清单与定额工程量并列入分部分项工程量清单项目表且完善表中相关内容。 已知:基槽为人工挖三类土,工作面300MM,坡度系数为0.3,开挖土方堆在基槽两侧,基础完成后将土方回填,余土用人工将其运至20M处人工上车,汽车外运1KM弃渣。 解:

【案例二】 某单层建筑物,框架结构,如图2所示。外墙墙身采用M5.0混合砂浆砌筑加气混凝土砌块,女儿墙采用M5.0混合砂浆砌筑煤矸石空心砖;混凝土压顶断面240mm×60 mm,墙厚均为240mm;内墙为石膏空心条板墙80 mm。框架柱断面240mm×240 mm到女儿墙顶,框架梁断面240mm×400 mm,砌体墙上门窗洞口均采用现浇混凝土过梁,支座长度250 mm,断面240mm×180 mm。M1:1560 mm×2700 mm ,M2:1000 mm×2700 mm ,C1(6樘):1800 mm×1800 mm ,C2:1560 mm×1800 mm。 根据清单计价规范:空心砖墙、砌块墙的项目编码为010304001; 请计算砌体墙体清单工程量。并完成下表所示分部分项工程量清单项目表中内容。 工程量清单计算表 序号项目编码项目名称及特征单位数量计算式

【案例三】 请计算图所示梁KJL2的钢筋工程量。 已知:图1所示从左至右分别为1、2、3、4跨,3跨梁底部钢筋与2跨配筋相同,C25混凝土,梁纵向钢筋端部支座锚固长度为支座长度加15d,中支座梁顶部负筋直接跨越支座,中支座梁底部钢筋按照38 d(lae)锚固,Gφ10每跨端部锚固15d,并设拉筋φ6@400。钢筋连接采用绑扎,绑扎长度1.4 lae,钢筋定尺长8M。保护层25 mm, 箍筋加密长度为Max (2*梁高,500),箍筋弯勾一个按11.9 d计算。 【案例四】 请计算图所示KZ1柱的钢筋工程量。 已知:该建筑为四层,一层和二层层高4.5米,三层和四层层高3.6米,室内地坪设计标高为±0.00米,柱基与柱的分界线为设计标高-0.60米。全部框架梁的梁高均为700mm,基础板厚1.2米,基础插筋弯折长度300mm,柱混凝土强度等级C30,基础保护层40 mm,柱保护层30 mm,梁保护层25 mm,钢筋连接方式为绑扎搭接,绑扎搭接40d。箍筋弯钩11.9d,计算时按箍筋外围周长,箍筋加密区长按照板上梁下取max(柱长边尺寸,≥Hn/6,≥500)。

2014年江苏省装饰造价员案例真题及答案 全(含选择题解析)

二○一四年江苏省建设工程造价员考试 本卷为案例分析题,共四题。初级做一~三题,总分100分;中、高级做一、三、四题,总分120分(具体要求见各题说明)。多做和漏做均不得分。要求分析合理,结论准确,并简要写出计算过程。(数据保留小数点后两位,图示尺寸未具体标明者,除标高外计量单位均为mm) 一、客观题(本题为单选题,本题分值40分,共20个问题,每个问题2分,只有一个正确答案,选错和多选均不得分,初、中、高级均做)(题目中未特别注明者均按2014年江苏省建筑与装饰计价定额子目不作调整,项目未注明者均位于檐高20m以内,一至六层楼之间。) 1.某装饰工程,包工包料,无工程设备费,该项目的分部分项工程费为200万元,脚手架费为10万元,临时设施费为2.5万元,装饰工程安全文明施工措施费基本费率为1.6%。请根据2014年江苏省建设工程费用定额的规定,计算该工程的安全文明施工措施费基本费为()万元。 A.3.20 B.3.36 C.3.24 D.3.40 2.某装饰工程,包工包料,无工程设备费,该项目的分部分项工程费为300万元,措施费中:单价措施项目费为20万元,总价措施项目费为30万元;其他项目费用中:暂列金20万元,材料暂估价10万元;社会保险费率为2.2%。 请根据2014年江苏省建设工程费用定额的规定,计算该工程的社会保险费为()万元。 A.7.70 B.7.92 C.8.14 D.8.36 3.某办公楼在第20层进行装修,该项目的总人工工日数为2500工日,人工工资单价为每工日100元,管理费率42%,利润率15%;请根据2014年江苏省建筑与装饰计价定额的规定,计算该项目的超高施工增加费为()万元。 A.1.25 B.1.96 C.3.75 D.5.89 4.某大楼裙楼外墙干挂石材,铁件为后置埋件,总用量为10吨,型钢单价为每吨4200元,请根据2014年江苏省建筑与装饰计价定额的规定,计算该铁件制作的分部分项工程费为()万元。 A.9.07 B.9.32 C.9.19 D.8.94 5.某装饰工程石材甲供,招投标时石材暂定价为每平方米600元,石材投标用量为1000平方米,具体施工中甲方实际购买石材的预算价为每平方米800元,石材供应量为1000平方米。请根据2014年江苏省建筑与装饰计价定额的规定,施工单位进入工程结算的石材价格应为每平方米()元;工程结算完成后施工单位应退回甲方()万元。 A.600 59.41 B.800 59.41 C.800 79.21 D.600 79.21 6.某酒店大堂地面干粉粘结剂粘贴石材块料面板地面,局部为多色复杂图案地面,该部分工程量为9m2,石材损耗率22%,请根据2014年江苏省建筑与装饰计价定额的规定,计算该石材复杂图案的计价定额综合单价为()元/10 m2。 A.3701.44 B.4112.71 C.3816.72 D.4240.80 7.在石材块料面板楼梯踏步上切割并嵌铜条工程量290米,人工工资单价为每工日100元,管理费率42%,利润率15%;请根据2014年江苏省建筑与装饰计价定额的规定,计算该嵌铜条项目的分部分项工程费为()元。 A.4475.57 B.4609.46 C.4922.82 D.3292.66 8.某公寓楼标准装修,卫生间墙面素水泥浆粘贴墙面砖,其中贴200×65mm花砖腰线工程量为500m,花砖腰线单价为每米70元;请根据2014年江苏省建筑与装饰计价定额的规定,计算该花砖腰线的分部分项工程费为()元。 A.40858.00 B.38277.00 C.43420.50 D.38295.50 9.墙面木龙骨基层,龙骨与墙面用木针固定,设计木龙骨断面20mm×25mm、间距250mm×300mm;请根据2014年江苏省建筑与装饰计价定额的规定,计算该木龙骨基层项目的计价定额综合单价为()元/10 m2。

江苏土建造价员考试真题d答案

江苏土建造价员考试真题 d答案 Prepared on 22 November 2020

二○一五年江苏省建设工程造价员考试 土建造价案例分析试卷试题本 (注意:请在答卷本上答题) 本卷为案例分析题,初级做一到三题,其中第三题做第(一)部分,共100分; 中、高级做一、三、四题,其中第三题做第(二)部分,共120分;多做和漏做的题 均不得分。除注明外,管理费费率、利润费率、人工工资单价、材料单价和施工机械 台班单价、题中未给出的条件全部以《江苏省建筑与装饰工程计价定额》(2014版) (以下简称2014年计价定额)为准;文字与图形不同时,以文字说明为准。除选择 题外,案例题要求写出简要计算过程。题中“π”取。 一、(本题为单项选择题,共20题,每题2分,共40分,初级、中级、高级 均做) 1.在计算建筑面积时,当无围护结构,有围护设施,并且结构层高在2.2m以上时,()按其结构底板水平投影计算1/2建筑面积。 A.立体车库B.室外挑廊C.悬挑看台 D.阳台 2.某单层宿舍,平面为长方形,外墙的结构外边线平面尺寸为33.8m×7.4m。 已知外墙外侧面做法为:20厚1:3水泥砂浆找平层,3厚胶黏剂,20厚硬 泡聚氨酯复合板,5厚抹面胶浆。则该单层宿舍的建筑面积为()。 A.251.77 m2 B.252.43 m2 C.253.67 m2 D.254.08 m2 3.在计算建筑面积时,()不应计算建筑面积。

A.室外台阶B.观光电梯C.玻璃幕墙D.空调搁板 4.下列建筑工程,当檐高为16m,且无地下室时,()的工程类别应是建筑工程二类。 A.住宅B.单层厂房 C.多层厂房D.公共建筑 5.某办公楼,檐口高度20m,层数6层,有2层共2000m2地下室。现编制招标控制价,已知该工程挖土工程量6000m3,灰土回填工程量800m3。则灰土回 填部分的管理费费率应为()。 A.6 % B.25% C.28 % D.31% 6.某钢结构工程,加工厂制作,现场安装。无省市级标化工地创建要求。已知该工程分部分项工程费为8000万元,单价措施项目费为240万元。总价 措施项目费中投标人计列了冬雨季施工增加费,费率%;临时设施费,费率 1%;安全文明施工措施费,费率按我省规定费率;其他未列。则该投标价 中的措施项目费为()。 A.万元B.万元C.万元D.万元 7.某市区内建筑工程,编制招标控制价。已知分部分项工程费为380万元,措施项目费42万元,其他项目费30万元,规费按规定计取,其中工程排 污费费率暂按%计列,税金费率按%计取,则该工程的工程造价应为 ()。 A.万元B.万元C.万元D.万元 8.某住宅工程,无地下室,无外保温。已知首层平面为长方形,外墙的结构外边线平面尺寸为42m×18m,则该工程平整场地的清单工程量为 ()。 A.756m2B.880m2 C.1012m2D.条件不全,无法确定

《建设工程造价案例分析》真题及答案

某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m3、220.00元/m3;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表5.1。 表5.1 分项工程工程量及单价措施项目费用数据表 总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。 合同中有关工程价款结算与支付约定如下: 1、开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第 2、3个月的工程价款中平均扣回); 2、开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其它总价措施项目费用在第2、3个月平均支付; 3、发包人按每月承包人应得工程进度款的90%支付;

4、当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1);措施项目费按无变化考虑; 5、B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费用中所占比例分别为12%和10%,基期价格指数均为100。施工期间,经监理工程师核实及发包人确认的有关事项如下: 1、第二个月发生现场计日工的人材机费用6.8万元; 2、第四个月B分项工程动态结算的两种材料价格指数分别为110和120。 问题: 1、该工程合同价为多少万元?工程预付款为多少万元? 2.第2个月发包人应支付给承包人的工程价款为多少万元? 3、到第三个月末B分项工程的进度偏差为多少万元? 4、第四个月A、B两项分项工程的工程价款各位多少万元?发包人在该月应支付给承包人的工程价款为多少万元? 答案: 1、合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34万元 工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376万元 2、第2、3月支付措施费=(6-3.6×60%)/2=1.92万元

2005年土建造价员案例答案

二○○五年江苏省工程造价编审专业人员考试 土建造价案例分析试卷 注意:(所有题目中,凡定额编号正确,每项得0.5分) 本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三、五~八题,共五题,总分120分;多做和漏做的题均不得分。人工工资单价和施工机械台 班单价全部以 04年计价表中价格为准;文字与图形不同时,以文字说明为准;小数点保留位数:土方及以㎏或㎡为单位的取整数,其他保留两位,后一位四舍五入。要求分析合理,结论正确,并简要写出计算过程。专业级别的填写以“√”确定即可。 一(本题25分) 某三类工程项目,基础平面图、剖面图如下,根据地质 勘探报告,土壤类别为三类,无地下水。该工程设计室外地坪标高为-0.30,室内标高±0.00以下砖基础采用M10水泥砂浆 标准砖砌筑,-0.06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼 条形基础,±0.00以上为 M7.5混合砂浆粘土多孔砖砌筑,砼构造柱从钢筋砼条基中伸出。 请计算: 1、按04年计价表规定计算土方人工开挖工程量,并套用相应计价表综合单价; 2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单价。

工程预算表 工程量计算表

评分方法与评分标准: 基槽与基坑能区分开来分别计算工程量得3分; 工程量计算结果正确,每项得2.5分,共4个项目,小计10分;其中:构造柱体积扣除不准确少得1分;人工挖地槽与人工挖土方单项不正确但合计数正确两项合计得3分; 定额单价套用正确,无换算的一项得2分,共2个项目,小计4分;若仅定额编号正确得1分; 定额单价套用正确,有换算、调整的一项得4分,共2个项目,小计8分;若仅定额编号正确得1分; 二(本题30分) 下图为某非抗震结构三类工程项目,现场预制C30钢筋砼梁YL-1,共计20根。1、请根据下图按04年计价表的规定计 算设计钢筋用量(除②钢筋和箍筋为Ⅰ级钢筋其余均为Ⅱ级钢筋,主筋保护层厚度为25mm ),并套用计价表综合单价计算合价;2、请按照04计价表的规定计算出该钢筋

市政造价员案例真题及解析

二00七年江苏省建设工程造价员资格考试 市政造价案例分析试卷 注意: 本卷为案例分析题,初级做1~5题,总分为100分,中级做2、3、4、5、7题、高级做2、3、5、6、7题,总分为120分。要求分析合理,结论正确。 一.(本题20分) 某道路修筑桩号为0+050至0+550,路面宽度为10m ,路肩各宽0.5m ,土质为三类土,填 方要求密实度达到93%(10T 震动压路机碾压),道路挖土3980m 3,填方2080m 3。施工采用1 m 3 反铲挖掘机挖三类土(不装车);土方平衡挖、填土方场内运输50米(75 kw 推土机推土)不考虑机械进退场;余方弃置拟用人工装土,自卸汽车(8t)运输3 km ;路床碾压按路面宽度每边加30cm 。根据上述情况,进行道路土方工程工程量清单分部分项计价。(人、材、机价格及费率标准依据2004江苏省市政工程计价表,不调整。) 工程量计算表

分部分项工程量清单综合单价计算表 工程名称:某道路计量单位:m3项目编码:工程数量:3980 项目名称:挖一般土方综合单价:5.76 分部分项工程量清单综合单价计算表 工程名称:某道路计量单位:m3 项目编码:工程数量:2080 解析:本题考点是计价表的运用 1、表中的人工费、材料费、机械费是用计价表中的基价乘以现场实算工程量 2、管理费、利润计算基础是(人工费+机械费)×规定费率 3、综合单价=Σ分部分项费用÷实算工程量

二.(本题20分) 请按下表要求进行定额换算及综合基价计算:

混凝土垫层需要找坡时,其中人工不变。③换算过程: 原人工+管理费+利润=527.96*(1+0.37+0.16) 调整后人工+管理费+利润=527.96**0.87*(1+0.37+0.16) 调整后综合单价=原综合单价-(原人工+管理费+利润-调整后人工+管理费+利润)=2605.26-【527.96*(1+0.37+0.16)-527.96**0.87*(1+0.37+0.16)】=2605.26-527.96*(1+0.37+0.16)*(1-0.87)=2605.26-527.96*(1+0.37+0.16)*0.13=2500.25 6 排水管道管径500mm水 泥砂浆接口135o 10个口6-222 63.14×0.89 56.19 注6:①本题换算原因管座角度与定额不同②换算规则:(61P1) 七、实际管座角度与定额不同时,采用第三章非定型管座定额项目。 企口管的膨胀水泥砂浆接口和石棉水泥接口适于360度,其他接口均是按管座120度和180度列项的。如管座角度不同,按相应材质的接口做法,以管道接口调整表进行调整(见下表): 管道接口调整表 序号项目名称实做角度调整基数或材料调整系数 1 水泥砂浆抹带接口90°120°定额基价 1.330 2 水泥砂浆抹带接口135°120°定额基价0.890 3 钢丝网水泥砂浆抹带接口90°120°定额基价 1.330 4 钢丝网水泥砂浆抹带接口135°120°定额基价0.890 5 企口管膨胀水泥砂浆抹带接口90°定额中1:2水泥砂浆0.750 6 企口管膨胀水泥砂浆抹带接口120°定额中1:2水泥砂浆0.670 7 企口管膨胀水泥砂浆抹带接口135°定额中1:2水泥砂浆0.625 8 企口管膨胀水泥砂浆抹带接口180°定额中1:2水泥砂浆0.500 9 企口管石棉水泥接口90°定额中1:2水泥砂浆0.750 10 企口管石棉水泥接口120°定额中1:2水泥砂浆0.670 11 企口管石棉水泥接口135°定额中1;2水泥砂浆0.625 12 企口管石棉水泥接口180°定额中1:2水泥砂浆0.500 注:现浇混凝土外套环,变形缝接口,通用于平口、企口管。 八、定额中的水泥砂浆抹带,钢丝网水泥砂浆接口均不包括内抹口,如设计要求内抹口时,按抹口周长每100延米增加水泥砂浆0.042m,、人-I-9.22T日计算。 九、如工程项目的设计要求与本定额所采用的标准图集不同时,套用第三章非定型的相应项目。 十、定额中计列了砖砌、石砌一字式、门字式、八字式适用于D300~D2400ml不同复土厚度的出水口,是按(1996) 《给排水标准图集,合订本S2,应对应选用,非定型或材质不同时可套用通用册或本册第三章相应项目另行计算.③本题中根据表中第二条换算。 7 1m3反挖掘机(不装车) 在支撑下挖沟槽三类土 方1000m3 1-234 (140.40×1.43+2062.67×1.20)× (1.1287+0.0351) 3114.30 注7:①本题换算原因在支撑下挖土②换算规则:(11P1) 六、在支撑下挖土,按实挖体积人工乘系数1.43,机械乘系数1.20。先开挖后支撑的不属支撑下挖土。 8 设备基础 1)C15混凝土垫层.2m3 2)独立设备基础1m3,现座 6-756 6-1157 6-1452 0.2*0.1*[2605.26-527.96*(1.37+0.16) ×0.13]+2504.54*0.1+642.13 ×0.02+886.94×0.02 331.04
