水利工程项目整理人尼克划分程序依据第一章工程概况1.1工程概述××省××县××河改造西桥桥至王洋桥段防洪堤与拦河坝等工程(GF×××HGZ/SL)施工范围为××桥至××桥段施工图范围内的防洪堤、河道清淤、拦河坝等工程。
施工工期安排:2008年1月1日至2008年3月30日,总工期3个月。
1.2合同范围1.2.1本合同包含的主要承包项目:1、防洪堤工程2、拦河坝工程3、河道清淤工程4、土建工程1.2.2施工临时设施项目包括:1、施工道路:新建施工临时道路。
2、现场施工临时设施:施工作业及仓库临时用房、场地供水供电系统、施工机械和汽车停放场等。
3、施工临时围堰及排水。
1.3水文、气象和工程地质本工程位于××县境内,属于亚热带湿润季风区,气候温和,雨量充沛。
日照充足,四季分明。
主要气象要素:气温:多年平均气湿17.5℃,极端最高气温40.5℃,极端最低气温-9.1℃。
湿度:多年平均相对温度77.5%。
蒸发:多年平均蒸发量1513.5mm。
日照小时:多年平均日照小时1890.4h。
雨日:多年平均工资降雨日162d。
风向和风速:多年平均风速1.91m/a,瞬时最大风速18m/s以上。
风霜期:多年平均无霜期252d。
降水:多年平均降水量1750.2mm。
1.4工程量1.5 对外交通条件工程项目在××县城,交通相对比较方便,现有公路可直达施工区,工地材料和设备运输均可以由公路运输到工地。
第二章施工组织编制原则2.1施工组织编制总体原则根据本工程招标文件提供的施工技术条件、施工环境,并在结合其它同类工程施工经验的基础上按以下原则进行规划:1.施工设施布置满足生产进度要求,施工手段保证各施工项目按计划进行,施工进度满足控制性工期要求。
施工布置在满足施工要求的前提下,做到简单实用,布置力求紧凑合理、管理集中、调度灵活、运行方便、安全可靠。
第1篇一、前期准备1. 施工方案:根据工程实际情况,制定详细的施工方案,包括工程范围、施工方法、施工顺序、施工进度、质量要求等。
2. 施工组织:成立施工项目部,明确各岗位职责,建立健全施工管理制度,确保工程顺利进行。
3. 施工设备:根据工程规模和施工要求,配备相应的清淤设备,如挖掘机、推土机、泥浆泵、抽泥船等。
4. 施工材料:提前采购必要的施工材料,如钢筋、水泥、砂石等,确保施工过程中材料供应充足。
二、施工过程1. 河道测量:对河道进行测量,确定清淤范围、深度和宽度,为施工提供依据。
2. 河道疏通:采用挖掘机、推土机等设备,将河道内的杂物、垃圾等清除干净,确保河道畅通。
3. 清淤作业:根据施工方案,采用挖掘机、泥浆泵、抽泥船等设备,将河道内的淤泥清除。
在清淤过程中,注意以下几点:(1)按照设计深度和宽度进行清淤,确保清淤效果。
(2)合理安排清淤顺序,避免对河道两岸生态环境造成破坏。
(3)在清淤过程中,注意监测水质,确保水质符合国家标准。
4. 淤泥处理:将清除的淤泥进行妥善处理,如堆放、填埋、综合利用等,避免对环境造成污染。
5. 施工质量检测:在施工过程中,对清淤深度、宽度、淤泥处理等关键指标进行检测,确保施工质量。
三、施工安全1. 施工现场安全:加强施工现场安全管理,确保施工人员的人身安全。
2. 设备安全:对施工设备进行定期检查、维护,确保设备运行正常。
3. 水上作业安全:对水上作业人员进行专业培训,提高安全意识,确保水上作业安全。
4. 环境保护:在施工过程中,采取措施减少对环境的影响,如噪音、粉尘、废水等。
四、施工总结1. 施工过程中,及时总结经验教训,为今后类似工程提供借鉴。
2. 对施工过程中出现的问题进行分析,提出改进措施,提高施工质量。
3. 对施工过程中的关键技术、设备、材料等进行总结,为今后的施工提供参考。
总之,清淤工程施工要点包括前期准备、施工过程、施工安全和施工总结等方面。
在施工过程中,要严格按照设计方案和规范要求进行操作,确保工程顺利进行,为我国水利事业做出贡献。

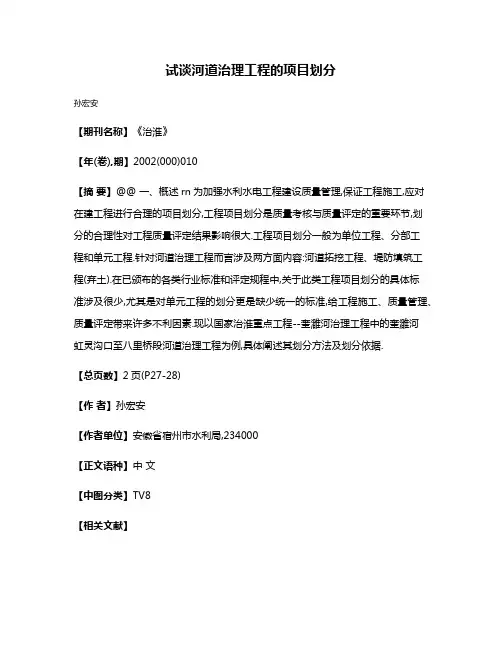

试谈河道治理工程的项目划分
孙宏安
【期刊名称】《治淮》
【年(卷),期】2002(000)010
【摘要】@@ 一、概述rn为加强水利水电工程建设质量管理,保证工程施工,应对在建工程进行合理的项目划分,工程项目划分是质量考核与质量评定的重要环节,划
分的合理性对工程质量评定结果影响很大.工程项目划分一般为单位工程、分部工
程和单元工程.针对河道治理工程而言涉及两方面内容:河道拓挖工程、堤防填筑工
程(弃土).在已颁布的各类行业标准和评定规程中,关于此类工程项目划分的具体标
准涉及很少,尤其是对单元工程的划分更是缺少统一的标准,给工程施工、质量管理、质量评定带来许多不利因素.现以国家治淮重点工程--奎濉河治理工程中的奎濉河
虹灵沟口至八里桥段河道治理工程为例,具体阐述其划分方法及划分依据.
【总页数】2页(P27-28)
【作者】孙宏安
【作者单位】安徽省宿州市水利局,234000
【正文语种】中文
【中图分类】TV8
【相关文献】
1.谈中小河道治理工程中浆砌石挡墙的施工质量控制
2.谈河道治理工程中埋石混凝土的质量控制
3.谈单元工程项目划分及质量评定
4.谈小型水库除险加固工程项目划分及质量控制
5.谈建筑安装工程费用项目划分和计价依据的改革
因版权原因,仅展示原文概要,查看原文内容请购买。

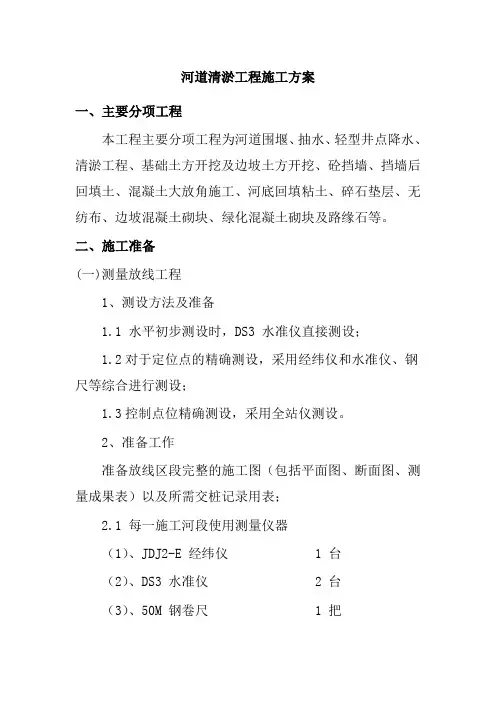

河道清淤工程施工方案一、主要分项工程本工程主要分项工程为河道围堰、抽水、轻型井点降水、清淤工程、基础土方开挖及边坡土方开挖、砼挡墙、挡墙后回填土、混凝土大放角施工、河底回填粘土、碎石垫层、无纺布、边坡混凝土砌块、绿化混凝土砌块及路缘石等。
二、施工准备(一)测量放线工程1、测设方法及准备1.1 水平初步测设时,DS3 水准仪直接测设;1.2对于定位点的精确测设,采用经纬仪和水准仪、钢尺等综合进行测设;1.3控制点位精确测设,采用全站仪测设。
2、准备工作准备放线区段完整的施工图(包括平面图、断面图、测量成果表)以及所需交桩记录用表;2.1 每一施工河段使用测量仪器(1)、JDJ2-E 经纬仪 1 台(2)、DS3 水准仪 2 台(3)、50M 钢卷尺 1 把(4)、全站仪 1台2.2其他测量附属设备(1)、准备足够的木桩或钢筋桩、记号笔、铁锤等;(2)、准备放灰线用的铁桶、铁锹等工具。
3、测量放线测量放线人员根据交接桩情况、施工图进行详细审核和现场核对。
放线基准点为市工程指挥部提交给我方的基准点坐标及高程;测量前需对所使用到的经纬仪、全站仪、水准仪、钢尺进行校验,并提交校验报告。
3.1 对于图纸未标明的地下障碍物(管道、电缆、光缆等)和在施工测量中发现的构筑物,应进行调查、勘测,并在线路与障碍物交叉范围两端设置标志,在标志上注明构筑物类型、埋深和尺寸;3.2 增设平面控制点及增设临时水准点根据甲方提供且经测量复核计算有效的坐标点,研究增设平面控制点及临时水准点。
平面控制点及临时水准点的增设应以甲方提供点位数据为基础,保证工程每个拐点均有控制坐标。
当控制点的间距较大时,另外增设控制点并做好保护桩。
增设坐标点及水准点的允许误差及施工测量误差应满足设计图纸及有关测量施工规范规定。
3.3 平面控制测量本工程河岸施工平面控制拟采用在河岸线路两侧布置施工基线进行控制,对于无法设平面控制基线的部份,拟采用布置导线网进行控制。
河道清淤工程的流程
河道清淤工程的流程可以分为准备工作、施工阶段和后期维护三个主要阶段。
在准备工作阶段,首先需要进行初步调研和勘测,评估河道的淤积情况以及造
成淤积的原因。
然后根据调研结果制定清淤方案,确定清淤的范围和目标。
同时,需要进行相关手续办理,包括申请审批、调整施工计划等。
进入施工阶段后,首先需要组织施工队伍和设备,确保施工能够顺利进行。
然
后根据清淤方案实施挖掘作业,将淤积物清理出河道,并确保清理过程中不会对河道和周边环境造成破坏。
根据河道的特点和需要,可能需要采用不同的清淤方法,如机械清淤、人工清淤或爆破清淤等。
在施工过程中,需要注意安全问题,确保施工人员和周围居民的安全。
同时,
还需要注意环境保护,避免污染水体和生态破坏。
完成清淤施工后,进入后期维护阶段。
这个阶段主要包括监测河道淤积情况,
及时处理和清理河道中的杂物和淤泥。
定期对河道进行巡查,确保河道的畅通,防止再次淤积。
总结来说,河道清淤工程的流程包括准备工作阶段、施工阶段和后期维护阶段。
在整个流程中,需要进行调研、制定方案、施工作业和后期维护,并且要注意安全和环境保护。
这样才能有效地清理河道的淤积物,维护河道的通畅和生态环境的健康。

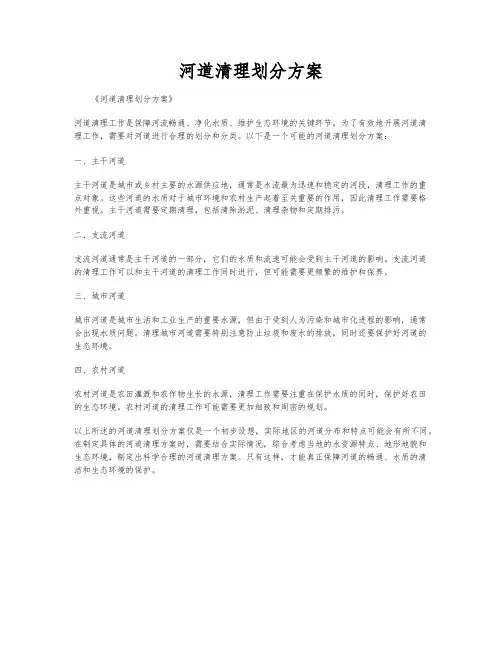

河道清理划分方案
《河道清理划分方案》
河道清理工作是保障河流畅通、净化水质、维护生态环境的关键环节。
为了有效地开展河道清理工作,需要对河道进行合理的划分和分类。
以下是一个可能的河道清理划分方案:
一、主干河道
主干河道是城市或乡村主要的水源供应地,通常是水流最为迅速和稳定的河段,清理工作的重点对象。
这些河道的水质对于城市环境和农村生产起着至关重要的作用,因此清理工作需要格外重视。
主干河道需要定期清理,包括清除淤泥、清理杂物和定期排污。
二、支流河道
支流河道通常是主干河道的一部分,它们的水质和流速可能会受到主干河道的影响。
支流河道的清理工作可以和主干河道的清理工作同时进行,但可能需要更频繁的维护和保养。
三、城市河道
城市河道是城市生活和工业生产的重要水源,但由于受到人为污染和城市化进程的影响,通常会出现水质问题。
清理城市河道需要特别注意防止垃圾和废水的排放,同时还要保护好河道的生态环境。
四、农村河道
农村河道是农田灌溉和农作物生长的水源,清理工作需要注重在保护水质的同时,保护好农田的生态环境。
农村河道的清理工作可能需要更加细致和周密的规划。
以上所述的河道清理划分方案仅是一个初步设想,实际地区的河道分布和特点可能会有所不同。
在制定具体的河道清理方案时,需要结合实际情况,综合考虑当地的水资源特点、地形地貌和生态环境,制定出科学合理的河道清理方案。
只有这样,才能真正保障河道的畅通、水质的清洁和生态环境的保护。

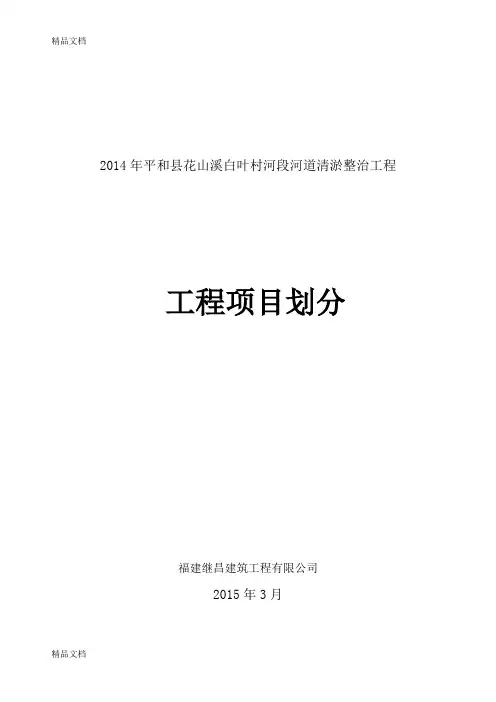

2014年平和县花山溪白叶村河段河道清淤整治工程工程项目划分福建继昌建筑工程有限公司2015年3月工程项目划分报审表(继昌[2015]项分01 号)合同名称:2014年平和县花山溪白叶村河段河道清淤整治工程说明:本表一式 4 份,由施工单位填写,监理机构、业主批复后,承包人、监理机构、发包人、设代机构各1份。
2014年平和县花山溪白叶村河段河道清淤整治工程项目划分说明一、工程概况2014年平和县花山溪白叶村河段河道清淤整治工程位于平和县国强乡白叶村,起点为坑尾桥以上300m,终点为白叶桥下游500m。
具体建设内容为:1.河道整治3㎞范围内,全线清理河道淤积;2.桩号0+234-0+264右岸、桩号0+703-0+727右岸滩地淤积严重,进行清理至河底高程,与岸坡采用1:1顺接;3.桩号0+703-0+727左岸为拐弯顶冲段,路基受洪水冲刷掏空,采用C20埋石砼挡墙进行加固;4.全线3㎞范围内,进行岸坡修整;5.桩号1+592-1+999河段堤防坡脚冲毁严重,采用C20埋石砼进行加固。
二、项目划分原则1、单位工程及分部工程划分原则:单位工程按独立性划分,分部工程按不同性质段落和断面划分,单位工程和分部工程划分后原则上不再改变。
2、单元工程划分原则:单元工程按长度和结构划分,在实施过程中可以作调整。
三、项目划分依据1、2014年平和县花山溪白叶村河段河道清淤整治工程;2、2014年平和县花山溪白叶村河段河道清淤整治工程设计文件和施工图;3、《水利水电工程施工质量评定规程》(SL176-2007);4、《水利水电工程验收规程》(SL223-2008);。
四、单位工程和分部工程划分经建设单位(平和县国强乡人民政府)、监理单位(福建芗江工程项目管理有限公司)、施工单位(福建继昌建筑工程有限公司)三方协商,拟对该工程的单位、分部工程进行如下划分。
1、单位工程划分2014年平和县花山溪白叶村河段河道清淤整治工程划分为一个单位工程,单位工程名称为2014年平和县花山溪白叶村河段河道清淤整治工程,单位工程编码为(BYZZ)。

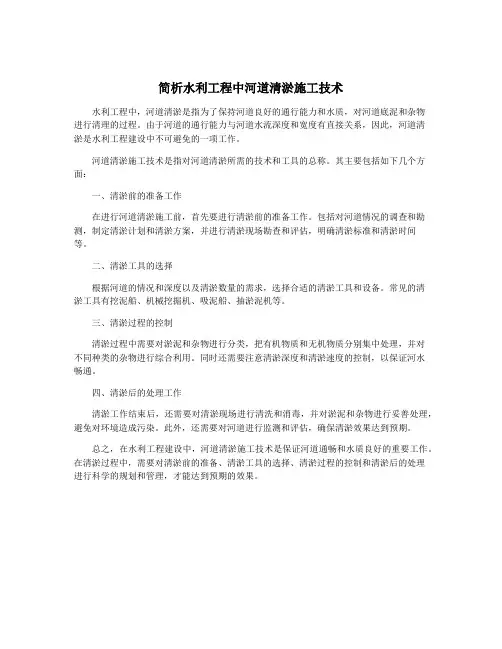

简析水利工程中河道清淤施工技术
水利工程中,河道清淤是指为了保持河道良好的通行能力和水质,对河道底泥和杂物
进行清理的过程。
由于河道的通行能力与河道水流深度和宽度有直接关系,因此,河道清
淤是水利工程建设中不可避免的一项工作。
河道清淤施工技术是指对河道清淤所需的技术和工具的总称。
其主要包括如下几个方面:
一、清淤前的准备工作
在进行河道清淤施工前,首先要进行清淤前的准备工作。
包括对河道情况的调查和勘测,制定清淤计划和清淤方案,并进行清淤现场勘查和评估,明确清淤标准和清淤时间
等。
二、清淤工具的选择
根据河道的情况和深度以及清淤数量的需求,选择合适的清淤工具和设备。
常见的清
淤工具有挖泥船、机械挖掘机、吸泥船、抽淤泥机等。
三、清淤过程的控制
清淤过程中需要对淤泥和杂物进行分类,把有机物质和无机物质分别集中处理,并对
不同种类的杂物进行综合利用。
同时还需要注意清淤深度和清淤速度的控制,以保证河水
畅通。
四、清淤后的处理工作
清淤工作结束后,还需要对清淤现场进行清洗和消毒,并对淤泥和杂物进行妥善处理,避免对环境造成污染。
此外,还需要对河道进行监测和评估,确保清淤效果达到预期。
总之,在水利工程建设中,河道清淤施工技术是保证河道通畅和水质良好的重要工作。
在清淤过程中,需要对清淤前的准备、清淤工具的选择、清淤过程的控制和清淤后的处理
进行科学的规划和管理,才能达到预期的效果。
水利工程工程部分项目划分的组成内容1、第一部分建筑工程(1)枢纽工程枢纽工程是指水利枢纽建筑物(含引水工程中的水源工程)和其他大型独立建筑物。
包括挡水工程、泄洪工程、引水工程、发电厂工程、升压变电站工程、航运工程、鱼道工程、交通工程、房屋建筑工程和其他建筑工程。
其中,挡水工程等前七项称为主体建筑工程。
1)挡水工程。
包括挡水的各类坝(闸)工程。
2)泄洪工程。
包括溢洪道、泄洪洞、冲砂洞(孔)、放空洞等工程。
3)引水工程。
包括发电引水明渠、进(取)水口、引水隧洞、调压井、高压管道等工程。
4)发电厂工程。
包括地面、地下各类发电厂工程。
5)升压变电站工程。
包括升压变电站、开关站等工程.6)航运工程。
包括上下游引航道、船闸、升船机等工程。
7)鱼道工程。
根据枢纽建筑物布置情况,可独立列项,与拦河坝相结合的,也可作为拦河坝工程的组成部分.8)交通工程。
包括上坝、进厂、对外等场内外永久公路、桥梁、铁路、码头等交通工程。
9)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
10)其他建筑工程。
包括内外部观测工程,动力线路(厂坝区),照明线路,通信线路,厂坝区及生活区供水、供热、排水等公用设施工程,厂坝区环境建筑工程,水情自动测报系统工程及其他。
(2)引水工程及河道工程引水工程及河道工程是指供水、灌溉、河湖整治、堤防修建与加固工程.包括供水、灌溉渠(管)道、河湖整治与堤防工程,建筑物工程(水源工程除外),交通工程,房屋建筑工程,供电设施工程和其他建筑工程。
1)供水、灌溉渠(管)道、河湖整治与堤防工程。
包括渠(管)道工程、清淤疏浚工程、堤防修建与加固工程等.2)建筑物工程。
包括泵站、水闸、隧洞、渡槽、倒虹吸、跌水、小水电站、排水沟(涵)、调蓄水库等工程。
3)交通工程。
指永久性公路、铁路、桥梁、码头等工程。
4)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
常用河道清淤技术目前的河道清淤工程,大多数具有水质改善的目的,因此尚属“环保清淤”范围。
另外,在工程上有“疏浚”和“清淤”两个较为接近的术语,为了区别于航道、港口等大规模疏浚工程,小编建议将中小河道、农村河道的清、挖工程统一称为“清淤”,突出清除底泥中污染物的概念和解决淤积问题的工程目的。
常用河道清淤技术有:1.1 排干清淤对于没有防洪、排涝、航运功能的流量较小的河道,排干清淤指可通过在河道施工段构筑临时围堰,将河道水排干后进行干挖或者水力冲挖的清淤方法。
排干后又可分为干挖清淤和水力冲挖清淤两种工艺。
a.干挖清淤: 作业区水排干后,大多数情况下都是采用挖掘机进行开挖,挖出的淤泥直接由渣土车外运或者放置于岸上的临时堆放点。
倘若河塘有一定宽度时,施工区域和储泥堆放点之间出现距离,需要有中转设备将淤泥转运到岸上的储存堆放点。
一般采用挤压式泥浆泵,也就是混凝土输送泵将流塑性淤泥进行输送,输送距离可以达到200~300m,利用皮带机进行短距离的输送也有工程实例。
干挖清淤其优点是清淤彻底,质量易于保证而且对于设备、技术要求不高;产生的淤泥含水率低,易于后续处理。
b.水力冲挖清淤:采用水力冲挖机组的高压水枪冲刷底泥,将底泥扰动成泥浆,流动的泥浆汇集到事先设置好的低洼区,由泥泵吸取、管道输送,将泥浆输送至岸上的堆场或集浆池内。
水力冲挖具有机具简单,输送方便,施工成本低的优点,但是这种方法形成的泥浆浓度低,为后续处理增加了难度,施工环境也比较恶劣。
一般而言,排干清淤具有施工状况直观、质量易于保证的优点,也容易应对清淤对象中含有大型、复杂垃圾的情况。
其缺点是,由于要排干河道中的流水,增加了临时围堰施工的成本; 同时很多河道只能在非汛期进行施工,工期受到一定限制,施工过程易受天气影响,并容易对河道边坡和生态系统造成一定影响。
1.2 水下清淤水下清淤一般指将清淤机具装备在船上,由清淤船作为施工平台在水面上操作清淤设备将淤泥开挖,并通过管道输送系统输送到岸上堆场中。
第1篇一、工程准备阶段1. 施工方案制定:根据水渠的实际情况,包括水渠长度、宽度、深度、材质、淤积物类型及厚度等,制定详细的施工方案,包括施工工艺、施工方法、施工设备、施工人员、施工进度等。
2. 施工人员培训:对施工人员进行专业培训,确保其掌握水渠清淤的施工技能和安全知识。
3. 施工材料及设备准备:根据施工方案,准备所需的各种施工材料,如挖掘机、推土机、装载机、挖掘船、水泵等。
4. 施工现场准备:清理施工现场,确保施工环境安全、整洁。
二、水渠清淤施工阶段1. 水渠预处理:对水渠进行初步检查,确定淤积物分布及厚度,对淤积严重的区域进行标记。
2. 水渠疏浚:采用挖掘机、推土机等设备,对水渠内的淤泥、杂物进行清理,确保水渠畅通。
3. 水渠疏浚后的处理:a. 对清理出的淤泥进行分类处理,如回填、堆放等。
b. 对水渠两侧的边坡进行平整,确保水渠的稳定性。
c. 对水渠底部进行平整,确保水渠的过水能力。
4. 水渠防护措施:a. 在水渠两侧设置防护栏,防止车辆、行人等进入水渠。
b. 在水渠进出口设置防护网,防止杂物进入水渠。
c. 定期对水渠进行巡查,发现问题及时处理。
三、水渠清淤后验收阶段1. 验收标准:根据国家相关标准,对水渠清淤后的质量进行验收。
2. 验收内容:a. 水渠的长度、宽度、深度是否符合设计要求。
b. 水渠两侧的边坡是否平整、稳定。
c. 水渠底部是否平整、过水能力是否满足要求。
d. 水渠防护措施是否到位。
3. 验收流程:a. 施工单位自检:在施工过程中,施工单位应随时进行自检,确保工程质量。
b. 验收单位验收:验收单位根据验收标准,对水渠清淤后的质量进行验收。
c. 验收合格后,办理验收手续,工程完工。
四、施工后期工作1. 施工现场清理:施工结束后,对施工现场进行清理,确保环境整洁。
2. 施工资料整理:整理施工过程中的各类资料,包括施工方案、施工记录、验收报告等。
3. 施工总结:对施工过程中的经验教训进行总结,为今后类似工程提供参考。
2014年平和县花山溪白叶村河段河道清淤整治工程工程项目划分福建继昌建筑工程有限公司2015年3月工程项目划分报审表(继昌[2015]项分01 号)合同名称:2014年平和县花山溪白叶村河段河道清淤整治工程说明:本表一式 4 份,由施工单位填写,监理机构、业主批复后,承包人、监理机构、发包人、设代机构各1份。
2014年平和县花山溪白叶村河段河道清淤整治工程项目划分说明一、工程概况2014年平和县花山溪白叶村河段河道清淤整治工程位于平和县国强乡白叶村,起点为坑尾桥以上300m,终点为白叶桥下游500m。
具体建设内容为:1.河道整治3㎞范围内,全线清理河道淤积;2.桩号0+234-0+264右岸、桩号0+703-0+727右岸滩地淤积严重,进行清理至河底高程,与岸坡采用1:1顺接;3.桩号0+703-0+727左岸为拐弯顶冲段,路基受洪水冲刷掏空,采用C20埋石砼挡墙进行加固;4.全线3㎞范围内,进行岸坡修整;5.桩号1+592-1+999河段堤防坡脚冲毁严重,采用C20埋石砼进行加固。
二、项目划分原则1、单位工程及分部工程划分原则:单位工程按独立性划分,分部工程按不同性质段落和断面划分,单位工程和分部工程划分后原则上不再改变。
2、单元工程划分原则:单元工程按长度和结构划分,在实施过程中可以作调整。
三、项目划分依据1、2014年平和县花山溪白叶村河段河道清淤整治工程;2、2014年平和县花山溪白叶村河段河道清淤整治工程设计文件和施工图;3、《水利水电工程施工质量评定规程》(SL176-2007);4、《水利水电工程验收规程》(SL223-2008);。
四、单位工程和分部工程划分经建设单位(平和县国强乡人民政府)、监理单位(福建芗江工程项目管理有限公司)、施工单位(福建继昌建筑工程有限公司)三方协商,拟对该工程的单位、分部工程进行如下划分。
1、单位工程划分2014年平和县花山溪白叶村河段河道清淤整治工程划分为一个单位工程,单位工程名称为2014年平和县花山溪白叶村河段河道清淤整治工程,单位工程编码为(BYZZ)。
水利水电工程河道治理主要分项工程施工方法1..1 土石方工程1..1.1土石方开挖采用人工开挖和挖掘机开挖的方法进行施工,施工时应严格按照标高、轴线控制桩进行检查,其标高、沟渠几何尺寸、坡度应符合设计要求,并接近标高时采用人工配合进行修整,以免超挖。
开挖前应采用控制水平板复核中心线,边线及坡度,确认符合设计要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。
开挖时严格按照标高控制桩进行检查,确保标高、坡度符合设计要求。
开挖到设计要求时,在底补设临时桩控制标高,防止因多挖而破坏自然土层,一般可在挖至接近标高时留出100mm 深土层暂时不挖,留至底砼土施工时清底找平。
开挖时,堆土和机械离边缘的距离应保持1m,以保证边坡稳定。
一般都是由工人用钢钎、手锤,在混凝土表面一锤一凿,凿出大小不一的凹坑,使之表面粗糙。
1..1.2土石方回填工作面清理、验收→合格土石料备料、运输→分层填筑、压实→削坡、整理→场地清理→验收机械设备配置1、施工设备选择本工程土石方回填工程量不大,但施工部位分散,且受混凝土施工的制约,为按期完成,选用多种土方机械设备组合的方式施工。
土石方填筑:采用1m1.反铲式挖掘机装车,胶轮车或小型拖拉机运输,工作面用推土机平整,羊角碾压实;其他小部位采用人工或蛙式打夯机夯实。
削坡先由推土机粗削,再由人工精削。
2、填筑准备工作土石方回填作业之前应先做压实试验,必须通过碾压试验确定施工参数与压实机械,碾压试验中取得的参数经监理工程师批准后应用于工程施工中。
雨季施工应把填筑面做成有利排水的鱼脊式。
填筑时如遇大雨,雨前应碾压工作面,以减少雨水下渗。
雨后开工时,刨毛并重新检验合格后,方可进行土方填筑。
若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,验收合格后方可铺筑新料。
土石方回填施工质量技术控制措施在土石方施工中积极推行全面质量管理,加强人员培训,建立健全各级责任制,以保证施工质量达到设计标准,工程安全可靠与经济合理。
2014年平和县花山溪白叶村河段河道清淤整治工程工程项目划分
福建继昌建筑工程有限公司
2015年3月
工程项目划分报审表
(继昌[2015]项分01 号)
说明:本表一式 4 份,由施工单位填写,监理机构、业主批复后,承包人、监理机构、发包人、设代机构各1份。
2014年平和县花山溪白叶村河段河道清淤整治工程
项目划分说明
一、工程概况
2014年平和县花山溪白叶村河段河道清淤整治工程位于平和县国强乡白叶村,起点为坑尾桥以上300m,终点为白叶桥下游500m。
具体建设内容为:
1.河道整治3㎞范围内,全线清理河道淤积;
2.桩号0+234-0+264右岸、桩号0+703-0+727右岸滩地淤积严重,进行清理至河底高程,与岸坡采用1:1顺接;
3.桩号0+703-0+727左岸为拐弯顶冲段,路基受洪水冲刷掏空,采用C20埋石砼挡墙进行加固;
4.全线3㎞范围内,进行岸坡修整;
5.桩号1+592-1+999河段堤防坡脚冲毁严重,采用C20埋石砼进行加固。
二、项目划分原则
1、单位工程及分部工程划分原则:单位工程按独立性划分,分部工程按不同性质段落和断面划分,单位工程和分部工程划分后原则上不再改变。
2、单元工程划分原则:单元工程按长度和结构划分,在实施过程中可以作调整。
三、项目划分依据
1、2014年平和县花山溪白叶村河段河道清淤整治工程;
2、2014年平和县花山溪白叶村河段河道清淤整治工程设计文件和施工图;
3、《水利水电工程施工质量评定规程》(SL176-2007);
4、《水利水电工程验收规程》(SL223-2008);。
四、单位工程和分部工程划分
经建设单位(平和县国强乡人民政府)、监理单位(福建芗江工程项目管理有限公司)、施工单位(福建继昌建筑工程有限公司)三方协商,拟对该工程的单位、分部工程进行如下划分。
1、单位工程划分
2014年平和县花山溪白叶村河段河道清淤整治工程划分为一个单位工程,单位工程名称为2014年平和县花山溪白叶村河段河道清淤整治工程,单位工程编码为(BYZZ)。
2、分部工程划分
2014年平和县花山溪白叶村河段河道清淤整治工程共划分4个分部,详见项目划分表。
四、单元工程划分
按长度及相关规程划分,拟划分为26个单元工程,其中重要隐蔽单元工程或关键部位单元工程有7个,可在实施过程中加以调整,详见项目划分表。
项目划分表。
