河道治理工程项目划分
- 格式:docx
- 大小:403.72 KB
- 文档页数:12

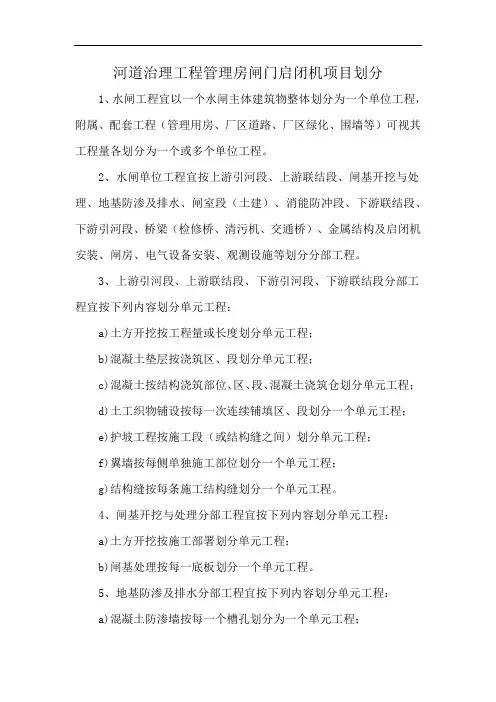

河道治理工程管理房闸门启闭机项目划分1、水闸工程宜以一个水闸主体建筑物整体划分为一个单位工程,附属、配套工程(管理用房、厂区道路、厂区绿化、围墙等)可视其工程量各划分为一个或多个单位工程。
2、水闸单位工程宜按上游引河段、上游联结段、闸基开挖与处理、地基防渗及排水、闸室段(土建)、消能防冲段、下游联结段、下游引河段、桥梁(检修桥、清污机、交通桥)、金属结构及启闭机安装、闸房、电气设备安装、观测设施等划分分部工程。
3、上游引河段、上游联结段、下游引河段、下游联结段分部工程宜按下列内容划分单元工程:a)土方开挖按工程量或长度划分单元工程;b)混凝土垫层按浇筑区、段划分单元工程;c)混凝土按结构浇筑部位、区、段、混凝土浇筑仓划分单元工程;d)土工织物铺设按每一次连续铺填区、段划分一个单元工程;e)护坡工程按施工段(或结构缝之间)划分单元工程;f)翼墙按每侧单独施工部位划分一个单元工程;g)结构缝按每条施工结构缝划分一个单元工程。
4、闸基开挖与处理分部工程宜按下列内容划分单元工程:a)土方开挖按施工部署划分单元工程;b)闸基处理按每一底板划分一个单元工程。
5、地基防渗及排水分部工程宜按下列内容划分单元工程:a)混凝土防渗墙按每一个槽孔划分为一个单元工程;b)高压喷射灌浆防渗墙按相邻的30~50个高喷孔或连续600~1000平方米的防渗墙体划分为一个单元工程;c)水泥土搅拌防渗墙按沿轴线每20米划分为一个单元工程;d)土工膜防渗按每一次连续铺填的区、段划分为一个单元工程;e)地基排水孔按施工区、段划分单元工程。
6、闸室段(土建)、消能防冲段分部工程宜按下列内容划分单元工程:a)土方开挖按施工部署划分单元工程;b)混凝土垫层可按浇筑区、段划分单元工程;c)混凝土按结构浇筑部位、区、段、混凝土浇筑仓划分单元工程;d)土方回填按施工部署划分单元工程。
7、检修桥、清污机桥、交通桥分部工程包括桥墩(梁)混凝土浇筑、桥面板预制、桥面板安装、桥面板混凝土浇筑、栏杆安装、桥两端路面铺装等单元工程。

河道生态治理项目分部分项工程施工方案1.1施工测量1、测量控制系统拟以业主提交的测量控制基准点为基础,建立闭合导线控制网,再根据施工控制网测设各个细部。
开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、复测原地形、施工放样。
施工测量的精度按《工程测量规范》。
2、土石方施工测量根据己建立的平面和高程控制系统,放出边界桩,并在各边界设置横向及纵向控制桩,每1OOm设置一个,控制桩用混凝土浇筑,埋深在地面以下20cm,以控制边界以及控制高程。
测设40m×40m的方格网来实施施工放样,并且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。
将每一个桩的挖填高度用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。
为便于挂线找平,在方格网内再增设加桩,将方格分成1Om ×10m的小方格。
如为填方时,则根据填方的高度在桩上挂好线填土;如为挖方时,在桩点四周挖至所需深度。
根据现有场地标高,本工程土方以挖方为主。
在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高,如下图所示:施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
3、测量仪器平面测量的主测仪器为日产“拓普康GTS-602全站仪”,该仪器技术规格为:测角精度±2″,测程3000米,测距精度±(2mm+2ppm)。
可满足本项目的平面精度要求。
高程测量主测仪器为S3级自动安平水准仪。
4、放样方法使用拓普康GTS-602全站仪,仪器提供了极坐标放样等多种功能,因此可计算或从设计文件查出各待定特征要素的坐标值后,输入全站仪进行测量定位。
A.架设仪器于导线控制点,输入控制点坐标值;B.照准后视控制点,输入后视控制点坐标值或方位角;C.输入待定点坐标值;D.按照仪器所显示的角度和距离放样定位。
1.2土方工程1.2.1.1 开挖方法根据有关施工规范以及招标文件施工图纸对开挖的要求进行土方施工,在开挖的过程中采用机械开挖为主,辅助以人工开挖,开挖前,应根据测量资料用白灰撒出开挖线位置。
河道治理河渠工程施工方案一、项目概况1.1 项目名称:河道治理河渠工程1.2 项目位置:某市某区1.3 项目范围:涉及某河流及周边地区1.4 项目背景:随着城市建设的不断扩张和人口的增加,河流的污染及河道堵塞问题日益突出,特别是在雨季,易引发洪涝灾害。
因此,有必要对该河流进行治理,以确保城市水环境的改善和人民生活的安全。
1.5 项目目标:通过治理河道,改善河流水质,减少洪涝灾害,提高城市水环境质量,确保人民生命财产安全。
二、工程类型2.1 工程分类:本工程为水利工程,属于河道治理工程和河渠工程。
2.2 工程内容:包括河道疏浚、河岸整治、水质处理设施建设、防洪工程等。
2.3 工程规模:涉及河流长度约10公里,涉及土地面积约100公顷。
三、施工方案3.1 施工前准备(1)项目调研:对河流及周边地区进行详细调研,了解河道情况、关键问题及可能遇到的困难。
(2)设计方案:根据调研结果,确定河道治理方案和施工方案,编制详细设计图纸。
(3)土地征用:必要时,进行土地征用手续,确保施工用地。
(4)物资采购:根据设计方案,采购必要的材料和设备,为施工做好准备。
3.2 施工流程(1)河道疏浚:采用机械设备对河道进行疏浚,清除淤泥和垃圾,保证河流通畅。
(2)河岸整治:对河岸进行整治,修复河岸破损处,加固河岸结构,防止滑坡和决口。
(3)水质处理设施建设:根据设计方案,建设污水处理设施,净化河水,改善水质。
(4)防洪工程:加固河堤、清理堰塞物、修复防洪设施,确保在雨季能够有效防洪。
3.3 施工技术(1)机械设备:采用最新的挖掘机、装载机等机械设备,提高施工效率,确保施工质量。
(2)工艺流程:严格按照设计图纸和规范执行,确保施工安全和施工质量。
(3)环境保护:在施工过程中,严格遵守环保法规,进行施工现场的环境保护工作。
3.4 施工安全(1)安全管理:建立施工安全管理体系,加强对施工工人的安全教育和管理。
(2)安全设施:在施工现场设置明显的安全警示标识,配备必要的安全设施和器材。
鄞州区瞻岐镇东一村溪坑治理工程
项
目
划
分
报
告
宁波市科技园区华信建设工程咨询有限公司
2013年12月6日
鄞州区瞻岐镇东一村溪坑治理工程
项目划分报告
致:宁波市鄞州区水利工程质量与安全监督站
根据《水利水电工程施工质量检验与评定规程》SL176-2007、交通部《公路工程质量检验与评定标准》(JTGF80/1-2004)的相关规定,结合本工程的实际情况,对其进行了项目初步划分,本项目工程共划分为1个单位工程,3个分部工程,各分部工程分别为:挡墙墙身及护脚△、堰坝、桥梁△。
各分部工程中的单元工程划分详见后附表,以上划分妥否,请批复!
宁波市鄞州区瞻岐镇人民政府
2013年12月6日
工程项目划分报审表
(监理[2013 ]第01号)
合同名称:鄞州区瞻岐镇东一村溪坑治理工程合同编号:
项目划分申报表
合同名称:鄞州区瞻岐镇东一村溪坑治理工程合同编号:
说明∶(1)表中注(△)为主要分部工程、重要隐蔽单元工程和关键部位单元工程。
(2)若施工组织中局部有设计变更按照分部工程归属作相应调整或补充。

清苑河道治理施工方案一、背景介绍清苑河位于某市A区,河道全长约10公里,是该区域主要的水体之一。
由于城市发展和人口增加等因素的影响,清苑河流域的治理已经成为迫切的任务。
本文档将详细介绍清苑河道治理的施工方案,包括工程内容、施工方法和工期安排等。
二、工程内容清苑河道治理的工程内容主要包括以下几个方面:1. 河道清淤和疏浚由于长期的泥沙淤积,清苑河河道已经严重堵塞,流量不畅,影响了水体的自净能力。
因此,首要任务是对河道进行清淤和疏浚,保证河道的通畅。
清淤工作将采用机械清淤的方式,使用挖掘机和抓斗进行作业,将淤泥粉碎后运出河道。
疏浚工作则采用水泥疏浚机进行,通过冲击波和剪切力,清除河道内的淤泥和杂物。
2. 河岸修整和护坡清苑河的河岸存在不规则和破损的情况,需要进行修整和加固。
主要工作包括铲除河岸上的杂草、整平不平整的地面,并修复已经塌陷的地方。
护坡工作将采用人工和机械结合的方式,先对河岸进行整形,然后铺设防护网和防护垫,最后用小石块和混凝土进行护坡。
3. 河道堤防加固当前清苑河流域存在部分堤防不完整、破损情况,需要进行加固工作。
加固的主要方式是对堤防进行筑坡或设置混凝土墙等,以增强堤防的稳定性和耐冲刷能力。
4. 河道水质改善清苑河的水质存在一定的污染问题,需要进行水质改善工作。
主要措施包括设置生态滤池和湿地植被,通过植物的吸收和过滤作用,提高水体的水质。
三、施工方法清苑河道治理的施工将采用以下方法:1. 机械作业对于清淤、疏浚和河岸修整等工作,将使用挖掘机、抓斗和水泥疏浚机等机械设备进行作业,以提高工作效率。
2. 人工作业对于河道堤防加固和河道水质改善等工作,将采用人工作业方式进行。
包括筑坡、设置混凝土墙和植被布置等。
3. 环保措施在施工过程中,将严格按照环保要求进行操作,避免对周边环境造成污染。
特别是处理和处置清淤产生的泥沙和杂物,将采用合规的方式进行处理和回收利用。
四、工期安排清苑河道治理的工期预计为6个月。

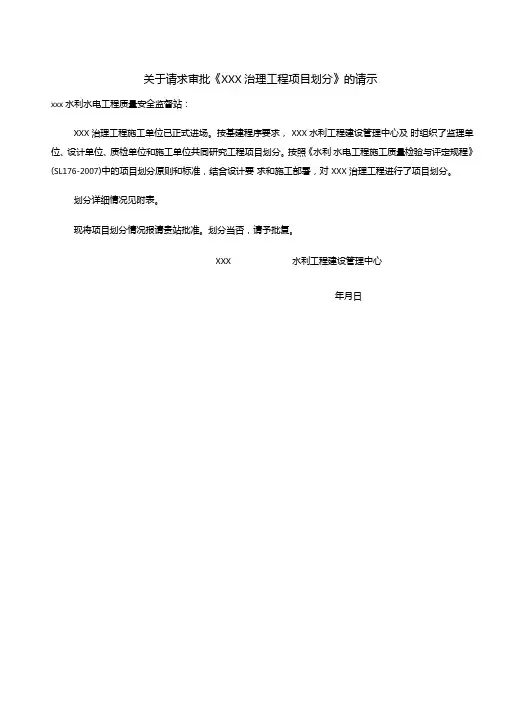

关于请求审批《XXX治理工程项目划分》的请示
xxx 水利水电工程质量安全监督站:
XXX 治理工程施工单位已正式进场。
按基建程序要求,XXX 水利工程建设管理中心及时组织了监理单位、设计单位、质检单位和施工单位共同研究工程项目划分。
按照《水利水电工程施工质量检验与评定规程》(SL176-2007)中的项目划分原则和标准,结合设计要求和施工部署,对XXX 治理工程进行了项目划分。
划分详细情况见附表。
现将项目划分情况报请贵站批准。
划分当否,请予批复。
XXX 水利工程建设管理中心
年月日
XXX治理工程项目划分表
第1页
共4页
XXX治理工程项目划分表
第2页共
4页
XXX治理工程
项目划分表
第3页共4页
XXX治理工程
项目划分表
第4页共4页。
河道整治工程设计方案一、项目背景河道整治工程是指对河流进行综合治理,解决河道淤积、水质污染、生态破坏等问题,保障河流的安全运行和环境保护。
本项目为对某省某市境内的一条重要河道进行整治工程设计,旨在改善河道生态环境,提升水质,减轻洪涝灾害,改善城市治理水平。
二、项目概况本项目的河道整治对象是某省某市G河,G河是该市的一条重要河流,全长约30公里,经过城市主城区和多个居民区。
近年来,由于城市发展和人类活动的影响,G河生态环境恶化,水质污染严重,河道淤积严重,容易发生洪涝灾害,给周边居民生活和产业带来很大影响。
为解决上述问题,提升G河的生态环境和水质,该市政府决定对G河进行整治,包括河道清淤、水质治理、河岸绿化等工程,以期改善G河的生态环境和水质,提升城市居民的生活质量。
三、工程设计方案1. 河道清淤G河河床淤积严重,导致水流不畅,增加河水的水位,容易发生洪涝灾害。
因此,本设计方案首先对G河进行清淤工程,清理河床淤泥,增加河道的通水能力,减轻洪涝灾害风险。
2. 水质治理G河水质污染严重,主要是城市生活污水和工业污水的排放导致的。
本设计方案将对G河进行水质治理工程,包括建设污水处理设施,加强城市污水管网建设,实施农村污水治理等措施,净化G河的水质,改善河流生态环境。
3. 河岸绿化G河河岸目前杂草丛生,环境脏乱差,不利于居民休闲和城市景观,也容易导致河岸坍塌、土地沉降等问题。
本设计方案将对G河河岸进行绿化工程,种植防护植被,修建人行道和休闲广场,提升河岸环境质量和城市景观。
4. 生态保护G河是该市的重要水源地和生态系统,本设计方案将积极保护和恢复G河的生态环境,包括清理河道垃圾、修复河道生态系统、种植水生植物等措施,保护G河的生态系统,提升水资源的可持续利用能力。
四、工程实施计划1.前期工作前期工作包括项目规划编制、环境影响评价、勘察设计等工作。
需要成立专门的工程指挥部,协调各部门的工作,组织相关专家人员进行勘察设计和技术论证。
河流治理改造工程施工方案一、项目概述河流治理改造工程旨在改善河流环境,提高水体水质、水量、水利用效率,增加防洪减灾能力,保护水资源,提高生态环境质量。
本项目选取了某某河流作为改造对象,主要包括河道清淤、水质治理、生态修复等内容。
二、河道清淤1.清淤范围本次清淤工程范围为某某河流的上游至下游,总长度为100公里。
根据实地勘察测量结果,确定了清淤范围和清淤总量。
2.清淤方法采用机械清淤、人工清淤相结合的方式进行清淤工作。
机械清淤主要采用挖掘机、铲车等工程机械设备,人工清淤主要采用抛石清淤、手工挖淤等方法。
3.清淤工期预计清淤工期为3个月,按照各河段的情况,分期分段进行施工,并根据施工实际情况进行调整。
4.清淤效果清淤后,河床淤泥得到清理,河道水体流通畅通,减轻了水流阻力,改善了河道生态环境。
三、水质治理1.水质监测在施工前后,对某某河流水体进行水质监测,以了解河水的水质状况,为后续的水质治理工作提供科学依据。
2.水质治理方法采用生物修复、污水处理、植被修复等一系列综合的水质治理方法,对某某河流进行生态修复和水质改善。
3.水质治理设施在某某河流上设置水质治理设施,主要包括生态滤池、生物降解池、污水处理池等,用于收集、处理和净化河流中的污水和有害物质。
四、生态修复1.生态环境监测在施工前后,对某某河流的生态环境进行监测,包括水生植被、水生动物、水质等方面的监测,以了解生态环境的变化情况。
2.生态修复方案结合某某河流的实际情况,采取绿化、植被修复、生物多样性保护等措施,以改善河流的生态环境,促进生态系统的恢复与保护。
3.生态修复设施在改造工程中,设置生态修复设施,包括植树造林、湿地建设、鱼类繁殖基地等,以促进生物多样性的增加,改善生态环境。
五、防洪减灾能力提升1.施工顺序在进行河道清淤、水质治理和生态修复工作的同时,结合具体地理条件和水文环境,对某某河流进行防洪减灾设施的建设和提升。
2.防洪减灾设施在某某河流沿岸设置防洪堤、防洪闸、泄洪渠等防洪减灾设施,提高其抗洪能力和排涝能力,减少洪水对周边地区的影响。
龙岗河干流综合治理一期工程二标段工程项目划分一、工程概况龙岗河干流综合治理一期工程位于深圳市龙岗区横岗、龙城街道境内,工程实起点为干流梧桐山河、大康河汇合口,终点为干流南约河口,河长10.9km。
本标段为第二标段,位于深圳市龙岗区龙岗街道和龙城街道境内,桩号为H0-150へH1+380,全长1530m。
龙岗河干流综合治理一期工程二标段单位工程包括以下工程建(构)筑物:右岸主截污箱涵3.5×2.5m,长1527.271m;左岸1.2×1.8m截污箱涵,长1447.19m;2#过河管DN1000双排及钢筋砼连接井;砼挡墙、左右岸巡河路、岸坡景观工程等。
附属物有:排水口、下河路、砌石护坡、河岸修复工程等。
主要工程量表1、单位工程编码=单位工程编码2、分部工程编码=单位工程编码+分部工程编码3、单元工程编码=单位工程编码+分部工程编码+单元工程编码三、单位工程划分二标段编码:LGH2。
“LGH”汉语“龙岗”声母LGH;“2”表示第二标段工程。
本标段分:龙岗河干流综合治理一期工程二标段一个单位工程。
四、分部工程、单元工程的划分根据设计功能,同时考虑了各个分部工程的工程量或投资情况,龙岗河干流综合治理一期工程二标段单位工程划分为以下8个分部工程,编号为01~08。

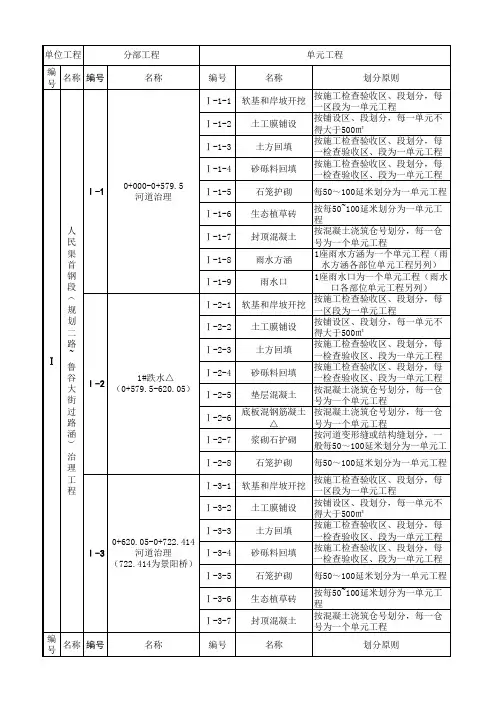

1.左岸截污箱涵:该分部工程区段为:1.2*1.8m箱涵ZXB0-277.318~ZXB1+169.904。
长1447.222米,共82节箱涵。
左岸箱涵工程包括以下单元工程类别:土方开挖、箱涵砼底板、箱涵砼侧墙及顶板、土方填筑、干砌石、碎石垫层、排水口、闸门安装、启闭机安装、穿河管等。
①基础开挖单元工程按每两节箱涵长度划分为一个单元评定。
②左箱涵砼单元工程每节箱涵作三个单元评定,即:砼垫层、砼底板、砼侧墙及顶板。
③土方回填按每两节箱涵长度作为一个单元评定。
④抛石护脚按100作为一个单元评定,不足100m作为一个单元工程评定。
⑤护坡碎石垫层单元工程:按每两节箱涵长度作为一个单元评定,余下不足两节箱涵长度作为一个单元工程评定。
2014年平和县花山溪白叶村河段河道清淤整治工程工程项目划分福建继昌建筑工程有限公司2015年3月工程项目划分报审表(继昌[2015]项分01 号)合同名称:2014年平和县花山溪白叶村河段河道清淤整治工程说明:本表一式 4 份,由施工单位填写,监理机构、业主批复后,承包人、监理机构、发包人、设代机构各1份。
2014年平和县花山溪白叶村河段河道清淤整治工程项目划分说明一、工程概况2014年平和县花山溪白叶村河段河道清淤整治工程位于平和县国强乡白叶村,起点为坑尾桥以上300m,终点为白叶桥下游500m。
具体建设内容为:1.河道整治3㎞范围内,全线清理河道淤积;2.桩号0+234-0+264右岸、桩号0+703-0+727右岸滩地淤积严重,进行清理至河底高程,与岸坡采用1:1顺接;3.桩号0+703-0+727左岸为拐弯顶冲段,路基受洪水冲刷掏空,采用C20埋石砼挡墙进行加固;4.全线3㎞范围内,进行岸坡修整;5.桩号1+592-1+999河段堤防坡脚冲毁严重,采用C20埋石砼进行加固。
二、项目划分原则1、单位工程及分部工程划分原则:单位工程按独立性划分,分部工程按不同性质段落和断面划分,单位工程和分部工程划分后原则上不再改变。
2、单元工程划分原则:单元工程按长度和结构划分,在实施过程中可以作调整。
三、项目划分依据1、2014年平和县花山溪白叶村河段河道清淤整治工程;2、2014年平和县花山溪白叶村河段河道清淤整治工程设计文件和施工图;3、《水利水电工程施工质量评定规程》(SL176-2007);4、《水利水电工程验收规程》(SL223-2008);。
四、单位工程和分部工程划分经建设单位(平和县国强乡人民政府)、监理单位(福建芗江工程项目管理有限公司)、施工单位(福建继昌建筑工程有限公司)三方协商,拟对该工程的单位、分部工程进行如下划分。
1、单位工程划分2014年平和县花山溪白叶村河段河道清淤整治工程划分为一个单位工程,单位工程名称为2014年平和县花山溪白叶村河段河道清淤整治工程,单位工程编码为(BYZZ)。

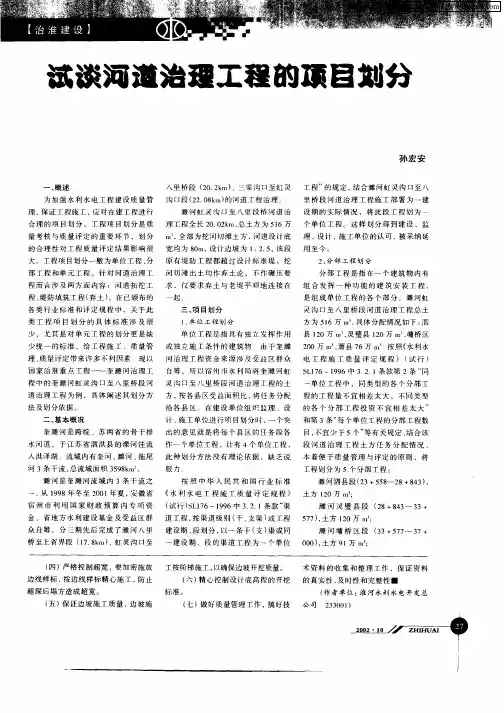

水利工程分部分项的划分工程项目划分②项目划分原则水利工程项目划分为单位工程、分部工程、单元工程三级。
同一个单位工程中,同类型的分部工程的工程量不宜相差太大;不同类型的各个分部工程投资不宜相差太大。
每个单位工程的分部工程数目,不宜少于5个。
③河道工程项目划分原则单位工程划分原则:按招标标段或建筑物划分单位工程。
大、中型建筑物以每座独立的建筑物为一个单位工程。
分部工程划分原则:按施工部署或长度划分分部工程。
大、中型建筑物按工程结构主要组成部分划分。
【可根据工程实际情况,以1000延米为一个分部工程,有时分左、右岸以1000延米为一个分部工程,再有按施工期分水上、水下部分以1000延米为一个分部工程】例1:某滨河公园建设工程全长2165米,主要工程内容为河道治理和橡胶坝工程。
因此工程的项目划分为河道工程和橡胶坝工程两个单位工程。
河道工程按施工部属,为便于施工管理,每一个施工段为一个分部工程,共划分为8个分部工程。
例2:某水系护城河段综合治理工程项目划分:河道为一个单位工程,两个船闸为两个单位工程,由于白孔雀桥运行管理移交给白孔雀艺术中心管理,所以单独划分为一个单位工程。
河道工程全长6km,按施工部属每1000米划分为一个分部工程,共划分了六个分部工程,其工程量相差不多。
单元工程划分原则:④水闸工程项目划分原则单位工程划分原则:每一座独立的建筑物为一个单位工程。
分部工程划分原则:依据设计及施工部署将单位工程划分为若干个分部工程,一般分为:船闸工程一般划分为一个单位工程,可划分为上游引航段、船闸上闸首、船闸闸室段、船闸下闸室、下游引航段、船闸金属结构及启闭机安装、地基防渗及排水、基础处理等分部工程。
桥梁工程若单独作为一个单位工程时,分部工程按主要部位划分为:基础、下部结构、上部结构、桥面及附属工程四个分部工程。
例1:某滨河公园建设工程的橡胶坝工程为一个单位工程,其分部工程划分为:上游联接段、闸室段、消能防冲段、下游联接段、金属结构及坝袋安装、导流管道、交通桥、管理房屋。
河道治理工程项目划分标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]
关于请求审批《xxx治理工程项目划分》的请示
xxx水利水电工程质量安全监督站:
xxx治理工程施工单位已正式进场。
按基建程序要求,xxx水利工程建设管理中心及时组织了监理单位、设计单位、质检单位和施工单位共同研究工程项目划分。
按照《水利水电工程施工质量检验与评定规程》(SL176-2007)中的项目划分原则和标准,结合设计要求和施工部署,对xxx治理工程进行了项目划分。
划分详细情况见附表。
现将项目划分情况报请贵站批准。
划分当否,请予批复。
xxx水利工程建设管理中心
年月日
xxx治理工程
项目划分表
第 1 页共4页
xxx治理工程
项目划分表
第 2页共4页
xxx治理工程
项目划分表
第 3 页共4页
xxx治理工程
项目划分表
第 4 页共4页。
