塔吊安装拆除施工方案正式版
- 格式:docx
- 大小:45.34 KB
- 文档页数:35
塔吊安拆专项施工方案一、施工前准备在进行塔吊安拆工作之前,需要进行充分准备工作,包括但不限于以下内容:•安排专业人员组成安拆作业小组,并制定详细的工作计划;•对安拆区域进行全面勘查,了解周围环境和条件,确保安拆过程中不会影响周围建筑及人员安全;•根据塔吊的具体型号和高度,确定适当的安拆工具和设备;•准备必要的安全防护设备,包括安全帽、安全绳索等。
二、安拆方案1. 安拆顺序根据实际情况和环境条件,确定塔吊的安拆顺序。
一般情况下,应先拆除塔吊的配重块,然后逐层拆除主体结构。
2. 安拆措施在进行安拆作业过程中,需要采取一系列安全措施,确保安全顺利完成工作。
具体措施包括:•安拆作业人员必须经过专业培训,并严格按照操作规程进行作业;•安装吊点,确保拆卸过程中的物料安全卸载;•确保周围工地人员和车辆及时疏散,避免工作过程中发生意外事故。
3. 安拆工具和设备根据塔吊的具体情况和高度确定安拆所需的工具和设备。
一般情况下,安拆过程中需要使用吊车、螺栓拆卸工具等设备。
三、安拆过程1. 拆卸配重块首先,对塔吊的配重块进行拆卸。
使用合适的吊车和工具,逐个拆卸配重块,确保拆卸过程中的平稳和安全。
2. 逐层拆除主体结构根据安拆顺序,逐层拆除主体结构。
对每一部分进行仔细操作,确保拆卸过程中不会对周围环境和人员造成危险。
四、施工结束及总结安拆工作完成后,对施工过程进行总结,发现问题及时改正,提高施工效率和安全性。
对施工现场进行清理,确保周围环境干净整洁。
以上便是本次塔吊安拆专项施工方案的具体内容,希望能够对安拆工作有所帮助。
塔吊安装、拆除专项施工方案(qtz63)一、前言塔吊是工地施工中常见的起重设备,对于安装和拆除塔吊需要严谨的专项施工方案以确保施工安全、高效完成工程任务。
本文将围绕QTZ63型塔吊的安装、拆除进行详细介绍,包括施工准备、步骤、注意事项及安全措施等内容。
二、施工准备1.设计方案:确定塔吊的具体型号和安装位置,并制定详细的安装、拆除施工方案。
2.材料准备:准备好所有必要的安装、拆除工具和附件,确保完好无损。
3.人员组织:组织经验丰富、持有相关证书的作业人员参与施工,明确各自责任。
4.安全防护:配备必要的安全防护装备,严格遵守相关安全规定。
三、安装步骤1. 地基施工•按照设计要求进行基础施工,确保基础牢固、符合要求。
2. 安装塔体•将塔吊主体部分运至施工位置,根据设计方案逐步安装各部件。
3. 安装起重机构•安装塔吊的起重机构,包括钢丝绳、吊钩等。
4. 联机调整•进行塔吊主体和起重机构的联机调试,确保操作正常。
四、拆除步骤1. 拆除起重机构•先拆除塔吊的起重机构,逐步卸下各部件。
2. 拆除塔体•拆除塔吊主体部分,需采取逐层拆除的方式,使用合适的设备进行拆卸。
3. 清理整理•清理施工现场,对拆卸下来的部件进行整理分类存放。
五、注意事项1.严格按照设计方案和操作规程操作,杜绝盲目操作。
2.注意施工环境,确保操作区域通畅,人员有序。
3.定期检查设备状态,发现问题及时处理。
4.遇到恶劣天气需停止施工,确保施工安全。
六、安全措施1.严格遵守施工安全规定,佩戴好安全防护装备。
2.建立安全警示标志,指导作业人员注意危险。
3.进行施工前的安全交底,提醒作业人员注意事项。
4.定期组织安全培训,强化安全意识。
结语塔吊的安装与拆除是一项复杂的工程,需要严格执行专项施工方案以确保安全、高效完成任务。
只有在严谨的操作下,才能有效减少事故发生的可能性,保障工程施工质量和工人安全。
一、编制说明1. 编制依据:1.1 国家及地方相关法律法规;2.1 国家标准《建筑机械使用安全规程》;3.1 施工单位内部规章制度。
2. 编制目的:1. 提高塔吊安装拆除施工安全;2. 确保施工进度和质量;3. 保障施工人员生命财产安全。
二、工程概况1. 工程名称:XX项目塔吊安装拆除工程;2. 工程地点:XX市XX区XX项目工地;3. 工程规模:XX栋建筑;4. 工程类型:住宅、商业、办公等。
三、施工组织1. 施工单位:XX建筑有限公司;2. 施工项目经理:XX;3. 施工班组长:XX;4. 施工人员:XX。
四、施工工艺及质量控制1. 施工工艺:1.1 塔吊安装:1.1.1 施工前对塔吊基础进行验收,确保符合设计要求;1.1.2 安装塔吊底座、立柱、平衡臂、起重臂等部件;1.1.3 调整塔吊垂直度、水平度,确保塔吊稳定;1.1.4 安装配重、钢丝绳、吊钩等辅助设备;1.1.5 进行试吊,确保塔吊运行正常。
1.2 塔吊拆除:1.2.1 拆除前对塔吊进行检查,确保无安全隐患;1.2.2 逐步拆除塔吊部件,从上至下;1.2.3 拆除过程中注意安全,防止意外发生;1.2.4 拆卸完成后,清理现场。
2. 质量控制:1. 施工过程中严格按照设计要求和施工规范进行;2. 对关键工序进行验收,确保质量合格;3. 对施工人员进行技术交底,提高施工技能;4. 对施工过程中出现的问题及时整改,确保工程质量。
五、安全措施1. 安全教育培训:1.1 对施工人员进行安全教育培训,提高安全意识;2.1 对特种作业人员进行持证上岗培训。
2. 施工现场安全措施:1.1 施工现场设置安全警示标志,确保施工区域安全;2.1 施工人员佩戴安全帽、安全带等防护用品;3.1 施工机械定期检查,确保运行正常;4.1 施工过程中,加强现场安全管理,防止事故发生。
六、施工进度计划1. 塔吊安装:XX天;2. 塔吊拆除:XX天;3. 总工期:XX天。
本工程为某建筑物施工现场,由于施工需要,需安装一台QTZ40型塔吊,并在工程结束后进行拆除。
为确保施工安全、高效,特制定本施工方案。
二、施工准备1. 材料准备:QTZ40型塔吊、基础材料、吊装设备、安全防护用品等。
2. 人员准备:塔吊操作人员、吊装人员、安全员等。
3. 施工场地准备:施工现场需平整、开阔,满足塔吊安装和拆除的需求。
三、塔吊安装施工方案1. 塔吊基础施工(1)根据塔吊基础图纸,进行基础开挖,确保基础尺寸和标高符合要求。
(2)对基础进行混凝土浇筑,待混凝土强度达到设计要求后,进行基础养护。
(3)在基础上设置预埋地脚螺栓,并确保地脚螺栓的垂直度和间距符合要求。
2. 塔吊安装(1)将塔吊组件按照顺序运输至施工现场,包括塔身、底座、吊臂、平衡臂等。
(2)将塔身与底座连接,确保连接牢固。
(3)安装吊臂和平衡臂,注意吊臂和平衡臂的垂直度。
(4)安装塔吊的电气系统,包括电缆、电线、控制柜等。
(5)进行塔吊的调试和试运行,确保塔吊运行正常。
四、塔吊拆除施工方案1. 塔吊拆除前的准备工作(1)对塔吊进行安全检查,确保塔吊无损坏。
(2)对操作人员进行安全培训,明确拆除过程中的安全注意事项。
(3)对施工现场进行清理,确保无障碍物。
2. 塔吊拆除(1)按照安装的逆序进行拆除,先拆除吊臂和平衡臂。
(2)拆除塔吊的电气系统,包括电缆、电线、控制柜等。
(3)拆除塔身与底座的连接,确保连接牢固。
(4)将塔身、底座、吊臂、平衡臂等组件进行捆绑,并使用吊装设备将其吊离现场。
五、安全措施1. 施工过程中,严格执行安全操作规程,确保施工安全。
2. 操作人员必须持证上岗,非操作人员不得进入施工现场。
3. 施工现场设置安全警示标志,提醒人员注意安全。
4. 塔吊安装和拆除过程中,加强安全监护,确保无安全事故发生。
5. 塔吊拆除时,采用汽车吊辅助进行,确保拆除过程安全。
六、总结本施工方案针对塔吊安装和拆除过程,制定了详细的施工步骤和安全措施,以确保施工安全、高效。
一、编制说明1.1 编制依据本方案依据《建筑机械使用安全规程》、《建筑工程施工现场供用电安全规范》等相关国家标准、行业规范,结合施工现场实际情况编制。
1.2 编制人员本方案由项目经理、技术负责人、安全员、施工员等共同编制。
1.3 发放范围本方案适用于施工现场塔吊的安装与拆卸工程。
二、工程概况2.1 工程名称XX项目塔吊安装拆卸工程2.2 施工地点XX项目施工现场2.3 施工单位XX建筑有限公司2.4 施工周期塔吊安装周期为5天,塔吊拆卸周期为3天。
三、施工计划3.1 进度计划(1)塔吊安装:第1天至第5天;(2)塔吊拆卸:第6天至第8天。
3.2 材料与设备计划(1)塔吊:1台;(2)吊车:1台;(3)辅助工具:钢丝绳、滑轮、吊钩、保险带等。
四、施工管理及作业人员配备和分工4.1 施工管理人员项目经理:负责整体施工组织、协调、监督;技术负责人:负责技术指导和施工方案的编制;安全员:负责施工现场安全监督和检查。
4.2 专职安全管理人员安全员:负责现场安全管理工作。
4.3 特种作业人员塔吊司机、吊车司机、电工等。
4.4 其他作业人员施工员、辅助工等。
五、施工工艺技术5.1 塔吊安装(1)检查塔吊基础是否符合要求,确保基础坚实、平整;(2)将塔吊吊装至基础,调整塔吊位置;(3)安装塔吊的各个部件,包括塔身、吊臂、平台等;(4)检查塔吊的电气系统、液压系统等,确保各部件运行正常。
5.2 塔吊拆卸(1)检查塔吊各部件,确保无损坏;(2)断开塔吊的电气、液压系统;(3)将塔吊的各个部件逐个拆卸;(4)使用吊车将塔吊吊离基础,运输至指定地点。
六、验收要求6.1 验收标准(1)塔吊安装、拆卸工程应符合国家相关标准和规范;(2)塔吊各部件齐全、完好;(3)塔吊的电气、液压系统运行正常。
6.2 验收程序(1)施工单位自检;(2)监理单位验收;(3)建设单位验收。
六、施工保证措施6.1 安全保证措施(1)严格执行安全操作规程,确保施工现场安全;(2)加强安全教育,提高作业人员安全意识;(3)配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。
工程名称:XX项目工程地点:XX市XX区建设单位:XX房地产开发有限公司监理单位:XX建设监理有限公司设计单位:XX建筑设计院施工单位:XX建筑工程有限公司二、塔式起重机安装拆卸施工方案1. 施工准备(1)施工人员:施工人员需具备相关资质证书,熟悉塔式起重机的安装拆卸工艺,并经过安全培训。
(2)施工材料:塔式起重机、安装拆卸工具、安全防护用品等。
(3)施工设备:汽车吊、卷扬机、绞车、液压千斤顶等。
2. 施工步骤(1)安装前准备1)检查塔式起重机的各项参数是否符合设计要求;2)对安装场地进行平整,确保场地坚实、平整;3)设置临时电源,确保安装过程中电力供应充足;4)设置安全警戒线,对施工现场进行封闭管理。
(2)塔式起重机安装1)安装基础:根据设计要求,进行塔式起重机基础的施工,确保基础稳固;2)安装塔身:将塔身吊装至基础,并调整塔身垂直度;3)安装塔顶:将塔顶吊装至塔身顶部,并进行固定;4)安装塔吊部件:安装吊钩、钢丝绳、卷筒等塔吊部件;5)安装电气系统:安装电缆、开关、控制器等电气系统;6)调试与试运行:对塔式起重机进行调试,确保各项功能正常。
(3)塔式起重机拆卸1)拆卸塔吊部件:依次拆卸吊钩、钢丝绳、卷筒等塔吊部件;2)拆卸塔顶:将塔顶吊装至塔身顶部,并进行拆卸;3)拆卸塔身:将塔身吊装至基础,并调整塔身垂直度;4)拆卸基础:将基础进行拆除,并对场地进行清理。
3. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等安全防护用品;(2)施工现场设置安全警戒线,严禁无关人员进入;(3)塔式起重机安装拆卸过程中,严禁超载、超速、超范围作业;(4)定期对塔式起重机进行检查,确保其安全性能;(5)施工过程中,严格按照操作规程进行,确保施工安全。
4. 施工进度安排(1)安装阶段:5天;(2)拆卸阶段:3天。
三、施工验收1. 安装验收:塔式起重机安装完成后,进行验收,确保各项参数符合设计要求;2. 拆卸验收:塔式起重机拆卸完成后,进行验收,确保拆除干净、场地整洁。
塔吊安装与拆卸专项施工方案1. 前言1.1 项目背景及意义随着城市化进程的加快,高层建筑和大型建筑日益增多,塔吊作为建筑工程中不可或缺的垂直运输设备,其安装与拆卸的安全性和效率直接关系到整个工程进度和施工人员的安全。
本塔吊安装与拆卸专项施工方案的制定,旨在规范塔吊的安装与拆卸流程,提高施工安全,确保工程质量,减少安全事故的发生,对保障施工现场的和谐稳定具有重要的意义。
1.2 编制依据及范围本方案根据《建筑施工塔式起重机安装、使用、拆卸安全技术规程》、《塔式起重机安全规程》等国家相关法律法规和标准,结合工程实际情况进行编制。
方案涵盖了塔吊的选型、布置、安装、拆卸、安全防护、施工组织与管理以及质量验收等各个环节,适用于本工程塔吊的安装与拆卸作业。
1.3 塔吊概述塔吊,全称为塔式起重机,是一种能在一定范围内进行垂直和水平运输的起重机械。
它主要由塔身、臂架、平衡重、起重机构、电气系统等部分组成。
塔吊具有起升高度高、作业半径大、效率高等特点,广泛应用于房屋建筑、桥梁建设等领域。
根据工程需要,塔吊的类型、规格、安装方式等会有所不同,因此在施工前需进行详细的规划和设计。
2. 塔吊选型及布置2.1 塔吊选型塔吊的选型是塔吊安装与拆卸专项施工方案中的关键环节。
根据项目的实际需求,包括建筑物的结构形式、施工高度、施工周期、工程量等因素,选择合适的塔吊型号至关重要。
首先,考虑塔吊的起重能力。
根据施工需求,需选择起重能力符合最大起重量及幅度的塔吊,确保吊装作业的安全和效率。
其次,要考虑塔吊的安装与拆卸便利性,选择具有快速安装和拆卸功能的塔吊,以减少施工时间和成本。
此外,还应考虑塔吊的稳定性、抗风性能、操作简便性、节能环保等因素。
在选型过程中,应进行多方面的比较和评估,选择性能优良、安全可靠、经济合理的塔吊。
2.2 塔吊布置塔吊的布置应根据施工现场的实际情况进行,遵循以下原则:1.确保塔吊的覆盖范围能满足施工现场的需求,尽量避免盲区。
工程名称:XX项目工程地址:XX市XX区建设单位:XX公司二、塔吊安装与拆卸施工方案1. 施工准备(1)人员组织:成立塔吊安装与拆卸小组,明确各成员职责。
(2)材料准备:准备塔吊、吊车、工具、防护用品等。
(3)设备检查:对塔吊、吊车等设备进行全面检查,确保设备完好。
2. 塔吊安装施工(1)基础施工:根据塔吊技术参数,进行基础施工,确保基础稳固。
(2)塔吊组装:按照塔吊组装图纸,将塔吊各部件进行组装。
(3)塔吊安装:将组装好的塔吊吊装至基础,调整塔吊位置,确保塔吊垂直。
(4)塔吊调试:对塔吊进行调试,确保塔吊各项性能正常。
3. 塔吊拆卸施工(1)塔吊停用:在塔吊拆卸前,停止塔吊运行,确保安全。
(2)塔吊降臂:将塔吊吊臂降至地面。
(3)塔吊降节:将塔吊节臂逐节降下。
(4)塔吊拆卸:将塔吊各部件拆卸,并用吊车将塔吊吊离现场。
4. 施工要求(1)施工人员必须经过专业培训,具备相应的操作技能。
(2)严格按照施工方案进行操作,确保施工安全。
(3)加强现场管理,确保施工现场整洁有序。
(4)做好施工记录,为后续施工提供依据。
三、施工保证措施1. 安全保证措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置安全警示标志,确保施工人员安全。
(3)加强施工现场安全管理,防止安全事故发生。
2. 文明施工措施(1)保持施工现场整洁,及时清理施工垃圾。
(2)合理规划施工区域,确保施工顺利进行。
(3)加强施工现场环保措施,减少对环境的影响。
四、应急处置措施1. 应急组织机构及职责:成立应急小组,明确各成员职责。
2. 应急技术:针对可能出现的突发情况,制定相应的应急措施。
3. 应急措施:发生事故时,立即启动应急预案,确保人员安全。
五、施工进度计划1. 塔吊安装:XX天完成。
2. 塔吊拆卸:XX天完成。
六、验收要求1. 验收标准:按照相关规范要求,对塔吊安装与拆卸施工进行验收。
2. 验收程序:由建设单位、监理单位、施工单位共同进行验收。
塔吊(装拆)施工方案
一、前言
在建筑施工中,塔吊扮演着重要的角色,它可以高效地吊装各类建筑材料,提
高工作效率。
本文将探讨塔吊在施工过程中的装拆方案,以确保施工过程顺利进行。
二、装配前准备工作
1. 选址
在选择塔吊的安装位置时,应考虑到周围的环境情况和工程要求,确保安全可靠。
2. 地基施工
在安装塔吊之前,需要进行地基的施工,以保证塔吊的稳定性和安全性。
3. 物料准备
准备好需要使用的吊装设备、工具和配件,保证施工过程的顺利进行。
三、塔吊装配方案
1. 组装塔吊主体
首先需要搭建塔吊的主体部分,包括塔身、臂架、顶部组件等。
2. 安装电气设备
连接好塔吊的电气设备,确保其正常运行。
3. 调试检测
在完成组装后,需要对塔吊进行调试和检测,确保其各项功能正常。
四、塔吊拆除方案
1. 拆卸电气设备
首先需要拆除塔吊的电气设备,断开电源。
2. 拆卸主体结构
拆卸塔吊的主体结构,逐步进行拆卸作业,确保安全。
3. 清理整理
最后需要对拆卸后的塔吊零件进行清理整理,做好材料的归置工作。
五、安全注意事项
在进行塔吊的装配和拆除过程中,务必严格按照相关规定操作,确保施工安全,避免意外发生。
六、结语
塔吊在建筑施工中扮演着重要的角色,正确的装拆方案对于施工的顺利进行至
关重要。
通过本文对塔吊的装配和拆除方案的介绍,希望能够为相关施工人员提供参考,确保施工过程的安全高效进行。
塔吊安拆施工简介兰州大学第一医院疑难危重症与紧急救援中心、儿童医学中心项目施工总建筑面积约82354㎡,其中疑难危重症与紧急救援中心建筑面积47356㎡(地上42385 ㎡,地下4971㎡);儿童医学中心建筑面积34998 ㎡(地上30465㎡,地下4533 ㎡),其中疑难危重症与紧急救援中心主楼22层,局部23层,地下2层;儿童医学中心地上13层,地下2层。
拟建区域均需要安装2台塔吊进行施工。
塔吊安装施工要点1、塔吊安装施工要点1)安装塔身将吊具挂在基础节上,将其吊起,安装到已埋好的预埋螺栓上,将预埋螺栓拧紧。
注意基础节踏步方向要考虑塔式起重机的降塔拆卸。
初始安装3节(包括1节固定基节,2节标准节),用经纬仪或吊线法检查其垂直度,主弦杆四个侧面的垂直度误差应不大于1.5/1000。

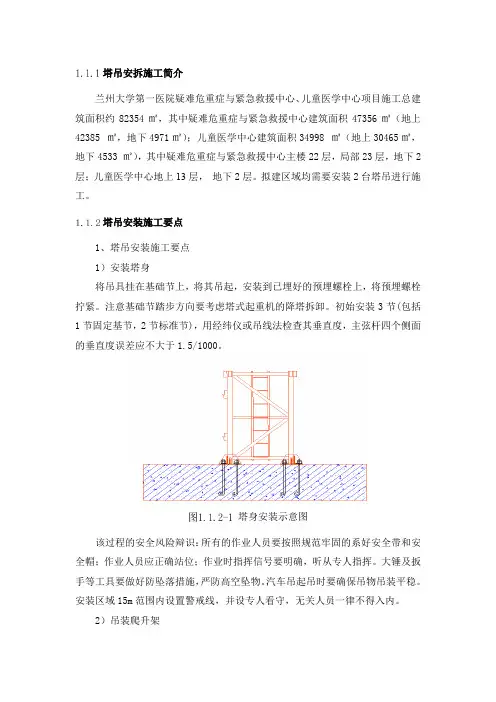

塔身安装示意图该过程的安全风险辩识:所有的作业人员要按照规范牢固的系好安全带和安全帽;作业人员应正确站位;作业时指挥信号要明确,听从专人指挥。
大锤及扳手等工具要做好防坠落措施,严防高空坠物。
汽车吊起吊时要确保吊物吊装平稳。
安装区域15m范围内设置警戒线,并设专人看守,无关人员一律不得入内。
2)吊装爬升架爬升架主要由套架结构、平台、爬梯及液压顶升系统、塔身节引进装置等组成,塔机的顶升安装主要靠此部件完成。
顶升油缸安装在爬升架后侧的横梁上(即预装平衡臂的一侧),液压泵站放在液压缸一侧的平台上,顶升时滚轮支于塔身主弦杆外侧,起导向作用。
爬升架中部及上部位置均设有平台。
顶升时,工作人员站在平台上,操纵液压系统,引入标准节,固定塔身螺栓,实现顶升。
爬升架总成将爬升架按要求组装完毕后,将吊具挂在爬升架上,拉紧钢丝绳吊起。
切记安装顶升油缸的位置必须与塔身踏步同侧。
将爬升架缓慢套装在塔身节外侧。
将爬升架上的换步挂板放在塔身基节的上部的踏步上。
安装好顶升油缸,将液压泵站吊装到平台一角,接好油管,检查液压系统的运转情况。
该过程的安全风险辩识:所有的作业人员要按照规范牢固的系好安全带和安全帽;作业人员应正确站位;作业时指挥信号要明确,听从专人指挥。
塔吊安装及拆除的施工方案
一、塔吊安装
塔吊作为建筑工地上常见的起重设备,其安装是一个复杂而重要的工程环节。
以下是安装塔吊的施工方案:
1. 确定安装位置
在选定的安装位置进行现场勘测,确保地基承载能力满足塔吊的要求,同时考
虑周围环境、通路等因素。
2. 施工准备
1.搭设施工平台:确保施工人员可以安全地操作;
2.准备起重机械:用于吊装塔吊部件;
3.确保施工人员已接受相关培训并具备操作资质。
3. 塔吊组装
1.逐步组装各个部件,按照塔吊使用说明书和安装要求进行操作;
2.紧固螺栓,并进行相关检测和调整,确保塔吊安装牢固可靠。
4. 安装结束
经过相关检测和试运行,确保塔吊安装完毕并可以正常使用。
二、塔吊拆除
与安装相反,塔吊的拆除同样需要严谨的施工方案和操作流程。
以下是拆除塔
吊的施工方案:
1. 安全防护
在拆除过程中,必须确保周围区域无人作业,设置警戒线和安全标识。
2. 拆卸顺序
1.依次拆卸各个部件,遵循塔吊拆卸顺序:起重钢丝绳、副臂、主臂等;
2.使用适当的工具和设备,确保操作效率和安全。
3. 落地处理
1.将拆卸下来的部件逐一放置整齐,避免相互碰撞和损坏;
2.使用吊车或其他设备进行吊运和搬运,确保安全。
4. 完成拆除
确认所有部件均已拆除完毕,并对周围环境进行清理和整理,确保无安全隐患。
结语
在塔吊安装及拆除的施工过程中,安全第一,操作规范至关重要。
以上方案仅
供参考,具体施工应根据实际情况和相关规范进行操作,以确保工程顺利进行并达到预期效果。
塔式起重机安装方案一、编制依据1.《建筑施工安全检查标准》2.《塔式起重机安装拆除施工安全技术规程》3.《起重机械用钢丝绳检验和报废实用规范》4.塔式起重机的使用说明书和施工现场的实际情况。
二、工程概况此次任务是将(生产厂家)生产的(型号)塔式起重机安装在(地点)使用,安装高度为米,总包单位为监理单位为施工现场平面布置图(附后)安装时应做好安全技术交底和防火工作,分工明确方可进行安装作业。
三、安装前的准备工作1)由安顺塔吊安装有限责任公司其中某一安装队会同公司安全员、技术负责人及项目负责人查看现场,提出安全措施,制定塔机安装方案。
2)安装小组作业人员进行特种作业安全技术交底,熟悉塔机安装方案及安全要求,根据《塔式起重机使用说明书》上的安装部件的重量,配齐并检查安装塔机所需的钢丝绳及吊具、吊索。
3)按《塔式起重机使用说明书》基础部分的要求,把预先加工好的预埋螺栓套在做好的木模上,并用螺栓固定,调平木模上平面的水平度,在1/1000范围内预埋螺栓的下端固定在基础钢筋上,然后用混凝土浇筑4)由所在工地负责塔机安装的场地平整工作,保证道路畅通,以便汽车进场拼装吊臂、平衡臂之用。
5)安顺公司派出的指定塔机安装队负责清点所有的塔机零部件、连接螺栓、销轴及开口销,并将连接件涂抹黄油。
四、塔机安装程序1)安装底盘:安装小组和技术负责人共同检查安装塔机的准备工作是否完善,符合要求后将底盘放在混凝土平台上,用水平仪复核底盘与标准件连接的上平面间的倾斜度不大于1/1000。
将中心架与四个支腿用销轴联接后安装压重。
分别吊四块压重安放在四个支腿上,压重窄的一方靠近标准节,用经纬仪校正中心架主弦顶面的平面度不大于1/1000。
安装第一节标准节,按序依次压上其余的压重,并使其紧靠标准节。
共同检查安装塔机的准备工作是否完善,复核预埋脚柱顶面的水平误差,并安装塔身基础节,其水平误差不得超过塔身边长的1/1000,否则在固定底座下面加垫片调平。
塔吊安装拆除专项方案范文一、前言塔吊是建筑工地上常见的起重设备,它的安装和拆除需要经过一系列严格的程序和措施,以确保施工过程中的安全和顺利进行。
本文将对塔吊的安装和拆除进行详细的分析和规划,为施工单位提供参考和指导。
二、安装方案1. 施工准备在进行塔吊安装前,需做好施工准备工作,包括:- 确定安装位置:根据设计要求和实际情况确定塔吊的安装位置,确保周围施工环境安全。
- 准备设备:准备好塔吊设备和相应的工具,保证施工顺利进行。
- 安全防护:提前搭建好安全防护设施,保障现场施工人员的安全。
2. 安装流程- 搭建塔吊主体:先将塔吊主体安装到地基或支架上,确保其稳固。
- 安装起重臂:将起重臂按照设计要求安装到塔吊主体上,确保连接牢固。
- 安装配重块:根据设计要求将配重块安装到塔吊上,平衡塔吊的重心。
- 连接电缆和控制系统:将电缆和控制系统连接到塔吊上,进行电气和操作测试,确保正常运行。
3. 安装注意事项- 严格按照设计要求和施工图纸进行安装,不得擅自更改或调整。
- 在安装过程中,需保持沟通畅通,确保各工种之间的协调合作。
- 安装完成后,需进行安全检查,确保塔吊符合国家标准和相关规定。
三、拆除方案1. 施工准备在进行塔吊拆除前,需做好施工准备工作,包括:- 确定拆除时间:根据工程进度和实际情况确定塔吊的拆除时间,避免影响施工进度。
- 准备人员:组织专业的拆除人员,确保操作安全。
- 安全防护:提前搭建好安全防护设施,确保拆除过程中的安全。
2. 拆除流程- 拆除配重块:先拆除配重块,逐步减轻塔吊的重量。
- 拆除起重臂:按照设计要求逐步拆除起重臂,确保操作安全。
- 拆除塔吊主体:最后拆除塔吊主体,确保施工现场无残留物。
3. 拆除注意事项- 拆除过程中需严格按照操作规程进行,确保操作安全。
- 拆除结束后,需对施工现场进行清理和整理,确保安全通道畅通。
- 拆除完成后需进行安全检查,确保施工区域安全。
四、总结塔吊的安装和拆除是建筑工程中必不可少的环节,施工单位需严格按照设计要求和操作规程进行,确保施工安全和顺利进行。
塔吊安装拆除施工方案一、前期准备工作1.项目组细化拆装塔吊任务,并根据任务量确定所需设备数量。
2.对塔吊的结构和组装方式进行了解和研究。
3.确定施工现场的指挥中心,并设置安全警示标志。
4.根据施工现场的场地条件,确保设备平稳安放,防止倾倒、滑移和坠落。
5.做好培训,提高施工人员对塔吊安装拆除的操作能力和安全意识。
二、安装方案1.根据现场情况选择合适的地基,并计算地基的承重能力和稳定性。
2.将塔吊各部分组装好,并根据需求进行调整,保证塔吊的安装位置和高度符合要求。
3.在塔吊基础上安装并固定起重臂,并进行适当的调整使其达到水平和垂直状态。
4.根据需要安装塔吊的起重机构和操作室,并确保其稳固可靠。
5.进行系统调试和质量检验,确保塔吊的正常运行和使用。
三、拆除方案1.对塔吊进行检查,确保其各个部分和附件的完好无损和无松动。
2.根据拆除的具体情况,确定拆除的顺序和方法。
3.拆除前停止塔吊的运行,并切断其供电,并对现场进行清理和警示。
4.采取逐步拆除的方式,先拆除起重机构和操作室,并确保其安全和可靠。
5.对塔吊各部分进行逐一拆卸,注意操作的安全性和工作效率。
6.拆除完成后,对现场进行清理,并检查塔吊拆除过程中是否产生了损坏或失效的部分。
四、安全措施1.在施工现场设置明显的安全警示标志,指导施工人员按照规定进行操作。
2.施工现场的工作人员必须穿戴好安全防护用具,并接受岗前培训。
3.检查设备和安装的可靠性,杜绝因设备失灵造成的事故。
4.严禁在塔吊的危险区域活动,确保施工人员的安全。
5.在拆除过程中,要注意防止坠落和碰撞,确保施工现场的整体安全。
6.严禁无证驾驶塔吊,并确保驾驶员具有合格的专业培训和资质。
7.定期例行检查塔吊和施工现场的安全状况,及时排除隐患。
五、应急措施1.停电时,及时切断电源和停机。
2.在恶劣天气条件下,暂停工作,确保施工人员的安全。
3.在遇到突发情况时,要保持冷静,及时报警并进行紧急处理。
4.严禁在塔吊下方临时搭设的临时设施内居住,确保人员的生命安全。
塔吊安装拆除专项施工方案一、工程概况本次施工为塔吊的安装和拆除工程,共包括塔吊基础的施工、塔机安装、吊装起重及拆除等工作。
工程地点位于工地,总工期30天。
二、安全措施1.施工期间,严格按照国家安全生产法规及有关标准进行操作,确保施工安全。
2.在塔吊安装过程中,严禁在塔吊下方施工,并设置警示标志。
3.施工现场周边设置警戒线,禁止外人进入施工区域。
4.架设完毕后进行试运行,确保塔吊操作正常。
5.施工期间,由专人负责每天的巡查,及时发现并处理安全隐患。
三、施工方案1.塔吊基础的施工1.1施工前的准备工作包括:勘测确定基础位置、清理施工区域、标志桩的定位等。
1.2基础采用混凝土浇筑,按照设计要求进行施工,包括混凝土配比、模板安装、钢筋绑扎、浇筑等工作。
1.3基础施工完成后,进行强度检测,合格后方可进行塔机的安装工作。
2.塔机的安装2.1根据设计图纸确定塔机安装位置,并将塔机各部分组装好。
2.2使用塔机安装导轨并确保导轨的垂直度、水平度满足要求。
2.3将塔机各部分依次组装在导轨上,确保安装牢固。
2.4连接电源,进行电气系统测试,确保正常运行。
3.吊装起重3.1吊装前制定吊装方案,包括吊装计算、风力对塔吊的影响、吊装路径规划等。
3.2通过起重机将塔机各部分吊装到安装位置,保持吊装稳定。
3.3安装完毕后,进行调试,确保塔机的操作正常。
4.拆除工作4.1拆除前进行安全检查,确保工作面安全无隐患。
4.2拆除顺序为:拆除起重钢丝绳、吊装导轨、拆除塔吊各组件。
4.3拆除过程中采取严密防护措施,防止吊装过程中的塔吊部分掉落造成伤害。
四、质量控制1.严格按照设计图纸及规范要求进行施工,确保安装质量。
2.施工人员需持有相关证书,并接受培训,操作熟练。
3.完成各阶段施工后进行验收,确保每项工作质量合格。
五、环保措施1.施工期间,噪音及粉尘污染需进行有效控制,并根据要求采取相应措施。
2.施工现场的垃圾及废弃物需定期清理,分类处理,确保环境整洁。
塔吊安装拆卸施工方案(1)
一、准备工作
在进行塔吊安装拆卸施工前,需要做好如下准备工作:
1.确定施工现场的周围环境是否安全,排除可能存在的障碍物。
2.检查塔吊的吊钢丝绳、滑轮、润滑油等配件是否完好。
3.准备好安装拆卸所需的工具和设备,确保工具齐全。
4.组织施工人员进行安全培训,确保施工人员掌握安全操作规程。
二、安装步骤
1. 确定安装位置
在确定好安装位置后,用测量仪器进行准确测量,并标记好基础位置。
2. 安装基础
根据设计图纸要求,对基础进行施工,确保基础平整牢固。
3. 安装塔身
将吊钢丝绳固定在塔身上,并通过滑轮将塔身吊起,放置在基础上。
4. 安装吊臂
安装吊臂并校正朝向,确保吊臂安全牢固。
5. 连接控制系统
将塔吊的控制系统与电源连接,进行相关测试。
三、拆卸步骤
1. 断开电源
首先断开塔吊的电源,确保拆卸过程安全。
2. 拆卸吊臂
按照逆序安装的步骤,将吊臂逐步拆卸,确保操作规范。
3. 拆卸塔身
将吊钢丝绳固定在塔身上,并通过滑轮将塔身缓慢降落,防止意外事故发生。
4. 检查存储
对拆卸下来的部件进行检查,并妥善存放,以备下次使用。
结语
以上是塔吊安装拆卸的施工方案,通过严格执行操作流程和安全规定,可以保障施工人员和设备的安全,并保证施工质量。
在进行施工前,请务必做好充分的准备工作,并确保操作过程中严格按照规定操作,以确保施工顺利进行。
塔吊安装拆除专项方案范文一、方案背景和目的塔吊是在建筑施工中常用的一种起重设备,它能够高效地完成各种起重作业。
在建筑施工过程中,塔吊的安装和拆除是一项重要的工作,需要严格按照专项方案进行操作,以确保施工安全和施工进度。
本方案旨在制定塔吊安装拆除的详细步骤和操作流程,确保安全、高效、顺利地完成塔吊的安装和拆除工作。
二、方案内容1. 前期准备工作1.1 安全评估:对施工现场进行安全评估,确定塔吊的安装和拆除方案,并制定相应的应急措施。
1.2 施工准备:清理施工现场,确保安装和拆除塔吊所需的空间和道路畅通。
1.3 人员组织:组织专业人员进行塔吊的安装和拆除工作,并分工明确,确保各项工作有序进行。
2. 塔吊安装程序2.1 场地准备:在施工现场选定合适的安装位置,并进行场地平整和标定。
2.2 基础施工:按照设计要求进行基础施工,包括浇筑混凝土、固定螺栓等。
2.3 主体安装:将塔吊分段安装,确保各个部分的准确安装位置和牢固连接。
在安装过程中,需要使用合适的吊装设备和专业工具,并进行检查和调试,确保安装质量。
2.4 接地和接电:进行塔吊的接地工作,确保设备的安全可靠。
同时,进行电源接入工作,接通电源并进行测试。
3. 塔吊拆除程序3.1 解除电源和排除危险:在拆除前,先解除塔吊的电源,并排除施工现场的其他危险因素。
3.2 拆卸部件:根据拆除顺序,逐个拆卸塔吊的各个部件,包括臂架、起重机构、旋转机构等。
在拆卸过程中,需要使用合适的工具和设备,并由专业人员进行操作。
3.3 断电和清理:在拆卸完毕后,及时断电,并进行塔吊周围的清理工作,确保施工现场的整洁和安全。
4. 安全风险控制4.1 技术控制:严格按照施工规范和技术要求进行操作,确保安全、可靠。
4.2 人员管理:对参与安装和拆除工作的人员进行培训和考核,确保操作技能的熟练和安全意识的提高。
4.3 安全防护:配备符合要求的个人防护用品,对施工现场进行合理的防护,包括围挡、标识等。
2024年塔吊安装与拆除施工方案
如下:
塔吊安装施工:
首先,根据工程需要确定合适的位置和型号的塔吊,并进行相关测量和设计工作。
施工前应做好场地平整、打桩等基础工作,确保塔吊的安全使用。
在进行塔吊组装时,要根据施工方案和操作规程的要求,严格按照图纸安装各部件,确保安装质量。
同时,加强对施工人员的安全培训和监督,保证操作规范,减少安全隐患。
塔吊拆除施工:
拆除施工前,应进行安全检查和准备工作,清除周围障碍物,确保工作空间安全。
从上往下依次拆除各部件,注意控制下落物的方向和速度,避免造成伤害。
在拆除过程中,要定期对塔吊结构和连接件进行检查,发现异常及时处理。
同时,要注意固定拆卸设备,避免不稳定因素导致事故发生。
施工结束后,应对施工现场进行清理,保持环境整洁。
对塔吊及相关设备进行检测和维护,确保下次施工的安全可靠性。
同时,总结施工经验,及时对施工方案进行调整和改进,提高施工效率和质量,为未来的工程施工奠定坚实基础。
第 1 页共 1 页。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.塔吊安装拆除施工方案正式版塔吊安装拆除施工方案正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
一、塔吊性能概况本工程选用50M臂长的塔吊标准吊臂;塔身标准节2.0×2.0×3.0;最大起重10吨,最大幅度起重量2.3吨,起重力距为1150KN.M;平衡臂长11.88M,配重5块,4块3.1吨,1块3.7吨,共重16.10吨;其自由高度可达50M,首次安装高度35 M;本工程±0.000上高度最大值为46M,加地下室8. M,共54 M,加塔尖7.2 M,整机安装高度约70M;电功率85KVA,380V,50HZ,配有力距限制器,重量限制器,变幅限位以及各种信号装置。
该机安装在东深供水局32#楼工地后,基本能满足面积为8856.76M2的本工程材料运输需要。
本塔吊平衡臂4.81t, 走台2.3t, 起重臂共13.87t, 塔头重为4.05t, 塔身的第一节重8.325t;本塔吊自重Gmax=192t, Gmin=68t;最大受荷弯矩Mmax=2344.81KN.M, 最大受荷压力Pmax=1077.85KN;空载最大弯矩Mmax=4646.86KN.M, 最大空载压力Pmax=1915.94KN。
二、安装人员组织机构安装总指挥: XXX塔机安装施工负责人: XXX安装施工技术负责人: XXX安装施工安全负责人: XXX参加塔机安装作业人员:XXX三、机具配备配备以下仪器及机具、劳保用品:1、50吨吊车一台2、经纬仪二台3、活络板手12”2把、18”4把4、万用表一只5、兆欧表一只6、接地摇表一只7、螺丝刀一套8、各种索具配套9、安全帽每人一只、安全带带、手套30付,工具包2只10、手拉辘轳2吨2只11、大、小锤:橄榄冲配套12、棕绳30M/根:2根四、塔机安装程序及要求1、地基基础:固定式塔式起重机的地基基础是保证塔机安全使用的必要条件,本机基础严格参照《说明书基础部分》的说明施工。
本工程塔吊基础的地基准备利用天然地基,地基顶标高-11.000, 土质为粉质粘土层,地基承载力为180KN/M2,塔吊基坑放坡系数1:0.25。
塔吊基坑近边坡的二方砌240厚MU10、M7.5水泥砂浆红砖护壁挡土墙, 另二方砌1/2厚MU10、M7.5水泥砂浆红砖护壁挡土墙;面均抹20厚1:2 水泥砂浆。
本工程塔吊基础采用钢筋砼独立柱基础,基础中心,定于⑤轴~⑦轴和M~N轴间,基础顶标高-9.400,埋置于承台下,规格为(8.0~9.5)×8.0×1.5厚(梯形平面),下镶嵌四根桩,见附图, C25砼(参早强剂),上配Φ20@120双向钢筋,下配Φ25@120双向钢筋,中用Φ20@400(每端90°10d弯钩), 钢筋沿长宽方向双向分布将上下层钢筋拉结;基础砼分二层浇捣,第一层浇800厚,上面700,等固定支脚安装校正后,基础面钢筋绑扎完后再浇捣。
施工顺序为:塔基放线——→塔基坑土方开挖——→100厚C10素砼垫层、基坑护壁——→用水准仪在坑壁四周测设标高线(800高处和1500高处均打水平桩)——→基础底钢筋网绑扎——→支马凳及纵横向临时固定钢筋——→竖向拉钩钢筋绑扎——→浇捣第一层800厚砼——→找平压实(用水准仪)——→注意养护——→投点放线——→安固定支脚(校正后,与钢垫板焊接牢靠)——→基础面钢筋绑扎——→浇捣基础面700厚砼(第二层)[用经纬仪二台, 从两个相互垂直的方向观测固定支脚有没有偏移]——→注意养护。
塔身穿地下二层底板-8.3标高处, 准备将⑤轴与⑦轴上的JL-2、M轴上的JL-3、N轴上的JL-1等四条地梁,截面高度变为1100,配筋及配筋位置按原图地梁施工;浇捣地梁砼时,在原图地梁下同时浇捣与原图地梁同标号的素砼,增加的地梁与塔吊基础面相交。
在浇捣塔吊基础面时,在地梁中心线处,用30×30的预埋木条留企口止水缝。
地下二层底板-8.3标高处, ⑤轴~⑦间,M轴~N间暂时不浇砼,仅在该梁周边板预留孔位置内侧,板350厚范围内,让梁周边板的上Φ14@200双向,下Φ14@200双向钢筋均伸出梁外350长,另附加上Φ14@300双向,下Φ14@300双向均伸出梁外180长,等塔吊拆掉后,再按原图设计要求,支模、焊接钢筋,浇捣比原砼高一等级的微膨胀砼。
塔身穿地下二层顶板-4.5标高处,准备将人防结R04中,⑤轴~⑦轴间的300×700梁向⑤轴方向移400,此梁中距⑤轴1800,距⑦轴2600,基础中心距M~N 轴均为3650。
1/M轴与2/M轴上的L9,L10,按图施工,仅在该梁周边板预留孔位置内侧,板300厚范围内,让梁周边板的上Φ16@150,下Φ14@150钢筋均伸出梁外350长,另附加上Φ16@300,下Φ14@300均伸出梁外180长,等塔吊拆掉后,再按原图设计要求,支模、焊接钢筋,浇捣比原砼高一等级的微膨胀砼。
2、安装前校对砼基础结构,检查砼试验报告,确保砼标号不低于厂方设计要求。
3、固定支脚:需要4个800高的固定支脚和8根销轴;1个固定框和8根销轴;1个塔身标准节;1个铅垂铊和一台水平仪。
a、固定支脚必须按砼基础中心线对称安装,下垫40厚钢板;b、塔身采用∠200×20角钢和600×600见方钢板等构件组成固定支脚;c、必修保证鱼尾板的安装尺寸150mm;d、固定支脚应按电气要求正确接地;e、将固定支脚和固定框装在一起(固定框仅供临时埋设固定支脚用);f、将固定支脚和固定框安放在加强钢筋上,并在固定支脚支板下用木楔块调整固定支脚的位置;g、塔身标准节在固定框上安装完毕后,从两个方向检查其垂直度;h、浇注塔吊基础砼,待其干硬后,拆下固定框和塔身标准节。
4、安装基础及第二节,注意爬爪方向,装上套架,并装上套架上的操作平台。
5、在地面上将回转机构、司机室和操作平台连成整体,并装好可能安装的电气,然后将此组件吊到塔身上用锁轴连好打上保险锁,在此过程中还得注意方向。
6、吊装塔顶:吊装前在地面先把塔顶上的平台扶梯装好,然后把塔顶装到回转盘上,用销轴及螺栓固定。
7、拼装平衡臂及上面的拉杆起升机构。
并把主卷扬的电线接好,将平衡臂主件吊起,用销轴将平衡臂拉杆与塔顶点连接好,接好电源。
8、在塔机的正方向(根据现场情况)拼装吊臂及拉杆滑轮组,小车牵引机构,维修吊栏,用汽车吊将吊臂与塔帽前根部连接好,用主卷扬将拉杆拉起与塔顶点连接好。
9、装配重,按图纸要求不能错位,最后用螺杆将配重块固定。
10、接小车电源,穿绕起钢丝绳。
11、主塔完毕,检查各处结构是否牢靠,传动机构(包括钢丝绳、滑轮)是否正常。
对电气及安全装置进行调试,确认无误后方可加节。
五、塔机顶升程序及要求1、顶升前的准备:(1)将标准节吊至塔机的正方向排立,对标准节的销孔销轴进行清理,擦油,对液压站进行清洗加油试验。
(2)换上顶升吊钩, 吊下引进小车,吊起第一节塔身,注意方向,装入引进轨道,打掉回转盘与塔身的连接销轴,回转处于制动状态。
顶起15CM用小车引进平衡,使平衡点落在顶升横梁上,15分钟后看油缸有无下滑现象。
(3)在顶升中,应从两个侧面检查塔身的垂直度,以避免塔身与建筑物间的距离出现偏差。
2、顶作业:(1)各部正常后,开始顶升,将顶升横梁两端的棘爪落在塔身的凸耳上,顶起塔头部分0.8米,把套梁上的棘爪落在塔身凸耳上。
收回油缸顶升横梁挂到上一对凸耳上,再顶起塔头部分,拉起套架棘爪,当油全部伸完时约1米再上套架棘爪。
再收回油缸顶升横梁拉到上对凸耳上,再顶起塔头部分,拉起套架棘爪,当油缸全部伸完1.5米。
这时注意不能让套架滚轮冲出塔身,套架顶空拉进引进小车使标准节就位,将操纵杆拨到下降位子,标准节落入鱼尾板内,用销轴连接好,并插上安全销锁定标准节。
(2)吊下引进小车装上标准节吊入轨道。
将小车开至平衡点拿掉保险销,重复每(1)小节,直至所需高度。
用8个销轴将回转盘与标准节连接好方可运转。
(3)顶升过程应有专人开液压站,看棘爪及凸耳。
风速大于4级不得进行顶升。
在顶升过程中若液压系统出现异常,应立即停止顶升,将塔头部分落在塔身上销好,超过自由高度应提前埋好预埋件,并附着。
3、塔身附着(1)本塔机由厂方提供固定附着框组成,撑杆及预埋件由厂方提供图纸自行加工。
(2)本工程预计安装高度70米,只需一道附着,确定在30m高处。
(3)塔身中心到建筑物的垂直距离3.5-5M视实际情况而定。
(4)附着杆的水平面误差不得超过200MM。
六、塔吊拆装安全技术一、拆装前的技术检查在拆装作业开始前,应进行一次全面检查,以防止由于疏忽而使任何隐患存在,确保安全作业。
1、检查路基和混凝土固定基础是否符合技术要求。
2、对塔吊的各机构、各部位、结构焊缝、重要部位螺栓、肖轴、卷扬机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行仔细检查,发现问题应立即解决。
3、对顶升液压系统的液压缸和油管、顶升套架结构、导向轮、挂靴爬爪等进行检查,发现问题及时处理。
4、对旋转塔身法拆装的主副地锚架、起落塔卷扬钢丝绳,以及起升机构制动系统等进行检查,确认无误后方可使用。
5、对拆装人员所使用的工具、安全带、安全帽等进行全面检查,不合格者立即更换。
6、检查拆装作业中的辅助机械,如起重机、运输汽车等必须性能良好,技术要求能保证拆装作业需要。
7、检查拆装现场有关情况,如电源、运输道路、作业场地等是否已具备拆装作业的条件。
8、安全监督岗的设置及安全措施的贯彻落实已符合要求。
二、拆装作业中的安全技术1、塔吊的拆装作业必须在白天进行,如需加快进度,可在具备良好照明条件的夜间做一些拼装工作,不得在大风、浓雾和雨雪天气进行。
2、在安装或拆卸作业过程中,必须保持现场的整洁和秩序,不得堆存杂物以免妨碍作业并影响安全。
对塔吊的金属结构下面必须垫放木枋,防止损坏结构或造成结构变形。
3、安装架设用的钢丝绳及其固定必须符合标准和满足安装上的要求。
地锚等临时设施必须构筑牢固,特别是拆卸作业前必须仔细检查确信安装时所使用过的地锚仍然牢固可靠。
4、在进行逐件组拼或部件安装之前,必须对部件各部分的完好情况、连接情况和钢丝绳穿绕情况、电气线路等进行全面检查。
