施工大干100天活动实施方案
- 格式:doc
- 大小:64.00 KB
- 文档页数:5
大干100天活动方案篇一:施工大干100天活动实施方案施工大干活动实施方案为进一步明确今年工程建设的目标和任务,尽快形成施工高峰,确保2019年×月×日大坝顺利浇筑到顶,保证全年安全、质量、进度目标的顺利实现,经临时党委研究决定,从2019年×月×日至2019年×月×日,在项目部开展为期100天施工大干活动。
一、组织机构及职责分工项目部成立施工大干活动领导小组,实行领导分工负责制,项目主任、政委任组长,项目总工、副主任担任各组负责人,各科室负责人、中队主官及各协作队负责人任成员。
采取划分区域、明确分工、责任到人。
1、组长:×××:施工生产第一责任人,负责对施工项目实施全过程、全面管理,以及大干期间工程目标任务统筹管理和监督落实。
×××:负责对人员和协助队伍的思想政治动员及后勤工作保障,配合项目主任抓好目标任务的落实。
2、现场管理组负责人:×××、×××成员:各协助队伍负责人、其他现场调度职责:负责大坝坝体混凝土浇筑以及大坝附属设施的现场施工和安全管理工作。
3、保障组:负责人:×××、×××成员:四科一室负责人职责:负责对施工项目实施全过程进行技术指导和后勤保障工作。
“六科二室”按职能分工做好各项服务保障工作。
二、目标任务及奖惩(一)各施工队伍承担的主要任务1、××公司:主要承担5#-7#坝主体及溢流面混凝土施工。
12、××公司:主要承担1#、2#坝(已完成)、8#坝段主体及溢流面混凝土施工。
3、××公司:主要承担3#~4#坝段主体及溢流坝段坝顶预制梁施工。
4、××公司:主要承担左岸大坝基础处理工程施工。
大干100天活动方案背景介绍大干100天是指在一定的时间内,集中精力进行高效工作,以达到事半功倍的效果。
此种活动常被用于激励团队成员,提升工作效率和团队凝聚力,对个人和团队发展都有很大促进作用。
活动目标•提升个人工作效率:通过精心安排和执行,帮助团队成员提高个人效率,达到事半功倍的效果。
•加强团队合作:通过团队活动和项目合作,提升团队成员之间的协同能力和团队凝聚力。
•实现工作目标:在100天的时间内,完成事先设定的工作目标,达到预期成果。
活动计划活动总时间为100天,按照工作内容和计划设定了不同的阶段和任务,具体计划如下:第一阶段:规划阶段(1天)在活动开始前的第一天,团队成员需要集中讨论、制定活动方案,明确活动的目标和任务,并制定相应的计划。
第二阶段:目标设定阶段(3天)在第二阶段,团队成员需要根据活动方案,为自己设定个人的工作目标,并将目标与整个团队的目标相匹配。
第三阶段:周计划阶段(2天)在第三阶段,团队成员需要根据个人目标,制定每周的工作计划。
在每周开始的时候,将计划分解为日计划,并安排好每天的具体工作内容。
第四阶段:执行阶段(90天)在第四阶段,团队成员按照每周计划,有序地执行工作任务。
在执行过程中,需要及时记录工作情况、遇到的问题以及解决方案等,保持团队间的信息共享。
第五阶段:评估总结阶段(4天)在最后的四天,团队成员进行活动的总结和评估,对整个活动的效果进行反思与总结,并提出改进意见。
活动规则•每个团队成员必须在规定的时间内完成个人目标,并按时向团队共享自己的工作成果。
•团队成员之间要积极协作,互相支持,共同实现团队的目标。
•活动期间,每个人都要严格遵守时间安排,按时完成任务,并保持高效的工作态度。
•每周末,团队成员要进行周计划评估,总结上周的工作情况,排查问题,并提出改进方案。
•活动期间,团队成员要随时记录工作中的关键问题、创新点以及解决方案,方便团队总结和分享经验。
活动预期成果通过大干100天活动,预期获得以下成果:•团队成员的个人工作效率大幅提升,实现事半功倍的效果。
建筑工程大干100天方案一、前期准备工作1. 工程测量在工程正式开始施工前,需要进行工程测量。
这一环节旨在确定工程的具体范围和位置,为后续施工提供准确的参考依据。
测量工作应由专业的测量师和技术人员进行,并记录详细的测量数据。
2. 土地平整与场地准备将施工场地进行土地平整,清理场地上的障碍物和垃圾,确保施工场地的整洁和安全。
同时,根据实际情况和施工需要设置施工围挡,保障施工安全和正常进行。
3. 材料采购根据工程施工的需要,提前进行材料的采购工作。
确保所采购的材料符合国家标准,并在施工过程中能够及时供应。
4. 设备调配根据工程需要,提前将所需的设备进行调配。
确保设备的正常运转和施工的顺利进行。
5. 施工组织设计对整个施工过程进行详细的规划和组织设计。
确定施工的流程和工艺,制定详细的施工计划。
二、具体施工方案和安排1. 土方开挖根据工程需要进行土方开挖工作。
保证土方开挖的质量和进度,确保土方开挖工作能够按时完成。
2. 基础施工进行地基的挖掘和处理工作。
根据设计要求,进行地基的浇筑和处理,确保地基的质量和稳定性。
3. 钢筋工程进行钢筋的加工和安装。
确保钢筋的数量和质量符合设计要求,保证钢筋的安装质量。
4. 混凝土浇筑进行混凝土的配制和浇筑工作。
严格按照设计要求进行混凝土的浇筑,确保混凝土的质量和强度。
5. 主体结构施工进行主体结构的施工工作。
确保主体结构的施工质量和进度,保证主体结构的安全和稳定。
6. 防水隔热施工进行防水隔热的施工工作。
根据设计要求进行防水隔热的施工,确保建筑的防水和隔热性能。
7. 外墙装饰进行外墙装饰工程。
根据设计要求进行外墙的装饰,确保建筑的装饰效果和质量。
8. 室内装修进行室内装修工程。
根据设计要求进行室内的装修,确保室内空间的美观和舒适。
9. 设备安装进行建筑设备的安装工作。
根据设计要求进行建筑设备的安装,确保建筑设备的正常运转。
10. 绿化美化进行建筑绿化和美化工程。
根据设计要求进行建筑的绿化和美化工程,确保建筑环境的舒适和宜人。

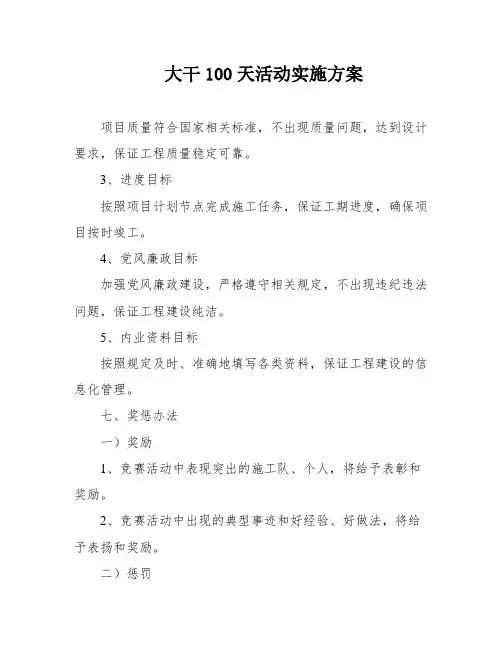

大干100天活动实施方案项目质量符合国家相关标准,不出现质量问题,达到设计要求,保证工程质量稳定可靠。
3、进度目标按照项目计划节点完成施工任务,保证工期进度,确保项目按时竣工。
4、党风廉政目标加强党风廉政建设,严格遵守相关规定,不出现违纪违法问题,保证工程建设纯洁。
5、内业资料目标按照规定及时、准确地填写各类资料,保证工程建设的信息化管理。
七、奖惩办法一)奖励1、竞赛活动中表现突出的施工队、个人,将给予表彰和奖励。
2、竞赛活动中出现的典型事迹和好经验、好做法,将给予表扬和奖励。
二)惩罚1、竞赛活动中出现的安全事故、质量问题、进度滞后等,将按照相关规定进行处理。
2、竞赛活动中出现的违纪违法行为,将按照相关规定进行处理。
八、活动总结活动结束后,将对竞赛活动进行全面总结,总结经验,查找不足,为今后的项目建设工作提供有益的参考和借鉴。
同时,将对竞赛活动中出现的问题进行深入分析和研究,提出解决措施,确保问题不再出现。
本文介绍了___至则克台段公路工程第QZ-1标段项目经理部的劳动竞赛活动评比奖励办法。
其中,分项工程合格率目标为95%以上,形象进度目标为完成所有路基土石方工程、涵洞工程、桥梁工程,以及完成水稳拌和站和沥青拌合站的组建工作。
合同产值目标为完成产值8004.3万元。
完成安全生产目标、工程质量目标、工程进度目标、成本控制目标的部门和施工队将报公司纳入到对个人绩效考核晋级评先,对___建“荣誉队伍”好班子档案,并在项目给予物质和精神的奖励。
同时,本文还列出了取消评比资格的情况,包括发生重大质量事故、安全生产责任事故及廉政问题等。
最后,本文附有劳动竞赛评比台,分别列出了各队伍的生产安全、文明施工、内业资料、廉政建设等方面的评比情况。
评选结果将在8月28日至10月26日的不同时间段内进行。
大干一百天方案范本1. 目标明确,提高工作效率重点工作:提高团队合作,优化流程,提高工作效率。
2. 制定具体计划和时间表2.1 第1-10天:- 建立团队宣言,明确目标和使命- 设立每周目标,并制定每日任务清单2.2 第11-20天:- 分析工作流程,找出瓶颈和问题- 设立流程优化计划并实施2.3 第21-30天:- 建立良好的沟通机制,确保团队成员之间的信息流通- 制定团队协作规范,促进团队合作2.4 第31-40天:- 建立反馈机制,及时总结和改进工作- 建立绩效评估体系,激励团队成员2.5 第41-50天:- 制定当前工作重点,有序推进- 建立工作快捷方式,提高工作效率2.6 第51-60天:- 加强团队培训与技能提升- 推广使用高效工作工具和技术2.7 第61-70天:- 加强与其他部门的合作,提高跨部门协同效率- 加强团队成员之间的信息共享和协作2.8 第71-80天:- 建立项目管理体系,提高项目的执行效率- 加强团队成员的自我管理意识和方法2.9 第81-90天:- 强化团队文化,增强凝聚力和归属感- 建立奖励机制,激发团队活力2.10 第91-100天:- 总结工作经验和收获,形成文档并分享- 设定未来工作目标,并制定未来工作计划3. 实施过程中的措施- 加强沟通与沟通效果的评估,确保信息的畅通和准确传达- 加强团队协作和合作,确保团队目标的共同达成- 加强自我反思和总结,及时发现问题并改进- 发挥团队成员的潜力,激励团队活力和创造力- 加强与上级的沟通和汇报,确保工作的顺利进行4. 评估与改进- 制定以结果为导向的绩效评估体系,及时发现问题并改进- 定期组织团队成员进行互评,促进个人和团队的成长- 提供必要的培训和技能提升机会,不断提高团队整体素质- 设立持续改进机制,确保工作持续优化和提高效率5. 结果达成与展望通过这一百天的大干,团队将能够明确工作目标、高效执行工作、优化工作流程、加强团队协作、提高工作效率。
施工单位百日大干方案一、目标设定。
咱们这次百日大干啊,那可是得干出个样儿来!目标很明确,就是要把[具体工程名称]的工程进度往前猛推一大截。
在这一百天里,要完成[具体的阶段性工程任务,如主体结构封顶、某区域的基础工程完工等],而且质量还得杠杠的,要达到[具体质量标准]。
二、组织架构与职责分工。
# (一)成立百日大干领导小组。
咱这领导小组就像是个大脑中枢,指挥着整个百日大干行动。
1. 组长:项目经理[姓名],那可是咱们的大当家,负责全面统筹,把握大方向。
就像一艘船的船长,得把船稳稳地驶向目的地。
2. 副组长:技术负责人[姓名]和生产经理[姓名]。
技术负责人就像军师,出谋划策,解决各种技术难题;生产经理呢,就像是战场上的指挥官,要合理安排人力、物力,确保每天的活儿都干得又快又好。
3. 组员:各部门的负责人,包括质量员、安全员、资料员等。
质量员要像个严格的考官,保证工程质量过关;安全员得时刻警惕,像个守护天使一样,不让安全事故发生;资料员就负责把工程的各种资料整理得井井有条,就像个大管家管着家里的账本一样。
# (二)各部门职责。
1. 工程技术部。
负责制定详细的施工计划,这个计划得细致到每一天干些啥,就像写菜单一样清楚。
而且要是施工过程中遇到技术上的“硬骨头”,要第一时间啃下来。
根据实际情况,及时调整施工方案,灵活得像个孙悟空,七十二变应对各种变化。
2. 安全管理部。
每天开工前,得像个唠叨的老妈子一样,给工人兄弟们强调安全注意事项。
在施工现场要瞪大双眼,发现任何安全隐患就像扑灭小火苗一样迅速处理。
定期组织安全培训和应急演练,让每个工人都知道遇到危险咋应对,不能让大家像没头的苍蝇一样乱撞。
3. 质量管理部。
要在施工现场到处“溜达”,拿着各种检测工具,像个挑剔的美食家品尝美食一样,检查每一道工序的质量。
要是发现质量不合格的地方,坚决让返工,可不能含糊。
建立质量奖惩制度,做得好的就像发小红花一样奖励,做得不好的就得批评教育,甚至来点小惩罚,让大家都重视质量。

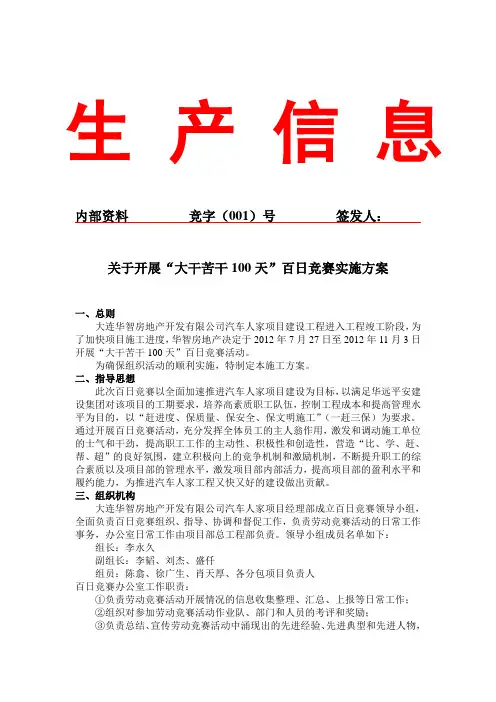

生产信息内部资料竞字(001)号签发人:关于开展“大干苦干100天”百日竞赛实施方案一、总则大连华智房地产开发有限公司汽车人家项目建设工程进入工程竣工阶段,为了加快项目施工进度,华智房地产决定于2012年7月27日至2012年11月3日开展“大干苦干100天”百日竞赛活动。
为确保组织活动的顺利实施,特制定本施工方案。
二、指导思想此次百日竞赛以全面加速推进汽车人家项目建设为目标,以满足华远平安建设集团对该项目的工期要求,培养高素质职工队伍,控制工程成本和提高管理水平为目的,以“赶进度、保质量、保安全、保文明施工”(一赶三保)为要求。
通过开展百日竞赛活动,充分发挥全体员工的主人翁作用,激发和调动施工单位的士气和干劲,提高职工工作的主动性、积极性和创造性,营造“比、学、赶、帮、超”的良好氛围,建立积极向上的竞争机制和激励机制,不断提升职工的综合素质以及项目部的管理水平,激发项目部内部活力,提高项目部的盈利水平和履约能力,为推进汽车人家工程又快又好的建设做出贡献。
三、组织机构大连华智房地产开发有限公司汽车人家项目经理部成立百日竞赛领导小组,全面负责百日竞赛组织、指导、协调和督促工作,负责劳动竞赛活动的日常工作事务,办公室日常工作由项目部总工程部负责。
领导小组成员名单如下:组长:李永久副组长:李韬、刘杰、盛仟组员:陈翕、徐广生、肖天厚、各分包项目负责人百日竞赛办公室工作职责:①负责劳动竞赛活动开展情况的信息收集整理、汇总、上报等日常工作;②组织对参加劳动竞赛活动作业队、部门和人员的考评和奖励;③负责总结、宣传劳动竞赛活动中涌现出的先进经验、先进典型和先进人物,并申请报告予以奖励等。
百日竞赛范围为汽车人家项目部全体员工和施工作业队。
四、目标任务详见附1五、考核与奖惩项目部的百日竞赛活动在结合各作业队、各分部、部门工作实际的基础上制定。
消项计划详见附表,竞赛活动在不同节点内开展。
(一)评比内容1、比进度根据项目总体施工计划,按照总部要求和项目部施工进度安排,克服一切不利因素,如期或提前完成生产任务,质量达到合格要求,分项工程交工时不留尾巴,工程竣工验收时满足项目总体进度要求。
大干100天活动实施方案一、活动目标本次大干100天活动旨在激发团队成员的工作热情,提高工作效率,加快项目进展,实现预期目标。
二、活动内容1. 激励机制:设立奖励机制,根据个人或团队的工作表现给予奖励,包括奖金、荣誉称号、晋升机会等。
2. 细化目标:将整体目标分解为具体可量化的任务,明确每个人的责任和工作进度,确保每个任务都能按时完成。
3. 时间安排:制定详细的时间计划表,规定每个任务的开始时间、截止时间和工作顺序,确保整个活动的时间安排合理。
4. 部门协作:加强各部门之间的沟通和协作,共同完成跨部门的任务,提高工作效率和协同能力。
5. 信息共享:建立信息共享平台,及时发布项目进展、问题和解决方案,确保团队成员之间的信息流通畅通。
6. 持续改进:定期召开回顾与改进会议,总结经验教训,提出改进建议,并及时调整活动方案,以适应实际情况。
三、活动实施步骤1. 制定活动计划:明确活动的目标、内容、时间安排和参与人员,并将计划通知到所有相关人员。
2. 分解任务:根据整体目标,将任务分解为具体的工作项,并分配给相应的责任人。
3. 时间管理:制定详细的时间计划表,确保每个任务都能按时开始和完成,及时解决工作中的延误或问题。
4. 激励措施:建立奖励机制,明确奖励的标准和方式,并在活动期间及时进行评定和奖励。
5. 信息共享:建立信息共享平台,及时发布项目进展、问题和解决方案,确保团队成员之间的高效沟通。
6. 监督与评估:设立监督机制,定期对活动进展和成果进行评估,及时发现问题并进行纠正。
7. 持续改进:定期召开回顾与改进会议,总结活动经验,提出改进建议,并及时调整活动方案。
四、活动预期成效通过大干100天活动的实施,预期能够达到以下成效:1. 团队成员工作积极性提升:通过奖励激励机制的建立,激发团队成员的工作热情和积极性。
2. 工作效率提高:通过任务细化和时间安排的优化,提高工作效率,加快项目进展。
3. 部门协作能力增强:通过加强协作和沟通,促进各部门之间的协作和配合,提高整体工作效能。
项目百日大干活动实施方案一、活动背景近年来,我公司面临着市场竞争日益激烈的局面,为了提升公司整体竞争力,加强团队凝聚力,特制定了项目百日大干活动实施方案,旨在通过全员参与,集中力量,快速推进公司各项工作,实现项目目标。
二、活动目标1. 提升团队凝聚力,增强员工归属感;2. 加快项目进度,提高工作效率;3. 完成项目阶段性目标,实现业绩突破。
三、活动时间安排本次活动将持续100天,具体时间安排如下:1. 第1-10天:制定详细工作计划,明确任务分工;2. 第11-60天:全员投入工作,按计划执行任务;3. 第61-80天:进行中期检查,及时调整工作方向;4. 第81-100天:集中力量冲刺,确保项目目标的实现。
四、活动实施方式1. 制定详细工作计划:由项目负责人牵头,与各部门负责人共同制定详细的工作计划,明确任务目标、时间节点和责任人。
2. 全员参与,分工合作:全员参与活动,各部门根据工作计划,明确任务分工,密切配合,共同推进项目进度。
3. 中期检查及时调整:在活动进行到中期时,进行中期检查,对工作进展进行全面评估,及时调整工作方向,确保项目目标的实现。
4. 集中力量冲刺:在活动的最后阶段,全员集中力量,加班加点,确保项目目标的实现。
五、活动保障措施1. 加强宣传动员:通过内部会议、通知公告等形式,加强对活动的宣传动员,营造积极的工作氛围。
2. 加强领导指导:公司领导将亲自督导活动的实施,对工作进展进行及时跟踪,解决工作中的问题。
3. 加强奖惩机制:建立奖惩机制,对活动中表现突出的个人或团队进行表彰奖励,对工作不力的个人或团队进行相应处罚。
六、活动预期效果1. 提升团队凝聚力,增强员工归属感,形成良好的工作氛围;2. 加快项目进度,提高工作效率,实现项目目标的快速推进;3. 完成项目阶段性目标,实现业绩突破,为公司发展打下坚实基础。
七、活动总结通过项目百日大干活动的实施,我们相信公司的整体竞争力将得到提升,团队凝聚力将得到增强,公司的发展目标将得到更快速的实现。
大干100天施工方案1. 背景概述大干100天施工方案是指在一定规模的工程项目中,通过高强度的工作和周密的计划,以100天为时间节点,全力推进施工进度,达到快速建设的目标。
本文将详细介绍大干100天施工方案的具体内容和实施步骤,并探讨其优势和注意事项。
2. 方案内容2.1. 施工流程优化在大干100天施工方案中,首先需要对施工流程进行优化。
通过合理的工序安排和资源分配,最大限度地提高施工效率。
在规划施工流程时,应重点关注关键节点和瓶颈工序,采取针对性的措施,确保施工进度的顺利推进。
2.2. 人员管理与培训人员管理是大干100天施工方案中非常重要的一环。
项目经理应根据具体情况,合理安排施工人员,确保施工人员的数量和质量。
同时,还应加强人员培训,提升施工人员的技能水平,提高施工质量和效率。
2.3. 资源调配与供应保障在大干100天施工方案中,资源调配和供应保障是十分关键的一环。
项目经理应提前做好资源调查和供应预案,在施工过程中及时调配和补充所需的人力、材料和设备,确保施工进度不受资源短缺的影响。
2.4. 安全管理与质量控制在大干100天施工方案中,安全管理和质量控制是项目成功的关键因素。
项目经理应加强安全教育和培训,提高施工人员的安全意识,确保施工过程中的安全。
同时,还应加强质量控制,保证施工质量符合标准要求。
2.5. 进度监控与问题解决在大干100天施工方案中,进度监控和问题解决是项目管理的核心环节。
项目经理应设立专门的监控机制,对施工进度进行实时监测,并随时采取相应的措施应对问题和风险,确保施工进度的顺利推进。
3. 实施步骤3.1. 确定目标和任务在实施大干100天施工方案前,需要明确项目的目标和任务。
项目经理应与相关人员充分沟通和协商,确立可行的目标和任务,为后续工作的开展提供明确的方向。
3.2. 制定详细计划制定详细的施工计划是实施大干100天施工方案的重要步骤。
项目经理应结合实际情况,确定施工任务和工期,并制定相应的工作计划和时间表,明确施工的具体安排和要求。
“大干100天”实施方案目录一、组织机构及人员分工 (2)二、“大干100天”施工生产目标 (2)2.1、产值目标 (2)2.2、形象进度目标及考核节点 (2)2.3、安全质量文明施工目标 (3)三、目前工程进展情况 (3)3.1、交通疏解 (4)3.2、管线迁改 (4)3.3、桩基施工 (4)3.4、地质补勘 (4)四、具体工期安排及细化节点 (4)五、进度保障措施 (5)5.1组织措施 (6)5.2管理措施 (6)5.3技术措施 (6)5.4经济措施 (7)5.5资源保证措施 (7)六、安全质量文明施工措施 (8)6.1安全施工措施 (8)6.2文明施工措施 (10)6.2.1文明施工管理措施 (10)6.2.2文明施工现场措施 (10)6.3 质量管理措施 (12)七、需协调解决的问题 (12)根据公司例会上要求,“大干100天期间”,各个工区要行动起来,加强氛围营造,提供政治保证。
为响应指挥部号召,我单位于2018年10月28日召开了“大干100天动员大会”,会上项目领导将公司例会会议精神进行了传达,对工期节点、施工计划、施工中存在的问题进行了梳理,通过誓师动员、任务突击、悬挂标语、营区橱窗等方式,激励士气。
围绕工程施工、作风纪律、质量安全、设备管理,开展专业技术能手评比活动。
对项目部员工实行绩效考核,细化、量化管理,提高项目部的整体战斗力。
一、组织机构及人员分工项目部成立“大干100天”活动领导小组,实行领导分工负责制,项目经理任组长、项目书记、副经理、总工、安全总监任副组长,各部门负责人为组员。
采取划分区域、明确分工、责任到人。
组长:×××××(全面负责项目部各项工作,对安全、质量、进度全面负责,以及大干期间工程目标任务统筹管理和监督落实)副组长:××××(项目书记,负责党务、对外协调和精神文明)××××(生产副经理,负责现场施工管理和对外协调工作)××××(项目总工,负责工程质量和现场技术管理)××××(安全总监,负责现场安全文明施工)组员:×××××××××二、“大干100天”施工生产目标2.1、产值目标大干期间,工区计划完成产值×××××万元;2.2、形象进度目标及考核节点2.3、安全质量文明施工目标1、安全施工目标(1)无因工重伤、死亡事故;(2)无拆迁工程事故和设备安装工程重伤以上(含重伤)事故;(3)无触电、物体打击、高空坠落等事故;(4)无重大机电设备事故、重大交通事故及火灾事故;(5)无因施工造成地表沉陷及由此导致交通中断、通讯中断、漏水、漏气等重大事故;(6)无集体中毒事故。
“大干一百天”活动方案1、编制依据宁夏国华宁东发电有限公司一期2×330MW机组脱硫改造工程项目施工组织设计。
2、工程概况宁夏国华宁东发电有限公司一期2×330MW机组脱硫改造工程,根据二级节点计划8月31日目标剩余100天,剩余工程任务项目多而杂,且很多项目点多量小,施工难度大。
剩余主要工程内容为:附件1宁夏国华宁东发电有限公司一期2×330MW机组脱硫改造工程,各项工作任务迫在眉睫。
到六月正是施工的雨季时段,因此抢抓机遇、把握时机、精心组织、适时掀起大干高潮,对于完成二级节点目标有着十分重要的战略意义。
我们制定了“大干100天”活动方案,目的是要抢时间、赶进度,为完成二级节点目标任务。
具体方案实施如下:一、组织领导:项目部“大干一百天”活动领导小组,全面负责、协调指导这项活动正常有序的开展,领导小组组成如下:组长:胡佃亮副组长:周新利成员:赵齐亮武亚青徐智海杨克勇汤天玲朱保强孙允瑞张洪歌苑文敬领导小组的职责是:组织大干一百天活动的开展,制定活动计划,做好宣传发动工作,及时协调解决活动中出现的问题,推动整个活动健康有序的开展。
具体分工如下:胡佃亮组长负责全面工作。
副组长协同组长,制定实施方案。
并主要负责方案的检查落实,保证工作的实效性。
同时对所辖工区的落实情况进行检查。
汤天玲、苑文敬负责土建的技术管理及工作安排。
徐智海、张洪歌负责安装现场实际任务计划落实及现场作业调配工作。
杨克勇负责电气工作,赵齐亮、武亚青、朱保强、孙允瑞负责全场的安全管理工作。
各成员负责方案的具体落实。
根据制定的实施方案,负责方案的具体落实工作。
并负责检查所辖工区的落实情况。
二、活动时间:活动自2015年5月24日至2015年8月31日结束,为期100天。
三、活动口号:本次活动时间紧、任务重、难度大、要求高、不利因素多,是一场拼搏之战、创誉之战、我们要通过这一活动,做到高起点亮相、高水平组织、高标准施工、锻炼队伍!为此我们提出大干期间的口号是:“强化施工管理、重视施工安全、保证工程质量、大干100天、确保8月31日具备双塔接入条件”!四、活动目标:1、形象进度目标:宁夏国华宁东发电有限公司一期2×330MW机组脱硫改造工程、合理做好组织分工、机具材料等准备,将大干100天活动按照二级节点目标为:附件12、工程质量目标工程一次验收合格率达到100%,杜绝质量事故。
大干100天活动实施方案引言:在当前社会快速发展的背景下,每一个组织和个人都需要具备高度的执行力和实施能力。
大干100天活动实施方案旨在通过一系列有序的行动,推动组织和个人在短时间内取得显著成果。
本文将探讨该方案的实施过程和具体步骤,以期为各界提供参考。
第一部分:活动目标的确定为了确保大干100天活动的成功实施,首先需要明确明确活动目标。
目标可以是组织层面的,也可以是个人层面的。
活动目标的制定应当具有一定的挑战性和可衡量性。
通过设定明确的目标,可以增加行动的动力和激励。
第二部分:行动计划的制定在明确了目标之后,下一步就是制定具体的行动计划。
行动计划应该包括具体的任务、时间表、资源分配等内容。
为了实现高效的执行,行动计划应当明确每一个行动的责任人,确保每个人都清楚自己的任务和职责。
第三部分:制定执行指导原则在大干100天活动实施的过程中,需要制定一些执行指导原则,以确保行动的执行顺利进行。
其中,重要的原则包括:1. 协作和沟通:各方应加强沟通,保持信息畅通,确保行动计划的顺利进行。
2. 适时调整策略:根据行动计划执行中的反馈情况,适时调整策略和方法,以保证活动目标的实现。
3. 排除干扰:在行动计划执行过程中,可能会遇到各种干扰和阻力,需要及时排除,确保行动计划顺利进行。
4. 激发动力:通过设定明确的激励机制,激发参与者的积极性和动力,增强执行力。
第四部分:执行过程的监督和评估大干100天活动的执行过程需要进行监督和评估。
对于每一个行动的执行情况,应当进行实时的监控和追踪。
通过收集行动执行的数据和信息,可以及时发现问题并进行调整。
同时,应当定期进行评估,检查目标的实现情况,及时进行反馈和改进。
第五部分:总结和复盘在大干100天活动结束之后,应当进行总结和复盘。
总结活动取得的成绩和经验,分析行动计划的优缺点,并进行反思。
通过复盘,可以让参与者更好地了解自己的优势和不足,并提出改进的建议。
结论:大干100天活动实施方案的成功与否取决于全体参与者的共同努力和执行能力。
“大干100天”活动方案一、“大干100天”活动目的目前,深圳汛期已结束,进入施工的“黄金时段”,为进一步推进××项目的工程建设,确保年度计划的顺利完成,也为达到业主、监理年前预期的施工目标,××项目部开展以“保进度促履约,提质量促安全”为主题的“大干100天劳动竞赛。
做到强管理、抓机遇、抢时间、重安全、严质量、快进度、保证大干100天节点目标的顺利完成。
二、“大干100天”活动总体目标“大干100天”活动从2023年10月15日开始,至2024年1月15日结束,活动结束时,××配套道路项目完成全部工程施工、××环路完成K0+120~KO+380段全部工程施工,××一路完成K0+000~KO+120段全部工程施工;××二路完成道路工程施工;××三路完成水稳以下全部工程施工;三、“大干100天”活动领导小组项目部成立“大干100天”活动领导小组,实行领导分工负责制,项目经理任组长、副经理、总工、安全主任任副组长,各部门负责人为组员。
采取划分区域、明确分工、责任到人。
组长:××(全面负责项目部各项工作,对安全、质量、进度全面负责,以及大干期间工程目标任务统筹管理和监督落实)副组长:××(负责××配套路进度和协调)××(负责××项目的工程技术和质量管理)××(负责××环路的现场进度和协调)××(负责玉律三条路进度及协调)××(负责××项目安全及现场文明施工)成员:和部门负责人四、“大干100天”施工生产目标4.1、产值目标大干期间,××项目计划“大干100天期间”共计完成产值万元;其中光明科学城拆迁安置房计划完成万元;××环路计划完成万元;××一路计划完成万元;××二路计划完成万元;××三路计划完成万元。
大干100天活动实施方案一、活动目标大干100天活动旨在全面推动组织内各项工作的快速发展和改善,提高生产效率、服务质量和团队凝聚力,为组织的长期发展奠定基础。
二、活动时间大干100天活动将于XXXX年XX月XX日正式启动,截止于XXXX年XX月XX日。
三、活动范围本次活动将涵盖组织内所有部门和员工,力求全员参与,共同努力。
四、具体措施1. 制定明确的目标:在活动开始前,各部门负责人需与团队成员一起制定具体的工作目标,并确保目标的可衡量性和具体性。
目标的设定需符合组织整体发展需求,注重绩效考核和奖励机制的紧密结合。
2. 分解任务和责任:各部门负责人要合理分配任务和责任,确保每个员工都能清楚知晓自己的工作内容和工作重点。
同时要建立有效的任务跟进机制,确保工作的推进和完成。
3. 充分调动积极性:通过鼓励并提供资源支持,激发员工的积极性和工作热情。
例如,组织一些有意义的团队活动,为员工提供培训机会,开展激励性的竞赛等,以增强员工的归属感和主动性。
4. 加强沟通和协作:建立良好的内部沟通机制,促进各部门之间的协作配合。
定期召开跨部门会议,分享进展和经验,解决工作中的问题和挑战。
通过有效的沟通,提高工作效率,减少沟通误差。
5. 强化绩效管理:建立有效的绩效考核制度,对活动期间的工作表现进行评估和奖惩,并将绩效结果与员工晋升、薪酬激励等挂钩,进一步激励员工。
6. 实施跟踪评估:定期对活动的实施情况进行跟踪评估,及时发现和解决问题,对活动效果进行总结和归纳,为今后类似活动积累经验和借鉴。
五、预期成果1. 生产效率提升:通过优化流程和管理,提高生产效率,降低成本,为组织的长远发展提供有力支撑。
2. 服务质量提升:通过培训和宣贯,提高员工的服务意识和服务质量,增强组织的品牌形象和客户满意度。
3. 团队凝聚力增强:通过共同完成目标和参与活动,增强团队的凝聚力和合作意识,提高员工的归属感和忠诚度。
4. 工作质量改善:通过激励和奖惩机制,提高员工的工作质量和工作积极性,推动组织各项工作的改善和发展。
百日大干实施方案谷山乐园三期一标段工程百日大干劳动竞赛实施方案为进一步强化工程建设的质量、安全、稳定和文明施工等方面的控制,调动广大建设者的积极性和创造性,确保工程优质、安全、按期建成,完成“决战___天,确保实现___年___月交房的进度目标。
依据整体工程计划安排,也为了节点工期的顺利完成,响应市委、市政府的竞赛号召,经监理部研究决定,开展百日大干劳动竞赛活动。
监理部全体员工继续发扬团结拼搏、真抓实干的铁军精神,克服各种困难,精心___,精心施工,确保工程进度的圆满完成。
一、指导思想以单位工程验收为中心,以装饰工程为主线,突出重点,紧张有序推进线下工程施工,确保交房工期,优质高效地完成百日大干各项指标。
以凝聚职工力量、加强施工管理、打造精品工程、树立企业形象为总体目标,动员全体施工人员迅速行动起来,掀起讲责任、创优质、保安全、保工期的劳动竞赛热潮,为全面完成交房进度计划而奋斗。
二、___领导:项目部成立劳动竞赛领导小组:组长:副组长:组员:领导小组下设竞赛活动___部,___部设在项目部办公室,由邓剑侠、赵宇峰具体负责竞赛活动的___领导、宣传报道、信息交流、实施奖惩、竞赛总结等工作。
三、时间安排:根据总体施工计划安排,本标段共划分三个阶段性竞赛活动。
即第一阶段___年0___月___日至___年___月___日为大干阶段,第二阶段___年___月___日至___年___月___日为攻坚阶段,第三阶段___年___月___至___年___月___日为冲刺阶段。
要求各承包单位要根据实际任务占有量严格按三个阶段的时间细排任务分解指标,要优先控制节点工期以保竞赛活动的实效性。
四、竞赛内容1、比安全生产,创施工安全记录。
高度重视安全施工,安全达标,___健全,制度明确,责任到人,教育长抓,检查认真,预防得力,无各类重大事故。
2、比工程质量,创优质工程。
坚持“高起点、高标准、严要求”。
行政管理人员,技术专业人员,质检人员牢固树立创优意识,认真落实工程质量创优计划和质量保证措施,充分发挥技术人员、质检人员的监督作用,严格质量控制,作到标准化作业,规范化施工,全面实现质量目标。
大干活动方案〔共7篇〕第1篇:大干活动施行方案临潼工程部开展“抢抓施工黄金季节大干一百天”活动施行方案根据西安市交通运输局对二网工程2023年9月底全面建成通车的要求,为落实西安市二网指挥部及临潼区政府关于二级公路网化重点工程促进会会议精神,临潼工程部结合当前工程进展情况,组织开展“抢抓黄金施工季节大干一百天”活动,发动大家振奋精神,坚决信念,以确保优质、高效完成工程建立任务,特制订本方案。
活动的总体目的:到活动完毕,路基、桥涵工程全部完成,底基层完成80%,基层完成50%,为9月底建成通车奠定良好根底。
一、活动开展的施行步骤大干一百天活动分三个阶段:〔一〕宣传发动阶段〔4月1日--4月5日〕。
在此期间,监理办、工程经理部进展宣传发动布置,并制订详尽的活动方案和保障措施。
营造活动气氛,振奋精神,鼓舞士气,为圆满完成“大干一百天”活动的目的任务打好思想根底。
〔二〕详细施行阶段〔4月6日--7月10日〕。
监理办、工程经理部要按照临潼工程部“大干一百天”活动的总体要求,结合各自的工作实际,狠抓落实,确保完成既定目的。
〔三〕总结阶段〔7月中旬〕。
“大干100天”活动完毕后,各单位要对工作完成情况进展认真自查,看任务目的是否完成,平安、质量管理方面还存在哪些问题没有解决,在此根底上安排好以后工作。
临潼工程部将根据各单位工作完成情况进展全面总结和奖励。
二、活动要求工程部制订的进度方案是按照总工期的要求,根据目前的进度情况和总体目的制订的,没特殊情况不做调整,具有绝对的严肃性,不能有丝毫的松动。
为保证方案如期完成,要求如下:1、施工单位要继续加大人、财、物的投入力度,实在保证施工才能满足进度要求;2、进一步细化施工方案,统筹兼顾、突出重点、穿插作业,实在保证工程整体推进;3、所有监理人员、工程经理和总工在“大干一百天”活动期间,无极特殊情况一律不准请假,及时协调解决工程中的各种问题。
工程部会同区指挥部继续加强环境协调保障工作,为工程建立创造便利条件。
施工大干活动实施方案
为进一步明确今年工程建设的目标和任务,尽快形成施工高峰,确保2014年×月×日大坝顺利浇筑到顶,保证全年安全、质量、进度目标的顺利实现,经临时党委研究决定,从2014年×月×日至2014年×月×日,在项目部开展为期100天施工大干活动。
一、组织机构及职责分工
项目部成立施工大干活动领导小组,实行领导分工负责制,项目主任、政委任组长,项目总工、副主任担任各组负责人,各科室负责人、中队主官及各协作队负责人任成员。
采取划分区域、明确分工、责任到人。
1、组长:
×××:施工生产第一责任人,负责对施工项目实施全过程、全面管理,以及大干期间工程目标任务统筹管理和监督落实。
×××:负责对人员和协助队伍的思想政治动员及后勤工作保障,配合项目主任抓好目标任务的落实。
2、现场管理组
负责人:×××、×××
成员:各协助队伍负责人、其他现场调度
职责:负责大坝坝体混凝土浇筑以及大坝附属设施的现场施工和安全管理工作。
3、保障组:
负责人:×××、×××
成员:四科一室负责人
职责:负责对施工项目实施全过程进行技术指导和后勤保障工作。
“六科二室”按职能分工做好各项服务保障工作。
二、目标任务及奖惩
(一)各施工队伍承担的主要任务
1、××公司:主要承担5#-7#坝主体及溢流面混凝土施工。
2、××公司:主要承担1#、2#坝(已完成)、8#坝段主体及溢流面混凝土施工。
3、××公司:主要承担3#~4#坝段主体及溢流坝段坝顶预制梁施工。
4、××公司:主要承担左岸大坝基础处理工程施工。
5、××协助队:主要负责各坝段冷却水管安装、冷却通水运行。
6、××公司:主要协助4#坝混凝土施工及大坝混凝土运输、仓内吊装。
(二)产值及主要工程量
大干期间(2014年×月×日至2014年×月×日),××项目计划完
说明:项目部根据任务完成情况考核,奖惩对等;设计共同任务的,按责任分摊;中间节点目标未完成,但×月×日终期节点按要求完成,则中间节点处罚金全部返还。
(四)项目部内部奖惩
1、调度及其他一线人员奖金由项目党委会研究确定。
2、组长(项目经理)按照各协助单位平均奖金的1.5倍系数奖励。
3、现场管理组、保障组负责人按照各协助单位平均奖金奖励。
科室负责、科室其他人员分别按现场管理组、保障组负责人0.7、0.5系数奖励。
4、施工生产完成量小于总任务量85%的,项目部不发放大干奖励金。
三、保障措施
(一)加强组织领导,转变工作作风。
项目部成立大干领导小组,并成立现场管理、后勤保障工作组,每个组各司其职、各负其责,高度协同,确保各项工作到位。
同时项目部每天安排一名副职以上领导驻守工地,进行现场施工协调,每天召开一次领导小组碰头会,及时汇总分析问题,制定解决方案。
项目部决策层各自分头负责一个协作队,以加强对协作队伍的管控。
(二)加强氛围营造,提供政治保证。
项目部结合贯彻落实创先争优活动开展,深入搞好思想发动,大力营造施工氛围,成立党员先锋队和青年突击队,设立党员先锋号和先锋岗。
通过誓师动员、任务突击、悬挂标语、营区橱窗等方式,激励士气。
围绕工程施工、作风纪律、质量安全、设备管理,开展专业技术能手评比活动。
对外聘司机及操作手实行绩效考核、全程淘汰等制度,细化量化外聘人员的管理。
(三)加强多方协调,融洽内外关系。
在外部协调上,充分把握市场规律,分层次主动地对口向业主、监理、设计协调沟通。
在内部关系上,加强经常性思想工作,引导人员牢固树立大局意识、集体意识,解决好员工现实困难和思想问题。
同时将外聘人员和协作队伍纳入部队的管理之中,做到管控有力、团结合作,提高项目部整体战斗力。
(四)加强后勤保障,提供优质服务。
后勤人员要增强工作预见性,未雨绸缪备足材料,对施工关键部位的材料或配件必须要有一定库存,在资金保障上一律向施工生产倾斜。
项目部和中队一定要把伙食搞好,坚持把饭菜送到一线,以保证所有人员大干期间吃得好、吃得饱、吃的有营养。
卫生室要备足常用必备药品,切实做好医疗保障工作。
(五)加强现场组织,确保安全质量。
“安全生产是永恒主题”,质量是一个单位生存的基础。
一是坚持精细化管理理念,坚持周生产例会、日交接班会和调度会制度,实行24小时现场值班。
二是整章建制,落实安全生产责任制。
明确了各自
的安全质量职责,把安全质量管理工作贯穿在施工生产的具体实践中,促进安全质量的良性循环。
三是加强安全质量现场控制,确保安全质量始终处于可控状态。
项目实行现场配置安全员和质量监督员,每周由质量、工程、安全环保等相关科室人员组成的安全质量检查组到各作业现场,进行全面的安全质量检查,对检查出的事故隐患、违章行为、质量瑕疵,在每周的大交班会上通报,按照制度进行处罚,并要求限期整改。
