编织袋围堰施工方案
- 格式:doc
- 大小:21.50 KB
- 文档页数:3
袋装土围堰方案袋装土围堰是一种常见的防洪工程,下面介绍其施工工艺和流程。
首先,施工前需清理围堰位置的杂物和淤泥,确保围堰嵌入河岸,防止渗漏。
淤泥采用挖斗式挖泥船进行疏浚,清理至硬底,保证河底无淤泥。
其次,袋装土采用人工进行装填,土质应选用粘性土,投放袋装量为袋容量1/2~2/3的编织袋,袋口应用麻绳或绑扎丝绑扎,并进行平整。
投放编织袋时应采用顺坡滑落的方式,分层投掷,并要求上下层互相错缝,同时进行振捣振实,加强堰堤的强度和稳定性。
在水中投放编织袋时,投放速度不宜过快,以免离析,造成渗漏。
最后,围堰出水后将每只袋装土均匀紧密分层错位平铺,人工踩实,最顶层用素土填实袋装土之间的空隙。
编织袋堰堤的高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在2米的宽度。
另外,施工过程中还需要进行砼砌块施工。
砂浆采用M7.5专用砂浆砌筑,外加剂采用砌块专用外加剂。
砌筑时应对轴线和标高进行校正和复核,采用不同类型的砌块,便于砂浆清除和钢筋的绑扎。
砌筑时应交错搭接,采用后砌法,控制水平灰缝厚度和垂直度,保证墙面平整度。
总之,袋装土围堰施工工艺需要注意多个细节,施工过程中需严格控制,保证工程质量。
在砌筑过程中,水平灰缝采用座浆法,要求灰缝饱满度达到90%。
为了确保竖缝灌实,配筋砌体小砌块的竖缝采用在砌块两侧竖肋上抹头缝上墙的方法,同时要用小工具清除多余砂浆,保证竖缝两侧肋上砂浆饱满,中间不留砂浆。
砌块孔内多余砂浆也要用泥刀刮除,灰缝厚度控制在8-12mm之间,外墙严禁出现瞎缝。
当墙体达到一定面积后,即可进行勾缝工作,勾缝深度为3-5mm,最后清扫墙面。
在小砌块配筋砌体内,严禁设脚手洞。
砌块砌筑前不需要浇水湿润,但在天气干燥炎热时,可在小砌块上洒水湿润。
如果雨量较大,应停止砌筑,并用防雨材料对墙体进行遮盖,继续施工时,要复核墙体的垂直度,如超过允许偏差,应拆除重砌。
针对物体打击、淹溺等危险源,采取相应的控制措施。
在建筑工程施工现场,要严格遵守现场管理规定和考评办法,加强日常监督检查。
编织袋围堰施工方法一、前期准备工作在进行编织袋围堰施工前,需要做好一些前期准备工作。
首先,选择合适的编织袋材料,一般建议选择耐用、坚固的聚丙烯编织袋。
其次,根据工程需要确定编织袋的规格和数量。
还需要准备好所需的工具和设备,如编织袋剪刀、编织袋缝纫机、编织袋固定钉等。
二、围堰位置确定确定围堰的位置是施工的第一步。
根据工程需要和地形地貌情况,选择合适的位置进行围堰施工。
围堰的位置应尽量选择在地势较高、土质较硬的地方,避免地势低洼、土质松软的地方。
三、编织袋围堰施工步骤1. 清理施工场地:在围堰施工前,需要将施工场地清理干净,清除杂草、杂物和大块石头等障碍物,确保施工场地平整。
2. 地面准备:将施工场地的地面整平,并用铁锹挖出一条约20厘米深的沟槽,作为围堰的基础。
3. 围堰固定:将编织袋依次铺设在沟槽内,将编织袋的两端交叠5-10厘米,使用编织袋缝纫机将其缝合。
围堰的高度可以根据需要进行调整,通常建议围堰的高度不低于1米。
4. 缝合固定:在编织袋围堰的每个交叠处,使用编织袋缝纫机进行缝合固定,确保编织袋之间连接紧密,不会因为水流的冲刷而松动。
5. 围堰加固:为了增强围堰的稳定性和耐久性,可以在编织袋围堰的内侧和外侧分别加固。
内侧加固可以使用编织袋填充土壤或者石块,外侧加固可以使用编织袋固定钉将编织袋固定在地面上。
6. 检查围堰:完成围堰施工后,需要对围堰进行检查,确保围堰的连接牢固、没有破损和漏水现象。
如果发现问题,及时修复。
7. 围堰使用:完成围堰施工后,可以进行灌溉、水利工程等相关工作。
在使用过程中,需要定期检查围堰的状况,确保围堰的稳定性和功能性。
四、注意事项1. 在进行编织袋围堰施工时,需要注意安全问题。
施工人员应穿戴好安全帽、防护服等个人防护用品,避免发生意外事故。
2. 在进行围堰施工前,需要对编织袋进行检查,确保编织袋没有破损和质量问题。
3. 在围堰施工过程中,要注意围堰的连接牢固、缝合位置均匀,避免因为连接不紧密而导致围堰破损或漏水。
第1篇一、工程概况围堰施工是水利工程、航道工程等土木工程中的重要环节,其主要目的是在施工过程中将水域隔离,保证施工安全和质量。
本方案针对某工程项目的围堰施工进行编制,确保围堰施工的顺利进行。
二、施工准备1. 施工材料:土方、砂石、编织袋、复合土工膜、水泥、钢筋、木材等。
2. 施工设备:挖掘机、装载机、自卸汽车、推土机、振动压路机、泥浆泵、抽水泵等。
3. 施工人员:项目经理、技术负责人、施工员、安全员、材料员、质检员等。
三、施工工艺1. 围堰设计(1)围堰高度:根据施工期间可能出现的最高水位(包括浪高)高出0.5~0.7m。
(2)围堰外形:考虑堰体结构的承载力和稳定性,以及水域的水深。
(3)堰内平面尺寸:满足基础施工的需要。
2. 围堰施工流程(1)放样:根据设计图纸,确定围堰位置、尺寸和形状。
(2)开挖:使用挖掘机开挖围堰基础,确保基础稳定。
(3)土方填筑:将土方运至围堰基础,分层填筑,每层厚度控制在20cm左右,使用振动压路机进行压实。
(4)复合土工膜铺设:在填筑好的土方上铺设复合土工膜,确保防水效果。
(5)编织袋装土护坡:在围堰边坡上使用编织袋装土,形成护坡。
(6)钢筋绑扎:在围堰顶部和边坡设置钢筋,确保围堰结构的稳定性。
(7)混凝土浇筑:在围堰顶部浇筑混凝土,形成围堰顶板。
(8)围堰内排水:在围堰内设置排水管道,确保围堰内积水及时排出。
四、施工注意事项1. 施工过程中,应密切关注水位变化,确保围堰安全。
2. 施工人员应严格遵守操作规程,确保施工质量。
3. 围堰施工期间,加强安全管理,防止安全事故发生。
4. 施工结束后,及时进行围堰拆除和场地清理。
五、施工进度安排根据工程实际情况,制定详细的施工进度计划,确保围堰施工按时完成。
六、质量保证措施1. 施工过程中,严格执行国家相关标准和规范。
2. 施工人员应具备相关技能和素质,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 施工完成后,进行质量验收,确保围堰质量达到设计要求。
编织袋围堰施工技术要点编织袋围堰是一种用于控制水流、围堵水体的临时性工程措施。
它通常用于水坝修复、河道疏浚和土地开垦等项目中。
以下是编织袋围堰施工的一些重要技术要点。
1. 设计和规划在施工编织袋围堰之前,必须进行详细的设计和规划。
根据项目需求和水流情况,确定围堰的尺寸、形状和布置方式。
同时,还要考虑围堰的材料选择和固定方法。
2. 材料选择和准备编织袋围堰的主要材料是编织袋和填充物。
编织袋应选择高强度、耐久性好的材料,确保其能够承受水流的冲击力。
填充物应具有良好的固结性和抗冲击性能。
在施工前,需要对所使用的编织袋和填充物进行充分的检查和准备。
确保编织袋没有破损或缺陷,并准备足够的填充物以满足施工需要。
3. 围堰建设和布置围堰的建设通常需要按照一定的布置方式进行。
将编织袋按照设计要求放置在需要围堰的区域,并进行固定。
围堰的布置应确保其在水流冲击下不会发生位移或破损。
为了增加围堰的稳定性,还可以在编织袋的背面设置一定的护坡。
护坡可以通过土石填充或其他适当的方法来构建。
4. 围堰维护和巡查施工完成后,必须及时进行围堰的维护和巡查。
定期检查编织袋的状况,确保其没有破损或松动。
如有需要,及时修复或更换受损的编织袋。
同时,还应注意排水系统的畅通情况,确保围堰周围的水流能够顺利排出,避免发生溃堤等不良后果。
5. 施工安全在施工编织袋围堰时,必须重视施工安全。
工人应佩戴必要的个人防护装备,并遵守安全操作规程。
对施工现场进行安全检查和风险评估,确保施工过程中不发生安全事故。
以上是编织袋围堰施工的一些重要技术要点。
在实际施工中,应根据具体情况进行调整和优化,以确保围堰的稳定性和施工质量。

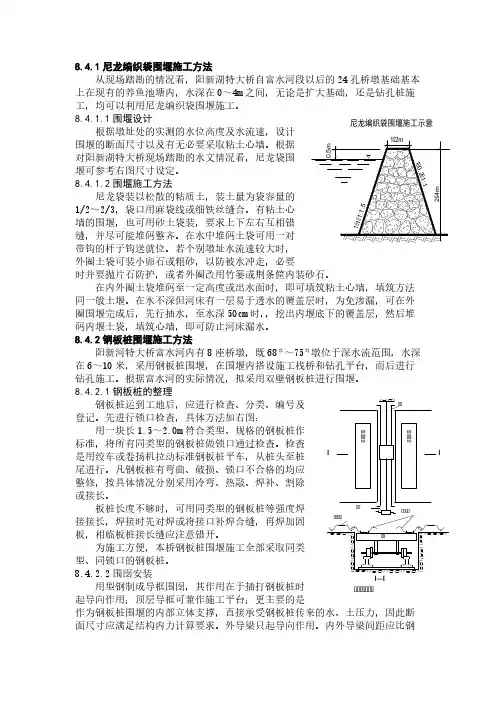

板桩有效厚度大8~10cm,以利钢板桩的插打。
因水流速较慢,拟采用矩形围囹方案,围囹导梁按设计尺寸直接下料,导梁接头一般安排在横撑支点处,接头用夹板螺栓连接的可事先钻孔。
安装围囹时应进行测量定位,先打定位桩,再在定位桩上挂装导框围囹。
导框在岸边组成,浮运到位以揽索锚碇,在开始插打板桩后,逐步将导框转挂在已打好的板桩上。
8.4.2.3插打与合拢钢板桩的插打方法:开始的一部分逐块插打,后一部分则先插合拢后再打。
该法的优点进度较快且合拢误差小。
采用双动汽锤在打桩机具。
矩形围堰的插打次序一般从石油开始,在下游合拢,每边由一角插至另一。
插打钢板桩时要严格控制好桩的垂直度,尤其是第一根桩要从两个相互垂直方向同时控制,确保垂直不偏。
插打一块或几块桩稳定后即与导框进行联系,如为双层导框时,钢板桩与内外框之间的间隙,应用桑、槐等硬木块塞紧。
为了加快进度,可另用一台吊机或吊船担负吊桩工作,桩架只作打桩用;一般桩可由吊桩孔起吊,过长的桩为防弯曲变形可将吊点移至桩头不大于1/3长的范围内,并用捆吊法。
使钢板桩插打正直、顺利合拢的措施是加设外导框及随时纠正偏斜,当偏斜过大不能用拉挤方法调正时,应拔起重插,在防止和纠正均无效时,可用特制楔形桩合拢。
8.4.2.4抽水堵漏钢板桩的防渗能力较好,但遇锁口不密、个别挤入土不够及桩尖打裂打卷等情况时,仍有渗漏。
锁口不密的漏水可在抽水发现后以板条、棉絮、麻绒等在板桩内侧嵌塞,或在漏缝外侧水中撒下大量炉渣与木屑或谷糠等随水夹带至漏缝处自行堵塞。
漏缝处较深时,也可将炉渣等装袋,到水下适当深处时逐渐倒出炉渣堵漏。
堰角漏水时,应观察研究打桩情况或由潜水工探索出漏水位置。
8.4.2.5钢板桩的拔除及整理在拔钢板桩前,一般应先将水下(或基坑中)的支撑拆除,拆除时应有安全措施。
拔除钢板桩有时阻力很大,一般是因桩尖卷口、锁口变形及水下混凝土对桩的粘结力等所致。
减少拔桩的阻力措施如下:在打入钢板桩前,将钢板桩与水下砼的接触范围内涂以隔离层;灌注较厚水下混凝土的第一层完毕时,将钢板桩拔起少许以减少粘结力;采用震动附有液压装置打拔桩机拔桩,在有必要时加高高压射水以减少粘结力;略加锤击使钢板桩与水下混凝土脱离粘结;先拆除外导框,向围堰内灌水,使堰内水位高出堰外1~1.5m,利用堰内水压力抵消堰外挤压力,使桩壁与水下混凝土脱离。

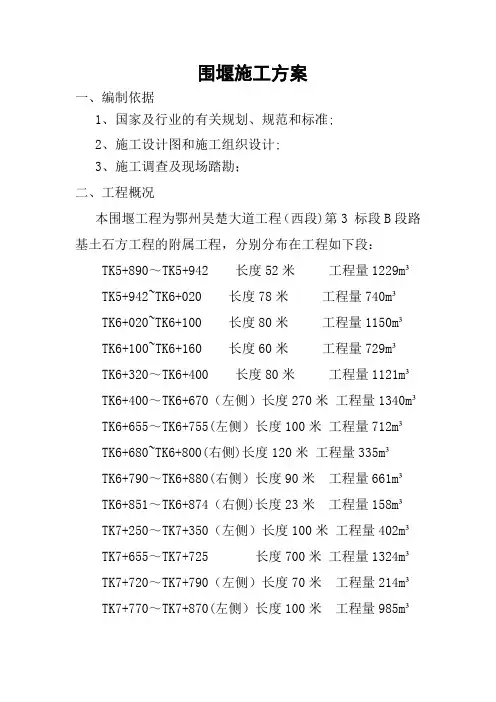

围堰施工方案一、编制依据1、国家及行业的有关规划、规范和标准;2、施工设计图和施工组织设计;3、施工调查及现场踏勘;二、工程概况本围堰工程为鄂州吴楚大道工程(西段)第3 标段B段路基土石方工程的附属工程,分别分布在工程如下段:TK5+890~TK5+942 长度52米工程量1229m³TK5+942~TK6+020 长度78米工程量740m³TK6+020~TK6+100 长度80米工程量1150m³TK6+100~TK6+160 长度60米工程量729m³TK6+320~TK6+400 长度80米工程量1121m³TK6+400~TK6+670(左侧)长度270米工程量1340m³TK6+655~TK6+755(左侧)长度100米工程量712m³TK6+680~TK6+800(右侧)长度120米工程量335m³TK6+790~TK6+880(右侧)长度90米工程量661m³TK6+851~TK6+874(右侧)长度23米工程量158m³TK7+250~TK7+350(左侧)长度100米工程量402m³TK7+655~TK7+725 长度700米工程量1324m³TK7+720~TK7+790(左侧)长度70米工程量214m³TK7+770~TK7+870(左侧)长度100米工程量985m³TK8+050~TK8+270 长度220米工程量3298m³其中,临时围堰结构为编织袋围堰,堰顶标高为常水位以上0。
5米,即17.02米;堰顶宽度为1米,围堰内侧放坡1:0.5,外侧放坡1:1,当该段土石方路基及防护工程完工后予以拆除。
TK6+680~TK8+270段永久围堰外侧为编制袋围堰,堰顶高度为水塘常水位以上0.5米,即17.02米,堰堤外侧放坡1:1.5,堰堤内侧放坡1:0.5,堰顶宽度为1。
围堰施工方案根据工程规模和施工难度,本工程现场配备了一名工程师、两名监理人员和四名施工人员,以确保施工过程中的质量和安全。
2、机械及材料配置本工程所需的机械设备包括挖掘机、运输车、压路机等,材料包括土袋、砂石等。
机械设备和材料的数量和规格按照工程设计要求进行配置,以满足施工需要。
四、施工方案1、工艺流程本工程采用土袋围堰施工工艺。
具体流程包括:挖掘河床、铺设土袋、填充砂石、压实土袋等步骤。
在施工过程中,要严格按照工艺流程进行操作,确保工程质量。
2、施工方法本工程采用分段施工的方法进行,每段长度为10米,先进行挖掘河床和铺设土袋,再填充砂石和压实土袋。
在施工过程中,要注意安全和环保,确保施工现场整洁、无污染。
五、质量保证措施本工程在施工过程中,要严格按照设计要求和工艺流程进行操作,确保工程质量。
同时,要进行定期检查和测试,及时发现和解决问题,确保工程质量符合要求。
六、安全文明施工措施在施工过程中,要加强安全管理,确保施工人员的人身安全。
同时,要注重环保和文明施工,遵守相关法律法规,减少对环境的影响。
七、应急响应预案在施工过程中,要制定应急响应预案,应对可能出现的突发事件。
同时,要配备必要的应急设备和人员,及时处理应急情况,确保施工安全和工程质量。
为确保围堰工程的优质、高速和安全完成,我们的项目部组织了有丰富施工经验的工程管理人员负责施工,并组织了施工经验丰富、素质较高的施工劳务队伍进行基坑施工。
在项目部的统一管理下,我们将安全、保质和保护环境作为重点,完成该分项工程。
项目管理组织结构如下:项目经理:XXX,安全负责人:XXX,技术负责人:XXX,材料员:甘信有,施工员:XXX、陆楼,质检员:XXX,测量员:XXX,资料员:XXX。
为满足进度计划的要求,我们根据进度计划安排了相关机械和材料。
如果施工需要增加机械设备,我们可以从我们的单位调来或从市场上租来,以确保施工的顺利进行。
具体的机械和工具配置表如下:序号设备名称型号单位数量备注1 挖掘机小松130 台 12 自卸汽车容量25m³辆 23 抽水机 7.5KW 台 24 斗车 1m³部 35 铁锹把 10序号设备名称数量单位备注1 粘土 m³ 12 编织袋个 23 彩条布 2000㎡ 2为了确保围堰工程的质量,我们制定了以下施工方案:1.工艺流程测量放样→ 清理河床淤泥、石块→ 编织袋投放、堆码→ 排水→ 围堰加固2.施工方法1) 测量定位按施工平面布置图放出开始至结束部位的位置。

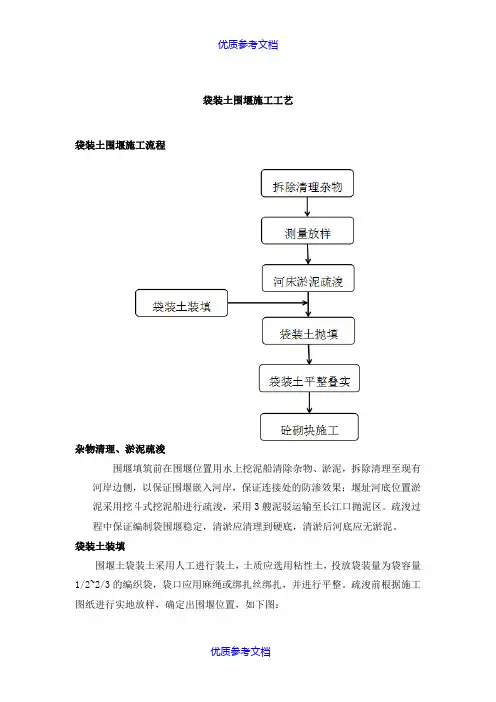

袋装土围堰施工工艺袋装土围堰施工流程杂物清理、淤泥疏浚围堰填筑前在围堰位置用水上挖泥船清除杂物、淤泥,拆除清理至现有河岸边侧,以保证围堰嵌入河岸,保证连接处的防渗效果;堰址河底位置淤泥采用挖斗式挖泥船进行疏浚,采用3艘泥驳运输至长江口抛泥区。
疏浚过程中保证编制袋围堰稳定,清淤应清理到硬底,清淤后河底应无淤泥。
袋装土装填围堰土袋装土采用人工进行装土,土质应选用粘性土,投放袋装量为袋容量1/2~2/3的编织袋,袋口应用麻绳或绑扎丝绑扎,并进行平整。
疏浚前根据施工图纸进行实地放样,确定出围堰位置,如下图:图3-1围堰横断面图袋装土抛填土袋装好后用装载机运送到围堰填筑位置,从岸里往黄浦江方向填筑。
土袋运送到围堰填筑位置后,投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,分层投掷,并要求上下层互相错缝,且尽可能堆码整齐,应同步进行振捣振实,一是保证围堰围堰稳定性,二是应尽可能利用编织袋把可能存在的淤泥挤跑,加强堰堤的强度和稳定性。
在水中投放编织袋,编织袋的投放速度速度不宜过快,可用人机配合,机械送到位,人工下袋,以免离析,造成渗漏。
袋装土平整叠实围堰出水后将每只袋装土均匀紧密分层错位平铺,人工踩实,最顶层用素土填实袋装土之间的空隙。
编织袋堰堤的高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在2米的宽度。
砼砌块施工(1)砌筑砂浆砂浆采用M7.5专用砂浆砌筑,外加剂采用砌块专用外加剂。
砂浆稠度控制在5cm-7cm之间,按砂浆级配单的要求,严格控制搅拌时间,不得有生料出现。
(2)小砌块砌筑砌筑前应对轴线和标高进行校正和复核,并立好皮数杆,根据配筋砌体的特点,第一皮采用E型和U型砌块,便于砂浆清除和竖向钢筋的绑扎,第二皮以上采用肋上开槽砌块,砌筑时反砌,便于水平筋、箍筋和柱筋的放置和绑扎,又有利于砂浆的铺设。
砌筑时,一般每年操作工人负责1-2条轴线的砌筑,从转角或定位处开始砌筑,内外墙同时进行,纵横墙交错搭接,非承重墙可采用后砌法,水平灰缝厚度由皮数杆控制,垂直度由线锺控制,墙面的平整度由两个转角之间的麻线控制。
编织袋围堰施工步骤
编织袋围堰是一种常用的施工方法,用于在水中进行围堰施工,以确保施工区域保持干燥。
下面是编织袋围堰施工的一般步骤:
1. 确定施工区域:首先需要确定要进行围堰的施工区域。
根据
实际情况,选择合适的位置进行施工。
2. 准备材料:准备围堰所需的材料,包括编织袋、钢筋等。
确
保材料的质量和数量满足施工需求。
3. 搭建支架:在施工区域搭建支架,用于固定编织袋。
支架可
以采用钢筋搭建,确保围堰的稳固性。
4. 布置编织袋:将编织袋按照一定的规律进行布置,覆盖整个
施工区域。
可以根据需要调整编织袋的数量和位置,以确保围堰的
完整性。
5. 固定编织袋:使用钢筋或其他的固定材料,将编织袋固定在
支架上。
确保编织袋牢固地固定在支架上,不容易被水流冲走。
6. 检查围堰:施工完成后,对围堰进行检查。
确保围堰的连接处紧密,没有漏水。
如果有漏水或破损的地方,及时修复。
7. 排空施工区域:施工完成后,使用泵或其他方法将施工区域中的水排空,确保施工区域保持干燥。
编织袋围堰的施工步骤可以根据实际情况进行调整,以适应不同的施工环境和要求。
在施工过程中,确保围堰的质量和稳固性,以保证施工的顺利进行。

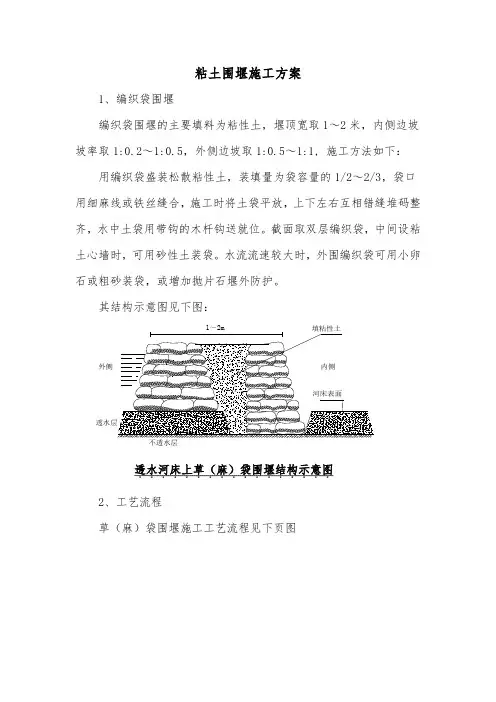

粘土围堰施工方案
1、编织袋围堰
编织袋围堰的主要填料为粘性土,堰顶宽取1~2米,内侧边坡坡率取1:0.2~1:0.5,外侧边坡取1:0.5~1:1, 施工方法如下:用编织袋盛装松散粘性土,装填量为袋容量的1/2~2/3,袋口
草(麻)袋围堰施工工艺流程见下页图
3、技术要求 (1)围堰顶面一般要高出施工水位0.5m 。
(
2)应考虑河流断面被围堰压缩而引起的冲刷。
(3)围堰应尽量做到防水严密,减少渗漏。
(4)堰内应留有适当的工作面积。
(5)围堰的断面应满足强度、稳定的要求。
4、技术质量措施
(1)堰底内侧坡脚距基坑顶缘距离不应小于1.0m 。
(2)草(麻)袋围堰填筑前应清理堰底处的树根、草皮、石块等杂物,如有冰块必须彻底清除,填筑时应自上游开始至下游合拢。
土袋围堰施工方案土袋围堰施工方案一、施工原理土袋围堰是利用土壤的粘结力和自重将袋装土石砌筑成一道隔离物,用于防止水流通过,并达到固土固形、防风防浪的目的。
二、施工工艺流程1. 准备工作(1)确定围堰位置、高度和长度;(2)组织施工队伍,配备施工所需的人员和机具设备;(3)现场安全措施,包括施工区域的设置围栏、警示标志等;(4)准备施工材料,包括土袋、填充土等。
2. 土袋制作(1)选择优质的土壤作为填充材料,进行筛选;(2)将土壤与适量的水进行混合,以达到合适的湿度;(3)根据围堰的高度和长度,制作适量的土袋,采用编织袋或无纺布袋等材料。
3. 围堰施工(1)将土袋按照预定位置堆叠,每层的袋子之间要有一定的搭接,以增加围堰的整体稳定性;(2)在土袋墙体两侧设置倾斜的工作坡度,以增加围堰的稳定性;(3)在土袋的两端以及围堰的拐角处,采用双层土袋或加固措施,以增加围堰的抗冲击能力;(4)在围堰以及土袋的顶部设置警示标志,以提醒人们注意围堰的存在。
4. 围堰维护(1)及时清理围堰周围的杂物和垃圾,保持围堰的整洁;(2)定期检查围堰的稳定性,并进行必要的加固和补修;(3)对于围堰上游和下游水位的变化,要及时采取措施,防止围堰溃堤。
三、安全措施1. 施工人员必须配备安全防护用品,包括安全帽、安全鞋、手套等;2. 施工现场必须设置明显的警示标志,防止人员误入施工区域;3. 在施工过程中,施工人员必须集中注意力,确保操作的准确性和安全性;4. 施工现场必须有专人负责现场指挥和协调,及时解决施工过程中的问题。
总结:土袋围堰施工方案主要包括准备工作、土袋制作、围堰施工和围堰维护四个方面。
在施工过程中,需要注意安全措施,并定期维护围堰的稳定性。
只有合理的施工方案和科学的施工技术,才能确保土袋围堰的质量和安全性。
草袋围堰方案对于防止洪水、保护周边生态环境等方面起到了重要的作用。
本文将从草袋围堰的原理、建设过程、优点以及应用案例等方面进行探讨,以期进一步了解并推广这一环保且效果显著的防洪工程方案。
草袋围堰是一种利用土石块和沙土填充,包裹在编织袋内,形成一道抵御洪水的围堰的工程措施。
其主要原理是通过填充土石块和沙土使围堰形成一定的高度和宽度,从而有效抑制洪水的侵袭。
相比传统的混凝土围堰,草袋围堰在防洪效果、环保性以及成本方面都具有明显优势。
在草袋围堰的建设过程中,首先需要对围堰的位置进行选择和规划。
根据周边地形和水系情况,确定最佳的建设地点,并进行测量勘察。
其次,需要准备土石块和沙土等填充材料,并进行筛选和加工。
之后,将填充材料装入编织袋内,并进行堆放和夯实。
最后,对围堰进行加固和巩固,确保其能够承受洪水的冲刷和压力。
的优点在于它具有良好的防洪效果。
通过合理选择和规划建设地点,草袋围堰能够在短时间内形成一道有效的防洪屏障,降低洪水的破坏力。
同时,草袋围堰具有较好的延伸性和适应性,能够根据不同的洪水情况和地形变化进行调整和改进。
此外,草袋围堰还具有环保性和经济性。
相比传统的混凝土围堰,草袋围堰使用土石块和沙土等天然材料,不会对环境造成污染。
同时,由于工程简单且成本较低,草袋围堰成为一种较为经济的防洪措施,特别适用于那些资源有限的地区。
已经在许多地方得到了成功的应用。
例如,中国的福建省对于其沿海地区采用了草袋围堰进行防洪工作,显著降低了洪灾的损失。
此外,草袋围堰还被广泛应用于一些发展中国家,如巴西等,为当地居民提供了重要的生活保障。
总之,作为一种环保且有效的防洪措施,已经在许多地方得到了成功的应用。
它的防洪效果优异、成本相对较低、施工简单、环境友好等特点使得它成为一种值得推广的防洪工程方案。
期望在未来,能够得到更广泛的应用和进一步的改进,为人们的生活和财产安全提供更好的保障。
一、工程概况本工程位于XX市XX区,占地面积约XXX平方米,总建筑面积约XXX平方米。
基坑深度约XXX米,围堰长度约XXX米,宽度约XXX米。
围堰施工过程中,为确保基坑的稳定性和防水效果,特制定本方案。
二、施工准备1. 施工组织(1)成立基坑防水围堰施工领导小组,负责施工过程中的组织、协调和监督。
(2)组建施工队伍,明确各岗位人员职责。
2. 施工材料(1)围堰材料:采用复合土工膜、编织袋、砂石等。
(2)施工工具:挖掘机、装载机、推土机、压路机、水泵、排水管等。
3. 施工技术(1)围堰结构:采用土工膜与编织袋相结合的围堰结构,确保围堰的稳定性和防水效果。
(2)施工顺序:先进行围堰基础处理,然后进行围堰施工,最后进行围堰内防水层施工。
三、施工工艺1. 围堰基础处理(1)对基坑底部进行平整,清除杂草、杂物等。
(2)对基坑底部进行夯实,确保基础坚实。
2. 围堰施工(1)铺设土工膜:在围堰基础处理完成后,铺设复合土工膜,确保土工膜与基础紧密结合。
(2)编织袋装土:将编织袋装满砂石,均匀堆放于土工膜上,形成围堰主体。
(3)压实围堰:采用压路机对围堰进行压实,确保围堰的稳定性。
3. 围堰内防水层施工(1)清理围堰内积水:使用水泵将围堰内积水排出。
(2)铺设防水层:在围堰内积水排出后,铺设防水层,确保防水效果。
四、施工质量控制1. 材料质量:选用符合国家标准的土工膜、编织袋、砂石等材料。
2. 施工工艺:严格按照施工工艺进行施工,确保围堰的稳定性和防水效果。
3. 施工过程:加强施工过程中的监督检查,确保施工质量。
五、施工安全1. 施工人员:加强施工人员的安全教育,提高安全意识。
2. 施工设备:定期检查施工设备,确保设备正常运行。
3. 施工环境:确保施工环境安全,避免安全事故发生。
六、施工进度1. 施工周期:根据工程实际情况,制定合理的施工周期。
2. 施工节点:明确各施工节点的完成时间,确保工程进度。
七、施工总结1. 施工过程中,严格按照施工方案执行,确保围堰的稳定性和防水效果。
编织袋围堰施工方案一、引言编织袋围堰是一种常用的临时性水利工程保障措施。
它通过使用编织袋填充物料,构建成一道临时性围堰,用以防止水流、泥沙冲击,保障工程施工和周边环境的安全。
本文将介绍编织袋围堰的施工方案,包括施工准备、材料准备、施工流程、注意事项等内容。
二、施工准备1. 人员准备•队长:负责统筹协调施工工作。
•工人:负责具体的编织袋围堰施工,需要熟练掌握相关操作技能。
2. 工具准备•铁锹、铁镐、镰刀等辅助工具。
•测量工具:用于保证编织袋围堰的准确建设。
三、材料准备1. 编织袋选用经过优质防水处理的编织袋,材质需要坚固耐用。
2. 填充物常用的填充物包括砂石、碎石等,必须具有抗水冲击和抗压能力。
四、施工流程1. 布设标线根据设计要求,在水域中确定好编织袋围堰的位置,并布设好标线。
2. 填充编织袋将编织袋填充好填充物,每层填充物要均匀分布并加以夯实。
3. 编织袋铺设将填充好的编织袋沿着标线依次铺设,确保连接部分扎牢。
4. 整体夯实全部编织袋铺设完毕后,利用辅助工具对编织袋围堰进行整体夯实,保证结构牢固。
五、注意事项1.施工过程中要注意安全,穿戴好必要的安全装备。
2.严格按照设计要求施工,不得私自更改。
3.施工人员要具备专业技能,严格遵守操作规程。
六、结论编织袋围堰作为一种临时性水利工程保障措施,在工程施工中发挥着重要作用。
只有严格按照施工方案进行操作,认真对待施工细节,才能保证编织袋围堰的质量和施工效果。
希望本文所述编织袋围堰施工方案能够为相关工程施工提供参考,确保工程施工的顺利进行和安全实施。
围堰施工方案围堰施工方案3篇为了确保工作或事情能高效地开展,常常需要预先准备方案,方案是解决一个问题或者一项工程,一个课题的详细过程。
那么我们该怎么去写方案呢?下面是小编整理的围堰施工方案,欢迎阅读,希望大家能够喜欢。
围堰施工方案11.模袋施工前的准备1.1模袋施工材料准备模袋充填材料选用透水性较好的中粗砂。
模袋采用防老化丙纶编织土工布,单位质量不小于250g/m,纵横向抗拉强度不小于30KN/m,伸长率不大于30%,渗透系数不小于(1-10)×10-1cm/s。
1.2模袋制作与保存模袋加工好后运至施工现场,用雨布盖好,防止暴晒,注意保护好模袋。
1.3清淤模袋铺设前采用抓斗挖泥船对围堰基底清淤,清淤完成并达到设计标高后对基槽填砂,要求基底填砂平整,以便模袋铺设。
1.4放线定位用全站仪进行测量定位,船只配合在模袋砂位置各控制点打入定位木桩,桩长15m桩径80mm桩顶标高5m,并确保桩位稳定,准确标注桩位作为施工控制点,施工过程中采取保护措施并及时复测。
1.5模袋铺设安装模袋定位前应进行基线测量、布设控制桩。
施工前要设计好模袋排布图,水下铺袋时,为了防止灌砂时模袋移位滚动,需在拟铺设模袋的两侧每隔3米打好定位桩。
在铺设处四个角插上毛竹,将模袋的角拉环套在毛竹上,灌砂时让模袋顺着定位桩沉入水底。
当水位较深时,可将加工好的模袋卷轴,在填充袋施工位置上下游布置机动船,装有填充袋的一艘机动船在水流的上游垂直于堤轴线方向定位,校正边线位置并抛锚固定,另外两艘机动船在水流的下游平行于堤轴线方向定位,待以上的工作准备就绪后,将模袋上的绳子连接到机动船卷扬机上,开启下游机动船的卷扬机,将模袋平展与水面,再根据放样标志调整上下游绳子长度,使填充袋处于正确的填充位置,然后系紧绳子,再检查填充袋位置是否正确,确定无误后在模袋的边缘绑扎碎石袋固定,并用钢管打设定位桩加以固定。
1.6模袋灌砂模袋冲填前,潜水员将泵砂管与袖口连接好,避免冲填砂过程中砂跑到模袋外面,为了保证有足够的自重抵御潮水下沉,可以在袋体下沉之前灌一些砂,增加其重量,以便下沉。
土袋围堰工程施工方案一、工程概况本项目为某河流域治理工程,主要包括河道疏浚、土袋围堰、护岸护坡等工程。
其中,土袋围堰工程是本工程的重要组成部分,旨在防止河水泛滥,确保河道治理效果。
本方案将详细介绍土袋围堰工程的施工方法及技术要求。
二、施工准备1. 材料准备:土袋采用编织布袋,内填充符合工程要求的土料。
土料应具备良好的渗透性、抗冲性和稳定性。
2. 设备准备:挖掘机、装载机、推土机、运输车辆、编织布袋、土工布等施工设备。
3. 人员准备:组织具有丰富经验的施工队伍,进行技术培训和安全教育,确保施工安全、高效进行。
4. 施工图纸及技术规范:依据设计图纸和施工技术规范,制定详细的施工方案。
三、施工方法1. 施工顺序:先进行河道疏浚,再进行土袋围堰施工。
2. 土袋制作:按照设计要求,采用编织布袋,内填充符合工程要求的土料。
土料填充过程中,应确保土袋的密实度,避免出现空洞和漏洞。
3. 土袋堆放:在施工场地附近设置土袋堆放区,按照施工顺序依次堆放土袋。
4. 土袋铺设:从河道一侧开始,将土袋平铺在河底,依次向另一侧推进。
土袋之间应紧密排列,确保没有空隙。
5. 土袋连接:土袋之间采用土工布进行连接,确保连接牢固,防止河水渗透。
6. 围堰闭合:在土袋围堰的进出口设置混凝土构件,用以封闭进出口,防止河水流失。
7. 施工质量控制:施工过程中,严格把控土袋的密实度、排列顺序和连接质量,确保围堰的稳定性。
四、施工技术要求1. 土袋尺寸:根据设计要求,土袋尺寸应符合规范,确保施工质量。
2. 土料要求:土料应具备良好的渗透性、抗冲性和稳定性,满足工程需求。
3. 土袋排列:土袋应紧密排列,确保没有空隙,防止河水渗透。
4. 连接质量:土袋之间采用土工布进行连接,确保连接牢固,防止河水流失。
5. 施工安全:施工过程中,严格遵守安全规定,确保施工人员安全。
五、施工进度及质量保证措施1. 制定详细的施工进度计划,确保工程按时完成。
2. 加强施工现场管理,确保施工质量。
编织袋围堰施工计划1. 引言编织袋围堰是一种有效的护岸措施,可以保护河道岸线不被冲刷侵蚀。
本文档旨在提供关于编织袋围堰施工计划的详细信息,包括施工步骤、材料准备、安全措施等。
2. 施工步骤2.1. 前期准备1. 测量并确定围堰建设的位置和长度。
2. 准备所需材料,包括编织袋、填充土、固定材料等。
2.2. 围堰铺设1. 在确定的位置逐段铺设编织袋,保持编织袋的排列整齐。
2. 使用固定材料将编织袋稳固地连接在一起。
2.3. 编织袋填充1. 将填充土依次倒入编织袋内,确保填充均匀、密实。
2. 每层填充土厚度应根据设计要求进行控制。
2.4. 固定和加固1. 在填充完每层土壤后,使用固定材料加固编织袋,确保整体稳定。
2. 可根据需要添加加固措施,例如加装支撑桩或使用防护层等。
3. 材料准备- 编织袋:根据设计需求选择合适强度和耐用性的编织袋。
- 填充土:使用适宜的土壤填充编织袋,确保稳定性和抗冲刷能力。
- 固定材料:选择适用于编织袋围堰的固定材料,如钢筋、钢索等。
4. 安全措施1. 施工人员必须佩戴合适的个人防护装备,包括安全帽、防滑鞋等。
2. 严禁在施工现场吸烟或使用明火。
3. 施工现场应设立明确的安全警示标志,提醒他人注意危险区域。
5. 质量控制1. 在施工过程中,定期进行质量检查,确保围堰施工符合设计要求。
2. 若发现质量问题,及时采取纠正措施,确保围堰施工质量。
6. 施工计划详细的施工计划将在进一步的研究和设计阶段中制定,并根据实际施工情况进行调整。
以上是编织袋围堰施工计划的简要介绍,详细施工步骤和计划将根据具体项目的要求进行制定。
对于施工过程中的其他要素,如成本估计、时间安排等,需要进一步的研究和分析。
围堰施工方案
一、编制依据
1、国家及行业的有关规划、规范和标准;
2、施工设计图和施工组织设计;
3、施工调查及现场踏勘;
二、工程概况
本围堰工程为鄂州吴楚大道工程(西段)第3 标段B段路基土石方工程的附属工程,分别分布在工程如下段:
TK5+890~TK5+942 长度52米工程量1229m³
TK5+942~TK6+020 长度78米工程量740m³
TK6+020~TK6+100 长度80米工程量1150m³
TK6+100~TK6+160 长度60米工程量729m³
TK6+320~TK6+400 长度80米工程量1121m³
TK6+400~TK6+670(左侧)长度270米工程量1340m³
TK6+655~TK6+755(左侧)长度100米工程量712m³
TK6+680~TK6+800(右侧)长度120米工程量335m³
TK6+790~TK6+880(右侧)长度90米工程量661m³
TK6+851~TK6+874(右侧)长度23米工程量158m³
TK7+250~TK7+350(左侧)长度100米工程量402m³
TK7+655~TK7+725 长度700米工程量1324m³
TK7+720~TK7+790(左侧)长度70米工程量214m³
TK7+770~TK7+870(左侧)长度100米工程量985m³
TK8+050~TK8+270 长度220米工程量3298m³
其中,临时围堰结构为编织袋围堰,堰顶标高为常水位以上0.5米,即17.02米;堰顶宽度为1米,围堰内侧放坡1:0.5,外侧放坡1:1,当该段土石方路基及防护工程完工后予以拆除。
TK6+680~TK8+270段永久围堰外侧为编制袋围堰,堰顶高度为水塘常水位以上0.5米,即17.02米,堰堤外侧放坡1:1.5,堰堤内侧放坡1:0.5,堰顶宽度为1.5米;内侧采取清淤并回填夯填粘土,夯填高度同编织袋围堰,顶部宽度0.5米,内侧放坡1:1.5。
在其内侧施作防护工程。
三、工艺流程
现场勘察→材料准备→测量放样→施工便道→编织袋投放、堆码→抽水→挖掘机清淤→筑土振捣→围堰加固。
四、施工方法
1、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料。
2、根据图纸及工作面等进行测量放样,确定出围堰位置。
3、根据现场实地考察,在合适接口修筑临时施工便道。
4、投放袋装量为袋容量1/2~2/3的编织袋,编织袋投放前尽可能清除堰底河床上的杂物、树根、杂草等,以减少渗漏;袋口应用麻绳或绑扎丝绑扎,并进行平整。
投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,并要求上下层互相错缝,且尽可能堆码整齐。
在水中投放编织袋,可用人机配合,机械送到位,人工下袋。
编织袋应顺坡送入水中,以免离析,造成渗漏。
5、编织袋堰堤的高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在2米的宽度。
6、编织袋围堰按要求筑成后,将塘内积水抽到塘外流水渠,根据水量投
入多台抽水泵,并分班轮流抽水,抽水应24小时不间断。
塘内局部低洼积水采用挖掘机开沟引流到集水坑抽出。
7、水塘内积水排干净后,采用挖掘机清除淤泥,清淤过程中保证编制袋围堰稳定,清淤应清理到硬底。
清淤后塘底应无水及淤泥,填筑前应验收合格。
8、紧贴编织袋围堰内侧及时填筑抗渗性能较好的土(粘土)。
填筑土方时,避免堰堤坍塌是围堰成败的关键,为此筑土时,应同步进行振捣振实,加强堰堤的强度和稳定性。
7、为保证围堰结构的稳定性,安全性,应及时对围堰进行加固处理。
五、注意事项、
1、质量要求:围堰要结构坚实,不透水。
清淤后塘底应无水及淤泥,填筑前应验收合格。
2、填筑堰堤的材料采用抗渗性能较好的土,以利阻水、减少漏水、渗水。
3、当水深无法正常清淤除杂时,编织袋的投放速度速度不宜过快,在投放编织袋时应同步压实,一是保证围堰围堰稳定性,一是应尽可能利用编织袋把淤泥挤跑。
如果编织袋直接落在淤泥上,围堰内排水后容易使堰堤发生位移,致使堰堤整体性垮掉,将可能带来严重的人员伤亡和经济财产损失。
4、为应对紧急情况,应备足编织袋、斗车和木桩等应急物资设备;相关管理人员保证24小时内能够联系上并随时到场;组织好应急救助队伍等准备工作。
2012-12-11。
