天然气西气东输图1.一线工程简介2004年8月3日电8月3日上午10时,随着西气东输管线最后一道焊口的焊接完成,西气东输甘肃管理处处长陈金龙宣布,西气东输管道工程全部焊接完工。
西气东输工程是我国继长江三峡工程之后的又一项世界级特大工程,也是党中央、国务院实施西部大开发战略的重大基础设施建设项目之一。
西气东输输气管线西起新疆塔里木轮南油田,东至上海市白鹤镇,这项浩大工程将把我国西部新疆等地的天然气通过管道输送到东部长江三角洲。
西气东输工程从2000年3月开始启动,2002年7月4日全线正式开工。
这项工程从前期工作到管线施工,创造了中国管道建设史上的多项第一。
西气东输管线全长约4000公里,经新疆、甘肃、宁夏、陕西、山西、河南、安徽、江苏、上海等10个省市自治区,横跨中国大陆东西,是中国最长的天然气输气管道。
西气东输管线管径1016毫米,计划年输气量120亿立方米,是中国管径最大的输气管道。
西气东输管道全线共有焊口约35万道,焊口圆周焊接累计长度达1100多公里。
在施工中,施工单位精心工作,使全线焊口焊接平均一次合格率达98%,建成合格率100%。
西气东输管线要穿越戈壁沙漠、黄土高原,以及吕梁山、太行山、太岳山,并跨越黄河、长江、淮河等江河,施工难度在中国管道建设史上绝无仅有。
本图为早期的建设示意图,现提供给大家参考!2.二线工程简介记者日前从中国石油集团公司获悉,围绕西气东输主干线,中国石油近年来已先后建成多条支线,实现了塔里木、长庆、川渝和柴达木四大气区的联网;特别是随着西气东输二线工程的全线开工,以珠江三角洲为目标市场的“北气南送”格局将成为现实,中国由此形成世界最大的天然气管网。
据了解,举世瞩目的西气东输工程于2000年2月正式启动,2004年12月30日管道全线投入商业运营。
这条全长近4000公里的天然气干线,以新疆塔里木油气田为主供气源、以长江三角洲地区为主要目标市场,形成横贯东西的我国能源大动脉。
四⼤⼯程南⽔北调,西⽓东输地理中考⼆轮专题复习精品资料专题:热点问题与热点地区路热点1:中国新世纪重⼤⼯程在“⼗五”规划期间,我国把重点进⾏开发建设的青藏铁路、南⽔北调、西⽓东输、西电东送四⼤⼯程,称为“中国新世纪四⼤⼯程”。
“⼗⼀五”规划重⼤项⽬——川⽓东送⼯程于2007年8⽉31⽇正式开⼯。
除南⽔北调⼯程外,其他四项均是西部⼤开发的重点⼯程。
(1)南⽔北调图1①概况:“南⽔北调”⼯程计划把长江流域的⽔,调往华北和西北。
⽬前在长江下游、中游、上游规划了三个调⽔区,形成“南⽔北调”⼯程东线、中线、西线三条调⽔线路,与长江、淮河、黄河和海河相互连接成“四横三纵”的总体格局。
②东、中、西三条调⽔路线对⽐分析局⾯,有利于华北和西北地区经济的可持续发展。
(2)西电东送我国西部地区可开发的⽔电资源占全国的72%,已探明的煤炭资源保有量占全国的39%。
西电东送就是把西南、西北丰富的能源转化为电能,输送到我国东部沿海⼯农业发达地区。
西电东送的三条通道是:①北路:把⼭西、陕西、内蒙古西部的坑⼝⽕电和黄河上游的⽔电输送到华北;②中路:把以三峡为中⼼的⽔电向华中、华东和福建输送;③南路:把西南⽔电及滇、黔两省的坑⼝⽕电向⼴东输送。
(3)西⽓东输⼯程⽤管道送往能源短缺的长江三⾓洲地区的天然⽓输送⼯程。
西起新疆轮南,东到上海,全长4 200千⽶,途经新、⽢、宁、陕、晋、豫、皖、苏、沪九省市,跨越塔⾥⽊盆地、内蒙古⾼原、黄⼟⾼原、华北平原、长江中下游平原、长江三⾓洲等地形区以及黄河、淮河、京杭⼤运河、长江等⽔系。
于2004年12⽉30⽇正式投⼊商业运营,设计年输⽓量120亿⽴⽅⽶。
②意义:A对西部地区:可以把资源优势转化为经济优势,使之成为当地⼀个新的经济增长点;增加就业机会;增加财政收⼊,带动其他相关产业的发展。
B对东部地区:缓解能源短缺问题的同时,减轻铁路运输的压⼒;天然⽓作为清洁能源可以有效地保护⽣态环境,有利于可持续发展。
西气东输二线1. 简介西气东输二线(Western Gas East Pipeline II,简称WEP II)是中国国家能源集团(中国能源建设集团有限公司,简称能建集团)设计施工的一条天然气主干管道,是中国西气东输天然气管网的重要组成部分。
2. 背景随着中国经济的快速发展,国家对天然气的需求不断增加。
为了满足东部沿海地区的天然气供应需求,中国国家能源集团于2004年开始建设西气东输一线(Western Gas East Pipeline I,简称WEP I),该管道于2010年开始投运。
然而,随着时间推移和天然气需求的进一步增长,中国国家能源集团决定建设西气东输二线,以进一步增加对东部地区的天然气供应能力。
3. 西气东输二线的路线西气东输二线起点位于新疆维吾尔自治区鄯善县,终点位于河北省唐山市。
管道总长约2800公里。
沿途经过甘肃、陕西、山西、河南等多个省份,穿越了中国境内的西北、西南、中部地区,最终抵达东北地区。
4. 技术特点西气东输二线采用了一系列先进的技术和设备,以确保管道的安全运行和高效输送能力。
首先,该管道采用高压输气技术,能够将天然气从西部输送到东部地区,确保供气稳定可靠。
其次,西气东输二线采用了多口径设计,实现了不同管径的切换和连接,以适应不同地区的天然气需求。
此外,该管道还采用了先进的防腐蚀技术和安全监测系统,能够及时发现和修复管道的潜在问题,保证管道的安全运行。
5. 经济效益西气东输二线的建设对中国的经济发展和能源安全具有重要意义。
首先,该管道的建设能够进一步增加东部地区的天然气供应能力,满足经济发展和居民生活的需求,促进东部地区的产业升级和结构调整。
其次,西气东输二线的投资和建设带动了相关产业的发展,推动了当地经济的增长,提高了就业率。
此外,该管道的建设还有助于优化中国能源结构,减少对传统能源的依赖,提高能源安全性。
6. 环境影响西气东输二线的建设对环境具有一定的影响,主要表现在以下几个方面:•土地利用:管道的敷设需要一定的土地,并且可能对土地造成一定破坏,例如采伐植被和改变土壤结构。
西气东输与陕京二线联络线管道工程徐州支线施工方案1 工程概述1.1工程名称: 西气东输与陕京二线联络线管道工程徐州支线。
1.2建设规模:本标段管线总长51.295km,管材规格为φ610×10.5(12.6), X70螺旋缝埋弧焊钢管。
其中穿越小型河流、沟渠36次,鱼塘穿越2次,穿越公路43处,京福高速(线-2626)穿越1次,测试桩安装56个,三桩埋设82个,警示牌4个,线路阀室2座。
1.3建设地点:本标段在江苏省徐州市的邳州市、铜山县、金三桥开发区境内。
1.4线路走向1.4.1邳州段邳州分输站位于邳州市赵敦镇小古庄西侧,徐~海一级公路北侧。
管道自站内接出后,向西北方向敷设约6.25 km,到达“枣庄~泗县”省级公路东侧。
该路段内,在管道南侧分别经过了小古庄村、小院上村、后徐庄、碾庄镇、后黄滩。
其中,在小院上村东北侧约0.2 km处穿越了胜利河,在后黄滩北侧约0.45 km穿越宿站河。
管道穿越“枣庄~泗县”省级公路后,折向西南敷设约2.8 km到达古运河东侧,此路段间,管道北侧先后坐落着李台、贺庄、大宋家、李庄等村庄。
管道穿越古运河后,向西敷设射2.95 km,到达李院村南侧约0.15 km、刘庄北侧约0.12 km处,在向西敷设约0.6 km穿越李集大沟,然后继续向西敷设约0.25 km后折向西北。
管道沿西北方向敷设约3.65 km,到达才庄北侧约0.3 km处,在折向西南敷设约0.35 km,进入铜山县境内。
本段路由内,管道敷设占用土地基本为耕地,少数地段经过杨树林带,多为幼林,穿越长度在5m~50m之内。
沿管道中心没有伴行的公路,但沿线各村多用乡村公路可以利用。
管道沿线与国防及地方通信光缆分别交叉两处。
未遇到其他地下构筑物。
1.4.2铜山县段管道经过才庄后,经旗杆村南侧约0.1 km继续向西南方向敷设,穿越二八河后,折向西(约偏南)敷设穿越了方清河。
穿越该河后继续向西(约偏南)敷设到达后王村东南侧0.2 km处折向西。
1 概述1.1 项目简介西气东输二线管道工程起始于西北的中哈边境,途径新疆、甘肃、陕西、河南、江西、湖北、江苏、浙江、广东等 9 个省,终至于上海和广州。
管道输送途经乌兹别克斯坦和哈萨克斯坦的土库曼斯坦进口天然气。
西气东输二线工程由 1 条干线和 8 条支线组成。
干线起点为新疆的霍尔果斯,终点为广州,管道全长 4,843 km,管径 1219mm,采用 X80 钢级的管道输送用管,设计输量为300×108Nm3/a(管道进口气量)。
1.2 范围本技术规格书规定了西气东输二线管道工程用螺旋焊缝钢管和 X70 级直缝钢管三层结构聚乙烯(简称三层 PE)外防腐层的原材料、涂敷、检验和试验等方面的最低要求。
三层 PE 外防腐管适用于埋地或水下,防腐管最高使用温度为70℃。
1.3 项目总体要求涂敷承包商必须执行经业主批准的表面处理工艺、涂敷工艺、检测工艺、修补工艺等全过程的全部生产工艺、不得任意更改;当涂敷材料发生变化时,在业主代表、驻厂监造的共同参与下调整工艺参数。
供货商应在投标技术文件中对本技术规格书条款按顺序逐条响应,并做出必要的解释和列出技术偏差表。
1.4 相关技术文件及说明本技术规格书应结合埋地钢质管道三层结构聚乙烯外防腐层技术数据单(适用于螺旋焊缝钢管和 X70 级直缝钢管)一起作为招投标的依据。
根据业主与供货商签定的合同,本工程所用钢管应符合本工程相关钢管技术规格书的要求。
2 规范和标准本技术规格书参考下列标准的最新版本,其技术条文通过在本技术规格书中的引用而构成为本技术规格书的条文。
如果没有在数据表中另外指出,则应参考下列规范的最新版本,并包括它们的补充条款和相关出版物。
Q/SY GJX 0106-2007 西气东输二线管道工程钢质管道三层结构聚乙烯防腐层技术规范GB/T 1040.2 塑料拉伸性能的测定第 2 部分:模塑和挤塑塑料的试验条件GB/T 1408.1 绝缘材料电气强度的试验方法第 1 部分工频下的试验GB/T 1410 固体绝缘材料体积电阻率和表面电阻率试验方法GB/T 1633 热塑性塑料软化点(维卡)的测定GB/T 1842 聚乙烯环境应力开裂试验方法GB/T 3682 热塑性塑料质量熔体流动速率和体积熔体流动速率的测定GB/T 4472 化工产品密度、相对密度测定通则GB/T 5470 塑料冲击脆化温度试验方法GB 6514 涂装作业安全规程涂漆工艺安全及其通风净化GB/T 6554 电气绝缘用树脂基反应复合物第 2 部分试验方法电气用涂敷粉末试验方法GB 7692 涂装作业安全规程涂漆前处理工艺安全及其通风净化GB/T 8923 涂装前钢材表面锈蚀等级和除锈等级GB/T 13021 聚乙烯管材和管件碳黑含量的测定(热失重法)GB/T 18570.3 涂覆涂料前钢管表面处理表面清洁度评定试验第 3 部分:涂覆涂料前钢材表面的灰尘评定(压敏粘带法)GB/T 18570.9 涂覆涂料前钢管表面处理表面清洁度评定试验第 9 部分:水溶性盐的现场电导率测定法HG/T2751-1996 未增塑乙酸纤维素含水量的测定SY/T0315-2005 钢质管道熔结环氧粉末外防腐层技术标准Q/SY GJX 0113 西气东输二线管道工程管道防腐补口补伤技术规范ISO11124-1 用涂层材料涂敷前钢表面的准备工作金属喷射清洁材料的要求如果上述规范和标准中的条款之间存在矛盾,优先序列应为数据表、技术规格书、最后才为规范与标准。
西气东输工程简介西气东输一线工程西气东输一线工程是我国自行设计、建设的第一条世界级天然气管道工程,是国务院西部大开发标志性工程。
于2002年7月正式开工,2004年10月1日全线建成投产。
主干线西起新疆塔里木油田轮南油气田,向东经过库尔勒、吐鲁番、鄯善、哈密、柳园、酒泉、张掖、武威、兰州、定西、西安、洛阳、信阳、合肥、南京、常州等大中城市,东西横贯9个省区,全长4200千米,最终到达上海市。
管道工程采取干支结合、配套建设方式进行,管道输气规模设计为每年120亿立方米。
项目投资为1200亿元,上游气田开发、主干管道铺设和城市管网总投资超过3000亿元。
该工程是中国目前距离最长、管径最大、投资最多、输气量最大、施工条件最复杂的天然气管道。
西气东输的主力气源地塔里木盆地,天然气资源量为7.96万亿立方米,可以实现稳定供气30年。
按西气东输年输天然气120亿立方米计算,每年可替代1600万吨标准煤,减少排放27万吨粉尘,使我国一次能源结构中天然气消耗增幅达50%。
天然气的热效率远远高于煤炭,如果按120亿立方米测算,比利用煤炭可节约能源437万吨标准煤。
每吨标准煤按300元计算,则每年可节约燃料价值13亿多元。
西气东输二线工程西气东输二线工程是我国第一条引进境外天然气资源的大型管道工程,对于优化我国能源消费结构、缓解天然气供应紧张局面、提高天然气管网运营水平、推动物资装备工业自主创新具有十分重大而深远的意义。
该工程主供气源来自土库曼斯坦,主要目标市场为珠三角、长三角和中南地区。
西气东输二线工程西起新疆的霍尔果斯口岸,总体走向为由西向东、由北向南,途经新疆、甘肃、宁夏、陕西、河南、湖北、湖南、江西、广东、广西、浙江、江苏、上海、安徽等14个省(区、市),包括1条主干线和8条支干线,总长度8653公里,项目总投资1422亿元。
主干线全长4843公里,采用X80级管线钢,管径1219毫米,设计最高压力12兆帕,设计输气能力300亿立方米/年。
1.概况1.1项目简介西气东输工程是将新疆塔里木等西部气田的天然气输送到长江三角洲等中东部地区的一项大型基础设施建设项目,包括上游气田开发、中游输气管道建设、下游天然气利用等项目。
其中输气管道工程自西向东跨越10个省区市,管线三过黄河、一穿长江,翻越吕梁山、太行山等山脉,是当时中国第一条距离最长、管径最大、投资最多、输气量最大、施工条件最复杂的已竣工天然气管道,也是中国第一条横亘西东的能源大动脉。
工程从决策启动到全线投产仅用四年零八个月时间,是中国管道建设历史上第一条具有国际先进水平的一流工程。
表1.1 西气东输工程基本信息工期1所在地3图1.1 项目分解结构图(来源:《西气东输工程志》整理得)图1.2 干线工程结构图(来源:《西气东输工程志》整理得)图1.3河流特大型穿越工程(来源:《西气东输工程志》整理得)图1.4 支干线工程结构图(来源:《西气东输工程志》整理得)图1.5 支线工程结构图(来源:《西气东输工程志》整理得)图1.6 通信工程结构图(来源:《西气东输工程志》整理得)图1.7 气压站工程结构图(来源:《西气东输工程志》整理得)1.3项目规模表1.2项目规模5图1.8 西气东输工程线路示意图61.4项目质量要求西气东输是国家的重点工程,从项目一开始就建立了建设世界一流管道的目标,故而对项目质量有严格的要求,在设计、物资采办、现场施工组织、运营销售等每道环节都采用最高标准。
1.4.1施工期质量要求2002年9月1日,西气东输管道公司颁布实施了《质量手册》。
质量手册阐述了质量方针、质量目标,识别并规定了质量管理体系过程,是质量管理的纲领性文件,适用于西气东输管道工程建设全过程,包括西气东输管道工程的设计、管道施工、设备安装、工程验收所涉及的场所和全部活动。
质量方针7:精心组织,优质施工,确保工程质量;强化管理,持续改进,服务国家社会。
质量目标:设计按期出图率达到98%以上;采办按计划供货率达到95%以上;焊接一次合格率达到90%以上;其他施工质量一次合格率达到95%以上;试运投产按期进行,运行完好率达到95%以上;控制和减少一般质量事故,防止和杜绝重大及特别重大质量事故;单位工程优良率90%以上,单位工程合格率100%,创国家优质工程。
天然气西气东输图1.一线工程简介2004 年 8 月 3 日电 8 月 3 日上午 10 时,随着西气东输管线最后一道焊口的焊接完成,西气东输甘肃管理处处长陈金龙宣布,西气东输管道工程全部焊接完工。
西气东输工程是我国继长江三峡工程之后的又一项世界级特大工程,也是党中央、国务院实施西部大开发战略的重大基础设施建设项目之一。
西气东输输气管线西起新疆塔里木轮南油田,东至上海市白鹤镇,这项浩大工程将把我国西部新疆等地的天然气通过管道输送到东部长江三角洲。
西气东输工程从 2000年3月开始启动,2002年7月4日全线正式开工。
这项工程从前期工作到管线施工,创造了中国管道建设史上的多项第一。
西气东输管线全长约4000公里,经新疆、甘肃、宁夏、陕西、山西、河南、安徽、江苏、上海等10 个省市自治区,横跨中国大陆东西,是中国最长的天然气输气管道。
西气东输管线管径1016 毫米,计划年输气量120 亿立方米,是中国管径最大的输气管道。
西气东输管道全线共有焊口约35 万道,焊口圆周焊接累计长度达 1100多公里。
在施工中,施工单位精心工作,使全线焊口焊接平均一次合格率达98% ,建成合格率100% 。
西气东输管线要穿越戈壁沙漠、黄土高原,以及吕梁山、太行山、太岳山,并跨越黄河、长江、淮河等江河,施工难度在中国管道建设史上绝无仅有。
本图为早期的建设示意图,现提供给大家参考!2.二线工程简介记者日前从中国石油集团公司获悉,围绕西气东输主干线,中国石油近年来已先后建成多条支线,实现了塔里木、长庆、川渝和柴达木四大气区的联网;特别是随着西气东输二线工程的全线开工,以珠江三角洲为目标市场的“北气南送”格局将成为现实,中国由此形成世界最大的天然气管网。
据了解,举世瞩目的西气东输工程于2000 年 2 月正式启动, 2004 年 12 月 30 日管道全线投入商业运营。
这条全长近4000公里的天然气干线,以新疆塔里木油气田为主供气源、以长江三角洲地区为主要目标市场,形成横贯东西的我国能源大动脉。
西⽓东输⼆线是连接中亚进⼝⽓源和国内塔⾥⽊⽓⽥、准噶尔⽓⽥、吐哈⽓⽥、长庆⽓⽥,与沿线中西部地区、华东、华南、长江三⾓洲、珠江三⾓洲等⽤⽓市场的重要战略通道。
西⽓东输⼆线⼯程西起新疆的霍尔果斯,东达上海,南抵⼴州、⾹港,跨14个省区市及特别⾏政区,包括1条⼲线和8条⽀⼲线,总投资约1500亿元。
⼲线全长4918公⾥,管径1219毫⽶,年输⽓量300亿⽴⽅⽶。
全线总⾥程达到8600多公⾥。
西⼆线沿线地质情况复杂多样,经过沙漠、⼽壁、黄⼟冲沟、丘陵、平原、⽔⽹、⼭地、海底等各种地貌,控制性⼯程多达20多处,交通运输、施⼯作业条件⾮常艰苦。
由于⼯程规模⼤、⼯期要求紧,西⽓东输⼆线的建设按照“先西段后东段、先⼲线后⽀线”的总体思路,以宁夏中卫为界分为东西两段组织⼯程建设。
西段⼲线霍尔果斯~中卫段,长2410公⾥,设计压⼒12兆帕;东段⼲线中卫~⼴东、⾹港段,长2477公⾥,设计压⼒10兆帕。
作为我国第⼀条引进境外天然⽓资源的⼤型管道⼯程,西⽓东输⼆线⼯程是列⼊国家“⼗⼀五”规划建设的重⼤项⽬。
它的实施,对于改善我国能源结构、带动相关产业发展、推动经济增长,具有⼗分重要的意义。
⼀是有利于提⾼清洁能源⽐重,优化能源消费结构。
每年从⼟库曼斯坦引进300亿⽴⽅⽶天然⽓,同⽤煤相⽐,可减少⼆氧化碳排放1.3亿吨、⼆氧化硫排放144万吨、烟尘排放60万吨、氮氧化物排放36万吨,是优化能源结构、促进节能减排的重⼤举措。
⼆是有利于缓解天然⽓供应紧张局⾯,增强天然⽓供应保障能⼒。
每年300亿⽴⽅⽶的输⽓量,相当于2007年全国天然⽓消费量的近⼀半,可在⼀定程度上有效缓解天然⽓供需⽭盾。
三是有利于全国天然⽓⾻⼲管⽹建设,提⾼管⽹运营⽔平。
与世界发达国家相⽐,我国管⽹基础设施不⾜,联络线建设不完善,地下储⽓库等配套⼯程不健全,已建成天然⽓管道总长度不到3万公⾥。
西⽓东输⼆线建成后,对实现天然⽓管⽹⽓源供应多元化、输配⽹络化和全国管⽹建设具有举⾜轻重的意义。

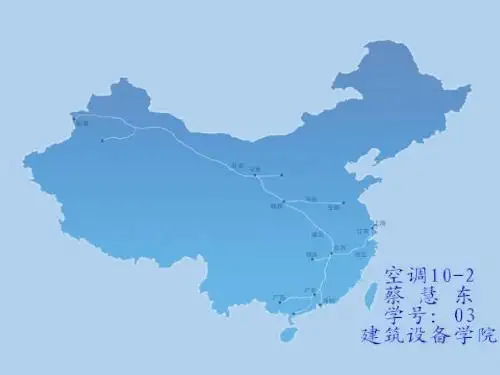

西气东输二线线路走向示意图【阅读提示】天然气目前是众多发达国家的城市必选燃气气源。
随着西气东输枣阳至十堰段获批和《十堰市燃气专项规划》通过评审,天然气已经与十堰渐行渐近。
如果不出意外,2011年,我市就可以用上安全、洁净、价廉的天然气。
■文、图/记者罗伟通讯员严仲现状:空混气和坛子气唱主角我市城市燃气事业起步较晚,上世纪八十年代才开始推广使用液化石油气。
九十年代初,东风公司开始发展管道燃气,1992年,东风煤气厂建成投产。
目前,我市城市气源分为液化石油气混空气和液化石油气两种。
液化石油气混空气俗称"空混气",又名"管道气"。
供应方式则分为管道供气和瓶装液化石油气两种。
瓶装液化石油气俗称"坛子气"。
其中,管道气气源主要为空混气。
目前,我市管道燃气用户达11万余户,有液化石油气储备站8座,储气能力达560余吨。
我市的气源厂由于供应价格较高,较少的用户与管网的扩张造成收支反差较大,限制了城市燃气发展。
市内各燃气公司的液化石油气主要来源于荆门炼油厂,小部分靠河南、山东和陕西省等地供应,因气源来源不稳定,用气的成本浮动较大,一定程度上影响居民用气。
最高时,一瓶坛子气的价格超过110元。
而且液化石油气主要依靠槽车运输,受天气影响较大,如发生大雪灾时,不能保证气源的正常供应。
另外,由于城市发展及居民用气户的急剧增加,原有的供气管道不能满足城市发展的需要,影响了燃气事业的发展。
家住北京路的张先生家里一直用的是坛子气。
每次气用完之后,他只得找街上送气的气贩去换气,贵不说,换起来还麻烦。
通过网络,张先生了解到天然气安全、洁净、价廉。
"要是十堰能通上天然气就好了。
"他曾不止一次这样想。
事实上,只要对天然气有所了解的车城市民,都和张先生有同样的愿望。
2011年:十堰将通天然气天然气最主要的成分是甲烷,基本不含硫,无色、无臭、无毒、无腐蚀性,具有安全、热值高、洁净和应用广泛等优点,并且比坛子气和空混气方便,价格也比坛子气和空混气便宜。
西气东输二线工程简介
西气东输一线工程于2004年8月建成投产后,已向12个省直辖市市自治区、逾80座大中型城市供应新疆塔里木气田的天然气,产生了巨大的经济与环保效益。
该管道设计输送能力为120×108m3,2006年实际供气量已达99×108m3,冬季高峰期日均供气量超过3600×104m3,管道负荷已接近设计上限。
但是,随着各地经济的飞速发展,西气东输沿线,特别是中部、东南沿海地区的天然气需求量与日俱增,西气东输一线管道已明显不堪重负。
即使考虑到一线管道采取增压等措施,产能增长量仍旧有限,不能满足上述地区日益增长的需求。
1 西气东输二线工程建设背景
现实情况表明,未来一段时期内,国内天然气勘探及开采能力的增长与国民经济发展对能源的需求难以适应,气源不足将是一个长期的问题。
预测表明,2020年我国天然气资源供需缺口约
800×108m3。
因此,积极引进国外天然气资源是现今大背景下的明智且必然的选择,也符合国家“立足国内,利用海外,西气东输,北气南下,海气登陆,就近供应”的天然气发展战略。
目前最有可能引进的国外管输天然气气源当属俄罗斯和中亚国家,其进口通道来自同一个方向——地处西部的新疆地区。
俄罗斯天然气工业股份公司和中国石油天然气集团公司于2006年3月签署了《关于从俄罗斯向中国供应天然气的谅解备忘录》,文件中规定了天然气供应的日期、数量、路线以及价格公式形成原则。
按计划,天然气管道经过亚马尔-涅涅茨自治区、汉特-曼西斯克自治区、托木斯克州、新西伯利亚州、阿尔泰边疆区和阿尔泰共和国,总长度近2700,将西西伯利亚油气田的天然气输往中国,输送量为(300~400)×108m3。
目前中俄天然气管道项目正在进行商务谈判。
2006年初,哈萨克斯坦与中国签署了《关于联合开展哈萨克斯坦至中国天然气管道可行性研究的协议》,将于2007年8月前完成中哈天然气管道建设项目的投资论证。
该天然气管道敷设路线预计为阿特劳—克托别—阿塔苏—阿拉山口,设计年输气能力为
300×108m3。
2006年5月,土库曼斯坦共和国也与中国签署了《土中两国政府关于铺设土库曼斯坦至中国天然气管道的总协议》,设计供气量为300×108m3,供气合同期为30年。
目前,中哈和中土天然气管道项目都在进行可行性研究,规划供气时间为2010年。
中国引进国外管输天然气气源最大的可能性是西线通道。
为此,国家决定建设西气东输二线工程与之衔接,并向中南部延伸,带动华中、华东、华南等地区经济发展。
2 西气东输二线工程简介
2.1 工程建设的必要性
西气东输一线管道设计输气量为120×108m3,采取增压措施,全线输气压力达到10.0后,管道输送能力最多也只能达到170×108m3。
中部、东南沿海地区未来几年对天然气的需求量将高达1000
×108m3以上,存在极大的缺口。
况且,一线管道是目前新疆外输至东部地区唯一的输气大动脉,管道一旦发生事故使得输气中断,后果将不堪设想,直接影响到下游诸多工业用户和广大城市居民的生产与生活,进而影响社会稳定,事关国计民生。
因此,建设西气东输二线工程的必要性是不言而喻的[1]。
2.2 管道初步走向
西气东输二线工程线路走向由中国石油天然气集团公司设计研究院设计联合体负责确定。
该联合体初步考虑:前半段和一线并行,到宁夏中卫市(宁夏、内蒙古、甘肃交界地带)过黄河后与一线分开,一直沿东南方向走到广州。
管道初步走向见图1。
管道西起阿拉山口,东至广州和上海。
途经新疆、甘肃、宁夏、陕西、河南、湖北、江西、广东、安徽、浙江和上海等11个省直辖市自治区,管道包括1条干线、5条支干线,总长度为7256,其中干线长度为4832,5条支干线长度为2424,共设195座阀室。
干线管道始于阿拉山口,经独山子、乌鲁木齐,在鄯善西南与西气东输一线并行,然后向东经酒泉、武威、山丹,在宁夏中卫过黄河后与西气东输一线分开,向东南经西安、信阳、南昌、赣州,到达广
州。
干线管道途经新疆、甘肃、宁夏、陕西、河南、湖北、江西、广东8个省、自治区。
2.3 管道设计规格
①干线
阿拉山口至南昌段:长度为4046,管径为1219,设计压力为12.0,设计输气量为300×108m3。
南昌至广州段:长度为786,管径为1016.设计压力为10.0,设计输气量为130×108m3。
②支干线
轮南至鄯善段:长度为500,管径为1016.设计压力为10.0,设计输气量为120×108m3。
吐哈至鄯善段:长度为104,管径为610.设计压力为10.0,设计输气量为30×108m3。
靖边至西安段:长度为500,管径为1016,设计压力为10.0,设计输气量为120×108m3。
南昌至上海段:长度为700,管径为914,设计压力为10.0,设计输气量为70×108m3。
广州至南宁段:长度为620,管径为711。
设计压力为10.0,设计输气量为30×108m3。
2.4 造价与气源
①造价
初步估算全线管道造价在1000×108元以上,考虑到下游配套建设项目,总造价逾1500×108元。
②气源
拟先期利用国产气作为二线启动气源,同时加快与俄罗斯、中亚国家(土库曼斯坦、哈萨克斯墨)气源谈判进展,国外进口气将是二线管道的主力气国产气方面,预计2010年,塔里木气田可为二线管道提供50×108m3,长庆气田可提供30×108m3天然气。
此外,中国石油化工集团公司(以下简称中石化)位于四川达州宣汉县境内的普光气田,目前的探明储量近4000×108m3,到2008年为5500×108m3,年产能将达到120×108m3;而中国石油天然气集团公司(以下简称中石油)在位于嘉陵江畔的仪陇县立山镇发现了龙岗气田,储量可观;近期,中石化在与龙岗气田一县之隔的广元市苍溪县的元坝气田附近,又发现比普光气田更大储量的大气田。
这些气田都有可能成为西气东输二线管道的潜在供应气源。
由此看来,不排除现已基本确定的二线管道初步走向存在变更的可能。
比如,为了兼顾湖北、湖南两省的巨大天然气需求市场,极有可能变更干线走向或建设延伸至上述地区的支线。
另一个较大的可能性就是中石油与中石化联合,将二线管道与普光等大气田进行连接,通过进口气与国产气并举,达到确保气源供应安全可靠的目的。
进口气方面,俄罗斯、土库曼斯坦、哈萨克斯坦都有向二线管道供应天然气的强烈意愿和实际能力,都是潜在供应方,关键取决于气源价格的谈判。
2.5 境外管道与气源价格
不管选取哪个国家的气源,与西气东输二线管道相连的境外管道都必须经过哈萨克斯坦,预计境外管道长度在2800以上。
西气东输二线管道与气源供应方的气源交接点在我国边境阿拉山口。
按目前的情况,预测气源交接点的交货价格(人民币)为1.20~1.50元3。
按照全部投资税后内部收益率12%测算,境内管道全线平均管输费用约1.00元3左右。
3 初步进度计划
2007年1月13日,中国石油天然气集团公司正式启动西气东输二线工程;2007年3月,西气东输二线项目设计联合体正式启动可行性研究工作,计划2007年10月完成可行性研究报告编制工作;2010年完成东段(中卫—广州)工程,开始向广州供应国产天然气;2011年完成西段(阿拉山口—中卫)工程,全线贯通,向沿线用户供应进口管输天然气。
