焊补楼梯护栏施工方案及流程一、工程概况本项目为某小区楼梯护栏焊补工程,楼梯位于建筑物的公共区域,使用频率较高。
原有楼梯护栏因长期使用,部分焊接部位出现腐蚀、开裂等现象,存在安全隐患。
为确保居民安全,需要对楼梯护栏进行焊补施工。
二、施工准备1.技术准备:对施工人员进行技术培训,确保他们熟悉焊接工艺和操作规程。
2.材料和构件准备:准备所需的焊接材料、护栏构件、螺栓等。
3.施工人员准备:组织具有丰富经验的焊工和施工人员,确保施工顺利进行。
三、施工工艺和技术措施1.施工流程:放线定位→ 拆除旧护栏→ 清理焊补部位→ 焊接修补→ 打磨抛光→ 安装新护栏。
2.放线定位:根据原有护栏的位置,进行精确放线,确定焊补部位。
3.拆除旧护栏:使用电钻、扳手等工具,拆除旧护栏,清除残留的螺丝和杂物。
4.清理焊补部位:使用砂纸、钢丝刷等工具,清除焊补部位的锈迹、油污等,确保焊接质量。
5.焊接修补:采用手工电弧焊或气体保护焊,对焊补部位进行焊接修补。
焊接过程中,要注意控制焊接速度和温度,避免产生焊接裂纹和变形。
6.打磨抛光:使用砂纸、抛光机等工具,对焊接部位进行打磨和抛光,使其表面光滑、平整。
7.安装新护栏:将新护栏按照放线定位的位置进行安装,确保新护栏与原有护栏保持一致的高度和间距。
四、质量控制1.焊接质量:确保焊接牢固、无裂纹、无气孔等缺陷。
2.焊接部位平整度:打磨抛光后,焊接部位应与原有护栏表面保持一致。
3.新护栏安装位置:新护栏应按照放线定位的位置进行安装,确保与原有护栏保持一致的高度和间距。
4.施工安全:确保施工人员遵守安全操作规程,佩戴安全防护用品,防止发生安全事故。
五、施工进度安排1.施工准备:1天。
2.放线定位、拆除旧护栏:2天。
3.清理焊补部位:1天。
4.焊接修补、打磨抛光:2天。
5.安装新护栏:1天。
6.验收:1天。
总计:8天。
六、施工费用预算1.人工费:焊工、施工人员等,共计5000元。
2.材料费:焊接材料、护栏构件、螺栓等,共计3000元。
2024年钢结构高空焊接专项安全方案____年钢结构高空焊接专项安全方案一、引言钢结构的高空焊接是在高空环境下进行的一项高风险工作,涉及到施工人员的生命安全和工程的质量问题。
为了确保高空焊接作业的安全进行,提高工作效率和施工质量,制定专项安全方案是必要的。
本文将就____年钢结构高空焊接专项安全方案进行详细介绍。
二、高空焊接施工方案1. 前期准备工作在进行高空焊接作业之前,必须进行详细的前期准备工作,包括但不限于以下内容:- 安全评估和风险分析:对高空焊接作业的风险进行全面评估和分析,确定可能存在的危险因素,采取相应措施进行防范和处理。
- 安装安全设施:在高空焊接作业周围进行安装安全护栏、网、安全网等设施,确保人员和设备的安全。
- 提供合适的工具和设备:为施工人员提供合适的工具和设备,确保他们能够进行安全有效的工作。
2. 工人培训和技术要求- 所有进行高空焊接作业的施工人员必须参加相关培训,了解高空焊接的安全知识和操作规范。
- 施工人员必须持有相应的焊接资质证书,并具备足够的工作经验和技术能力。
- 为施工人员提供必要的防护装备,包括安全带、防护眼镜、耐热手套、耐火衣等。
3. 施工现场管理- 按照工程计划和施工方案进行组织施工,确保施工过程的顺利进行。
- 划定施工区域,并进行明显的标识,防止未授权人员进入施工现场。
- 定期检查和维护施工设备和工具,确保其正常运转和安全可靠。
- 严禁违规操作和不良行为,如酒后操作、吸烟等,违者将受到相应处罚。
4. 紧急救援预案- 制定紧急救援预案,明确应急演习和救援流程,提高救援效率。
- 配备相应的救援设备,并确保设备的运行状况良好。
- 培训施工人员的急救知识和技能,并及时熟悉当地医疗救治机构的联系方式。
三、安全控制措施1. 安全防护措施- 在高空焊接作业现场周围设置安全护栏和网,防止人员和物体坠落。
- 施工人员必须佩戴合适的个人防护装备,包括安全帽、防护眼镜、防护服、耐热手套等。
金属栏杆焊接施工方案范本1. 引言金属栏杆焊接是一种常见的建筑施工工艺,用于制作栏杆、护栏等结构。
本文档将介绍金属栏杆焊接的施工方案范本,包括材料准备、焊接工艺、施工步骤等内容。
该方案范本可供施工人员参考,以确保施工质量和安全。
2. 材料准备•金属栏杆构架:根据具体要求选用适当的金属材料制作栏杆构架,如铁、不锈钢等。
•焊接材料:选择适合金属栏杆构架焊接的焊丝或焊条,如电焊丝等。
•焊接设备:准备好电焊机、焊接面具、焊接手套等必要的焊接设备。
3. 焊接工艺金属栏杆焊接的工艺要求如下: - 焊接方法:采用电弧焊接方法进行焊接。
- 焊接位置:根据具体情况选择合适的焊接位置,确保焊接质量和方便施工。
- 清洁焊接表面:在进行焊接前,必须清洁焊接表面,除去杂质和铁锈等,以确保焊接效果。
4. 施工步骤本文档将介绍金属栏杆焊接的一般施工步骤,具体步骤可以根据实际情况进行调整。
4.1 准备工作•确定栏杆安装位置:根据设计要求和工程图纸确定栏杆的具体安装位置。
•定位和标志:使用标尺、绳线等工具定位和标志栏杆的安装位置,确保栏杆的水平和垂直度。
•材料验收:核对金属栏杆构架和焊接材料的规格和数量,确保符合要求。
4.2 焊接准备•加工栏杆构架:根据设计要求将金属材料加工成栏杆构架的形状和尺寸。
•清洁栏杆构架:使用钢丝刷等工具清洁栏杆构架表面的杂质和铁锈。
•定位栏杆构架:根据标志的位置和设计要求,将栏杆构架放置在安装位置上。
4.3 焊接操作1.调整焊接设备:根据金属材料和焊接材料的要求,调整焊接设备的电流和电压等参数。
2.确定焊接顺序:根据设计要求和焊接难度,确定焊接的顺序和方法,为复杂焊接部位提供支撑。
3.开始焊接:根据焊接顺序,逐一进行焊接操作。
确保焊接熔池充满焊缝,焊接点牢固,无气孔和裂纹。
4.检查质量:焊接完成后,对焊缝进行外观检查和质量检测,确保焊接质量符合要求。
5.清洁焊接部位:清洁焊接部位的焊渣,并对焊接部位进行防锈处理。
楼梯安全专项施工方案1. 简介本文档旨在提供楼梯安全专项施工方案,确保施工过程中楼梯的安全性和稳定性。
楼梯施工是建筑工程中的重要环节,不合理的施工可能导致楼梯使用过程中的安全问题,因此需要对楼梯施工进行专项规划和安全控制。
2. 施工前准备在进行楼梯施工前,需进行以下准备工作:- 安全评估:评估楼梯施工过程中可能存在的风险和安全隐患,制定相应安全措施。
- 施工计划:制定详细的楼梯施工计划,明确施工流程和时间安排。
- 现场清理:清理楼梯施工现场,确保施工区域干净整洁,减少施工过程中的绊倒风险。
3. 施工过程安全控制在楼梯施工过程中,应采取以下安全措施:- 警示标识:在楼梯施工区域周围明显位置设置警示标识,提示行人避开。
- 安全栏杆:在楼梯施工区域的边缘设置稳固的安全栏杆,防止人员误入施工区。
- 工地隔离:对施工现场进行合理隔离,防止非施工人员进入。
- 良好通风:确保楼梯施工现场的通风良好,避免有害气体积聚。
4. 施工后质量检查完成楼梯施工后,应进行质量检查,确保楼梯的稳定性和安全性:- 平整度检查:检查楼梯的台阶、踏面和扶手的平整度,确保没有明显的高低差。
- 固定性检查:检查楼梯的固定件,如螺栓、螺丝等是否牢固可靠。
- 扶手高度检查:检查楼梯扶手的高度是否满足安全标准,防止使用过程中的失手风险。
- 防滑性检查:检查楼梯踏面的防滑性能,确保人员行走时不易滑倒。
5. 应急预案制定楼梯施工应急预案,以应对可能出现的事故或紧急情况。
预案应包括以下内容:- 应急联系人:指定负责紧急事故报警和处理的联系人,确保能够及时采取应急措施。
- 疏散通道:标识楼梯疏散通道,并确保通道畅通无阻。
- 紧急设备:准备相应的紧急设备,如灭火器、急救箱等,以应对突发情况。
以上为楼梯安全专项施工方案的概要内容,详细方案应根据具体楼梯施工情况进行制定和执行。
护栏高空作业安全施工方案1. 引言在高空作业中,护栏是一项非常重要的安全设施,它可以有效地防止人员不慎摔落或误入危险区域。
为了保证高空作业的安全性,必须制定一套科学合理的护栏高空作业安全施工方案,以确保施工人员和现场工人的人身安全。
2. 施工前准备工作在进行护栏高空作业前,必须做好充分的准备工作,以确保施工的安全性和顺利进行。
2.1 安全培训和技能培训施工前,所有参与高空作业的人员必须接受相关的安全培训和技能培训。
培训内容包括高空作业安全知识、使用护栏的正确方法以及应急处置等内容。
只有经过培训合格的人员才能参与高空作业。
2.2 检查护栏设备和工具的可靠性在施工前,必须对护栏设备和工具进行检查,确保其可靠性和工作正常。
检查的内容包括护栏的固定性、材料的强度、连接件的牢固程度等。
如有发现问题,必须及时修理或更换设备和工具。
2.3 制定详细的工作计划在施工前,应制定详细的工作计划,明确工作任务、施工流程和工作时间等。
工作计划应充分考虑施工人员和现场工人的安全,合理安排施工顺序和时间。
2.4 确定安全警示标志和安全标识在施工现场,必须设置明确的安全警示标志和安全标识,以提醒人员注意安全。
安全警示标志包括警示标志、禁止标志、指示标志等,它们的设置应符合相关法律法规和标准。
3. 施工过程中的安全措施在进行护栏高空作业的过程中,必须采取一系列的安全措施,以确保施工的安全性。
3.1 穿戴个人防护装备施工人员必须穿戴合适的个人防护装备,包括安全帽、安全鞋、防护手套等。
同时,还应根据需要佩戴安全带,以防止人员从高处坠落。
3.2 使用专用工具和设备在进行护栏高空作业时,必须使用专用工具和设备,确保施工的精确性和安全性。
使用的工具和设备要经过检查和试验,确保其工作正常和可靠。
3.3 严格遵守操作规程在高空作业过程中,施工人员必须严格遵守操作规程,不得随意改变施工方法或操作步骤。
必须按照规程进行作业,避免操作失误和事故的发生。

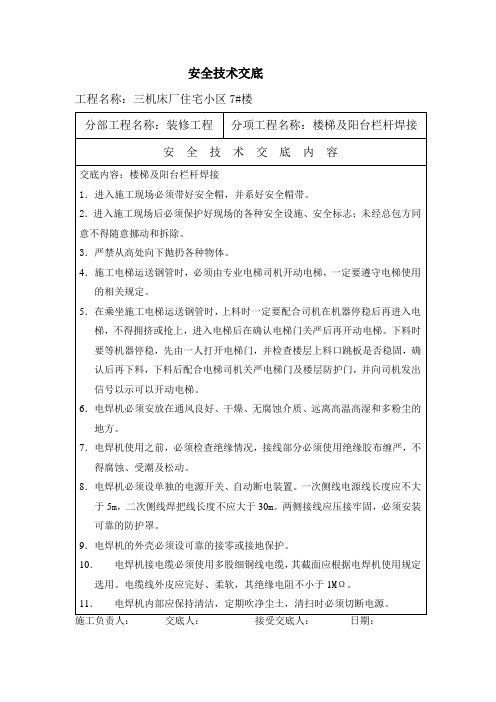

楼梯护栏及踏步高空焊接的安全方案
一、焊接工程概况
本工程结构中焊接楼梯护栏及踏步材质为Q235,焊缝连接主要为罐体与踏步楼梯的连接焊缝。
罐体高度约16米;焊缝质量等级:角焊缝最小厚度均同较薄焊件厚度,一律满焊,对接焊缝的焊缝质量不低于二级。
二、焊接高空作业事项
1.电焊:
a)电焊机应安设在干燥、通风良好的地点,周围严禁存放易燃、易爆物品。
电焊机应设置单独的开关箱,高空作业时应穿好戴防护用品,系好安全带,施焊完毕,拉闸上锁。
遇雨雪天,应停止露天作业。
b)在潮湿地点工作,电焊机应放在木板上,操作人员应站在绝缘胶板或木
板上操作,并减少和钢构件的接触。
c)严禁在无防坠落措施的位置施焊。
焊接带电设备时,必须先切断电源。
d)积留雨水的开口或管道,焊接前必须清理干净,将所有孔口打开,保持
空气流通。
e)在高空作业施焊时,必须开设安全网、固定在结构上的脚踏板。
钢结构
上的照明电压不得超过36V。
焊工身体应用绝缘材料与结构隔离开。
f)地线不得在搭易燃、易爆和带有热源的物品上,接地线不可连在建筑金
属构架上,接地电阻不大于4Ω。
g)更换场地,移动电焊机时,必须切电源,检查现场,清除焊渣。
h)高空焊接,必须系好安全带(安全绳)。
i)电弧焊烧焊现场的10cm范围内,不得堆放氧气瓶、乙炔瓶、木材等易
燃物。
2.气焊:
a)气焊作业应遵守本方案(一)中的有关规定。
b)乙炔瓶应采用定型产品,必须备有灵敏可靠的防止回火的安全装置。
c)乙炔瓶与氧气瓶不得同放一处,距易燃易爆品不得少于10m。
严禁用明
火检验是否漏气。
氧气、乙炔应随用随领,下班后送回专用库房。
d)氧气瓶、乙炔瓶受热不得超过35℃,防止火花和锋利物件碰撞胶管。
气焊枪点火时应按“先开乙炔、先关乙炔”的顺序作业。
e)氧气瓶、氧气表及焊割工具的表面,严禁沾污油脂。
f)乙炔瓶不得放在电线的正下方,焊接场地距离明火不得少于10m。
g)氧气瓶应设有防震胶圈,并旋紧安全帽,避免碰撞、剧烈震动和强烈阳
光曝晒。
h)点火时焊枪不得对人,正在燃烧的焊枪不得随意乱放。
i)施焊时,场地应通风良好。
施焊完毕,应将氧气阀门关好,拧紧安全罩。
气焊严禁使用未安装减压器的氧气瓶进行作业。
三、施工人员注意事项
a)钢结构及铁件制作施工人员必须熟悉图纸、钢结构制作工艺及安全
规定。
b)大锤、手锤的木把应质地坚实、安装牢固,打锤时禁止戴手套,二
人打严禁相对站立。
c)多人抬材料和工作时要有专人指挥,精力集中,行动一致,互相照
应,轻抬轻放,以免伤人,并应将道路清理好。
d)电源的拆除应由电工来完成,电焊机外壳必须有良好的接零保护,
并设有独立开关箱,室外开关箱应有防雨措施,并有门锁。
e)焊钳与电缆必须绝缘良好,连接牢固。
更换焊条应戴电焊手套,在
潮湿地点操作时,应站在绝缘胶板或木板上。
雷雨时,应停止露天
焊接作业。
f)操作者的头部不得靠近机械旋转部位,禁止戴手套进行钻孔操作。
g)砂轮机应有防护罩,使用者应戴防护眼镜。
h)悬空作业处应有牢靠的立足处,并必须视具体情况、配置防护网、
栏杆或其他安全设施。
悬空作业所用的索具、脚手板、吊篮、吊笼、
平台等设备,均需经过技术鉴定或检验方可使用。
i)施工用的电焊机械和设备均须接地,绝对不允许使用破损的电线和
电缆,严防设备漏电。
施工用的电焊机械、设备和机械的电缆,须
集中在一起,并随楼层的施工而逐节升高,每层楼面须分别设置配
电箱,供每层楼面施工用电需要。
j)高空施工,当风速达到15m/s时,所有工作均须停止。
k)每一位参与施工的技术人员均购买意外保险。
四、施工工期
本项目施工工期为10个工作日内。
五、施工特殊工艺
因该项目罐体年代久远,表面有一定的腐蚀,需要在楼梯踏步与罐体之间加装铁片以增加焊接受力面积。
栏杆拆除采用自上而下的顺序,护栏及踏步的焊接采用自下而上的顺序。
六、本项目施工报价
工程量及报价
本项目施工所需总费用为人民币大写叁万元整(小写:30000.00元整)。
