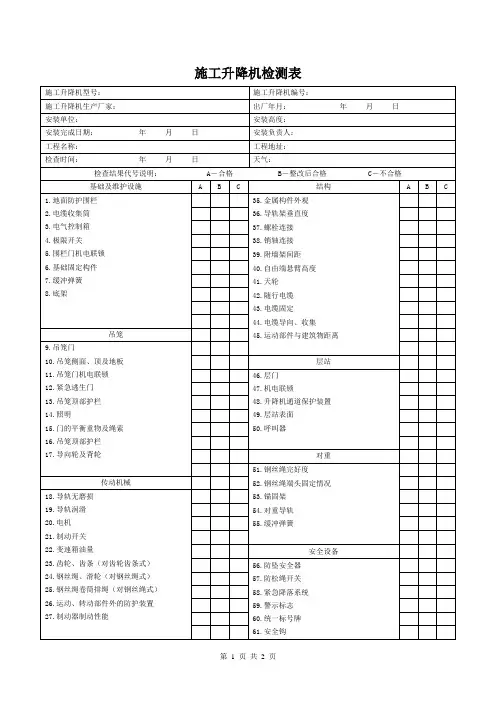

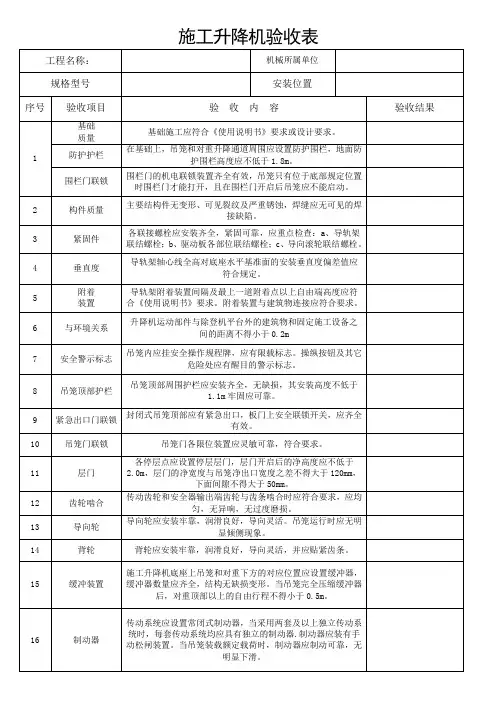

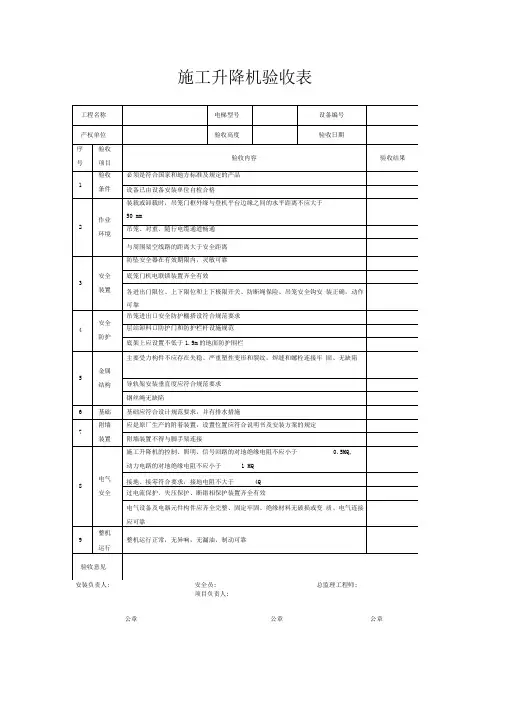

施工升降机验收表工程名称:机械所属单位规格型号安装位置序号验收项目验收内容验收结果1基础质量基础施工应符合《使用说明书》要求或设计要求。
防护护栏在基础上,吊笼和对重升降通道周围应设置防护围栏,地面防护围栏高度应不低于1.8m。
围栏门联锁围栏门的机电联锁装置齐全有效,吊笼只有位于底部规定位置时围栏门才能打开,且在围栏门开启后吊笼应不能启动。
2 构件质量主要结构件无变形、可见裂纹及严重锈蚀,焊缝应无可见的焊接缺陷。
3 紧固件各联接螺栓应安装齐全,紧固可靠,应重点检查:a、导轨架联结螺栓;b、驱动板各部位联结螺栓;c、导向滚轮联结螺栓。
4 垂直度导轨架轴心线全高对底座水平基准面的安装垂直度偏差值应符合规定。
5 附着装置导轨架附着装置间隔及最上一道附着点以上自由端高度应符合《使用说明书》要求。
附着装置与建筑物连接应符合要求。
6 与环境关系升降机运动部件与除登机平台外的建筑物和固定施工设备之间的距离不得小于0.2m7 安全警示标志吊笼内应挂安全操作规程牌,应有限载标志。
操纵按钮及其它危险处应有醒目的警示标志。
8 吊笼顶部护栏吊笼顶部周围护栏应安装齐全,无缺损,其安装高度不低于1.1m牢固应可靠。
9 紧急出口门联锁封闭式吊笼顶部应有紧急出口,板门上安全联锁开关,应齐全有效。
10 吊笼门联锁吊笼门各限位装置应灵敏可靠,符合要求。
11 层门各停层点应设置停层层门,层门开启后的净高度应不低于2.0m,层门的净宽度与吊笼净出口宽度之差不得大于120mm,下面间隙不得大于50mm。
12 齿轮啮合传动齿轮和安全器输出端齿轮与齿条啮合时应符合要求,应均匀,无异响,无过度磨损。
13 导向轮导向轮应安装牢靠,润滑良好,导向灵活。
吊笼运行时应无明显倾侧现象。
14 背轮背轮应安装牢靠,润滑良好,导向灵活,并应贴紧齿条。
15 缓冲装置施工升降机底座上吊笼和对重下方的对应位置应设置缓冲器,缓冲器数量应齐全,结构无缺损变形。
当吊笼完全压缩缓冲器后,对重顶部以上的自由行程不得小于0.5m。
施工升降机安装检查验收表工程名称施工单位安装单位安装负责人安装高度机械型号验收时间验收部位序号验收要求验收结果1基础隐蔽工程验收资料齐全,并签字基础2应有排水设施、基础无裂纹,平整度符合要求3不应有明显变形、脱焊和开裂、外形整洁4立管接缝处错位节差<0.8mm5螺栓连接安装准确、紧固可靠,不得有松动钢结构6垂直度允许偏差为其高度的5/100007吊笼底部和对重升降通道周围应设置防护围栏,防护栏高度不低于1.5M 8升降机周围应搭设双层防坠棚、上下层间距不小于0.6M 9吊笼顶部四周应有护栏,高度不低于1.1M围栏防护10停层点处层门净高度应不低于1.8M ,吊笼净出口宽度相等对重钢上绳绳头固接11绳卡固接时其数量不得小于3个,间距不小于绳径的6倍,滑鞍放在受力绳的一侧,绳卡应与绳径匹配钢丝绳12钢丝绳应有出厂合格证,及未达到报废标准传动防护13传动系统的转动零部件应有防护罩等防护装置导向轮、14轮子连接及润滑应良好,导向轮灵活,无明显侧倾现象制动器15应设常闭式制动器,并装有手动紧急操作机构及手动松闸功能16吊笼与对重应有导轨,导向正确可靠,吊笼采用滚轮导向,对重采用滑轮或导轨导向,导轨接头平滑17底座应设置吊笼和对重缓冲器,无缺损和变形18天轮应设防跳绳防护罩,并应固定良好19防坠落限速器应有标定有效期的年限牌,有效期为二年导向和缓冲装置20吊笼应设前后门及安全窗联锁限位开关,上下限位及上极限限位开关,防断绳开关,零位保护及急停开关,所有开关均应灵敏、可靠拆装单位检查验收意见:拆装负责人: 年 月 日施工单位检查验收意见:项目经理: 年 月 日监理单位检查验收意见:项目总监: 年 月 日备注1、施工升降机安装后应按程序检查验收,并填写表格留存;2、检查验收意见应明确清楚,不得含糊其词。
物料提升机安装检查验收表工程名称施工单位安装单位安装负责人机械型号验收时间序号验收项目验收要求验收结果1架体安装架体的安装必须符合设计要求,并取得省政主管部门安全鉴定2限位保险装置超高限位,楼层停靠装置防坠有效、可靠3缆风绳附墙装置按规定设置,牢固、可靠4钢丝绳有绳卡,有过路保护,且未达到报废标准5楼层卸料有防护栏杆、与架体连接可靠6楼层卸料平台防护门有防护门,且防护门工具化、定型化7吊篮有安全门且工具化,有使用单根钢丝绳8架体基础按方案设置砼基础,无积水9架体安装有方案,垂直度在允许偏差范围内10架体防护架体外侧有立网,开口处有加固,摇把安装满足设计要求11卷扬机设置地锚牢固,导向滑轮设置合理12卷扬机防护有防护棚,有钢丝绳滑轮保护装置13上下联络信号有上下联络信号14避雷装置按规定设置避雷保护装置15持证上岗操作工应有操作证拆装单位检查验收意见:拆装负责人:年月日施工单位检查验收意见:项目经理:年月日监理单位检查验收意见:项目总监:年月日备注1、物料提升机安装后应按程序检查验收,并填写表格留存;2、检查验收意见应明确清楚,不得含糊其词。
工程升降机进场验收表
项目信息
进场验收内容
概述
该进场验收表用于确认工程升降机的质量和安全性能是否符合要求,以确保升降机能安全稳定地使用于工程施工中。
验收项目
1. 外观检查
- [ ] 是否有明显的变形、腐蚀或裂纹?
- [ ] 是否有歪斜、松动或失效的部件?
- [ ] 是否有缺失或损坏的保护装置?
- [ ] 是否有清晰可读的安全标识和警示标志?
2. 电气系统检查
- [ ] 电气线路和接线是否安全可靠?
- [ ] 控制系统是否灵敏、准确?
- [ ] 是否有电气设备缺失或异常情况?
3. 机械系统检查
- [ ] 升降机起升、下降和运行是否平稳?
- [ ] 是否有异常噪音或振动?
- [ ] 是否有未能正确配备的安全装置?
4. 制动系统检查
- [ ] 制动装置是否灵敏、可靠?
- [ ] 制动器和制动盘是否磨损严重?
5. 安全装置检查
- [ ] 是否配备正常工作的限位器和安全门?
- [ ] 是否配备安全绳、断轨保护装置等?
6. 质量检验
- [ ] 升降机的各项指标是否符合国家标准和技术要求? 验收结论
备注
{添加备注信息}。
施工升降机拆装统一检查验收表格
工程名称:
拆装单位(盖章):
施工单位:
租赁单位:
产权单位:
拆装负责人:
填表说明
1、本表共七张,适用于施工升降机的安装、接高、附着和拆卸的过程控制记录。
2、施工升降机拆卸时,填写表1、2、4。
3、每次接高时,均应填写表6。
4、除表3以外,其他表格均应由拆装单位加盖公章。
复印件无效。
5、以上资料,监理单位、施工单位、租赁单位、拆装单位各留存一份原件。
施工升降机安装/拆卸任务书
表1
档案编号:年月日
施工升降机安装/拆卸安全、技术交底
表2
档案编号:年月日
施工升降机基础验收表
表3
档案编号: 年月日
施工升降机安装/拆卸过程记录
表4
档案编号:年月日
施工升降机安装完毕验收记录
表5-1
档案编号: 年月日
施工升降机安装完毕验收记录
表5-2
注:新安装的施工升降机及在用的施工升降机至少每三个月进行一次额定载荷的坠落实验;只有新安装及大修后的施工升降机才做“超25%动”试运行。
施工升降机接高验收记录
表6
档案编号: 年月日。
建筑施工升降机进场验收表
建筑施工升降机进场验收表
验收情况:
本表格用于建筑施工升降机的进场验收,以下为验收项目及内容。
验收项目:
1.吊笼门机械锁止装置和电气联锁装置
2.围栏门电气和机械联锁装置
3.安全防坠器
4.安全保护装置
5.吊笼防坠安全钩
6.防松绳保险装置
7.上下限位、极限开关和JE挡装置
8.吊笼、对重等缓冲装置
9.电气控制系统
10.主要结构
11.立管壁厚最大减少量不超过原厚度的25%件腐蚀磨损状况是否符
12.卷筒、滑轮、钢丝绳、齿轮齿条、吊钩、连接件合标(销轴、螺栓)等易损构件是否符合标准要求
13.特种设备制造许可证(03年以后出厂的设备)或生产许可证(03年以前出厂的设备)
14.产品合格证
15.起重机械制造监督检验证明书(07年3月份以后设备安全的设备)
16.技术档案是否齐全
17.产品使用说明书
18.铜陵市建筑起重机械注册备案卡
19.安全防坠器有效标定期限不超过一年的检测报告
验收内容:
对以上验收项目进行检查,确保装置是否齐全、无损坏,易损构件是否符合标准要求,特种设备是否具备相应的许可证和合格证,技术档案是否齐全,安全防坠器是否有效,并记录检测报告。
验收结论:
根据以上验收内容,产权单位、使用单位、监理单位分别签字并盖章,确认验收结论。
建筑施工升降机进场验收表,用于确保升降机的安全性和合规性,保障工人的生命安全。
工地升降机验收表验收信息- 项目名称:- 施工单位:- 工地地址:- 验收人员:- 验收日期:升降机基本信息- 品牌:- 型号:- 功率(千瓦):- 最大载重量(吨):验收内容1. 机房及设备外观- 机房是否完好,无明显损坏或破损部位。
- 设备外观是否清洁整齐,无积尘或污渍。
2. 机房内部设备- 电气设备是否正常运行。
- 机房内灯光是否正常。
3. 安全装置- 是否配置了急停开关,并且急停开关灵敏度是否符合要求。
- 是否安装了平层器,并且平层器功能是否正常。
4. 导轨及传动装置- 导轨是否安装牢固,无松动或变形。
- 传动装置是否正常,无异常噪音或震动。
5. 导轨滑动面及补偿装置- 导轨滑动面是否平整,并且无明显磨损或划痕。
- 补偿装置功能是否正常。
6. 雷达系统- 雷达系统是否正常运行,无误报或漏报现象。
7. 安全绳保护装置- 安全绳是否安装完好,无断丝或磨损。
- 安全绳保护装置是否灵敏,能够及时阻止升降机的运动。
8. 操作台及控制系统- 操作台按钮是否灵敏,正常响应。
- 控制系统是否正常运行。
9. 防坠器和检修箱- 防坠器和检修箱是否安装完好,无松动或损坏。
验收结论- [ ] 通过验收- [ ] 未通过验收验收意见(填写验收人员的其他意见或建议)验收人员签名(验收人员请在下方签名)---以上为《工地升降机验收表》内容,请进行详细查看和填写,并留存备案。
施工升降机统一验收表升降机是建筑施工过程中必不可少的机械设备,它在运输工人、材料和工具上、以及提供工作平台等方面都带来很大的便利。
然而,不合格或不安全的升降机对施工现场的人员和设备可能造成严重危害。
为了确保升降机设备的安全,最好实施统一验收制度,以保证设备运行安全。
以下是一份施工升降机统一验收表:1. 设备制造商和出厂编号:2. 设备型号和规格:3. 设备生产日期:4. 是否有完整的产品合格证明文件:5. 安全性能部件:a. 操纵杆:不应有裂纹,应满足直线升降机的操作要求。
b. 控制器:按钮应易于识别,操作应平滑、自由,不应有任何卡顿感。
c. 安全装置:如限位开关、自锁装置等,应确保操作可靠和准确;d. 控制箱:应符合国家安全标准,绝缘电阻大于20MΩ。
6. 电器部分:a. 电缆、插头等连接接头应可靠,无损坏、断裂等现象。
b. 起动装置、电控部件、接线应符合国家电器安全标准,电量符合设计要求。
7. 机器部分:a. 主要机械部件如钢丝绳、滚轮、传动齿轮、电机等,应没有损坏、磨损等现象。
b. 机体金属应齐全、无裂缝、折迹等现象,涂层应平滑、均匀。
c. 准确安装和固定。
8. 运行和维护:a. 是否有详细的运行和维护手册供使用人员参考。
b. 是否有足够数量的使用和维护手册、安全操作规程及计划等。
c. 运行记录是否符合规定。
以上是施工升降机统一验收表的一些内容,根据实际情况进行添加和修改,以确保升降机安全可靠使用。
验收时应认真检查细节,对于发现的问题要及时处理,并保留相应的记录。
这样可以降低设备故障率,增强安全性,确保人员和设备的安全。

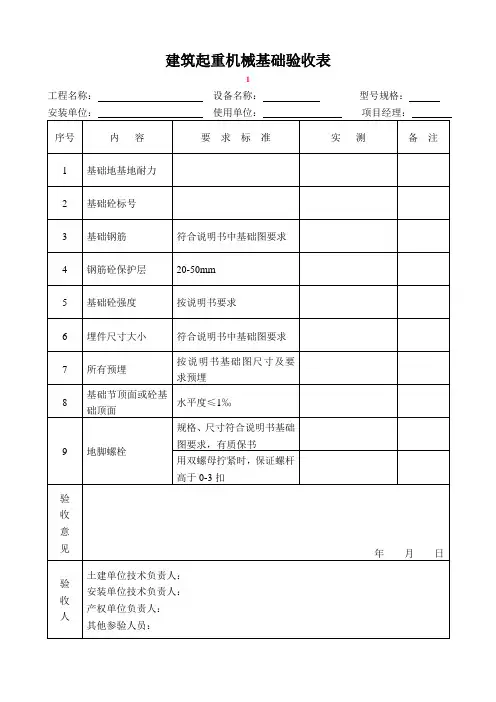

表A 施工升降机基础验收表
附录B 施工升降机安装自检表
附录C 施工升降机安装验收表表C 施工升降机安装验收表
注:1、新安装的施工升降机及在用的施工升降机应至少每3个月进行一次额定载重量的坠落试验;
新安装及大修后的施工升降机应作125%额定载重量试运行;
2、对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
附录D施工升降机交接班记录表表D施工升降机交接班记录表
附录E施工升降机每日使用前检查表
附录F施工升降机每月检查表
注:对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
中华人民共和国住房和城乡建设部公告第651 号关于发布行业标准《建筑施工升降机安装、使用、拆卸安全技术规程》的公告现批准《建筑施工升降机安装、使用、拆卸安全技术规程》为行业标准,编号为JGJ 215 – 2010,自2010年12月1日起实施。
其中,第4.1.6, 4.2.10, 5.2.2, 5.2.10, 5.3.9条为强制性条文,必须严格执行。
本规程由我部标准定额研究所组织中国建筑工业出版社出版发行。
中华人民共和国住房和城乡建设部2010年6月12日1..0.1在建筑施工升降机安装、使用、拆卸中,为贯彻“安全第一、预防为主、综合治理”的方针,确保施工中人员与财产的安全,制定本规程。
1.0.2本规程适用于房屋建筑工程、市政工程所用的齿轮齿条式、钢丝绳式人货两用施工升降机,不适用于电梯、矿井提升机、升降平台。
1.0.3施工升降机的安装、使用和拆卸,除应符合本规程规定外,尚应符合国家现行有关标准的规定。
2.0.1安装吊杆jib attachment施工升降机上用来装拆导轨架标准节等部件的提升装置。
2.0.2额定安装载重量rated erection load安装工况下吊笼允许的最大载荷。
2.0.3额定载重量rated load使用工况下吊笼允许的最大载荷。
2.0.4防坠安全器safety device非电气、气动和手动控制的防止吊笼或对重坠落的机械式安全保护装置。
2.0.5限位开关terminal stopping switch吊笼到达行程终点时自动切断控制电路的安全装置。
2.0.6极限开关ultimate limit switch吊笼超越行程终点时自动切断总电源的非自动复位安全装置。
2.0.7对重Ounterweigh对吊笼起平衡作用的重物。
2.0.8层站landing建筑物或其他固定结构上供吊笼停靠和人货出人的地点。
2.0.9地面防护围栏base level enclosure地面上包围吊笼的防护围栏。
表A 施工升降机基础验收表
附录B 施工升降机安装自检表
附录C 施工升降机安装验收表表C 施工升降机安装验收表
注:1、新安装的施工升降机及在用的施工升降机应至少每3个月进行一次额定载重量的坠落试验;
新安装及大修后的施工升降机应作125%额定载重量试运行;
2、对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
附录D施工升降机交接班记录表表D施工升降机交接班记录表
附录E施工升降机每日使用前检查表
附录F施工升降机每月检查表
注:对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
