冬雨季施工技术措施
一、雨季施工措施
1、现场的排水系统尚未形成,拟在场内挖筑排水沟收集施工排水及降水井排水,可将施工用水引到厂区外的排水沟排放,若厂区外不具备排水条件,则在厂内筑集水池用泵提升排入河道。
2、浇筑砼前,先了解近日天气预报,必须避开大雨天施工。
浇砼时遇下雨,应采用塑料薄膜覆盖,下大雨时必须停止作业。
3、提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦下雨即可使用。
4、雨季应随时测量砂、石含水率,根据含水率的大小及时调整配合比。
5、所有机电闸和水泥库房屋面应搭设严密,防止渗漏和被水淹。
雨后由专职人员对电气线路、机械设备等进行全面安全检查,检查无问题方可投入使用。
二、夏季施工技术措施
1、对烈日暴晒升温的模板钢筋淋水润湿,临界初凝的砼表面,一经抹平即覆盖塑料薄膜,防止水分蒸发。
2、砼浇筑完后应及时洒水养护,保证烈日下水分补充。
对防水砼的养护尤为重要。
3、配备降温防暑材料和急救药物,避免人员中暑。
4、池子内、外平面抹灰应尽量避开酷日,必要时以塑料薄膜或草袋覆盖,终凝后洒水养护保证抹灰面不裂不空。
三、冬季施工技术措施
1、必要时可在砼中掺入MS-F低温早强剂,龄期可达到设计强度。
2、对露天的水泥湿作业部位,必须用塑料薄膜或草垫覆盖过夜,防止受冻损坏。
3、不得使用含有冰渣,冰结块的砂石搅拌砼。
4、受冻的原材料需解冻后方可使用。
冬雨季施工措施第一节、雨季施工保证措施一、施工准备工作1、施工场地:(1)场地排水:施工现场根据地形在建筑物南侧设一水沟,对场地排水系统进行疏通,以保证水流畅通、不积水。
在工地入口处备沙袋数袋,若发生暴雨,用沙袋砌挡。
(2)施工道路:施工现场地坪均为砼地面,保证雨后通行。
(3)现场的临时建筑基础应置于可靠的基土上,并做好排水。
大雨时应由专人巡查,以免出现坍塌事故。
2、技术准备(1)由技术管理部负责在雨季到来之前根据本工程雨季施工内容和特点,提前编制有针对性和切实可行的雨季施工方案,报请业主及监理单位审批,审批合格后,对现场管理人员及具体施工人员进行交底、教育,及时落实方案内容。
(2)根据施工要求及施工方案编制材料需求计划。
(3)由安全管理部编制雨季防汛预案,并组织工人进行演习。
3、生产准备(1)成立雨施领导小组,保证雨施正常进行。
各分包单位也应成立相应的领导小组,明确各自分工,抓好雨施各项工作的落实。
(2)成立防洪防汛抢险队,备齐潜水泵、草袋子、铁锹等防洪工具及设备,作好防洪的一切准备工作。
(3)项目部应按材料计划在雨施前准备好雨施材料。
(4)雨季前将临时排水系统与现场排水系统连通,使施工现场排水系统畅通。
(5)雨期施工之前,雨期施工领导小组对工程和现场进行全面检查,特别是脚手架、基槽、电器设备、机械设备等检查,现场道路、排水沟的形成、人防出入口和通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之前做好,发现问题,及时解决,防止雨期施工期间发生事故。
雨期施工期间,还应定期检查。
4、机电设备及材料保护(1)机电设备:机电设备的电闸箱要有可靠的防雨、防潮措施,并应安装接地保护装置。
(2)塔式起重机的接地装置要全面进行检查,其接地体的深度、距离、棒径、地线截面应符合规程要求,并进行测试。
(3)对雨淋、受潮而影响性能的材料(方木、木模板等)要采取防潮防雨措施,可放入棚内或用雨布覆盖,集中分类垫高码放并应通风良好。
冬季、雨季施工措施一、冬季施工措施当室外日平均气温连续 5 天稳定低于5 摄氏度时,即进入冬期施工,并应密切注意天气预报,制定气温突然下降的防冻措施。
1、作好冬期施工的技术、物资准备,以适应冬期施工的要求。
2、混凝土的冬期施工:(1)在施工前准备保温材料,常用的有草帘、麻袋、塑料薄膜等,一旦发生冻、雪天气将已浇筑的砼进行覆盖保温防冻害。
对于刚浇筑的砼,采用先盖一层塑料薄膜后盖草帘,草帘的层数以最低气温而定,0 摄氏度时盖一~二层,-5 摄氏度时盖二~三层。
白天气温回升时掀开草帘吸热,晚上再覆盖保温。
(2)在迎风面增设挡风材料,如用旧油毡,水泥袋等。
(3)当气温低于0 摄氏度时,不得浇水养护,以免冻结。
(4)根据实际情况,可提高砼的强度等级,提高砼的早期强度。
(5)采用掺入早强剂和防冻剂。
对于钢筋混凝土宜采用无氯盐类防冻剂。
对于是否采用防冻剂和早强剂根据情况而定,选择的方案要事先报业主和监理审批。
3、砌体冬期施工:(1)砌体材料的要求:砌筑时清除表面上的冰、霜、雪;遇水浸泡后受冻的砖不能用;当室外温度在0 度以上时普通砖可适当浇水湿润。
(2)对砂浆的要求:在负温条件下砌筑,砂浆稠度可比常温时大1~3cm,但不得大于12cm,以确保砂浆与砖的粘接力。
(3)冬期砌筑施工方法:砌体冬期施工除掺入抗冻剂外,宜采用掺盐砂浆法,以氯化钠为主,对砌体中配置的钢筋应作防腐或刷水泥浆处理,随刷随砌。
冬期施工的操作方法同常温施工相同,但砌筑铺浆的长度不宜太长。
砂浆应随拌随运随用。
每天的砌筑高度及临时间断处的高低差不得大1.2M。

二、雨季施工措施本标段的施工工期适逢春季,我司在编制施工组织设计时,已经考虑了雨季对施工进度的影响。
我们将采取特别的措施防止雨季的影响。
(一)、施工期间,准备足够的宽幅彩条布,作为雨天的履盖用料。
(二)、联系气象预报部门,定购月、周、日的天气预报资料。
把天气预报资料贴上施工现场办公室,使施工人员对天气情况心中有数,并根据情况调整施工进度计划,减少雨季的影响。
冬雨季施工等特殊情况下的施工措施第一节冬、雨季施工措施一、雨季施工措施(一)雨季施工管理目标根据本标段工程特点,雨季施工期间的工程管理目标主要为以下几点:(1)雨季施工主要以预防为主,采用防雨措施及加强截、排水手段,确保雨季正常施工,不受季节性气候的影响。
(2)对施工中易出现的土方塌陷,护坡塌方等采取有效措施,做到大雨后能立即复工。
(3)加强信息反馈,确保施工安全,尤其是土石方明挖部分在雨季的重要性要有充分的认识。
(二)雨季施工准备工作1、技术准备在雨季的施工组织安排要进行充分优化组合,对于施工中可能发生的问题或灾害要有充分的对策,雨期前针对工程特点和工期要求,编制《防汛应急预案》,加强对民工、职工的教育管理,充分收集及掌握当地的气象及水文资料,并与气象部门联系,及时获得有关的天气预报资料。
准备充足的应急物资,防汛领导小组成员及防汛值班人员要保持警惕,当达到汛情预警值时,立即向有关方面汇报并启动应急预案,让预案组织工作在防汛过程中得到实施,不至于对工程造成较大的损失。
2、组织准备项目部成立抗洪领导小组,同时成立抗洪突击队。
抗洪领导小组的组长由项目经理担任,副组长由主管生产的副经理担任,组员要有各业务部门、施工队主主管参加。
抗洪突击队的队员要挑选年轻力壮、责任心强、勇于吃苦的同志参加。
3、施工场地的布置施工现场根据地形对场地内排水系统进行疏通,以保证水流畅通,不积水,并要防止四邻地区地面水倒流进入场地。
场地内的施工便道要进行硬化,并做好路拱。
道路两旁做好排水沟,保证雨后通行不陷。
4、物资准备雨季施工所需要的各种物资、材料都要有一定的库存量,尤其是外加剂、水泥等库房要做好保管与防潮工作,确保雨季的物资供应。
同时严格按防汛应急预案的内容储备一些必要的抗洪抢险物资,例如编织袋、防雨棚、彩条布、铁锹及必要雨具等,一旦哪里有危险,立即组织抢险。
5、机械、机具准备在雨季来临之前,对机电设备的配电箱要采取防雨、防潮等措施,并严格按规范要求安装接地要求安装接地保护装置。
冬、夏、雨季施工措施
一、冬季施工措施
1.1 防寒保暖:为施工人员提供足够的保暖衣物和设备,确保施工人员的体温不受寒冷气候影响。
1.2 防滑措施:在施工现场铺设防滑垫,使用防滑鞋具,确保施工人员的安全。
1.3 施工材料保护:对施工材料进行保温处理,防止因低温造成的材料损坏。
1.4 设备维护:对施工设备进行定期检查和维护,确保设备在低温环境下正常运转。
1.5 施工计划调整:根据天气预报,合理安排施工进度,避免在极端低温天气进行室外作业。
二、夏季施工措施
2.1 防暑降温:为施工人员提供足够的防暑降温设备和药品,如遮阳帽、防晒霜、清凉饮料等。
2.2 工作时间调整:合理安排工作时间,避免在高温时段进行室外作业,采取早晚施工的方式。
2.3 安全教育:加强对施工人员的安全教育,提高他们对夏季施工安全风险的认知。
2.4 防火措施:加强施工现场的防火措施,确保消防设备齐全并定期检查。
2.5 防止中暑:在施工现场设置休息区,提供充足的饮用水和
防暑药品,确保施工人员能够及时休息和补充水分。
三、雨季施工措施
3.1 防雨准备:为施工人员配备雨衣、雨鞋、防水工具等防雨装备。
3.2 施工排水:确保施工现场有良好的排水系统,避免积水影响施工进度和质量。
3.3 材料保护:对施工材料进行防水处理,避免材料受潮损坏。
3.4 设备防潮:对施工设备进行防潮处理,确保设备正常运转。
3.5 施工计划调整:根据天气预报,合理安排施工进度,避免在雨季期间进行室外作业。
通过以上冬、夏、雨季施工措施,可以有效应对不同季节的施工挑战,保证施工进度和施工质量,确保施工人员的安全。
冬雨季施工措施冬季是雨水较多的季节,雨季施工措施是确保施工安全和质量的重要举措。
本文将介绍11项冬雨季施工措施。
措施一:制定合理的施工计划。
根据当地气象条件和雨季的特点,制定适合冬季雨水量的施工计划,合理安排施工进度。
措施二:建立雨季施工管理制度。
建立完善的施工管理制度,包括对施工场地的排水设施进行检查和维护,制定雨季施工的安全规范和操作规程。
措施三:修复或加固排水系统。
检查和修复施工场地的排水系统,确保排水管道畅通,并及时清理沟渠,防止雨水积聚导致施工现场淹水。
措施四:加强土方施工的监测和管理。
雨季施工时,土方施工容易出现塌方等安全问题,需要加强土方施工的监测和管理,及时采取相应的措施,确保施工的稳定性。
措施五:增加降雨天施工的班次。
雨季天气多变,可以增加降雨天施工的班次,合理利用雨水停歇的时间进行施工,提高施工效率。
措施六:加强材料的防潮和防雨措施。
在雨季施工中,需要加强对材料的防潮和防雨措施,确保施工材料的质量和安全性。
措施七:加强现场安全检查和管理。
加强现场安全检查,及时排除安全隐患,并加强对工人的安全教育和培训,提高他们的安全意识和自我保护能力。
措施八:合理安排施工进度。
在雨季施工中,应根据雨情情况合理安排施工进度,避免在大雨天施工或进行关键性的施工工序。
措施九:处理好暴雨情况。
暴雨天气下,需要及时采取相应措施,保护施工现场的安全,如加固脚手架、封闭危险区域等。
措施十:加强与供货商和施工队伍之间的沟通与协调。
加强与供货商和施工队伍之间的沟通,了解供货情况和施工进展,及时解决存在的问题和困难。
措施十一:做好施工记录和资料的归档。
及时做好施工记录,包括雨季施工中各项措施的执行情况,以及施工过程中出现的问题和解决方案等,便于后续管理和总结经验。
总之,冬雨季的施工措施是确保施工安全和质量的重要手段。
通过加强管理、合理安排施工进度以及加强与供货商和施工队伍的沟通与协调,可以有效应对雨季施工带来的各种问题,保证施工的顺利进行。
第1篇一、冬雨季施工特点1. 冬季施工特点:气温低、湿度大、风力强,易导致施工材料冻裂、施工质量下降、安全事故增多。
2. 雨季施工特点:雨水多、湿度大、气温高,易导致施工材料受潮、施工质量下降、安全事故增多。
二、冬雨季施工措施1. 冬季施工措施(1)保温层施工:屋面保温材料必须符合设计要求,并不得含有冰雪。
雪天或五级风以上的天气不得施工。
(2)水泥砂浆找平层施工:水泥砂浆找平层施工时应掺入防冻剂,采用氯化钠作为防冻剂,其掺量见表5。
找平层施工时应随抹光随用草帘被覆盖,进行养护,防止失水过快。
(3)防水层施工:防水层施工应选择无风晴朗天气进行。
防水卷材施工采用热熔法施工,施工温度不应低于-10。
基层处理剂涂刷后应干燥10h以上,干燥后应及时铺贴。
2. 雨季施工措施(1)保温层施工:保温层的铺设必须避开雨天,并及时做找平层和防水层,以免保温层含水过多,影响保温隔热效果。
(2)水泥砂浆找平层施工:找平层施工时应随抹光随用草帘被覆盖,进行养护,防止失水过快。
找平层应平整坚实、表面无凹凸、起砂、起鼓现象。
积雪、残留冰霜、杂物等应及时清扫干净。
(3)防水层施工:防水层施工应选择无风晴朗天气进行。
防水卷材施工采用热熔法施工,施工温度不应低于10。
基层处理剂涂刷后应干燥10h以上,干燥后应及时铺贴。
三、安全措施1. 冬雨季施工期间,加强安全生产知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能。
2. 根据气候变化,灵活安排不同工种工作,在遇到大风、雨、雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,在采取有效的防冻、防滑措施后方可进行正常施工。
3. 加强作业人员生活区的管理,严禁将未完工工程的地下室作为住宿场所,工人宿舍取暖设施应设专人管理,严禁明火取暖和乱拉、乱接电器,严防烟气中毒、火灾和触电事故。
4. 建立项目经理部负责防洪组,及时投入防洪排涝,保护现场物资。
四、总结屋面工程冬雨季施工是一项复杂而重要的工作,施工单位应充分了解施工特点,采取相应的施工措施,确保工程质量和施工安全。
可编辑修改精选全文完整版冬雨季施工措施一、冬季施工前期准备工作1、准备足够保温材料(麻袋、草袋、薄膜等),必要时提供火炉。
2、混凝土、砂浆早强防冻剂准备就绪。
3、做好冬期施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。
4、对敷设大量保温材料等易出现火灾场所,应准备好必要的消防器材,附近设消火栓,预防火灾发生。
5、建立有效的冬期施工各项规章、责任和值班制度。
6、安排专人进行气温观测并做好记录及时接受天气预报,防止寒流袭击。
7、对全体施工人员进行冬期施工的安全和防火教育。
8、外加剂的存放保管,配制与掺加有专人负责,认真做好记录。
9、组织学习冬期施工有关规范、规定和冬期施工的理论。
二、土方回填工程冬季施工措施1、土方开挖(1)土方工程的冬期施工,施工前应做好准备工作,并应连续施工。
(2)冬期施工时,运输道路和施工现场应采取防滑和防火措施。
(3)冬期开挖冻土时,应采取防止引起相邻建筑物地基或其他设施受冻的保温防冻措施。
(4)在挖方上边弃置冻土时,其弃土堆坡脚至挖方边缘的距离应为常温下规定的距离加上弃土堆的高度。
(5)开挖完的基槽(坑)应采取防止基槽(坑)底部受冻的措施。
当基槽(坑)挖完不能及时进行下道工序施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保温。
2、土方回填(1)回填前,应清除基坑内的各种杂物,排干积水,铲除浮泥。
(2)土方回填时,对回填用土进行预先保温,可将回填土集中堆放,将表面冻土刨开,将内部含有一定热量的土挖出进行回填。
(3)应适当减少土方回填量,在保证基土不冻结的情况下,尽量少填,如室内回填土可在回春后回填。
(4)回填土施工中,取土、运土、铺填、压实等各道工序应连续进行。
(5)冬期土方回填时每层铺土厚度应比常温施工时减少20%~25%。
预留沉陷量应比常温施工时增加。
三、防水工程冬季施工措施1、防水涂料等原材料进场后,应妥善保管,以防雨雪天气造成受潮。
2、基层表面应保持干燥,含水率不大于9%,其简单测定方法是将面积约1M2,厚度约为1.5~2的橡胶板覆盖在基层面上,放置2~3小时,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水印,根据经验说明可以满足施工要求。
第 1 章冬雨季施工措施1.1.冬季施工措施1、当室外日平均气温连续五天稳定低于5℃时,即进入冬期施工,根据施工进度计划,本工程部分项目在冬季施工期内,需采取相应的冬季施工措施。
2、安排专人进行气温观测记录,与当地气象台保持联系,及时接收天气预报,防止寒流突然袭击,根据工程实际需要,提前组织有关机具、外加剂和保温材料进场。
(一)砌体砌筑冬期施工1、砂浆用砂不得含有冰块和直径大于10mm的冻结块,以免影响砂浆的匀质性和水泥的正常硬化,砌筑时间应在白天气温较高时砌筑,从早上九点至下午四点为宜,并把当天砌筑的填充墙用草帘覆盖,当气温持续低于-5℃时,应停止砌筑。
2、所用砂浆宜采用普硅水泥拌制,充分发挥其早强、水化热高和耐冻性较好的特点,冬天砌筑不得使用无水泥配制砂浆。
3、砌筑前,应清除砼表面及砌块表面冰霜、积雪、尘土,砂浆不得含有冰块和直径大于1cm的冻结块,石灰膏应防止受冻,如遭冻结应待其融解后方可使用,否则石灰膏在砂浆中分而不匀,影响砂浆的质量。
4、在负温下砌筑,砌块和砖可不浇水,砂浆稠度宜比常温适当增大,以保证一定的砌筑温度和砂浆上墙后不致立即冻结,已冻结的砂浆不得再用热水拌和后使用。
5、配制抗冻砂浆,应有专人负责,砂浆搅拌时间应比常温施工增加0.5-1.0倍。
可在砂浆中加入防冻外加剂,加快砂浆早期强度增长和延缓受冻的时间,保证在冬期施工中的砌体质量。
6、砌块砌筑时不得大面积铺设砂浆砌筑,砂浆要随拌随用,以保证良好粘结,以防止冻结。
7、每天砌筑高度及临时间断处的高度差,均不得大于1.2m,间断处应作成阶梯形。
8、每天砌筑后,砌块表面上不应铺灰,并用草袋、草垫等保温材料覆盖,以防止砌体砂浆过早受冻,影响砌体的整体强度,继续砌筑前,应先扫净砌块面再施工。
(二)钢筋工程冬期施工1、钢筋负温冷拉采用控制冷拉率的方法,因其屈服点与常温基本一样,冷拉率与常温相同。
2、负温进行电渣压力焊时,应注意温度过低严重影响焊接质量,必须确保0℃以上进行焊接,要增加技术人力,争取在气温较高时焊接完毕,确保质量。

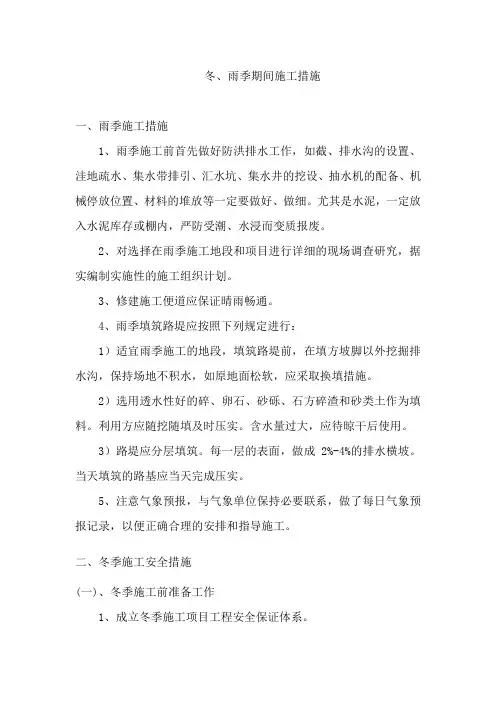

冬、雨季期间施工措施一、雨季施工措施1、雨季施工前首先做好防洪排水工作,如截、排水沟的设置、洼地疏水、集水带排引、汇水坑、集水井的挖设、抽水机的配备、机械停放位置、材料的堆放等一定要做好、做细。
尤其是水泥,一定放入水泥库存或棚内,严防受潮、水浸而变质报废。
2、对选择在雨季施工地段和项目进行详细的现场调查研究,据实编制实施性的施工组织计划。
3、修建施工便道应保证晴雨畅通。
4、雨季填筑路堤应按照下列规定进行:1)适宜雨季施工的地段,填筑路堤前,在填方坡脚以外挖掘排水沟,保持场地不积水,如原地面松软,应采取换填措施。
2)选用透水性好的碎、卵石、砂砾、石方碎渣和砂类土作为填料。
利用方应随挖随填及时压实。
含水量过大,应待晾干后使用。
3)路堤应分层填筑。
每一层的表面,做成2%-4%的排水横坡。
当天填筑的路基应当天完成压实。
5、注意气象预报,与气象单位保持必要联系,做了每日气象预报记录,以便正确合理的安排和指导施工。
二、冬季施工安全措施(一)、冬季施工前准备工作1、成立冬季施工项目工程安全保证体系。
2、冬季施工必须确保工程质量,做到安全生产。
开展冬季施工前的质量、安全综合检查,对各分项施工项目、机械设备使用等情况逐一进行全面检查,重点检查职工宿舍、现场临时用电、施工防火、防冻、防滑、防煤气中毒和临边高处作业防护措施。
对存在安全隐患的部位和安全防护措施不到位的场所,按“三定”措施(定人、定整改措施、定隐患整改时间)整改后,由项目工程主管领导、施工技术人员和专职安全员复检合格后,才能实施施工。
3、开展班组冬季安全生产教育培训活动。
对冬季施工的班组和机械设备操作人员,按工作性质开展安全技术交底、操作规程和安全知识教育活动。
要求各班组长,严格按冬季施工安全技术措施要求,合理安排组员日程工作安排,不违章作业。
4、明确各级管理人员安全生产责任制度,对在施工现场发生违章作业、违章指挥现象。
(二)、现场管理措施1、现场内的各种材料按材质分类堆码到指定地点,堆放高度不得高于1.5m并有防止倾倒保护措施和防火、防盗措施。
冬(雨)季施工措施冬季施工时间:日平均气温连续5天低于5摄氏度,为冬施开始日期;日平均气温连续5天高于5摄氏度,为冬施工结束日期。
雨季施工时间:根据本区气候资料,雨季一般为5月至9月,高峰集中在每年7、8月份。
同时,由于雨热同期,雨季施工时一般气温较高。
1冬季施工措施1.1组织准备1、建立工程领导小组,其成员由项目经理、副经理、技术负责人、安全总监、各部门负责人组成负责整个工程的冬季施工。
2、项目部建立完善的冬期施工责任制,质量检验制、气象预报制、技术交底制和岗位责任制各项管理制度,树立确保质量、预防为主的方针,建立一个完善的质量保证体系。
3、项目经理是工程安全第一安全责任人,必须重视安全技术交底工作。
安全技术交底内容主要包括:向施工人员交待任务、讲解施工方法、安全要求、冬季施工安全注意事项以及预防补救措施等;层层进行交底,级级抓落实,深入到班组每一个人1.2施工准备1、现场所需混凝土一律采用商品混凝土,并要求加防冻剂及热水热砂热拌。
现场无论混凝土、砂浆均采用综合蓄热法施工,即原材料加热、加外加剂,覆盖保温。
2、砂料在夜间、阴天与雨雪天,用毡布盖好、盖严,晴天(太阳充足)全部打开,晚上盖严。
严冬采用热坑法给砂石加温,采用热水搅拌砂浆。
3、砂浆及干硬性砂浆采用随拌随用,在半小时用完,避免长时间存放,运输车辆加盖,并避免二次运输。
4、设专职测温人员,手机各方面气象信息,注意长期及短期天气形成变化的预报。
5、测温人员及时向项目负责人提供回报天气情况,根据实际情况安排,及时调整工序,并采取措施,避免突如其来的寒流给工程质量带来危害,确保混凝土受冻前达到临界强度,及其它项目不遭受冻结、确保混凝土入模、砂浆上墙及铺设的温度。
1.3土方工程冬季施工措施根据开挖面积大小、形状和开挖的深度具体条件,合理的布置挖掘机、装载机、铲车等作业方向,保证运输道路畅通,安排合理的进出环形道路,充分发挥各种作业机械设备的效率。
冬、雨期施工措施一、冬期施工准备(一)施工场地的准备工作1、施工场地积雪清扫后,积雪不应堆放在机电设备、构件堆放场地附近。
2、保证消防道路的畅通。
3、工地暂时供水管道用岩棉管保温,埋地部份埋入地面以下冻土层深度以下或者表面覆盖塑料膜保温。
(二)保温材料的准备1、基槽选用保温性能好的岩棉毡。
2、钢模板的保温,选用轻质、防火、保温性能好的聚苯乙烯泡沫板、岩棉。
3、砼表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的岩棉毡、稻草编制的草帘等。
(草帘由于易燃、易散开,需用玻璃丝包装后使用)4、施工仪器仪表准备。
5、大气温度测量:木制300×300×400m m 百叶箱、最高最低温度计。
6、砼测温:棒型温度计、便携式电子测温仪。
7、室内温度:干湿温度计。
8、各种测温表格及文具。
二、冬期施工管理(一)、冬期施工方案管理1、项目技术人员熟悉设计图纸,编制有针对性、操作性的冬施方案。
2、冬期施工方案必须经总工程师审批。
3、入冬前,应按经过审批的冬施方案进行交底,并做好检查工作,设专人分工负责。
(二)、冬期施工测温管理工作1、各施工现场要在入冬前建立测温组织,每日对天气温度、混凝土温度、砂浆温度进行观测。
项目技术负责人负责本工程的测温工作,并指定专人测温。
专职测温人员要认真负责,测试数据真实可靠。
2、测温时间和所测温度值应详细记录,整理数据。
每天、每层、每施工段住手测温后,由技术员审阅测温记录签字后交技术负责人审查。
技术员定期将测温记录归入技术档案,以备存查。
3、测温人员应保持与供热、保温人员的联系,如发现供热故障或者保温措施不当使温度急剧变化或者降温过快等情况,应即将向技术负责人报告进行处理。
4、派驻项目的质量检查人员,每天要抽查测温情况,将其纳入质量控制的范围。
(三)冬期施工保温工作管理1、水源及消火栓要提前做好保温工作,防止受冻。
2、暂时工程的水管、供热管道必须在入冬前做好保温维护工作,保证冬期施工时能正常供水供热。
冬雨季施工措施第一篇:冬雨季施工措施冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施一、冬雨风季施工措施1、开展冬季施工安全生产知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能。
2、根据气候变化,灵活安排不同工种工作,在遇到大风、雨、雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,在采取有效的防冻、防滑措施后方可进行正常施工。
监理单位应严格把关,消除发生高处坠落事故的隐患。
3、加强作业人员生活区的管理,严禁将未完工工程的地下室作为住宿场所,工人宿舍取暖设施应设专人管理,严禁明火取暖和乱拉、乱接电器,严防烟气中毒、火灾和触电事故。
4、建立项目经理部负责防洪组,及时投入防洪排涝,保护现场物资。
5、合理布置现场,做到:1)现场有排水设施,排水通道畅通。
保持电缆沟内无异物堵塞,使沟内积水能及时排走。
2)严格按照《施工现场临时用电安全技术规范》敷设电气线路和配置电气设备。
3)按照消防要求设置灭火器,消防龙头等。
保护施工用电电源配电箱,配电箱安装处应防雨水进去,造成短路故障和人身、设备事故。
4)办公、宿舍等临设要加固牢靠,四周有排水系统。
5)防潮、防雨材料架空存放,屋面采取防水措施。
安装设备须放置在高于地面150mm的基础上,并用雨布遮盖,防雨、防晒、防污染。
6、现场清理干净,物料堆码整齐、统一,悬挂物、标志牌固定牢靠,施工道路通畅。
7、储备足够的防水材料和排水器材,如水泵、铅丝、蓬布、塑料薄膜等。
8、定期检查各类防风、防雨、防雷设施,发现问题及时解决,并做好记录。
9、需要设置缆风绳的设备或装置,在施工过程中必须设置缆风绳。
10、设专人关注天气预报,做好记录,并与市气象台保持联系,了解天气变化动态,及时通知各有关部门,以便及时调整施工计划,做好施工安排,防止暴风雨的袭击。
保护好现场施工技术资料,注意防雨、防霉、防蛀,保证资料完好。
11、科学、合理安排风雨期施工,当风力大于6级时,应停止室外的施工作业,提前安排好各分部分项工程的雨期施工,做到有备无患。
冬、雨季施工措施一、冬雨季施工质量保证措施1、在施工中要加强与气象部门的联系,了解未来2-3天的天气情况,及时做好工作的安邦轿口调整,硅浇灌必须尽量避开雨天浇筑碎。
如遇突然下大雨不能继续浇筑时,应以塑料布覆盖,不让雨水直接冲刷刚浇筑的碎面,并在已接茬处将於振捣密实不见厚石子,同时根据该断面已受力情况,应加足够的插筋。
如是短时阵雨,在浇筑碎终凝前雨停时可继续浇筑碎。
在硅浇筑前应先在接茬处先铺以与硅同强度的砂浆(1~2cm厚),然后再浇碎。
2、碎施工前应及时测定砂石含水率,掌握其变化幅度,调整配合比,控制好用水量,确保硅质量。
3、浇灌碎前,要备有足够数量的塑料布或其它遮盖物,用作碎表面的临时遮盖,防止突然下雨冲刷硅表面。
同时,更要做好碎的养护工作。
4、所有机械棚要搭设严密,防止漏雨,机电设备采取防雨、防淹措施,安装接地安全装置。
保证机动电闸箱的漏电保护装置安全可靠。
5、特殊工种作业人员应配备好劳动保护用品。
6、做好钢材、水泥、各种外加剂等材料的防雨淋,防地表水浸湿的保护。
二.冬雨季施工工期保证措施1基础开挖前做好排水沟和施工道路工作,检查用电线路和设施,搞好防雨、防雷击工作。
基槽、坑开挖时采取人工排水措施,面上挖明槽,基坑内挖集水坑井进行有组织排水基础开挖后,应立即验槽,做好基础垫层以防雨浸蚀基底,同时有组织设置集水井和基坑排水沟收集地表水和地下水。
2、抓住有利时机,利用晴天,加班加点,在雨天到来前抢出基础,为主体的顺利施工打好基础。
组织足够的污水泵,有水就抽,保证雨停后即能复工。
3、随时保证现场排水系统的畅通,对水泥、钢材等易受水影响的材料采取必要的防护措施。
雨季施工应对临时排水系统进行检查、疏通或加固,防止场内地面水流入建筑物基坑内。
4、做好天气预报的收听,有计划地安排施工项目和劳动力,在碎和砂浆施工中严格控制砂、石含泥量,不得使用受潮水泥,已浇灌遇雨时应及时覆盖,加强对模板支撑的检查,处理好施工缝隙。
冬期雨季施工措施一、雨季施工准备1、雨季施工前认真组织有关人员分析雨季施工生产计划,本工程雨季施工部位为主体结构工程。
所需材料要在雨季施工前准备好。
2、组织相关人员进行一次全面检查,施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、外架防护等项工作。
3、检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
4、现场道路两旁设排水沟,保证不滑、不陷、不积水。
清理现场障碍物,保持现场道路畅通。
5、脚手架立杆底脚必须设置垫木或混凝土垫块,并设扫地杆,同时保证排水良好,避免积水浸泡。
所有马道、斜梯均应钉防滑条。
6、施工现场、生活基地的工棚、仓库、食堂、搅拌站、临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水。
7、在雨季到来前,作好脚手架的防雷装置。
安全检查部门在雨季施工前要对避雷装置作一次全面检查,确保防雷的有效性。
8、雨季所需材料、设备和其它用品,如水泵、抽水软管、草袋、塑料布、苫布等材料由器材、机械部门提前准备,水泵等设备应提前检修。
9、雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,及时加固,零配件补齐,确保用电安全。
二、雨季施工措施1、原材料的储存和堆放:水泥全部存入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。
砂、石料要有足够的储备,以保证工程的顺利进行。
场地四周要有排水出路,防止淤泥渗入。
加气混凝土砌块应在底部用木方垫起,上部用防雨材料覆盖。
2、临设道路:干线道路做好灰土垫层、混凝土路面,维护现有运输道路,做好现场排水系统,将地面雨水及时排出场外,修整路旁排水沟,做到有组织排水,以保证水流畅通,雨后不陷、不滑、不存水。
3、砌筑工程:雨期施工不得使用饱和的砖,以免砂浆流淌影响砌体质量。
砌体砂浆稠度应适当减小。
雨后继续施工时,应复核砌体垂直度。
每日的砌筑高度不宜过高,以保证墙体的稳定,一般而言,每日砌筑高度不超过1.2m。
冬雨季施工保证措施完整版在冬雨季进行施工,需采取一系列全面且有效的保证措施,以确保施工安全、质量和进度。
以下是一份详细的冬雨季施工保证措施方案。
一、冬季施工保证措施1.安全管理1.六防工作:认真做好防人身事故、防火灾、防爆炸、防冻、防中毒和防交通事故的“六防”工作,加强对重点部位和环节的监控。
2.防护设施管理:对施工现场的脚手架、安全网、劳动保护等防护设施进行严格管理,不得随意拆除或变更,确保符合规范要求。
3.高空作业管理:登高作业人员必须佩戴防滑鞋、防护手套等防滑、防冻措施,并按要求正确佩戴安全帽、系好安全带。
2.防火与防中毒1.防火安全教育:加强防火安全教育,建立各级防火安全责任制度,严禁在宿舍内使用电炉或明火取暖。
2.消防设施管理:确保消防设施及器材齐全、完好并能正常使用。
3.防中毒措施:宿舍内采用燃煤取暖时应防止一氧化碳中毒,确保足够的通风条件,并设置通风漏斗。
3.临时用电与机械设备管理1.临时用电管理:由专业电工负责安装、维护和管理用电设备,严禁随意拆、改装电气线路。
2.机械设备防冻:做好施工机械设备的防冻防凝工作,换用适合寒冷季节的燃油、润滑油等。
4.物资材料管理1.材料储存:水泥、钢材等材料应存放在防雨、防潮、防冻的环境中,确保材料质量不受影响。
2.配合比调整:根据天气变化及时调整混凝土等材料的配合比,确保工程质量。
二、雨季施工保证措施1.排水与防涝1.排水系统建设:完善现场排水系统,确保主要道路高于自然地坪,暂设道路路基碾压坚实,防止积水。
2.基坑与边坡防护:雨季施工时,基坑和边坡应设置挡水坝和排水沟,防止雨水冲刷导致塌方。
2.材料与设备管理1.材料保管:对怕潮、怕水的材料如水泥、焊条等应存放在仓库内,并采取防雨措施。
2.设备管理:机电设备应设有防雨罩或置于棚内,并有安全接零和防雷装置,确保雨季安全用电。
3.施工安全与效率1.安全检查:雨季施工前应对施工现场进行全面检查,确保防护措施到位,脚手架、防滑条等稳固可靠。
冬雨季施工措施
1、雨季施工措施
(1)进入雨季,应提前作好雨季施工中所需各种材料,设备的储备工作。
(2)施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。
(3)对不适宜雨季施工的工程要提前或暂安排,尽量缩短雨季施工时间。
(4)根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿擦,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。
(5)配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。
(6)所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
(7)施工人员要注意防滑、防触电,加强自我保护,确保安全生产。
除以上各条措施需特别注意外,雨季施工所有人员必须严格执行本岗位、本工种操作规程、安全规范以及公司有关规定。
2、冬季施工措施
(1)管道施工中低于规范要求的焊接温度时,要采取预热措施。
(2)管道的强度试验在冬季进行可改用气压试验,但要征得设
计或甲方的同意,并有相应的安全措施。
(3)施工中用临时水管要求埋入冻土层下,防水处要进行保温防冻,气焊罐及氩弧焊接要采取临时保温措施。
(4)现场临时管道均要采取保温处理,以防冻裂。
冬雨季施工措施在施工过程中,将采取有针对性的技术、管理措施,在技术方案的确定和落实、施工管理、材料管理、现场管理等方面加大力度,确保整体工程质量目标和进度目标的圆满实现季节施工主要措施。
利用在长期施工中逐步建立、完善的规范化季节施工措施和针对工程特点,组建本工程季节施工管理领导机构,提前做好各项物资准备工作,制定出科学合理的施工措施,确保工程在雨、雪天气中顺利进行。
1 雨季施工主要措施1.1 雨季施工准备1、经理部负责安排、落实、管理、检查雨期施工工作。
2、常注意收听天气预报及天气趋势分析,随时掌握气象信息,根据气象信息做好施工安排。
防止雨天对施工质量和进度的影响。
3、汛期要制定防汛、防湿施工技术措施,报监理工程师批准、业主备案。
1.2 雨季施工安排1.2.1 施工安排尽量加快地下工程施工,将对雨季敏感的施工工序如地下外防水施工及回填土施工等尽量错开雨天施工。
1.2.2 劳动力安排按各施工单位及各分包单位施工区域划分防雨责任区,做到雨后能施工,现场无积水,在遇大雨以上的天气时,能够调派足够劳动力至相应防汛地点组织防汛,出现问题及时排除。
1.2.3 物料安排雨季施工提前做好准备工作,预备足够的防排水物资及设备,如蓬布、大功率抽水机械等。
配备发电机,以确保雷雨期突然停电情况下的排水需要。
准备好防雨仓库和防水料台。
1.3 雨季施工现场管理1、做好现场排水工作,现场排水通道应随时保证畅通,设专人负责,要定期疏通。
2、现场道路和排水结合施工总平面图布置统一安排,要保证现场做到道路循环、通畅和防滑。
3、材料场地作好排水,并作好材料防雨遮盖,使任何应避水的材料、产品、半成品免于浸泡淋湿。
水泥按不同品种、标号、出厂日期和厂别分类垫高码放,雨季遵守“先收先发、后收后发”的原则,避免久存的水泥受潮。
砖、砂石应尽可能大堆码放,四周注意排水。
4、塔吊、物料提升机架等做好避雷接地。
5、室内抹灰尽量在做完屋面后进行,装修必须先做地面,沉降缝、留槎及各种洞口要及时封闭,室内顶棚抹灰应在屋面不渗漏的情况下施工。
6、日常注意收听天气预报及天气趋势分析,随时做好施工准备。
1.4 具体措施1.4.1 临建设施雨季到来之前,检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。
室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。
检查食堂、厕所等的排水沟,及时疏通污水管道。
施工现场人员宿舍、围墙等的基础应高出自然地面200mm以上,并用红机砖做大放脚,以保证该部分结构的安全。
室内地面应高出室外100mm以上,防止雨水等浸入。
1.4.2 现场排水、防雨措施土方施工阶段,沿施工区域围墙环型设置排水明沟,每30m设置一个排水井,并经过三级沉淀池及集水井,集中排入市政污水管线内。
进场后,将在此基础上建立一套适合主体施工的完整、有效的雨洪控制系统。
1、在基坑底部沿基坑周边设置一条循环排水沟,排水沟底采用水泥砂浆抹面,沟内间隔30m设置一个集水坑,集水坑底铺10cm碎石或滤网,排水沟均按0.2%坡度坡向集水坑,坑内设置扬程大于50m的潜水泵,向基坑周边的集水井排水。
2、场区内的路面在硬化过程中,均设置排水暗沟,半径50m左右设置一个雨水井,硬化的道路按照0.3%坡度坡向雨水井。
3、所有汇集雨水经三级沉淀池沉淀后集中排入市政雨水管道。
4、各楼层室外施工电梯出入口在雨季期间,设置临时避风门厅,临时门厅由采用Φ48钢管搭建,并使用多层板作为面层,门洞下口设置高度为5cm的挡水台。
1.4.3 脚手架工程雨季施工前,要对各类架子的基础进行严格的检查,确保架子基础牢固可靠,并安排专业人员对脚手架进行摇测,确保脚手架接地性能良好;雨季期间,经常检查各类架子的基础及与建筑物拉结牢固情况。
要及时维护和加固立杆、扫地杆、立柱、剪力撑等根部的垫板垫木。
确保垫设位置正确,平稳牢固,定期检查和及时维修加固各类人行脚手架和斜坡道的脚手板及防滑条。
确保架板稳固,防滑措施有效;雨后,上人操作前对脚手架进行一次检查,脚手架底部要保证排水通畅,防止积水引起的基础下沉。
1.4.4 临电的防御安全1、雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。
2、室外配电箱内应加工制作成防雨型,电箱不规矩的应加设防雨罩。
3、配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。
4、从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。
1.4.5 材料的存放及防雨1、水泥、石灰等受潮湿易变质物品必须存放在专用库房内,材料底部应垫起,与地面距离不得小于300mm。
2、其它材料如砂、石、钢材、木料及钢管等,应用塑料布等防雨材料覆盖。
1.4.6 防暑降温1、盛夏季节施工,应适当调整作息时间,避开中午高温时间。
2、采取必要的防暑降温措施,采用遮阳,服用解暑药品或饮水加防暑物品等。
1.5 雨季施工的其他注意事项1、进出施工现场的车辆,尤其在雨后,必须对车子和轮胎进行清洗后方可出场。
2、施工现场设专人对现场进行清理工作,洒水、扫地,防止尘土飞扬,清除污泥、雨水,保持现场整洁。
3、密切注意天气变化,了解近期天气情况,合理安排施工工期。
4、上架操作人员注意穿防滑鞋,防止滑倒。
5、定期检查现场临电设施及大型机械设备,加强雨后检修,防止漏电事故出现。
6、对任何用电器具,必须严格按有关操作规程进行,具有可靠的接地,操作者必须配带必须的劳保用品。
7、雨季来临前认真对管理人员和操作工人分级进行雨季施工的培训工作,加强个人的安全意识和质量意识。
8、设专人对生活区进行定期清理消毒,消灭“四害”,不吃腐烂变质的食物和污染的水,防止疾病蔓延。
9、组织专人定期检查基坑四周的护坡情况,并做好记录,如有边坡裂缝等可能出现塌方的现象,及时报告有关部门,以便及时采取有效措施。
10、防汛抢险器材不得挪作他用。
2 冬季施工主要措施2.1 冬季施工准备2.1.1 冬季施工技术准备1、我单位将在冬季施工前15日内,编制并审批完成本工程详细的冬季施工方案。
2、冬季施工过程中,工程项目的施工要连续进行,必须做到有冬季施工安全生产计划,并按计划执行。
没有冬季施工方案,或者冬季施工准备未作好的工程项目,不得进行冬季施工。
3、有针对性地聘请顾问、专家进行评估、筛选冬季施工方法和进行必要的专项试验。
4、人员培训计划(1)施工管理人员的培训:通过培训、了解本年度的冬季施工任务、特点,在组织生产过程中能够统筹安排劳力,适时做好冬期施工准备工作,使生产从常温顺利进入冬期施工。
(2)特殊工种培训:冬季施工项目所配备的特殊工种有焊工、测量工、试验工、机电安装工等,在冬季施工前对这些工种进行针对性的培训,特殊工种培训考试合格后方准上岗。
(3)测温人员的培训:测温人员的培训主要通过学习各种测温的方法,明确测温的意义和测温数据的重要性,提高测温人员的责任心。
2.1.2 冬季资源准备(1)材料部门应按现场需要在开工前将各种材料落实进场。
(2)对外加剂,先做好复试工作,保证其性能达到技术要求,方可决定采购。
(3)按要求配置大气温度测试计,砼测温计、测温表格及文具等。
2.1.3 机械准备(1)施工前对机械设备进行一次全面检查,防止机械车辆受冻。
(2)机械配件及防冻设施放在专人管理的仓库中,保证生产的需要。
(3)对施工机械采取防冻措施,并严格按期进行维护、保养,使机械设备正常运行。
(4)施工前对施工人员进行一次冬季施工的安全交底。
2.2 冬季施工现场管理(1)进入冬季施工前现场供水管道保温,使用的供水截门砖砌方池,池内填保温材料,池上苫盖岩棉保温被,出水管接到砖池外,不使用的截门用岩棉被包严扎牢防冻。
怕冻的材料存放室内并采暖。
(2)现场排水均不得漫流,以防结冰滑倒伤人。
(3)现场易被大风刮落的工具,材料等不得存放高处,存放高处的要绑扎牢固,防止大风刮落伤人。
(4)冬施施工,会议室、办公室使用空调、电暖器,空调及电暖器专人负责,离人时关闭。
(5)计算变压器容量,接通电源。
(6)工地的临时供水管道及易受冻材料做好保温防冻工作。
(7)做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。
(8)冬季下雪后,及时清理工作面,路面、马道等处的积雪。
(9)施工前对施工人员进行一次冬季施工的安全交底。
2.3 具体措施冬施混凝土养护以“临界强度理论”为基础,根据不同构件的特点,结合天津地区冬季气象条件,合理选择养护措施:2.3.1 钢筋工程当室外气温过低时对钢筋加工棚采取必要的封闭和保温措施,保证钢筋不在过低的温度下进行弯曲和直螺纹成型。
现场绑扎采取防风遮挡措施,及时清除钢筋上的冰雪。
1、在负温条件下使用的钢筋,施工过程中应加强检验、检查;钢筋在运输和加工的过程中应防止撞击和刻痕。
2、钢筋负温焊接,采用闪光对焊、电弧焊及气压焊等焊接方法,焊接时应严格防止产生过热、烧伤、咬肉和裂纹等缺陷。
3、钢筋接头分批进行质量检查与验收,先由焊工对所焊的接头外观检查,后有质检人员验收,发现不合格品立即返工。
4、采用钢筋接驳器连接时,要经过负温测试后方可使用。
5、雨雪天气不得在现场施焊,必需施焊时,采取有效的遮蔽保护措施,焊接后未冷却的接头应避免碰到冰雪。
6、提前编制冬期钢筋焊接作业指导书,组织焊接人员进行学习,避免盲目施工。
2.3.2 模板工程冬施期间在模板外侧是否再附加保温层以及保温层的厚度由热工计算进行确定。
模板及保温的拆除时间通过推算混凝土的成熟度值和试压混凝土同条件试块确定。
2.3.3 混凝土工程1、水泥优先采用水化热高的硅酸盐、普硅水泥等,水泥标号不应低于C42.5号。
最小水泥用量不少于300kg/m3,水灰比不大于0.6。
2、拌制混凝土所需采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
在掺用含有钾、钠离子的防冻剂混凝土中,不得采用活性骨料或在骨料中混有这些物质的材料。
3、混凝土中掺入的外加剂宜选用无氯盐型外加剂,且能有效改善混凝土的工艺性能,提高混凝土的耐久性并保证在其低温期的早强及负温下的硬化,防止早期受冻。
4、为保证混凝土的搅拌温度,必须严格控制水的加热温度。
水的温度应控制在70-80℃(不得高于80℃)。
搅拌时先加骨料,后加水泥,保证出机温度≥15℃,入模温度≥10℃。
5、浇注混凝土前,清除模板和钢筋上的冰雪和污垢,并用热风机对模板进行预热:采取防风、防冻保护措施,一旦发现混凝土遭冻应进行二次加热搅拌,使拌和物具有适宜的施工和易性后再浇注;浇注时要采用机械分层振捣,严格控制分层高度,振捣速度要快。
6、混凝土施工保温养护措施(1)冬施期间混凝土内掺加早强减水剂或掺加抗冻剂。
混凝土浇筑后采用综合蓄热法进行砼养护,专人负责测温。
