路基淤泥处理方案
- 格式:docx
- 大小:40.93 KB
- 文档页数:3
路基清淤及换填施工方案清淤及换填施工方案一、工程概况1、设计地层岩性情况说明我标段覆土为第四系全新统及更新统。
全系统主要分布于沿线冲沟,一般为冲、洪积成因,土层厚度一般为1.4-9.2m。
更新统主要分布于沿线岗丘等地势起伏不大处,一般为残坡积成因,土层厚度一般为0-5m。
全新统以种植土和粉质黏土为主,分布于沿线冲沟中大部分地段,冲、洪积成因。
更新统以粉质黏土为主,主要分布沿线的山坡上。
2、原设计清淤换填工程量我标段起至桩号:K57+500-K62+000,全长4.5km,工期24个月。
全线清淤换填桩号共用八段,清淤及换填的总方量为:22016m3。
二、不适宜土路基判别不适宜地基土以荷兰轻型动力触探仪判别不适宜土的范围和深度,再用标准轻型动力触探仪来检验和判别,不适宜土清除后的地基承载力。
基本要求如下:1、不适宜土路基施工前15天,通过开沟将地表水全部排干。
纵向排水沟沿红线拉通,并与当地水系相连,断面尺寸不小于1m*1m,红线范围内按间距小于10m标准开挖断面尺寸不小于0.3m(沟底宽)*0.6m(深)的“网络”排水沟。
荷兰动力触探试验在地表水排干后的第三个晴天进行。
2、对于每个不适宜土段,动力触探点的数量采用断面控制方式,断面间距一般控制在10m-20m之间,每个断面布置3-5个测试点,按路基范围左、中、右布置,点距15cm左右。
3、不适宜土深度的确定,按荷兰轻型动力触探仪确定不适宜土之后,再用标准轻型动力触探仪按承载力的标准进行验算,同时满足两个轻型动力触探标准的要求时,才允许进行下道工序(即回填)。
不适宜土的总深度为以上两项仪器检测深度之和。
三、软基清淤及换填方案1、清淤方案1)、测量放样:根据设计图纸按10-20m间距放路基填筑的坡脚桩和中桩,并写上桩号。
依触探试验判定的换填范围沿途撒上白灰网格线并立好控制木桩,同时在桩上标注好各点要挖除的深度。
清淤前后,在监理工程师全程旁站的情况下,用全站仪测量要清淤面积,用水准仪测量触探点原地面及清淤后的底面高程,两者差值就清淤的最终方量。
路基清淤换填方案.1.引言2.项目背景3.问题分析4.解决方案5.实施计划6.结论引言:XXX在施工过程中发现,由于降雨量增加,导致路基内部积水严重,影响了路基的稳定性和安全性。
因此,为了保证工程质量和进度,项目经理部决定采取清淤换填的措施。
项目背景:二广高速公路连怀段是一条重要的高速公路,连接二省之间的交通。
XXX是该段公路的重要施工单位之一。
在施工过程中,项目经理部发现路基内部积水严重,这给施工带来了很大的困难,同时也影响了道路的使用。
问题分析:经过实地勘察和分析,项目经理部发现路基内部积水的原因是降雨量增加,导致路基排水不畅。
如果不及时采取措施,将会对道路的使用安全造成严重影响,甚至会导致道路塌陷。
因此,项目经理部需要采取有效的措施来解决这一问题。
解决方案:针对路基内部积水的问题,项目经理部决定采取清淤换填的措施。
具体来说,就是对路基内部的积水进行清淤处理,然后进行换填,以提高路基的排水能力和稳定性。
实施计划:为了确保清淤换填的效果,项目经理部制定了详细的实施计划。
首先,需要组织专业的清淤队伍,对路基内部的积水进行清淤处理;其次,根据实际情况,选择合适的填料进行换填,以提高路基的排水能力和稳定性;最后,对换填后的路基进行检查和测试,确保其达到设计要求。
结论:通过清淤换填的措施,项目经理部成功解决了路基内部积水的问题,提高了路基的排水能力和稳定性,保证了工程质量和进度。
同时,这一经验也为今后类似问题的解决提供了有益的参考。
1.编制依据本工程的编制依据为《建设工程施工图设计文件编制规范》(GB -2012)、《建筑施工质量验收规范》(GB -2013)等相关规范和标准。
2.工程概况本工程是一项清淤和换填工程,位于某市某区。
总占地面积约为XX平方米,其中清淤面积为XX平方米,换填面积为XX平方米。
3.工程所处地区的自然环境3.1 地形、地貌本工程所处地区地形平坦,地势较低,海拔高度为XX米左右。
路基清淤及换填施工方案清淤及换填施工方案一、工程概况1、设计地层岩性情况说明我标段覆土为第四系全新统及更新统。
全系统主要分布于沿线冲沟,一般为冲、洪积成因,土层厚度一般为1.4-9.2m。
更新统主要分布于沿线岗丘等地势起伏不大处,一般为残坡积成因,土层厚度一般为0-5m。
全新统以种植土和粉质黏土为主,分布于沿线冲沟中大部分地段,冲、洪积成因。
更新统以粉质黏土为主,主要分布沿线的山坡上。
2、原设计清淤换填工程量我标段起至桩号:K57+500-K62+000,全长4.5km,工期24个月。
全线清淤换填桩号共用八段,清淤及换填的总方量为:22016m3。
二、不适宜土路基判别不适宜地基土以荷兰轻型动力触探仪判别不适宜土的范围和深度,再用标准轻型动力触探仪来检验和判别,不适宜土清除后的地基承载力。
基本要求如下:1、不适宜土路基施工前15天,通过开沟将地表水全部排干。
纵向排水沟沿红线拉通,并与当地水系相连,断面尺寸不小于1m*1m,红线范围内按间距小于10m标准开挖断面尺寸不小于0.3m(沟底宽)*0.6m(深)的“网络”排水沟。
荷兰动力触探试验在地表水排干后的第三个晴天进行。
2、对于每个不适宜土段,动力触探点的数量采用断面控制方式,断面间距一般控制在10m-20m之间,每个断面布置3-5个测试点,按路基范围左、中、右布置,点距15cm左右。
3、不适宜土深度的确定,按荷兰轻型动力触探仪确定不适宜土之后,再用标准轻型动力触探仪按承载力的标准进行验算,同时满足两个轻型动力触探标准的要求时,才允许进行下道工序(即回填)。
不适宜土的总深度为以上两项仪器检测深度之和。
三、软基清淤及换填方案1、清淤方案1)、测量放样:根据设计图纸按10-20m间距放路基填筑的坡脚桩和中桩,并写上桩号。
依触探试验判定的换填范围沿途撒上白灰网格线并立好控制木桩,同时在桩上标注好各点要挖除的深度。
清淤前后,在监理工程师全程旁站的情况下,用全站仪测量要清淤面积,用水准仪测量触探点原地面及清淤后的底面高程,两者差值就清淤的最终方量。
版高速公路淤泥路路基施工方案一、施工前准备工作1.进行工程前勘察,确定路线走向和地质条件,包括淤泥层的厚度、强度等参数。
2.检查设备和工具的完好性,准备充足的材料和劳动力。
3.制定施工计划和进度安排,确保施工进展顺利。
二、地基处理1.清除现场杂物,平整地表,确保施工区域干净、整洁。
2.开挖淤泥路段,将淤泥层清理至坚实地基,确保开挖的深度符合设计要求。
3.对淤泥路段进行软化处理,例如使用化学药剂进行喷洒,软化淤泥并增加其稳定性。
4.若淤泥层过厚,可以考虑采用机械处理方法,如挖土机、推土机等进行深层挖掘,直至达到设计要求。
三、路基填筑1. 将挖掘出来的土方进行分级处理,在指定区域进行填筑,每次填筑高度一般不超过50cm。
2.进行土方的均质化处理,例如使用振动器进行夯实,确保填筑土方稳定牢固。
3.若填筑层过厚,可以考虑采用层压法,即将填筑土方分层,每一层都进行夯实处理,以提高填筑层的稳定性。
4.在填筑过程中,对填筑土方进行湿润处理,保持适当的含水率,以提高土方的可塑性和夯实效果。
四、排水处理1.在路基填筑完成后,进行排水设施的安装,确保路基不受降雨等因素影响。
2.设置合理的排水沟渠,引导降雨水流出路面,减少对路基的侵蚀。
3.安装路基下排水管道,将路基下积水导出,保证路基的干燥稳定。
五、监测与维护1.在施工过程中,进行实时的监测和检测,采集路基的变形、位移、稳定性等数据。
2.根据监测数据进行调整和改进,采取相应的加固措施,保证工程质量。
3.定期进行路基的维护和养护,检查排水设施和路基基础的情况,及时进行维修和处理。
六、安全措施1.加强施工现场安全管理,确保施工人员的人身安全。
2.采取必要的防护措施,如设置警示标志、围挡等,避免人员误入施工区域。
3.对施工材料进行抽检,确保材料的质量符合标准要求,避免施工安全隐患。
综上所述,高速公路淤泥路路基施工方案包括施工前准备工作、地基处理、路基填筑、排水处理、监测与维护以及安全措施等方面的内容。
一、方案背景淤泥类土质是指含有大量有机质和水分的粘性土,其含水量大、强度低、压缩性高,易发生沉降、变形等问题。
在工程建设中,淤泥类土质路基处理是关键环节,直接影响工程质量和安全。
本方案针对淤泥类土质路基处理,提出专项施工方案。
二、工程概况1. 工程地点:某地区2. 工程规模:路基长度为X米,宽度为Y米,路基高度为Z米。
3. 地质条件:路基下为淤泥质土,厚度约8-10米,土层松散、含水量高。
三、施工目标1. 提高路基的承载力和稳定性。
2. 降低路基沉降,确保路基的平整度。
3. 保障施工质量和安全。
四、施工方案1. 路基换填(1)将路基范围内的淤泥质土挖除,换填砂砾、碎石等稳定性好的材料。
(2)根据设计要求,设置砂砾层厚度,保证路基的承载力和稳定性。
(3)分层回填,每层厚度控制在20-30cm,并进行压实。
2. 淤泥质土加固(1)采用预压加固法,通过预压减小土体压缩性,提高土体强度。
(2)预压荷载根据地质条件和设计要求确定,预压时间一般不少于3个月。
(3)预压结束后,进行土体取样检测,确保土体强度满足要求。
3. 土工合成材料加固(1)在路基底部铺设土工布,提高路基的稳定性和抗滑能力。
(2)土工布铺设要求平整、无皱褶,搭接长度应符合设计要求。
4. 路基排水(1)设置路基排水系统,包括排水沟、暗沟、盲沟等。
(2)排水沟、暗沟、盲沟的尺寸、间距、深度应符合设计要求。
(3)排水沟、暗沟、盲沟应与路基边缘保持一定距离,避免路基变形。
5. 路基填筑(1)填筑材料选用砂砾、碎石等稳定性好的材料。
(2)填筑前,对路基底部进行平整处理,确保填筑层厚度均匀。
(3)分层回填,每层厚度控制在20-30cm,并进行压实。
(4)压实度应符合设计要求,确保路基的承载力和稳定性。
五、施工进度安排1. 施工准备:1个月2. 路基换填:2个月3. 淤泥质土加固:3个月4. 土工合成材料加固:1个月5. 路基排水:1个月6. 路基填筑:2个月总计:10个月六、质量保证措施1. 严格按照设计要求和技术规范进行施工。
路面路基清理施工方案1. 引言路面路基清理施工是道路养护工作中的重要环节,它对道路交通安全和道路使用寿命有着直接影响。
本文档旨在为相关工作人员提供一种有效的路面路基清理施工方案,以确保道路的良好运行和服务。
2. 施工前准备在进行路面路基清理施工之前,需要进行以下准备工作:•完善施工计划:确定施工范围、工期和施工人员配备等,并制定详细的施工方案。
•准备必要的工具和设备:包括清理机械设备、运输工具、保护用具等。
•安全防护措施:确保施工人员佩戴必要的安全防护用具,设置警示标志和临时交通措施等。
3. 清理工艺流程3.1 清理路面•第一步:清除道路表面上的垃圾、积水等杂物,可以使用清扫车或人工清理进行。
•第二步:对道路表面的积尘、油污等进行清洗,可以使用高压水枪或洒水车进行。
•第三步:修补和填补路面上的凹坑和裂缝,可以使用补坑材料进行修补。
3.2 清理路基•第一步:清除路基上的植物、杂草等。
•第二步:清理路基中的碎石、淤泥等杂物,可以使用挖掘机或铲土车进行。
•第三步:检查路基的坡度和排水状况,修复不良的路基结构。
4. 施工注意事项•施工人员必须佩戴好安全帽、防滑鞋等安全防护用具。
•施工期间需要设置警示标志和临时交通措施,确保施工安全。
•清理过程中需注意不损坏道路设施和环境设施。
•施工使用的机械设备需经过认真检查和维护,保证其正常工作和安全性能。
5. 施工质量控制为确保施工质量,需要做好以下几个方面的控制:•按照标准规范进行施工操作,确保工艺流程的正确性。
•施工现场监管人员应随时检查施工质量,并记录施工过程中的问题和处理情况。
•进行施工后的验收工作,确保施工质量符合要求。
6. 总结路面路基清理施工是维护道路交通安全和道路使用寿命的重要工作。
本文档介绍了清理工艺流程和施工注意事项,并提出了施工质量控制的方法。
通过合理规划、科学施工和有效控制,可以确保路面路基清理施工工作的顺利进行,提高道路的使用效率和安全性。
4.5m深淤泥路基处理方案一、工程背景与问题陈述当前工程中需要处理一个深度达4.5米的淤泥路基。
淤泥深度较大,给工程建设带来很大的挑战。
为了确保工程的安全性和稳定性,需要制定一套有效的处理方案。
二、处理方案目标本处理方案的目标是采用经济、高效、安全、环保的方法,对4.5米深的淤泥路基进行处理,使其达到工程建设的标准要求。
同时,要考虑施工周期和施工难度,确保方案的可行性。
三、方案制定依据1. 地质勘察报告:了解淤泥的分布、性质、厚度等情况,为方案提供基础数据。
2. 工程设计要求:明确路基的处理深度、强度、稳定性等要求。
3. 施工条件:考虑现场施工环境、设备条件、人力资源等因素。
4. 类似工程经验:借鉴类似工程成功的淤泥处理经验,为方案提供参考。
四、方案内容与实施步骤1. 方案内容:采用排水固结法进行处理,主要包括排水系统和加压系统两部分。
2. 实施步骤:a. 布置排水系统:在淤泥中设置排水管道和砂垫层,加快淤泥的排水固结速度。
b. 施加压力系统:通过堆载或真空预压等方式,对路基进行加压,使淤泥中的水分排出,提高路基的强度和稳定性。
c. 路基加固处理:在完成排水固结后,对路基进行必要的加固处理,如增加土工格栅等,进一步提高路基的稳定性。
d. 检测与验收:对处理后的路基进行检测和验收,确保其满足设计要求。
五、方案效果评估与后续措施1. 效果评估:通过沉降观测、强度检测等方法,对处理后的路基进行效果评估,验证方案的可行性。
2. 后续措施:根据效果评估结果,对不足之处进行改进和优化,确保路基的质量和稳定性。
同时,加强工程后续维护和管理,确保淤泥路基的安全使用。
六、注意事项1. 安全措施:在施工过程中,要采取必要的安全措施,如佩戴防护用品、定期检查施工现场的安全状况等。
2. 环境保护:在施工过程中,要注意环境保护,避免对周边环境造成污染和破坏。
3. 施工管理:要加强施工管理,确保施工质量和进度。
同时,要合理安排人力资源和物资设备,降低施工成本。
K8+855~945段水田清淤换填及盲沟专项施工方案一、编制依据1、衡阳市船山东路项目BT投资(东段)施工招标文件。
招标编号:。
2、衡阳市船山东路施工图设计文件。
3、现场踏勘调查资料以及本公司对同类工程的施工经验。
4、《公路路基施工技术规范》JTG-20065、《市政道路工程质量检验评定标准》CJJ1-20086、《城市道路工程施工与质量验收规范》CJJ1-2008二、施工概况:外环东路-新园路K8+855~945段原地貌为农业排水沟及冬水田,地势底洼,常年水量丰富,必须进行清淤换填处理,设计图对该地段末设计处治方案,经现场触探试验,淤泥及软土深度约2m,测量面积约8500m2,清淤换填工程量约17000m3。
砂砾填至原地面后,满铺防水土布约9000m2,宽1m×深0.5m碎石盲沟约1100m。
见下图三、施工准备1、认真组织技术人员和各工种技术工人学习与本工程相关的文件、规范、施工图纸,理解掌握设计要求和有关施工规范的规定,以指导今后各分部分项工程的施工。
2、填料拟定为砂砾,本工程地处耒水河边,材料充足,已经联系多家供货商,保证材料的货源及质量要求3、根椐施工需要修筑施工便道,施工便道尽量利用原有的农道,并对农道进行拓宽及表面修整处理。
施工区的布置本着专业灵活性原则进行布置。
4、铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况等。
应在未做地基前处理完毕并办理隐检手续。
4、机械及人员配备:单位数量机械名称单位数量机械名称挖掘机台 2 压路机台 1装载机台 1 自卸车辆 6平地机台0 推土机台 1洒水车辆0 劳力人20四、施工目标1、工期目标本工程计划2013年12月10日开工,2013年12月31日完工,工期21天。
我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,严格控制分项工程施工工艺,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。

道路清淤工程处理方案一、工程概况随着城市交通的不断发展和人口流动的增加,道路的使用频率也日益增多。
长期以来,由于降雨和地下水位的变化,道路表面和路基很容易受到水患的影响,导致道路出现积水、坑洼等问题。
为了保障道路的安全和畅通,道路清淤工程是必不可少的工程之一。
本工程位于市区的主干道路上,路面长约3公里,宽12米,整个路段内已经出现了较为严重的积水现象,给交通和行人造成了很大的不便。
因此,需要对道路进行清淤处理,以保障道路的正常使用。
二、工程内容1. 物料处理:清淤工程主要是对道路上的淤泥、垃圾等杂物进行清理。
在清理过程中,需要注意对清淤物料的处理,部分可以做垃圾处理,部分可以做河道清理再利用。
2. 设备和材料:清淤工程需要使用到挖掘机、装载机、铲车等大型机械设备,以及相应的清淤斗、垃圾桶等工具设备。
3. 施工工艺:清淤工程的施工工艺主要包括清淤现场的勘察、规划设计、施工准备、施工作业和验收等环节。
需要对道路积水的情况进行全面的调查和分析,然后制定合理的施工方案,保证施工过程中的安全和质量。
4. 安全措施:清淤工程施工过程中,需要设置施工警示标志、警戒线等安全措施,保护施工人员和过往行人的安全。
三、施工流程1. 施工准备(1)召集相关人员进行施工前的安全会议,传达相关施工事项和安全要求。
(2)清理道路两侧的杂物和障碍物,确保施工现场的畅通。
2. 清淤作业(1)使用挖掘机、装载机等机械设备,对道路上的淤泥、垃圾等杂物进行清理,同时注意保护道路表面和路基的完整。
(2)对清理出的淤泥、垃圾等杂物进行分类处理,根据实际情况选择合适的处理方式。
3. 施工验收(1)清淤作业完成后,对施工现场进行清理,清除残留的淤泥、垃圾等杂物。
(2)对清淤作业的质量进行验收,保证清淤工程的施工质量符合相关规范和标准。
四、安全保障1.施工前,对施工现场进行全面的安全检查,确保施工设备和工具的安全运行。
2.对施工现场进行临时防护,设置施工警示标志、警戒线等安全措施,提醒过往行人和车辆注意施工区域。

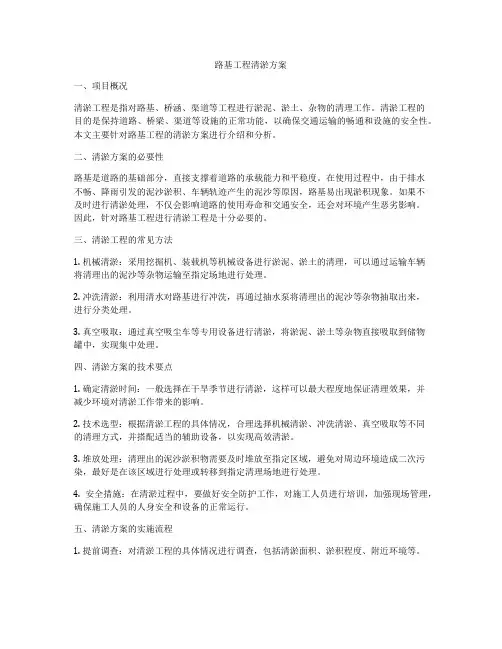

路基工程清淤方案一、项目概况清淤工程是指对路基、桥涵、渠道等工程进行淤泥、淤土、杂物的清理工作。
清淤工程的目的是保持道路、桥梁、渠道等设施的正常功能,以确保交通运输的畅通和设施的安全性。
本文主要针对路基工程的清淤方案进行介绍和分析。
二、清淤方案的必要性路基是道路的基础部分,直接支撑着道路的承载能力和平稳度。
在使用过程中,由于排水不畅、降雨引发的泥沙淤积、车辆轨迹产生的泥沙等原因,路基易出现淤积现象。
如果不及时进行清淤处理,不仅会影响道路的使用寿命和交通安全,还会对环境产生恶劣影响。
因此,针对路基工程进行清淤工程是十分必要的。
三、清淤工程的常见方法1. 机械清淤:采用挖掘机、装载机等机械设备进行淤泥、淤土的清理,可以通过运输车辆将清理出的泥沙等杂物运输至指定场地进行处理。
2. 冲洗清淤:利用清水对路基进行冲洗,再通过抽水泵将清理出的泥沙等杂物抽取出来,进行分类处理。
3. 真空吸取:通过真空吸尘车等专用设备进行清淤,将淤泥、淤土等杂物直接吸取到储物罐中,实现集中处理。
四、清淤方案的技术要点1. 确定清淤时间:一般选择在干旱季节进行清淤,这样可以最大程度地保证清理效果,并减少环境对清淤工作带来的影响。
2. 技术选型:根据清淤工程的具体情况,合理选择机械清淤、冲洗清淤、真空吸取等不同的清理方式,并搭配适当的辅助设备,以实现高效清淤。
3. 堆放处理:清理出的泥沙淤积物需要及时堆放至指定区域,避免对周边环境造成二次污染,最好是在该区域进行处理或转移到指定清理场地进行处理。
4. 安全措施:在清淤过程中,要做好安全防护工作,对施工人员进行培训,加强现场管理,确保施工人员的人身安全和设备的正常运行。
五、清淤方案的实施流程1. 提前调查:对清淤工程的具体情况进行调查,包括清淤面积、淤积程度、附近环境等。
2. 制定方案:根据调查结果制定清淤方案,确定清淤地点、清淤时间、清淤方式等,并编制详细的实施计划。
3. 安全检查:在实施清淤工作前进行现场安全检查,包括施工设备、作业人员、作业环境等的检查,确保安全施工。
路基淤泥处理方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)
路基淤泥处理方案我项目部拿到路基施工图后迅速进行路基沿线淤泥层实际厚度的复测工作。
目前滨海大道沿线虾池淤泥层实际厚度已经复测完毕,根据复测数据,从同丙路向北边方向十一个虾池淤泥层实际厚度最厚只有0.7m(测量记录附后)。
根据复测数据,针对不同淤泥层厚度,我项目部准备采用的方案如下:
1、淤泥层厚度在1m以内的:准备采用直接回填砂挤淤的方法,回填砂至
2.5m标高,为了便于车辆通行,在上面填筑土层0.5m左右夯实,填土至93区标高,填土时采用分层填土分层碾压,每层控制在0.5m左右,并每层进行压实度试验,确保压实度符合设计要求,再施工95区填土层并碾压,进行压实度检测。
施工填土层时,填土材料要求用易压实的粘性土或砂性土,有机质含量不大于10%,不得采用杂填土、耕植土,并在最佳含水量时压实。
2、淤泥层厚度超过1m时:先沿路基方向填筑一层砂层,确保挖掘机能在上面通行,然后通过挖掘机将砂和淤泥搅拌,再填砂至2.5m标高,采用振冲加固处理,使淤泥和回填砂固结,然后填土至93区标高,填土时采用分层填土分层碾压,每层控制在0.5m左右,并每层进行压实度试验,确保压实度符合设计要求,再施工95区填土层并碾压,进行压实度检测。
上述处理措施,如果路基在两边是填砂区,是否可以考虑取消土工布袋围堰,路基底部填砂层施工时,每边加宽5m左右,确保路基面层边缘的压实度能达到要求,路基稳定。
施工质量保证措施:淤泥层厚度小于1m的时,填砂将从中间向两边填筑,以达到挤淤的目的。
温州交通建设集团有限公司
厦门环东海域综合整治建设工程丙洲片区C标项目部
2006-9-19。
