混凝土灌注桩桩头处理措施
- 格式:doc
- 大小:48.50 KB
- 文档页数:2
灌注桩桩头钢筋处理方法灌注桩啊,那可是建筑工程里很重要的一部分呢!说到灌注桩桩头钢筋的处理方法,这可真是个有讲究的事儿。
你想想看,灌注桩就像是建筑的根基,而桩头的钢筋呢,就像是根基上的筋骨,得好好对待才行呀!处理不好,那可就麻烦大啦。
一般来说呢,首先得把桩头的混凝土凿掉一部分,这可不是随便凿凿就行的哦,得小心翼翼,就像给一个宝贝雕琢一样。
凿的时候可不能太用力把钢筋给弄伤了,那钢筋可是要承担很大责任的呢!然后呢,把钢筋上的附着物清理干净,让它清清爽爽的。
这就好比给一个人洗澡,得把身上的脏东西都洗掉,才能干干净净、精神抖擞呀!清理完钢筋后,还得检查检查它有没有损坏、变形啥的。
要是有问题,那可得赶紧处理,不然以后出了问题可就不好收拾啦。
接下来就是对钢筋进行调直啦,让它直直的,站得稳稳的。
这就好像让一个人站直了,有精神气儿!可不能让钢筋歪歪扭扭的,那样多难看呀,而且还会影响它的作用发挥呢。
在处理桩头钢筋的时候,还得注意一些细节哦。
比如说,不能野蛮施工,不能像个粗人一样不管不顾地乱来。
要像对待一件珍贵的艺术品一样,精心呵护,认真处理。
不然,把钢筋弄断了或者弄变形了,那不就糟糕啦?而且啊,处理钢筋的过程中,还得时刻留意周围的环境。
不能影响到其他的部分,要保证整个工程的质量和安全。
这就像在一个大家庭里,不能因为自己的行为而给其他人带来麻烦呀。
还有哦,工人师傅们在操作的时候,一定要有耐心,不能着急。
就像绣花一样,一针一线都得慢慢来,才能绣出美丽的图案。
处理桩头钢筋也是这样,一点一点地来,才能把它处理好。
总之呢,灌注桩桩头钢筋的处理方法可不能马虎,这关系到整个建筑的质量和安全呢。
大家一定要重视起来,按照正确的方法和步骤去做,这样才能保证我们的建筑稳稳当当、坚如磐石呀!你们说是不是这个理儿呢?所以啊,在处理灌注桩桩头钢筋的时候,一定要认真、仔细、负责,可别马马虎虎的哦!。
灌注桩截桩与桩头处理措施根据静载和高应变检测及工程技术的需要,灌注桩完成后,待土建单位开挖完毕时需要对全部桩头进行截桩处理,使桩头混凝土强度达到设计要求。
1.灌注桩截桩虚桩头是由于灌注水下混凝土时,在桩底从导管冒出的第一批混凝土拌和物,直接与桩底的泥浆混凝土形成的。
由于混凝土被泥浆混合,因此强度会下降很多。
因此这个桩头就必须砍掉。
且出露与上部结构连接的锚固筋。
钻孔灌注桩截桩可在灌注桩施工完毕后,待强度达到80%时,首先由土建单位分区域进行开挖,先后进行灌注桩桩头截取,为上部土建施工争取时间。
桩头截取采用人工截桩,利用风镐首先预裂桩头,然后人工用大锤、簪子将多余的混凝土凿除,截桩时严格控制桩顶标高,不可多截或欠截;截桩深度必须以桩头达到设计要求的混凝土强度为限;对未达到设计要求混凝土强度的桩头必须继续向下凿除,直至出露符合设计要求的混凝土为至,然后采用钢护筒用比桩身高强度的混凝土进行接桩,达到设计要求桩顶标高。
(1)桩头位置要求骨料分布均匀,坚硬,无蜂窝、孔洞,无裂隙。
(2)打掉桩面以上裸露钢筋笼的锚固长度要符合设计要求,不可随意损伤钢筋,对长度不够的钢筋要进行焊接。
(3)手工凿除桩头表面浮浆及松散部分,桩头表面修理平整。
(4)清除桩面石屑,泥沙,冲洗桩面泥浆,保持桩面干净,无水。
确保打磨面干爽,无沙泥、粉尘。
(5)开挖坑四周应有防护,以防坍塌,确保安全。
2、灌注桩高应变检测桩头处理根据文件要求,高应变检测数量暂定为按总桩数的5%计取,即需要对44根桩的桩头进行加固。
(1)去掉原桩顶混凝土浮浆,露出主筋,1领出的桩头表面洗刷干净。
桩头顶面应水平、平整,桩头中轴线与桩身中轴线应重合,桩头截面积应与原桩身截面积相同。
(2)桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。
焊接钢筋笼,距桩顶2倍桩径范围内设置箍筋,要求钢筋笼箍筋间距IOcm o顶部设置三层钢筋网片,钢筋网片间距IOcm0网片的固定用422焊条焊接。
灌注桩高应变桩头处理说
明
Final revision by standardization team on December 10, 2020.
灌注桩高应变桩头处理说明
一、混凝土桩应先凿掉桩顶部的破碎层和软弱混凝土。
二、桩头顶面应平整、水平,桩头侧面应平整、匀质,桩头中轴线与桩身上部中轴线应重合。
三、桩身的主筋应全部直通至桩顶混凝土保护层之下,各主筋顶部应在同一高度上。
四、距桩顶以下不少于1倍桩直径范围内应加设φ8箍筋,间距100mm。
桩顶保护层下应设φ6@50×50钢筋网片3层,网片间距60mm。
五、桩顶以下1倍桩径范围内用3~5mm厚的钢板焊接模板,而后灌注砼,灌注前砼表面应进行冲洗。
加接桩头直径应与桩身直径相同,“大头”和“小头”都不可。
单桩极限承载力低于1500kN时,可不用钢模板。
六、桩头处理的砼强度应比桩身砼强度提高1~2级,且不低于C30。
砼粗骨料粒径不大于20mm。
郑州铁科工程检测有限公司
年月日。
钢筋混凝土灌注桩桩头整体破除施工方法的应用【摘要】本文主要介绍了钢筋混凝土灌注桩桩头整体破除施工方法的应用。
在施工前,需要做好准备工作,包括确定桩头的具体位置和尺寸等。
整体破除施工方法的具体步骤包括打孔、填充炸药、引爆等。
常用的破除工具和设备有炸药、钳子、铁锤等。
在施工过程中,需要注意安全事项,避免发生意外。
对效果进行评估和质量控制,确保破除过程达到预期效果。
最后总结了钢筋混凝土灌注桩桩头整体破除施工方法的应用,强调了其在工程施工中的重要性和实用价值。
整体破除施工方法可以提高工程效率,减少劳动强度,保障工程质量。
【关键词】钢筋混凝土灌注桩桩头、整体破除施工方法、准备工作、具体步骤、破除工具、安全注意事项、效果评估、质量控制、总结。
1. 引言1.1 钢筋混凝土灌注桩桩头整体破除施工方法的应用概述钢筋混凝土灌注桩是土建工程中常见的一种基础结构形式,而桩头的整体破除施工方法在桩基工程中起着至关重要的作用。
这种方法通过一系列工艺步骤,将桩头整体破除,确保桩基的承载性能和稳定性。
本文将介绍钢筋混凝土灌注桩桩头整体破除施工方法的应用,包括施工前的准备工作、具体的破除步骤、常用的破除工具和设备、安全注意事项以及效果评估与质量控制。
通过本文的介绍,读者可以更全面地了解钢筋混凝土灌注桩桩头整体破除施工方法的应用,并为实际施工工作提供参考和指导。
2. 正文2.1 施工前的准备工作施工前的准备工作对于钢筋混凝土灌注桩桩头整体破除施工方法的应用至关重要,能够确保施工的顺利进行并提高工作效率。
在进行施工前的准备工作时,需要注意以下几个方面:1. 制定施工方案:在进行钢筋混凝土灌注桩桩头整体破除之前,需要制定详细的施工方案,包括施工流程、安全措施、人员分工等内容,确保施工过程有序进行。
2. 准备必要设备:在进行破除施工之前,需要准备好相关的破除工具和设备,包括钻机、锤子、切割机等,确保施工过程中能够顺利进行。
3. 清理现场:在施工前需要对施工现场进行清理,清除杂物和其他障碍物,为后续的破除工作提供良好的施工环境。
灌注桩桩头防水施工工法1 前言地下防水工程一直是施工项目中的重难点之一。
随着钢筋混凝土灌注桩更多的采用在高层建筑当中,灌注桩桩头要进入底板100mm,因此桩头处防水节点的处理,直接影响到基础底板防水的整体效果。
本工法主要是对一种灌注桩桩头防水做法进行阐述,此种做法从实施效果来看,增强了基础底板整体的防水质量,具有一定的推广价值。
2 工法特点2. 1 桩头防水质量显著提高增加涂刷聚氨酯防水层,将刚性结合层改为柔性结合层,确保桩头防水质量。
采用定制模具,一次性灌注桩头聚合物砂浆,桩头水平及立面无施工缝,确保聚合物水泥防水砂浆施工质量。
2. 3 材料节省,节约施工成本此工法工艺,单桩费用可减少20%以上。
2. 4 动火减少,提高施工安全减少动火工序,确保工作面安全。
2. 5 减少建筑垃圾和节省施工材料,提高环保服务能力此工法工艺做法,节省防水卷材、混凝土等材料,也减少建筑垃圾。
间接为社会环保做出贡献。
3 适用范围本工法使用范围主要是基础钢筋混凝土灌注桩工程、钢筋混凝土预制桩、抗浮锚杆桩等工程。
4 工艺原理4. 1 解决桩边土方、垫层所产生的45°阳角的技术,取消附加层。
根据受力关系,阳角防水卷材在外力作用下,易先损坏,因此,改变阳角的角度,减少阳角集中受力所产生的对防水卷材本身的破坏。
4. 2 解决遇水膨胀止水条不闭合的质量缺陷。
利用遇水膨胀止水条工程化加工的原理,将遇水膨胀止水条在工厂直接加工成遇水膨胀止水环,从根本上解决止水条连接不到位的质量隐患。
4. 3 解决聚合物水泥砂浆处理无接槎的施工难点,即利用聚合物砂浆的粘稠性,采用定型模具。
根据桩径和抹灰厚度,定制模具,保证砂浆层一次施工完成。
确保了聚合物水泥砂浆处理无接槎,杜绝质量隐患。
4. 4 解决刚性材料结合部位质量隐患,即在桩体与垫层阴角100mm范围内增加涂刷聚氨酯防水涂膜。
原理采用类似给排水管道穿楼板原理,桩体和垫层及砂浆层均为刚性材料,在桩体受到竖向力作用时,刚性材料之间易出现裂缝,出现质量隐患。
混凝土灌注桩接桩措施方案
苏武公寓改扩建工程现存在灌注桩浇筑时桩顶标高低于设计标
高2-4m,需要采取措施接桩。
施工方法
1、破桩头混凝土
用风镐破除桩头混凝土,要求混凝土表面无夹碴,无松散混凝土,外露钢筋表面混凝土清理干净。
2、钢筋笼接长
按照灌注桩钢筋笼设计配筋加工钢筋笼,钢筋笼长度根据接桩长度确定,钢筋笼接长采用焊接方式连接,焊接采用单面搭接焊,焊缝长度10d。
3、基底混凝土处理
将钢筋表面附着混凝清净,清洗钢筋表面,清扫混凝土面小块混凝土及沙粒,以高压水枪冲洗干净。
4、砌筑砖胎膜
按灌注桩标高尺寸砌筑砖胎膜。
5、灌注混凝土
接桩用混凝土标号高于灌注桩设计混凝土标号一个等级,分层浇灌,每层50cm,采用插入式振动器,上层混凝土振捣插入下层混凝土内5~10cm,振捣时混凝土面标高应高于设计桩顶标高2~5cm,施工时将表面凿除。
1。
灌注桩桩头处理方法
灌注桩桩头处理那可是个技术活!就好比给一个强壮的巨人修剪头发,得小心翼翼。
处理灌注桩桩头,首先得确定桩头标高,这就像给蛋糕确定切的位置一样,可不能马虎,要是标高出了错,那后面可就麻烦大啦!接着采用环切法,围着桩头切一圈,这就像给苹果削皮,得削得整齐漂亮。
然后用风镐破除桩头混凝土,哎呀,这时候可得小心别伤着桩身,就像拆炸弹一样,得万分谨慎。
破除完后,把桩头钢筋调直,这就像给头发做造型,得弄得顺顺当当。
在这个过程中,安全性那是超级重要!稍有不慎,就可能引发事故。
就像走钢丝一样,每一步都得稳稳当当。
稳定性也不能忽视,桩头处理不好,整个建筑的根基可就不牢固啦!那可不得了!
灌注桩桩头处理的应用场景那可多了去了。
比如建造高楼大厦,就像给巨人盖房子,灌注桩就是巨人的腿,桩头处理好了,房子才能稳稳当当。
还有桥梁建设,就像给巨龙搭骨架,灌注桩桩头处理得好,桥梁才能坚固耐用。
它的优势也很明显,灌注桩桩头处理后,能保证桩与上部结构的连接牢固,就像给两个人握手,得握得紧紧的。
而且处理后的桩头平整度高,外观也好看,就像给美女化妆,得化得漂漂亮亮。
我给你讲个实际案例吧!有个大楼的建设项目,灌注桩桩头处理得非
常好,整个工程进展顺利,大楼建得又高又稳。
这就像一场精彩的演出,灌注桩桩头处理就是开场的精彩节目,为后面的成功奠定了基础。
灌注桩桩头处理真的很重要,一定要认真对待,不能掉以轻心。
只有这样,才能保证工程的质量和安全。
灌注桩桩头如何处理?“六步”
灌注桩施工,在水下灌注混凝土时,为保证桩头混凝土强度,需要有一定的超灌量,桩顶超灌部分就需要凿出,我们称之为桩头处理。
1测量放线
水准测量,放出实际的桩顶标高,统一用红漆标识。
2无齿锯环切
用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。
3剥出桩头钢筋
采用风镐沿桩头自上至下将钢筋主筋剥离。
4切断桩头
当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。
5吊离桩头
对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。
6桩头清理
桩头清理采用人工凿除多余混个凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。
施工过程中常见质量问题及处理措施一、钻孔过程中出现的质量问题及处理措施1.1、钻孔偏斜1主要表现:成孔后桩孔出现较大垂直偏差或弯曲,下放钢筋笼时困难。
2造成原因:(1)钻机安装时稳定性差,作业时钻机安装不稳或钻杆弯曲所致;(2)地面软弱或软硬不均匀;(3)土层呈斜状分布或土层中夹有大的孤石或其它硬物等情形。
3防治措施:(1)因钻机倾斜造成的,应先将钻机移开,检查钻孔壁情况,如果钻孔壁比较稳定,应先将场地夯实平整,将轨道木均匀着地,加固施工范围内的地基或加大钻机的支撑面积,重新安装钻机恢复施工。
重新开钻前,应将钻孔回填至原地面,夯实,待地层静置稳定后再重新开始钻孔,否则钻孔壁随时有坍塌的可能。
此外,在重新安装钻机时要注意转盘中心与钻架上起吊滑轮在同一轴线。
钻机就位以后,应用钻机塔身的前后和左右的垂直标杆检查导杆,校正位置,使钻杆垂直对准桩位中心,钻杆位置偏差不大于20mm,桩垂直偏差不于1%。
钻孔开始时,稳住钻头阀门,使钻杆向下移动至钻头触及地面,开动钻机旋动钻头。
一般应先慢后快,这样可以减少钻杆摇晃,容易检查钻孔的偏差,以便及时校正(将钻杆提升至开始偏斜处慢速扫孔削正)。
在成孔过程中如发现钻杆摇晃或难钻时,应放慢进尺;(2)因地质构造不均匀引起的,应先分析清楚岩层的走向,然后采用适当的回填料(回填料一般为片石加黏土、纯碱、锯末等组成的混合物)将钻孔回填至计算确定的高程处,静置一段时间后恢复施工。
在这种不均匀地层中钻孔时,宜采用自重大,钻杆刚度大的复合式牙轮钻、冲击钻,以慢速钻孔。
1.2、护筒漏水1、主要表现:护筒外壁冒水,引起地基下沉,护筒倾斜和移位,造成钻孔偏斜,严重时甚至无法施工。
2、产生的原因:在埋置护筒时,周围没有压实,或者由于护筒水位差太大,或是钻头在起落时碰撞护筒造成的。
3、防治措施:(1)埋护筒时将四周用黏土夯实,在护筒的适当高度开孔,使护筒内保持一定的水头高度;(2)钻头起落时,应防止碰撞护筒;(2)发现护筒冒水时,应立即停止钻孔,用黏土在四周填实加固,若护筒严重下沉或移位时,则应重新安装护筒。

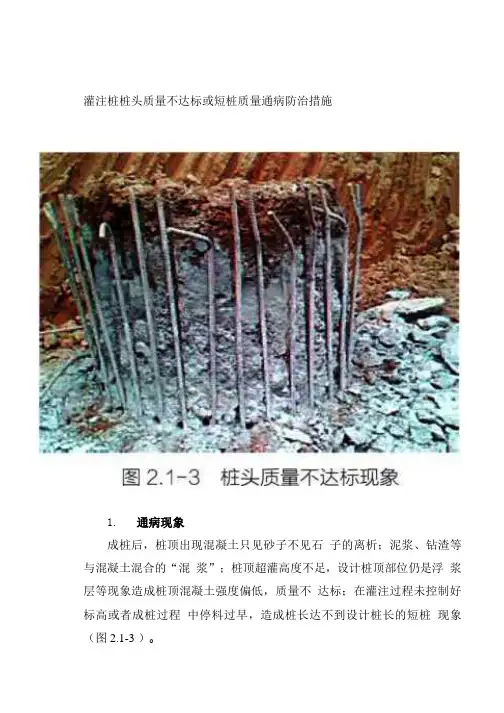

灌注桩桩头质量不达标或短桩质量通病防治措施1.通病现象成桩后,桩顶出现混凝土只见砂子不见石子的离析;泥浆、钻渣等与混凝土混合的“混浆”;桩顶超灌高度不足,设计桩顶部位仍是浮浆层等现象造成桩顶混凝土强度偏低,质量不达标;在灌注过程未控制好标高或者成桩过程中停料过早,造成桩长达不到设计桩长的短桩现象(图2.1-3 )o2.规范标准相关规定(1 )设计规范标准相关规定1)《城市桥梁设计规范》CJJ 11-20112)《公路桥涵地基与基础设计规范》JTG D63-2007(2 )施工规范标准相关规定《公路桥涵施工技术规范》JTG/T F50-20119.2.11 灌注水下混凝土应符合下列规定:9 混凝土灌注至桩顶部位时,应采取措施保持导管内的混凝土压力,避免桩顶泥浆密度过大而产生泥团或桩顶混凝土不密实、松散等现象;在灌注将近结束时,应核对混凝土的灌入数量,确定所测混凝土的灌注高度是否正确。
灌注的桩顶高程应比设计高程高出不小于0.5m,当存在地质较差、孔内泥浆密度过大、桩径较大等情况时,应适当提高其超灌的高度;超灌的多余部分在承台施工前或接桩前应凿除,凿除后的桩头应密实、无松散层。
3.原因分析(1)技术交底有不到位之处,内容不够全面。
(2)现场技术员缺乏质量意识,未掌握水下混凝土施工有关规定要求和注意事项。
(3)首批混凝土本身的质量问题,搅拌不熟,或混凝土中石料级配不好,混凝土和易性差。
(4)浇筑过程中,少量混凝土从贮料斗外直接漏到孔内,形成离析,砂浆浮在上面与泥浆混合。
(5)混浆主要是清孔不彻底,泥浆比重较大,浇桩过程中,沉淀变厚而下沉和混凝土混合O(6)灌注尾声,施工人员量测桩顶超灌高度失误,超灌高度不足。
(7)灌注混凝土过程中,未设专人经常测量水中混凝土面的高度。
4.预防措施(1)施工措施1 )仔细熟读施工图,准确测量护筒顶标高并正确交底;终孔检查孔深时除采用测绳测量还必须采用钢尺对测绳进行复核测量,当发现孔深不够时不得终孔;混凝土灌注时超灌0.5〜1.0m。
混凝土灌注桩桩头破除要求混凝土灌注桩桩头破除是指将桩头通过机械破碎方法打碎,使其与桩身分离,以便进行后续的桩基处理。
在进行混凝土灌注桩桩头破除时,需遵循以下要求:
1.破除过程中要避免对桩身产生过度振动或冲击,以免损坏桩身结构或引起桩身位移。
2.破碎桩头的机械要选择合适的类型和规格,确保破碎效果和破碎后桩身的安全性。
3.桩头破碎完毕后,必须将碎片和残余物彻底清理干净,以免对后续工序造成干扰或损害其他设施设备。
4.确保破碎后的桩身质量符合规定标准,达到设计要求。
总之,进行混凝土灌注桩桩头破除时,必须掌握正确的破碎方法和技术,严格遵循相关规定和标准,以确保桩基的牢固稳定和工程质量的安全可靠性。
灌注桩桩头如何处理
01桩头初凿
凿桩采用分层人工斜劈法进行施工,凿桩标高必须遵照项目部实测红漆标高控制点,红漆标注的标高应考虑垫层、防水及防水保护层厚度,避免破桩完后桩顶标高低于设计及嵌固底板高度。
02浇筑垫层
控制标高,先在后浇带、承台部位做护角,然后展开大面积浇筑,浇筑过程中应避免污染桩头。
03二次清凿
垫层浇筑完成后,对预留桩高进行二次清凿。
04桩头修整
垫层面垃圾清理、桩头钢筋调直。
05桩头防水涂刷
桩头顶面和侧面裸露处应涂刷水泥基渗透结晶型防水涂料,并延伸到结构底板垫层150mm处;桩头四周300mm范围内应抹聚合物水泥防水砂浆过渡层。
06底板防水层施工
铺贴底板防水卷材,并延伸至桩头侧壁,其与桩头侧壁接缝处应采用密封材料嵌填。
07桩头钢筋防水密封
桩头的受力钢筋根部采用遇水膨胀止水条或止水胶,止水条与施工缝基面应密贴。
密封材料嵌填应密实、连续、饱满,粘结牢固。
08浇筑保护层
间隔2M设置标高点浇筑防水保护层,控制混凝土施工避免污染桩头,有砼残渣污染的应及时进行冲洗。
混凝土钻孔灌注桩接桩方案一、引言混凝土钻孔灌注桩是一种在建筑工程中常用的地基处理方式。
在桩基工程中,桩与桩之间需要进行接桩处理,以确保整个桩基工程的稳定性和承载能力。
本文将介绍混凝土钻孔灌注桩接桩方案,以满足工程建设需求。
二、接桩原则在进行混凝土钻孔灌注桩接桩时,需要遵循以下原则:1. 桩与桩之间的接头要牢固,确保承载能力和稳定性;2. 接桩后,整个桩基系统应具备一定的整体性,以抵抗荷载作用;3. 接桩过程中要充分考虑地下水位变动等因素,确保接桩效果。
三、接桩工艺流程混凝土钻孔灌注桩的接桩工艺流程主要包括以下几个步骤:1. 桩头清理:在准备接桩前,首先需要对桩头进行清理,确保桩身表面光洁无杂质。
2. 桩头修整:将桩头修整成平整的表面,以便与接桩部分紧密连接。
3. 钢筋处理:根据需要,在桩头和接桩部位进行合理的钢筋布置和加固,以提高接桩部分的强度和稳定性。
4. 桩头贴合:将桩头与接桩部位紧密贴合,并用专用的粘结剂进行粘接,确保桩与桩之间的接触紧密。
5. 灌注混凝土:在接桩完成后,将混凝土灌注到桩内,填满整个桩身,并采取振捣等措施排除空洞和气泡,确保混凝土的质量。
6. 护壁处理:对接桩部位进行护壁处理,以防止混凝土流失和受到外界环境的侵蚀。
四、接桩注意事项在进行混凝土钻孔灌注桩接桩时,需要注意以下事项:1. 接桩前要进行充分的场地勘察和基础设计,确保接桩方案的合理性;2. 选择合适的粘结剂和胶料,确保桩头与接桩部位的粘接牢固可靠;3. 钢筋布置和加固要符合设计要求,确保接桩部分的强度和稳定性;4. 混凝土灌注时要控制好浇筑速度和混凝土质量,以确保整个桩基工程的质量。
五、接桩效果评估完成混凝土钻孔灌注桩接桩后,需要进行桩基工程的效果评估,以确保接桩方案的有效性和稳定性。
评估的指标包括桩基的承载能力、沉降情况、整体稳定性等。
六、结论混凝土钻孔灌注桩接桩是桩基工程中非常重要的一环,合理的接桩方案可以保证桩基工程的稳定性和可靠性。
灌注桩破桩头施工方案1. 引言灌注桩是一种广泛应用在土木工程中的地基处理方式。
在施工过程中,有时会遇到破桩头的情况,即灌注桩的桩头无法顺利打入地下。
本文将针对灌注桩破桩头的问题,提出一种施工方案。
该方案以提高施工效率、保证桩体质量为目标,以灌注桩的施工工艺为基础,通过合理调整施工参数和采取相应的措施,解决破桩头问题。
2. 研究目标本方案的研究目标是解决灌注桩破桩头的问题,保证桩体的连续性、垂直性和质量。
通过分析问题的原因和特点,提出改进方案,提高施工效率,并减少工程成本。
3. 破桩头原因分析破桩头的原因主要包括以下几个方面:•桩头钢筋材料不合格或强度不足;•施工机具选择不当或过度振捣;•土质条件复杂,无法顺利穿过;•施工过程中遇到固结层或坚硬物体;•施工时未考虑土质坍塌导致破桩头。
4. 方案设计针对上述问题,我们提出如下方案:4.1 施工前准备在施工前,进行全面的地质勘探和试桩,了解土质条件和地下情况,为后续施工提供参考依据。
同时,需检查桩头钢筋的质量和合格证明,确保桩材符合设计要求。
4.2 施工参数调整•振捣频率与振捣时间:根据具体情况调整振捣频率和振捣时间,避免过度振捣引起桩体损坏。
合理的振捣参数可以提高桩体的密实度和质量。
•破桩头长度:根据实际情况调整破桩头的长度,避免过长或过短对施工造成影响。
同时,考虑土质坍塌和固结层问题,选择合适的破桩头长度。
4.3 施工措施•破岩装置: 在遇到坚硬物体或固结层时,使用破岩装置进行破岩处理,使施工顺利进行。
•排水处理: 对于土质条件复杂的地方,采取适当的排水措施,减少土体堵塞桩孔的可能性。
•土质坍塌处理: 在施工过程中,出现土质坍塌时,及时采取措施进行处理。
如使用高压注浆进行加固,防止桩体损坏。
5. 施工步骤5.1 施工准备•实施标准桩顶标高测量,确定桩顶高程。
•检查桩头钢筋材料的质量和合格证明。
5.2 施工作业1.钻孔: 根据设计要求,在桩位上进行钻孔,保证孔径的正确性和一致性。
灌注桩桩头处理规范灌注桩桩头是指灌注桩的上端部分,用于连接上部结构的一种构造形式。
桩头是整个灌注桩工程的关键部分,必须按照一定的规范进行处理,以确保其安全可靠。
下面是对灌注桩桩头处理的规范要求。
一、桩头的形式和尺寸1. 桩头的形式应根据具体的工程要求进行设计,包括平头、斜头、嵌入式等形式。
2. 桩头的尺寸应符合设计要求,包括直径、高度等参数,并应进行合理处理,以提高桩头的承载力和抗弯强度。
二、桩头的加固措施1. 桩头应设置钢筋加固,如加设纵向受拉钢筋、环向箍筋等,以提高桩头的整体抗压、抗弯能力。
2. 桩头上的钢筋应符合相关规范要求,包括直径、间距等参数,并应按照设计要求进行加工和安装。
三、桩头的防腐处理1. 桩头应进行防腐处理,以增加其使用寿命和抗腐蚀性能。
2. 防腐处理应选择适当的材料和方法,如选用耐腐蚀涂料进行喷涂,或采用防腐蚀包覆层等措施。
四、桩头的检查和验收1. 桩头在加固和防腐处理完成后,应进行检查,以确保其符合设计要求和规范要求。
2. 检查内容包括桩头表面平整度、加固钢筋的位置和尺寸、防腐处理的效果等。
3. 对桩头进行验收时,应出具相应的验收报告,并记录桩头的处理情况和质量等级。
五、桩头的标志和保护1. 桩头应进行标志,以便于后续施工和使用。
标志内容包括桩号、设计荷载和混凝土标号等信息。
2. 桩头在施工过程中应进行保护,避免受到损坏或污染。
可以采取设置护栏、覆盖保护层等措施进行保护。
六、桩头的试验和监控1. 桩头应进行试验,以验证其设计承载力和耐久性能。
试验内容包括静载试验、冲击试验等。
2. 桩头在使用过程中应进行定期的监控和检测,以确保其安全可靠。
监控内容包括桩头的变形、裂缝情况等。
综上所述,灌注桩桩头处理的规范要求包括桩头的形式和尺寸、加固措施、防腐处理、检查和验收、标志和保护,以及试验和监控等方面。
通过对桩头的规范处理,可以提高桩头的承载能力和耐久性,确保工程的安全可靠。
钢筋混凝土灌注桩桩头处理
1.1材料:水泥基结晶防水粉。
1.2工具:手提切割机、冲击钻、风镐、榔头、刷子。
1.3工序:弹线切割钢筋剥离破除混凝土修平垫层防水处理保护层。
1.4工艺方法:在桩顶设计标高以上50mm处弹出切割控制线,用切割机沿控制线处切一圈,切割深度以距主筋10mm为宜。
用电锤剥离出主筋,用风镐破除桩芯混凝土,桩顶用錾子凿修平整。
桩顶及四周涂刷水泥基防水涂料,桩周围垫层表面涂刷宽度不小于200mm,基础底板防水材料与桩周围接缝处用防水油膏密封,桩主筋根部安装遇水膨胀止水圈。
1.5控制要点:主筋保护,防水处理。
1.6质量要求:桩头处理平整,桩顶标高允许偏差±20mm,主筋不得产生硬弯,卷材收口严密。
1.7做法详图:
图1-1 桩头防水做法图(修)
1.8效果图:
图1-2桩头防水效果图。
混凝土灌注桩桩头处理措施
为确保检测的锤击力的正常传递,检测前施工单位应对灌注桩桩头进行加固处理:
①、桩头顶面水平、平整、桩头中轴线与桩身中轴线应重合,桩头截面
积应与原桩身截面积相同。
②、桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高
度上。
③、距桩顶1倍桩径范围内,宜用3~5mm钢板围裹或距桩顶1.5倍桩径
范围内可设箍筋,间距不宜大于100mm,桩顶应设置钢筋网片2~3
层,间距60~100mm。
④、桩头混凝土强度等级宜比桩身混凝土提高1~2级,且不得低于C40,
建议采用C50,掺加早强剂。
⑤、桩头养护龄期可取按日平均温度逐日累计达到600℃•d时所对应的
龄期;等效养护龄期不应小于20d,在提高混凝土强度情况下,养护
龄期不应小于10d。
⑥、加固后高应变试桩桩头宜低于自然地面2米左右。
⑦、高应变检测桩桩头处理见如下简图:
钢筋网片
灌注桩高应变试验桩头处理示意图
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]。
