地下车库室内回填土施工方案
- 格式:docx
- 大小:26.51 KB
- 文档页数:5

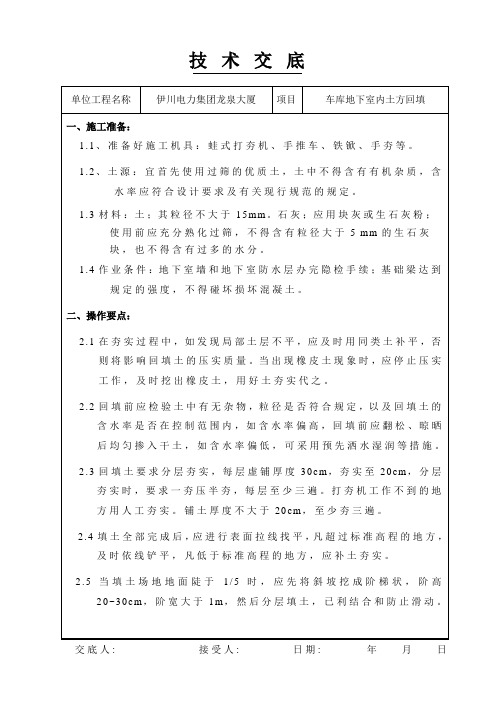

室内回填施工方案一、编制依据《建筑地基基础工程施工质量验收规范》(GB50202—2002)《烟台博源名都小区地下车库》图纸二、工程概述烟台博源名都小区地下车库建筑面积27454㎡,地下车库室内回填30199 m3,地下车库车道净高2.40m,自卸车、铲车等大型机械无法进入地下车库内部回填,回填土不能运输到位,针对现场的实际问题采取以下方案施工。
三、施工准备1、图纸设计做法地下室底板:素土夯实→C15混凝土垫层100厚→DSM20预拌砂浆找平层20厚→刷基层处理剂一道→一道4厚SBS改性沥青防水卷材→50厚C20细石混凝土保护层→20厚FS101防水砂浆→钢筋混凝土自防水底板→粒径30-50碎石滤水层,压实系数0.95→50厚C20细石混凝土找平层→45厚挤塑板保温层(密度27~32Kg∕m3,导热系数≤0.030W/﹝m.k﹞→C20混凝土120厚分格捣制(6×6m),内配¢6双向间距200钢筋网,缝宽20,油膏嵌缝,随捣随抹平→40厚C20细石混凝土,表面撒1:1水泥砂子随打随抹光2、材料要求车库底部填1.1m高直径为3-5cm的石子,含泥率不超过3%,不能含有草根、垃圾等杂物。
3、主要机具小型挖机4台、小型振动碾4台、农用翻斗车10辆、小型铲车5台、手推车若干、平头铁锹、喷水用胶管、2m靠尺、钢尺等。
4、施工准备(1)地下车库回填部位的筏板基础及顶板后浇带砼浇筑完毕,内部垃圾及其他材料等清理干净,排干积水,且经过建设、监理单位验收合格并办理隐检手续后方可回填。
(2)设置控制铺筑厚度的标志,在建筑物墙面、柱面上弹上水平标高线,配合水准仪及时测量回填厚度。
(3)各种机械进场前检修运转正常,现场运输道路清理到位,无障碍物;车库内照明灯具已架设完毕。
四、施工部署回填区域内的采光井、汽车坡道作为下料口,石子外运到车库边,由大型铲车运输到下料口,由下料口卸下,用小型装载机和小型翻斗车进行依次由下料口顺序铺垫,首先在汽车坡道连通口铺垫出机械可以进入车库的基层,并将回填道路施工完毕,然后由车库坡道一、坡道二分别进入进行回填,回填遵循先近后远、先低后高的原则。
本工程为国赫天著地下车库工程 ,位于石家庄市胜利大街以西 , 石纺路以北,北二环以南,京广线以东。
建造面积67995 平方米,地下一层,板柱结构,抗震等级Ⅲ级,现地下车库四周进行回填土。
1、土料要求1) 填方土料应符合设计要求,本工程采用粘性土进行回填,保证填土的强度和稳定性。
2) 粘性土的含水量必须符合压实要求.3) 黏土里所带的碎石粒径不大于每层铺厚度的三分之二。
4) 黏土中所含的草皮、根径等杂物和有机杂物的含量不大于8%。
5) 不得用淤泥和淤泥质土进行回填。
2、基地的处理场地回填之前应把基地上的草皮、树根、木板、扣件和坑穴的积水淤泥等杂物清除干净。
3、机具蛙式打夯机、铁锹、铲车、翻斗车等。
4、作好机械试运转,对进行场地回填做到心中有数。
三、1.土源要求及运输1。
1 我项目土方回填,主要采用粘性土,经检验合格能达到设计要求压实度的黏土,但不得含有杂质,其最大粒径不大于 5cm。
土料含水量普通以手握成团,落地开花为宜。
回填土中有机质含量不得大于 8%.淤泥或者淤泥质土不能作为回填土要求.1.2 填方土料的选取应符合设计及规范的要求, 碎石类土、 砂土 严禁作为表层填料。
各层填土料的含水率和最大干密度必须符合设计 要求,如设计无要求可参照下表要求。
1.3 填土前应检验其含水量是否在控制范围内:如含水率偏高, 可采用翻松、晾晒、均匀掺入填土等措施;如含水率偏低,可采用预 先洒水湿润、增加压实遍数或者使用大功率压实机械的措施。
1。
4 回填土主要采用汽车外运进土方 ,采用铲车运至基坑内回 填。
2.夯填操作工艺2。
1 工艺流程基槽底清理→外墙防水保护→拌和 2:8 灰土→铺土、耙平→夯 打密实→检验密实度→修整、找平、验收→灰土分层夯填。
2.2 回填土要分层铺摊,采用人工夯实时每层铺土厚度为不大于 300mm ,机械夯实时每层铺土厚度不大于 500mm ,铺摊后随之耙平。
2。
3 回填填土每层至少夯打三遍,打夯应一夯压半夯,夯夯相 接,行行相连,纵横交叉,严禁采用浇水使之下沉的所谓“水夯"法。
4#、5#楼地下车库室内3:7灰土及回填土施工方案一、工程概况:本工程位于济南市高新开发区经十东路以北簸萁顶~草山岭南侧,草山岭旧址;我项目部负责施工4#、5#楼相连的地下车库;建筑物地下一层,面积5103㎡,高低跨、错台多、施工难度大;层高3.8—5.0m。
本工程采用框架结构,楼盖采用(叠合箱)网梁楼盖,基础形式为柱下独立基础+防水地板。
二、材料及机具准备2.1、主要材料:石灰、素土。
2.2、机具推土机、铲运机、自卸汽车、翻斗车、振动碾、柴油打夯机、蛙式打夯机、冲击夯、50mm钢丝网筛子、5mm钢丝网筛子、标准斗、小推车、钢卷尺木夯、平头铁锹、尖头铁锹、30铲车等。
三、劳动力计划根据本工程工期进度要求及现场实际情况科学合理的组织劳动力,是保证工程顺利进行的重要保证。
在劳动力安排上,计划投入回填土劳动力10人。
合理安排施工作业顺序。
四、作业条件1、需回填部位的结构混凝土强度全部达到设计要求强度的100%以上,基础分部已组织并通过验收。
2、需做土方回填的室内顶板支撑全部拆除,埋地管线全部铺设完成并经监理工程师验收合格。
3、需要回填部位垃圾已清除完毕。
4、施工前技术交底:土方回填前,由技术部门向作业班组、质检员进行详细的技术交底,将回填部位的材料要求、根据压实试验确定的压实参数、施工方法等技术要求,交代清楚。
5、后浇带施工完毕,砼强度达到回填要求,地下联系墙已经施工完成。
五、回填方案1、施工工艺:选土→筛土→拌3∶7灰土→基底清理→检验土质→铺第一步灰土15cm厚→夯实→取样→检验密实度→铺第二步灰土15cm厚→夯实→取样→检验密实度。
2、施工方法:2 .1、施工范围:南边:(W—P)—(W—Q)轴中后浇带为限,不包括后浇带,东边:(W—22)轴外墙为界,西边:(W—5)轴外墙及5#楼西侧外墙为界,北边:(W—a)—(W—Y)轴/(W—5)—(W—6)轴中后浇带为界,(W—c)—(W—b)轴/(W—16)—(W—22)轴,包括后浇带。
地下车库回填土施工方案定稿一、工程概况二、施工准备1.车库回填土施工前,必须进行勘察和设计,并准备相应的施工图纸和方案。
3.车库回填土施工前,应按照设计要求进行地面平整和预处理,确保施工基底的平整度和稳定性。
4.配备施工所需的机具和设备,包括挖掘机、压路机、平地机等。
5.安排专职人员负责施工现场管理和施工记录。
三、施工工艺1.挖土根据设计图纸和方案,选取适当的区域进行挖土,确保挖土范围与车库地面设计高度一致。
挖土过程中,应控制挖土深度和坡度,确保挖土区域平整度和坡度的一致性。
2.回填土填筑选择优质的回填土进行填筑,填筑的过程中,应采用适量的分层填筑和水分控制,保证填筑层的稳定性。
填筑的厚度和坡度应按照设计要求进行控制,保证整个填筑体的均匀性和稳定性。
3.土层压实回填土施工完成后,应进行土层的压实作业。
压实的主要方式有机械压实和人工压实两种方式。
对于较大的施工面积,应选用机械压路机进行压实作业;对于较小的施工面积或较难达到的区域,应选用手动压实方式进行压实作业。
4.地面平整回填土施工完成后,应进行地面平整作业。
地面平整的方式有机械平地机和手动平整两种方式。
对于较大的施工面积,应选用机械平地机进行平整作业;对于较小的施工面积或较难达到的区域,应选用手动平整方式进行平整作业。
四、施工注意事项1.在进行挖土作业时,应严格控制挖土范围,避免挖掘过深或过宽造成不必要的浪费。
2.回填土的填筑应分层进行,每层填筑后应仔细压实,确保填筑土层的稳定性和均匀性。
3.在土层压实和地面平整的作业中,应严格按照设计要求进行控制,避免施工质量不合格。
4.施工现场应做好安全防护工作,确保施工人员的安全。
5.施工过程中,应及时记录施工情况和问题,并做好施工记录,以备后续查阅和总结。
五、施工验收1.施工完成后,应进行细致的施工验收,检查填筑土层的平整度和坡度是否符合设计要求。
2.验收合格后,进行相关记录和报告,以备使用和管理。
六、施工总结地下车库回填土施工是车库工程中关键的一步,对车库的稳定性和使用性能有着重要影响。
地下车库顶板土方回填施工方案一想起那个地下车库顶板的土方回填施工方案,我就想起那些年和工友们一起奋斗的日夜。
那时候,我还是个施工新手,对这个行业充满好奇。
如今,我已经在这个行业摸爬滚打了十年,也算是个小有经验的大师了。
下面,我就以这个项目为例,给大家分享一下我的施工方案。
1.工程概况这个地下车库位于市中心,地理位置优越,但施工难度较大。
车库顶板面积约为10000平方米,土方回填量约为5000立方米。
我们要在保证施工质量的前提下,按时完成土方回填任务。
2.施工准备(1)人员准备:组织一支经验丰富的施工队伍,包括项目经理、施工员、质量员、安全员等。
(2)材料准备:采购合格的土方材料,确保其质量符合国家标准。
(3)设备准备:挖掘机、推土机、压路机、洒水车等设备,确保施工顺利进行。
3.施工流程(1)测量定位:根据设计图纸,对车库顶板进行测量定位,确定回填范围。
(2)土方开挖:使用挖掘机进行土方开挖,将开挖的土方运输至指定地点。
(3)基础处理:对车库顶板基础进行清理、平整,确保基础质量。
(4)土方回填:按照设计要求,将合格的土方材料回填至车库顶板。
(5)压实:使用压路机对回填土进行压实,确保土体密实。
(6)洒水养护:对回填土进行洒水养护,保证土体湿润。
(7)验收:施工完成后,组织验收,确保施工质量。
4.施工要点(1)土方回填前,要对车库顶板进行严格检查,确保顶板结构安全。
(2)回填土材料要符合国家标准,不得使用不合格材料。
(3)施工过程中,要严格控制土体含水量,避免因含水量过高导致土体不稳定。
(4)压路机压实过程中,要保证压路机行驶速度均匀,不得突然加速或减速。
(5)洒水养护过程中,要保证土体湿润,但不得积水。
5.安全措施(1)施工现场设立安全警示标志,提醒工人们注意安全。
(2)施工人员佩戴安全帽、防尘口罩、手套等防护用品。
(3)定期对施工设备进行检查,确保设备安全运行。
(4)施工现场配备急救箱,遇到突发情况能及时处理。
地下车库土方换填施工方案一、工程概况与位置本工程位于[具体地址],涉及地下车库的土方换填工作。
地下车库预计占地面积为[具体面积],深度为[具体深度]。
本工程旨在提高地下车库的承载力,确保其稳定性和安全性。
二、施工前准备事项现场勘查:详细了解施工区域的地下情况,包括地下水位、土壤类型、原有地下设施等。
制定详细的施工计划,明确时间节点和关键任务。
准备施工所需的机械设备,如挖掘机、装载机、压路机等。
确保施工现场的安全设施完备,如设置安全警示标志、围栏等。
三、挖掘与回填步骤使用挖掘机对地下车库区域的原有土方进行挖掘,挖掘深度应符合设计要求。
挖掘过程中,要注意避免对周边结构和设施的损坏。
按照设计要求进行回填,确保回填土的均匀性和密实性。
四、填充材料选择回填材料应选择符合要求的优质土壤,具体要求如下:土壤应具有一定的承载力和稳定性,确保地下车库的安全使用。
土壤颗粒分布均匀,无杂质和有害物质。
土壤应具有适当的含水率,易于压实和固化。
五、土方压实方法回填完成后,应对土方进行压实,以提高其承载力和稳定性。
压实方法可采用压路机或振动器进行,具体应根据土壤类型和回填厚度确定。
压实过程中,应确保土壤均匀受力,避免出现松散和沉降现象。
六、安全方案与培训制定详细的安全施工方案,明确各项安全措施和责任人。
对施工人员进行安全培训,提高他们的安全意识和操作技能。
施工现场应设置安全警示标志和防护措施,确保施工人员的安全。
七、施工质量验收施工完成后,应对土方换填工程进行质量验收。
验收内容包括土壤质量、回填厚度、压实度等。
验收合格后方可进行后续工程。
八、后期维护与管理定期对地下车库进行巡查和维护,确保土壤的稳定性和承载能力。
对于发现的问题和隐患,应及时进行处理和修复。
建立完善的维护和管理档案,记录地下车库的使用情况和维护记录。
本施工方案仅为初步设计,具体施工过程中应根据实际情况进行调整和优化。
同时,施工过程中应严格遵守相关规范和标准,确保工程质量和安全。
地下车库工程土石方回填施工方案编制单位:*****编制人:审核人:审批人:编制日期:2014年1月目录1、工程概况 (1)1 2、编制依据............................................1 3、施工条件............................................3 4、施工准备............................................5 5、施工工艺施工方法....................................8 6、回填施工注意事项....................................8 7、质量要求及保证措施..................................9 8、成品保护............................................10 9、安全保证措施.......................................10 10、安全措施..........................................11 11、环境和职业安全健康措施............................11 12、文明施工及安全生产要求............................1、工程概况1.1工程名称:*****1.2建设单位:*****1.3设计单位:*****1.4地理位置:本工程位于本工程位于经济开发区。
1.5基础结构形式:本工程采用钢筋混凝土独立柱基础和地下条基加防水底板。
本工程基础底板300mm厚,外墙板350mm宽、内墙300mm宽,顶板厚250mm。
本工程防水混凝土强度等级:梁、顶板混凝土强度为C35,柱、墙混凝土强度为C40。
1.6工程规模:本工程由人防B区和D区一部分和C区组成。
地下车库回填土施工方案一、项目背景地下车库是为解决城市停车难问题而建设的重要设施,回填土施工是车库建设中的一项关键工程。
回填土是指在建筑物地基施工或者地下洞室工程中,在基础上及水平覆盖面前的土层。
回填土施工对于车库的安全性和稳定性至关重要,因此需要制定合理的施工方案。
二、施工要求1.施工质量要符合相关标准和规定,确保车库的安全性和稳定性。
2.施工要尽量减少对周围环境的影响,防止土层沉降、渗透等问题。
3.施工过程中要督促工人穿戴好安全装备,确保施工人员的安全。
4.施工期间要进行现场监控,及时解决施工过程中出现的问题。
5.施工前要进行充分的设计和方案制定,确保施工流程顺利进行。
三、施工流程1.现场勘测:对地下车库的土层进行勘测,了解土层的性质和结构,确保后续施工的顺利进行。
2.提取样品:从不同深度处提取土层样品,进行实验室分析测试,确定土壤的物理力学性质、含水量等参数。
3.设计方案:根据勘测结果和土壤参数,制定合理的回填土施工方案,确定回填土的种类、厚度和施工方法。
4.施工准备:将回填土运输到施工现场,准备好施工所需的设备和工具。
5.回填土施工:按照设计方案在基础上逐层进行回填土施工,在每层回填后进行必要的压实处理,确保土层的紧实和稳定。
6.施工质量检测:对回填土施工过程中进行必要的质量检测,包括土壤密实度、含水量、强度等指标的检测,确保施工质量达到要求。
7.完工验收:施工完成后进行验收,检查回填土施工的质量和安全性,确保车库的使用安全。
四、施工注意事项1.选择合适的回填土:根据地下车库的具体情况和土层性质,选择适合的回填土,以确保车库的稳定性。
2.施工现场环境保护:施工过程中要采取措施防止污染和破坏周围环境,如覆盖土壤,及时清理施工垃圾等。
3.施工时间选择:根据当地气候和施工进度,选择合适的施工时间,避免施工中的天气影响。
4.施工安全保护:工人在施工现场应穿戴好安全装备,遵守相关安全规定,确保施工人员的安全。
地下车库回填土施工方案地下车库回填土施工方案一、工程概况本工程为国赫天著地下车库工程,位于石家庄市胜利大街以西,石纺路以北,北二环以南,京广线以东。
建筑面积67995平方米,地下一层,板柱结构,抗震等级Ⅲ级,现地下车库四周进行回填土。
二、施工准备1、土料要求1)填方土料应符合设计要求,本工程采用粘性土进行回填,保证填土的强度和稳定性。
2)粘性土的含水量必须符合压实要求。
3)粘土里所带的碎石粒径不大于每层铺厚度的三分之二。
4)粘土中所含的草皮、根径等杂物和有机杂物的含量不大于8%。
5)不得用淤泥和淤泥质土进行回填。
2、基地的处理场地回填之前应把基地上的草皮、树根、木板、扣件和坑穴的积水淤泥等杂物清除干净。
3、机具蛙式打夯机、铁锹、铲车、翻斗车等。
4、作好机械试运转,对进行场地回填做到心中有数。
三、主要施工方法及施工注意点1.土源要求及运输1.1我项目土方回填,主要采用粘性土,经检验合格能达到设计要求压实度的粘土,但不得含有杂质,其最大粒径不大于5cm。
土料含水量一般以手握成团,落地开花为宜。
回填土中有机质含量不得大于8%。
淤泥或淤泥质土不能作为回填土要求。
1.2填方土料的选取应符合设计及规范的要求,碎石类土、砂土严禁作为表层填料。
各层填土料的含水率和最大干密度必须符合设计要求,如设计无要求可参照下表要求。
注:表中的最大干密度应以现场实测达到的数字为准。
1.3填土前应检验其含水量是否在控制范围内:如含水率偏高,可采用翻松、晾晒、均匀掺入填土等措施;如含水率偏低,可采用预先洒水湿润、增加压实遍数或使用大功率压实机械的措施。
1.4回填土主要采用汽车外运进土方,采用铲车运至基坑内回填。
2.夯填操作工艺2.1工艺流程基槽底清理→外墙防水保护→拌和2:8灰土→铺土、耙平→夯打密实→检验密实度→修整、找平、验收→灰土分层夯填。
2.2回填土要分层铺摊,采用人工夯实时每层铺土厚度为不大于300mm,机械夯实时每层铺土厚度不大于500mm,铺摊后随之耙平。
地下车库顶板土方回填施工方案(1)地下车库属于地下建筑工程的一种,是为了节约土地资源和增加停车位而设计的一种设施。
地下车库的施工中,土方回填是一个重要的环节,尤其是顶板部分的土方回填施工更是关乎车库的质量和安全。
1. 施工前的准备工作在进行地下车库顶板土方回填施工前,必须进行以下准备工作:•总体施工方案设计•土方回填方案设计•地下车库结构及材料准备•施工人员及设备准备•安全措施的制定2. 土方回填施工步骤2.1 清理施工现场在进行土方回填之前,必须清理地下车库顶板的施工现场,确保无障碍和碍事物存在,以便于施工的顺利进行。
2.2 土方回填材料的准备土方回填材料包括砂石、碎石等,必须提前按照设计要求准备好,并确保质量合格,以保证施工质量。
2.3 土方回填施工1.将准备好的土方回填材料运输至施工现场,进行逐层回填,每层压实均匀,确保填充均匀。
2.完成一层的回填后,进行必要的松土和水化处理,保证土方的坚实性和稳定性。
3.按照设计要求,逐步进行多次回填,直至完成整个地下车库顶板的土方回填工作。
2.4 施工验收与保养完成土方回填后,需进行验收,确保施工质量符合设计要求。
同时,定期对土方进行保养,保持地下车库顶板的稳定性和耐久性。
3. 施工注意事项•在施工中,必须遵循设计要求,严格执行土方回填方案,不得擅自改动。
•施工人员必须具备相关的施工技能和经验,做好安全防护工作。
•施工过程中应及时发现和处理存在的问题,确保施工质量和安全。
结语地下车库顶板土方回填施工是地下建筑工程中重要的一环,正确而规范的施工能够有效提高地下车库的质量和安全性。
在施工过程中,我们务必严格按照设计要求进行操作,做好各项准备工作,确保土方回填工作的顺利进行。
如此,方能保证地下车库的顶板土方回填施工在设计要求范围内的进行,为地下车库的使用提供更好的保障。
地下车库室内回填土施工方案简介地下车库在城市建设中起着至关重要的作用,而地下车库室内回填土施工作是保障地下车库结构稳定性和安全性的重要环节。
本文将就地下车库室内回填土施工方案进行详细介绍,包括施工准备、材料选用、施工方法等内容,以期为相关工程提供参考和指导。
施工准备在进行地下车库室内回填土施工之前,需进行充分的施工准备工作,包括以下内容:1.清理和检查:清理地下车库室内的垃圾和杂物,并进行结构检查,确保施工区域无障碍和结构完好。
2.测量和标记:根据设计图纸和要求,测量施工区域的尺寸和高度,并进行标记,确定回填土的填充范围。
3.提前准备材料:准备好所需的回填土材料,包括砂石、碎石等,确保质量符合相关标准和要求。
材料选用在地下车库室内回填土施工中,选择适当的材料对保障工程质量至关重要,主要包括以下几种:1.砂石:砂石是地下车库室内回填土中常用的填充材料,其颗粒间的间隙能有效增加土壤的渗透性和排水性,提高土壤的承载力。
2.碎石:碎石可用于填充大孔隙、大空隙的土体,提高土体的密实性和稳定性,增强土体的承载能力。
3.土壤改良材料:根据实际情况可选用土壤改良材料,如石灰、水泥等,用于增强土壤的力学性能和稳定性。
施工方法地下车库室内回填土施工的主要方法包括以下几种:1.填筑分层:根据设计要求和要求,将砂石、碎石等填充材料逐层填筑,每层填筑后需进行均匀夯实,确保土体密实。
2.检测和验收:在施工过程中,需定期对填充土进行检测和验收,确保施工质量符合相关标准和要求。
3.养护和维护:填充土施工完成后,需进行养护和维护工作,包括保持填充土干燥、防止水浸、防止外力损伤等,确保填充土的稳定性和耐久性。
结语地下车库室内回填土施工是地下车库工程中的重要环节,合理的施工方案和方法对工程质量和安全具有重要意义。
本文通过对地下车库室内回填土施工方案的介绍,希望能够为相关工程提供参考和指导,确保地下车库结构的稳定性和安全性。
完整版新闻传闻中心地下车库土石方回填工程施工方案地下车库土石方回填工程是在建设地下车库时进行的重要工程,主要是为了填补地下车库开挖后的空洞,保证车库地面的平整度和稳定性。
下面是一个完整版的新闻传闻中心地下车库土石方回填工程施工方案。
一、施工目的地下车库土石方回填工程的施工目的是为了填补地下车库开挖后形成的空洞,保证车库地面的平整度和稳定性。
同时,通过回填工程将车库地面与地下结构之间形成合理的剪切面,有效分担地下结构的荷载,确保车库地面的安全使用。
二、施工地点和范围本施工方案适用于传闻中心地下车库土石方回填工程,施工地点是位于传闻中心地下车库下方的开挖空洞中。
三、施工原理1.地下车库开挖完毕后,首先需要进行地下水排泄工作,排除水分的干扰。
2.确定回填土石的种类和品质。
根据相关规范和要求,选择合适的土石材料进行回填,确保土石质量合格。
3.根据设计要求,按照合理的分层回填顺序进行施工。
按照分层填筑的原则,首先回填下层,然后逐渐向上填筑。
4.使用适当的机械设备进行回填土石的压实工作,确保回填土石的密实度。
1.确定施工区域。
根据车库设计、车位布局和开挖空洞的形状和尺寸,确定施工区域。
2.准备工作。
清理施工区域,检查施工设备和材料的完好性,做好施工前的准备工作。
3. 开始回填工作。
根据设计要求,从下向上分层填筑回填土石。
每层回填土石的厚度根据实际情况确定,一般控制在30cm左右。
4.土石均匀堆放。
土石均匀堆放,并采取机械设备进行平整,确保回填土石的平整度。
5.土石压实。
使用振动压路机等机械设备进行回填土石的压实工作,确保土石的密实度和稳定性。
6.完成回填工作。
根据设计要求和现场实际情况,完成回填工作,确保土石回填的平整度和稳定性。
六、安全措施1.施工过程中,必须使用符合相关安全标准的设备和工具,确保施工人员的安全。
2.严禁超载操作,避免引起设备事故和施工区域的塌陷。
3.施工现场必须设置合理的警示标志和防护措施,确保施工安全。
地下车库顶板土方回填工程施工设计方案一、工程概况二、工程内容1.土方回填类型:地下车库顶板均采用碎石土方回填,填筑高度按设计要求确定。
2.土方回填施工顺序:按车库施工总进度确定土方回填工程施工顺序,遵循自顶向下的原则进行,后续施工工序在前序工序完成之后开始。
三、施工组织1.组织人员:由总包单位负责协调施工组织,合理安排人员进行施工,根据不同工序安排相应的人员和设备。
2.施工队伍:施工队伍由经验丰富的专业施工人员组成,包括工长、技术员、土方回填工等,要求有相关工作经验和相应的证书。
3.施工设备:根据工程规模和实际需求,配备相应的施工设备,包括挖掘机、压路机、铲车等。
四、施工工艺流程1.土方回填标高设置:按照设计要求,在地下车库顶板设置回填标高点,并采用自动水准仪进行测量,确定回填标高。
2.土方回填方案制定:根据设计要求和实际情况制定土方回填方案,确定土方回填工程的施工参数、施工方法、工期等。
3.现场准备工作:施工前进行现场清理,清除杂物和积水,确保施工区域干燥清洁。
4.土方回填施工:根据回填标高点的位置,采用挖掘机进行开挖作业,并将挖掘出的土方进行分类堆放。
回填土方采用碎石土方,按照设计要求进行填筑,采用压路机进行压实。
5.施工质量控制:施工过程中要进行施工质量控制,对回填土方进行密实度检验,确保回填土方符合规范要求。
6.工程验收:施工完成后进行工程验收,验收合格后方可进行后续工序的施工。
五、安全措施及环境保护1.施工期间要严格遵守安全操作规程,施工人员必须穿戴个人防护用具,如安全帽、工作服、安全鞋等。
2.在施工现场设置明显的安全警示标志,保证施工现场的安全通行。
3.施工过程中要进行现场巡查,及时排除安全隐患,确保施工安全。
4.施工结束后要及时清理施工现场,处理好废弃物和余土,确保环境卫生。
5.按照相关法律法规和环保要求进行施工,采取必要的环境保护措施,防止土方回填对周围环境造成污染。
六、质量控制措施1.操作人员必须具备相关工作经验和证书,对土方回填工程有一定的了解。
地下室车库顶板土方回填施工方案一、工程概况本工程为_____小区地下室车库项目,位于_____市_____区_____路。
地下室车库顶板面积约为_____平方米,顶板覆土厚度设计要求为_____米。
车库顶板的防水、排水等工程已完成,并通过验收。
二、施工准备1、技术准备熟悉施工图纸,了解地下室车库顶板的结构及相关技术要求。
编制土方回填施工方案,并向施工人员进行技术交底。
确定回填土的压实系数、回填土料的质量要求等技术参数。
2、材料准备选用符合要求的土料,优先选用原土,如原土不符合要求,则选用外购的优质黏土或粉质黏土。
对土料进行检验,确保其含水量、干密度等指标符合规范要求。
3、主要机具准备装载机、推土机、压路机、自卸汽车等。
蛙式打夯机、平板振动器等小型夯实设备。
水准仪、全站仪等测量仪器。
4、现场准备清理地下室车库顶板上的杂物、垃圾等。
设置好排水坡度和排水设施,确保顶板排水畅通。
在地下室车库顶板上标注好回填土的分层厚度控制线。
三、施工工艺流程1、工艺流程基层清理→ 检验土质→ 分层铺土→ 分层碾压(夯实)→ 检验密实度→ 修整找平→ 验收2、基层清理回填前,将地下室车库顶板上的杂物、垃圾、积水等清理干净,确保基层表面平整、干净。
3、检验土质对选用的土料进行检验,检查土料的种类、粒径、含水量等是否符合设计要求。
如含水量过高,可采用翻松、晾晒或掺入干土等措施;如含水量过低,可采用预先洒水润湿等措施。
4、分层铺土回填土应分层铺摊,每层铺土厚度应根据土质、压实机械的性能等确定,一般情况下,每层铺土厚度不宜大于 300mm。
铺土时应保持填土的均匀性,避免出现厚薄不均的现象。
5、分层碾压(夯实)采用压路机或夯实设备对回填土进行碾压(夯实),碾压(夯实)遍数应根据土质、压实机械的性能等确定,一般情况下,碾压不少于 4 遍,夯实不少于 3 遍。
碾压(夯实)时应遵循先轻后重、先慢后快的原则,轮迹应相互搭接,防止漏压。
6、检验密实度每层回填土碾压(夯实)完成后,应进行密实度检验。
地下室车库顶板土方回填施工方案
地下室车库顶板土方回填工程是地下室车库建设中不可或缺的重要环节,其施
工方案的设计和执行直接关系到整个建筑结构的安全和稳定。
本文将从回填施工的具体步骤、材料选择、施工注意事项等方面介绍地下室车库顶板土方回填施工方案。
1. 施工前准备
在进行地下室车库顶板土方回填施工之前,必须进行充分的准备工作:•确认车库顶板的设计要求和土方回填的标高要求。
•按照设计要求进行土方回填的计算,确定所需土方量。
•准备好所需的回填土方材料,确保质量合格。
2. 施工步骤
2.1 清理车库顶板
首先,需要清理车库顶板表面的杂物,确保表面平整干净。
2.2 铺设防水层
在清理完车库顶板表面之后,需要铺设防水层,以保证土方回填后的工程质量
和车库顶板的防水效果。
2.3 进行土方回填
根据设计要求和计算的土方量,将土方逐步回填至车库顶板上,采用适当的方
法和工具进行夯实,确保土方回填的均匀和密实。
2.4 验收工程质量
在完成土方回填后,需要进行工程质量验收,检查土方回填的平整度和密实度
是否符合设计要求,确保工程质量符合标准。
3. 施工注意事项
在地下室车库顶板土方回填施工过程中,需要注意以下几点:
•严格按照设计要求进行施工,确保土方回填的高程和平整度符合标准。
•注意施工现场的安全,提前做好安全防护工作,确保工程施工的安全性。
•对土方材料质量进行检查,保证所用材料符合施工要求,避免因材料问题导致工程质量不达标。
通过以上施工步骤和注意事项的执行,可以确保地下室车库顶板土方回填施工顺利进行,保证工程质量和安全性。
地下车库顶板土方回填施工设计方案及对策设计方案:1.地面清理与准备:在进行土方回填施工前,必须将地面进行清理,包括清除杂物、处理地下管线和电缆等。
地面应平坦、无凸出物和其他障碍物。
确保工作环境安全和施工顺利。
2.土方回填材料选择:选择适宜的土方回填材料,如砂土、砾石等。
土方回填材料应符合设计要求和标准,具有足够的稳定性和承载力,能够满足地下车库顶板的要求。
3.土方回填过程控制:在进行土方回填施工时,应控制回填厚度和均匀性。
要求回填层厚度均匀、一致,以确保顶板的平整度和承载力。
回填过程中要注意施工质量,避免出现空洞、松散或不均匀回填的情况。
4.压实度控制:土方回填施工后,需要进行压实处理,以提高回填层的密实度。
压实处理可以采用机械碾压或人工夯实等方式,确保回填层的承载力和稳定性。
5.施工期间的监测与调整:在进行土方回填施工的过程中,应对土方回填层进行监测和调整,根据实际情况及时调整施工方法和工艺参数,以确保回填层的质量和稳定性。
对策:1.控制土方回填层数:根据地下车库设计要求和土壤状况,合理控制土方回填的层数。
过多的回填层可能导致回填层变形和沉降,影响顶板的稳定性。
2.建立排水系统:地下车库回填层需要具备一定的排水功能,以排除回填层内的积水和地下水。
建立良好的排水系统可以防止回填层变软或损坏。
3.加强施工质量监督:严格按照施工方案进行施工,并加强施工质量的监督。
监督人员应对施工过程进行现场检查,确保施工质量符合设计要求。
4.检测与验收:土方回填施工完成后,应进行相应的检测与验收工作。
检测包括回填层的密实度、承载力以及水平面的均匀性等。
验收合格后方可进行下一步工序。
5.风险评估与控制:在设计方案中要进行全面的风险评估,并制定相应的风险控制措施。
及时发现并解决施工过程中的问题,以防止施工质量和安全问题的发生。
总结:地下车库顶板土方回填施工设计方案及对策是确保工程质量及安全的重要环节。
正确的设计方案和对策能够保证施工的可行性和质量,减少施工过程中的风险和问题。
4#、5#楼地下车库室内3:7灰土及回填土
施工方案
一、工程概况:本工程位于济南市高新开发区经十东路以北簸萁顶~草山岭南侧,草山岭旧址;我项目部负责施工4#、5#楼相连的地下车库;建筑物地下一层,面积5103㎡,高低跨、错台多、施工难度大;层高3.8—5.0m。
本工程采用框架结构,楼盖采用(叠合箱)网梁楼盖,基础形式为柱下独立基础+防水地板。
二、材料及机具准备
2.1、主要材料:
石灰、素土。
2.2、机具
推土机、铲运机、自卸汽车、翻斗车、振动碾、柴油打夯机、蛙式打夯机、冲击夯、50mm钢丝网筛子、5mm钢丝网筛子、标准斗、小推车、钢卷尺木夯、平头铁锹、尖头铁锹、30铲车等。
三、劳动力计划
根据本工程工期进度要求及现场实际情况科学合理的组织劳动力,是保证工程顺利进行的重要保证。
在劳动力安排上,计划投入回填土劳动力10人。
合理安排施工作业顺序。
四、作业条件
1、需回填部位的结构混凝土强度全部达到设计要求强度的100%以上,基础分部已组织并通过验收。
2、需做土方回填的室内顶板支撑全部拆除,埋地管线全部铺设完成并经监理工程师验收合格。
3、需要回填部位垃圾已清除完毕。
4、施工前技术交底:土方回填前,由技术部门向作业班组、质检员进行详细的技术交底,将回填部位的材料要求、根据压实试验确定的压实参数、施工方法等技术要求,交代清楚。
5、后浇带施工完毕,砼强度达到回填要求,地下联系墙已经施工完成。
五、回填方案
1、施工工艺:
选土→筛土→拌3∶7灰土→基底清理→检验土质→铺第一步灰土15cm厚→夯实→取样→检验密实度→铺第二步灰土15cm厚→夯实→取样→检验密实度。
2、施工方法:
2 .1、施工范围:南边:(W—P)—(W—Q)轴中后浇带为限,不包括后浇带,东边:(W—22)轴外墙为界,西边:(W—5)轴外墙及5#楼西侧外墙为界,北边:(W—a)—(W—Y)轴/(W—5)—(W—6)轴中后浇带为界,(W—c)—(W—b)轴/(W—16)—(W—22)轴,包括后浇带。
具体详图见第页6附图。
2.2、回填土的具体标高和回填高度:高差分界线为:(W—12)轴—(W—22)轴之间的(W—T)轴线向北偏移1800mm ;(W—T)轴—(W—R)轴之间的(W—12)轴线向东偏移1700mm 。
5#楼以南为低跨,其余为高跨。
车道二,4#、5#楼配电室见7—9页附图。
2 .3、施工顺序:
1、后浇带施工后达到其规范要求的强度以后,进行室内回填。
2、回填后,施工排水沟。
3、回填时,先从车道二入口处进行施工,分层压实,从外向内一次进行。
4、3:7灰土所用的素土土质应符合设计要求及施工规范的相关规定,施工前根据规范要求需过筛时(回填素土粒径不大于50mm,灰土粒径不大于20mm),
生石灰充分熟化,在槽边或存土点过筛,灰土必须在槽上拌制;灰土配合比为体积比(3∶7),拌制灰土时必须过标准斗,严格控制配合比。
拌合时均匀一致,至少翻拌两次;
回填施工时,首先将基底内的杂物清理干净,特别是槽边掉下的虚土,风吹入的树叶、木屑、纸片、塑料袋等垃圾杂物,在防水保护层上弹出铺土厚度水平控制线。
灰土施工时,控制好土方的含水率和灰土的比例用量。
工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。
如土的含水率过大或不足时,应晾干或洒水润湿。
找平与验收:回填虚铺第一步完成后,按照室内控制线,拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。
回填土分层夯(压)实后,最后一层灰土应按墙、柱上所弹好的标高控制灰土上平。
根据施工规范要求,分别按取样平面图的点位进行环刀取样,测出灰土的质量密度,达到设计要求或规范规定后,方可进行下层回填土的施工。
5、4#、5#楼配电室素土回填时铺土:回填土施工时,每层虚铺土的厚度为250mm,虚土用机械找平,然后夯实。
夯实:回填的夯实采用柴油打夯机夯实,每步夯击不少于三遍,打夯时应一夯压半夯,夯夯相接,行行相接,纵横交叉。
经过机械的反复碾压,土的密实度随着深度的增加逐渐减少,超过一定深度后,虽经反复碾压,土的密实度仍与未压实前一样。
各种压实机械的压实影响深度与土的性质、含水量有关。
所以,填方每层铺土厚度应根据土质、压实的密实要求和压实机械性能确定。
碾压时,轮(夯)迹应相互搭接,防止漏压、漏夯。
机械打夯完成后,靠墙边角及转角处可采用蛙式打夯机夯实,打夯要领为“夯高过膝,一夯压半夯,夯排三次”。
回填土施工缝的留设:灰土分段施工时,不得在墙体转角处留接槎,上下两层灰土的接槎距离不得小于500mm,施工缝(后浇带)位置按每层500mm宽留出踏步槎。
找平与验收:回填最上一步完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。
回填土每层夯(压)实后,根据施工的规范规定,分别按取样平面图的点位
进行环刀取样,测出灰土的质量密度,达到设计要求或规范规定后,方可进行上层回填土的施工。
用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。
环刀取土的压实系数大于0.94。
六、回填土施工质量标准
1、基底处理,必须符合设计要求或施工规范的规定.
2、回填的土料及白灰粉,必须符合设计或施工规范的规定,严禁使用未熟化的生石灰拌制灰土。
3、回填土必须按规定分层夯实。
取样测定夯实后土的干土质量密度,其合格率不应小于90%,不合格的干土质量密度的最低值与设计值的差,不应大于
0.08g/cm3,且不应集中。
环刀取样的方法及数量应符合规定。
七、安全注意事项
1、地下室必须采用安全照明,
2、在运输土方的通道上派人进行看管,防止人员随便出入,以免产生安全隐患。
3、严格限制土方的装运量,保证安全运输。
4、每次运土前检查车辆的制动和转向装置,确保车辆状态安全。
5、对地下室的洞、坑、井进行封堵,并设置安全警示,以免坠落事故发生。
6、地下室的临边设置安全护栏及踢脚板。
7、现场的用电机械进行用电安全检查,确保安全用电,避免触电事故。
8、进入施工现场必须佩戴好安全帽。
9、基坑回填时,注意防止高空坠落的物体打击。
10、不允许酒后施工。
11、不准在施工现场追逐打闹。
八、环境保护注意事项
1、对运土车进行覆盖,防止尘土飞扬和泄漏而造成环境污染。
2、对回填运输通道进行及时清扫,并洒水防止尘土飞扬。
3、合理安排作业时间,采用低噪音施工机械设备,减少噪音扰民。
4、夜间灯具集中照射,避免灯光扰民。
5、班前班后对机械进行保养维修,并防止发生油类污染现象。
九、成品保护
1、施工时应注意保护框架柱,框架柱周边设置防护模板,高度比灰土面高200mm,防止机械碰撞。
2、夜间施工时,应合理安排施工顺序,要设有足够的照明措施,止铺填超厚。
3、基础、挡土墙的现浇砼、砂浆应达到达到一定强度,不致因回填土而受到损害时,方可进行回填土作业。
项目负责人:
中建七局济南分公司草山岭项目部
2010年7月16日。
