LED路灯工程方法.doc
- 格式:doc
- 大小:272.06 KB
- 文档页数:7
LED路灯工程施工方案一、背景介绍随着城市化进程的不断推进,道路照明成为城市建设中不可或缺的一环。
传统的路灯系统存在能耗高、寿命短、维护成本高等问题,而LED路灯以其高效、耐用的特点逐渐成为照明领域的主流选择。
本文将以LED路灯工程施工方案为主题,全面介绍标准LED路灯工程的施工步骤、要点及流程。
二、施工步骤1. 工程准备在正式施工前,应制定详细的施工计划,并与相关部门进行沟通协调,确保施工过程顺利进行。
同时,还需准备好所需材料和设备,确保施工的材料供应及设备安装顺利进行。
2. 基础施工LED路灯的稳固基础是确保工程质量的关键。
基础施工主要包括以下步骤:- 地面清理:清理施工区域的杂物、尘土等,确保施工环境整洁。
- 基坑开挖:根据设计要求,按照规定深度和尺寸开挖基坑。
- 基坑加固:根据基坑的土质情况,进行加固处理,确保基础承载能力。
- 基础浇筑:按照设计要求进行混凝土浇筑,确保基础牢固。
3. 灯杆安装灯杆的安装包括以下步骤:- 灯杆运输:将灯杆运输至施工现场,要确保运输的安全与稳定。
- 灯杆安装:根据设计要求,按照灯杆安装位置进行灯杆固定并调整垂直度。
- 灯具安装:将LED灯具安装在灯杆上,并确保其连接牢固和灯具位置合理。
4. 线路敷设与连接线路敷设与连接是保证路灯正常运行的重要环节,包括以下步骤: - 线缆敷设:根据设计要求,将电缆沿灯杆或沿地面敷设,并留出必要的余量。
- 线缆连接:依次连接灯杆、灯具和电源,按要求进行绝缘和固定。
5. 调试与验收在所有施工工作完毕后,需要进行调试与验收,以确保工程质量满足要求。
具体步骤如下:- 执行调试:逐一对路灯进行调试,确保其正常点亮、亮度均匀稳定。
- 功能测试:测试路灯的开关、灯光控制、电源输入等功能是否正常。
- 安全检查:对施工现场进行安全检查,确保无漏电、火灾等安全隐患。
- 工程验收:由相关部门对工程质量进行验收,并出具相应的合格证明。
三、施工要点1. 安全防护在施工过程中,要严格遵守相关安全操作规程,佩戴防护用品,设置施工警示标志,确保施工人员安全。
LED路灯工程施工方案一、前期准备工作1.确定施工地点:根据道路状况和照明需求,选择合适的区域进行施工。
2.测量设计:根据道路宽度、车行流量和光照需求等因素,进行测量和设计,确定安装位置和数量。
3.资源准备:准备所需的LED路灯设备、工具和材料,确保施工顺利进行。
二、工程施工步骤1.施工图纸预置:根据测量设计的结果,将预置线在施工现场进行标记,确定每个LED路灯的位置。
2.施工基础准备:在预置位置处进行地面开挖,确保灯具基座的牢固稳定。
3.安装灯具:根据施工图纸的要求,将灯具的支架固定在基座上,然后将灯具安装至支架上。
4.连接电源:根据设计要求对灯具进行电缆布线,并连接至电源箱,确保供电正常。
5.调试灯具:进行灯具的调试工作,测试灯具的亮度和光照范围,确保灯光效果达到要求。
6.保护固定灯具:使用绝缘材料对电缆进行绝缘处理,确保电缆安全可靠,并对灯具进行防护罩的固定,保护灯具不受外界因素的影响。
7.工程验收:对施工完成的LED路灯进行验收,确保符合设计和规范要求。
三、安全措施1.环境保护:施工现场应设置防尘网和防护隔离带,避免污染环境。
2.安全防护:工程人员应佩戴好安全帽、安全鞋和随身防护用品,确保施工过程中的安全。
3.施工警示标识:在施工现场设置警示标识,提醒行人和车辆注意施工区域,确保行人和车辆安全。
4.施工围挡:将施工区域进行围挡,防止无关人员靠近施工区域,确保施工安全。
四、施工进度控制1.制定施工计划:根据工程规模和可行性进行施工计划制定,充分利用资源,合理安排施工进度。
2.施工组织管理:设立专门的施工组织管理团队,负责施工人员的调度和施工进度的控制。
3.施工进度监控:通过定期会议和现场巡检,对施工进度进行监控和调整,确保施工期限的合理控制。
五、施工质量控制1.严格按照工程图纸进行施工,确保安装位置准确,灯具牢固可靠。
2.严格控制电缆布线和连接工艺,确保电缆的安全和可靠。
3.进行灯具的调试和测试,确保灯光效果符合设计要求。
室外工程路灯工程施工方案一、项目概况本工程位于某城市的主干道上,总长度约为2公里。
为了提高城市的夜间照明效果和道路交通安全,计划安装路灯共150盏,路灯的间距为15米。
路灯的类型为LED路灯,功率为100W。
工程施工时间为30天,预算为500万元。
施工工艺采用传统挖掘法和管道埋设法。
二、施工前准备1. 正式成立工程施工团队,确定项目经理、施工队长、技术员、安全员等,制定人员分工和工作任务。
2. 购买所需的施工机械设备,包括挖掘机、砂石运输车、管道敷设机等。
同时保证设备的正常运转和维护。
3. 确定施工队伍,包括电工、安装工、管道工、灯具安装工等,并进行工种培训和安全教育。
4. 与供电部门联系,确定路灯的用电点和用电方式,保证施工进度与供电方案的协调。
5. 做好施工现场的准备工作,包括搭建施工临时场所、设置标志牌、清理施工场地等。
三、施工工艺1. 灯柱基础施工:选用混凝土灯柱基础,采用挖土、浇筑、养护的工序。
首先进行现场测量,确定灯柱基础的位置和尺寸,然后进行挖土、放模板、浇筑混凝土、养护等工序。
2. 灯具安装:安灯具时,要注意安装位置、角度和间距,保证整体的照明效果。
在安装时,需要进行灯具的连接、调整、固定等。
并保证灯具与基础的配合密实、牢固。
3. 管道敷设:将所有灯具连接的电缆敷设在地下管道中,保证电缆的保护和美观。
同时,要注意电缆的连接方式和接头的防水处理。
4. 供电和联调:在灯具和电缆安装完毕后,进行供电测试,对路灯进行验收和联调,检验路灯的亮度、色彩、灯光的自动控制等功能。
5. 完善化环:施工完成后,要对施工现场和周边环境进行整理,清理施工垃圾、标志牌,保持施工现场的整洁和安全。
四、施工安全和质量控制1. 施工人员要严格遵守施工安全规程,佩戴好安全防护用品,严禁酒后施工、高处作业和违章操作。
2. 安全员要对施工现场进行24小时巡查,及时发现和排除安全隐患。
3. 管理员要对施工工程进行严格的质量检查,对每个工序和关键节点进行抽检和验收,并及时处理施工质量问题。

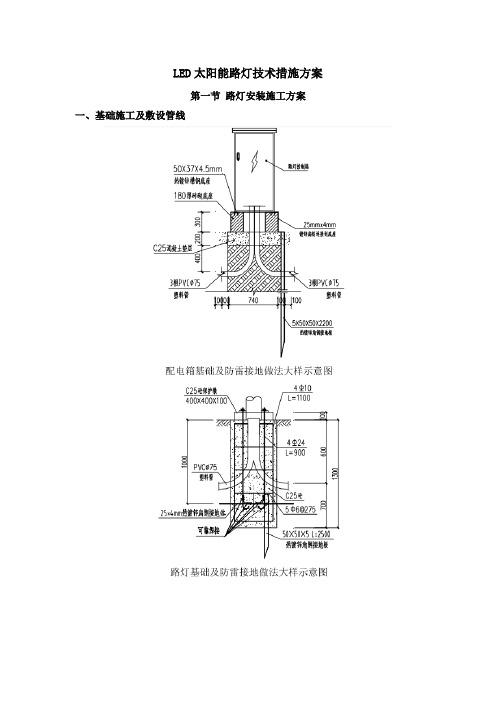

LED太阳能路灯技术措施方案第一节路灯安装施工方案一、基础施工及敷设管线1.基础土方开挖及回填(1)施工流程灯杆定位挖电缆沟挖灯杆基坑敷设电缆保护管浇筑灯基础电缆沟回填土敷设电缆 -路灯灯具组装电缆头制作控制箱安装变压器安装接地极制安装通电调试(2)管沟开挖1)地面照明配线穿管埋地深度为地面以下0.7m。
2)对轴线桩、水准基点桩等按图纸进行复测,若发现标志不足、被移动或精度不符合要求时,进行补测处理。
3)施工测量。
施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法,布设测量控制网,并报监理工程师批准。
由测量人员根据设计图纸放出接线井、灯基础、箱式变压器基础位置,再根据管中线及缆沟开挖要求,放出线位。
将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。
在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度。
查明地下管线及其他地下构筑物情况,确保施工安全。
按轴线准确测放地面开挖边线,纵向开挖,采用机械纵向分层开挖,人力挖土配合,自卸车运输,挖出的土方可用于回填的就近堆放,余土运至指定地点。
机械开挖至距设计坑底标高10cm厚时,釆用人工开挖、把沟底土层夯实找平后才能捣垫层,尽量避免超挖现象,如有超挖,回填碎石砂或砖碎砂并夯实至沟底设计标高。
作好防水措施,及时抽干沟内积水。
开挖时,随时测量监控,保证开挖沟槽尺寸、轴线达到施工方案及设计的要求。
(3)基础开挖质量控制点1)在基坑开挖中,地基承载力是质量控制的关键。
地基承载力必须满足设计要求。
其质量保证措施:严禁扰动坑底土壤,避免发生超挖。
控制超挖的方法如下:①预先测出基坑底标高,并在沿线钢板桩或挡土板上用红油漆在相应位置上标出。
②机械挖土时,在距基底尚有10cm时,改用人力挖土,平整坑底;如雨季施工,则留20cm土在进入下一工序前才挖除。
9.12 LED 路灯工程施工方案依照招标文件(1)相关国家法律法规《中华人民共和国建筑法》《中华人民共和国劳动法》《中华人民共和国环境保护法》(2)国家、行业技术标准及管理规定《低压配电设计规范》 GB50054-95《电力工程电缆设计规范》 GB50217-2007《城市道路照明设计标准》 CJJ45-2006《测量规范》(GBJ50026-93);《城市道路照明工程施工及查收规范》(CJJ89-2001);《建设工程文件归档整理规范》(GB/T50382-2001);(3)安全生产规范、规程标准《建筑施工工程安全技术规程》(国务院)《建筑工程施工现场管理规定》(建设部 15 命令)《建筑机械使用安全技术规程》(JGB33-86)《建筑安全督查管理规定》(建设部 13 命令)(4)合同、施工图纸及其他相关文件。
说明:上述规范、标准、规程仅是本工程建设的最基本要求,并未包括推行中所涉及到的全部规定、标准和规程。
在施工中对于上述未尽事宜,按设计要求及国家和地方现行的标准规范执行。
熟悉施工图纸,准备技术交底、安全交底资料向施工员及施工班组进行交底;向资料主管部门提出资料计划并做好出库、查收和保留工作;搞好分项图纸审查及相关改正工作;与土建施工协调有关施工工作面等。
施工主要机械设备见表1。
表 1施工主要机械设备序号设备或资料名称规格单位数量备注1吊车10T台22小型挖掘机PC40台23水泵台24自卸车T815-2辆35电焊机BX-500台4两台备用6气割设备氧气乙炔套4两套备用7柴油发电机450KW台18起落车14 米台19货车10T台2运输10手提电钻LT988B台4路灯施工程序定灯位→灯座及线管管沟开挖→PVC线管预埋及管沟回填→灯座架安装及接地装置安装→灯座捣制→LED路灯安装→电缆敷设及电气设备安装→实验、调试→竣工查收(1)定灯位依照施工图及现场情况,以施工图纸确定的路灯地址为基正确定路灯安装地址。
附件一:路灯工程施工方案编制:北京同创永聚科技发展有限公司审核:2011 年2月路灯工程施工方案一、工程概况路:起点 ,终点沿,总长13000m ;该路段属城市主干道,采用单杆双侧对称布灯的照明方式;路灯布臵于道路分隔带上,双臂路灯间距12.5米,局部间距视绿化带及人行道开口情况作适当调整,确保每段绿化带内路灯布臵对称;路灯有双臂路灯。
二、路灯施工方案总体选择根据现场实际地质条件,灯基础土方采用人工配合挖机施工方案,基础下层采用土模,上层则用木模或钢模。
基础顶标高为该处路面高+10CM值,根据现场维护情况和路灯施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展。
三、主要工程数量四、施工计划按合同任务计划完成所有路基的灯柱基础混凝土浇筑任务及安装任务。
五、路灯施工方案5.1路灯施工工艺施工工艺流程图见图1。
5.2、施工工艺和方法5.2。
1、老路基开挖与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖.5.2.2、测量定位根据监理工程师审批后的控制点进行现场加设控制点工作,采用全站仪按极坐标法测设基础的位臵,用水准仪测出地面标高。
基础定位后经复核无误,增设护桩指导施工.5.2。
3、基础土方开挖采用挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采用级配碎石或砂回填到设计值。
5.2.4、基坑报检根据监理程序要求,将填报隐蔽工程基础开挖资料,具体检测内容参见相关验收规范标准。
5.2。
5、钢筋、预埋件安装根据规范要求安装钢筋:骨架尺寸、间距、垂直度、保护层设臵、5.2.6— 5 -模板采用木模或组合钢模,几何尺寸不得小于设计值,加固须满足刚度、稳定性要求,确保浇注混凝土时模板不跑模、胀模。
5.2.7、混凝土浇筑砼浇注时应对称、分层进行,每层厚度控制在25-30cm ,采用插入式振捣器施工。
LED路灯工程施工方案(精)
一、施工背景 LED路灯在现代城市照明中发挥着重要作用,能够提高能源利用效率、减少碳排放并增强城市夜间景观。
LED路灯工程施工方案旨在确保施工质量、保障工程顺利进行。
二、施工前准备 - 制定施工计划及进度表 - 确定施工区域和范围 - 采购所需材料和设备 - 组建施工队伍,明确责任分工
三、施工过程 1. 准备工作:清理施工区域,搬运设备和材料到施工现场。
2. 安装支架:根据设计要求安装LED路灯支架。
3. 布线:布置电缆线路,确保安全可靠。
4. 安装LED灯:将LED灯具按照设计图纸固定在支架上。
5. 接线:连接LED灯和电源线,进行电气测试。
6. 调试:调整灯具的光照效果,保证照明效果达到要求。
7. 清理现场:清理施工现场,拆除不需要的设备和材料。
四、施工注意事项 - 严格遵守安全生产规定,做好安全防护工作。
- 保持施工现场整洁,避免影响周边环境。
- 注意节约能源和材料,减少浪费。
五、施工验收 - 施工完成后,进行现场验收,检查是否符合设计要求。
- 进行灯具亮度和色温测试,确保照明效果良好。
- 完成施工验收报告,汇总施工情况及质量。
六、总结 LED路灯工程施工方案旨在提高路灯照明的能效比、减少对环境的影响,并提升城市形象。
通过严格执行施工方案,可确保LED路灯工程的高质量完工,为城市的夜间照明提供可靠保障。
led路灯工程方案1. 项目概述本 LED 路灯工程方案旨在利用 LED 技术替换传统路灯,以降低能耗、提高照明效果、减少维护成本,从而改善道路照明环境。
项目所涉及的区域包括市区主干道、小区道路、公园景观等多个场所,总共涉及 1000 处以上的路灯。
项目的总投资为1000 万元,预计项目周期为 1 年。
2. 技术方案2.1 照明规划本项目将采用多光束分布方案,根据道路的不同宽度和走向,采用不同的光束分布角度和光强度,以保证整个道路的均匀照明。
2.2 光源选择本项目选择使用高亮度LED作为光源,LED具有高光效、长寿命、低能耗等优点,能够有效提高路灯的能效比,降低能耗。
2.3 控制系统本项目将采用智能化控制系统,通过光控、时间控、遥控等方式,对路灯的亮度进行精细控制,以达到节能、减排、延长寿命的目的。
2.4 材料选用本项目将选用高耐候性、耐腐蚀的材料,以提高路灯的使用寿命和稳定性。
2.5 安装方案本项目将采用精确测量、规范施工,确保 LED 路灯的安装质量,以提高照明效果和减少维护成本。
3. 施工计划3.1 前期准备项目启动后,首先进行道路勘测,确定路灯设置位置和数量,提前准备施工材料和设备。
3.2 设备安装根据工程图纸,进行路灯杆的安装、线缆的敷设、灯具的安装等工作。
3.3 调试验收完成设备安装后,对 LED 路灯进行灯具调试、系统联调、负荷测试,并进行验收,确保设备正常运行。
3.4 项目交付完成LED 路灯的安装和调试后,对项目进行整体验收评价,整理项目档案,按时交付。
4. 运维管理4.1 定期检查LED 路灯设备安装完成后,要定期进行设备巡检和保养,确保设备正常运行。
4.2 故障排除项目完成后,建立完善的故障排除体系,及时处理设备故障,保障路灯的正常运行。
4.3 数据分析运维管理过程中要对路灯设备的工作参数进行采集和分析,依据分析结果,优化控制策略,提高设备的使用效率。
5. 风险管理5.1 资金风险由于项目资金规模较大,投资风险较高,需谨慎控制成本,规避资金风险。
施工方案大兴安岭漠河县LED路灯施工方案—中华路哈尔滨宗邦光电工程部2010年3月27日中华路路灯施工方案一.工程概况中华路路灯施工,灯杆数27,灯头数54。
路宽20m,灯杆距离35m,灯杆高度9m。
现有光源为400w高压钠灯,总功率为21600w,替换灯头为150wESA-150LED路灯,总功率为8100w。
二. 工期及人员、机械设备安排1.人员组织施工负责人:现场负责人:技术负责人:质检负责人:试验负责人:2、机械设备:吊车、电镐等。
3、工期安排:自年月日至年月日,共计天。
三.施工工序1.施工中采用以下流程:挖沟→埋管→测试电缆→绝缘测试→灯杆安装→路灯安装→电气设备安装→实验、调试→自检→竣工验收2、施工方法(1)挖沟及埋管:以原有灯杆为中心在其右方60cm为中心,开挖长50cm宽50cm深50cm电源电缆管预埋沟,按照施工图纸预埋相应的电缆管(3)测试电缆:使用路灯电缆故障测试仪测试电缆是否畅通。
(4)敷设电缆应符合下列要求①电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;②电缆的固定、间距、弯曲半径应符合规定;③电缆接头良好,绝缘应符合规定;④电缆沟应符合要求,沟内无杂物;⑤保护管的连接、防腐应符合规定;3.路灯安装规定①同一路线路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。
②电源电缆管预埋沟开挖尺寸应符合设计规定,基础混凝土强度等级为C25,预埋沟内电缆护管从基础中心穿出并应预留足够长度。
回填前必须排除坑内积水。
③灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。
④灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。
⑥路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
led路灯施工方案范本一、项目背景与目标随着科技的进步和环保意识的提高,LED路灯因其高效节能、长寿命、环保无污染等优点,逐渐取代传统路灯成为城市照明的主流选择。
本项目旨在对我市主要街道进行LED路灯升级改造,提高道路照明质量,增强市民夜间出行的安全感,并推动节能减排,实现绿色可持续发展。
二、施工准备与条件现场勘查:对计划改造的路段进行详细勘查,了解现有路灯设施状况、电源分布、交通流量等信息。
设计方案确认:根据勘查结果,设计LED路灯布局方案,确保照明效果符合国家标准。
材料采购:按照设计方案,采购合格的LED路灯及相关配件,确保产品质量。
施工队伍组建:组建专业的施工队伍,进行技术培训,确保施工质量和安全。
三、LED路灯选型依据光效要求:选择光效高、光衰小的LED路灯,保证夜间照明的亮度和均匀度。
寿命考虑:选择使用寿命长、维护成本低的产品,降低后期维护成本。
节能标准:符合国家和地方节能标准,实现绿色照明。
四、施工流程与步骤拆除旧路灯:按照安全规范,拆除原有路灯设施。
基础处理:清理灯杆基础,进行必要的加固处理。
新路灯安装:根据设计方案,安装新的LED路灯,确保牢固稳定。
调试与测试:对新安装的LED路灯进行调试和测试,确保正常工作。
五、质量控制与安全措施材料检测:对所有采购的材料进行严格检测,确保质量合格。
施工监督:设立专门的施工监督小组,对施工过程进行全程监督,确保施工质量。
安全培训:对施工人员进行安全培训,确保施工过程中的安全。
六、施工进度与安排施工计划:制定详细的施工计划,明确每个阶段的施工任务和时间节点。
进度监控:设立进度监控机制,定期对施工进度进行检查和调整,确保按计划完成。
七、后期维护与保养定期检查:定期对LED路灯进行检查,确保其正常工作。
维护保养:对出现故障的路灯及时进行维修和更换,保证照明效果。
八、施工费用与预算材料费用:根据采购的LED路灯和相关配件的数量和单价,计算材料费用。
施工费用:根据施工队伍的规模、施工周期和人工成本,计算施工费用。

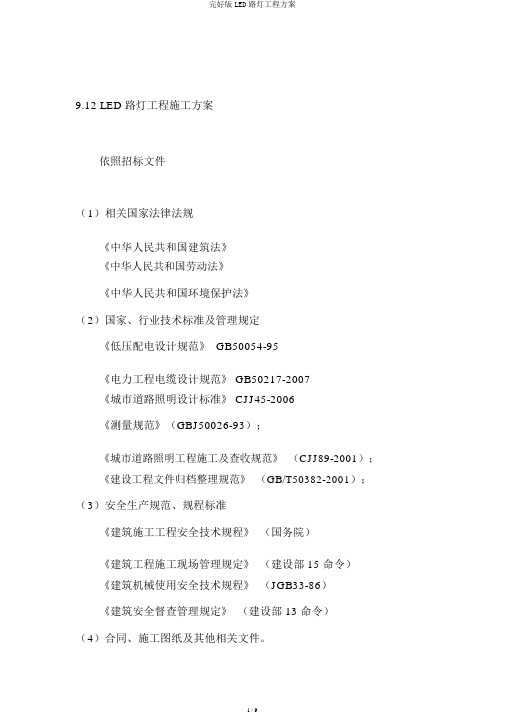

9.12LED 路灯工程施工方案
依据招标文件
(1)有关国家法律法规
《中华人民共和国建筑法》
《中华人民共和国劳动法》
《中华人民共和国环境保护法》
(2)国家、行业技术标准及管理规定
《低压配电设计规范》 GB50054-95
《电力工程电缆设计规范》GB50217-2007
《城市道路照明设计标准》CJJ45-2006
《测量规范》( GBJ50026-93);
《城市道路照明工程施工及验收规范》(CJJ89-2001);
《建设工程文件归档整理规范》(GB/T50382-2001);
(3)安全生产规范、规程标准
《建筑施工工程安全技术规程》(国务院)
《建筑工程施工现场管理规定》(建设部15 号令)
《建筑机械使用安全技术规程》(JGB33-86)
《建筑安全监督管理规定》(建设部13 号令)
(4)合同、施工图纸及其它相关文件。
说明:上述规范、标准、规程仅是本工程建设的最基本要求,并未包括实施中
所涉及到的所有规定、标准和规程。
在施工中对于上述未尽事宜,按设计要求及
国家和地方现行的标准规范执行。
熟悉施工图纸,准备技术交底、安全交底资料向施工员及施工班组进行交底;
向材料主管部门提出材料计划并做好出库、验收和保管工作;搞好分项图纸审查及有关变更工作;与土建施工协调有关施工工作面等。
施工主要机械设备见表1。
表 1 施工主要机械设备
序号设备或材料名称规格单位数量备注
1 吊车10T 台 2
2 小型挖掘机PC40 台 2
3 水泵 3.0KW 台 2
4 自卸车T815-2 辆 3
5 电焊机BX-500 台 4 两台备用
6 气割设备氧气乙炔套 4 两套备用
7 柴油发电机450KW 台 1
8 升降车14 米台 1
9 货车10T 台 2 运输
10 手提电钻LT988B 台 4
9.12.3 路灯施工方案
路灯施工程序
定灯位→灯座及线管管沟开挖→PVC线管预埋及管沟回填→灯座架安装及接地装置安装→灯座捣制→ LED路灯安装→电缆敷设及电气设备安装→实验、调试→竣工验收
(1)定灯位
按照施工图及现场情况,以施工图纸确定的路灯位置为基准确定路灯安装位置。
(2)灯座及线管管沟开挖
a.灯座开挖
根据定好的灯位及灯座施工大样图进行开挖,开挖后用水准仪复测地面标高看
是否与符合要求;如超挖,若出现超挖,不得使用弃土就地回填,应采用级配碎石
或砂回填到设计值(如示意图)。
b.线管管沟开挖
按照设计要求线管管沟沿路灯基础开挖,距离机动车道边 0.6 米;机械开挖管沟,沟底预留 20cm左右,由人工开挖清理沟底,确保沟底原状土不受扰动;管沟开挖后采取相应的排水措施保持管沟干燥。
(3)PVC线管预埋及管沟回填
根据设计要求,人行道下线管埋深 0.7 米;在车行道下穿 DN100镀锌钢管保护,埋深为 0.7 米并做混凝土包封处理。
如下图:
(4)灯座架安装及接地装置安
装 a. 灯座架安装
根据施工大样图要求安装钢筋灯座架:骨架尺寸、间距、垂直度、保护层设置、
预埋件位置及加固等严格执行验收规范标准。
b.接地装置安装
本工程低压配电系统中接地保护采用TN-S系统,系统接地电阻小于等于 4 欧姆;道路照明灯具利用金属灯杆的基础钢筋和接地角钢作接地体,要求接地电阻不
大于 4 欧姆,如实测达不到要求时,则增加人工接地体,人工接地体的安装详见
02D561。
(5)灯座捣制
灯座砼捣制时应对称、分层进行,每层厚度控制在25-30cm,采用插入式振捣器
施工;掌握混凝土的初凝时间,确保混凝土层面衔接质量,实现中间吊模的浇注时
不翻浆而且能加高混凝土;洒水养生时应用细水均匀浇养,或采用聚酯薄膜保湿、
保温养生 7d。
(6)LED路灯安装
a.准备工作
拆装及组装地点选择:拆装地点应在安装地点附近,以便于组装后的运输。
此
外,安装地点铺有防雨布,放置因地面的凸起或细沙及污渍而造磨损、划伤及玷污
等。
b.灯杆组件组装
灯杆组件组装按照流程进行组装(安装灯臂→安装灯具→组装灯杆组件→灯具检测)
c.施工要点
使用吊车、特制的锁扣(防滑、牢固、能自松卸方便拆缷)、绳,控制吊点(杆高的 1/3 处),超过 4 级风不得安装。
采用干硬性砂浆或薄钢板找平,用垂球法找正,立正后立即安装地脚螺丝。
(7)电缆敷设及电气设备安装
a.电缆敷设
1)电缆进场检查验收
电缆进场后,必须对电缆进行详细的检查验收,检查电缆的外观、规格型号、
电压等级、长度、合格证、耐热阻燃的标识;并现场抽样检测绝缘层厚度和圆形线
芯的直径。
2)电缆敷设准备
技术准备 : 认真研究电气施工图,掌握电缆的分布情况,对每根电缆进行编号,并标明电缆的起始位置、回路号、规格型号等;在电缆密集的地方,绘制电缆的剖
面分布图,显示电缆在桥架中的位置;结合电缆剖面分布图,选择最佳的电缆敷设
顺序,尽量避免电缆交叉的情况;人员、机具准备等。
现场准备 : 检查桥架安装是否完成及其支架的承重情况,并清理桥架内的杂
物;清理电缆敷设沿途的障碍,为放电缆创造很好的外部条件。
3)电缆敷设安装
敷设前,应摇测电缆绝缘, 500V 时绝缘电阻值不小于 2MΩ,在送电前需再摇测一次。
电缆端头、电缆接头、拐弯地方,应装设标志牌,标志牌上注明线路编号,当
无编号时,应写明电缆型号、规格及起讫地点;并联的电缆应有顺序号,标志牌的
字迹要清晰,不易脱落;标志牌规格必须统一,材质能防腐,挂装应牢固。
线管内敷设电缆时,敷设电缆的截面积符合设计及规范要求;电缆敷设时,电
缆应从盘的上端引出,应避免电缆在支架上及地面摩擦拖拉;电缆上不得有未消除
的机械损伤。
4)电缆的连接
电缆终端制作好,与配电柜连接前要进行绝缘测试,以确认绝缘强度符合要求。
同时电缆要作好回路标注和相色标记。
电缆的裁剪要合适,保证电缆与配电柜母线
或接线端连接后不产生过大的机械应力。
连接前,对搭接面进行清洁处理,同时涂
抹适量的电力复合脂,紧固力矩符合《建筑电气工程施工质量验收规》 GB50303-202,确保连接和导电性能可靠。
5)电缆标识
在电缆敷设完毕应及时进行标识;标志牌上应注明线路编号、电缆型号、规格、
电压等级、起止点,电缆始端、终端、拐弯处、交叉处应挂标志牌,直线段每 20m 设标志牌;标志牌规格应一致,并有防腐的功能,挂装应牢固;标志牌上应注明电
缆编号,规格和电压等级。
b.电气设备安装
1)设备开箱检查:
安装单位、供货单位或建设单位共同进行,并做好检查记录;按照设备清单、施工图纸及设备技术资料,核对设备本体及附件、备件的规格型号应符合设计图纸
要求;附件、备件齐全;产品合格证件、技术资料、说明书齐全;柜本体外观检查
应无损伤及变形,油漆完整无损;柜内部检查:电器装置及元件、绝缘瓷件齐全、
无损伤、裂纹等缺陷。
2)配电柜安装:基础型钢安装;就位,找正、找平后,除柜体与基础型钢固定;
柜体与柜体、柜体与侧档板均用镀锌螺丝连接。
配电柜接地:每台柜单独与基础型钢连接;每台柜从后面左下部的基础型钢
侧面上焊上鼻子,用 BV-6mm2双色地线与柜上的接地端子连接牢固。
配电柜二次小线连结:按原理图逐台检查柜上的全部电器元件是否相符,其
额定电压和控制、操作电源电压必须一致;按图敷设柜与柜之间的控制电缆连接线;
敷设电缆要求见“电缆敷设”;控制线校线后,将每根芯线煨成圆圈,用镀锌螺丝、
眼圈、弹簧垫连接在每个端子板上;端子板每侧一般一个端子压一根线,最多不能超过两根,并且两根线间加眼圈;多股线应涮锡,不准有断股。
3)照明箱变安装
照明箱变进出线电缆埋管,根据实际方向进行预埋,保护管的埋设考虑备用回
路;箱变的排水在其基底设一根φ160PVC管将积水排至道路雨水井,坡度2%。
照明箱变工作接地、保护接地及防雷接地共用一套接地装置,接地电阻不大于
4欧。
(8)实验、调试
a.LED 路灯安装调试
LED路灯安装完成后进行检查,确认无误,方可进行分项调试,并作好调试记录;
各分项调试完成后,可进行系统调试,联动调试,试运行并作好记录。
b.配电柜试验调整
配电柜试验调整:二次控制小线调整及模拟试验, 将所有的接线端子螺丝再紧一次;绝缘摇测:用500V摇表在端子板处测试每条回路的电阻,电阻必须不小于2M Ω;接通临时的控制电源和操作电源;将柜内的控制、操作电源回路熔断器上端相
线拆掉,接上临时电源;模拟试验:按图纸要求,分别模拟试验控制、连锁、操作继电保护和信号动作,正确无误,灵敏可靠;拆除临时电源,将被拆除的电源线复
位。
(9)竣工验收
系统实验调试完成后,依据相关验收规范进行竣工验收。
