室分竣工资料(铁塔模板)资料一、前言室分系统是指室内覆盖分布系统,因为摩天楼等高层建筑内楼层多、面积大,来自外部的无线信号会因信号衰减、干扰等影响而使室内信号不稳定或无信号,因而室分系统应运而生。
室分系统建设一直是通信行业中非常重要的一项工作,而竣工资料的准备也是室分系统建设过程中至关重要的一项工作。
二、竣工资料的意义和目的竣工资料是室分系统建设工作中的重要组成部分,它记录了室分系统建设和运维的各个环节的数据和情况,包括室分系统的基本数据、施工计划、数据采集、测试结果等内容。
竣工资料的意义和目的如下:1.竣工资料的准确性对保证室分系统正常运行至关重要,确保室分系统上线后不出现断言或其他各种问题。
2.竣工资料可作为后期的审核依据,可追溯室分系统建设过程中的各种数据和流程,保证室分系统建设工作符合各项规定和要求。
3.竣工资料可作为室分系统日常运维和维护的标准,可快速排除问题和故障。
三、竣工资料的组成部分竣工资料的组成部分主要包括室分系统的基本数据、施工计划、数据采集、测试结果等部分,其中各个部分的具体内容如下:1. 室分系统的基本数据室分系统的基本数据包括室分站台数据、接口板数据、铁塔数据等,具体包括:•室分站台数据:室分站台安装位置、站型、机柜编号、设备品牌和数量等内容。
•接口板数据:接口板序列号、与机柜连接的端口、是否支持远程电源等内容。
•铁塔数据:铁塔材质、高度、竖向间距等数据。
2. 施工计划施工计划是指室分系统建设的时间计划,包括室内布线和安装、铁塔建设和安装等时间计划。
具体包括:•室内布线和安装计划:室分站台和接口板安装时间计划、机柜布线和铺设光缆等计划。
•铁塔建设和安装计划:铁塔基础建设和安装计划、支撑物的安装计划等。
3. 数据采集数据采集是指对室分系统的各项数据进行采集和录入,以便在后期的运营和维护中查阅和使用。
具体包括:•站点数据采集:站点地址、经纬度等信息。
•设备数据采集:设备型号、序列号、软件版本、割接时间等信息。
竣工资料范本尊敬的客户:感谢您选择我们的公司来完成此次竣工工程。
为了准确记录和整理竣工资料,并确保与您的要求相符,我们特为您提供了以下竣工资料范本。
请您参考并查看,如有任何修改或补充,请即时与我们联系。
1. 项目简介在此部分,我们将详细介绍竣工项目的基本信息,包括项目名称、地理位置、建设单位、项目概述等。
同时,我们还会提供项目地图或平面图,以便您全面了解项目的空间布局和设计方案。
2. 工程排期和进度本节记录工程项目完工的时间节点和进度安排,包括开工日期、竣工日期,以及工程的进展情况。
我们将提供详细的工程进度表,以便您了解项目的施工进展和各个阶段的完成情况。
3. 工程质量验收工程质量验收是保证项目质量合格的重要环节。
本节将包括已经完成的验收报告和相关文件,包括施工质量检测报告、材料检验报告、设备调试报告等,以确保工程质量符合合同要求。
4. 资料工程图纸这一部分将提供项目相关的图纸和设计文件,包括建筑设计图纸、结构设计图纸、给排水布置图纸等。
如果有多个专业的工程图纸,我们将提供相应的页码索引和说明。
5. 施工进度表施工进度表是对工程项目进行全面管理和掌控的关键文件。
此处将提供详细的施工进度表,列出各项工程内容、工期和进度安排,以及负责人、联系方式等信息。
6. 工程变更通知在工程竣工过程中,有时会发生工程变更,包括设计变更、材料变更等。
我们将提供与工程变更相关的通知书和文件,展示工程变更的原因、内容和影响等。
7. 竣工报告竣工报告是对整个工程项目的综合总结和汇报,内容包括总体项目信息、工程进度、质量验收、安全管理等方面。
我们将提供详细的竣工报告,以便您了解项目的最终完成情况。
8. 相关证书和许可文件工程项目需要符合相关法律法规和标准要求,因此我们将提供相关证书和许可文件,包括施工许可证、环境评估证书、竣工验收证书等,以确保项目的合法性和合规性。
9. 质保文件本部分将提供与工程质量保障相关的文件和责任书,包括质保责任书、质量保证书等,以确保工程在质量上符合要求并确保后续维护与服务。
第1篇一、前言安装工程竣工资料是指工程竣工验收后,为工程使用、维护、管理和档案保存而编制的各类技术文件和资料。
以下是一份安装工程竣工资料的范本,包括基本内容和编制要求。
二、编制说明1. 本范本适用于各类安装工程,包括但不限于建筑设备安装、电气安装、给排水安装、暖通空调安装等。
2. 竣工资料应按照国家相关法律法规、行业标准和规范要求编制。
3. 竣工资料应真实、完整、准确、规范,便于查阅和使用。
4. 竣工资料编制完成后,应经施工单位、监理单位、建设单位和相关部门审核、签字。
三、安装工程竣工资料内容1. 工程概况(1)工程名称、地点、建设单位、施工单位、监理单位。
(2)工程规模、投资额、建设周期。
(3)工程特点、技术难点。
2. 设计变更及洽商记录(1)设计变更通知单。
(2)设计变更原因及内容。
(3)洽商记录。
3. 施工图设计文件(1)施工图纸。
(2)施工图设计说明书。
(3)施工图设计图纸目录。
4. 施工组织设计及施工方案(1)施工组织设计。
(2)施工方案。
(3)施工进度计划。
5. 材料设备清单(1)材料设备清单。
(2)材料设备质量证明文件。
(3)材料设备进场检验报告。
6. 施工记录及验收记录(1)施工记录。
(2)施工验收记录。
(3)隐蔽工程验收记录。
7. 工程质量检验报告(1)工程质量检验报告。
(2)分项工程质量检验记录。
(3)分部工程质量检验记录。
8. 工程变更及洽商记录(1)工程变更通知单。
(2)工程变更原因及内容。
(3)洽商记录。
9. 施工现场照片及视频资料(1)施工现场照片。
(2)施工现场视频资料。
10. 工程竣工验收报告(1)工程竣工验收报告。
(2)竣工验收记录。
(3)竣工验收结论。
11. 工程保修证书(1)工程保修证书。
(2)保修范围及期限。
(3)保修联系方式。
12. 相关文件及证明材料(1)施工许可证。
(2)建筑工程施工合同。
(3)建筑工程施工许可证。
(4)建筑工程质量检测报告。
(5)建筑工程竣工验收备案表。
室内覆盖施工单位竣工资料组成第一篇:室内覆盖施工单位竣工资料组成电信移动无线网室内分布及信号源工程竣工资料编制要求室内分布施工竣工资料由竣工技术文件、竣工结算两部分组成,装订及编制具体要求如下:一、装订要求:1、封面:统一采用深蓝色暗纹封面纸;2、装订方式:打孔塑料夹条装订;3、装订份数:竣工资料一式五份,其中建设单位二份、监理公司二份、施工单位一份。
二、编制要求:第一部分:竣工技术文件部分:以工程项目为单位进行单独组卷成册,具体组成内容如下:一、工程相关文件1、工程概况(包括工程实际完成的工程量表)2、施工技术文件(1)、施工组织设计(方案)报审表(附:施工组织设计)(2)、重大技术方案(包括技术交底、安全操作规程技术交底等)(3)、施工单位资质(施工资质证书、组织机构代码证、企业营业执照、纳税登记许可证、安全生产许可证)(4)、施工人员上岗证[项目经理证(建造师证)、特种工作人员上岗证](5)、仪器、仪表检测证明3、工程往来文件(见本页后面文件)(1)、工程开工报审表附:工程开工报告(2)、竣工报告(3)、工程验收申请表(4)、竣工验收单(验收证书)二、材料材质证明(1)、材料清单(2)、双包工程所购材料相关产品合格证。
第三卷:施工检查、验收表(工程实施用表)1、现场检查表2、验收表第四卷:竣工图纸(请按归档要求加盖竣工图章,并核实竣工图与实际施工的相符性,如有更正的请按要求重新作图或在原图上按要求进行更改(并加盖更改图章)。
第二部分:竣工结算部分:设备施工单位竣工结算编制要求说明如下: 1)、编制依据:据对应工程项目的竣工资料、与业主签订的合同、工信部相关取费定额进行编制。
2)、编制格式:包括封面、编制说明、结算汇总表、单站结算表。
说明:其中单站结算表按工信部设备施工结算表构成及格式要求进行。
未述及资料请参见附件“室内分布系统建设规范”里的验收规范。
附件:施工单位基本用表.doc室内覆盖验收表.doc室内分布建设规范.doc第二篇:施工单位竣工资料二公司竣工归档资料汇总一、节能验收资料1、外墙保温:(1)、保温板:合格证、检验报告、见证取样报告、隐蔽验收记录、工序检验记录、钻芯取样报告。
室内分布竣工文档一、前言室内分布竣工文档是在室内装修工程完工后进行编写的一份文档。
该文档主要是用来记录室内分布的具体情况,包括各个区域的分布功能、设备摆放、电源布置等等。
它不仅是对室内装修工程的总结和检验,也是对后续使用、维护与管理提供依据的重要文件。
本文将重点介绍室内分布竣工文档的编写内容和要点。
二、编写内容和要点1.室内分区室内分布竣工文档首先要对室内进行分区的描述。
可以将室内按照功能或者空间来进行划分,比如办公区、会议区、休息区等等。
对每个分区的面积、样式、装修材料和配色方案进行详细描述,以便查找和使用。
同时,还需就每个分区的功能需求进行介绍,如办公区要求配备办公桌、椅子、文件柜等,会议区需配备会议桌椅、投影仪等等。
2.设备摆放3.电源布置电源布置是室内分布竣工文档中的重要内容之一、需详细描述每个分区内的电源布置情况,包括插座的位置、数量和功率。
要注意各插座之间的间距和布线的整齐,以确保用电安全和美观。
此外,还需注明各插座的用途,如计算机、打印机、照明灯具等,方便后期维护和管理。
4.照明设计照明设计也是室内分布竣工文档中的重要部分。
需详细描述各个分区内照明设施的布置情况,包括灯具的种类、位置和数量。
特别是需要特殊照明设计的区域,如展示区、接待区等,要注意记录各个区域的灯光要求,如色温、亮度等。
此外,还需注明照明设施的控制方式,如开关的位置和开关控制的区域范围。
5.维护和管理要点三、总结室内分布竣工文档是室内装修工程完工后必不可少的一份文档。
通过编写该文档可以清晰记录室内分布的情况,提供后续使用、维护与管理的依据。
本文介绍了室内分布竣工文档的编写内容和要点,希望可以对大家在编写该文档时提供一定的参考和指导。

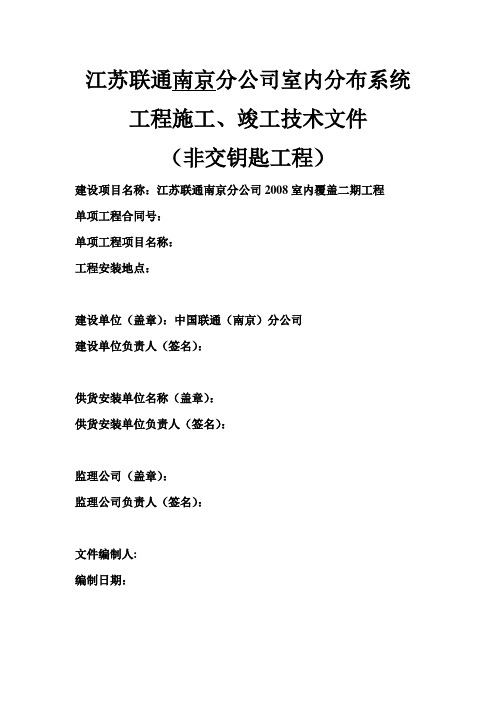

江苏联通南京分公司室内分布系统工程施工、竣工技术文件(非交钥匙工程)建设项目名称:江苏联通南京分公司2008室内覆盖二期工程单项工程合同号:单项工程项目名称:工程安装地点:建设单位(盖章):中国联通(南京)分公司建设单位负责人(签名):供货安装单位名称(盖章):供货安装单位负责人(签名):监理公司(盖章):监理公司负责人(签名):文件编制人:编制日期:卷内科技文件材料目录Z5 开工报告注:由施工单位编制,建设方审批Z7 随工记录检查表建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:建设单位代表(签名):施工单位代表(签名):建设单位负责人(签名):施工单位负责人(签名):日期:日期:监理单位负责人(签名):日期:Z7-1 工程设计变更单建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:建设单位代表(签名):施工单位代表(签名):建设单位负责人(签章):施工单位负责人(签章):日期:日期:监理单位负责人(签章):日期:Z7-2 停(复)工通知单建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:Z7-3 重大工程质量事故报告单建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:Z7-4 隐蔽工程签证建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:建设单位代表(签名):施工单位代表(签名):建设单位负责人(签名):施工单位负责人(签名):日期:日期:监理单位负责人(签名):日期:移动通信工程-省分工程流程编号:CU-32-1.1.2.3.3 Z15 设备移交清单及完工报告本表由网络建设部编制,由接受方运行维护部确认移动通信工程-省分工程流程编号:CU-32-1.1.2.3.3 Z15-1 已安装设备及主材清单建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:建设单位点验人(签名):施工单位点验人(签名):日期:日期:监理单位点验人(签名):日期:移动通信工程-省分工程流程编号:CU-32-1.1.2.3.3 Z15-2 馈线及无源器件领用清单建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:建设单位点验人(签名):施工单位点验人(签名):日期:日期:监理单位点验人(签名):日期:移动通信工程-省分工程流程编号:CU-32-1.1.2.3.3 Z15-3 馈线及无源器件余料交接清单建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:建设单位点验人(签名):施工单位点验人(签名):日期:日期:监理单位点验人(签名):日期:移动通信工程-省分工程流程编号:CU-32-1.1.2.3.3 Z15-4 已安装的辅材明细表建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:共页第页建设单位点验人(签名):施工单位点验人(签名):日期:日期:监理单位点验人(签名):日期:移动通信工程-省分工程流程编号:CU-32-1.1.2.3.3Z15-5 已安装工程量总表建设项目名称:建设单位名称:单项或单位工程名称:供货单位名称:设备名称或型号:施工单位名称:开工日期:监理单位名称:共页第页建设单位点验人(签名):施工单位点验人(签名):日期:日期:监理单位点验人(签名):日期:移动通信工程-省分工程流程编号:CU-32-1.1.2.4.2 Z1 室内分布系统开通审批单建设项目:江苏联通南京分公司2007室内分布系统工程单项工程:建设方:中国联通南京分公司集成商:监理公司:移动通信工程-省分工程流程编号:CU-32-1.1.2.4.2Z2 初验验收小组名单移动通信工程-省分工程流程编号:CU-32-1.1.2.4.2Z3 初验报告共页第页本表作为初验证明,送财务及有关部门作支付依据移动通信工程-省分工程流程编号:CU-32-1.1.2.4.2 Z3-1 室外天馈线系统验收检测表__分公司.直放站名_____直放站编号____天线型号_____厂家_____移动通信工程-省分工程流程编号:CU-32-1.1.2.4.2 Z3-2 直放站安装工艺验收检验表__分公司直放站名_____直放站编号_____移动通信工程-省分工程流程编号:CU-32-1.1.2.4.2 ____分公司. 直放站名_____直放站编号________分公司. 直放站名_____直放站编号________分公司. 直放站名_____直放站编号____直放站型号____厂家____Z3-6 GSM覆盖效果验收检测表____分公司. 直放站名_____直放站编号____直放站型号____厂家____Z3-7 CDMA CQT拨测表测试时间拨测地点拨测人手机号码机型1.每次通话时间要求在一分钟以上,在固定位置进行,不要过多的移动。
第1篇一、项目概况1. 项目名称:XX安装工程2. 项目地点:XX市XX区XX路XX号3. 项目业主:XX有限公司4. 设计单位:XX设计院5. 施工单位:XX建筑工程有限公司6. 监理单位:XX工程监理有限公司7. 竣工验收日期:2022年10月25日二、工程简介本项目为XX有限公司新建的XX安装工程,主要包括以下内容:1. 电气安装工程:包括高低压配电系统、照明系统、动力系统、防雷接地系统等;2. 水暖安装工程:包括给排水系统、消防系统、热水系统等;3. 空调通风安装工程:包括中央空调系统、新风系统、通风系统等;4. 通讯网络安装工程:包括电话、网络、广播系统等。
三、竣工验收资料1. 竣工验收报告(1)工程概况本工程于2022年3月1日开工,经过7个月的紧张施工,于2022年9月30日完成主体工程,经过一个月的调试、试运行,于2022年10月25日进行竣工验收。
(2)工程质量本工程质量符合国家有关施工规范、标准及设计要求,施工过程中严格执行施工方案,确保了工程质量。
(3)工程进度本工程按计划进度进行,施工过程中未发生延误,确保了工程按时完成。
2. 施工图设计文件(1)施工图设计文件齐全,包括电气、水暖、空调通风、通讯网络等各专业施工图。
(2)施工图设计文件符合国家有关设计规范、标准及设计要求。
3. 施工合同及变更文件(1)施工合同签订合法、合规,双方权利义务明确。
(2)施工过程中发生的变更,已按照规定程序办理变更手续,变更文件齐全。
4. 施工记录及检验报告(1)施工记录完整,包括施工日志、质量记录、安全记录等。
(2)检验报告齐全,包括材料检验报告、隐蔽工程验收报告、分项工程验收报告等。
5. 材料设备清单及检验报告(1)材料设备清单齐全,包括材料、设备名称、规格、型号、数量等。
(2)材料设备检验报告齐全,符合国家有关质量标准。
6. 工程结算文件(1)工程结算文件完整,包括施工图预算、竣工结算等。
工程竣工验收准备资料格式(内装修第一篇:工程竣工验收准备资料格式(内装修工程竣工验收受理资料格式(内装修)1、提供建设单位盖章的授权委托书原件一份并附法人、受托人身份证复印件;2、建设单位出具一份要求组织消防验收的原件盖章报告(报告内容须说明建设工程具体概况);3、填写《建筑工程消防验收申报表》一份;4、公安消防机构的审批文件(装饰工程设计防火审核意见书、其它设计防火审核意见书批复);5、竣工图纸及设计变更联系单(内容应涵盖所有施工图变更的联系单及消防部门的批复内容;竣工图:建筑、水、电、暖通等各系统竣工图);6、建筑消防设施检测报告(原件复印件各一份)、消防产品确认清单盖章原件;7、消防产品确认清单原件(由厂家或经销商盖章),消防产品生产许可证明复印件、建筑防火材料、构件和消防产品质量检验报告、合格证明(须加盖产品生产单位公章);其中防火门、灭火器、消防应急灯具、疏散指示标志等需另外提供产品身份验证体;8、有防火性能要求的建筑构件、建筑材料符合国家标准或行业标准的证明文件、出厂合格证、室内装修材料见证取样告知单原件及检验报告;9、建筑工程竣工消防验收报告(原件复印件各一份)及各方或出具人员的身份证明文件;可以后补材料:10、自动消防设施安装、调试记录;地下及隐蔽工程验收记录;消防设施系统调试报告;施工单位出具的消防设施联动测试报告;操作维护管理手册(须提供正本);11、消防控制室值班人员名单及培训记录;12、钢结构防火喷涂施工、检验记录;13、现场消防验收照片、整改报告另附、主机打印联动测试纸条。
注:身份证复印件需本人签字捺手印第二篇:工程竣工验收准备资料格式(土建)[范文]工程竣工验收受理资料格式(土建)1、提供建设单位盖章的授权委托书原件一份并附法人、受托人身份证复印件;2、建设单位出具一份要求组织消防验收的原件盖章报告(报告内容须说明建设工程具体概况);3、填写《建筑工程消防验收申报表》一份;4、公安消防机构的审批文件(施工图设计防火审核意见书、其它设计防火审核意见书批复);5、竣工图纸及设计变更联系单(内容应涵盖所有施工图变更的联系单及消防部门的批复内容;竣工图:建筑、水、电、暖通等各系统竣工图);6、建筑消防设施检测报告(原件复印件各一份)、消防产品确认清单盖章原件;7、消防产品确认清单原件(由厂家或经销商盖章),消防产品生产许可证明复印件、建筑防火材料、构件和消防产品质量检验报告、合格证明(须加盖产品生产单位公章);其中防火门、灭火器、消防应急灯具、疏散指示标志等需另外提供产品身份验证体;8、有防火性能要求的建筑构件、建筑材料符合国家标准或行业标准的证明文件、出厂合格证;9、建筑工程竣工消防验收报告(原件复印件各一份)及各方或出具人员的身份证明文件;可以后补材料:11、建设单位、施工单位、工程监理单位、消防技术服务机构的合法身份证明和资质等级证明文件,相关执业人员身份证复印件及相关的执业证明文件;(一式两份)12、;自动消防设施安装、调试记录;地下及隐蔽工程验收记录;消防设施系统调试报告;施工单位出具的消防设施联动测试报告;操作维护管理手册(须提供正本);13、消防控制室值班人员名单及培训记录;14、钢结构防火喷涂施工、检验记录;15、现场消防验收照片、整改报告另附、主机打印联动测试纸条。
室内设计项目竣工资料1. 项目简介本次室内设计项目的业主为XXX公司,具体地点在XXX区XXX路XXX号。
该项目是一次显著改善并提升公司办公环境的设计,由本公司的室内设计团队负责全面设计。
2. 设计要求业主要求新的办公环境能够提高办公效率、减少工作压力,并配有必要的办公设施,满足个人休息与会议的需求。
为此,我们采取了以下设计要求:- 办公区: 采用灰白两色调,符合公司文化蓝色与标志色。
采用中性化的色调,减少个人色彩的干扰。
- 会议室: 采用水磨石桌面,绿色草坪墙面和高品质的聚氨酯椅,营造舒适感和层次感。
- 休息区: 配置靠背舒适的沙发,为员工提供舒适的休息和交流环境。
3. 设计实现针对设计要求,我们实现了以下设计措施:- 办公区: 利用空间设计,采用玻璃隔断和木质地板,营造轻松宽敞的环境。
办公区配备座位、电脑桌、柜子等必要的家具和设施。
- 会议室: 会议室采用高品质音响设备,多功能数据线的连接,方便会议演讲人随时接入演示板,支持公司员工的会议需要。
同时,会议室配备茶水台,满足会议秩序和休息需求。
- 休息区:休息区配置真皮沙发,咖啡桌等,为员工提供一个舒适的休息与交流空间。
4. 项目成果经过室内设计团队的不懈努力,最终成功完成了业主公司办公空间的设计调整。
效果得到业主公司的一致称赞。
公司同窗们都纷纷表示骄傲和满意。
同时,我们在设计过程中注重工艺细节,规范操作和时间节点,确保了项目的顺利完成。
5. 建议和后期维护我们建议业主在未来的使用中,注意保持清洁卫生,避免损坏家具和隔断等设备。
如有需要更换或采用新的设计方案,在更换前提前咨询室内设计团队和相关专业人员。
第1篇一、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX平方米,占地面积XX平方米4. 工程类别:住宅楼、商业楼5. 设计单位:XX建筑设计有限公司6. 施工单位:XX建设集团有限公司7. 监理单位:XX工程监理有限公司二、施工过程及质量控制1. 施工过程:本工程于XX年XX月XX日开始施工,经过XX个月的努力,于XX年XX月XX日竣工。
2. 质量控制:施工单位严格按照设计文件、施工规范和施工图纸进行施工,对施工过程中的各个环节进行严格的质量控制。
主要质量控制措施如下:(1)原材料质量控制:对进场原材料进行严格检验,确保材料质量符合国家标准。
(2)施工过程质量控制:对施工过程中的各个环节进行监督检查,确保施工质量。
(3)隐蔽工程验收:对隐蔽工程进行验收,确保工程质量。
(4)质量事故处理:对施工过程中发现的质量问题,及时进行处理,确保工程质量。
三、工程验收及整改1. 工程验收:本工程于XX年XX月XX日通过竣工验收,验收组认为工程符合设计要求、施工规范和合同约定。
2. 整改措施:针对验收过程中发现的问题,施工单位已制定整改措施,并对问题进行了整改。
四、竣工资料1. 施工图纸:包括设计图纸、施工图纸、变更图纸等。
2. 施工组织设计:包括施工方案、施工进度计划、施工资源计划等。
3. 材料合格证明:包括原材料、构配件、设备等合格证明。
4. 施工记录:包括施工日志、质量检查记录、隐蔽工程验收记录等。
5. 工程验收报告:包括验收记录、验收结论等。
6. 工程结算资料:包括工程量清单、结算书、付款凭证等。
7. 工程保修资料:包括保修承诺书、保修期限等。
五、工程总结1. 工程施工过程中,施工单位严格按照设计文件、施工规范和施工图纸进行施工,确保工程质量。
2. 施工过程中,监理单位对工程质量进行了严格监督,确保了工程顺利进行。
3. 工程竣工后,验收组对工程进行了全面验收,认为工程符合设计要求、施工规范和合同约定。
竣工技术文件
建设项目名称:2015年室分工程
单项工程名称:豹城KTV室内分布系统安装单位工程
建设单位:中国移动通信集团辽宁有限公司盘锦分公司
设计单位:辽宁中移通信技术工程有限公司
施工单位:褔建先创通信有限公司
监理单位:
年月日
-1-
目录
1、工程竣工说明
2、开工报告
3、竣工报告
、建筑安装工程量总表
5、已安装设备明细表
6、工程设备/材料领用清单
7、工程余料交接清单
8、重大工程质量事故报告
9、工程现场签证
10、工程设计变更单
11、停/复工通知
12、交工通知
13、交接书
1、初验证书
15、终验证书
16、随工验收记录
-2-
工程说明
此工程按照家国相关技术标准和设计文本施工。
完成主要工程量:
全向吸顶天线46副,1/2″馈线712米,单芯跳纤4条,耦合器(5dB)1个,耦合器(6dB)17个,耦合器(7dB)4个,耦合器(10dB)6个,耦合器(12dB)1个,二功分器16个。
-3-
开工报告
单项工程名称及编号盘锦豹城KTV室内分布
系统安装单位工程
设计文件批准单位
及文号
建设单位中国移动通信集团辽宁
有限公司盘锦分公司
施工单位
褔建先创通信有限
公司
计划开工日期预计完工日期
计划投资金额资金来源省拔
工程概况:
全向吸顶天线46副,1/2″馈线712米,单芯跳纤4条,耦合器(5dB)1个,耦合器(6dB)17个,耦合器(7dB)4个,耦合器(10dB)6个,耦合器(12dB)1个,二功分器16个。
建设单位监理单位施工单位
负责人:
代表:
公章:
年月日负责人:
代表:
公章:
年月日
负责人:
代表:
公章:
年月日
-4-
竣工报告
单项工程名称及编号盘锦豹城KTV室内分布
系统安装单位工程
设计文件批准单位
及文号
建设单位中国移动通信集团辽宁
有限公司盘锦分公司
施工单位
褔建先创通信有限
公司
开工日期竣工日期
投资金额资金来源省拔
工程概况:
全向吸顶天线46副,1/2″馈线712米,单芯跳纤4条,耦合器(5dB)1个,耦合器(6dB)17个,耦合器(7dB)4个,耦合器(10dB)6个,耦合器(12dB)1个,二功分器16个。
建设单位监理单位施工单位
负责人:
代表:
公章:
年月日负责人:
代表:
公章:
年月日
负责人:
代表:
公章:
年月日
-5-
建筑安装工程量总表
序号项目单位数量备注
1 全向吸顶天线副46
2 1/2″馈线米712
3 单芯跳纤条4
4 耦合器(5dB)个1
5 耦合器(6dB)个17
6 耦合器(7dB)个4
7 耦合器(10dB)个6
8 耦合器(12dB)个1
9 二功分器个16
10
11
12
13
14
15
-6-
已安装的设备明细表
建设项目名称:2015年室分工程
单项工程名称:盘锦豹城KTV室内分布系统安装单位工程
序号设备名称及规格型号单位数量安装地点
1 全向吸顶天线副46
2 1/2″馈线米712
3 单芯跳纤条4
4 耦合器(5dB)个1
5 耦合器(6dB)个17
6 耦合器(7dB)个4
7 耦合器(10dB)个6
8 耦合器(12dB)个1
9 二功分器个16
10
11
12
13
14
-7-
工程设备/材料领用清单
建设项目名称:2015年室分工程
单项工程名称:盘锦豹城KTV室内分布系统安装单位工程
序号设备/材料名称规格型号单位数量备注
1 全向吸顶天线副46
2 1/2″馈线米712
3 单芯跳纤条4
4 耦合器(5dB)个1
5 耦合器(6dB)个17
6 耦合器(7dB)个4
7 耦合器(10dB)个6
8 耦合器(12dB)个1
9 二功分器个16
10
11
12
13
14
-8-
工程余料交接清单
建设项目名称:2015年室分工程
单项工程名称:盘锦豹城KTV室内分布系统安装单位工程
序号设备/材料名称及规格型号单位数量备注1
2
3
4
5
6
7
8
9
10
11
12
建设单位监理单位施工单位
签字:
年月日签字:
年月日
签字:
年月日
-9-
重大工程质量事故报告单项工程名称:盘锦豹城KTV室内分布系统安装单位工程
建设单位中国移动通信集团辽宁有限
公司盘锦分公司
发生事故时间无
施工单位褔建先创通信有限公司发生事故地点无
事故情况报告
事故原因:
无
事故性质:
无
造成损失:
无
应急措施:
无
初步处理意见:
无
-10-
工程现场签证
单项工程名称及编号盘锦豹城KTV室内分布
系统安装单位工程
建设单位
中国移动通信集团辽宁
有限公司盘锦分公司
监理单位辽宁中移通信技术工程
有限公司
施工单位褔建先创通信有限公司
开工日期计划完工日期
施工地点:
无
签证项目:
无
建设单位代表监理单位代表施工现场负责人
签字:
年月日签字:
年月日
签字:
年月日
本签证单须盖双方公章生效,一式三份;一份建设单位;二份交施工单位。
-11-
工程设计变更单
工程名称:盘锦豹城KTV室内分布系统安装
单位工程
施工单位:褔建先创通信有限公司施工地点:盘锦日期:无
原设计工程量:无变更设计后工程量:无
变更原因:无
建设单位代表签字:
盖章
年月日施工单位代表签
字
盖章
年月日
监理单位代表签
字:
盖章
年月日
设计单位代表签字:
盖章
年月日
-12-
停/复工通知
单项工程名称及编号盘锦豹城KTV室内分布
系统安装单位工程
建设地点盘锦
建设单位中国移动通信集团辽宁
有限公司盘锦分公司
施工单位
褔建先创通信有限
公司
监理单位实际停/复工日期无
停/复工主要原因:
无
拟采取措施和建议:
无
本工程已于年月日停/复工,特此报告。
主送:
抄送:
-13-
交工通知
单项工程名称
及编号
盘锦豹城KTV室内分布系统安装单位工程
建设单位中国移动通信集团辽宁
有限公司盘锦分公司
建设地点盘锦
监理单位辽宁中移通信技术工程
有限公司
施工单位褔建先创通信有限公司
计划开工日期实际开工日期
计划完工日期实际完工日期
完成工程主要内容:
全向吸顶天线46副,1/2″馈线712米,单芯跳纤4条,耦合器(5dB)1个,耦合器(6dB)17个,耦合器(7dB)4个,耦合器(10dB)6个,耦合器(12dB)1个,二功分器16个。
提前或推迟完工的原因:
无
本工程已于年月日完成,请建设单位、监理单位于年月日进行交接验收,特此通知。
-14-
交接书
本工程已于年月日开工,年月日完工,工程质量符合要求,设备数量如数点交。
遗留问题处理意见:
接收单位施工单位监理单位
负责人:
代表:
公章:
年月日负责人:
代表:
公章:
年月日
负责人:
代表:
公章:
年月日
-15-
初验证书
工程名称盘锦豹城KTV室内分布系统安装单位工程建设单位中国移动通信集团辽宁有限公司盘锦分公司维护单位
设计单位辽宁中移通信技术工程有限公司
监理单位
施工单位褔建先创通信有限公司
工程规模全向吸顶天线46副,1/2″馈线712米,单芯跳纤4条,耦合器(5dB)1个,耦合器(6dB)17个,耦合器(7dB)4个,耦合器(10dB)6个,耦合器(12dB)1个,二功分器16个。
开工日期:年月日竣工日期:年月日初验发现问题:
问题处理意见:
初步验收结论:
验收工作组:(盖章)
年月日
-16-
终验证书
工程名称盘锦豹城KTV室内分布系统安装单位工程建设单位中国移动通信集团辽宁有限公司盘锦分公司维护单位
设计单位辽宁中移通信技术工程有限公司
监理单位
施工单位褔建先创通信有限公司
工程规模全向吸顶天线46副,1/2″馈线712米,单芯跳纤4条,耦合器(5dB)1个,耦合器(6dB)17个,耦合器(7dB)4个,耦合器(10dB)6个,耦合器(12dB)1个,二功分器16个。
开工日期:年月日竣工日期:年月日验收结论:
验收工作组:(盖章)
年月日
-17-
随工验收记录
工程名称:盘锦豹城KTV室内分布系统安装单位工程施工地区:盘锦
序号项目检查地区
施工
质量
监理代表随工代表
施工单位
代表
1
2
3
4
5
6
7
8
9
10
11
12
13
14
-18-。
