深基坑支护逆作法设计及施工技术
- 格式:doc
- 大小:23.00 KB
- 文档页数:7

超深圆形基坑结构逆作法施工技术摘要:城际铁路是指连接城市群内部或相邻城市群的高速铁路,可以缓解城市交通拥堵,提高城市居民的出行效率和舒适度,越来越多的出现在城市规划中。
采用盾构法施工的地铁铁路工程具有安全技术先进性的优点更适合作为城际铁路的施工方法,由于城际铁路设站距离较远,需要在车站中间设置工作井满足盾构始发接收施工条件,工作井通常具有埋深较深、工期紧张的特点,其施工安全进度控制和经济性尤为重要,因此要准确地掌握工作井的设计原理和施工技术要点,科学设计施工方案,结合工程实际,控制支护施工质量,发挥支护施工在建筑工程中的更高效益。
本文以深大城际铁路土建八工区二号工作井施工为例,对超深圆形基坑设计和施工进行详细的分析和研究,为类似工程建设提供借鉴,保证施工顺利进行。
关键词:超深圆形基坑;基坑支护;结构逆作法;施工研究一、工程概况深大城际铁路自宝安国际机场T4站至惠州大亚湾经济技术开发区,途经宝安区、龙华区、龙岗区、坪山区、惠州市大亚湾地区。
深大城际全线拟设14座车站。
线路全长87.3km,深圳段均采用地下敷设。
中铁上海工程局集团承建深圳机场至大亚湾城际深圳机场至坪山段2标施工总承包管理部土建八工区,包含一井一区间,分别是大坪区间2号工作井、大坪2号工作井~坪山站区间,线路总长3.651km。
大坪区间2号工作井位于丹荷路与新能源一路交叉路口北侧,工作井采用圆形结构,地下两层,结构直径36m,高14.4m,底板埋深51m。
基坑围护结构采用800mm厚地连墙,内支撑结构上部采用内衬环梁+竖肋支护形式,下部采用内衬墙+结构环梁支护形式。
根据地质资料,地层层序自上而下依次为:素填土、淤泥质黏性土、全风化粉砂岩、土状强风化粉砂岩、块状强风化花岗岩、中风化花岗岩、微风化花岗岩。
基坑东侧钻孔深度约46.2m遇中风化花岗岩,基坑西侧钻孔深度约37m遇中风化花岗岩,基坑北侧钻孔深度约39.5m遇中风化花岗岩,中风化花岗岩平均强度为35.5MPa。

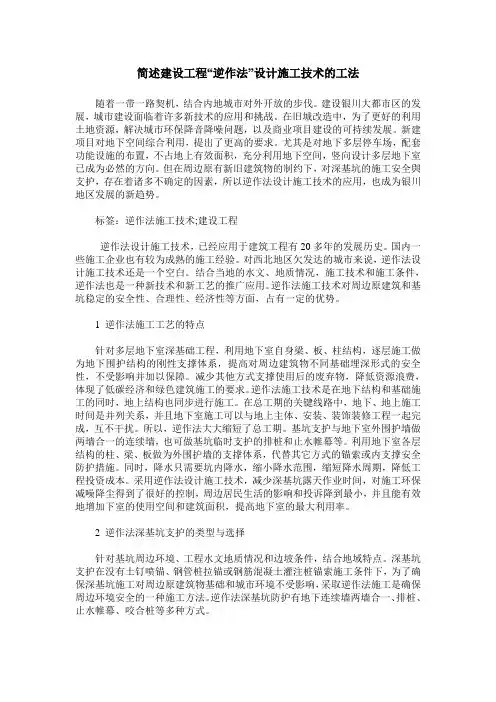

简述建设工程“逆作法”设计施工技术的工法随着一带一路契机,结合内地城市对外开放的步伐。
建设银川大都市区的发展,城市建设面临着许多新技术的应用和挑战。
在旧城改造中,为了更好的利用土地资源,解决城市环保降音降噪问题,以及商业项目建设的可持续发展。
新建项目对地下空间综合利用,提出了更高的要求。
尤其是对地下多层停车场,配套功能设施的布置,不占地上有效面积,充分利用地下空间,竖向设计多层地下室已成为必然的方向。
但在周边原有新旧建筑物的制约下,对深基坑的施工安全與支护,存在着诸多不确定的因素,所以逆作法设计施工技术的应用,也成为银川地区发展的新趋势。
标签:逆作法施工技术;建设工程逆作法设计施工技术,已经应用于建筑工程有20多年的发展历史。
国内一些施工企业也有较为成熟的施工经验。
对西北地区欠发达的城市来说,逆作法设计施工技术还是一个空白。
结合当地的水文、地质情况,施工技术和施工条件,逆作法也是一种新技术和新工艺的推广应用。
逆作法施工技术对周边原建筑和基坑稳定的安全性、合理性、经济性等方面,占有一定的优势。
1 逆作法施工工艺的特点针对多层地下室深基础工程,利用地下室自身梁、板、柱结构,逐层施工做为地下围护结构的刚性支撑体系,提高对周边建筑物不同基础埋深形式的安全性,不受影响并加以保障。
减少其他方式支撑使用后的废弃物,降低资源浪费,体现了低碳经济和绿色建筑施工的要求。
逆作法施工技术是在地下结构和基础施工的同时,地上结构也同步进行施工。
在总工期的关键线路中,地下、地上施工时间是并列关系,并且地下室施工可以与地上主体、安装、装饰装修工程一起完成,互不干扰。
所以,逆作法大大缩短了总工期。
基坑支护与地下室外围护墙做两墙合一的连续墙,也可做基坑临时支护的排桩和止水帷幕等。
利用地下室各层结构的柱、梁、板做为外围护墙的支撑体系,代替其它方式的锚索或内支撑安全防护措施。
同时,降水只需要坑内降水,缩小降水范围,缩短降水周期,降低工程投资成本。
简述建筑施工逆作法施工技术要点摘要如今,随着建设项目的不断增多,地下室施工范围不断扩大,使得地下室施工技术更加成熟。
逆作法施工技术是地下室施工中应用最广泛的施工技术之一。
依靠高性价比和高社会效益等优势,逆向法施工技术逐渐受到建筑行业的青睐。
基于此,本文对建筑施工逆作法施工技术要点进行了分析。
关键词建筑施工;逆作法;施工技术;要点引言受建设用地日益紧缺的效果,地下室工程的建设逐渐得到各领域的认可。
在地下室的建设中,逆向施工技术的运用越来越普遍。
逆作法是深基坑支护施工中广泛采取使用的技术。
一些建筑工程在施工过程中,鉴于受深基坑施工条件的效果,会采取使用逆作法施工,做好基坑支护和基础工作。
加固处理十分重要。
同时,施工期间可做到地上地下施工同步进行,保证施工效率和效果。
一、逆作法的类型1、全逆作法全逆作法采取使用地下室钢筋混凝土板支撑周围结构。
在浇筑之前,混凝土是建筑物的主要材料。
在这一现有的基础上,从建筑物下层开挖,从中部预留大小合适的孔洞,有利于运土,也可借助孔洞输送建筑材料。
2、半逆法在建筑结构的中间,浇筑地下板的钢筋混凝土板,使它们逐步形成横肋,为相邻结构予以水平支撑。
开挖完成后,进行二次浇筑,以增强建筑结构的稳定性。
3、部分逆向法基坑周围不进行临时开挖,保证土体循环在周围护栏水平防护范围内发挥良好作用,有利于抵消侧压引起的建筑物位移。
4、分层逆作法分层逆作法普遍作用于围护结构附近的建筑区域。
这不是一次性整体施工,而是应当需要在建筑围护结构上采取使用分层倒挂的方法建造土钉墙。
二、建筑施工逆作法施工技术优势减少基坑变形的因素主要是地下室围护结构的灌溉和用于支撑周围结构的相关临时支撑系统。
地下室围护结构刚度高、变形小,消除了支撑结构在侧压作用下的变形,同时鉴于中间支撑柱数量的增加,减少了水平支撑体系的跨度,提升了地下室支撑柱与支撑的整体水平,形成协同效应,有效降低了支撑结构的沉降。
一方面能够有效地减少挡土墙本身的横向和竖向变形,另一方面能够减少基坑周围建筑物、道路和路线的沉降,最大限度地减少地基的不利影响。

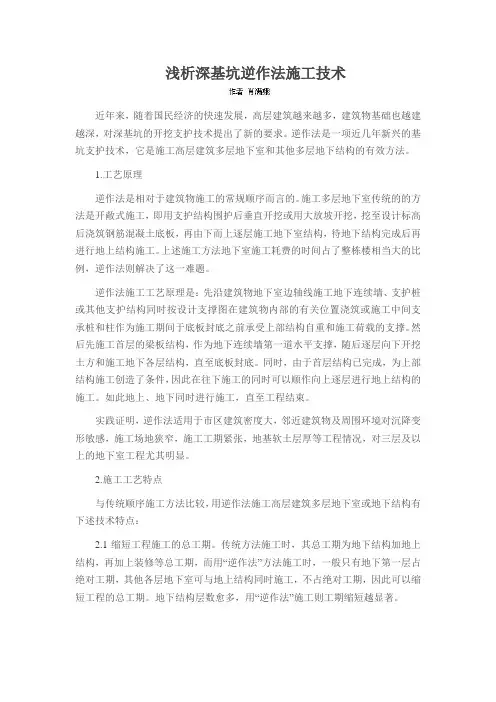

浅析深基坑逆作法施工技术近年来,随着国民经济的快速发展,高层建筑越来越多,建筑物基础也越建越深,对深基坑的开挖支护技术提出了新的要求。
逆作法是一项近几年新兴的基坑支护技术,它是施工高层建筑多层地下室和其他多层地下结构的有效方法。
1.工艺原理逆作法是相对于建筑物施工的常规顺序而言的。
施工多层地下室传统的的方法是开敞式施工,即用支护结构围护后垂直开挖或用大放坡开挖,挖至设计标高后浇筑钢筋混凝土底板,再由下而上逐层施工地下室结构,待地下结构完成后再进行地上结构施工。
上述施工方法地下室施工耗费的时间占了整栋楼相当大的比例,逆作法则解决了这一难题。
逆作法施工工艺原理是:先沿建筑物地下室边轴线施工地下连续墙、支护桩或其他支护结构同时按设计支撑图在建筑物内部的有关位置浇筑或施工中间支承桩和柱作为施工期间于底板封底之前承受上部结构自重和施工荷载的支撑。
然后先施工首层的梁板结构,作为地下连续墙第一道水平支撑,随后逐层向下开挖土方和施工地下各层结构,直至底板封底。
同时,由于首层结构已完成,为上部结构施工创造了条件,因此在往下施工的同时可以顺作向上逐层进行地上结构的施工。
如此地上、地下同时进行施工,直至工程结束。
实践证明,逆作法适用于市区建筑密度大,邻近建筑物及周围环境对沉降变形敏感,施工场地狭窄,施工工期紧张,地基软土层厚等工程情况,对三层及以上的地下室工程尤其明显。
2.施工工艺特点与传统顺序施工方法比较,用逆作法施工高层建筑多层地下室或地下结构有下述技术特点:2.1缩短工程施工的总工期。
传统方法施工时,其总工期为地下结构加地上结构,再加上装修等总工期,而用“逆作法”方法施工时,一般只有地下第一层占绝对工期,其他各层地下室可与地上结构同时施工,不占绝对工期,因此可以缩短工程的总工期。
地下结构层数愈多,用“逆作法”施工则工期缩短越显著。
2.2可节省支护结构的支撑。
传统方法施工,需设置强大的内部支撑或外部拉锚,这样会增加费用,而在用“逆作法”施工时,土方开挖后是利用地下室结构本身来支撑,作为支护结构的连续墙可省去支护结构的临时支撑。

浅谈深基坑支护逆作法施工技术刘晓连(广西惟邦环境科技有限公司,广西南宁,530012)随着我国城市建设向高空和地下发展,交通设施向多层次立体化发展,深基础工程已成为建筑业近年的一大技术热点。
近年来随着深基坑开挖工程的逐渐增多,深基坑支护技术有了很大的发展,逆作法就是一项近几年发展起来新兴的基坑支护技术。
一、逆作法深基坑支护发展概述在逆作法设计理论和施工工艺方面研究较多的国家,是日本、美国和英国,在工程应用方面,日本、美国、英国、法国、德国等国和台湾地区都有应用。
我国上海地铁陕西、黄陂南路站、北京地铁复八线永安里站、天安门东站、以及广州、天津、深圳等地铁站台不少都采用逆施法施工。
利用逆作法施工开挖深度很大的且土质条件较差的多层地下结构是十分有效的。
逆作法的工艺原理是:第一步沿建筑物地下室轴线(连续墙也是地下室结构承重墙)或周围施工地下墙或其支护结构(地下连续墙等只用作支护结构),同时在建筑物内部的有拄子位置(柱子或隔墙相交处等,根据需要计算确定)浇筑或打下中间支承格构柱和桩,作为施工期间于底板封底之前承受上部结构自重和施工荷载的支撑。
第二步施工零层的梁板楼面结构,作为地下连续墙的刚度很大的水平支撑,零层的楼面结构完成,为上部结构施工创造了条件,第三步是在该楼板下挖土,直到负二层楼板处,然后浇筑负二层梁板结构,如此继续下去。
以主体结构梁板作为支撑,同时也可减少基坑开挖时对周围建筑设施的影响,地面上、下同时进行施工,直至工程结束。
二、逆作法深基坑支护技术的分类、优点及适用性(一)逆作法的分类根据围护结构的支撑方式,基坑工程逆作法可分为以下几类:1.全逆作法:利用地下各层钢筋混凝土主、次梁、楼板对四周围护结构形成水平支撑。
2.半逆作法:利用地下各层钢筋混凝土肋形楼板中先期浇筑的交叉格形肋梁,对围护结构形成框格式水平支撑,待土方开挖完成后再二次浇筑肋形楼板。
3.部分逆施法:利用基坑内四周暂保留的局部土方对四周围护结构形成水平抵挡,抵消侧向土压力所产生的一部分位移。
浅谈逆作法施工技术摘要:深基坑支护方法很多,而且在不断发展之中,每一种基坑支护都有各自的适用条件和一定的局限性。
逆作法是施工高层和超高层浇筑多层地下室和其它多层地下结构的有效方法。
逆作法是一项近年发展起来新兴的基坑支护技术,在国内外已广泛应用,收到较好的效果。
关键词:逆作法;原理;优缺点;施工中图分类号:tu74 文献标识码:a 文章编号:1 逆作法概述1.1 逆作法发展历史及现状逆作法最早在意大利米兰得以首次使用,其后随着地下连续墙在欧洲、美国及日本的传播和发展逆作法施工也逐渐在这些国家发展起来。
目前如美、日、德、法等国家,在多层地下室和多层地下结构施工中已广泛应用,收到较好的效果。
据了解日本的高层建筑地下室的基坑围护,有近四分之一的施工方法用的是逆作法。
我国对逆作法研究和施工运用较迟,到九十年代中期,高层建筑地下室用逆作法施工的工程才逐渐多起来。
由于这个施工方法能缩短工期,有减少挡墙变位对周边环境影响小等优点,全国好多城市掀起了一股逆作法热。
地下工程逆作法作为一种新的方法,将会得到工程界越来越多的重视和广泛应用。
1.2 逆作法原理先沿建筑物地下室轴线或周围施工地下连续墙或其他支护结构,同时建筑物内部的有关位置浇筑或打下中间支承桩和柱,作为施工期间于底板封底之前承受上部结构自重和施工荷载的支撑。
然后施工地面一层的梁板楼面结构,作为地下连续墙刚度很大的支撑,随后逐层向下开挖土方和浇筑各层地下结构,直至底板封底。
同时,由于地面一层的楼面结构已完成,为上部结构施工创造了条件,所以可以同时向上逐层进行地上结构的施工。
如此地面上、下同时进行施工,直至工程结束。
1.3 逆作法分类全逆作法:利用地下各层钢筋混凝土肋形楼板对四周围护结构形成水平支撑。
楼盖混凝土为整体浇筑,然后在其下掏土,通过楼盖中的预留孔洞向外运土并向下运入建筑材料。
半逆作法:利用地下各层钢筋混凝土肋形楼板中先期浇筑的交叉格形肋梁,对围护结构形成框格式水平支撑,待土方开挖完成后再二次浇筑肋形楼板。

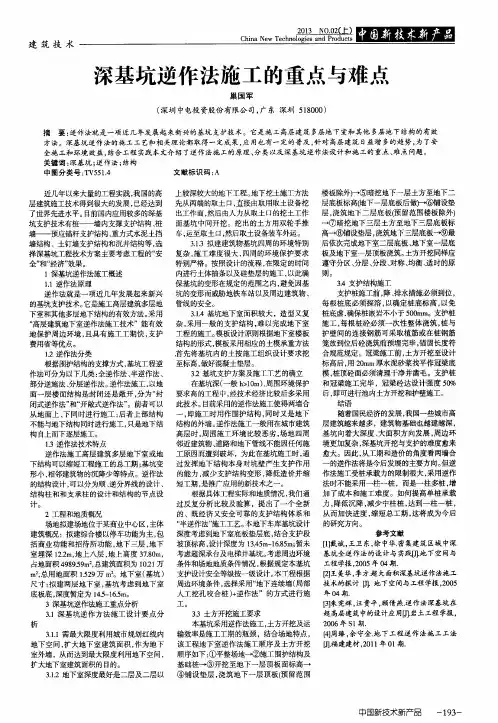

深基坑逆作法施工作业施工技术浅谈[摘要]:在深基坑施工中,利用地连墙作为主体基础墙体,以预埋钢柱作为结构支撑柱,先施工首层,再向下向上同时结构施工,通过详细的结构设计,方案设计和施工部署,结合施工监测技术,有效地保证大基础的施工质量、施工安全及施工进度。
[关键词]:逆做法、钢柱、土方施工、沉降观测1、工程概况深圳市中航广场位于深圳市福田区,南临深南中路,东临中航路,北侧是中航航城大厦,且邻近地下铁路保护范围,一期工程建筑面积206236.14m2,建筑高度245.2m;二期工程为地上6层,建筑高度31.0m,地下4层,总建筑面积为32409.56m2,地下室建筑面积17434.62m2 。
本工程±0.000相当于黄海绝对高程+13.650mm。
二期基坑深度约20.6m,场地自然标高为9.6 m。
地下室采用800厚地下连续墙施工并与一期现有地连墙连接已完成地下连续墙支护。
预埋永久钢柱作为支撑和永久竖向受力结构,方钢柱内浇筑c60混凝土。
基础桩设计桩径1700~2200mm,桩深20.20~29.40m,桩端阻力特征值为qpa=5000kpa,入中风化岩不小于500 mm。
本工程主体基坑变形控制保护等级为一级。
本文主要说明逆作法施工监测布设及土方施工等关键工序安排。
基坑开挖逆作法法方案及程序:①沿地连墙方向和工地范围内,清除地下障碍物,包括地下管线及回填至适当地面标高;②安装所有监测点并提供监测初始数值;③建造地下连续墙成槽施工;④进行800mm地下连续墙及预埋预留钢柱施工;⑤安装降水设施并进行降水测试,以供基坑降水使用;⑥进行首层开挖放坡,并建造首层地下室楼板结构及预留出土口开口位;⑦待负一层楼板结构强度达设计要求后,方可进行地下二层基坑开挖,同时进行上层主体结构施工。
2、施工难点、重点2.1、必须在图纸上所示出土口处作出土施工之用,所有在地下室楼板的机械荷载不可大于设计所容许的荷载,不可超载;2.2、钢柱定位精度要求高、安装空间狭小,施工难度大。
建筑施工中的逆作法施工技术摘要:现如今,随着建筑工程建设数量的不断增多,地下室施工范围不断扩大,促使地下室施工技术愈发成熟。
逆作法施工技术作为目前地下室施工中应用较为广泛的施工技术之一。
逆作法施工技术凭借性价比较高、社会效益较高的优势,逐渐受到建设行业的青睐。
基于此,本文主要针对建筑施工中的逆作法施工技术进行简略分析,以期可以为建筑施工质量的提高做出贡献,仅供参考。
关键词:建筑施工;逆作法;施工技术受到建筑用地愈发紧张的影响,地下室项目施工逐渐受到各领域的认可。
在进行地下室建设时,逆作法施工技术的运用愈发普遍。
逆作法属于深基坑支护施工中应用较为广泛的工艺技术,一些建筑工程建设过程中,因为受到深基坑施工条件的影响,所以会借助逆作法展开建设,做好基坑支护与地基加固处理是极为重要的,与此同时,在建设期间,地上地下施工同时开展能够保证施工效率与效果。
一、逆作法的类型(1)全逆作法全逆作法借助地下室钢筋混凝土板来支撑四周结构。
混凝土属于建筑物的主要材料,再进行浇筑。
在这基础上,从建筑物下层开挖,再从中间区域预留适当大小的孔洞,有利于土壤运输,并且还可以借助孔洞口运输施工材料。
(2)半逆作法在建筑结构中间位置,对地下楼板的钢筋混凝土楼板予以浇筑,让其能够形成交叉肋板,以此为附近结构提供水平支撑。
在完成开挖施工以后,展开二次浇筑,以加强建筑结构的稳定性。
(3)部分逆作法基坑附近不进行临时开挖施工,确保其土体循环可以在附近护栏水平保障内展现良好的效果,有助于抵消因为侧向压力所导致的建筑位移。
(4)分层逆作法分层逆作法在建筑围护结构附近的建筑区域应用的较为广泛,这并非是一次性整体建设,而是需要借助分层逆作的形式在建筑围墙结构上建设土钉墙。
二、建筑施工中逆作法施工技术的应用特性(1)降低对建筑结构的压力在建筑工程建设中合理应用逆作法施工技术能够让整个建筑结构的承载力得以加强,以避免支护结构出现变形问题,确保建筑结构更具稳定性与安全性,避免对附近建筑造成不利影响。
深基坑支护逆作法设计及施工技术
:随着我国城市建设向高空和地下发展,交通设施向多层次立体化发展,深基础工程已成为建筑业近年的一大技术热点。
因此,深基坑开挖工程的逐渐增多,深基坑支护技术有了很大的发展,逆作法就是一项新兴的有效的基坑支护技术。
关键词: 深基坑;支护技术;逆作法
1引言
随着高层建筑的日益增多,对深基坑支护技术的要求也越来越高。
在技术上不仅安全可靠,而且要求经济节约。
从近年来随着深基坑开挖工程的逐渐增多,深基坑支护技术有了很大的发展,逆作法就是一项近几年发展起来新兴的基坑支护技术。
但是由于设计、施工等偏见和疏忽致使深基坑支护倒塌事故屡有发生,不仅给工程造成重大经济损失,还对周围环境造成影响。
因此,探讨和分析深基坑支护逆作法设计及施工技术有着重要的现实意义。
2逆作法深基坑支护技术的特点
1. 基坑变形小: 用逆作法施工,由于中间支承柱的存在使底板增加了支点,浇筑后的底板成为多跨连续板结构,与无中间支承柱的情况相比跨度减小,从而使底板的隆起也减少。
2. 基坑支护水平支撑与地下室结构楼板合一, 支护墙体与地下室。
