总说明一、《省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、标准《建设工程工程量清单计价规》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行及本省有关强制性标准、推荐性标准、设计规、施工验收规、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《浙江省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
总说明一、《省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规、施工验收规、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)就是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>得通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 505002013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 508542013、《房屋建筑与装饰工程消耗量定额》TY 01312015、《装配式建筑工程消耗量定额》TY 0101(01)2016、《绿色建筑工程消耗量定额》TY 0101(02)2017与《浙江省建筑工程预算定额》(2010版)得基础上,结合本省实际情况编制得。
二、本定额就是完成规定计量单位分部分项工程所需得人工、材料、施工机械台班得消耗量标准,就是编制施工图预算、招标控制价得依据,就是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标得基础,也就是企业投标报价或编制企业定额得参考依据。
全部使用国有资金或国有资金投资为主得工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内得工业与民用建筑得新建、扩建与改建房屋建筑与装饰工程。
四、本定额就是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准与安全操作规程,按正常施工条件、多数施工企业采用得施工方法、装备设备与合理得劳动组织及工期,并参考了有关地区与行业标准、定额,以及典型工程设计、施工与其她资料编制得,反映了本省区域得社会平均消耗量水平。
五、本定额未包括得项目,可按本省其她相应专业工程计价定额执行,如仍缺项得,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工得说明与规定。
1.本定额得人工消耗量就是以现行《建设工程劳动定额建筑工程》LD/TT2、1~112008、《建设工程劳动定额装饰工程》LD/T73、1~42008为基础,并结合本省实际情况编制得,已考虑了各项目施工操作得直接用工、其她用工(材料超运距、工种搭接、安全与质量检查以及临时停水、停电等)及人工幅度差。
总说明一、《省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规、施工验收规、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
《浙江省房屋建筑与装饰工程预算定额》(2018版)交底培训浙江省建设工程造价管理总站2018年12月21日交底内容第一部分定额修订概况第二部分总说明及建筑面积计算规范第三部分定额章节第四部分定额附录第一部分定额修订概况✧一、定额修订特色✧二、定额修订水平1. 贴近本省建筑市场实际,对原有的定额项目进行结构性调整。
2. 接轨13国标清单计算规范,调整定额章节划分和项目设置。
3. 方便使用者实际操作,调整相应章节说明、工程量计算规则。
4. 科学确定量、价结构比例,合理调整定额人工消耗量。
✧ 1.测算选用的典型工程概况✧序号工程名称结构类型权数(%)1 多层住宅框架结构102 高层住宅框架结构403 高层公建(写字楼)框剪结构204 多层公建(教学楼)框架结构205 工业厂房钢结构10✧2. 定额水平变化的测算方法✧采用统一的2018版人工、材料、机械台班价格,分别套用2010版、2018版两种不同的定额消耗量,计算出工程直接费进行比较,再经过加权平均后,计算出2010版定额与2003版定额之间的定额水平变化幅度。
3. 定额总体水平变化的幅度定额水平变化幅度(%)人工材料机械台班合计定额直接费(%)10.17 1.33 1.04 12.54定额消耗量(%)34.4 2.13 14.25 ——第二部分总说明及建筑面积计算规范一、总说明二、建筑工程建筑面积计算规范一、总说明1. 定额的编制原则及依据2. 定额的作用及适用范围3. 定额水平及消耗量确定原则4. 有关问题的说明5. 定额的界定与解释、管理二、建筑工程建筑面积计算规范✧(一)规范修订的总体原则✧(二)术语✧(三)计算建筑面积的规定二、建筑工程建筑面积计算规范(一)规范修订的总体原则✧1.适用范围✧2.阳台面积计算以主体结构为主的原则✧3.可以利用的建筑空间都计算建筑面积✧4.一般计算原则二、建筑工程建筑面积计算规范(二)术语(主要术语介绍)✧1.建筑面积 2.建筑空间 3.围护结构✧4.围护设施 5.主体结构 6.结构层✧7.阳台 8.露台 9.雨蓬 10.台阶(三)计算建筑面积的规定(主要条款介绍)✧1.有关建筑物的建筑面积计算。
总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《浙江省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。

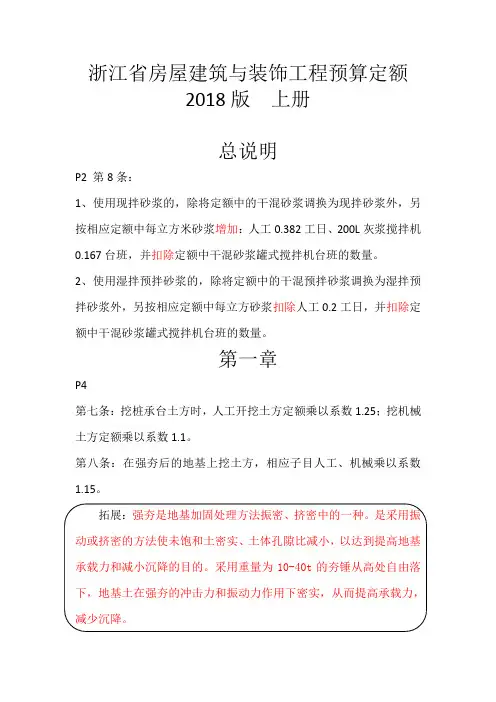

浙江省房屋建筑与装饰工程预算定额2018版上册总说明P2 第8条:1、使用现拌砂浆的,除将定额中的干混砂浆调换为现拌砂浆外,另按相应定额中每立方米砂浆增加:人工0.382工日、200L灰浆搅拌机0.167台班,并扣除定额中干混砂浆罐式搅拌机台班的数量。
2、使用湿拌预拌砂浆的,除将定额中的干混预拌砂浆调换为湿拌预拌砂浆外,另按相应定额中每立方砂浆扣除人工0.2工日,并扣除定额中干混砂浆罐式搅拌机台班的数量。
第一章P4第七条:挖桩承台土方时,人工开挖土方定额乘以系数1.25;挖机械土方定额乘以系数1.1。
第八条:在强夯后的地基上挖土方,相应子目人工、机械乘以系数1.15。
强夯机械设备第十条人工土方:1、人工挖土方深度超过3m时,应按机械挖土考虑,如局部超过3m 且扔采用人工挖土的,超过3m部分土方,每增加1m按相应定额乘以系数1.15计算。
2、人工挖、运湿土时,相应定额人工乘以系数1.18。
拓展:根据册说明P3第三条干湿土划分:干湿土的划分以地质勘察资料的地下常水位为准。
常水位以上为干土,以下为湿土;或土壤含水率≧25时为湿土。
含水率ω是指在105-110℃下烘干至恒重时所失去的水分质量和达到恒重时干土质量的比值。
测定的方法有:烘干法、红外线法、酒精燃烧法。
第十一条机械土方:1、机械挖土方定额已综合了挖掘机挖土后遗留厚度在30cm以内的基底清理和边坡修整所需要的人工,不在另行计算。
遇地下室底板等下翻构件部位的开挖,下翻部分为沟槽、基坑时,执行基坑规则计算工程量,套用机械挖槽坑相应定额乘以系数1.25;如下翻部分采用人工开挖时,套用人工挖槽坑相应定额。
2、汽车(包括人力车)的负载上坡降效因素,已综合在相应运输项目中,不另行计算。
推土机、装载机负载上坡时,其降效因素按坡道斜长乘以下表相应系数计算。
重车上坡降效系数表3、推土机推土,当土层平均厚度小于30cm时,相应项目人工、机械乘以系数1.25。
4、挖掘机在有支撑的基坑内挖土,挖土深度6m以内时,套用相应定额乘以系数1.2;挖土深度6m以上时,套用相应定额乘以系数1.4,如发生土方翻运,不再另行计算。
浙江省建设工程计价依据(2018版)综合解释及动态调整补充(二)一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(一)综合解释(三)1.第二章地基处理与边坡支护工程中,水泥搅拌桩等施工产生的涌土、浮浆的清除,按成桩工程量乘以系数计算,结算时能否按实调整?答:编制招标控制价时按定额执行,结算可按实调整。
2.PC工法组合钢管桩是否适合套用打钢管桩定额?答: PC工法组合钢管桩与钢管桩施工工艺不同,不适合套用打钢管桩定额。
3.第五章混凝土及钢筋混凝土工程中,钢筋工程量计算时应按中心线长度计算还是外边线长度?答:按中心线长度计算。
《混凝土结构施工图平面整体表示方法制图规则和构造详图(03G101-1)》中保护层厚度为受力钢筋外边缘至混凝土表面的距离。
而图集16G101-1发布后,原图集已废止,新图集中明确混凝土保护层厚度指最外层钢筋外边缘至混凝土表面的距离。
18定额中桩螺旋箍筋长度计算公式已明确C为“主筋保护层厚度”,不受图集变化影响。
4.第五章混凝土及钢筋混凝土工程中, ALC蒸压轻质混凝土隔墙是否能套用轻质条板隔墙子目?答:由于两者的安装工艺及施工方法不同,ALC蒸压轻质混凝土隔墙不适合套用轻质条板隔墙子目。
5.第五章混凝土及钢筋混凝土工程中,单跑楼梯上下平台按楼板还是休息平台套用定额不明确。
答:单跑楼梯上下平台与楼梯段等宽部分的平台面积并入楼梯面积内计算。
6.第五章混凝土及钢筋混凝土工程中,装配式结构构件安装,“构件安装工程量按成品构件设计图示尺寸的实体积以“m³”计算。
不扣除构件内钢筋、预埋铁件、配管、套管、线盒及单个0.3㎡以内的孔洞、线箱等所占体积。
”装配式楼板与柱、烟道交接处预留的洞口是否也属于0.3㎡以内的孔洞?答:装配式楼板外边线与柱、烟道交接处预留的缺口也适用于此计算规则,对应外边线的缺口面积在0.3㎡以内的不扣除。
7.第十二章墙、柱面装饰与隔断、幕墙工程中,柱(梁)面一般抹灰厚度设计与定额不同时,如何调整?答:柱(梁)面一般抹灰厚度设计与定额不同时,按墙面一般抹灰每增减1mm定额调整。
【关键字】精品总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《浙江省建筑工程预算定额》(2010版)的根底上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的根底,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为根底,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
作者:空青山作品编号:89964445889663Gd53022257782215002时间:2020.12.13总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《浙江省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
【关键字】精品总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《浙江省建筑工程预算定额》(2010版)的根底上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的根底,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为根底,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
电气工程1. 油浸式变压器安装定额适用于自耦式变压器、带负荷调压变压器的安装;电炉变压器安装执行同容量变压器定额,基价乘以系数1. 6;整流变压器安装执行同容量变压器定额,基价乘以系数1. 22.变压器的器身检查:容量小于或等于4000kV·A容量变压器是按照吊芯检查考虑,容量大于4000kV·A 容量变压器是按照吊钟罩考虑。
如果容量大于4000kV·A容量变压器需吊芯检查时,定额中机械乘以系数2. 03.安装带有保护外罩的干式变压器时,执行相应定额时,人工、机械乘以系数1. 14.软母线安装定额是按照单串绝缘子编制的,如设计为双串绝缘子,其定额人工乘以系数1. 145.嵌入式成套配电箱执行相应悬挂式安装定额,基价乘以系数1. 2;插座箱的安装执行相应的“成套配电箱”安装定额,基价乘以系数0. 56.吊扇预留吊钩安装执行本章“吊风扇安装”定额,人工乘以系数0. 27.滑触线及支架安装定额是按照安装高度≤10m编制,若安装高度>10m时,超出部分的安装工程量按照定额人工乘以系数1. 18.安全节能型滑触线安装不包括滑触线导轨、支架、集电器及其附件等材料,安全节能型滑触线为三相式时,执行单相滑触线安装定额乘以系数2. 09.地下铺设电缆(线)保护管公称直径小于或等于25mm时,参照DN50的相应定额,基价乘以系数0. 710.多孔梅花管安装以梅花管外径参照相应的塑料管定额,基价乘以系数1. 211.钢制桥架主结构设计厚度>3mm时,执行相应安装定额的人工、机械乘以系数1. 2012.不锈钢桥架安装执行相应的钢制桥架定额乘以系数1. 1013.防火桥架执行钢制槽式桥架相应定额,耐火桥架执行钢制槽式桥架相应定额人工和机械乘以系数2. 014.电缆在一般山地地区敷设时,其定额人工和机械乘以系数1. 6,在丘陵地区敷设时,其定额人工和机械乘以系数1. 1515.除矿物绝缘电力电缆和矿物绝缘控制电缆外,电缆在竖井内桥架中竖直敷设,按不同材质及规格套用相应电缆敷设定额,基价乘以系数1. 2,在竖直通道内采用支架固定直接敷设,按不同材质及规格套用相应电缆敷设定额,基价乘以系数1. 6。
