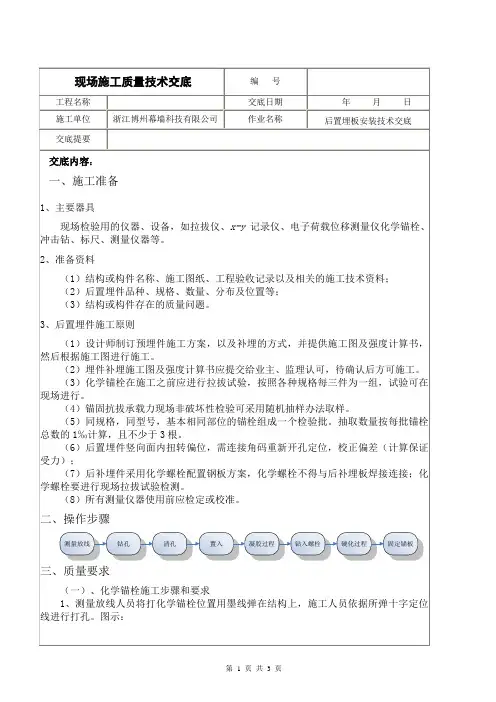

技术交底记录
2016年 6月 10 日
分部工程幕墙工程
工程名称铁路路网性行车乘务
楼(集体宿舍)
分项工程名称后置埋件
交底内容:
一、施工准备:
1.材料:固耐安化学锚栓M12*160mm.膨胀螺栓M12*110mm.埋板200*300*8mm。
2.主要机具:电钻.电锤。
3.作业条件:
3.1 土建结构稳固。
3.2 高空作业吊篮。
3.3 框架基准线放好,埋件位置画好。
3.4 各种材料全部配备齐全。
二. 操作工艺:
1.根据土建轴线和幕墙埋件施工图纸要求,用经纬仪测出埋件左右位置,用水平仪测出
埋件水平位置,在混凝土结构表面画出埋件位置,并将孔位全部画出。
2.每块埋件用两颗化学锚栓和两颗膨胀螺栓,两种螺栓各自对角使用,见下图。
3.膨胀螺栓用∮16mm的钻头钻孔,孔深100mm,化学螺栓用∮14的钻头钻孔,孔深110
mm,且要求孔深偏差值为,用汽枪、毛刷清理灰尘,灰尘必须清理干净。
4.每颗螺栓加一个方垫片,一个弹簧圈,螺帽外露出螺栓25mm,螺帽拧紧。
5.化学锚栓安装步骤:取出化学药剂检查是否破坏;小心推进到清理干净的钻孔内,圆
头朝里;取出螺栓固定在钻头上;将螺栓旋转插入到钻孔内使化学药剂玻璃管破碎;。
用情况下:支座另侧可根据支座孔位采用1根M12化学锚栓。
;②预埋件漏埋且附近没有预埋件:钢支座可根据孔位采用2根M12化学锚栓。
③预埋件偏差较小时,增加节点板一块,一端采用螺栓连接,一端采用焊接;采用焊接连接,焊角高度为8MM,焊接搭接长度应不小于150MM。
④预埋件正好处于钢支座两端,采用正常T型螺栓连接。
转接件安装:转接件安装采用螺栓连接,且左右偏差应控制在±20MM之内,进出位±10MM,标高偏差控制在-5MM 之内。
安装时必须加设方垫片。
(4)安装及加固:螺栓连接时必须增设4mm厚镀锌方垫片。
调整合格后,垫片须焊接牢固,焊缝厚度为3MM,两侧角焊,然后将螺栓用扳手拧紧至50N.M。
(5)不锈钢螺栓安装必须统一方向,转接件与钢支座安装统一从外向里穿。
不锈钢螺栓统一从左向右穿。
(6)焊缝防腐处理:针对焊接部位,必须敲去焊渣清理干净,然后刷两道防锈漆,防锈漆干后再刷一道银粉面漆。
3.质量验收标准(1)框架幕墙埋件水平和垂直间距偏差为±10mm。
埋件与结构可靠连接。
(2)单元幕墙钢支座安装左右偏差为±20mm,进出位偏差为±10mm,标高偏差控制在-5mm范围之内。
(3)埋件安装允许偏差如下表:4.质量保证措施4.1.进场材料质量保证措施(1)后补埋件的材料试验1)根据国家规范要求,受力埋件的锚板宜采用Q235等级B的钢板,锚筋采用化学药栓。
2)加工埋件的所用的板材及钢筋须在生产厂家进行相应的材料性能试验,并出具检测报告和材质单。
3)检测内容主要为板材的抗弯强度、化学药栓的抗拉及抗剪强度。
检测合格的产品我。
一、交底项目:后置埋件安装与施工二、交底目的:为确保后置埋件安装与施工过程中的安全,防止事故发生,特制定本安全技术交底。
三、交底对象:全体参与后置埋件安装与施工的施工人员、技术人员及管理人员。
四、交底内容:1. 工程概况:- 工程名称:____________________- 施工单位:____________________- 施工部位:____________________- 施工内容:____________________2. 后置埋件基本要求:- 后置埋件应符合设计要求,质量应符合国家标准。
- 后置埋件应进行防腐处理,确保埋件使用寿命。
- 后置埋件安装位置应准确,不得偏移。
3. 安全技术措施:- 人员安全:1. 作业人员应经过专业培训,熟悉后置埋件安装工艺和安全操作规程。
2. 作业人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
3. 作业人员应遵守施工现场安全规定,不得酒后作业。
- 设备安全:1. 安装后置埋件的设备应完好,并定期进行检查和维护。
2. 使用吊装设备时,应确保设备安全可靠,吊装过程中应有人指挥。
- 施工环境安全:1. 施工现场应保持整洁,通道畅通,不得堆放杂物。
2. 高处作业时应设置安全防护栏,防止人员坠落。
3. 施工现场应设置警示标志,提醒人员注意安全。
4. 施工步骤及注意事项:- 测量定位:1. 根据设计图纸,确定后置埋件安装位置。
2. 使用测量工具进行测量,确保位置准确。
- 钻孔:1. 使用钻孔工具进行钻孔,确保钻孔位置、深度和孔径符合要求。
2. 钻孔过程中应有人监护,防止发生意外。
- 埋件安装:1. 将后置埋件插入钻孔中,确保埋件位置准确。
2. 使用专用工具进行固定,确保埋件牢固。
- 防腐处理:1. 对埋件进行防腐处理,如涂刷防锈漆等。
2. 防腐过程中应注意通风,防止有害气体对人体造成伤害。
5. 检查验收:- 安装完成后,应进行自检和互检,确保后置埋件安装质量符合要求。

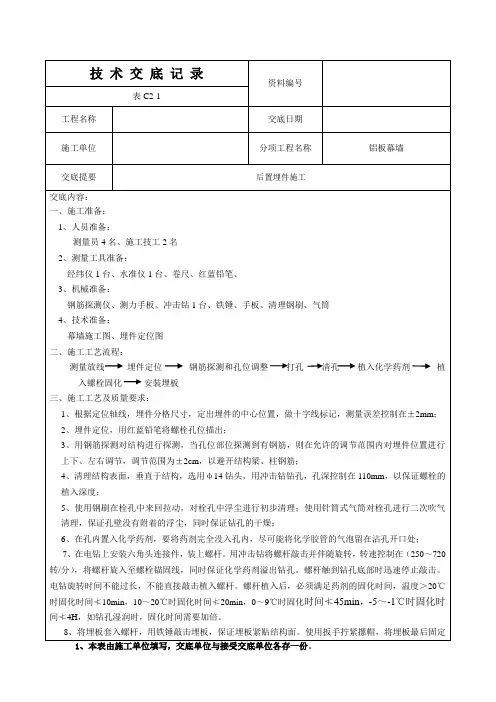

后置埋件技术交底
2020年10月27日工程名称分部工程幕墙工程分项工程名称幕墙后置埋件技术交底施工单位
交底内容:
本工程后置埋件是整个幕墙施工的基础工作,直接影响着安装质量,因此必须对此项工作引起足够的重视,努力提高测量放线的精度及埋件的安装质量。
一、依据标准:
《玻璃幕墙工程技术规范》JGJ102-2003
《金属与石材幕墙工程技术规范》JGJ/T133-2001
《建筑幕墙》GB/T21086-2007
《建筑装饰装修工程质量验收规范》GB50210-2001
二、施工准备
1、完整的幕墙施工图,包括平面图、立面图、局部大样图、节点图等相关技术性文件。
2、精良的施工队伍。
一定的技术要求、管理能力。
能提供完整的测量放线、后置埋件施工方案。
3、施工前,施工班组要充分了解、掌握预埋件施工图、后置埋件位置、幕墙施工图,发现问题应及时提出,待问题解决后方可测量放线施工。

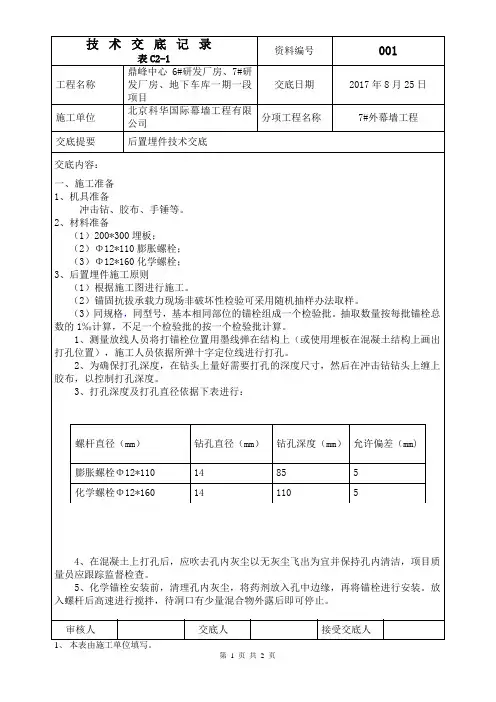

三、施工内容
主要包括:后置埋件安装控制(300*200*8热镀锌钢板配四套M12*160化学锚栓)。
1、后置埋板安装。
四、工艺流程说明
后置埋件操作步骤
安装要求如下:
1)M12*160化学锚栓钻孔直径14mm,有效锚固深度110mm,允许偏差5mm。
M12*110膨胀螺栓钻孔直径14mm,有效锚固深度85mm,允许偏差5mm。
一、交底项目名称:后置埋件施工二、交底日期: [填写日期]三、交底对象: [填写参与施工的班组、人员名单]四、交底内容1. 背景介绍- 后置埋件是现代建筑中常用的一种结构构件,用于固定建筑外墙装饰材料,如石材、铝板等。
为确保施工安全和工程质量,特进行安全技术交底。
2. 施工准备- 仔细核对设计图纸,了解后置埋件的位置、数量、规格和类型。
- 准备必要的施工工具和设备,如电钻、冲击钻、扳手、螺丝刀等。
- 检查后置埋件的质量,确保其符合设计要求。
3. 施工注意事项- 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 严禁酒后作业,确保操作人员精神状态良好。
- 高处作业时,必须设置安全防护栏杆,防止坠落。
- 机械安全:- 机械设备运行前,必须检查设备状态,确保正常。
- 使用电钻等电动工具时,必须确保电源线完好,防止触电。
- 材料安全:- 后置埋件在运输和存放过程中,应避免碰撞和挤压,防止损坏。
- 施工现场材料堆放整齐,不得影响施工和通行。
- 施工工艺:- 钻孔位置必须准确,深度符合设计要求。
- 钻孔过程中,如遇坚硬物体,应立即停止钻孔,更换钻头或采取其他措施。
- 安装后置埋件时,应确保其与墙面牢固连接,防止脱落。
4. 应急措施- 如遇高处坠落、机械伤害等安全事故,立即启动应急预案,及时进行救治。
- 事故发生后,立即上报相关部门,查明原因,采取措施防止类似事故再次发生。
5. 质量要求- 后置埋件安装位置准确,与墙面垂直。
- 后置埋件连接牢固,无松动现象。
- 后置埋件表面平整,无划痕、锈蚀等缺陷。
五、检查执行情况- 施工过程中,安全员定期检查后置埋件施工情况,确保各项安全措施落实到位。
- 对发现的问题,及时进行整改,确保施工质量。
六、总结- 后置埋件施工是一项重要的工作,关系到建筑物的安全和使用寿命。
施工人员必须高度重视,严格按照安全技术交底要求进行施工,确保工程质量和施工安全。
七、签字确认- 施工单位代表:[签名]- 施工班组负责人:[签名]- 施工人员:[签名]注:以上模板仅供参考,具体内容应根据实际情况进行调整。
锚栓尺寸M8M10M12M16M20M24M30 DB(m/m)钻孔直径10121418252835 T(m/m)埋设深度8090110125170210280 Smax(m/m)固定物厚度14212838485470 L(m/m)锚栓全长110130160190240290380 D( )最小基材厚度131416222633 Mp(Nm)最大扭紧扭矩183560120260450950反应时间:基材温度(℃)>20℃10~20℃0~10℃-5~0℃硬化时间(Min)2030605hrs安全及破坏负载(KN):锚栓尺寸M8M10M12M16M20M24M30最小死角和间距(CM)414设计拉力(KN)C307101523446181设计剪力(KN)C30561014294657破坏剪力(KN)C3091620386085150破坏拉力 (KN)C30152838701001602254.化学锚栓的安装程序:依测量结果定位、打孔孔内清洁将药剂管圆头向内置入用电钻驱动螺,将药剂管搅拌螺杆安装後请勿碰撞,经硬化时间後,才可固定物件5.膨胀螺栓安装要求,选择直径为16直径的合金钻头,安装在电钻上进行打孔,孔的深度为90mm,用毛刷将孔内的灰尘除尽,然后把膨胀螺丝套件一起下到孔内,把螺冒拧紧2-3扣后感觉膨胀螺栓比较紧而不松动后再拧下螺冒,再把后补埋板对准螺栓装上,装上外面的垫片或是弹簧垫圈把螺冒拧紧即可。
4.放置后置埋板前,要先检查锚栓是否有松动现象,检查合格后,进行埋板和方垫片安装,后补埋件位置确定之后拧紧螺栓,方垫片对边满焊,焊缝位置涮一遍防锈漆和一边遍粉漆。
5.后置埋件安装完成之后报验。
五、注意事项1.所有人员进入现场必须戴好安全帽,穿上防滑鞋。
幕墙后置埋件技术交底4.101.0依据标准《建筑工程施工质量验收统一标准》GB50300-2013《建筑装饰装修工程质量验收规范》GB50210-2001《玻璃幕墙工程技术规范》JGJ102-2003《建筑幕墙》GB/T21086-2007《玻璃幕墙工程质量验收标准》JGJ139-2001《金属、石材幕墙工程技术规范》JGJ133-2001《建筑钢结构焊接技术规程》JGJ81-2002《混凝土结构后锚固技术规程》JGJ145-20132.0测量准备2.1主要器具全站仪、经纬仪、水准仪、5m 50m钢卷尺,所有测量仪器使用前应检定或校准。
辅助器具:焊机、电锤、电钻、重铅锤、墨斗、拉力器等。
2.2材料准备辅助材料:50角钢若干、M12*100膨胀螺栓若干、Ф1.2钢丝线若干、Ф0.8鱼线若干。
2.3作业条件施工测量放线必须在风力≤4级的情况下进行,放线后定时复核,以保证幕墙垂直度及立柱位置的正确性。
为提高放线的精确度,宜采用仪器放线而避免采用铁线吊线的方法。
水平线采用水准仪进行放线,水平线采用铁线加花篮螺丝收紧。
3.0测量放线原则(1)测量工作的基本要求:遵守先整体后局部和高精度控制低精度的工作程序。
定位放线工作要自检、互检合格,专检合格后报验监理进行检查验收。
(2)测量仪器必须按规定进行检测,钢卷尺应送专业机构鉴定。
(3)测量人员应提前熟悉施工图纸和现场各种高程坐标,轴线位置、水平基准线,仔细检查并对已有控制线、控制点进行复核验收。
(4)测量放线是确保施工质量的最关键的工序,必须严格按施工工艺进行,为保证测量精度,除熟悉图纸,采用合理的测量步骤外,还要选用比较精确的全站仪、水平仪、铅垂仪等仪器设备进行测量放线,测量工作开始之前,必须与总承包方取得联系,与土建单位确认三项基准数值,由总包方移交控制网点等测量成果。
(5)测量放线时应控制分配误差,不使误差累计。
(6)测量点要统一,测量放线要随时记录,记录清单要清楚明了。
