南京大胜关长江大桥工程位于既有南京长江大桥上游约 20 ㎞的大胜关桥位,已经建成的南京长江三桥位于本桥位下游1.55 ㎞。
大胜关桥位也是规划中沪汉蓉铁路在南京跨越长江的越江通道,同时应南京市政府的要求搭载南京市的双线地铁过江。
京沪客运专线,旅客列车设计行车速度 300 ㎞/h,设计荷载为 ZK 活载。
沪汉蓉 I 级干线,客货共线,客运列车设计行车速度 200 ㎞/h,设计荷载为中-活载。
大桥全长约 9.273 ㎞,长江防洪大堤之间正桥与南岸引桥共3.674 ㎞的范围按六线 (高速双线、沪汉蓉双线、南京地铁双线) 标准设计,预留沪汉蓉铁路与南京地铁接线条件,北岸 5.59 ㎞范围引桥仅按高速双线标准设计。
南京大胜关长江大桥范围全长 9273.237m,全桥由北向南的孔跨布置为:1.4.1 北岸引桥:全长 5596.2m24×32.7m 预应力混凝土简支箱梁+( 40+2×44+40) m 四跨预应力混凝土连续梁(跨浦乌公路高架桥) 142×32.7m 预应力混凝土简支箱梁(北岸河漫滩地带)。
1.4.2 北岸合建区段引桥:全长 1202.4m(44+68+44) m 三跨预应力砼连续箱梁(跨北岸大堤)+32x32.7m 预应力砼简支箱梁。
1.4.3 水域合建区段主桥:全长 1615.0m2 联(85+85) m 钢桁连续梁+ (109.5+192+336+336+192+ 109.5) m 六跨连续钢桁拱主桥。
1.4.4 南岸合建区段引桥:全长 856.6m(37+60+37) m 三跨预应力砼连续箱梁(跨南大堤) +32.7m 预应力砼简支箱梁 + (37+60+37) m 三跨预应力砼连续箱梁+17x32.7m 预应力砼简支箱梁。
合建区段总长 3674 米。
1.5.1 气象南京位于北亚热带向中亚热带过渡气候带, 具有过渡性、 季 风性、湿润性的特点。
春季以风和日丽天气为主, 6 月先后为一 年一度的梅雨季节, 夏季天气炎热, 雨水充沛, 汛期暴雨主要由 梅雨和台风形成,雨量集中发生在 6~9 月,秋高气爽,昼夜温 差较大,冬季天气晴朗,寒冷干燥。
杭州湾跨海大桥某段现浇箱梁施工组织设计一、施工任务和目标:该段现浇箱梁施工的任务是按照设计要求,按时完成箱梁的浇筑,保证质量和施工进度。
二、施工方法:该段现浇箱梁的施工方法采用跨海施工船进行,即将现浇箱梁的模板和钢筋在施工船上预制,然后将其运输至大桥上进行浇筑。
具体施工步骤如下:1.制作箱梁的模板和钢筋,根据设计要求制定合理的制作工艺。
2.将制作好的模板和钢筋运输至施工船上,进行组装和调整,确保各个部位的准确度和稳定性。
3.进行箱梁的浇筑工作,首先在模板上安装导管,用于浇注混凝土;然后进行混凝土的浇筑,并进行振捣工作,确保混凝土的密实性和均匀性。
4.浇筑完成后,进行养护工作,保证混凝土的强度和稳定性。
5.完成养护后,进行模板拆除工作,将模板拆除后存放到指定的位置,以备下一次使用。
三、施工组织人员和机械:1.施工组织人员包括施工经理、施工队长、施工员等,负责施工的管理和协调工作。
2.施工机械包括施工船、起重机、混凝土搅拌站等,用于箱梁的运输和浇筑。
四、施工安全措施:1.针对施工中的高空作业,要严格遵守安全操作规程,确保人员的安全。
2.在施工船上要设置防护装置,防止人员从船上落水。
3.在浇筑混凝土时,要进行有效的防护措施,防止混凝土喷溅伤人。
4.在组装和调整箱梁模板时,要进行专业的操作,并进行安全检查,确保施工人员的安全。
五、施工进度安排:1.按照设计要求,制定详细的施工进度计划,包括各个工序的时间安排和工期。
2.在施工前进行工作量的估计和排产,确保施工进度的合理性和可行性。
3.根据实际工程情况,及时调整施工进度计划,保证施工进度的顺利进行。
六、施工质量控制:1.在现浇箱梁的制作阶段,严格按照设计要求进行模板和钢筋的制作,保证其质量和准确度。
2.在箱梁的浇筑过程中,严格控制混凝土的配比和浇筑厚度,确保混凝土的质量和强度。
3.进行养护工作,保证混凝土的早期强度和稳定性。
4.在施工中随时进行质量检查,及时发现问题并进行处理。
大桥连续梁施工组织设计方案一、工程概况本工程是一座跨越河流的大型桥梁工程,主要包括桥梁主体结构的施工及相关辅助工程。
大桥主体结构为连续梁,共设置XX个连续梁段,每段长度为XX米。
本工程施工周期为XX个月。
二、施工要点1.施工部署及工期安排:按照总工期分解为各个阶段,根据实际情况合理安排施工进度,保证每个阶段工程的顺利进行,充分利用优势施工条件,提高施工效率。
2.施工场地准备:按照相关规定对施工场地进行平整处理,并设置安全警示标识,保证施工作业区域的安全。
三、施工方案1.前期准备1.1制定施工组织设计方案,明确人员、设备、材料等资源需求,确保工程进展顺利。
1.2组织人员进行技术培训,提高施工人员技能水平,确保施工质量。
1.3采购施工所需的材料、设备和机械,并进行安装调试,确保施工所需资源的准备工作。
2.施工段划分根据桥梁连续梁的具体情况,将施工划分为多个段,每段施工周期为X天。
3.施工工艺及施工方法3.1连续梁吊装:首先需搭建合适规格的吊车,吊装时需保证梁体平衡,合理分配吊点,采用多点吊装方式,确保施工过程中的安全。
3.2进场施工:将吊装好的连续梁运至施工位置,并进行对中、测量等工作,确保梁体完全符合设计要求的位置。
3.3连续梁段的连接:进行梁体段间的连接,包括清理接缝、焊接、验收等工作,确保梁体连接牢固、平整。
3.4梁体调整:在连接完成后对梁体进行调整,使得整体呈现平直状态,并进行必要的修整、刷漆等工作。
3.5操作平台搭设:搭设安全的操作平台,以便进行后续施工工作,保证施工人员的安全。
四、施工保障措施1.安全措施1.1制定详细的安全技术措施,并组织人员进行安全培训。
1.2设置安全警示标识,保证施工现场的安全防范。
1.3建立施工现场安全巡视制度,定期巡视施工现场,并及时处理安全隐患。
2.质量控制2.1制定施工质量控制方案,包括对材料、设备等的验收标准。
2.2进行施工现场质量检查,确保施工质量符合设计要求。
大桥亮化工程施工组织设计方案一、工程概况大桥亮化工程是城市夜景的重要组成部分,旨在提升城市形象,为市民提供美观、舒适的夜间出行环境。
本方案以某跨河大桥亮化工程为例,工程范围包括大桥主桥及引桥的灯光安装与调试。
二、施工组织部署1. 成立项目组:项目组由项目经理、技术负责人、施工负责人、质量安全员等组成,负责整个施工过程的协调、管理、监督和控制。
2. 施工队伍:根据工程需求,组织专业化的施工队伍,包括电气工程师、灯光安装工、电缆布线工、调试员等,确保施工顺利进行。
3. 施工材料:提前采购所需的灯具、电缆、控制系统等材料,确保材料质量,满足施工要求。
4. 施工设备:配置必要的施工设备,如吊车、发电机、调试仪器等,确保施工高效进行。
三、主要施工方法1. 施工准备:对大桥进行全面检查,明确施工部位、施工顺序和施工难点。
制定详细的施工计划,包括施工进度、人员安排、材料供应等。
2. 灯具安装:根据设计图纸,在大桥主桥和引桥上安装灯具。
首先,安装吊杆或悬挂装置,然后将灯具固定在合适的位置。
在安装过程中,要注意灯具的防水、防尘、防震性能,确保灯具安全可靠。
3. 电缆布线:按照设计图纸,将电缆从电源接入点敷设至各个灯具位置。
电缆布线应遵循安全、美观、实用的原则,尽量减少对大桥结构的影响。
在布线过程中,要确保电缆质量,防止电缆老化、短路等现象。
4. 控制系统:安装控制系统设备,包括控制器、开关、保护器等。
根据设计要求,对控制系统进行调试,确保灯光效果的正常运行。
5. 调试与验收:在施工完成后,对大桥亮化工程进行调试,检查灯具亮度、色温、控制效果等是否符合设计要求。
在验收过程中,邀请业主、设计单位和监理单位共同参与,确保工程质量。
四、工期保证措施1. 制定合理的施工计划,确保各阶段施工任务按时完成。
2. 加强施工人员培训,提高施工技能,提高施工效率。
3. 优化材料供应流程,确保材料及时到达施工现场。
4. 加强施工现场管理,提高施工组织协调能力。
第1篇一、工程概况1. 项目名称:XX大桥2. 建设地点:XX市XX区3. 工程规模:XX桥位于XX市XX区,全长XX米,主桥宽XX米,引桥宽XX米,桥梁设计荷载为公路-I级。
4. 工程特点:本桥为XX市重要的交通枢纽,连接XX市与周边地区,具有重要的经济和社会意义。
桥梁施工过程中,需确保工程质量和进度,同时注重环境保护和安全生产。
二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的全面管理和协调。
(2)项目部下设工程部、质量部、安全部、物资部、财务部、人事部等职能部门。
(3)各职能部门下设若干专业组,负责具体工作的实施。
2. 施工进度计划(1)总体进度:根据工程特点和施工条件,制定合理的施工进度计划,确保工程按期完成。
(2)分阶段进度:将工程分为基础施工、主体结构施工、桥面系施工等阶段,分别制定详细的进度计划。
3. 施工资源配置(1)人力资源:根据工程需求,合理配置各类技术人员和施工人员。
(2)机械设备:根据施工进度和工程特点,配置必要的施工机械设备。
(3)材料供应:确保工程所需材料的及时供应,确保工程质量和进度。
三、施工方案1. 施工顺序(1)基础施工:桩基施工、承台施工、墩身施工。
(2)主体结构施工:主梁施工、桥面板施工、桥塔施工。
(3)桥面系施工:伸缩缝施工、排水系统施工、灯光照明施工。
2. 施工方法(1)基础施工1)桩基施工:采用旋挖钻机进行钻孔灌注桩施工,确保桩基质量。
2)承台施工:采用钢筋笼吊装、混凝土浇筑等工艺进行承台施工。
3)墩身施工:采用模板、钢筋笼吊装、混凝土浇筑等工艺进行墩身施工。
(2)主体结构施工1)主梁施工:采用预制梁安装、现浇梁施工等工艺进行主梁施工。
2)桥面板施工:采用预制板安装、现浇板施工等工艺进行桥面板施工。
3)桥塔施工:采用钢结构施工、混凝土施工等工艺进行桥塔施工。
(3)桥面系施工1)伸缩缝施工:采用预制伸缩缝安装、橡胶垫安装等工艺进行伸缩缝施工。

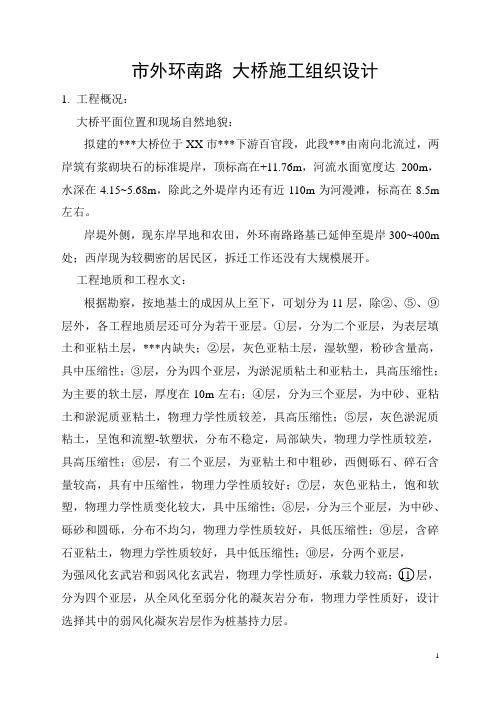

市外环南路大桥施工组织设计1.工程概况:大桥平面位置和现场自然地貌:拟建的***大桥位于XX市***下游百官段,此段***由南向北流过,两岸筑有浆砌块石的标准堤岸,顶标高在+11.76m,河流水面宽度达200m,水深在4.15~5.68m,除此之外堤岸内还有近110m为河漫滩,标高在8.5m 左右。
岸堤外侧,现东岸旱地和农田,外环南路路基已延伸至堤岸300~400m 处;西岸现为较稠密的居民区,拆迁工作还没有大规模展开。
工程地质和工程水文:根据勘察,按地基土的成因从上至下,可划分为11层,除②、⑤、⑨层外,各工程地质层还可分为若干亚层。
①层,分为二个亚层,为表层填土和亚粘土层,***内缺失;②层,灰色亚粘土层,湿软塑,粉砂含量高,具中压缩性;③层,分为四个亚层,为淤泥质粘土和亚粘土,具高压缩性;为主要的软土层,厚度在10m左右;④层,分为三个亚层,为中砂、亚粘土和淤泥质亚粘土,物理力学性质较差,具高压缩性;⑤层,灰色淤泥质粘土,呈饱和流塑-软塑状,分布不稳定,局部缺失,物理力学性质较差,具高压缩性;⑥层,有二个亚层,为亚粘土和中粗砂,西侧砾石、碎石含量较高,具有中压缩性,物理力学性质较好;⑦层,灰色亚粘土,饱和软塑,物理力学性质变化较大,具中压缩性;⑧层,分为三个亚层,为中砂、砾砂和圆砾,分布不均匀,物理力学性质较好,具低压缩性;⑨层,含碎石亚粘土,物理力学性质较好,具中低压缩性;⑩层,分两个亚层,分为四个亚层,从全风化至弱分化的凝灰岩分布,物理力学性质好,设计选择其中的弱风化凝灰岩层作为桩基持力层。
工程水文状况比较复杂,***百官段为感潮河段,历年平均水位为黄海高程3.55m,百官段记载历年最高水位为9.53m,最低水位为1.61m,最高潮位为8.65m,最低潮位为1.11m,最大潮差2.51m,退潮最大流速可达6m/s。
气象条件、现场交通和自然经济状况:本工程所在区域为亚热带北缘,属东亚季风气候区,季风显着,四季分明,湿润多雨,日照充足,年平均气温为16.4。
施工组织设计一、工程简介本协议段既有大中桥6座,分别为:1、斜管庄中桥(K250+103.1)原桥梁全宽19m,行车道宽18m。
上部构造形式为6×13m旳钢筋混凝土空心板;下部构造均为浆砌片石砌石重力式墩、U型桥台。
此次设计按拆除上部加宽6×13m钢筋混凝土空心板,下部构造均为浆砌片石砌石重力式墩、U型桥台。
2、神林店中桥(K252+948.5)原桥为6×8.5m钢筋混凝土板桥,桥面全宽19m。
下部为U台,重力式桥墩。
此次设计按拆除新建4×13m旳钢筋混凝土空心板,下部构造均为柱式墩台,桩基础。
3、马战北大桥(K253+810.7)原桥上部为10×20米预应力混凝土空心板,下部为柱式墩台,桩基础。
外观质量很好,无明显异常。
此次设计按原桥保存利用,两侧加宽,拆除原桥桥面铺装、护栏,与新宽桥一同新做桥面铺装和防撞护栏、安装伸缩装置,加宽部分构造及孔跨布置同老桥。
4、金沟河中桥(K257+736.2)原桥上部构造型式为4×13m旳钢筋混凝土空心板;下部构造均为浆砌片石砌石重力式墩、U型桥台。
此次设计按拆除新建4×13m旳钢筋混凝土空心板,下部构造均为柱式墩台,桩基础。
5、沭河大桥(K262+667)原桥上部为15×20米预应力混凝土空心板桥,下部为柱式墩台,桩基础。
板底裂缝较多,墩台无明显异常。
此次设计按原桥墩台保存利用,两侧加宽,拆除原桥上部构造,与新宽桥一同新做桥面铺装和防撞护栏、安装伸缩装置,加宽部分构造及孔跨布置同老桥。
6、高桥大桥(K296+058)原桥上部为11×20米预应力混凝土空心板,下部为柱式墩台,桩基础。
上部构造较差,墩台外观质量很好,无明显异常。
此次设计按原桥墩台保存利用,两侧加宽,拆除原桥上部构造,与新宽桥一同新做桥面铺装和防撞护栏、安装伸缩装置,加宽部分构造及孔跨布置同老桥。
二、工程量本协议段主要工程量为:Φ1.2m钻孔灌注桩50棵750m,Φ1.3m钻孔灌注桩56棵780m,Φ1.5m钻孔灌注桩22棵284m,钢筋合计2782.34t,钢绞线385.74t,C50砼12426.4m3,C40砼:292.3m³,C30砼:3459.6m³,C25砼:1035.3m³,C20砼:286.6m³,D80型模数式伸缩装置406.6m。
某大桥施工组织设计方案一、项目概况大桥位于省市,全长1000米,是连接两个重要的交通要道的关键性桥梁工程。
该大桥设计为双向六车道的高速公路桥,主跨采用预应力混凝土连续梁,边跨采用钢桁梁。
本方案旨在提供一种合理的施工组织设计,确保工程按照计划、质量和安全完成。
二、项目组织1.项目管理机构本项目设立项目管理组,负责统筹协调各专业施工计划、项目投资及施工进度、质量管理等工作。
2.项目组织结构项目组织结构分清晰,各层级分工明确,包括项目经理、设计师、工程师、施工队等。
项目经理负责对项目进度和工程质量进行全面监督和控制,设计师负责编制施工图纸和技术方案,工程师负责协调施工现场进展和解决技术问题,施工队负责具体施工。
3.项目资源组织根据工程进度和需求,合理安排项目资源的使用和调配,确保施工的顺利进行。
包括人力资源、物资资源、设备资源等。
三、施工技术1.桥梁基础施工桥梁基础以钢筋混凝土桩和沉井基础为主,按照设计要求,采用振动沉桩和桩基灌注桩施工方法。
先进行地质勘测和试验,确定桩的具体位置和尺寸。
然后进行地表土方开挖,清理坑底,安装振动器,并进行振动沉桩作业。
沉桩完成后进行桩顶砼浇筑,形成桩基础。
接着进行沉井基础,包括井壁清理、模板安装、钢筋加工和混凝土浇筑。
2.主跨连续梁施工主跨连续梁采用预制预应力混凝土梁段,通过合理的施工组织,保证梁段的准确安装和接缝的牢固连接。
首先,对现场进行准备工作,包括地平整和梁段存放区的设立。
然后,进行浇筑保护层和底板混凝土,保证梁段平整和稳固。
接着,进行梁段的吊装和安装,采用专业吊装设备和工艺,确保梁段的垂直度和安全。
最后,进行梁段的预应力张拉和固定,在预应力张拉过程中,严格控制预应力的力度和应变,保证梁体的受力性能。
3.边跨钢桁梁施工边跨采用钢桁梁,先将现场准备工作完成,包括底板清理和钢桁梁存放区的设立。
然后进行钢桁梁的焊接和制造,根据设计图纸和要求进行焊接和组装,确保钢桁梁的质量和强度。
龙潭大桥施工组织设计一、项目概述龙潭大桥位于XX市龙潭地区,是连接龙潭两岸的重要交通枢纽,是一座单塔斜拉桥。
项目总投资亿元,桥梁全长500米,主跨120米,桥面宽度为30米,设计荷载标准为XX。
二、施工组织设计目标本施工组织设计旨在确保龙潭大桥建设期间施工安全、质量可靠,并保证工期的严格执行。
主要目标包括: 1. 安全施工:确保施工过程中的安全措施得到有效实施,最大限度地预防事故的发生。
2. 质量可靠:严格按照设计要求和标准进行施工,确保桥梁的质量达到设计要求。
3. 工期保障:科学合理地组织施工进度,严格按照合同约定完成桥梁的建设。
三、施工组织设计方案3.1 施工系统划分根据施工特点和工作过程,将施工划分为以下几个系统: 1. 桥塔施工系统 2. 桥面施工系统 3. 斜拉索施工系统 4. 桥墩施工系统 5. 桥基施工系统每个系统有各自的特点和工作要求,需要制定相应的工序和施工方案。
3.2 施工流程安排根据施工系统的不同特点和工作要求,制定了以下施工流程安排:1. 桥塔施工流程: - 桥塔基础施工 - 桥塔主体结构施工 - 桥塔装饰施工2.桥面施工流程:–桥面铺装施工–桥面护栏施工–道路交通标志施工3.斜拉索施工流程:–斜拉索制作–斜拉索安装4.桥墩施工流程:–桥墩基础施工–桥墩主体结构施工5.桥基施工流程:–桥基基础施工–桥基主体结构施工3.3 工期计划为确保工程按时交付,根据施工流程和工期要求,制定了以下工期计划: - 第一阶段:桥梁基础施工,工期1个月 - 第二阶段:桥梁主体结构施工,工期4个月 - 第三阶段:桥梁装饰施工,工期1个月 - 第四阶段:道路交通标志施工,工期2周3.4 施工安全措施为保证施工期间的安全,制定了以下施工安全措施: 1. 施工现场设置警示标志,提醒工人注意安全。
2. 工人必须戴好安全帽,并穿着符合要求的安全服装。
3. 安排专人负责施工现场的安全管理,定期检查施工设备的安全性能。
重庆长江大桥施工组织设计方案重庆长江大桥是重庆市规划建设的一座交通大桥,也是长江上跨度最大的斜拉桥。
它的建设对于加强重庆市与周边地区的经济联系,促进重庆市经济社会的发展具有十分重要的意义。
为了保证长江大桥的质量和安全,必须进行科学、合理的施工组织设计。
一、施工组织设计的基本内容1.施工项目基本资料长江大桥主桥跨度为1092米,总长度为1529米,包括主桥和两侧引道,主桥采用斜拉桥结构形式。
施工面临的主要问题是河床沉积物厚度大、切割难度大,而且在施工期间需要保证长江航道畅通。
2.施工组织原则施工组织原则要根据原则灵活、科学、一步步实现和监控,确保工期、质量、安全和经济的要求。
在施工过程中还要处理好环保、交通、调度等与实际施工密切相关的问题。
3.施工进度计划长江大桥的施工进度计划主要分为建设前期准备工作、基础施工、桥塔和桥墩施工、主桥建设和装饰施工、跨江导线安装和路面铺设、环保检查等多个阶段。
具体计划按照进度、质量、成本、安全等要求,制定详细计划和进度表,以确保工期和成果。
4.施工人员组织施工人员组织方面,长江大桥需要的施工人员包括工程管理人员、技术人员、监理人员和施工工人。
在人员组织上,应该根据施工实际情况,灵活调配人力资源,确保施工进度和质量。
二、主要施工技术措施1.淤泥处理技术长江大桥建设需要对原有的河床沉积物进行清理,以保证桥墩的建设。
沉积物主要为淤泥,拆除难度大、施工环境差,因此采取疏浚、围堰、凿方等技术方法,进行施工前期的淤泥处理。
2.桥墩基础处理技术作为斜拉桥的一部分,桥墩的建设对于整体桥梁的稳定性具有十分重要的作用。
桥墩基础处理需要严格遵守设计要求,选用合适的型式和混凝土、钢材等材料进行施工。
3.斜拉索吊装技术长江大桥是斜拉桥结构,斜拉索对于桥体比较大的支撑起到非常重要的作用。
在施工过程中,我们需要注意斜拉索的张力,必须根据设计要求合理安排吊装重量和张力大小。
三、施工安全措施1.施工前细致检查在施工开始前,必须对施工场地、工程参数、工程图纸等进行详细检查。
目录第一章编制依据 (2)第二章第二章工程概况 (3)第三章第三章施工部署 (3)第四章第四章施工进度计 (11)第五章第五章施工平面布 (12)第六章第六章主要工程项 (13)第七章技术组织措施计划 (25)第八章主要经济指标 (35)第九章项目风险管理 (36)第十章项目信息化管理 (36)第十一章实施难点和对策 (37)第十二章职业健康安全环境管理体系 (38)第十三章竣工验收所应提供的资料名称 (59)编制依据1.1 建筑工程招标文件招标编号:****项目名称:福鼎市某大桥工程施工项目招标单位:福鼎市xx 投资有限公司1.2 经过有关部门审批的有效施工图施工图名称:福鼎市某大桥施工图出图时间:2005 年1 月设计单位:XX 土木建筑设计研究院1.3 工程所涉及的主要的国家或行业规范、标准、图集、法规、规程、地方标准等规范、标准、文件一览表第二章工程概况福鼎市某大桥位于福鼎山前普后地段,大桥全长187 米,宽17.5 米,连接104 国道和福鼎市区。
主桥采用(4×30 米)准连续T 梁预应力砼,两岸引桥分别采用(2×16 米)砼简支空心板,空心板桥面连续,桥梁总长187 米,下部构造采用柱式墩,市区侧为柱式桥台,104 国道侧为肋式桥台,基础为钻孔灌注桩基础。
桥头两侧与防洪路堤平面交叉。
2.1 设计概况2.1.1 主桥采用30 米跨径的T 梁,30 米预制标准梁长边跨为29.81 米中跨为29.72米,梁高2.0 米,每孔为7 片梁,主梁间距为2.55 米,其预制宽度为1.8 米(边梁为2.O 米)翼缘板间留有0.75 米的湿接缝。
主梁横隔板预制宽度与主梁翼缘板同宽,待梁体就位后通过现浇隔板进行横向联接。
桥面横坡用盖梁的横坡及翼缘板横坡来调整,T 梁水平设置。
2.1.2 引桥采用16 米跨径的空心板梁,16 米预制标准梁长15.96 米,梁高0.75 米,每孔为17 片梁,主梁间距为1.0 米,其预制宽度为O.99 米(边梁为1.24 米)板间留有接缝。
桥面纵坡通过板端66 厘米长的垫块和墩台帽调整,支座水平设置。
2.1.3 下部结构采用柱式墩,柱径1.1 米及1.4 米,桥墩钻孔桩直径为1.2 米及1.5 米,桥台钻孔桩直径为1.2 米及1.5 米,本桥采用伸缩量为80mm 的伸缩缝,T 梁在联接墩处采用圆形氟板橡胶支座。
2.2 桥位地形、地貌及工程地质情况场地河床属福鼎山前冲洪积小平原地貌,河床宽约220 米,较为平坦,相对高差约5.5 米,河床呈U 形,河道顺直,河面开阔较平坦;西岸为城区石砌永久性防洪堤,高约3.5 米,东岸为农田耕作地,与104 国道相连接。
河床内东西两岸现有人员进行采砂。
根据地质勘探报告揭示场地岩土层自上而下依次为:耕植土,层厚0.20~0.40 米;卵石,层厚4.20~15.10 米;强风化凝灰岩③,层厚0.80~4.30 米;微风化凝灰岩④,层厚4.50~12.40 米;微风化凝灰岩⑤,层厚2.10~2.90 米。
2.3 水文资料福鼎市年枯水期在每年的11 月1 日至3 月31 日,计150 天。
下流山前大桥处有一橡皮坝控制常水位高程为6.40m,丰水期水位高程为8.65m。
桥墩桩位O#在西堤侧坡中,1#~3#在河滩卵石层,原地面高程分别为11.Om,9.70m,8.40m,4#~7#桩位处于河床底,高程为5.60m,8#桩位已被东岸路堤路基填埋。
枯水期河水主要来自上游电站放水,水位同时受放水影响少量高程。
第三章施工部署3.1 工程目标3.1.1 质量目标符合工程施工质量验收规范,达到优良标准。
3.1.2 工期目标工期要求380 日历天,计划安排为350 日历天,比要求提前30 日历天。
3.1.3 安全目标创福鼎市安全标化工地,施工全过程无重大安全事故,轻伤率控制在5‰以下;工地安全检查合格率100%,优良率80%。
3.1.4 文明施工目标创“福鼎市文明工地”。
3.1.5 经济目标通过科学组织,严格管理,依靠科技进步,应用新技术、新工艺、新材料、新设备,降低工程成本率达到3%。
3.2 施工管理机构公司将为本工程组建强有力的生产调度、技术质量管理机构。
对内,全面组织、协调、管理土建、安装等具体的施工队伍(人员);对外,做好与业主、监理等单位的协调工作,以保证工程度顺利进行。
项目经理部为本工程具体实施管理机构,本项目实行项目经理责任制。
3.2.1 项目组织机构及其人员配备根据本工程特点,本项目部设项目经理1 人,项目副经理1 人,项目技术负责人1 人,以及相关施工员、专职质检员、材料员、试验员、安全员等。
项目部下设三组一室,即工程管理组、技术质量组、经营核算组和综合办公室。
具体项目组织机构设置详见图3.2.1-1——《项目组织机构图》项目组织机构图图3.2.1-1说明:项目部是由项目经理在企业的支持下组建并领导进行项目管理的组织机构;负责施工项目全过程施工生产经营的管理工作;项目经理部直属项目经理的领导,建立以项目经理为责任主体的责任制;接受上级职能部门的业务指导和监督。
3.2.2 现目部各级管理人员职责项目经理:负责全面工作。
项目副经理:协助项目经理工作,负责施工生产和后勤服务。
项目技术负责人:协助项目经理工作,负责本工程技术与质检工作。
工程管理组:负责料场调查、材料采购供应,机构设备管理,能源管理,维修保养,负责安全生产,文明施工。
技术质量组:负责计划安排,现场施工安排、测量放线,质量检验、监督以及处理质量问题。
经营核算组:负责工程计量、财务管理、经济核算、费用控制。
综合办公室:负责合同管理、文件管理、劳资管理、后勤服务。
项目经理部下设基础工程队、预制工程队、安装工程队及桥面工程队。
基础工程队:负责桩基础、承台、墩柱、墩台等施工。
预制工程队:负责T 梁预制、空心板预制。
安装工程队:负责T 梁、空心板安装施工。
桥面工程队:负责桥面铺装、栏杆、路缘石等施工。
以上四个工程队均在项目经理部的统一领导下,既分工负责又要相互协作,高效优质完成本标段工程项目,施工高峰时期,不足劳动力从当地进行补充。
3.2.3 工程项目管理制度本工程的管理将从工程技术、施工、质量、安全、成本、物供等方面着手,总结以往的成功管理经验,本工程将实施以下规章制度:(1)项目经理部现场值班制度(2)每周生产例会制度(3)项目目标任务分解管理制度(4)图纸会审、技术交底制度(5)质量、安全预控制度(6)质量“三检”制度(7)定期或不定期安全生产检查制度(8)机械班前检查与停用保养制度(9)特殊工种持证上岗制度(10)成本控制制度(11)执行监理工程师或业主指令制度3.3 施工准备3.3.1 工作的内容施工准备是实现施工组织设计和确保工程进度和工期控制目标的关键前提。
其主要内容有项目组织机构的建立、人员配备、施工机械进场、驻地安排规划、水电供给、交通通讯、临时工程、实验筹建、测量控制规划等。
3.3.2 驻地安排规划施工驻地安排要保证施工人员生活和工作用房及环境等方面的功能要求,根据本合同段所处地理环境及路线分布,在某大桥东岸水北溪村租用民房作为施工驻地,结合当地的实际情况,安排规划驻地建设,确保本合同段工程在建设高峰期所有施工人员均能够有较良好的工作、生活环境。
3.3.3 临时工程临时工程包括临时便道、变电用房、预制场、拌和站场地、加工车间、仓库、材料和设置场、钢筋加工场、栈桥施工。
(1)、临时便道:连接8#~0#桥台,总长度达200m;(2)、变电房:某大桥东岸预制场建立一座面积为15m2配电房,确保本合同段供电需要;(3)、生活办公用房:水北溪村租用民房;(4)、预制场:东8#桥台与104 国道的连接线路上设置一个预制场,分别用于T 梁和空心板梁的预制;(5)、拌和站场地:东8#桥台与104 国道的连接线路上建一座小型的全自动计量拌和站;(6)、钢筋加工场:东8#桥台与104 国道的连接线路上设置一个加工场,用于钢筋加工。
3.3.4 工地试验室规划自我司接到中标通知书后,即着手筹备本室工作,编制人员计划,设备计划、定址基建。
试验室设在水北溪村租用房,面积350m2,人员设备全齐。
3.3.4.1 工作职责及管理办法为了确保某大桥工程质量达到优良标准,特制定本室职责及管理办法。
(1)、团结协作,分工明确,尽职尽责,科学严谨,严格执行我司ISO9001质量保证体系,做到科学有据,实事求是。
(2)、以交通部《公路桥涵施工技术规范》和交通部《公路工程水泥砼试验规程》等为依据,严格操作,遵循程序。
试验数据须经负责人签字后报驻地工地试验监理工程师。
把住原材料进场的检验关和试验资料数据上报准确关。
(3)、原材料进场前,按规范要求,考察供应源因素,并取样进行试验,经监理工程师认可后上报中心试验室,获准后原材料方可进场,对进场的原材料采取验货收货方式,并分批抽验。
(4)、严格、科学地进行砼配合比、砂浆配合比试验,精选最佳配合比,报监理工程师审核后采用。
(5)、现场浇注砼,必须将砼设计配合比换算为施工配合比,并通知有关部门进行充分准备,砼施工中,严格计量进料,拌和时间充足,运输无阻,作好试块,养护及时,并填写当班日志。
(6)、试验原始记录不得弄虚作假,保持真实性,试验报告要求工整、完善无误,然后上报和自存,分类保管。
(7)、试验仪器必须经计量部门校验、标定,标明合格签证。
(8)、作好设备仪器养、维护工作。
3.3.4.2 试验项目(1)、砼试验①水泥试验、②砂、③石料、④掺合料、⑤外掺剂、⑥砼配合比试验、⑦抗渗试验(2)、金属试验①钢材机械性能试验、②钢材焊接(3)、砂浆、水泥浆试验(4)、千斤顶及油压表校验3.3.5 施工测量控制规划3.3.5.1 控制点加密各控制点的复测工作后,将着手准备控制点的加密。
在两岸桥头位置适当布点,初定四个点,两岸各设两点。
加密设点应与原设计院提供点通视并进行联测,经平差后报验审定。
加密点拟采用强制对中装置,每个点周围设置水准点,并将高程引至强制对中基座面,以便施工需采用三角高程时备用。
水准点不能满足时,可重新设置或加密。
所有加密点应符合一级导线和四等水准测量的精度要求。
(1)、导线加密:测角中误差:fΔ≤5″角度闭合差:f 角≤10″相对闭合差:K 闭≤1/15000 测回数:n≥2(2)、水准点加密从已有水准点引测,采用前后视等距,往返闭合的办法,要求其闭合差:f 闭≤6 (mm)3.3.5.2 施工放样施工中采用极坐标法放样,最后验收时用平面坐标检验。
放样前应领会图意,严格内业计算和数据复核,确保精确可靠。
后视时应回测一次坐标,以消除放样前系统误差。
为了确保钢管桩(钢护筒)的放样精度,应采用测三点求外接圆心法。
