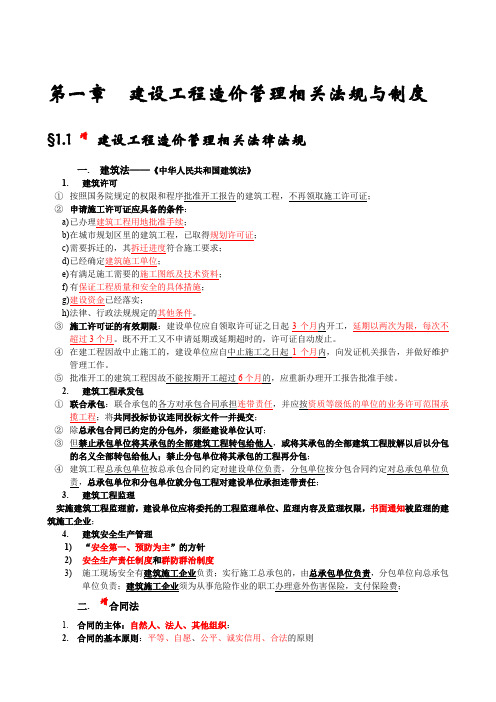

第一章建设工程造价管理相关法规与制度§1.1 增建设工程造价管理相关法律法规一.建筑法——《中华人民共和国建筑法》1.建筑许可①按照国务院规定的权限和程序批准开工报告的建筑工程,不再领取施工许可证;②申请施工许可证应具备的条件:a)已办理建筑工程用地批准手续;b)在城市规划区里的建筑工程,已取得规划许可证;c)需要拆迁的,其拆迁进度符合施工要求;d)已经确定建筑施工单位;e)有满足施工需要的施工图纸及技术资料;f)有保证工程质量和安全的具体措施;g)建设资金已经落实;h)法律、行政法规规定的其他条件。
③施工许可证的有效期限:建设单位应自领取许可证之日起3个月内开工,延期以两次为限,每次不超过3个月。
既不开工又不申请延期或延期超时的,许可证自动废止。
④在建工程因故中止施工的,建设单位应自中止施工之日起1个月内,向发证机关报告,并做好维护管理工作。
⑤批准开工的建筑工程因故不能按期开工超过6个月的,应重新办理开工报告批准手续。
2.建筑工程承发包①联合承包:联合承包的各方对承包合同承担连带责任,并应按资质等级低的单位的业务许可范围承揽工程;将共同投标协议连同投标文件一并提交;②除总承包合同已约定的分包外,须经建设单位认可;③但禁止承包单位将其承包的全部建筑工程转包给他人,或将其承包的全部建筑工程肢解以后以分包的名义全部转包给他人;禁止分包单位将其承包的工程再分包;④建筑工程总承包单位按总承包合同约定对建设单位负责,分包单位按分包合同约定对总承包单位负责,总承包单位和分包单位就分包工程对建设单位承担连带责任;3.建筑工程监理实施建筑工程监理前,建设单位应将委托的工程监理单位、监理内容及监理权限,书面通知被监理的建筑施工企业;4.建筑安全生产管理1)“安全第一、预防为主”的方针2)安全生产责任制度和群防群治制度3)施工现场安全有建筑施工企业负责;实行施工总承包的,由总承包单位负责,分包单位向总承包单位负责;建筑施工企业须为从事危险作业的职工办理意外伤害保险,支付保险费;二.增合同法1.合同的主体:自然人、法人、其他组织:2.合同的基本原则:平等、自愿、公平、诚实信用、合法的原则三.*其他相关法律法规1.价格法—《中华人民共和国价格法》1)政府在必要时,可对下列商品和服务价格实行政府指导价或政府定价:①与国民经济发展和人民生活关系重大的极少数商品价格;②资源稀缺的少数商品价格;③自然垄断经营的商品价格;④重要的公用事业价格;⑤重要的公益性服务价格。
第二章工程造价的构成P26图第一节建设工程造价基本构成了解建设工程造价基本构成1.建设项目费用:工程造价和经营性铺底流动资金2.工程造价:设备及工器具购置费用、建筑安装工程费、工程建设其他费用、预备费、投资方向调节税、建设期贷款利息、一、建筑安装工程费建筑工程费和安装工程费1.建筑工程费2.安装工程费专业设备安装工程费和管线安装工程费二、设备及工器具购置费用设备购置费和工器具及生产家具购置费三、工程建设其他费用1.土地费用2.与建设项目有关的费用3.与未来生产经营有关的费用四、预备费基本预备费和涨价预备费五、固定资产投资方向调节税(暂停)六、建设期贷款利息七、国家和省批准的各项税费八、经营性铺底流动资金按流动资金30%计入建设项目总概算,但不构成总造价第二节建筑安装工程造价构成掌握清单计价法的建筑安装工程费用构成一、建筑安装工程造价的构成二、工程量清单计价的建筑安装工程费用构成根据江苏省建设厅苏建价(2009)107号《关于颁发《江苏省建设工程费用定额》的通知》,建筑安装工程费用由分部分项工程费、措施项目费、其他项目费、规费和税金五部分组成。
(一)、分部分项工程费分部分项工程费是指施工过程中耗费的构成工程实体性项目的各项费用,由人工费、材料费、施工机械使用费、企业管理费和利润构成。
1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用。
(1)人工单价组成1)基本工资:是指发放给生产工人的基本工资,包括基础工资、岗位(职级)工资、绩效工资等。
2)工资性(津)补贴:是指企业发放的各种性质的津贴、补贴。
包括物价补贴、交通补贴、住房补贴、施工补贴、误餐补贴、带薪休假、节假日(夜间)加班费等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
第五章建设工程施工合同第一节施工合同了解建设工程施工合同示范文本的组成与解释顺序掌握施工合同计价方式、建安合同价的类型掌握08清单计价规范对工程合同价款约定的要求了解施工合同的监督管理三、施工合同的订立(四)《建筑工程施工合同(示范文本)》简介1.施工合同文本的组成《建设工程施工合同文本》由“协议书”、“通用条款”、“专用条款”三部分组成,并附有三个附件:附件一是“承包人承揽工程一览表”、附件二是“发包人供应设备一览表”、附件三“工程质量保修书”。
“协议书”主要包括工程概况、开、竣工日期、质量等级及合同价款等最基本的合同权利与义务条款,一经双方当事人签字,具有最高合同效力。
“通用条款”是根据《合同法》、《建筑法》、《建设工程施工合同管理办法》等法律、法规对承发包双方的权利、义务作出的规定,除双方协商一致对其中的某些条款作修改、补充或取消外,双方都必须遵守。
“通用条款”共11部分,47条,具有很强的通用性。
因每个建设项目的具体条件不同,“通用条款”不能完全适用于所有的工程项目,因此附加“专用条款”对之作必要的补充和修改,“专用条款”的条款号与“通用条款”相一致,且“专用条款”的效力高于“通用条款”。
《建设工程施工合同文本》的附件则是对施工合同当事人的权利、义务的进一步明确,便于合同双方执行。
2.施工合同文件的组成和解释顺序(1)施工合同协议书(2)中标通知书(3)投标书及其附件(4)施工合同专用条款(5)施工合同通用条款(6)标准、规范及有关技术文件(7)图纸(8)工程量清单(9)工程报价单或预算书四、施工合同双方的一般权利和义务(三)工程师1.产生工程师包括监理单位委派的总监理工程师或者发包人指定的履行合同的负责人。
3.工程师的职权(2)工程师发布指令和通知因指令错误发生的追加合同价款和给承包人造成的损失由发包人承担,延误工期顺延。
五、施工合同质量控制条款(三)材料设备供应的质量控制1.发包人供应材料设备时的质量控制P163发包人供应的材料、设备与清单不符,按以下情况分别处理:1.材料设备单价与清单不符,由发包人承担所有价差。
土建造价员培训讲义第一章绪论第一节建设项目和建设程序一、基本建设的含义基本建设就是形成固定资产的生产过程,或是对一定固定资产的建筑、安装以及相关联的其他工作的总称。
基本建设是由一个个相关联的工程建设项目组成。
二、工程建设项目的分类1、按照建设项目的性质分:新建、扩建、改建、恢复、迁建2、按照建设项目的用途分:生产性和非生产性3、按照建设项目的建设过程分:筹建、在建、投产4、按照建设项目的投资规模分:大、中、小三、建设项目的组成1、建设项目:统计意义上的建设项目是指在一个总体设计范围内按照一个总体设计进行建设,经济上实行独立核算,行政上具有独立的组织形式的建设工程。
如一座工厂、一所学校即是一个建设项目。
2、单项工程(能独立使用):单项工程是建设项目的组成部分,一般是指在一个建设项目中,具有独立的设计文件,建成后能够独立发挥生产能力或效益的工程。
3、单位工程(不能独立使用):单位工程是单项工程的组成部分,它一般是指具有独立组织施工条件及单独作为计算成本对象,但建成后不能独立进行生产或发挥效益的工程。
4、分部工程(结构相似,所用机械材料大致相同):分部工程是单位工程的组成部分。
一般是按单位工程的结构部位、使用的材料、工种或设备种类和型号等的不同而划分的工程。
5、分项工程(不具有完整的使用价值,实质为施工过程):分项工程是分部工程的组成部分。
一般是按照不同的施工方法,不同的材料及构件规格,将分部工程分解为一些简单的施工过程。
四、基本建设程序第二节工程造价的基本内容一、工程造价的含义工程造价是指建设工程产品的建造价格,本质上属于价格的范畴。
理解:(1)站在投资者的角度:(2)站在市场角度:(3)站在承包商的角度:二、工程造价的特点1、2、3、4、三、工程造价的计价特征1、单件性计价2、多次性计价3、计价依据的复杂性4、组合性计价5、计价方法的多样性四、与工程建设相关的造价文件第三节工程造价管理一、工程造价管理的基本内涵工程造价管理是指为了合理的确定和有效的控制工程造价,以实现建设项目的目标,所进行的计划、组织、控制、协调等一系列活动。
第八章建设工程施工阶段工程造价的控制与调整§8.1 施工预算与工程成本控制一、施工预算概述施工预算是施工企业为了适应内部管理的需要,按照项目核算的要求,根据施工图纸、施工定额、施工组织设计,考虑挖掘企业内部潜在力由施工单位编制的技术经济文件。
施工预算规定了单位或分部、分项工程的人工、材料、机械台班消耗量,是施工企业加强经济核算、控制工程成本的重要手段。
(一)施工预算的编制内容(1)计算工程量;(2)套施工定额;(3)人工、材料、机械台班用量分析和汇总;(4)进行“两算”对比。
(二)施工预算的编制依据(1)经过会审的施工图纸、会审纪要及有关标准图;(2)施工定额;(3)施工方案;(4)人工工资标准、机械台班单价、材料价格。
(三)施工预算的编制方法:实物法、单位估价法:(了解即可,无需记)二、成本分析在施工过程中,可以采取分项成本核算分析的方法,找出显著的成本差异,有针对性地采取有效措施,努力降低工程成本。
绘制成本控制折线图。
将分部分项工程的承包成本、施工预算(计划)成本按时间顺序绘制成本折线图。
在成本计划实施过程中,将发生的实际成本绘在图中进行比较分析。
图P219(一)人工费的控制:可从控制支出和按实签证两个方面着手解决。
1)按定额人工费控制施工生产中的人工费,尽量以下达施工任务书的方式承包用工。
如生产预算定额以外的用工项目,应按实签证。
2)产生了合同价款以外的内容,应按实签证。
(二)工程材料费的控制材料费的控制应从以下几个方面考虑:1)以最佳方式采购材料、努力降低采购成本;2)根据施工实际情况确定材料规格;3)合理使用周转材料;⑴合理控制施工进度,减少模板的投入量,提高其周转效率;⑵控制好工期,做到不拖延工期或合理提前工期;⑶做好周转材料的保管、保养工作,延长周转使用次数以降低摊销费。
4)合理设计施工现场的平面布置。
§8.2 工程变更与合同价的调整一. 工程变更(一)工程变更的概念在工程项目的实施过程中,由于某种原因,常常会出现设计、工程量、计划进度、使用材料等方面的变化,这些变化统称工程变更,包括设计变更、进度计划便更、施工条件变更以及原招标文件盒工程量清单中未包括的“新增工程”。
第一章工程造价管理概论第一节建设工程造价运动一、工程造价基本概念1.工程造价两种含义:(1)广义的概念:工程全部固定资产投资费用,属于投资管理范畴,主体是投资者,目标是决策正确性,完善功能,降低成本。
(2)狭义的概念:工程承发包价格,属于价格管理范畴,主体是承包商,目标是利润最大化。
2.工程造价的特点(1)大额性(2)差异性(3)动态性(4)层次性——建设工程总造价、单项工程造价、单位工程造价、分部工程造价、分项工程造价(5)兼容性4.如何实现各项职能工程造价职能的实现,主要是市场竞争机制的形成。
首先,投资者、承包商和劳务提供者要使自己成为市场主体;其次,给承包商创造平等竞争的条件;第三,规范建筑市场和市场主体的经济行为;最后,建立价格信息系统。
5.工程造价的作用(1)是项目决策的依据,工程造价是项目财务分析和经济评价的重要依据。
(2)制定投资计划和控制投资的依据,正确的投资计划有助于合理和有效的使用资金。
(3)筹集资金的依据,(4)评价投资效果的指标,每个项目的造价自身形成一个指标体系。
(5)合理利润分配和调节产业结构的手段。
二、工程造价的计价特点1、单件性,必须通过特殊的秩序计算工程造价。
2、多次性(1)投资估算,规划阶段、项目建议书阶段、可行性研究阶段、评审阶段。
(2)概算,初步设计和扩大初步设计阶段。
(3)预算,依据施工图。
(4)合同价,招标投标。
(5)结算价,按照合同调价。
(6)决算价,验收合格后办理价款结算。
是实际工程造价。
3、组合性建设工程总造价、单项工程造价、单位工程造价、分部工程造价、分项工程造价4、计算方法多样性5、依据复杂性第二节建设工程造价构成一、建设工程造价概述1.产品的理论价格=产品的社会成本+平均盈利率确定的利润2.建设项目总投资:固定资产投资和流动资产投资(来源:造价10 0分)(1)固定资产投资(工程造价):设备及工、器具购置费,建筑安装工程费用,工程建设其他费用,预备费,建设期贷款利息,固定资产投资方向调节税。
第一章建设工程造价管理相关法规与制度§1.1 增建设工程造价管理相关法律法规一.建筑法——《中华人民共和国建筑法》1.建筑许可①按照国务院规定的权限和程序批准开工报告的建筑工程,不再领取施工许可证;②申请施工许可证应具备的条件:a)已办理建筑工程用地批准手续;b)在城市规划区里的建筑工程,已取得规划许可证;c)需要拆迁的,其拆迁进度符合施工要求;d)已经确定建筑施工单位;e)有满足施工需要的施工图纸及技术资料;f)有保证工程质量和安全的具体措施;g)建设资金已经落实;h)法律、行政法规规定的其他条件。
③施工许可证的有效期限:建设单位应自领取许可证之日起3个月内开工,延期以两次为限,每次不超过3个月。
既不开工又不申请延期或延期超时的,许可证自动废止。
④在建工程因故中止施工的,建设单位应自中止施工之日起1个月内,向发证机关报告,并做好维护管理工作。
⑤批准开工的建筑工程因故不能按期开工超过6个月的,应重新办理开工报告批准手续。
2.建筑工程承发包①联合承包:联合承包的各方对承包合同承担连带责任,并应按资质等级低的单位的业务许可范围承揽工程;将共同投标协议连同投标文件一并提交;②除总承包合同已约定的分包外,须经建设单位认可;③但禁止承包单位将其承包的全部建筑工程转包给他人,或将其承包的全部建筑工程肢解以后以分包的名义全部转包给他人;禁止分包单位将其承包的工程再分包;④建筑工程总承包单位按总承包合同约定对建设单位负责,分包单位按分包合同约定对总承包单位负责,总承包单位和分包单位就分包工程对建设单位承担连带责任;3.建筑工程监理实施建筑工程监理前,建设单位应将委托的工程监理单位、监理内容及监理权限,书面通知被监理的建筑施工企业;4.建筑安全生产管理1)“安全第一、预防为主”的方针2)安全生产责任制度和群防群治制度3)施工现场安全有建筑施工企业负责;实行施工总承包的,由总承包单位负责,分包单位向总承包单位负责;建筑施工企业须为从事危险作业的职工办理意外伤害保险,支付保险费;二.增合同法1.合同的主体:自然人、法人、其他组织:2.合同的基本原则:平等、自愿、公平、诚实信用、合法的原则三.*其他相关法律法规1.价格法—《中华人民共和国价格法》1)政府在必要时,可对下列商品和服务价格实行政府指导价或政府定价:①与国民经济发展和人民生活关系重大的极少数商品价格;②资源稀缺的少数商品价格;③自然垄断经营的商品价格;④重要的公用事业价格;⑤重要的公益性服务价格。
2)干预措施:限定差价率或利润率、规定限价、实行提价申报制度和调价备案制度。
2.土地管理法——《中华人民共和国土地管理法》①我国实行土地的社会主义公有制,即全民所有制和劳动群众集体所有制;②国家实行土地用途管理制度,分为农用地、建设用地和未利用地;③土地利用总体规划实行分级审批。
1)建设用地①涉及农用地转为建设用地的,应办理农用地转用审批手续;②征收耕地的补偿费用包括:土地补偿费、安置补助费以及土地附着物和青苗的报偿费;③下列建设用地,经县级以上人民政府依法批准,可以划拨方式取得:A.国家机关用地和军事用地;B.城市基础设施用地和公益事业用地;C.国家重点扶持的能源、交通、水利等基础设施用地;D.法律、行政法规规定的其他用地。
④临时使用土地期限一般不超过两年,并不得修建永久性建筑物;⑤有下列情形之一的,有关政府土地行政主管部门报经原批准用地的人民政府或有批准权的人民政府批准,可以收回国有土地使用权;a)为公共利益需要使用土地的;对土地使用权人应给予适当补偿b)为实施城市规划进行旧城区改建,需要调整使用土地的;c)土地出让等有偿使用合同约定的使用期限届满,土地使用者未申请续期或申请续期未获批准的;d)因单位撤销、迁移等原因,停止使用原划拨的国有土地的;e)公路、铁路、机场、扩厂等经核准报废的。
3.保险法——《中华人民共和国保险法》1)保险合同可以分为财产保险合同和人身保险合同;2)投保人故意不履行如实告知义务的,保险人保险人有权解除保险合同,对于保险合同解除前发生的保险事故,不承担赔偿或给付保险金的责任,并不退还保险费;3)投保人因过失未履行如实告知义务的,保险人有权解除保险合同,对保险事故的发生有严重影响的,保险人对于保险合同解除前发生的保险事故,不承担赔偿或给付保险金的责任,但可以退还保险费;4)财产保险合同①建筑工程一切险和安装工程一切险均属财产保险;②保险责任开始前,投保人要求解除合同的,应向保险人支付手续费,保险人应退还保险费。
保险责任开始后,投保人要求解除合同的,保险人可收取自保险责任开始之日起至合同解除之日止期间的保险费,剩余部分退还投保人;③保险事故发生后,被保险人为防止或减少保险标的的损失所支付的必要的、合理的费用,由保险人承担。
保险人所承担的数额在保险标的损失赔偿金额以外另行计算,最高不超过保险金额的数额;④保险人、被保险人为查明和确定保险事故的性质、原因和保险标的的损失程度所支付的必要的、合理的费用,由保险人承担;5)人身保险合同①投保人申报的被保险人年龄不真实,并且其真实年龄不符合合同约定的年龄限制的,保险人可以解除合同,并扣除手续费后,向投保人退还保险费,但自合同成立之日起逾二年的除外;②投保人如超过规定的期限60日未支付当期保险费的,合同效力中止;③保险人对人身保险的保险费,不得用诉讼方式要求投保人支付;④合同效力中止的,经保险人与投保人协商并达成协议,在投保人补交保险费后,合同效力恢复。
但合同效力中止之日起二年内未达成协议的,保险人有权解除合同。
⑤投保人解除合同,保险人应自接到解除合同通知之日起30日内,退还保险费。
⑥无论哪方解除合同,投保人已交足二年以上保险费的,保险人应按合同约定退还保险单的现金价值。
投保人未交足二年保险费的,保险人应在扣除手续费后,退还保险费;⑦人身保险的受益人由被保险人或投保人指定,投保人指定受益人是须经被保险人同意;4.税收相关法律法规——《中华人民共和国税收征收管理办法》1)自领取营业执照之日起30日内,应持有关证件,向税务机关申报办理税务登记;2)应自工商行政管理机关办理变更登记之日起30日内或在向工商行政管理机关申请办理注销登记之前,持有关证件向税务机关申报办理变更或注销税务登记;3)纳税人因有特殊困难,可延期缴纳税款,但最长不得超过三个月,否则从滞纳税款之日起,按日加收滞纳税款万分之五的滞纳金;4)税率分为:比例税率、累进税率(全额累进税率、超额累进税率)和定额税率;5)按税收征收对象不同,税收可分为:流转税、所得税、财产税、资源税和行为税、城镇土地使用税五种。
§1.2 建设工程造价管理制度国务院建设主管部门审定甲级工程造价咨询企业的资质;一.建设工程造价专业人员资格管理1.造价工程师执业资格制度①初始注册:自执业资格证书签发之日起一年内提出注册申请,初始注册有效期为四年;②延续注册:应在注册有效期满30日前申请延续注册,有效期为四年;③变更注册:变更注册后延续原注册有效期;④增下列情形之一的不予注册;a)不具有完全民事行为能力的;b)申请在两个或两个以上单位注册的;c)未达到造价工程师继续教育合格标准的;d)前一个注册期内工作业绩达不到规定标准或未办理暂停执业手续而脱离工程造价业务岗位的;e)受刑事处罚、刑事处罚尚未执行完毕的;f)因工程造价业务活动受刑事处罚,自刑事处罚执行完毕之日起至申请注册之日止不满五年的;g)因前项规定以外原因受刑事处罚,自处罚决定之日起至申请注册之日止不满三年的;h)被吊销注册证书,自被处罚决定之日起至申请注册之日止不满三年的;i)以欺骗、贿赂等不正当手段获准注册被撤销,自被撤销注册之日起至申请注册之日止不满三年的;j)法律、法规规定不予注册的其他情形。
⑤注册造价工程师有权发起设立工程造价咨询企业;⑥继续教育,分必修课和选修课,每一注册有效期各为60学时。
2.造价员从业资格制度1)《全国建设工程造价员资格证书》原则每3年检验1次;2)有下列情形之一者,验证不合格或注销证书和专用章:①无工作业绩;②脱离工程造价业务岗位的;③未按规定参加继续教育的;④以不正当手段取得《全国建设工程造价员资格证书》的;⑤在建设工程造价活动中有不良记录的;⑥涂改《全国建设工程造价员资格证书》和转借专用章的;⑦在两个或两个以上单位以造价员名义从业的;3)继续教育:参加继续教育的时间原则上不得少于30小时/3年;二.增合同法1.1.合同的主体:自然人、法人、其他组织2.合同的基本原则:平等、自愿、公平、诚实信用、合法的原则三.增建设工程造价咨询企业管理1.工程造价咨询企业资质等级标准:1)乙级资质标准②企业出资人中,注册造价工程师人数不低于出资人总数的60%,且其出资额不低于企业注册资本总额的60%;③技术负责人已取得造价工程师注册证书,并具有工程或工程经济类高级专业技术职称,且从事工程造价专业工作十年以上;④专职从事工程造价专业工作的人员不少于12人,其中具有工程或工程经济类中级及以上专业技术职称的人员不少于8人,取得造价工程师注册证书的人员不少于6人,其他人员具有从事工程造价专业工作的经历;⑦企业注册资本不少于人民币50万元;○11暂定期内工程造价咨询营业收入累计不低于人民币50万元;2)甲级资质标准①已取得乙级工程造价咨询企业资质证书满三年;①⑤⑥⑧⑨⑩②企业出资人中,注册造价工程师人数不低于出资人总数的60%,且其出资额不低于企业注册资本总额的60%;③技术负责人已取得造价工程师注册证书,并具有工程或工程经济类高级专业技术职称,且从事工程造价专业工作十五年以上;④专职从事工程造价专业工作的人员不少于20人,其中具有工程或工程经济类中级及以上专业技术职称的人员不少于16人,取得造价工程师注册证书的人员不少于10人,其他人员具有从事工程造价专业工作的经历;⑤企业与专职专业人员签订劳动合同,且专职专业人员符合国家规定的职业年龄(出资人除外);⑥专职专业人员人事档案关系有国家认可的人事代理机构代为管理;⑦企业注册资本不少于人民币100万元;⑧具有固定的办公场所,人均办公建筑面积不少于10平方米;⑨技术档案管理制度、质量控制制度、财务管理制度齐全;⑩企业为本单位专职专业人员办理的社会基本养老保险手续齐全;⑪暂定期内工程造价咨询营业收入累计不低于人民币500万元;⑫在申请核定资质等级之日前三年内无违规行为。
2.工程造价咨询企业的业务承接1)甲级工程造价咨询企业可从事各类建设项目的工程造价咨询业务;乙级工程造价咨询企业可从事工程造价5000万元人民币以下的各类建设项目的工程造价咨询业务;2)工程造价咨询企业设立分支机构,应自领取分支机构营业执照之日起30日内备案:3)省、自治区、直辖市人民政府建设主管部门应在接受备案之日起20日内,报国务院建设主管部门备案;4)应由设立分支机构的工程造价咨询企业负责承接业务、订立合同、出具工程造价成果文件;5)工程造价咨询企业跨省、自治区、直辖市承接业务,应自承接业务之日起30日内到建设工程所在地省、自治区、直辖市人民政府建设主管部门备案。
