工程施工项目管理考核办法及表格
- 格式:doc
- 大小:505.00 KB
- 文档页数:33
工程项目部绩效考核表
工程项目部绩效考核表
工程部施工生产管理月度绩效考核系列用表
(本考核每月会不定期分别抽查后,在月底30日前考核上月25日至下月25日止)
工程部施工生产管理月度绩效考核汇总表
项目部名称:年月日
填报汇总人:工程部审核:公司总裁办:公司审核:
一、项目通用表格管理考核
项目部名称:年月日

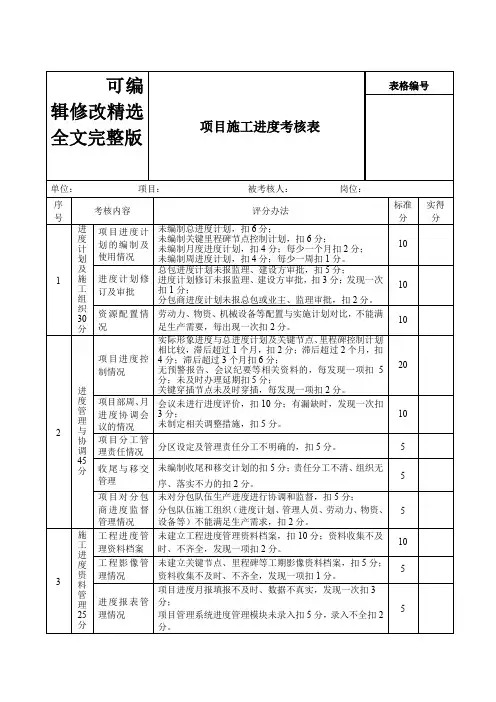

二、项目进度控制考核
项目部名称:年月日
三、项目部质量控制与文明施工安全控制考核表
项目部名称:年月日
四、项目部成本控制、分包管理、现场管理考核表
项目部名称:年月日
项目部名称:年月日。
基建工程项目实施管理标准、质量指标及考核办法一、工程项目实施管理标准、质量指标(一)工程项目实施过程管理指标1、工程进度指标:科学制定施工进度计划,在计划工期内完成施工任务率:100%。
2、工程质量指标:工程质量合格率:100%,其中优良率:70%。
3、投资控制指标:①工程项目现场工作量签证正误差为0,②工程项目结算编制正误差为0。
4、安全监管指标:①施工现场安全监管率:100%,②施工现场安全管理责任事故率为0。
5、文明施工监管指标:①施工现场文明施工监管率:100%,②施工现场文明施工管理责任事故率为0。
(二)工程项目实施过程管理办法及标准1、投资控制管理(1)编制详实严密的招标文件,择优确定诚实守信,重质量,保进度,安全可靠的施工企业。
(2)审查优化施工方案,从若干个施工方案中选择一个技术上切实可行、施工期限能满足要求、施工质量能够保证、施工费用较低的方案。
(3)严格控制工程变更a)组织施工人员到现场踏勘;b)对图纸进行会审,技术交底;c)所有设计变更必须有文字记载,禁止口头承诺。
特殊情况下,如口头承诺,事后必须在7日内补办设计变更通知单,并及时分发各有关单位。
d)对涉及费用较高的变更,必须经设计单位、建设单位现场代表、监理公司、施工单位等几方现场核实,并进行技术及经济分析,上报上级主管部门批准后方可实施,尽量减少合同外费用。
(4)严格现场签证管理a)现场管理人员必须具有高度的责任感和使命感,必须依据国家建设工程管理的有关法律法规秉公办事,严禁利用工作之便谋取私利。
b)做好施工现场记录,严格执行隐蔽工程验收制度,及时做好隐蔽签证,做到“随做随签”,不得事后补办签证手续。
c)现场签证须由建设单位的现场代表及施工单位、监理单位共同进行签证确认;d)签证必须达到量化要求,避免定性化和含糊不清的签证。
(5)抓好合同管理a)合同正式签订后,必须将正式合同送交资料管理员并办理签收手续。
b)建设单位管理人员必须认真阅读施工合同及招标文件,严格执行合同规定的条款,了解工程的全貌,制止错误和遗漏,控制工程进度,把握工期,按照合同条条款解决工程造价纠纷。
工程项目管理制度及考核办法一、引言工程项目管理是指在一定的目标、时间和资源限制下,通过组织和协调各方力量来实现工程项目的规划、设计、施工、监督和验收的过程。
为了做好项目管理工作,确保工程项目的顺利进行和完成,制定一套科学合理的工程项目管理制度及考核办法是非常重要的。
二、工程项目管理制度1.项目前期准备阶段的管理制度:(1)项目立项:要求确保项目具有可行性和可实施性,并组织相关专业人员进行评估和研究。
(2)项目计划编制:要求制定详细的项目计划,明确项目的目标、时间表、资源配置和风险控制措施。
(3)项目人员组织:要求组建项目管理团队,明确团队成员的职责和权责分工。
(4)项目资金管理:要求建立严密的资金管理制度,确保项目所需资金的合理支出和使用。
(5)项目风险评估:要求对项目进行全面的风险评估,制定相应的应对措施并进行跟踪监控。
(6)项目报告和汇报:要求建立健全的项目报告和汇报制度,及时了解项目进展情况和问题。
2.工程项目设计阶段的管理制度:(2)设计图纸备案:要求进行设计图纸的备案工作,确保设计图纸的准确性和可行性。
(3)设计图纸审查:要求对设计图纸进行审查,确保图纸的合理性和符合相关法规标准。
(4)设计变更管理:要求对设计变更进行管理,确保变更的合理性和影响范围的控制。
(5)设计文件管理:要求建立设计文件的管理制度,包括存档、归档和信息共享等。
3.工程项目施工阶段的管理制度:(1)施工组织设计:要求进行施工组织设计,包括工程流程、设备选择、工期计划和人员配备等。
(2)施工方案评审:要求对施工方案进行评审,确保施工方案的合理性和可行性。
(3)现场管理:要求进行现场管理,包括施工进度的控制、安全生产的监督和质量的验收等。
(4)施工质量控制:要求建立施工质量控制制度,包括材料采购验收、施工工艺控制和质量验收等。
(5)安全环境管理:要求建立安全环境管理制度,包括现场安全教育、事故预防和应急处理等。
三、工程项目管理考核办法1.项目进度考核:根据项目的计划进度和实际进度的差距来评估项目的进度管理能力。

附件2:
房建类工程项目施工管理检查考核评分表
附件2-1
公司项目管理部门考核评价表
检查人员:检查时间:
附件2-2
工程项目管理检查考核评分表(项目评分汇总表)
附件2-2-1
工程项目施工管理检查考核评分表(项目综合管理)
检查人员: 检查时间:
接受检查人员:
附件2—2—2
工程项目施工管理检查考核评分表(项目技术管理)
检查人员:检查时间:
接受检查人员:
附件2—2-3
工程项目施工管理检查考核评分表(项目质量管理)
检查人员:检查时间:
接受检查人员:
附件2-2—4
工程项目施工管理检查考核评分表(项目安全管理)
检查人员:检查时间:
接受检查人员:
附件2—2-5
工程项目施工管理检查考核评分表(文明施工、环境管理)
检查人员:检查时间:接受检查人员:
附件2—2—6
工程项目施工管理检查考核评分表(项目劳务、材料、设备管理)
检查人员:检查时间: 接受检查人员:。
工程项目质量管理考核办法工程质量管理考核办法第一章总则为了加强施工质量管理工作,提高全员责任风险意识和质量创优意识,实现项目质量管理目标,特制定本办法。
本办法的编制依据为建设单位、监理单位及项目经理部的质量管理相关要求。
第二章组织机构项目经理部成立质量综合考核领导小组,小组办公室设在会议室。
小组成员包括组长、副组长和其他成员。
第三章考核内容考核内容包括施工现场质量管理、过程控制、质量文件管理、上报资料工作管理、人员资质、教育培训、日常例会、质量问题库建立及管理、工程实体质量、质量报检程序、隐蔽工程管理、质量管理相关影像资料等。
第四章实施细则项目经理部采用日常检查、专项检查及月度考核,对管区及作业队各项质量管理工作实施管理。
分包工程的质量管理检查、考核方式与作业队等同。
对内业资料管理的奖惩:1、检验批、隐蔽工程签证缺短或填写有较大失误者,责任质检员处罚50元。
2、质量日志填写不及时或填写不认真弄虚作假者,责任质检员处罚50元。
3、各类质量报表未及时上报的,对项目经理部质量负责人50元。
上级检查存在的问题未及时登录问题库或弄虚作假者,对项目经理部质量质量负责人100元;项目经理部质量员处罚50元。
上级检查通知单要及时回复,否则项目经理部质量负责人会被罚100元,而项目经理部质量员则会被罚50元。
现场施工“三检”制度的奖罚规定如下:1.如果检验批没有按照“三检”流程运行,直接上报监理验收,责任质量负责人和现场技术负责人会被罚100元,责任质检员和技术员则会被罚50元。
责任作业队长会被罚款500元,而责任工班长则会被罚50元。
2.如果“一检”检查合格,但在“二检”中检查不合格,责任作业队长会被罚200元,责任工班长则会被罚20元。
3.如果“二检”检查合格,但在“三检”中检查不合格,责任技术员会被罚20元。
4.如果“三检”检查合格,但在监理检查时不合格,责任质量负责人会被罚50元,而质检员则会被罚20元。
施工工程管理奖惩方法(试行)1目的为到达公司对于各工程部"平安、质量、进度、效益〞的管理目标进展更好的控制,明确各工程部的管理责任以及强化公司所属工程部管理人员的专业管理能力,鼓励各部门及科室管理人员工作积极性及责任心,特制定本管理奖惩制度。
2适用围省第四工程第六分公司各工程工程部管理班子能力的考核,以及承当工程施工的工程部管理绩效的考核。
3相关文件中建股份"工程管理手册";其它有关工程管理的文件或规定,各级企业质量体系、平安及职业安康管理体系、环境管理体系文件。
4工程管理考核4.1企业〔含派出机构〕的工程管理能力考核4.1.1考核对象:集团各级企业及其派出机构或担负工程管理职能的办事机构。
派出机构一般指承当工程经营管理的实体,办事机构一般指承当工程施工管理监视的办事处、经理部等相关机构。
4.1.2考核依据:"工程管理手册"及股份公司有关制度。
4.1.3考核结论:被考核企业工程管理能力的整体或其*一方面可以按以下四个等级进展考核评价。
4.1.3.1优秀工程管理能力:考核得分95分以上;企业建立了以工程全过程管理为核心的工程管理体系并根本实现工程管理信息化;无管理亏损工程、工程平均毛利在8%以上;无重大平安及质量事故。
4.1.3.2优良工程管理能力:考核得分在80~94分之间;企业建立了工程管理体系;无管理亏损工程、工程平均毛利率在7%以上;无重大平安及质量事故。
4.1.3.3合格工程管理能力:考核得分在65~79分之间;企业工程管理体系根本健全;有管理亏损的工程部不超过企业整体的10%、企业平均毛利水平在3%以上;无重大平安及质量事故。
4.1.3.4有待改良的工程管理:考核得分在64分及以下;企业没有建立统一的工程管理体系;有管理亏损的工程个数超过企业整体的10%;企业的平均毛利在3%以下。
4.2工程部管理绩效考核4.2.1考核对象:公司各级企业负责工程施工管理的工程部。

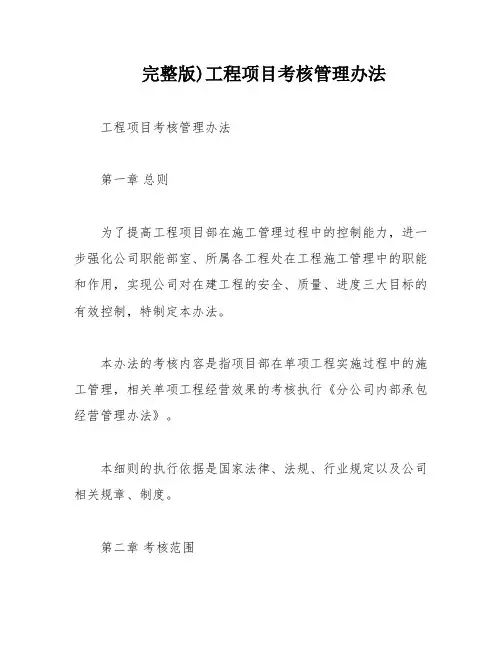

完整版)工程项目考核管理办法工程项目考核管理办法第一章总则为了提高工程项目部在施工管理过程中的控制能力,进一步强化公司职能部室、所属各工程处在工程施工管理中的职能和作用,实现公司对在建工程的安全、质量、进度三大目标的有效控制,特制定本办法。
本办法的考核内容是指项目部在单项工程实施过程中的施工管理,相关单项工程经营效果的考核执行《分公司内部承包经营管理办法》。
本细则的执行依据是国家法律、法规、行业规定以及公司相关规章、制度。
第二章考核范围公司范围内所有的在建工程项目均按照本制度进行项目考核管理。
第三章考核组织及原则工程项目施工管理日常考核工作由安监部、质量部、工程技术部、项目管理部等职能部门完成。
公司各职能部室应本着公正、公平、公开和实事求是的原则履行自己的指导、监督、检查职能,为项目部提供优质高效的服务,将项目部的施工管理情况真实反映出来,并及时总结经验修正不足。
第四章职能部室的监督考核职责工程项目施工管理考核主要内容包括施工组织情况、安全管理、质量管理、工期进度、资料管理等。
施工组织情况由项目管理部负责考核。
通过对施工项目部管理人员配备、施工队伍选择、施工机械及工器具安排及施工现场管理实施情况等方面的检查,提出改进意见并监督落实。
施工进度管理工作由工程技术部负责考核。
工程技术部应严格进行过程控制,查找工程项目进展存在的问题,提出改进意见并监督落实,保证项目部工期进度安排能够实现业主目标。
施工技术管理工作由工程技术部负责考核。
工程技术部应监督项目部施工技术人员的到位情况和工作状态,及时进行施工组织设计、重要施工方案、施工技术措施的编制、审核工作,深入现场检查施工组织措施、技术方案、文明施工的落实情况。
质量管理工作由质量部负责考核。
质量部应及时深入现场检查、监督、指导工程项目质量管理工作,监督项目部质检人员的到位情况和工作状态,按时进行公司级的质量检验,保证项目质量目标以及公司质量目标的实现。
针对检查发现的问题,应及时反馈到项目部并监督整改。
工程施工管理表格目录一、工程准备阶段管理表格1.1 建设工程质量监督注册申报书1.2 建设工程质量监督注册证书1.3 建设工程质量监督计划1.4 山西省工程竣工验收备案表1.5 建设工程竣工验收报告1.6 建设工程设计文件质量检查报告1.7 建设工程勘察文件质量检查报告1.8 建设工程概况(建筑工程类)二、施工监理资料记录表格及编号2.1 监理会议纪要2.2 监理日记2.3 建设工程质量评估报告2.4 监理工作联系单2.5 见证单位及见证人授权书2.6 工程开工/复工报审表2.7 施工进度计划报审表2.8 工程暂停令2.9 监理工程师通知单2.10 监理工程师通知回复单2.11 施工组织设计(方案)报审表2.12 工程材料/构配件/设备报验表2.13 工程报验单2.14 工程竣工预验报验单2.15 见证取样记录表2.16 混凝土浇灌申请书2.17 工程质量问题(事故)报告单2.18 工程质量整改通知单2.19 工程质量事故处理方案报审表2.20 监理抽检记录2.21 工程变更单2.22 施工试验三、建筑工程施工项目管理考核办法及表格3.1 项目管理考核办法3.2 企业(含派出机构)的项目管理能力考核3.3 考核对象:集团内各级企业及其派出机构或担负项目管理职能的办事机构。
3.4 考核依据:《项目管理手册》及股份公司有关制度。
3.5 考核结论:被考核企业项目管理能力的整体或其某一方面可以按以下四个等级进行考核评价。
四、广东省建筑施工安全管理资料统一用表4.1 在建项目一览表4.2 安全生产保证体系文件一览表4.3 企业安全目标4.4 企业安全目标管理方案4.5 施工现场安全生产保证计划4.6 施工现场安全生产保证计划评审记录表4.7 施工现场安全生产保证计划变更审评记录表以上表格目录仅供参考,实际工程施工管理过程中,可能需要根据具体工程情况和要求进行调整和补充。
同时,在实际操作中,应遵循相关法规、规范和标准,确保工程施工管理的顺利进行。
工程项目质量评价及考核办法第一章项目前段(方案阶段)质量评价和考核第一条考核对象及分配比例:承接项目方案阶段(可签+可转)的事业部;分配比例参照方案阶段B1奖结算工日。
第二条方案阶段质量考核奖B2的计算方案阶段项目质量考核奖B2=方案阶段的结算工日×80×质量考核系数r1第三条方案阶段质量考核系数r1、考核方式及得分原则方案阶段质量考核内容:可转方案成果创意考核、可转方案成果其它方面考核、是否应用BIM技术的考核,总分为100分(未含加分项),所得分数之和的百分比即为考核系数r1。
评审技术小组进行可转方案成果创意考核和其它方面考核,考核每季度由科技质量部组织一次,时间为每季度的下一个月。
科技质量部根据项目生产完成及归档情况,收集各项目可转设计阶段的资料,并进行整理和汇总,由评审技术小组根据以下原则集中进行评审和打分,科技质量部备案。
评审技术小组由总建筑师、执行总建筑师、副总建筑师、项目总监及项目经理组成,人数一般为七人。
具体考核方式及原则如下:一、可转方案成果创意考核40%(40分,未含加分项)特别加分项,每项可加3~6分(设总应特别申报并提交书面申报理由):1、设计新颖,创新独到,有理论支撑,在同类型建筑中有所突破和代表性。
2、住宅有创新型单体或户型。
3、新技术、新工艺(节能、环保、绿色)等有突破,得到业主认可并落实。
4、符合健康住宅示范小区要求。
二、可转方案成果其它方面考核35%(35分)可转方案成果应达到国家规定的设计深度;制图要规范、严谨,平面、立面、剖面要齐全,并相互对应和吻合;保证消防及其它指标的准确性,为后段的设计提供可靠的依据。
(符合要求时得35分)1、设计制图表达齐全。
(15分)2、设计制图清晰和准确,平立剖相互对应和吻合。
(15分)3、无重大消防问题。
(5分)三、可转方案成果是否应用BIM技术考核25%(25分)为扩大公司BIM应用范围,提高设计人员BIM技术应用水平,鼓励方案阶段应用BIM技术进行可视化设计,准确表达设计意图,减少设计错误,使设计的各个环节信息连贯一致、互通互用、提高效率。
工程施工项目管理考核办法(试行)1目的为落实股份公司(以下简称集团)关于“区域化、专业化、标准化、信息化、国际化”的发展策略,强化工程项目施工管理,防范风险,提高效率与效益。
2适用范围集团内各级工程施工企业项目管理能力的考核,以及承担工程施工的项目部管理绩效的考核。
3相关文件中建股份《项目管理手册》;其它有关项目管理的文件或规定,各级企业质量体系、安全及职业健康管理体系、环境管理体系文件。
4项目管理考核4.1企业(含派出机构)的项目管理能力考核4.1.1考核对象:集团内各级企业及其派出机构或担负项目管理职能的办事机构。
派出机构一般指承担工程经营管理的实体,办事机构一般指承担工程施工管理监督的办事处、经理部等相关机构。
4.1.2考核依据:《项目管理手册》及股份公司有关制度。
4.1.3考核结论:被考核企业项目管理能力的整体或其某一方面可以按以下四个等级进行考核评价。
4.1.3.1优秀项目管理能力:考核得分95分以上;企业建立了以项目全过程管理为核心的项目管理体系并基本实现项目管理信息化;无管理亏损项目、项目平均毛利在8%以上;无重大安全及质量事故。
4.1.3.2优良项目管理能力:考核得分在80~94分之间;企业建立了项目管理体系;无管理亏损项目、项目平均毛利率在7%以上;无重大安全及质量事故。
4.1.3.3合格项目管理能力:考核得分在65~79分之间;企业项目管理体系基本健全;有管理亏损的项目部不超过企业整体的10%、企业平均毛利水平在3%以上;无重大安全及质量事故。
4.1.3.4有待改进的项目管理:考核得分在64分及以下;企业没有建立统一的项目管理体系;有管理亏损的项目个数超过企业整体的10%;企业的平均毛利在3%以下。
4.2项目部管理绩效考核4.2.1考核对象:集团内各级企业负责工程施工管理的项目部。
4.2.2考核依据:《项目管理手册》及股份公司有关制度。
4.2.3考核结论:被考核项目部的管理绩效的整体或部分可以按以下四个方面给予评价。
4.2.3.1杰出管理绩效:考核得分在95分以上;项目部建立了实施计划并实施全过程管理;项目经理月报、项目商务月报、项目每日情况报告及时、准确、有效;项目部的毛利在10%以上;无劳务工资纠纷及质量或安全事故。
4.2.3.2优秀管理绩效:考核得分在80~94分之间;项目部建立了实施计划并实施全过程管理;项目经理月报、项目商务月报、项目每日情况报告及时、准确、有效;项目部的毛利在8%以上;无劳务工资纠纷及质量或安全事故。
4.2.3.3合格管理绩效:考核得分在65~79分之间;项目部建立了实施计划并实施全过程管理;项目经理月报、项目商务月报、项目每日情况报告及时、准确、有效;项目部的毛利在6%以上;无劳务工资纠纷及质量或安全事故。
4.2.3.4有待提高的项目管理绩效:考核得分在65分及以下;项目部没有建立实施计划、也没能实施全过程管理;三个报告不能正常实施;项目存在管理亏损。
4.3考核工作组织4.3.1日常情况下,集团内各级企业分管项目管理的领导及负责项目管理的部门,按本办法对管辖范围内企业的项目管理能力进行例行检查考核,或者对管辖范围内项目部的管理绩效进行例行考核。
4.3.2特殊情况下,集团内各级企业的最高经营决策人或其授权人制订决策,组织合适的人员,对管辖范围内企业的项目管理能力进行考核,或对管辖范围内项目部的管理绩效进行检查考核。
4.3.3必要时,集团内的各级企业根据需要,可向上级申请或委托第三方机构,按本办法对指定企业的项目管理能力进行评价考核,或对指定的项目部的管理绩效进行考核评价。
4.4考核频次4.4.1集团组织对二、三级企业的项目管理能力考核每年度一次,二、三级企业组织的项目管理能力考核每年度至少一次,二、三级企业的派出机构的项目管理能力考核每年度为一~三次。
亏损或新组建企业或项目管理体系存在问题较多的单位可以适当增加考核的频次。
4.4.2项目部管理绩效的考核通常情况下按季度组织,或按以下阶段安排考核,即:①准备工作完成阶段(开工1个月左右)或基础施工阶段;②现场施工正常阶段(开工3个月~6个月)或工程主体施工阶段;③现场施工收尾阶段(交付前1~2个月);④项目最终考核(工程竣工交付结算完成阶段):⑤特殊考核(当建设方投诉、政府部门训诫、媒体曝光、项目发生质量、安全、环保事故或亏损时或劳务工资纠纷,企业应对项目部的管理绩效进行专项考核)。
4.4.3非直接管理项目部的企业层级,为了满足对下属企业项目管理能力考核的需要,可以对该企业所属项目部管理绩效进行抽查,但这种抽查不应增加项目部实际接受考核的频次。
4.4.4对项目管理能力连续三年保持优秀的企业,或连续二个项目的绩效保持杰出且人员相对稳定的项目部,其日常考核的频次可以适当减少。
4.5考核计划4.5.1在进行项目管理能力考核或项目部管理绩效考核前,负责考核工作的部门或人员应制定考核计划。
4.5.2考核计划应明确考核组成人员及职责,考核工作目的,考核的主要内容及依据,考核时间,以及其它相关要求。
4.5.3考核计划应经本单位领导批准。
4.6考核方式4.6.1考核内容:主持考核的机构或人员根据考核任务,结合考核对象的具体情况确定考核内容,必要时对本办法所附的考核表进行调整、增减,以顾及各企业及各项目部可能存在的特殊性。
4.6.2审核文件资料:考核人员只审查企业或项目部按规定提供的相关文件资料,通过文件资料的内容及数据分析得出考核结论。
4.6.3现场检查考核:考核人员深入企业及项目部的有关部门或岗位,查找证据,以判定企业的项目管理能力或项目部管理绩效的状况。
4.6.4考核要与被考核企业本身已实施的考核相结合并尽可能与与质量、安全、环保管理体系内部审核合并进行。
4.7考核过程4.7.1考核交底:考核人员向被考核单位通报并确认考核计划,说明考核分工、方式、日程安排,确定考核期间的工作程序及联系方式。
4.7.2实施考核:考核人员按分工审查有关文件资料,或者到企业、项目部的有关部门或岗位进行检查,收集、记录有关证据,初步判定项目管理能力或项目管理绩效的实际状况。
4.7.3问题确认与沟通:考核人员将发现的问题与被考核单位领导及部门进行沟通,确认问题的性质。
4.8考核报告在考核工作完成后15个工作日以内,考核组要形成考核报告,报告经企业领导签署后发给被考核企业或项目部。
4.9考核后控制被考核企业或项目部按照考核报告中整改意见改正项目管理中存在的问题,并在问题整改完成后向实施考核的单位反馈整改情况。
各级企业项目管理能力考核的结果可以直接作为该企业年度经营管理目标责任考核中有关项目管理的考核结果,也可作为主要的参考数据,。
各项目部绩效考核的结果应与项目部奖金及兑现奖挂钩,也将与集团内相关奖项的评选挂钩。
5附录5.1企业项目管理能力考核表5.2项目部管理绩效考核表项目管理能力考核报告表共页第页批准时间编制时间考核组组长:;组员:被考核单位分类分项分数得分权数一、项目启动及策划管理项目启动管理20项目全过程动态管理20项目管理方针及目标15项目策划15项目策划书实施10项目管理责任书10项目实施计划书10分类合计100二、项目投标市场调查与分析10管理建设方调查与分析10现场调查与分析10合作伙伴调查与分析10项目风险评估10项目投标前盈亏测算15项目投标评审15客户关系管理10投标总结10分类合计100三、项目组织职能项目管理体系建设15项目管理模式15项目管理培训及职业化发展15项目经理月度报告的管理15项目人员定编及岗位说明书15项目管理能力考核15项目人员收入分配制度10分类合计100四、项目合同管理合同谈判控制15合同评审及风险识别15合同交底10合同履约资料管理10项目商务月报的管理15合同变更及索赔管理15工程进度款申报及结算管理10工程竣工结算管理10分类合计100续前表项目管理能力考核报告表共页第页批准时间编制时间分类分项分数实得权数五、项目服务职能资金管理15物资管理15分包管理15设备管理10技术管理10设计管理5法律事务10保安管理10信息化管理10党群工作10 CI管理10档案管理10行政工作10后勤服务10分类合计150六、项目控制职能进度控制及预警20成本控制及预警20安全管理及控制20质量管理及控制20环保管理及控制20分类合计100七、项目监督职能日常检查与考核25项目监察25项目审计25项目绩效考核管理25分类合计100八、项目管理制度建设职能项目管理制度培训及宣传情况10企业配套项目管理制度建设情况10项目管理数据库建设(成本、技术、分包、材料)10项目管理总结资料10项目管理创新成果10分类合计50九、项目回访与保修管理职能工程回访20工程保修20工程技术服务10分类合计50合计100×+100×+100×+100×+150×+100×+100×+50×+50×=1001说明注:考核时,考核组可以对考核内容进行必要的调整,没有考核的项目可取已检项目的平均分,以便最后统计。
分类项目启动及策划管理分项分数评分办法检查记录实际得分项目启动20没有投标项目台账,扣20分;没有就新投标项目建立启动令管理制度,扣20分;每缺一个项目的“项目启动令”,扣2分;启动令发布程序不对或内容不完整,每一项目不合格扣1分;相关专业系统是否按启动令立项并开展工作,缺一项扣1分。
项目全过程动态管理2050%以上项目未建立“项目全过程动态管理表”,扣20分;每缺少一个项目的“全过程动态管理表”,扣5分;已建的项目动态管理表内容过时,每发现1例扣2分。
动态管理信息不完整,每发现一例扣1分。
项目管理方针及目标15没有项目管理方针及目标扣15分;项管方针与经营方针不适应扣5分;项管目标与经营目标不适应扣5分;没有将项管方针及目标贯彻到企业有关部门及单位扣5分。
项目策划1050%以上项目没有项目策划,扣10分;每缺少一个项目的项目策划,扣2分;在项目策划时没有相应的计划,每发现一项扣3分;项目策划时没有组织分工,由个人包干,每发现一项扣3分。
策划的信息及资料不齐全,照抄照搬,每发现一项扣3分。
项目策划书实施10没有建立项目策划评审及批准程序,扣10分。
每发现一个策划没有按程序评审及批准,扣3分;没有在项目开工前制订并颁发到项目部及相关部门,每发现一项扣5分。
项目管理责任书10没有建立项目责任书的管理制度,扣10分;责任书在现场开工后才签署,每发现一例扣3分;每发现一项目没有签署责任书,扣3分;责任书格式不规范、内容不完整、照抄格式文本,每发现一项扣2分;责任书没有发放到相关单位并根据项目实际情况进行修订完善,每发现一个项目不合格扣1分。
