满堂支架验收表完整版
- 格式:docx
- 大小:11.34 KB
- 文档页数:1
满堂脚手架检查验收表概述为确保脚手架建设质量,避免安全事故的发生,特制定本检查验收表,供各位参考。
检查验收内容1.基本信息确认1.1 项目名称:____________1.2 脚手架编号:____________1.3 脚手架类型:____________1.4 搭建日期:____________1.5 拆除日期:____________2.安全措施检查2.1 安全网是否按要求设置,网孔是否符合标准要求,并是否封闭?2.2 站架周边是否设置安全提示标志牌,安全防护障碍等?2.3 所有脚手架是否设置扶手、靠板和踏板,并是否安装牢固?3.材料检查3.1 脚手架的搭建是否采用规定的材料(如:钢管、踏板等)?3.2 脚手架的材料是否符合国家标准?4.尺寸检查4.1 脚手架的高度是否符合规定,脚手架立杆卸荷是否在500KG以内?5.接头检查5.1 接头是否按要求设置?5.2 有无虚接、漏接、错接或者焊接不牢固的现象?6.使用检查6.1 验证施工过程中脚手架框架、立杆无裂纹、变形和变色、弯曲等现象?6.2 所有工作台板是否整齐排列,有无杂乱现象?验收标准1.安全标准1.1 安全网完好、有效、严密。
1.2 所有楼层配备足够的安全防护措施。
1.3 所有扶手、靠板和踏板的安装牢固可靠,且无锈蚀、破损等现象。
1.4 满足施工所需的所有安全标准。
2.材料标准2.1 使用国家标准材料,严格按照使用规范操作。
2.2 调查所有材料的质量证明文件和检验报告。
2.3 满足施工所需的所有材料标准。
3.使用标准3.1 所有工人均接受脚手架安全培训和操作规范的培训,并取得了相应的证件。
3.2 工人按照标准程序正确搭建和使用脚手架。
3.3 工人操作正确,没有违规现象。
结论本次验收经过全面细致的检查,脚手架使用符合规范,各项指标均符合要求,建议施工单位与施工队员严格按照验收标准进行操作,并加强对脚手架制造和搭建的监管,确保施工过程安全、规范、高效。
满堂脚手架搭设检查验收表1. 前言为确保工地安全和施工质量,对于搭设脚手架的作业人员和监理人员,需要制定详细的检查验收表来进行日常管理和检查工作。
本文档旨在介绍一份针对满堂脚手架搭设的检查验收表,以供作业人员和监理人员参考。
2. 检查验收内容2.1 材料验收•检查材料购买发票是否齐全,包括发票编号、日期、名称、规格、数量、金额等信息。
•检查脚手架管件是否有堆放在雨水中或易受损地方,是否有锈蚀和变形现象。
•检查脚手架钢管及钢管扣件的质量,不得出现翘曲、扭曲、损坏等现象。
•检查木板的质量,不得出现虫眼、裂痕、变形等现象。
2.2 搭设验收•搭设前应对现场进行安全交底,包括安全措施、禁止项、应急措施等。
•搭设前应对脚手架施工图进行认真研究,明确搭设顺序、节点以及支撑、固定等措施。
•按照施工图要求搭设脚手架,保证脚手架平整、平衡、牢固,不得有晃动和松动现象。
•搭设过程中应按照标准对脚手架进行标识,包括标注搭设单位、搭设日期、牌照号码、标高等信息。
•在搭设完毕后,需要对脚手架进行验收,检查是否符合安全标准和质量要求。
•将验收情况记录在验收表中,并由作业人员和监理人员共同签字确认。
2.3 使用验收•在使用脚手架前,应进行安全交底,明确操作规范、使用方法、安全注意事项、应急措施等。
•检查脚手架梯子、踏板、护栏、脚手板等是否符合规定,并确保其牢固、平整。
•检查脚手架悬挑和悬挑支架的支撑、固定是否牢固、平整。
•检查脚手架表面是否干燥、平整,是否有裂缝、变形等现象。
•检查脚手架各部位是否完整,无缺损、锈蚀、腐蚀等现象。
•在使用脚手架中发现问题,应立即停止使用,并采取相应的安全措施。
•在脚手架使用完毕后,进行验收并填写检查验收表。
3. 总结搭设脚手架是建筑施工中的必要措施,但脚手架的不牢固和不安全会带来不小的风险。
因此,合理制定脚手架的检查验收表是确保安全和质量的基本措施之一。
在使用脚手架前,作业人员应认真阅读脚手架的施工图和安全交底,确保符合标准要求;在使用脚手架中,应要求在规定范围内使用,制定科学的操作规范,确保作业人员的安全。

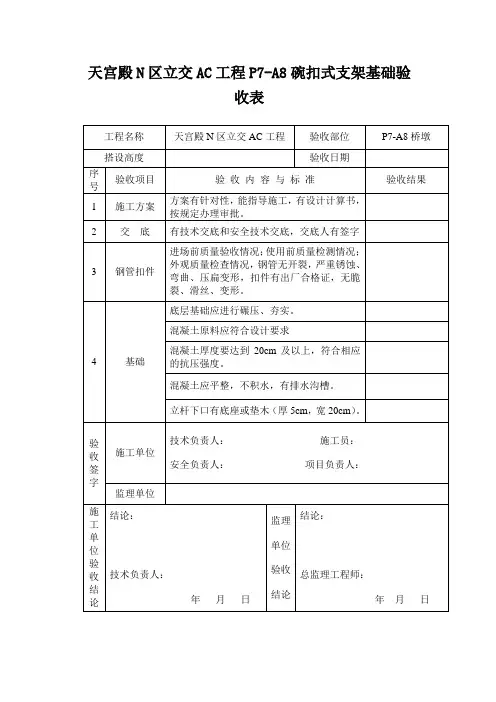

天宫殿N区立交AC工程P7-A8碗扣式支架基础验
收表
工程名称天宫殿N区立交AC工程验收部位P7-A8桥墩搭设高度验收日期
序
号
验收项目验收内容与标准验收结果
1 施工方案方案有针对性,能指导施工,有设计计算书,按规定办理审批。
2 交底有技术交底和安全技术交底,交底人有签字
3 钢管扣件进场前质量验收情况;使用前质量检测情况;外观质量检查情况,钢管无开裂,严重锈蚀、弯曲、压扁变形,扣件有出厂合格证,无脆裂、滑丝、变形。
4 基础底层基础应进行碾压、夯实。
混凝土原料应符合设计要求
混凝土厚度要达到20cm及以上,符合相应的抗压强度。
混凝土应平整,不积水,有排水沟槽。
立杆下口有底座或垫木(厚5cm,宽20cm)。
验收签字施工单位
技术负责人:施工员:
安全负责人:项目负责人:监理单位
施工单位验收结论结论:
技术负责人:
年月日
监理
单位
验收
结论
结论:
总监理工程师:
年月日。

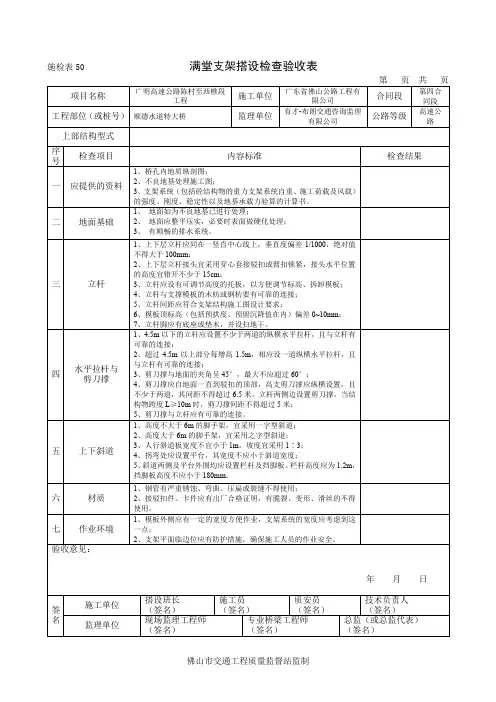

施检表50 满堂支架搭设检查验收表第页共页项目名称广明高速公路陈村至西樵段工程施工单位广东省佛山公路工程有限公司合同段第四合同段工程部位(或桩号)顺德水道特大桥监理单位育才-布朗交通咨询监理有限公司公路等级高速公路上部结构型式序号检查项目内容标准检查结果一应提供的资料1、桥孔内地质纵剖图;2、不良地基处理施工图;3、支架系统(包括砼结构物的重力支架系统自重、施工荷载及风载)的强度、刚度、稳定性以及地基承载力验算的计算书。
二地面基础1、地面如为不良地基已进行处理;2、地面应整平压实,必要时表面做硬化处理;3、有顺畅的排水系统。
三立杆1、上下层立杆应同在一竖直中心线上,垂直度偏差1/1000,绝对值不得大于100mm;2、上下层立杆接头宜采用穿心套接驳扣或臂扣锁紧,接头水平位置的高度宜错开不少于15cm;3、立杆应设有可调节高度的托板,以方便调节标高、拆卸模板;4、立杆与支撑模板的木枋或钢枋要有可靠的连接;5、立杆间距应符合支架结构施工图设计要求;6、模板顶标高(包括预拱度、预留沉降值在内)偏差0~10mm;7、立杆脚应有底座或垫木,并设扫地干。
四水平拉杆与剪刀撑1、4.5m以下的立杆应设置不少于两道的纵横水平拉杆,且与立杆有可靠的连接;2、超过4.5m以上部分每增高1.5m,相应设一道纵横水平拉杆,且与立杆有可靠的连接;3、剪刀撑与地面的夹角呈45°,最大不应超过60°;4、剪刀撑应自地面一直到驳扣的顶部,高支剪刀撑应纵横设置,且不少于两道,其间距不得超过6.5米。
立杆两侧边设置剪刀撑,当结构物跨度L≥10m时,剪刀撑间距不得超过5米;5、剪刀撑与立杆应有可靠的连接。
五上下斜道1、高度不大于6m的脚手架,宜采用一字型斜道;2、高度大于6m的脚手架,宜采用之字型斜道;3、人行斜道板宽度不宜小于1m,坡度宜采用1∶3;4、拐弯处应设置平台,其宽度不应小于斜道宽度;5、斜道两侧及平台外围均应设置栏杆及挡脚板。
盘扣式满堂支撑构架验收表
该验收表适用于对盘扣式满堂支撑构架的验收。
本文档将列出验收的基本要点和标准,以确保满堂支撑构架的安全和质量。
验收要点
1. 安装位置:确认满堂支撑构架的安装位置是否正确,满足设计要求和相关标准。
2. 安装材料:检查使用的材料是否符合设计要求,并且质量达到相关标准。
3. 安装工艺:确认安装工艺是否正确,是否符合相关标准和规范,并注意是否存在不良的施工现象。
4. 构件连接:检查构件之间的连接是否稳固可靠,是否存在松动或脱落的情况。
5. 承重能力:测试满堂支撑构架的承重能力是否符合设计要求,是否能够经受规定的荷载。
6. 周边安全:确认满堂支撑构架周边的安全措施是否完善,是
否有防护措施和警示标识。
验收标准
- 满堂支撑构架的安装位置必须与设计要求一致,不得存在偏差。
- 安装材料必须符合设计要求和相关标准,质量应达到相应要求。
- 安装工艺必须符合相关标准和规范,不存在明显的施工缺陷。
- 构件之间的连接必须牢固可靠,不得存在松动或脱落现象。
- 满堂支撑构架的承重能力必须符合设计要求,能够承受规定
的荷载。
- 满堂支撑构架周边的安全措施必须完善,包括防护措施和警
示标识。
验收记录
验收结论
根据上述验收结果,满堂支撑构架安装验收合格,并满足设计要求和相关标准。
验收人员:
日期:
地点:。
满堂支架验收表正式版碗扣式钢管脚手架验收表满堂脚手架验收表满堂支架搭设预压过程控制及施工阶段验收程序目前已进入满堂支架安装和预压的关键时期,抓好支架搭设和支架预压是连续箱梁施工的基础和工作重点,强化过程管理,提高工艺质量,是保证施工安全和工程质量的重要环节,为了满堂支架搭设和预压工作顺利进行,特提出施工过程中可操作性的实施方法,作为各工区、施工队在施工、监控、自检、报验、验收的目标:一、满堂支架安装的控制过程和验收报检的阶段划分第一阶段:支架搭设阶段1、依据施工方案设计要求,在基础上用墨线弹出纵横向每排立杆的位置。
2、立杆插入底托丝杆时,立杆下部应落入丝杆的托盘内,保持立杆垂直.3、水平杆接头插入立杆碗扣内使接头弧形面与立杆密贴,将上碗扣限位销扣下并顺时针旋转将其扣紧.4、剪刀撑、交叉支撑杆、水平加固杆、扫地杆可与立杆和水平杆同步安装,剪刀撑的角度,交叉支撑杆和水平杆的间距应按照设计交底的施工方案进行施工,螺帽扭力达到40-65N/m。
剪刀撑、交叉支撑杆、水平加固杆、扫地杆的安装,这是满堂支架整体受力、支架安全和施工安全的重要工序,这也是满堂支架安装质量验收的重点。
a、剪刀撑的倾斜度为:45度-60度,间距6m、底部钢管端头应着地不得悬空.b、交叉支撑杆的间距为:9m,(斜向立杆不在一条线上的可另选,安装间距只能小不能大)c、水平加固杆的间距为:上下步距2m、纵横向间距6m。
5、由于地形问题底托需垫方木的,方木长度不得小于3根立杆的距离,底托受力点不得偏离方木的中心.绝对不可用石头、砖块代用。
6、为防止立杆的偏心受力,丝杆的外露部分应控制在25cm左右.对不合格的材料如:弯曲不顺直、锈蚀裂纹、破口脱焊、钢管厚度不符合要求的、螺杆滑丝、扣件变形的严禁使用。
本阶段自检要求:自检程序:顺桥向地毯式检查,编号登记(先纵向后横向再上下步距),责任到人。
自检范围;①碗扣是否到位、②螺帽是否拧紧、③立杆是否垂直、④水平杆是否松动、⑤立杆与底托的结合部位是否紧密、⑥材料是否有变形损坏、⑦加固杆的搭设尺寸是否符合方案要求、⑧接地装置是否安装(接墩柱地线)、⑨安全警语是否悬挂、⑩周围障碍是否清除,场地是否干净.通过自检,边检边改,重大问题,集中整改.自检合格后由工区支架搭设负责人向安全监理报检进行联合验收。
