回风联络巷施工安全技术措施标准范本
- 格式:docx
- 大小:55.46 KB
- 文档页数:24
审批:(签字)(年月日)总工程师总工助理安监处通风科地质科机电科调度室生产科掘进三队编制一、概况为保证28201工作面回风联络巷与8#左翼回风巷安全顺利贯通,特编制本措施。
二、安全技术措施(1)地测科及时复查中线与方位角。
(2)地测科在28201工作面回风联络巷贯通施工前,及时下达贯通通知单,并绘制贯通示意图。
(3)地测科要根据28201工作面回风联络巷施工设计图,在8#左翼回风巷中标注贯通点具体位置。
(4)掘进三队要提前将贯通煤帮放置的材料等搬移到安全位置。
(5)掘进三队要在回风横川贯通相距5米时,将8#左翼回风巷中的线缆及管路用废旧皮带包裹好。
(6)贯通后,通风科要及时调整通风系统。
(7)在28201工作面回风联络巷贯通施工时,掘进三队要提前检查8#左翼回风巷贯通处巷道顶板、煤帮支护情况,并在贯通点巷道顶板中央打设一根锚索(¢17.8mm L=5300mm),配用4个K2340型树脂药卷终端锚固。
(8)28201工作面回风联络巷贯通施工,严格执行一掘一锚施工方式,循环进度为1.0米。
(9)在距离贯通点10米时,掘进二队要根据《28201工作面回风联络巷贯通示意图》安排专人放置警戒。
(10)在贯通当班,瓦斯员必须检查8#左翼回风巷风流中瓦斯浓度均不大于0.8%时,方可贯通。
(11)在贯通当班,采取打浅眼、放小炮方式进行,先爆破靠近顶板的煤壁,依次由上而下进行爆破,形成全断面贯通。
(12)贯通后,掘进三队要停止局部通风机运转,通风科负责观察8#左翼轨道巷、皮带巷、回风巷中风速、风量,发现异常,立即组织人员处理。
(13)贯通两巷警戒处必须安设直通调度电话,确保通讯畅通。
(14)在贯通当班,矿当班干部、队干部必须在现场全程跟班,统一协调指挥,及时处理现场存在的问题和隐患,同时,安全员也必须紧跟现场,加强安全监管,做到安全贯通。
(15)其它未尽事项,严格按照《煤矿安全规程》、《28201工作面回风联络巷作业规程》等有关规定严格执行。
总回风联络巷钻机施工安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月总回风联络巷钻机施工安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
编制说明:为保证回风斜井和总回风联络巷的安全贯通,需在总回风联络迎头钻孔抽放瓦斯,通防工区打钻队即将在总回风联络巷施工,为确保施工的顺利进行,特编制以下安全技术措施:一、施工时间:20xx年5月15日二、施工地点:总回风联络巷三、施工内容:钻瓦斯抽放孔四、施工负责人:代贵勇马占元五、安全监护人:赵良铎六、技术负责人:符建军七、施工人员:通防工区钻机班八、施工前的准备工作:通风工区钻机队提前准备好施工设计图(由通防部提供)。
提前将钻场脏杂物清理干净,疏通钻场水沟,保证排水畅通。
钻场必须用锚网打锚杆支护牢固,并保证质量达标。
提前检修好钻机运输到钻场,结合设计图纸正确安装并调整好方位和角度。
准备好封孔材料和工具。
准备好个人防护用品。
九、施工方法:操作前的准备:钻机安装必须固定牢固,变速箱及油箱内的油位必须合适,安全防护罩及防尘盖必须齐全。
钻杆应不堵塞、不弯曲,凡钻杆有裂纹、磨损严重的,严禁投入使用,以防钻杆断裂出现埋钻现象。
各部分操作手把应调至正确位置。
回风联络巷施工措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月回风联络巷施工措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
我矿将在主皮带运输巷、从20210运输联络巷进去178米处开口,施工20210回风联络巷,为做到安全、顺利施工,特制定该巷道施工安全技术措施:一、施工技术措施:1、巷道施工目的及用途:为解决今后施工20210回风巷时的运输、通风。
2、巷道开口点位置及方位、倾角:该巷道在主皮带运输巷、从20210运输联络巷进去178米处开口,以方位角α:310°沿K2号煤层施工(附:采掘工程综合平面图)。
巷道工程量:该巷道总工程量为64米。
施工方法:采用综掘机施工5、巷道断面规格:净宽3.2m,净高2.8m。
6、支护:采用锚网支护。
锚杆规格为φ18×2200mm,钢筋网规格1000×1200mm,采用φ4.5mm 钢筋加工而成。
锚杆间、排距分别为800mm、800mm(每排5根锚杆),要求每相邻两块网片搭接长度不小于0.1米。
永久支护距迎头不得大于0.8米。
临时支护:临时支护为前探梁,长不得小于3.5米,吊环不少于3环。
7、通风方法:采用FBDNO5.6/2×22kw对旋式局部通风机压入式通风,局扇安装主皮带运输巷风门外。
INSERT YOUR LOGO采煤工作面专用回风巷施工安全技术措施通用模板The work content, supervision and inspection and other aspects are arranged, and the process is optimized during the implementation to improve the efficiency, so as to achieve better scheme effect than expected.撰写人/风行设计审核:_________________时间:_________________单位:_________________采煤工作面专用回风巷施工安全技术措施通用模板使用说明:本解决方案文档可用在把某项工作的工作内容、目标要求、实施的方法步骤以及督促检查等各个环节都要做出具体明确的安排,并在执行时优化流程,提升效率,以达到比预期更好的方案效果。
为便于学习和使用,请在下载后查阅和修改详细内容。
由于12100采煤工作面无专用回风巷,不符合《煤矿安全规程》中的要求。
经矿井研究决定,准备施工专用回风巷解决上述问题。
为此,特编制此安全技术措施:一、施工方法从12100风巷口以西70m处开口,以4度方向施工上山40m与12080机巷贯通,然后修复西轨道上山100m。
二、规格尺寸采用梯形棚木支架支护。
采用梯形棚木支架支护,净口2.0米,中高2.0米,下宽3.0米,棚间距0.4米(净间距)。
架棚时梁长2.4m,两帮腿长2.4米,蹬劲0.25米/米,丢劲0.173米/米。
架棚所用坑木直径不少于16cm。
必须上荆芭、川杆严密闭帮,且必须闭到底板上。
顶板破碎处,必须上川杆、荆芭背顶,严禁空帮漏顶作业。
棚架之间必须打设不少于两组的撑杆,一组打设于棚梁接口处,另一组打设于其下0.4米处,撑杆直径60~100mm。
三、施工条件1、打眼放炮采用127伏煤电钻配1.5米钻杆打眼。
肥田煤矿矿建工程C标段轨道上山回风联络巷与回风上山贯通施工安全技术措施重庆中环建设有限公司肥田煤矿矿建工程C标段项目经理部2015年1月10日目录一、工程概况 (1)二、施工措施 (1)三、贯通措施 (1)四、安全保障措施 (3)重庆中环建设有限公司轨道上山回风联络巷与回风上山贯通安全技术措施一、工程概况根据21采区施工方案部署,为尽快开始回风上山施工,现于轨道上山K0+280处东帮挂口施工轨道上山回风联络巷与回风巷上山贯通,作为今后回风上山材料运输、通风及排水的关键巷道,当前轨道上山回风联络巷已挂口施工,为确保轨道上山回风联络巷与回风上山安全顺利地贯通,特编制次措施以指导施工。
二、施工措施1、施工参数轨道上山回风联络巷掘进宽度为4200mm,净宽4000mm,净高300mm,墙高1000mm。
采用锚网喷+锚索支护,锚杆间排距为800mm×800mm、Φ=20mm、L=2500mm;网片采用2000mm×1000mm、Φ=6.5mm钢筋网片;锚索间排距为1600mm ×1600mm、Φ=21.6mm、L=6300mm;喷射砼强度为C20,喷厚100mm。
详见附图1:《轨道上山回风联络巷平面布置图及施工断面图》。
2、施工准备轨道上山回风联络巷挂口施工前时,由工程部测量组认真复核图纸,且在两巷贯通剩余20m之前必须将回风上山密闭启封并对进行贯通实测,确保巷道准确贯通;准备好搭建控风设施的材料,贯通前完成控风设施的设置,保证通风系统的稳定。
编制贯通措施,待措施经公司、监理部及业主审批后,立即对工人进行技术安全交底,所有入井作业人员必须学习本措施并作好学习记录,否则不得入井作业。
三、贯通措施1、成立组织机构及成员职责总指挥:赖琰副总指挥:刘玉强、黄建设、张林成员:王程平、段树春、刘长鸿、王宁、叶友良、张运华、汪小毅、吴新乐指挥部办公室设置在项目部调度室,由值班调度员任办公室主任,汪小毅负责每天收集进尺情况和贯通进度控制图的填图,调度员负责井下贯通放炮的撤人协调工作和瓦斯检查情况的收集并汇报给总指挥。

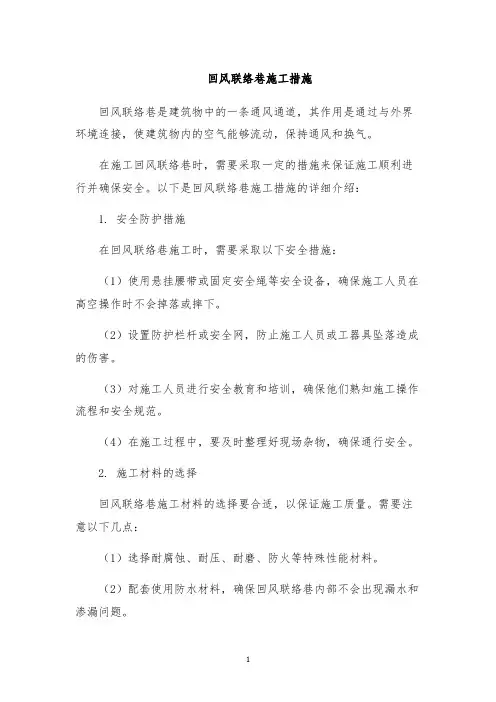

回风联络巷施工措施回风联络巷是建筑物中的一条通风通道,其作用是通过与外界环境连接,使建筑物内的空气能够流动,保持通风和换气。
在施工回风联络巷时,需要采取一定的措施来保证施工顺利进行并确保安全。
以下是回风联络巷施工措施的详细介绍:1. 安全防护措施在回风联络巷施工时,需要采取以下安全措施:(1)使用悬挂腰带或固定安全绳等安全设备,确保施工人员在高空操作时不会掉落或摔下。
(2)设置防护栏杆或安全网,防止施工人员或工器具坠落造成的伤害。
(3)对施工人员进行安全教育和培训,确保他们熟知施工操作流程和安全规范。
(4)在施工过程中,要及时整理好现场杂物,确保通行安全。
2. 施工材料的选择回风联络巷施工材料的选择要合适,以保证施工质量。
需要注意以下几点:(1)选择耐腐蚀、耐压、耐磨、防火等特殊性能材料。
(2)配套使用防水材料,确保回风联络巷内部不会出现漏水和渗漏问题。
(3)使用环保、无毒、无味的材料,避免因施工材料污染环境。
3. 施工步骤回风联络巷的施工步骤主要包括以下几个环节:(1)施工前的准备工作,即对施工现场进行清理和安全检查,确保现场符合施工要求。
(2)对联络巷的内外部进行测量,并制定合理的施工方案。
(3)进行基础施工,包括固定基础列、安装基础建筑物等。
(4)进行管道、风机、电气等设备的安装。
(5)进行回风联络巷的铺设,如铺设管道、安装隔板等。
(6)进行防水和保温处理,保证回风联络巷内部的温度和湿度。
(7)进行消毒处理,确保回风联络巷内部无微生物和污染物。
(8)验收和整理现场,确认回风联络巷的施工质量。
在以上施工步骤中,需要严格按照施工方案进行操作,确保施工质量和安全。
4. 施工过程中的质量控制为确保回风联络巷的施工质量,需要进行质量控制。
具体措施包括以下几个方面:(1)引进科学的现代技术,如使用CAD技术,规范化重点环节。
(2)设置质量监查点,严格把控施工过程,确保全部环节质量合格。
(3)排查和纠正施工过程中的质量问题,如发现管道安装不牢或漏水、风机噪声太大等问题,应及时采取措施解决。

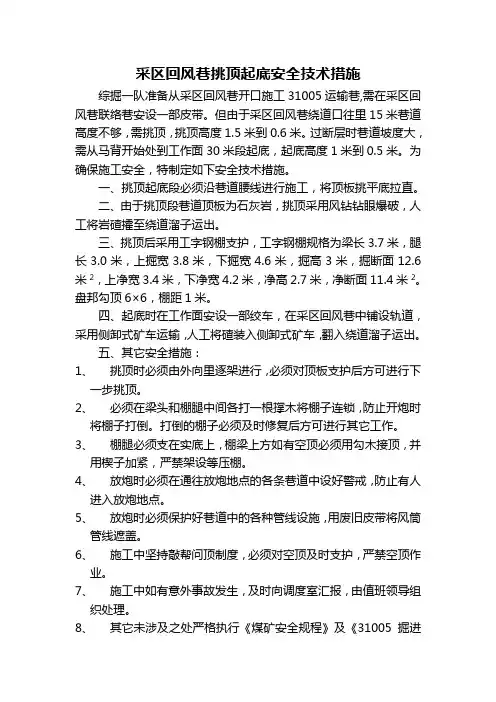

采区回风巷挑顶起底安全技术措施综掘一队准备从采区回风巷开口施工31005运输巷,需在采区回风巷联络巷安设一部皮带。
但由于采区回风巷绕道口往里15米巷道高度不够,需挑顶,挑顶高度1.5米到0.6米。
过断层时巷道坡度大,需从马背开始处到工作面30米段起底,起底高度1米到0.5米。
为确保施工安全,特制定如下安全技术措施。
一、挑顶起底段必须沿巷道腰线进行施工,将顶板挑平底拉直。
二、由于挑顶段巷道顶板为石灰岩,挑顶采用风钻钻眼爆破,人工将岩碴攉至绕道溜子运出。
三、挑顶后采用工字钢棚支护,工字钢棚规格为梁长3.7米,腿长3.0米,上掘宽3.8米,下掘宽4.6米,掘高3米,掘断面12.6米2,上净宽3.4米,下净宽4.2米,净高2.7米,净断面11.4米2。
盘邦勾顶6×6,棚距1米。
四、起底时在工作面安设一部绞车,在采区回风巷中铺设轨道,采用侧卸式矿车运输,人工将碴装入侧卸式矿车,翻入绕道溜子运出。
五、其它安全措施:1、挑顶时必须由外向里逐架进行,必须对顶板支护后方可进行下一步挑顶。
2、必须在梁头和棚腿中间各打一根撑木将棚子连锁,防止开炮时将棚子打倒。
打倒的棚子必须及时修复后方可进行其它工作。
3、棚腿必须支在实底上,棚梁上方如有空顶必须用勾木接顶,并用楔子加紧,严禁架设等压棚。
4、放炮时必须在通往放炮地点的各条巷道中设好警戒,防止有人进入放炮地点。
5、放炮时必须保护好巷道中的各种管线设施,用废旧皮带将风筒管线遮盖。
6、施工中坚持敲帮问顶制度,必须对空顶及时支护,严禁空顶作业。
7、施工中如有意外事故发生,及时向调度室汇报,由值班领导组织处理。
8、其它未涉及之处严格执行《煤矿安全规程》及《31005掘进作业规程》中的有关规定。
采区回风巷挑顶架棚断面示意图 单位:mm 比例:1:50采区回风巷挑顶起底位置示意图 38003400采区回风巷 15米挑顶段 30米起底段 03回风绕道 *——警戒位置***。
XX公司11采区新煤仓回风联络巷施工安全技术措施编制单位:施工单位:编制人:施工队长:生产经理:安全经理:项目总工:项目经理:编制日期:2013年12月8日会审意见、一、概述根据设计,将在xx公司11采区新煤仓上口东帮开口施工xx公司11采区新煤仓回风联络巷,开口坐标:X=2956047.869、Y=.556、Z=1676.278┬。
巷道设计长度:47.3m ,先按方位97°、坡度-5‰掘进10.5m,再转向按方位7°、坡度-6°14′52″掘进36.8m与11老总回贯通。
巷道设计断面形状为直墙半圆拱形,掘宽3200mm、掘高3000mm,掘进断面为8.50 m2,净宽3000mm、净高2900mm,净断面为7.73 m2;支护采用锚网喷+锚索复合支护,详见《xx公司11采区新煤仓回风联络巷支护断面图》。
为确保施工期间安全特拟定本措施。
附:《11新煤仓回风联络巷平面图》二、施工准备1、施工前,由xx公司地测部门提前标定巷道开口点中、腰线。
2、施工前,项目部机电队提前安装好风水管路,并保证不漏风、不漏水。
3、施工前,施工队提前把施工工具及支护材料运到11新煤仓开口处堆放码齐,并保证不影响通风、行人。
4、施工前,施工队提前在煤仓上口搭设好过桥通道,过桥通道搭设方法如下:(1)、在11运输上山煤仓开口底板处施工8棵地锚杆,要求锚杆锚固牢固。
锚杆长度为2.5m,每棵锚杆使用1支K2360型号锚固剂,锚杆外露0.5m。
锚杆施工角度为60°。
施工锚杆用于挂人员升降软梯和人员安全防护装置。
(2)、首先两位施工人员做好安全防护后(要求每条安全保险绳分别挂在开口位置两棵地锚杆上,做双层保护),沿施工软梯下降5m,两个人员分别沿两个软梯下降。
(3)、人员下降至规定位置后,上口人员下放2寸管给斜溜槽人员,斜溜槽5m处两人相互协作,把2寸管搭至11新煤仓回风联络巷开口处。
一共铺设需要四棵2寸管,2存管长为6m。
阳泉二景和谐煤业有限公司15#煤胶带大巷与回风大巷联络巷施工安全技术措施编号:YQMYCS-KT-EJHX-2014-05总工程师:王志宏安全副总:张志忠生产副总:高林玉基建副总:荆俊峰机电副总:刘永君通风助理:杜海玉调度室:武金如基建部:王斌兵安全部:穆建忠通风部:许清礼技术部:王亮机电部:李明地测部:王建功编者:耿润科措施批准时间:年月日措施执行时间:年月日二景和谐煤业公司安全措施审批卡(正页)措施名称15#煤胶带大巷与回风大巷联络巷施工安全技术措施会审时间会审地点施工队组执行队长会审意见审批单位技术部调度室安全部机电部基建部通风部地测部通风助理基建副总生产副总安全副总机电副总总工程师:主体企业规程措施审批意见措施名称:15#煤胶带大巷与回风大巷联络巷施工安全技术措施审批意见:公司总工程师签字:监理单位安全技术措施审批意见措施名称:15#煤胶带大巷与回风大巷联络巷施工安全技术措施审批意见:监理工程师:年月日项目部安全技术措施内审意见措施名称:15#煤胶带大巷与回风大巷联络巷施工安全技术措施职务会审意见签字项目经理技术负责人安全负责人质量负责人机电负责人15#煤胶带大巷与回风大巷联络巷施工安全技术措施一、概述根据采掘衔接整体安排部署,为了确保通风、运输系统的安全正常运行,经公司有关领导及部门研究决定,在15#胶带大巷开掘联络巷与15#西翼回风大巷贯通,当时作为通风、运输等急用,以后另作它用。
二、施工方案1、联络巷开口位置位于15#煤胶带大巷1465米处,巷道北帮,全长60米,巷道沿煤层顶板施工,按照技术部门给定的方位掘进至停掘线为止。
设计为矩形断面,巷道掘进宽4.8米,掘进高4.15米,掘进断面19.92㎡;巷道净宽4.5米,净高4.0米,净断面18.0㎡;支护方式为锚、网、索+喷射混凝土,厚度为150mm,强度为C25。
2、巷道采用100型掘进机施工,配40型煤溜进行出煤。
开口处为斜“丁”字型,需在顶板打设3根锚索进行锁口。
回风联络巷施工安全技术措施姓名:XXX部门:XXX日期:XXX回风联络巷施工安全技术措施根据《祁兴煤矿2014 年采掘接续计划》、《安全专篇》的要求,需在原1151运输巷运输石门向东44m左右处(标高+771m)向北掘1153 回风联络巷,与1191 回风绕道贯通,形成独立的回风巷。
经矿委会研究决定,按335°方位,倾角49°施工8m煤巷,与1191回风绕道贯通,形成1153独立回风系统。
为确保施工安全,特编制本措施。
一、开口位置、方位、长度、坡度及断面积1、开口位置位于原1151运输巷运输石门向东44m左右处(标高+771m)。
2、作用:完善回风系统、行人、材料运输等。
3、方位:335°,标高:+771m。
4、总工程量:8m。
5、坡度:上山按49°施工。
6、断面积(详见施工断面图)断面:下宽3.40m,上宽2.2m,高2.2m,净断面6.16m2。
二、施工顺序按该巷道方位335°、倾角49°施工,施工8m上山与1191回风绕道贯通。
三、支护形式1、采用11#工字钢进行支护,用50 mm的木板进行背帮,进行永久性支护。
2、工字钢间距中-中为0.50m,详见(施工设计图)。
3、两帮及顶必须背严、接实,不得出现空帮、空顶现象。
四、安全技术措施(一)“一通三防”管理1、局部压入式通风(1)局部通风机及其启动装置安装在原1151 运输石门(局部通风机及其附属装置必须搭好防水遮挡,防止被裂隙水淋坏)。
(2)选用抗静电阻燃风筒,风筒的吊挂坚持“两靠一直”,风筒接口必须实现反边接法,不得出现漏风现象,风筒口到工作面的距离不得大于8 米。
(3)局部通风机设专人并挂牌管理,其他人员严禁随意停开局部通风机。
2、瓦斯防治(1)每班必须安排专职瓦斯检查员认真检查工作面的及回风流的瓦斯浓度,瓦斯浓度达到0.8%时必须停止作业,体积大于0.5m ?的空间瓦斯浓度达到2%时,必须停止作业,查明原因,进行处理,瓦斯检查必须做到“三对口”,严禁瓦斯超限作业。
回风顺槽联络巷构筑风门施工安全技术措施前言回风顺槽联络巷构筑风门是煤矿开采中非常重要的一部分,它能够保障煤矿内部的通风安全,保证煤矿工人的健康和安全。
在风门施工过程中,为了避免人员伤亡和设备事故的发生,必须加强安全技术措施,明确施工人员的责任和使命,严格遵守安全规定,确保施工能够顺利进行。
施工前的准备在进行风门施工之前,需要进行一系列的准备工作,以确保施工过程中的安全。
环境治理在施工之前,需要对现场环境进行治理,保持环境的整洁、有序。
清理现场的杂草、杂物,清理施工区域的岩石破坏、土体松动和水泥块裂缝等。
地形检查需要对施工区域进行一次细致而全面的地形检查,了解地质情况,查明洞室空间的分布、规模和特点,特别是检查工作面周围的围岩状态和裂隙情况。
设备检查在施工之前,需要对所有的设备和工具进行检查,确保它们能够顺利地运转。
对于发现故障的设备,要及时进行维修或更换,确保施工工作的连续性和顺利性。
安全培训在施工之前,需要对所有的施工人员进行安全培训,培训内容包括安全工作措施、注意事项、应急措施等。
施工中的安全技术措施洞室开挖时的安全技术措施在洞室开挖时,要进行安全技术措施,这些措施包括:•洞壁加固,采用木支架或钢支架等方法,确保洞壁在开挖过程中不会发生坍塌。
•安装通风设备,保证洞内空气流通,排出有害气体和粉尘。
•配备照明设备,保证施工现场有足够的光线。
•严格控制爆破操作,确保爆破时间不会对施工人员和设备造成影响。
•实行斜井延伸开挖,减少对环境的破坏和溃陷。
构筑风门时的安全技术措施在构筑风门时,要进行安全技术措施,这些措施包括:•确保构筑风门的材料质量,采用合格的材料进行施工。
•选用合适的构筑技术,避免损坏已有的结构,不破坏已开采的煤层,确保施工的连续性和稳定性。
•根据现场实际情况和所需的空气量来确定风门的尺寸和数量,确保风门的通风效果。
•采用防坠安全措施,保护施工人员的安全。
风门施工完成后的安全技术措施在风门施工完成后,需要进行安全技术措施,这些措施包括:•进行验收,确保风门和施工工程的质量符合要求,满足通风的需要。

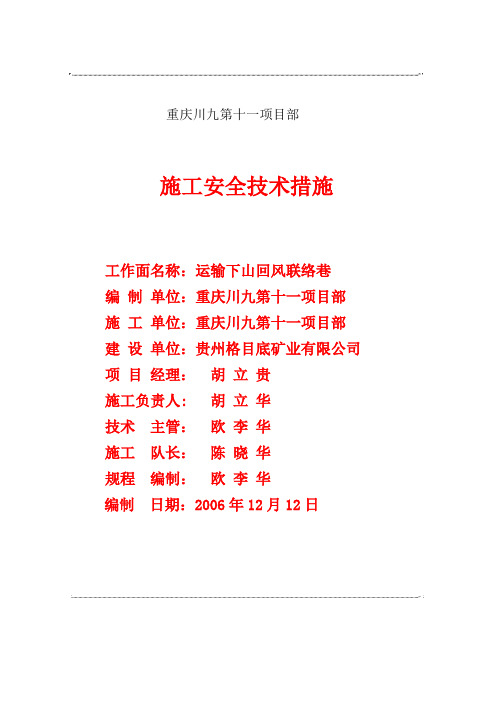

重庆川九第十一项目部施工安全技术措施工作面名称:运输下山回风联络巷编制单位:重庆川九第十一项目部施工单位:重庆川九第十一项目部建设单位:贵州格目底矿业有限公司项目经理:胡立贵施工负责人: 胡立华技术主管:欧李华施工队长:陈晓华规程编制:欧李华编制日期:2006年12月12日审批会签表施工单位:重庆川九第十一项目部运输石挑顶施工安全技术措施一、工程概况根据贵州省格目底矿业有限公司设计的玉舍煤中井运输石门皮带机头平、断面图S1036—161—1(21),运输石门挑顶从变坡点上5m 位置开始,向+1695大巷方向挑顶。
设计工程量25m,二、技术要求:1、断面规格:(见断面图)2、支护要求:(1)、采用锚网喷浆联合支护,锚杆∮20×2200mm,排间距800×800mm,喷浆厚度为100mm,强度为C20。
每根锚杆使用锚固剂4支,锚网规格∮6.5×1600×800mm,网格100×100mm。
(2)、锚索∮15.5×5300mm,间距2000mm,排距0000mm,锚盘300×300×16mm,每棵锚索使用锚固剂8支。
(3)、挑顶前由测量部门在挑顶位置给定好中、腰线。
三、安全技术措施一)、瓦斯管理1、工作面风流中瓦斯浓度达到1.0%时,不得装药放炮。
爆破地点附近20m以内风流中瓦斯浓度达到1.0%时,严禁爆破作业。
2、工作面风流中CO2浓度达到1.5%时必须停止工作,撤出人员,查明原因,制定措施,进行处理。
3、严禁停风、无风、微风及瓦斯超限作业。
4、临时停风停电造成掘进工作面CH4浓度超限,必须采取措施进行CH4排放。
如CH4浓度达到1.0%~3.0%(不含3.0%)时由瓦检员自行排放,如CH4浓度达到或超过3.0%时必须报专门排放CH4措施,经总工程师审批后,由救护队进行排放。
二)、顶板管理1、严格执行敲帮问顶制度,每次进入工作面,炮后及施工过程中,施工人员必须认真找净顶帮的活石险矸。
回风联络巷扩巷施工安全技术措施前言回风联络巷是在煤矿井下的通风系统中常见的一个区段。
回风联络巷在煤矿井下的作用是将巷道中流过的瓦斯、烟尘等有毒有害气体和粉尘吸入排风机排出井口,这是保障矿工安全的非常重要的一环。
而回风联络巷扩巷施工是回风联络巷的延长、加固或改建,其对保障矿工安全有着举足轻重的作用。
本文的目的在于介绍回风联络巷扩巷施工的安全技术措施,减少施工过程中可能存在的安全隐患,确保施工的安全可靠。
安全技术措施1.施工人员要经过专业的安全培训,持有合法的安全证书,清楚知道安全生产的法律法规和煤矿井下操作规程,熟悉设备性能及工作程序,避免由于操作失误导致的事故。
2.在工程前期要进行综合勘查,了解地质条件、水文地质条件、瓦斯等有害气体情况,制定详细的施工方案,包括施工方法、起点和终点的距离、通风系统的调整等。
3.建立现场质量监测体系,对施工现场的瓦斯含量、粉尘浓度、通风系统效率、支架、木工的质量等进行监测和检查,及时发现问题并进行处理。
4.针对回风联络巷扩巷施工的特点,采取切实有效的措施,加强通风系统的建设,确保空气的畅通,防止一旦发生事故时氧气不足而导致第二次伤害。
5.严格执行特种设备防护管理规定,保养和维护斜顶支架、悬吊支架、木工等,防止设备出现故障,影响施工质量和安全。
6.加强瓦斯抽放工作,在施工中对于产生的有害气体采取及时并切实有效的治理措施,避免因瓦斯积聚导致的爆炸、窒息事故等。
7.严格执行安全隔离制度,保护工程边坡和施工现场,禁止闲杂人等进入施工区域。
同时,要严格按照现场施工标准操作,避免振动、水压、瓦斯、火灾等安全事故。
8.制定应急预案和演练,增强应对突发事件的能力。
定期举行安全技术交底会议,对施工人员的安全意识和技术水平进行教育和提高,做好工地保卫、安全及管理工作。
总结回风联络巷是煤矿井下通风系统中非常重要的一环,而回风联络巷扩巷施工安全保障工作是回风联络巷安全运行的基础。
本文针对回风联络巷扩巷施工环节的特点,介绍了一些常见的安全技术措施。
北二下延采区14179回风联络巷开口施工及掘进的安全技术措施北二下延采区14179回风联络巷即将开口掘进,为保证施工安全顺利进行,特编制安全技术措施如下:一、施工方案:14179风巷联络巷在14177运巷开口施工,联络巷开口前在A6点往外24m 的地方沿14177下运水平巷卧底套修到17#煤,然后按方位125°2′18″进行变向掘进施工联络巷。
联络巷施工按水平施工到14179回风巷位置后变向,变向后按《14179采面设计》往前施工14179回风巷。
二、开口位置:开口位置根据现场实际情况而定,待套修见17#煤后变向开口掘进14179风巷联络巷。
三、14177下运卧底套修段巷道现状:巷道原采用29U—4700型斜腿拱形棚进行支护,其规格为下宽×中高=4.7m×3.3m,棚距为500mm。
四:14177下运套修段及14179回风联络巷支护规格:14177下运套修段及14179回风联络巷支护规格均采用29U—4700型斜腿拱形棚进行支护,其规格为下宽×中高=4.7m×3.3m,棚距为500mm。
五、施工方法:套修段施工时采用响震动小炮卧底架棚施工,循环进度为500mm,待见17#煤后变向开口掘进14179风巷联络巷进行施工,采用响小炮的方法进行掘进施工,循环进度为500mm,炮眼数为10个,每眼装药量为1个药卷,眼深为700mm,一次起爆。
五、出货方式:溜子出货。
六、通风方式:采用局部通风机进行压入式通风。
七、安全技术措施1.施工前将所需物料备齐备足,整齐码放在不影响行人、运料、通风的安全地点待用。
2.施工前将风机及其它设备设置好,并经有关部门验收合格后方可进行其它工作。
3.施工前,必须将14177下运开口开口处的抬棚支架恢复,并将其加固好。
4.施工前,必须将14177下运开口处至卧底套修段的杂物及浮货清理干净,保证后路畅通。
并采用3.0m长11#工字钢加工的铁中柱在卧底套修往后拱形棚梁下打上中柱。
肥田煤矿矿建工程C标段轨道上山回风联络巷施工安全技术措施重庆中环建设有限公司肥田煤矿矿建工程C标段项目经理部2014年12月16日目录一、工程概况 (1)二、主要生产系统 (2)三、施工方法及施工工艺 (3)四、技术保障措施 (4)五、安全保障措施 (6)重庆中环建设有限公司轨道上山回风联络巷施工安全技术措施一、工程概况轨道上山回风联络巷位于轨道上山K0+280.8m处,按照方位27°,+5‰坡度施工53.8m与回风上山贯通。
现根据业主安排,轨道上山密闭启封后立即组织施工轨道上山回风联络巷,该联络巷施工采用耙斗机配合皮带运至1285回风联络巷,经420刮板运输机运至进风斜井大倾角皮带,然后经过大倾角皮带运至地面。
1、巷道井下位置参数据肥田煤矿总工办下发的《21采区轨道上山回风联络巷施工图》,该巷道开口位置在轨道上山K0+280.8m,由于开口位置位于轨道上山碛头正前方8.9m处,因此将分为两段施工,先按坡度-5‰施工轨道上山20m,再施工轨道上山回风联络巷段,具体参数详见表1。
表1.井下坐标位置表序号巷道名称坐标坡度工程量(m)坐标类型X Y Z(底)1 轨道上山回风联络巷起点2934129.2035560128.611337.175-5‰20 终点1 2934147.5935560120.751340.7032开口点2934137.53 35560125.071337.130+5‰53.82 终点1 2934191.7835560152.72 1337.6132、巷道设计参数轨道上山回风联络巷掘进宽度为4600mm,净宽4400,净高3500mm,墙高1300mm。
采用锚网喷支护,锚杆间排距为800mm×800mm、Φ=20mm、L=2500mm;锚索为Φ21.6mm、L=6300mm的钢绞线,间排距为800mm×800mm;网片采用2000mm ×1000m、Φ=6.5mm钢筋网片;喷射砼强度为C20,喷厚100mm。
解决方案编号:LX-FS-A26315回风联络巷施工安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑回风联络巷施工安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
根据《祁兴煤矿20xx年采掘接续计划》、《安全专篇》的要求,需在原1151运输巷运输石门向东44m左右处(标高+771m)向北掘1153回风联络巷,与1191回风绕道贯通,形成独立的回风巷。
经矿委会研究决定,按335°方位,倾角49°施工8m 煤巷,与1191回风绕道贯通,形成1153独立回风系统。
为确保施工安全,特编制本措施。
一、开口位置、方位、长度、坡度及断面积1、开口位置位于原1151运输巷运输石门向东44m左右处(标高+771m)。
2、作用:完善回风系统、行人、材料运输等。
3、方位:335°,标高:+771m。
4、总工程量:8m。
5、坡度:上山按49°施工。
6、断面积(详见施工断面图)断面:下宽3.40m,上宽2.2m,高2.2m ,净断面6.16m2。
二、施工顺序按该巷道方位335°、倾角49°施工,施工8m 上山与1191回风绕道贯通。
三、支护形式1、采用11#工字钢进行支护,用50㎜的木板进行背帮,进行永久性支护。
2、工字钢间距中-中为0.50m,详见(施工设计图)。
3、两帮及顶必须背严、接实,不得出现空帮、空顶现象。
四、安全技术措施(一)“一通三防”管理1、局部压入式通风(1)局部通风机及其启动装置安装在原1151运输石门(局部通风机及其附属装置必须搭好防水遮挡,防止被裂隙水淋坏)。
(2)选用抗静电阻燃风筒,风筒的吊挂坚持“两靠一直”,风筒接口必须实现反边接法,不得出现漏风现象,风筒口到工作面的距离不得大于8米。
(3)局部通风机设专人并挂牌管理,其他人员严禁随意停开局部通风机。
2、瓦斯防治(1)每班必须安排专职瓦斯检查员认真检查工作面的及回风流的瓦斯浓度,瓦斯浓度达到0.8%时必须停止作业,体积大于0.5m?的空间瓦斯浓度达到2%时,必须停止作业,查明原因,进行处理,瓦斯检查必须做到“三对口”,严禁瓦斯超限作业。
(2)工作面开工前,必须严格按规定安装安全监控系统,工作面安装低浓度瓦斯传感器,其报警浓度≥0.8%,断电浓度≥1.5%,复电浓度<0.80%。
(3)工作面无风或风量不足时严禁作业。
(4)必须安装好“三专两闭锁”装置,确保正常使用。
(5)每两天必须对“两闭锁”装置作一次实验,发现问题及时进行处理,确保正常使用,并做好记录。
(6)每两天必须演示电器开关的跳闸试验,并做好记录。
(7)施工队的班组长、管理人员必须携带便携式瓦斯自动检测报警仪,随时检查瓦斯浓度变化情况,发现瓦斯异常,必须立即停止作业,撤出人员,立即查明原因进行处理,待瓦斯恢复正常后方可恢复作业,严禁瓦斯超限作业。
3、防灭火(1)工作面严禁出现明火和烟火。
(2)工作面严禁存放易燃物品。
(3)加强机电设备管理,防止产生电火花。
(4)防止其它火源。
(5)工作面配备一定数量的灭火器材。
(二)顶板管理1、总工办加强地质考查,掌握顶底板岩性特征及强度特征。
2、严格执行“敲帮问顶”制度,每班施工前或放炮后,由班组长指定有经验的人员,使用长把工具将帮、顶上的危石活矸找掉,防止片帮掉渣伤人,由工作面安全员监督执行,确认安全后方可进行施工作业。
3、掘进工作面必须及时搞好临时支护,用不小于直径14cm的圆木支护,严禁空顶作业,支护质量达到设计要求。
4、失效的支护及时维护,其维修支护顺序由外向里依次进行。
5、永久性支护之前必须先进行临时支护。
6、掘进工作面迎头必须加强顶板管理,避免放炮后造成迎头大面积冒落。
7、掘进工作面过断层、裂隙、松软煤层时的安全技术措施(1)加强掘进工作面的地质调查工作,根据掌握的地质资料及时制定具体的施工方法和安全措施,否则不准施工。
(2)在破碎带中掘进,应做到一次成巷,尽可能缩短围岩暴露时间,减少顶板暴露后的离层,提高顶板的稳定性。
(3)施工过程中要严格执行操作规程、交接班制度和安全检查制度。
(4)掘进工作面临近断层、过松软地段时,巷道支护和材料要达到设计要求。
(5)采用爆破落岩时,要尽量多打眼、少装药、放小炮,尽量保持围岩稳定性、爆破后顶板难以控制与管理,有冒顶危险时就改用手镐掘进。
(6)严禁空顶作业,及时进行临时支护。
(7)当顶板特别松软破碎时,使用密集型前探梁,增强破碎顶板的稳定性与承载能力。
(8)在顶板岩性突变地段,要及时打点柱支护突变带顶板,对伞擔状危岩及时敲掉。
(9)巷道临近断层等地质构造带时,要加强对瓦斯的检查及断层的疏排水工作。
(三)爆破管理1、火工产品的管理(1)必须选用安全等级不小于三级的煤矿许用安全炸药和煤矿许用电雷管。
(2)建立领、用、退制度,分装分运,雷管入箱上锁,工作面严格执行炸药、雷管和电气设备三隔离制度,领退制度由爆破员落实,安全员监督检查。
(3)井下火工品使用情况由当班安全员负责监督,并在炸材使用本上签字。

(4)认真填写火工品使用的各种记录。
当班剩余的火工品爆破员必须及时退库,并同炸材保管员核对清楚并签字。
2、装药爆破(1)装配引药必须在顶板完好、支护完整、避开电气设备的地点进行,其数量以实际需要为限。
(2)装药前必须清除炮眼内的岩粉,装药后用粘土封实,且必须使用水炮泥。
(3)放炮连线及通电工作只能由爆破员一人操作。
(4)放炮前带班矿长与班组长必须清点人数,设置专人警戒,放炮母线的长度不少于300米(岩石段掘进)。
每次放炮站必须设在副井底避难硐室内,主副斜井井底以上50m范围内必须站岗警戒,撤出警戒范围内的人员后方可放炮。
(详见岗哨布置图)(5)严格执行“一炮三检”和“三人连锁放炮”制度,放炮站岗、撤人必须符合规定。
(6)处理残爆、拒爆时严格按《煤矿安全规程》第341条和第342条的规定执行。
341条:通电以后拒爆时,爆破工必须先取下把手或钥匙,并将爆破母线从电源上摘下,扭结成短路,再等一定时间(使用瞬发电雷管时,至少等5min;使用延期电雷管时,至少等15min),才可沿线路检查,找出拒爆的原因。
342条:处理拒爆、残爆时,必须在班组长指导下进行,并应在当班处理完毕。
如果当班未能处理完毕,当班爆破工必须在现场向下一班爆破工交接清楚。
处理拒爆时,必须遵守下列规定:(一)由于连线不良造成的拒爆,可重新连线起爆。
(二)瞎炮时,在距拒爆炮眼0.3m以外另打与拒爆炮眼平行的新炮眼,重新装药起爆。
(三)严禁用镐刨或从炮眼中取出原放置的起爆药卷或从起爆药卷中拉出电雷管。
不论有无残余炸药严禁将炮眼残底继续加深;严禁用打眼的方法往外掏药;严禁用压风吹拒爆(残爆)炮眼。
(四)处理拒爆的炮眼爆炸后,爆破工必须详细检查炸落的煤、矸,收集未爆的电雷管。
(五)在拒爆处理完毕以前,严禁在该地点进行与处理拒爆无关的工作。
(四)机电1、设备选型符合规程规定要求,配电点和其它机电设备设专人管理。
2、电器设备必须设在地面,井下的所有电气设备必须安设“三专两闭锁”确保正常使用。
3、电缆吊挂按电压等级自上而下分别敷设,并与防尘反风管路分别敷设在巷道两帮。
4、送电前必须先检查瓦斯浓度。
5、禁止带电检修和搬迁电气设备,检修设备时悬挂警示标志。
6、电气设备及电缆不得存放在有水的地点。
7、放炮前必须把电钻、风钻及工具移到躲避硐室内。
8、必须做到“三无、四有、三坚持”。
9、由机电矿长负责,在施工地点安设一台直通地面值班室的电话,加强检查及维护,确保通风畅通无阻。
(五)运输1、采用绞车提升运输,从轨道上山到井底车场、再经副斜井提升至地面。
2、使用绞车必须符合下列规定(1)每次使用绞车前,必须先对绞车联结装置、压柱、信号、刹车、钢丝绳、轨道等彻底检查一遍,确认无问题后,方可正常提升。
(2)每次使用绞车时,操作要慢、稳,避免急开车。
(3)绞车提升信号为“一停、二上、三下、四慢上、五慢下”。
每次提升时,信号必须联系清楚,若信号不明,必须重新联系,严禁用其它信号代替电铃信号。
(4)提升时,绞车司机要精力集中,注意观察绞车及钢丝绳的运转情况,若有异常,立即刹车查明原因处理好后方可正常提升。
(5)上山提升时,若遇矿车跳道,处理时司机必须刹住车闸,由其他人员进行处理。
处理时,矿车下方严禁有人。
(6)严格执行:“开车不行人,行人不开车”制度,提升时,矿车下方及钢丝绳运行范围内严禁有人。
(7)每次提升时前,必须检查矿车连结情况和轨道情况,确认无问题后,方可发信号提升。
(8)提升时,每次只能提升一个重车,严禁多挂多提。
(9)提升期间必须带电放车,严禁不带电放飞车。
(10)司机必须由经培训合格熟悉绞车性能的人员担任,其它人员不得任意操作。
3、地面采用人力推车运输,每次每人只能推一辆车,推车人员必须目视前方,发现前方有人行走或其它异常情况时必须立即减速,严禁放飞车。
4、推车运输的人员精力必须集中,过岔道或转弯处必须减速慢行,并发出警号,防止运行的矿车撞人。
(六)防治水1、掘进期间,总工办加强水文地质勘查工作,必须坚持“预测预报、有疑必探、先探后掘、先治后采”的原则。
2、施工中发现有透水征兆,如工作面出现挂红、挂汗、空气变冷,发现雾气、水叫、顶板淋水加大、顶板来压,底板鼓起或产生裂隙,发现淋水、水色发浑有臭味等异常时,必须停止作业,将该工作面及其他受威胁地点的所有人员沿避灾路线迅速撤出,同时报告调度室。
待采取针对性安全措施进行处理,确认无危险后方可进行施工。
3、1153回风联络巷探放水安全技术措施1153回风联络巷掘进,为确保掘进期间防治水工作,应采取以下措施。
(1)加强水害分析预报防治工作,必须坚持“预测预报、有掘必探、有疑必探、先探后掘、先治后采、监测监控”的原则。
