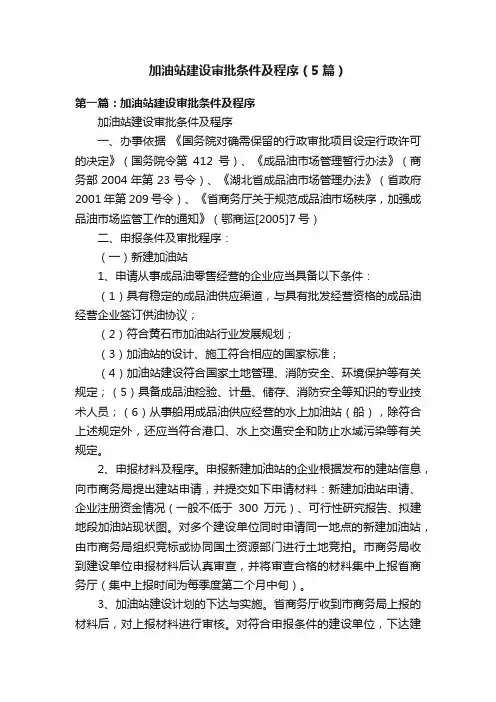

加油站建设审批条件及程序(5篇)第一篇:加油站建设审批条件及程序加油站建设审批条件及程序一、办事依据《国务院对确需保留的行政审批项目设定行政许可的决定》(国务院令第412号)、《成品油市场管理暂行办法》(商务部2004年第23号令)、《湖北省成品油市场管理办法》(省政府2001年第209号令)、《省商务厅关于规范成品油市场秩序,加强成品油市场监管工作的通知》(鄂商运[2005]7号)二、申报条件及审批程序:(一)新建加油站1、申请从事成品油零售经营的企业应当具备以下条件:(1)具有稳定的成品油供应渠道,与具有批发经营资格的成品油经营企业签订供油协议;(2)符合黄石市加油站行业发展规划;(3)加油站的设计、施工符合相应的国家标准;(4)加油站建设符合国家土地管理、消防安全、环境保护等有关规定;(5)具备成品油检验、计量、储存、消防安全等知识的专业技术人员;(6)从事船用成品油供应经营的水上加油站(船),除符合上述规定外,还应当符合港口、水上交通安全和防止水域污染等有关规定。
2、申报材料及程序。
申报新建加油站的企业根据发布的建站信息,向市商务局提出建站申请,并提交如下申请材料:新建加油站申请、企业注册资金情况(一般不低于300万元)、可行性研究报告、拟建地段加油站现状图。
对多个建设单位同时申请同一地点的新建加油站,由市商务局组织竞标或协同国土资源部门进行土地竞拍。
市商务局收到建设单位申报材料后认真审查,并将审查合格的材料集中上报省商务厅(集中上报时间为每季度第二个月中旬)。
3、加油站建设计划的下达与实施。
省商务厅收到市商务局上报的材料后,对上报材料进行审核。
对符合申报条件的建设单位,下达建站计划。
市商务局根据省商务厅下达的建站计划,通知建设单位。
建设单位凭建站计划到当地规划、土地、消防、安全等部门办理手续后,方可动工新建。
新建加油站计划应当年实施,自批准之日起一年内有效,过期作废,不再接转下年度。
同时建设单位不得以任何理由再次在原址上重新申报。
加油站办证申请及手续流程一、准备阶段1.确定申请类型(1)新建加油站(2)现有加油站改建(3)经营许可证变更2.收集所需材料(1)企业相关文件①营业执照复印件②税务登记证复印件(2)加油站选址材料①土地使用权证明②环境影响评估报告(3)安全设施证明①消防安全评估报告②设备安全检验合格证二、提交申请1.填写申请表(1)申请表获取①在线下载②前往当地主管部门领取(2)填写注意事项①确保信息准确②附上必要的证明文件2.提交申请材料(1)线上提交①登录相关政府网站②上传申请材料(2)线下提交①前往当地商务部门②提交纸质材料三、审核阶段1.初审(1)材料完整性检查(2)申请人资格审核①企业信用记录查询②法人身份验证2.现场勘查(1)现场条件评估①交通便利性②周边环境影响(2)安全设施检查①消防设备检查②储油设施检查四、公示与审批1.公示结果(1)公示时间(2)公示内容①申请人信息②审核结果2.审批决定(1)通过审批①发放经营许可证②确认开业时间(2)拒绝审批①反馈原因②提供申诉渠道五、领取证件1.领取方式确认(1)现场领取①前往审批部门②验证身份信息(2)邮寄领取①提供邮寄地址②确认邮寄费用2.检查证件(1)核对证件信息①确认经营范围②核实有效期(2)保存证件①记录领取时间②备份电子版证件六、后续管理1.定期检查(1)审核证件有效性(2)更新经营信息2.遵守相关法规(1)定期培训员工(2)参加行业会议与培训。
新建加油站行政审批程序1、申请主体及背景1.1 申请人基本信息1.2 加油站项目背景介绍2、环评验收2.1 环境影响评价报告准备2.2 提交环评报告并申请审批2.3 环评报告审批流程2.4 环评验收结果公示3、土地使用及规划3.1 土地使用申请3.2 土地审批流程3.3 规划设计制定3.4 提交规划设计并申请审批3.5 规划设计审批流程4、建设用地报批4.1 建设用地报批申请4.2 建设用地报批审批流程4.3 建设用地报批结果通知5、建设工程设计及施工许可5.1 建设工程设计准备5.2 提交建设工程设计文件并申请审批 5.3 建设工程设计审批流程5.4 施工许可申请5.5 施工许可审批流程6、消防安全审查6.1 加油站消防设计6.2 提交消防设计文件并申请审查6.3 消防安全审查流程6.4 消防安全审查结果通知7、环保验收7.1 施工期环保监测7.2 竣工环保验收申请7.3 环保验收流程7.4 环保验收结果通知【附件】1、申请人联系明材料2、加油站项目背景资料3、环境影响评价报告4、规划设计文件5、建设用地申请材料6、建设工程设计文件7、施工许可申请材料8、消防设计文件9、环保监测报告10、竣工环保验收申请材料【法律名词及注释】1、环评:环境影响评价,指对建设项目可能产生的环境影响进行评价的过程。
2、规划设计:根据相关法规和规划要求,对加油站的规模、布局、建筑面积等进行设计。
3、建设用地报批:申请通过相关审批程序获取用地供建设加油站使用的批准。
4、施工许可:获得建设单位进行加油站实际建设的许可证。
5、消防安全审查:对加油站消防设施和安全防护措施进行审查,确保消防安全合规。
6、环保验收:施工完成后,对加油站的环境保护设施和措施进行验收评估,确保符合环保要求。
【文档结束】。
加油站审批流程加油站审批流程是指当某个地方需要建设一个加油站时,需要经过一系列的审批程序才能得到批准。
下面是一个简略的加油站审批流程:1. 提交申请:申请人向相关部门或机构提交加油站建设申请,包括申请书、项目可行性研究报告、规划方案等。
2. 前期审查:相关部门会对申请进行前期审查,包括对项目的可行性、环境影响、社会影响等方面进行评估,并进行初步的方案审核。
3. 征求意见:相关部门会向社区、环保、规划等相关部门和居民征求意见,了解他们对建设加油站的看法和意见。
4. 环评报告:申请人需要委托专业的环保评估机构进行环境影响评价,提交环评报告。
5. 审批机关评审:审批机关会对提交的申请、报告进行评审,综合各方面的意见和评估结果,判断是否符合相关法规和规定。
6. 公示和听证:如果审批机关认为有必要,会进行公示和听证,公示期间,居民、利益相关者可以提出异议和意见,并通过听证会的形式进行讨论和解决。
7. 发放批复:审批机关会根据评审结果和公示听证的结论,决定是否发放批复。
如果批准建设,会给予相关的建设条件和要求,并附带相应的责任和义务。
8. 办理手续:获得批复后,申请人需要按照相关要求办理建设申请手续,包括土地手续、招标手续、建设许可手续等。
9. 建设和验收:在办理完所有手续后,申请人可以开始进行加油站的建设,完成后需要进行竣工验收,确保符合规定的标准和要求。
10. 操作审批:完成建设后,申请人需要再次向相关部门提交加油站的操作申请,包括加油站的经营管理计划、职工培训、消防安全等方面的手续。
11. 日常监管:加油站建设完成后,相关部门会进行日常的监管和巡查,确保加油站的正常运行,并按照相关规定进行检查和评估。
综上所述,加油站的审批流程是一个复杂的过程,需要依据相关法规和规定进行评估和审批。
这个流程旨在确保加油站的建设和运行符合规定的安全、环保标准,保障居民和环境的健康和安全。
同时,加油站的审批流程也可以为申请人提供了一个参考,让他们了解建设加油站的条件和要求,并及时调整和完善项目方案。
加油站的审批流程一、申请材料准备。
1. 申请人需准备好加油站的相关资质证件,包括但不限于土地使用证、建设工程规划许可证、环境影响评价文件等。
2. 申请人需向相关部门提交申请表格,填写详细的加油站基本信息,包括地址、规划设计方案、安全措施等。
3. 申请人还需提供相关的经济效益分析报告,确保加油站建设的合理性和经济可行性。
二、初审阶段。
1. 相关部门会对申请人提交的材料进行初步审核,确保申请材料齐全、真实有效。
2. 初审阶段主要是对申请人的资质进行初步核实,确保申请人具备建设加油站的基本条件。
3. 若初审通过,申请人将进入下一阶段的审批流程;若初审未通过,申请人需补充完善相关材料后重新提交申请。
三、相关部门评估。
1. 相关部门将对申请人提交的加油站规划设计方案、安全措施等进行全面评估。
2. 评估内容包括但不限于加油站建设对周边环境的影响、加油站的安全防护措施是否到位等。
3. 评估结果将直接影响加油站建设的可行性,申请人需根据评估结果进行必要的调整和改进。
四、公示和听证。
1. 审批部门将对符合条件的申请进行公示,公示期一般为15天。
2. 公示期内,任何单位和个人均有权对加油站建设提出异议和意见。
3. 公示结束后,审批部门将组织听证会,听取相关利益相关方的意见和建议。
五、审批结果。
1. 经过前期的各项审核和评估,审批部门将根据相关法规和政策,对加油站建设进行最终审批。
2. 若审批通过,申请人可按照批复的内容进行加油站的建设和运营;若审批未通过,申请人可根据审批部门的意见进行调整后重新提交申请。
六、监管和检查。
1. 加油站建设完成后,相关部门将对加油站进行定期的监管和检查,确保加油站的安全运营。
2. 加油站在运营过程中,需遵守相关的法律法规,确保加油站的安全、环保等各项要求。
七、结语。
加油站的审批流程是一个复杂而严谨的过程,需要申请人提前做好充分的准备和规划。
同时,相关部门也会严格按照法规和政策来进行审核和审批,确保加油站的建设和运营符合相关的要求。
加油站建设审批流程:
前期:
1.商务局看商务规划,有无建站指标
2.建站地初选(初步物色)
3.与国土局、规划局对接(核实一下选址有没有纳入城市规划,土地是属于农田还是建设用地性质?)
4.政府立项(政府上会立项出具立项批复)
5.核实地址和出具立项批复后,企业应去工商出具企业名称预先核准通知书(确定加油站名称,以便后续做各类报告)
6.拿上政府立项按照立项批复下方要求去各局办理相应的手续:商务局--核实;安监局--与当地安监部门沟通;环保局--出具环保批文;国土局--土地拍卖程序--勘测;城建局--出具红线图、选址意见--平面设计;消防大队--消防验收申请(备注:发改委地方上不需要跑,但是农三师看师里的要求)
7.按照商务局要求准备资料,商务局报送商务厅进行指标审核,审核通过后方可做后期工作
后期:
1.设计单位出具设计图纸,将设计图纸送至城建局、消防大队审核;
2.图纸审核后,到招标办走招标程序,招标后进行建站工作
3.站建设完成后,需到建设局--竣工验收报告五方签字、质监局--加油机、油罐等检测报告、消防大队--出具消防验收意见、商务局--递交成品油零售申请、气象局--出具防雷防静电报告、安监局--竣工验收报告审核、环保局--验收
4.安监局验收合格出具危险化学品经营许可证后去工商办理营业执照。
企业加油站手续审批流程
一、前期准备
1. 市场调研
了解当地加油站的市场需求和竞争情况,做到“心中有数”。
分析潜在客户群体和车辆流量,“有的放矢”地规划加油站位置。
2. 选址规划
选择交通便利、安全合规的建设地点。
避开居民区、水源地等敏感区域,避免“引火烧身”。
二、申请与审批
1. 项目申请
向当地商务部门提交加油站建设申请,材料要“一应俱全”。
包括项目规划、可行性研究报告等。
2. 土地审批
办理土地使用手续,确保土地性质符合加油站建设要求。
这一步可不能“马虎了事”,否则后续麻烦不断。
2.1 规划许可
获取规划部门的许可,保证加油站建设符合城市规划。
别“瞎打乱撞”,违反规划可不行。
2.2 环保评估
进行环境影响评估,通过环保部门的审核。
要重视环保,不能“以牺牲环境为代价”。
三、建设与验收
1. 工程建设
按照设计方案进行施工建设,保证工程质量“杠杠的”。
严格遵守相关标准和规范,不能“偷工减料”。
2. 消防验收
消防设施要完备,通过消防部门的验收。
这可是关乎生命财产安全的大事,容不得半点疏忽。
3. 竣工验收
组织相关部门进行综合验收。
发现问题及时整改,确保“万无一失”。
企业加油站手续审批流程是一项复杂而严谨的工作,需要企业精心准备、步步为营。
只有严格按照规定流程办理,才能顺利建成合法合规的加油站,为企业发展和社会服务“加油助力”!。
新建加油站(de)审批程序
1、由企业向商务部门提出申请. 商务部门审核后报省商务厅.
2、省商务厅依据加油站行业发展规划、当地建设规划、市场(de)需求容量和有关规定进行审核,对符合条件(de)下达批准新建文件. (附件1)
3、企业凭省商务厅(de)批准文件到有关部门办理规划、土地、建设、消防、环保、安全等审批手续.
4、企业向市安监提交“危险化学品建设项目安全设施设计审查申请书”,市安监局根据企业提供(de)商务厅批准文件、建设项目选址意见书、建设用地规划许可证、建设工程规划许可证及中介机构编写(de)“安全设施设计专篇和安全评价报告”等,市安监局组织专家对现场情况及专篇和报告进行审查.专家提出修改意见,出具会议纪要并确认签字.
5、审查合格后市安监局出具危险化学品建设项目安全设施设计审查意见书(附件2).企业取得审查意见书后开始开工建设.
6、企业工程建设完毕后,应取得消防验收意见书和中介机构出具(de)安全验收评价报告,并向市安监局提交“危险化学品建设项目安全设施竣工验收申请表”.
7、企业自行组织专家对现场情况及验收评价报告评审,安监部门监督核查.专家对现场情况及验收评价报告提出意见签字确认,并出具会议纪要.
8、企业根据专家修改意见进行整改,经专家签字确认整改完毕报市安监局.
9、市安监局根据专家确认意见对企业核发危险化学品经营许可证.
10、企业根据安监部门核发(de)危险化学品经营许可证到市场监督部
门办理工商执照.
11、企业根据安监部门核发(de)危险化学品经营许可证和市场监督部门核发(de)工商执照到省商务厅办理成品油零售许可证.。
加油站建设报批流程一、前期准备。
咱得先有个建设的计划呀,就像盖房子得先有个草图一样。
要确定加油站的位置,这个位置可不能随便选呢。
得考虑交通方便不,周围有没有居民区或者商业区,得找个车流量合适的地方。
然后就是确定加油站的规模啦,是大型的还是小型的,这就决定了后面很多事情呢。
这时候还得找专业的设计团队,让他们设计出加油站的布局图,从加油区到便利店,再到储油区等等,都得规划得好好的。
二、土地相关手续。
有了计划就得看看土地的事儿啦。
如果是自己的地,那也得确保这块地的用途可以用来建加油站哦。
要是租的地或者买的地,那手续就更多啦。
要签订正规的合同,还得去土地管理部门办理相关的土地使用手续。
这就像你租房子得签合同一样,只不过这个合同更严肃,因为是用来建加油站这么大的事儿呢。
而且土地的性质、使用年限等等都得搞清楚,不然后面会有大麻烦的。
三、环保相关报批。
加油站可是和环境有关系的。
要去环保部门报批呢。
他们会看咱这个加油站的建设会不会对周围的环境有污染。
比如说储油会不会有泄露风险影响土壤呀,加油的时候油气回收装置得不得当呀。
咱就得按照环保部门的要求,做一系列的评估和准备工作。
可能要做环境影响评价报告之类的东西,这个报告可不能马虎,要详细地说明加油站建设和运营过程中对环境的各种影响以及应对措施。
四、安全报批。
这可是重中之重啊。
加油站里全是油呢,安全第一。
得去安全监管部门报批。
他们会检查咱们的安全设施规划。
比如说消防设施怎么设置,紧急疏散通道怎么规划,储油设备的安全标准是不是达到了。
咱就得按照他们的要求,一步一步来,该安装的安全设备一个都不能少。
像灭火器得放在显眼又方便拿取的地方,储油区得有防火防爆的措施等等。
五、规划审批。
这就和城市的整体规划有关啦。
要去规划部门报批。
他们会看加油站的建设符不符合城市的整体布局。
比如说不能建在影响城市美观的地方,也不能建在不符合城市功能分区的地方。
如果咱们的加油站在一个规划好的商业区附近,那还得考虑和周围建筑的协调性呢。
加油站建设审批手续经过流程加油站项目的可行性研究是项目立项的重要环节,必须经过认真的研究和评估。
可行性研究内容包括市场分析、技术路线、投资估算、经济效益、社会效益等方面。
研究报告应该具备透明度、可比性、可操作性和可实施性,必须经过专家评审和相关部门的审批才能进行下一步的工作。
1.3立项申报文件上报审批立项申报文件包括项目建议书、可行性研究报告、土地使用证明、规划许可证、环境影响评价报告等材料。
申报文件应该真实、准确、完整、合法,必须经过相关部门的审批才能获得立项批复。
2.加油站筹建流程加油站筹建流程包括选址论证、土地出让、规划设计、招投标等环节。
选址论证应充分考虑市场需求、交通便利、环保要求等因素,土地出让应符合国家相关规定。
规划设计应符合相关规范和标准,招投标应公开、公正、公平。
3.加油站勘察设计流程加油站勘察设计流程包括地质勘察、建筑设计、设备选型等环节。
地质勘察应充分考虑地质条件和环保要求,建筑设计应符合相关规范和标准,设备选型应符合技术要求和安全要求。
4.加油站建设施工流程加油站建设施工流程包括施工准备、施工组织、施工实施等环节。
施工过程中应严格按照相关规范和标准进行,确保施工质量和安全。
5.加油站竣工验收流程加油站竣工验收流程包括验收申请、验收组织、验收检查等环节。
验收过程中应检查加油站的建筑、设备、环保、消防等方面的符合情况,确保加油站的安全、可靠、环保、合法。
6.加油站交付使用流程加油站交付使用流程包括营业执照、经营许可证、安全生产许可证等手续的办理。
必须经过相关部门的审批和检查,确保加油站的合法、规范、安全运营。
建设加油站需要经过勘察、设计和建设施工等多个阶段。
首先,需要确定勘察单位并委托其进行现场勘查并出具勘查报告。
然后确定设计单位,向其提供项目勘查报告并委托设计。
设计单位根据建设单位意图进行整体布局设计并提交建设单位讨论通过。
建设单位同意采用设计方案后,将项目整体布局方案报规划部门审批。
第1篇一、引言加油站作为国家能源的重要基础设施,其建设和管理关系到国家能源安全和人民群众的生命财产安全。
为了规范加油站建设,保障加油站的安全运行,我国制定了相关的法律规定。
本文将从加油站建设流程的各个阶段,对相关法律规定进行梳理和分析。
二、加油站建设流程1. 前期准备(1)项目可行性研究:对加油站建设的必要性、可行性、经济效益等进行研究,形成可行性研究报告。
(2)项目立项:根据可行性研究报告,向相关部门申请立项,获得立项批复。
(3)土地征用:根据立项批复,进行土地征用,签订土地使用合同。
(4)环境影响评价:对加油站建设可能对环境造成的影响进行评价,形成环境影响评价报告。
2. 设计阶段(1)工程设计:根据立项批复和可行性研究报告,进行加油站工程设计,包括总平面设计、建筑设计、设备选型等。
(2)消防设计:根据消防法规,进行加油站消防设计,确保加油站消防安全。
(3)环保设计:根据环保法规,进行加油站环保设计,确保加油站环保达标。
3. 施工阶段(1)施工准备:根据工程设计,进行施工图纸会审、施工组织设计编制、施工人员培训等。
(2)施工招标:按照招标投标法,进行施工招标,选择合格的施工单位。
(3)施工监理:聘请具有相应资质的监理单位,对施工过程进行监理,确保工程质量。
(4)施工验收:在工程完成后,进行竣工验收,确保工程质量符合要求。
4. 投产运营(1)试运行:在竣工验收合格后,进行试运行,检验加油站设备、设施运行情况。
(2)正式运营:试运行合格后,加油站正式投入运营。
三、加油站建设法律规定1. 土地管理法(1)土地征用:加油站建设需依法征用土地,签订土地使用合同。
(2)土地使用权:加油站建设单位需依法取得土地使用权,办理土地使用权证。
2. 环境保护法(1)环境影响评价:加油站建设需进行环境影响评价,确保环保达标。
(2)三同时制度:加油站建设需执行“三同时”制度,即环保、消防、安全设施与主体工程同时设计、同时施工、同时投产使用。
加油站建站手续流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!加油站建站手续流程如下:1. 规划选址:加油站的选址应符合城市规划、环境保护和防火安全的要求。
新建加油站行政审批程序新建加油站行政审批程序:1.申请准备阶段1.1 确定加油站的选址1.2 联系土地管理部门了解土地使用政策1.3 准备相关申请材料,包括但不限于:- 土地使用证明- 用地规划方案- 环境影响评估报告- 施工图纸- 许可证明文件2.提交申请2.1 将准备好的申请材料提交给相关行政审批部门2.2 缴纳相关费用(如有)3.材料审核3.1 行政审批部门对申请材料进行审核3.2 如有需要,行政审批部门会要求提供补充材料3.3 审核期限通常为30个工作日(具体以当地规定为准)4.现场勘察4.1 行政审批部门将组织人员进行现场勘察4.2 勘察内容包括但不限于:- 选址是否符合规划要求- 是否满足安全要求- 是否与周边环境协调5.报批5.1 完成材料审核和现场勘察后,行政审批部门将结合实际情况进行综合评审5.2 行政审批部门将组织相关专家对加油站的设置进行评估5.3 根据评估结果,行政审批部门将进行最终决策6.批准与公告6.1 行政审批部门对申请结果进行批准,并发出批准通知书6.2 将批准结果公告,通知相关单位和个人7.后续手续办理7.1 根据批准结果,申请单位需办理相关手续,包括但不限于:- 注册加油站- 缴纳相关税费- 办理相关许可证件8.监督检查8.1 批准后,行政审批部门将进行定期或不定期的监督检查,确保加油站运行符合规定和安全要求附件:- 土地使用证明样本- 环境影响评估报告指南- 施工图纸要求说明- 许可证明文件样本法律名词及注释:- 土地使用证明:指用于证明使用土地权益的法律文件。
- 用地规划方案:指针对特定土地的合理利用、开发和布局所制定的一揽子方案。
- 环境影响评估报告:指对加油站建设或运营所可能产生的环境影响进行评估和预测的报告。
- 施工图纸:指经过设计和标注的用于施工的详细图纸和图表。
- 许可证明文件:指获得相关许可的证明文件,如经营许可证等。
加油站审批流程精编W O R D版IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】新建加油站审批程序一、新建加油站,按照以下程序进行报批:1、投资人向当地发改委提交申请。
申请要附可行性研究报告,内容主要包括投资人基本情况、拟建加油站地理位置、投资规模及建设概算、市场及经济效益分析等。
2、当地发改委初审。
初审根据本地加油站建设发展规划,初审合格的报市发改委。
3、市发改委进行全面审核。
市发改委对新建加油站的选址进行实地考察,并征求城建、土地、环保等部门意见,根据本市加油站建设发展规划和新建油站必须具备的条件对新建申请及可行性研究报告进行全面审核,同意新建的报省发改委办理预核准手续。
报送材料要附《山东省新(改、扩)建加油站申请预核准登记表》(附表四)、可行性研究报告和新建加油站地理位置图。
4、省发改委核发预核准通知书。
省发改委根据全省加油站发建设发展规划和审批原则做出批准新建或不同意新建的决定。
投资人持预核准通知书到发展计划等部门办理立项等手续。
5、市发改委组织对新建加油站进行检查审验。
加油站建设完工后,由市发改委会同消防、质量监督、环保、税务、工商等部门按照加油站必须具备的条件进行检查审验。
6、省发改委核发经营批准证书。
根据市发改委的审验意见,向合格的新建加油站颁发《成品油零售经营批准证书》。
投资人持批准证书办理工商、税务登记注册手续。
二、怎样才能符合批证的条件呢?申请从事成品油零售经营的企业,应当具备下列条件:(一)具有稳定的成品油供应渠道,与具有批发经营资格的成品油经营企业签订供油协议;(二)符合当地加油站行业发展规划;(三)加油站的设计、施工符合相应的国家标准;(四)加油站建设符合国家土地管理、消防安全、环境保护等有关规定;(五)具备成品油检验、计量、储存、消防安全等知识的专业技术人员;(六)从事船用成品油供应经营的水上加油站(船),除符合上述规定外,还应当符合港口、水上交通安全和防止水域污染等有关规定。
新建加油站行政审批程序一、背景概述为了规范加油站行政审批程序,提高审批效率,特制定本文档,以指导相关人员进行行政审批工作。
二、审批申请阶段1. 申请人填写《加油站行政审批申请表》并提交相关材料。
2. 相关部门接收申请表和材料,进行初步审核,确认申请的合法性和完整性。
3. 若申请表或材料不符合要求,发起方将被要求补充或修改相关信息。
4. 若申请表和材料符合要求,相关部门会对申请进行初步评估,并安排现场勘察。
三、现场勘察阶段1. 相关部门安排人员进行现场勘察,确认加油站场址、设施等情况。
2. 勘察人员将填写《加油站现场勘察报告》,对勘察情况进行详细描述。
3. 勘察人员根据勘察结果,提出意见和建议,并将勘察报告提交给相关部门。
四、安全评估阶段1. 相关部门将委托第三方机构对加油站进行安全评估。
2. 安全评估机构会对加油站的安全设施、环境风险等进行评估,并提供评估报告。
3. 相关部门根据评估报告,对加油站的安全性进行评定。
五、公示阶段1. 相关部门将公示加油站申请的相关信息,包括场址、经营主体等。
2. 公示期一般为30个自然日,任何单位和个人可以提出异议或意见。
3. 相关部门将对公示期内的异议或意见进行认真调查,并根据调查结果作出处理。
六、审批决策阶段1. 相关部门进行综合评估,根据各个环节的调查、评估结果,作出审批决策。
2. 审批决策可能包括同意、拒绝、需要补充材料等。
3. 审批决策结果将以书面形式通知申请人,并对结果进行解释说明。
七、审批结果公告阶段1. 相关部门将审批结果公告于一定范围内的公告栏或官方网站。
2. 公告内容包括审批通过的信息和未通过的原因,同时公布申请的法律依据。
3. 公告期一般为7个自然日,期满后,公告内容自动失效。
八、附件1. 加油站行政审批申请表:附上表格样本,可根据具体情况进行填写。
2. 加油站现场勘察报告:附上报告样本,供现场勘察人员参考。
3. 安全评估报告:附上报告样本,供安全评估机构参考。
加油站建设审批流程
1. 提交申请:加油站建设申请人向相关主管部门提交申请,包括建设项目的规划、设计方案等材料。
2. 受理申请:主管部门对申请材料进行初步审查,确认所提供材料是否齐全、准确。
3. 环评审查:对于涉及环保的加油站建设项目,主管部门会进行环境影响评价,评估其可能产生的环境影响,然后对评估报告进行审查,确定是否可以批准建设。
4. 建设规划审查:主管部门会对加油站建设规划进行审查,专业人员对建设工程进行评估、规划,确认其符合当地规划要求。
5. 建设设计审查:主管部门会针对加油站的建设设计进行审查,包括建设工程的设计图纸、技术方案等内容进行评估并确定是否符合当地建设规定。
6. 审批决策:主管部门在对申请进行综合评鉴,结合环评及规划、设计的审查结果对申请进行综合评估,评估完成后可以决定是否予以批准。
7. 项目备案:批准建设的加油站项目,主管部门会将相关建设项目档案资料进行备案,以便于在后续过程中的管理与监管。
8. 施工验收:建设建成后,主管部门会对其进行施工验收,确认其建设质量及各项内容是否达标。
加气站建设审批手续流程
天然气加气站建设必须按照国家相关建设规定及程序进行
报建审批。
加气站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期投运手续办理的基础和保障。
加气站不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成初验验合格后,经过政府的验收并取得相关部门意见及出具的证明。
一、加气站建设的前期手续:
1、项目可行性研究报告(或项目建议书)、立项批文(发改委,发改委需对项目可行性研究报告组织专家进行评审);
2、建设用地出让、规划局向土地储备中心核发规划条件通知书、国有土地使用证(国土资源局);
3、地形测量图(附带矢量化光盘,测绘单位)、规划红
线(规划局);
4、建设用地规划许可证、建设工程规划许可证(规划局);
5、建筑工程消防设计审核意见书(消防支队);
6、安全评价报告批复(安全生产监督管理局,需对项目
组织专家进行评审);
7、环境评价报告批复(环境保护局);
&地质勘察报告(勘察单位)、施工图设计(设计单位)、施工图审核意见书(建委审图办)、建筑工程施工许可证(建
委);
9、压力管道安装安全质量监督检验申报表(技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督
单位后,提交一份给甲方留存)。
二、加气站建设后期手续:
建筑工程消防验收意见书(消防支队)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(质量技术监督局)、防雷防静电设施检验报告(质量监督检验所)、压力容器使用证、气瓶充装证(质量技术监督局)。
加油站建设审批手续流程
加油站建设过程主要包括工程立项、筹建、勘察设计、建
设施工、竣工验收、交付使用六个流程。
加油站项目立项流程包括加油站选址、可行性研究、编制立项申报文件上报审批三个流程。
1.1加油站选址
加油站选址应遵循企业、地方政府总体规划及环保、消防、交通部门的要求;应与原有加油站保持合理的距离,选择在车流量较大、交通便利的地段,具有较好的可见度;应综合考虑环境因素,站址附近宜有便利的电源、水源、热源及通信线路,宜避开地下构筑物、各类地下管线、地下电(光)缆、塌陷区及有洪水、滑坡危险等地质不良地段,宜选择在于公路高差小的区域。
1.2可行性研究
在加油站选址后,可以根据测算出的车流量、周边车辆保有量及用油单位分布等情况利用加油站选址软件测算出可研销量,再按照加油站项目可研编制模板编制新建加油站的可行性研究报告,论证项目可行性。
可行性研究报告的具体内容应包括:项目背景、市场分析、建设必要性、规模进度及建设方案、方法与参数、HSE 评价、组织与实施、投资与财务评价、竞争力与风险分析等。
1.3立项申报
在可行性研究报告编制完成后,应编制立项申报文件,说明新建加油站的必要性、拟建规模、投资估算、项目的进度安
排、经济效益等情况,并将申报文件报请发改委部门(发改委需对项目可行性研究报告组织专家进行评审)批准。
2、工程筹建
加油站项目的报批文件在发改委部门批准立项,便可以实施筹建工作。
在此阶段,核心的目标是取得三证:建设用地规划许可证、建设工程规划许可证、建设工程施工许可证。
筹建工作的主要流程如下:
到规划部门申报规划要点,请规划部门查看选址,确定土地规划红线及用地坐标,进行规划图设计;核发发规划条件通知书,办理土地使用证及建设用地规划许可证;测绘部门放线
钉桩;征求消防、环保、交通部门意见;进行地质勘查;设计单位看现场,正式委托设计;持平、立、剖面图及基础图等到规划部门办理建设工程规划许可证;持规划许可证到建委领取建设工程开工审查表,办理开工手续;持施工图到消防办理批复,取得消防设计审核意见书;持环境评价报告到环保部门办理正式批复手续;招投标确定施工单位与监理单位,在开工审查表上签署意见;到质量监督站办理质量监督手续,取得建设工程质量监督申请受理书;与市政配套部门联系并交纳相应的规费及配套费,并在开工审查表上签署意见;持各相关部门签署好的建设工程开工审查表到当当地建委领取建设工程开工
许可证;同供电、电信、市政等部门联系供电、上下水,通讯等问题。
在正式开工前,使建设用地达到三通一平(即路通、水通、电
通、场地平整)。
3、勘察设计
在加油站新建工程开工前,除了需要进行工程筹建工作,还要进行勘察与设计工作,主要流程如下:
确定勘察单位,委托勘察单位进行现场勘查并出具勘查报告;确定设计单位,向设计单位提供项目勘查报告,委托设计;设计单位根据建设单位意图进行项目整体布局设计并提交建设单位讨论通过;建设单位同意采用设计方案后,将项目整体布局方案报规划部门审批;规划部门审核通过后,建设单位编制设计任务书并提交设计单位;设计单位根据建设单位设计任务书要求对项目进行方案设计;建设单位对设计方案进行确认后,设计单位进入初步设计及技术设计阶段;之后建设单位进
行审图,认可设计方案后,设计单位进入施工图设计阶段,并在建筑、结构、水暖、电气、工艺等施工图全部完成后提交建设单位。
4、建设施工
加油站的建设施工主要流程可分为准备阶段、施工阶段和收尾阶段。
4.1准备阶段在加油站建设工程的施工现场达到三通一平后,施工单位便可
进行放线,之后监理单位、建设单位要会同规划部门共同验线,
验线通过后工程正式开工。
但在安排施工单位进场前,建设单位还要组织设计单位、监理单
位、施工单位进行图纸会审、技术交底。
为保证施工质量和
工期,还要要求施工单位提交施工组织设计。
施工组织设计应包括以下内容:确定了最合理的施工程序和工程进度计划,保证按期竣工交付使用;采取技术先进、经济合理的施工方法和技术组织措施;选定使用有效的施工机械和劳动组织;各专业密切配合、协作;精确计算人力、物力和所需材料,保证均衡施工。
4.2施工阶段
加油站的施工阶段的建设内容主要包括两部分:土建施工和工艺施工。
土建施工主要包括营业用房、罩棚(网架结构的指基础部分)、罐区和管沟的施工;工艺施工主要是指油罐、管线、加油机、附件及静电接地系统等的施工。
4.3收尾阶段
在工程施工结束后,还要进行工程外线配套等收尾工程,主要是指上水、下水、供电、供热、电话通讯等与相应的市政设施的连接和供给。
5、竣工验收
在加油站收尾工程结束后,建设单位要会同施工单位、监理单位三家,对土建、配电、工艺、给排水、供热等各个专业的施工内容
进行内部联合验收。
对检查出的质量问题或漏项工程应
注明工程位置、开列清单,限施工单位按期修补或补项,并反复检查,直到确认全部修好为止。
在内部联合验收合格后,建设单位应委托一家具有资质的审计机构
对工程项目进行决算审计,作为加油站建设项目的最终结算依
据。
同时,建设单位应请消防、环保、质量监督站等相关主管部门
对加油站新建工程进行竣工专项验收,具体流程如下:
建设单位委托环保部门进行环保验收,取得环保验收意见书;
申请消防部门进行消防验收,取得消防验收意见书;申请规划部门进行规划验收,取得规划验收合格证;请质量监督站对施工单位施工资料进行验收,到建委进行竣工验收备案工作,取得工程竣工备案书。
此时,建设单位应收集、整理加油站建设过程中形成的各类资料并汇编存档,以便日后查用。
归档的主要材料包括工程前期准备阶段的立项、规划、勘察设计、招投标、开工审批、预算等文件材料及相关批复,监理及施工交工技术文件,竣工图,工程竣工验收文件及等相关批复,工程建设过程中签订的各类合同等。
6、交付使用
对于新建成的一座加油站,在向政府相关部门竣工报验合格到加油站开业前,还需要办理加油站的营业手续,主要包括:防
雷防静电合格证、成品油零售经营批准证书、危险化学品经营
许可证、营业执照、税务登记证、加油机检定证书。
营业手续办齐后,加油站便可以开始营业。
