三七灰⼟回填技术交底和三七灰⼟回填质量要求三七灰⼟回填技术交底和三七灰⼟回填质量要求⼀、三七灰⼟回填:1、三七灰⼟采⽤机械拌制,拌制前严格按照三七灰⼟击实试验控制素⼟含⽔率,以⼿紧握⼟料成团,两指轻捏能碎为宜。
三七灰⼟回填时,同时进⾏灰⼟周边放坡范围内的素⼟回填,避免下⾬时基坑积⽔浸泡三七灰⼟基础;2、回填前,试验员应根据基坑平⾯布置图,并随时观察现场回填进度,报监理⼯程师见证取样;3、在三七灰⼟回填时,必须严格按照施⼯⽅案规定灰⼟虚铺厚度,按每层250~300mm进⾏回填,分层碾压,碾压遍数不少于4遍,碾压搭接宽度不少于500mm;在进⾏第⼀层、第⼆层三七灰⼟回填时,压路机只能静压不得振动,以免扰动⽼⼟,并增加碾压遍数1~2遍;对基坑周边等压路机碾压不到的部位,使⽤⼈⼯打夯夯实,保证压实系数等符合要求;在灰⼟回填⾄垫层底还剩下2~3层时,应及时调整灰⼟的虚铺厚度,避免灰⼟顶层过薄(少于15cm),出现“两张⽪”的现象,影响灰⼟粘结质量;4、灰⼟回填前,每200㎡打⼀个⽊桩进⾏布点,控制三七灰⼟的虚铺厚度和碾压后的表⾯平整度检查;5、每层回填完后,及时通知试验员进⾏取样检测合格后⽅可回填上⼀层,每层压实系数必须≥0.93;回填过程中,试验员严格按照“三七灰⼟回填检测⽅案”及“关于灰⼟回填检测⽅案的请⽰”进⾏取样和整理资料;回填过程中,及时了解天⽓预报,⼀旦有降⾬,应提前做好防⾬、排⽔⼯作,⽤彩条布覆盖灰⼟;6、本⼯程采⽤的三七灰⼟拌合机拌和原理为:电⼦计量⼟和熟⽯灰质量进⾏控制配合⽐,需根据⽯灰:素⼟=3:7的体积⽐将其换算为不同⾃然堆积密度的⽯灰和素⼟质量⽐进⾏控制,为能准确的控制三七灰⼟的拌和⽐例,需按照如下措施施⼯:①⼟⽅分包队伍必须在每天拌和前⽤电⼦天平对素⼟和⽯灰进⾏密度的检测(测三组数据取平均值),然后根据检测的实际密度根据体积⽐换算为质量⽐进⾏控制,并将检测的密度和换算后的质量⽐进⾏挂牌施⼯,以便我⽅和监理单位对配⽐进⾏控制。
渭南市中心区供水(北水厂)一期工程3:7灰土施工碾压方案审批:审核:编写:日期:1.1工程概况1、渭南市中心区供水(北水厂)一期工程,基坑回填处理基本都采取了3:7灰土换填。
2、3:7灰土换填施工简便、经济、功效高等优点,因而使用范围较广,且能提高地基承载能力的目的1.2总体施工进度计划安排1、试验段选择比较有代表性的区域1.2.1施工机具配制灰土拌和机、装载机、18t振动碾、自卸车1.2.2试验检测器材环刀、天平、台秤、标准筛、量筒、切刀土、称量盒、酒精等1.2.3材料选择石灰:市场供应的消石灰。
土:现场开挖掉覆盖层杂质土以下的土。
水:采用居民饮用水1.2.4人员配置施工技术人员2人、试验人员1人、测量人员1人、质检人员1人、安全人员1人和其他试验配套人员1.3施工工艺、方法及措施。
1.3.1目的1、确定合理的施工机械配置。
2、确定调料最佳的松铺厚度。
3、确定能够保证压实度的填料的最佳含水率范围。
4、确定能够保证压实度的最佳的碾压遍数。
5、指导本工程3:7灰土施工,保证质量,加快工程施工进度。
1.3.2施工工艺检验土料和消石灰的质量并过筛—灰土拌合—基坑清理—分层铺填灰土—碾压—碾压成形—检测验收1.3.2.1基坑验收开挖至设计高程后,对基低需进行清理,检验合格后方可进行灰土摊铺1.3.2.2施工测量中线测量放样,每10米一个中桩,确定换填宽度10m高程测量:没10在基坑设置一个水准点,确保换填深度到设计要求,并有利于现场压实厚度控制。
1.3.2.33:7灰土的拌制1、购买符合设计要求的消石灰,现场灰土拌和机拌制,只限当天使用。
2、每个施工段可设置水平虚铺点。
每施工段300mm,相邻以50mm增加厚度,知道400mm。
即划分三个试验段。
1.3.2.4摊铺平整自卸汽车将拌合好的灰土运至现场,采用装载机进行平整,铺填厚度每个区段分别是300mm、350mm、400mm三种。
每十米3:7灰土的虚铺量可按如下计算:V=铺填宽度*铺填长度*虚铺厚度1.3.2.5碾压使用振动碾压实,先静后振。

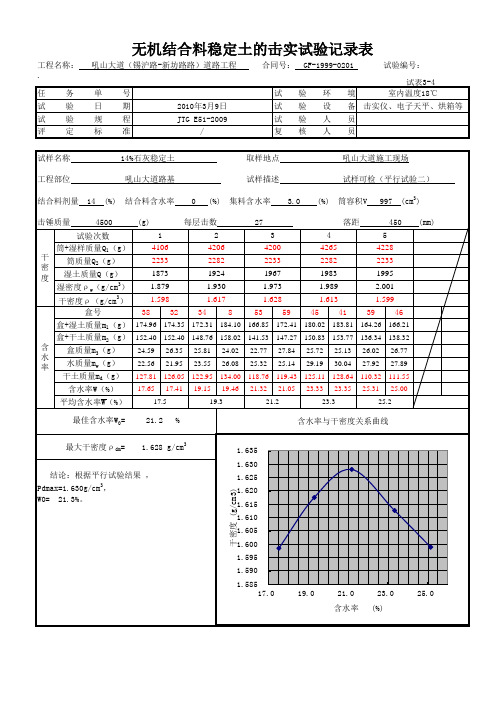

T 0804-1994 无机结合料稳定材料击实试验方法1 适用范围1.1 本方法适用于在规定的试筒内,对水泥稳定材料(在水泥水化前)、石灰稳定材料及石灰(或水泥)粉煤灰稳定材料进行击实,以绘制稳定材料的含水量—干密度关系曲线,从而确定其最佳含水量和最大干密度。
1.2 试验集料的公称最大粒径宜控制在37.5mm以内(方孔筛)。
1.3 试验方法类别。
本试验方法分三类,各类击实方法主要参数列于表T 0804-1。
表T 0804-1 试验方法类别表2仪器设备2.1 击实筒:小型,内径100mm、高127mm的金属圆筒,套环高50mm,座底;大型,内径152mm、高170mm的金属圆筒,套环高50mm,直径151mm 和高50mm的筒内垫块,座底。
2.2 多功能自控电动击实仪:击锤的底面直径50mm,总质量4.5kg。
击锤在导管内的总行程伟450mm。
可设置击实次数,并保证击锤自由垂直落下,落高应为450mm,锤迹均分布于试样面。
2.3 电子天平:量程4000g,感量0.01g。
2.4 电子天平:量程15kg,感量0.1g。
2.5 方孔筛:孔径53mm、37.5mm、26.5mm、19mm、4.75mm、2.36mm 的筛各1个。
2.6 量筒:50mL、100 mL和500 mL的量筒各1个。
2.7 直刮刀:长200~250mm、宽约30mm和厚3mm,一侧开口的直刮刀,用以刮平和修饰小试件的表面。
2.8 刮土刀:长150~200mm、宽约20mm的刮刀,用以刮平和修饰和修饰小试件的表面。
2.9 工字形刮平尺:30mm×50mm×310mm,上下两面和侧面均刨平。
2.10 拌和工具:约400×600mm×70mm的长方形金属盘、拌和用平头小铲等。
2.11 脱模器。
2.12 测定含水量用的铝盒、烘箱等其他用具。
2.13 游标卡尺。
3 试验准备3.1 将具有代表性的风干试料(必要时,也可以在50℃烘箱内烘干)用木锤捣碎或用木碾碾碎。
土工击实试验方法
原理:土工击实试验称为标准试验,是指用锤击实土样,模拟现场施工以了解土的压实特性的一种方法。
此法用不同的击实功分别锤击不同含水量的土样,并测定相应的干密度,最终形成干密度-含水率的抛物线曲线并测得最大干密度与最佳含水率,为填土工程的设计、施工提供依据。
规范:采用的试验标准是:GB/T50123-1999《土工试验方法标准》。
分类:本试验分为轻型击实和重型击实两种,轻型击实试验适用于粒径小于5mm的黏性土。
重型击实试验适用于粒径不大于20mm的土。
常见的土工击实有:素土、2:8灰土、3:7灰土、级配砂石击实。
试验仪器:击实仪、电子天平、台秤、土壤筛、脱模器、拌和锅
取样:同一部位、同一类土做一次击实,从回填土中以四分法取至少20kg送检
试验步骤:将来样碾碎过筛;
测天然或风干含水率;
根据塑限预估最优含水率,制取5个不同含水率的试件;
闷料一夜,分别测量5个试件是否达到要求含水率;
逐个击实直至质量开始下降,终止试验;测含水率及干密度并绘制曲线;
得出结论:最大干密度、最佳含水率
试验周期:3天。
