浅谈施工企业物资管理
- 格式:doc
- 大小:38.50 KB
- 文档页数:4

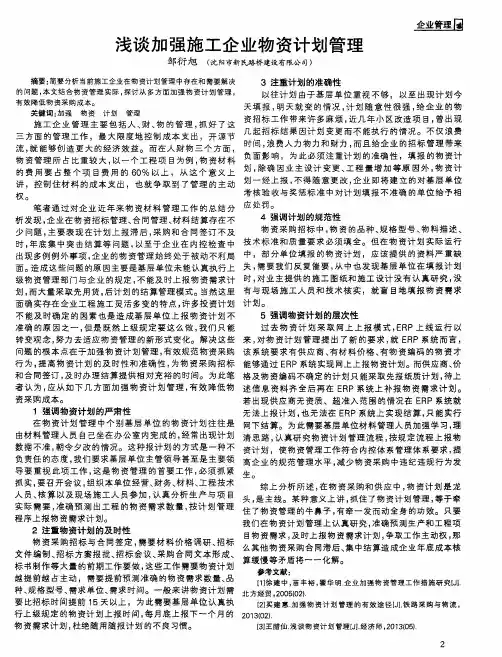

浅谈施工企业项目物资管理随着市场经济的发展,施工企业在任务取得、施工组织、施工方式、资产结构、资金运用和经营管理等方面都发生了一系列变化,这也给成本管理带来了许多新的问题。
对于我们工程项目部,材料费用在成本中占有举足轻重的地位,因此在采购订货、物资收验、工程领用、现场盘点等环节中加强管控,合理降低成本,是节约工程总成本,实现项目收益的必要措施。
一、施工企业物资管理中存在的问题1、物资管理思想观念的落后:目前施工企业项目部的物资管理主导思想还是停留在以往的老观念上,随着社会物流市场的不断开拓与发展,第三方物流企业已有足够能力为施工企业项目物资的相关管理提供可靠和有效地服务从而避免由项目部自身资源局限造成的成本增加。
2.在物资管理运行方面,重供应轻管理的现象比较普遍,尤其是工期紧张的项目。
物资管理远未做到有序组织和专业统筹,甚至不惜一切代价保证供应。
3、物资人员的缺乏和素质的参差不齐是物资管理的一大瓶颈:项目物资管理人才普遍存在人才知识与年龄结构老化,难以接纳现代化管理理念与手段的问题。
4.物资管理信息化滞后,专业化信息化管理尚未真正实现溶于现在的物资项目管理上,有极少数项目的物资管理甚至仍停留在手工与原始记账阶段。
二、施工企业加强工程物资管理的途径和方法1、在工程项目成本构成中,物资成本占工程成本的60%以上,如果算上运杂费可能会高于70%,因此,有效地物资管理对于保证施工项目的顺利进行、降低成本和提高经济效益,起着举足轻重的作用。
从这个意义上来讲,采取现代的物流管理理念,摈弃陈旧和已经被证明不能提高效益的管理思想和方法势在必行。
思想决定高度,现代的技术决定效益,所以首先作为项目管理者和物资管理人员要重视对先进的物资管理理念的接纳与学习,鼓励甚至强制要求采用相关先进的手段和设备来改善落后物资管理现状。
2、物资管理的过程控制1)从工程材料的初步市场调查到最终施工消耗的各个环节都要进行有效的控制和管理。

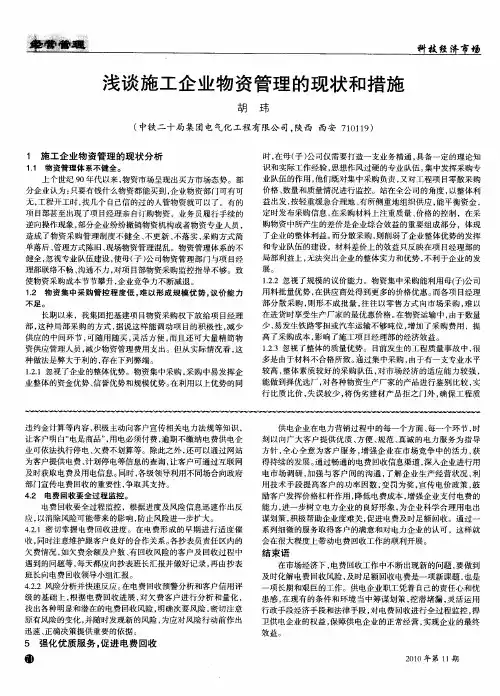

浅谈工程物资管理的现状与对策工程物资管理是指对工程项目所需的各类物资进行有效的采购、储存、调配和使用管理的过程。
在当前的建筑工程领域,物资管理面临着一些现状与问题,需要采取一些对策来加以改善。
一、现状分析1.物资供需紧张:随着建筑业的快速发展,对各类建筑材料的需求量不断增加,而供应方面难以及时跟进,导致物资供需紧张,不少工程项目出现物资短缺的情况。
2.物资管理信息化不足:目前,许多工程项目的物资管理还停留在手工记录与统计阶段,缺乏信息化手段支持。
这样不仅工作效率低下,还容易引发错误和遗漏,给项目进度和质量带来风险。
3.物资流动不畅:工程物资流动环节中存在的问题主要有运输卡位、时间不准、损耗严重等。
这不仅会耗费大量的时间和精力,而且还会增加物资的成本,影响项目的正常运行。
4.废弃物资管理不善:在工程项目中,废弃物资的回收再利用问题尚未得到充分重视,导致大量物资浪费和环境污染。
这不仅浪费资源,还增加了废料处理的成本。
二、对策措施1.完善物资供需预测机制:建立信息化的物资管理系统,通过对历史数据和市场信息的分析,提前预测物资需求量,以便及时进行采购和调配。
同时加强与供应商的沟通合作,提高物资供应的及时性和稳定性。
2.优化物资管理信息化系统:建立与物资管理相关的信息系统,实现物资的自动化管理和追溯,提高工作效率和准确性。
比如使用物资管理软件进行库存管理、入库出库管理以及库存盘点等工作,实时掌握物资的数量和状态。
3.加强物资流动管控:制定严格的物资流动管理规定,明确物资流程和责任,加强对物资运输环节的监督和控制,确保物资流动畅通与安全。
建立运输监控系统,实时了解物资运输的状况,及时解决卡位和延误等问题。
4.推行废弃物资回收利用:建立废弃物资回收利用体系,加强废弃物资的分类和收集,并开展资源化利用与再加工工作。
通过加大对物资再利用的宣传力度,促使企业和个人养成良好的回收与利用习惯,减少资源浪费和环境污染。
总之,工程物资管理是建筑项目中重要的环节之一,对项目运行和效益具有重要影响。

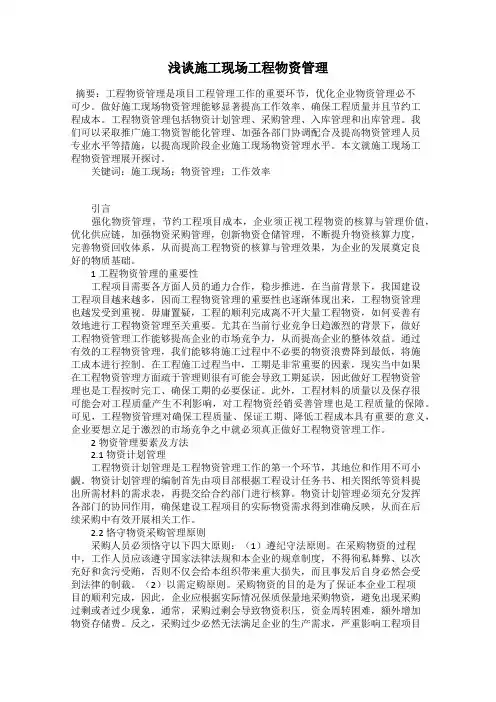

浅谈施工现场工程物资管理摘要:工程物资管理是项目工程管理工作的重要环节,优化企业物资管理必不可少。
做好施工现场物资管理能够显著提高工作效率、确保工程质量并且节约工程成本。
工程物资管理包括物资计划管理、采购管理、入库管理和出库管理。
我们可以采取推广施工物资智能化管理、加强各部门协调配合及提高物资管理人员专业水平等措施,以提高现阶段企业施工现场物资管理水平。
本文就施工现场工程物资管理展开探讨。
关键词:施工现场;物资管理;工作效率引言强化物资管理,节约工程项目成本,企业须正视工程物资的核算与管理价值,优化供应链,加强物资采购管理,创新物资仓储管理,不断提升物资核算力度,完善物资回收体系,从而提高工程物资的核算与管理效果,为企业的发展奠定良好的物质基础。
1工程物资管理的重要性工程项目需要各方面人员的通力合作,稳步推进,在当前背景下,我国建设工程项目越来越多,因而工程物资管理的重要性也逐渐体现出来,工程物资管理也越发受到重视。
毋庸置疑,工程的顺利完成离不开大量工程物资,如何妥善有效地进行工程物资管理至关重要。
尤其在当前行业竞争日趋激烈的背景下,做好工程物资管理工作能够提高企业的市场竞争力,从而提高企业的整体效益。
通过有效的工程物资管理,我们能够将施工过程中不必要的物资浪费降到最低,将施工成本进行控制。
在工程施工过程当中,工期是非常重要的因素,现实当中如果在工程物资管理方面疏于管理则很有可能会导致工期延误,因此做好工程物资管理也是工程按时完工、确保工期的必要保证。
此外,工程材料的质量以及保存很可能会对工程质量产生不利影响,对工程物资经销妥善管理也是工程质量的保障。
可见,工程物资管理对确保工程质量、保证工期、降低工程成本具有重要的意义,企业要想立足于激烈的市场竞争之中就必须真正做好工程物资管理工作。
2物资管理要素及方法2.1物资计划管理工程物资计划管理是工程物资管理工作的第一个环节,其地位和作用不可小觑。
物资计划管理的编制首先由项目部根据工程设计任务书、相关图纸等资料提出所需材料的需求表,再提交给合约部门进行核算。

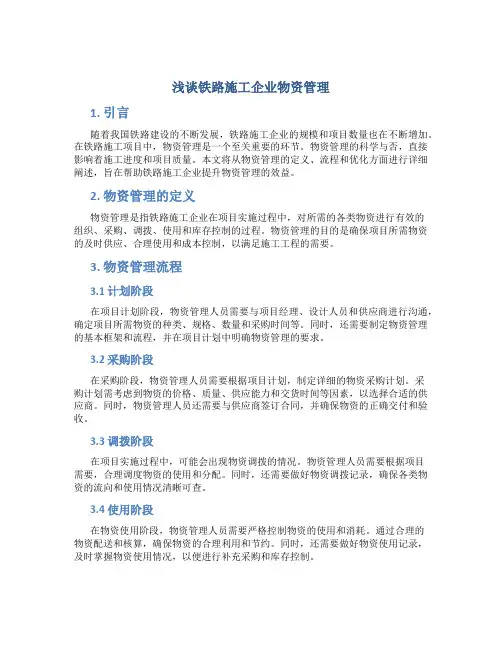

浅谈铁路施工企业物资管理1. 引言随着我国铁路建设的不断发展,铁路施工企业的规模和项目数量也在不断增加。
在铁路施工项目中,物资管理是一个至关重要的环节。
物资管理的科学与否,直接影响着施工进度和项目质量。
本文将从物资管理的定义、流程和优化方面进行详细阐述,旨在帮助铁路施工企业提升物资管理的效益。
2. 物资管理的定义物资管理是指铁路施工企业在项目实施过程中,对所需的各类物资进行有效的组织、采购、调拨、使用和库存控制的过程。
物资管理的目的是确保项目所需物资的及时供应、合理使用和成本控制,以满足施工工程的需要。
3. 物资管理流程3.1 计划阶段在项目计划阶段,物资管理人员需要与项目经理、设计人员和供应商进行沟通,确定项目所需物资的种类、规格、数量和采购时间等。
同时,还需要制定物资管理的基本框架和流程,并在项目计划中明确物资管理的要求。
3.2 采购阶段在采购阶段,物资管理人员需要根据项目计划,制定详细的物资采购计划。
采购计划需考虑到物资的价格、质量、供应能力和交货时间等因素,以选择合适的供应商。
同时,物资管理人员还需要与供应商签订合同,并确保物资的正确交付和验收。
3.3 调拨阶段在项目实施过程中,可能会出现物资调拨的情况。
物资管理人员需要根据项目需要,合理调度物资的使用和分配。
同时,还需要做好物资调拨记录,确保各类物资的流向和使用情况清晰可查。
3.4 使用阶段在物资使用阶段,物资管理人员需要严格控制物资的使用和消耗。
通过合理的物资配送和核算,确保物资的合理利用和节约。
同时,还需要做好物资使用记录,及时掌握物资使用情况,以便进行补充采购和库存控制。
3.5 库存控制阶段库存控制是物资管理的重要环节之一。
物资管理人员需要对项目所需物资的库存进行科学合理的控制。
通过定期的库存盘点和分类管理,确保库存数量的准确性和适度。
同时,还需要做好库存账务的记录和报表,以便做出科学的库存管理决策。
4. 物资管理的优化方案为了提升物资管理的效益,铁路施工企业可以采取以下优化方案: ### 4.1 信息化管理利用信息技术手段,实现物资管理的信息化和自动化。
浅谈建筑施工企业中的物资管理关键信息项:1、物资管理的目标2、物资采购流程3、物资验收标准4、物资存储要求5、物资领用制度6、物资盘点频率7、物资损耗控制措施8、物资管理责任划分11 物资管理的目标建筑施工企业中的物资管理旨在确保施工项目所需物资的及时、准确供应,同时最大程度地降低物资成本,提高物资使用效率,保障施工进度和质量。
物资管理的目标包括但不限于以下几个方面:111 满足施工需求确保在施工过程中,各类物资能够按照施工计划和进度要求及时供应,避免因物资短缺导致的施工延误。
112 控制成本通过合理的采购策略、库存管理和使用监督,降低物资采购成本、存储成本和浪费,提高企业的经济效益。
113 保证质量采购符合国家标准和施工要求的优质物资,确保施工质量不受物资质量问题的影响。
114 优化库存维持合理的物资库存水平,既避免库存积压占用资金,又防止库存不足影响施工。
12 物资采购流程物资采购是物资管理的重要环节,应遵循规范的流程进行操作:121 需求计划编制施工部门根据施工图纸和进度计划,编制物资需求计划,明确物资的种类、规格、数量和需求时间。
122 采购计划制定物资管理部门根据需求计划,结合库存情况,制定采购计划,包括采购方式(招标、询价等)、供应商选择等。
123 供应商选择通过市场调研、资格审查等方式,选择信誉良好、产品质量可靠、价格合理的供应商。
124 采购合同签订与选定的供应商签订采购合同,明确物资的价格、质量标准、交货时间、付款方式等条款。
125 采购执行按照采购合同的要求,督促供应商按时交货,并做好物资的运输、保险等工作。
13 物资验收标准为确保采购的物资符合质量要求,应制定严格的验收标准:131 外观检查对物资的外观进行检查,包括包装是否完好、标识是否清晰、有无破损变形等。
132 数量核对按照采购合同和发货清单,核对物资的数量是否准确。
133 质量检验对重要物资进行质量检验,如抽样检测、材质分析等,确保其符合国家标准和施工要求。
浅谈建筑施工企业的大宗材料物资集中采购管理1. 引言建筑施工企业的大宗材料物资集中采购管理是指在施工项目中,通过统一的采购渠道和集中的管理方式,对大宗材料物资进行采购和管理。
这一管理模式在建筑施工企业中被广泛应用,可以有效地优化采购程序,提高采购效率,降低采购成本,为企业创造更大的利润空间。
2. 大宗材料物资集中采购管理的重要性2.1 降低采购成本通过大宗材料物资的集中采购,企业可以获得更多的采购优惠和折扣。
同时,集中采购还可以降低采购过程中的人力和物力成本,减少采购流程中的环节和时间,提高采购效率,从而降低企业的采购成本。
2.2 提高采购效率大宗材料物资集中采购可以减少采购人员面对大量供应商的时间和精力消耗。
通过统一的采购渠道,企业可以集中管理供应商,建立长期稳定的供应关系,从而提高采购效率,避免了反复谈判和协商的过程。
2.3 优化供应链管理大宗材料物资集中采购可以帮助企业优化供应链管理,减少物资库存,降低物资的仓储和运输成本。
通过集中采购管理,企业可以更好地掌握供应商的供货情况,及时调整采购计划,提高对项目进度的控制。
3. 大宗材料物资集中采购管理的主要步骤3.1 制定采购计划在大宗材料物资集中采购管理中,首先需要制定明确的采购计划。
采购计划应该包括采购物资的名称、数量、规格和质量要求等信息,同时还需要确定采购的时间和采购预算。
3.2 选择供应商在确定了采购计划后,企业需要选择合适的供应商。
选择供应商时应该考虑供应商的信誉度、产品质量、价格以及服务等因素,同时还需要对供应商进行充分的调查和了解。
3.3 进行谈判和签订合同在选择了供应商后,企业需要与供应商进行谈判,最终达成合作协议。
在谈判过程中,企业应该充分考虑自身的需求和利益,同时也要尊重供应商的合理要求和利益。
3.4 实施采购和供货在完成了谈判和签订合同后,企业可以进行实际的采购和供货工作。
企业需要按照合同的规定,按时完成采购工作,并确保供应商按时供货。

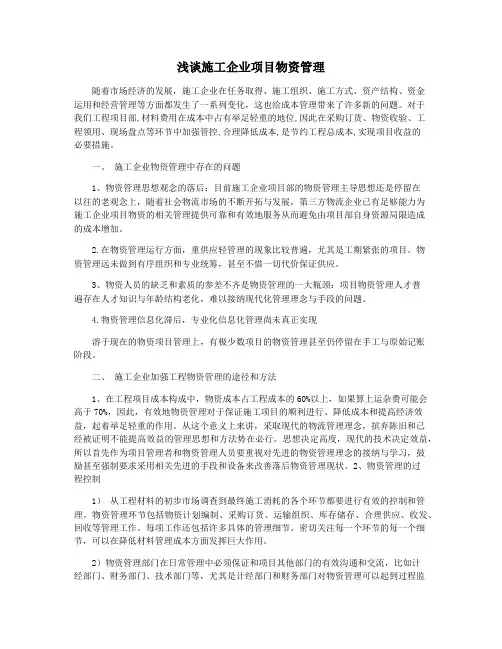

浅谈工程项目物资管理工作存在的主要问题及对策物资管理在企业管理中是不可或缺的一项活动。
然而,在传统计划经济的影响下,我国企业的物资管理模式被深深地烙上了“计划”的印记,导致物资计划制定粗略,采购仅向少量指定供货商,物资库存无限量加大等现象屡见不鲜。
为了适应现代企业的发展潮流,创新企业物资管理模式并使其顺应现代企业的发展潮流,已经显得愈发重要了。
施工企业工程项目中的物资管理,是对企业生产经营活动所需各种物资的计划编制、采购订货、运输组织、库存保管、合理供应、定额发料、消耗回收等各项管理工作的总称。
作为企业主要行为的物资管理工作,不仅是物资部门单一的专业管理,更应是企业决策层高度关注的事项,同时也是各岗位人员需共同参与和监督的组合管理,只有全员的参与,才能有效构筑企业物资管理现代化的完整体系。
从生产的需要和施工项目的具体条件出发,认真做好物资管理工作有着十分重要的意义。
首先,物资是施工项目实现生产过程的基础,只有做好物资管理工作,才能保证项目施工的正常进行和不断推进;其次,先进有效的物资管理工作,能够改善施工项目的各项技术经济指标,取得较好的经济效益;第三,加强物资信息管理,有利于施工项目的敏捷化生产,强调工程的各项适应性。
然而,目前我国的施工企业工程项目物资管理还存在许多问题,如物资人才缺乏、物资管理模式陈旧、信息化程度不高等。
为了解决这些问题,施工企业应该加强物资管理的现代化进程,挖掘其管理潜在效益。
首先,应该加强物资人才的培训和引进,提高物资管理人员的专业水平和市场意识。
其次,应该探索适合自身的物资管理模式,强化信息化建设,提高物资管理的科学化和精细化水平。
最后,应该加强各部门之间的协作和沟通,形成全员参与的管理体系,实现物资管理的全面覆盖和全过程监控。
随着电子商务、信息高速、期货市场的快速发展,施工企业在项目物资管理方面存在着落后于现代化管理的观念。
这主要表现在企业领导、管理人员普遍存在“羊毛出在羊身上”的传统观念,对XXX有抗拒心理。
施工物资及设备管理措施1.物资采购管理物资采购管理是施工项目中重要的一环。
可以根据施工计划和需求预先制定物资采购计划,明确物资的品种、数量、质量标准和交货时间等要求。
采购时要进行供应商的选择和比较,并签订明确的采购合同,确保物资的质量和供货时间。
2.物资入库管理物资入库管理是对物资的验收、清点和分配等工作的管理。
要对进货物资进行数量、质量和规格等方面的验收,并进行标识和分类存放。
入库后要建立物资台账,记录物资的进出情况和存放位置,便于日后的管理和使用。
3.物资出库管理物资出库管理是按照实际需求进行物资的调配和分配。
出库前要进行核对和清点,确保物资的准确性和完整性。
出库时要填写出库单,记录物资的领用和使用情况,便于后续的追溯。
4.设备台账管理设备台账是对项目中使用的各种设备进行清点、登记和记录的工作。
要对设备的型号、数量、规格和技术参数等进行清点。
对于大型设备,还要制定设备的使用和维护计划,定期进行设备的检查和保养。
5.设备维修管理设备维修管理是对设备的维护和维修工作进行计划和管理。
要制定设备维护计划,包括定期的保养和维修工作。
维修时要进行设备的检查和故障排除,确保设备的正常运行。
6.设备租赁管理对于一些短期使用的设备,可以考虑进行设备租赁。
要与租赁方签订明确的租赁合同,明确租赁设备的品种、数量、租赁期限和费用等。
对于租赁设备要进行验收和使用记录,及时归还并支付相应的租赁费用。
7.设备安全管理设备安全是施工中重要的一环。
要建立设备使用的安全规定,加强设备的维护和保养工作,定期进行设备的检查和安全隐患排查。
设备操作人员要接受相应的培训和考核,确保设备的正常使用。
总结起来,施工物资及设备的管理措施包括物资采购管理、物资入库管理、物资出库管理、设备台账管理、设备维修管理、设备租赁管理和设备安全管理等。
通过科学的管理措施,可以提高施工效率,降低施工成本,确保项目的顺利进行。
浅谈建筑施工企业的大宗材料物资集中采购管理摘要:随着建筑市场的不断扩大和竞争加剧,建筑施工企业面临着越来越多的挑战。
如何提高企业效率和减少成本,是建筑施工企业经营中需要解决的重要问题。
其中,大宗材料物资集中采购管理是一项十分重要的工作。
本文从集中采购的意义、目标、流程、注意事项等方面进行探讨,以期为建筑施工企业的材料采购提供参考。
关键词:建筑施工企业,大宗材料物资,集中采购,管理正文:一、集中采购的意义集中采购是指企业对同一类型的物资进行批量采购。
采购的目的是为了实现企业内部的经济规模效益,降低采购成本、提高采购效率,统一管理并加强对供应商的监管。
集中采购还可以有效控制物资的质量,避免出现低质量物资的使用,从而降低维修和更换费用。
二、集中采购的目标1. 降低成本:集中采购具有采购量大、单价低、优惠力度高等特点,可以降低总成本。
2. 提高效率:集中采购可以节省采购时间和流程,提高采购效率,并减少采购人员数量。
3. 统一管理:集中采购可以实现物资的统一管理,包括采购、存储、分配等,避免出现物资的损失和浪费。
4. 加强供应商管理:集中采购可以实现供应商的集中管理,加强对供应商的监管和评估,提高供应商质量和信誉度。
三、集中采购的流程1.确定集中采购目标和具体采购计划;2.准备招投标文件,发布采购公告;3.评审供应商的资质和报价,并选择供应商;4.签订合同、付款、发货;5.物资的验收和入库;6.监督和管理采购物资的使用。
四、集中采购的注意事项1. 确定采购目标:采购目标要明确,包括采购物资种类、数量、质量要求等。
2. 控制风险:采购过程中要注意风险控制,比如合同的签订、物资的入库和使用过程等。
3. 监督和管理:企业需要对采购物资的使用情况进行监督和管理,包括物资质量、使用效果以及使用成本等方面。
4. 加强供应商管理:企业需要加强对供应商的管理,与供应商建立良好的合作关系,并开展供应商的评估和监管工作。
总之,建筑施工企业通过集中采购管理,可以达到降低成本、提高经济效益、提高竞争力的目的,同时也需要注意合同签订、供应商管理等方面的工作,保证在采购物资的过程中风险的可控性,进一步完善企业管理流程,提升企业利润。
浅谈工程施工中的物资管理摘要:物资管理是企业施工生产的重要组成部分,直接影响着工程成本、工程质量和经济效益,与企业的生存发展有着密切关系,也是反腐倡廉,加强廉政建设的重要内容。
关键词:工程施工;物资;管理引言物资管理是以企业经营目标为依据,通过一系列的技术、经济、管理、组织等措施,对物资实施全面、全过程的科学管理,实现物资在施工中从项目进场至工程竣工整个过程的管理。
在工程施工中,一般都会有大量的物资,物资的预算甚至可以到达总预算的70%以上,所以,在工程施工中做好物资的管理,就显得尤为重要了。
另外,物资的质量直接关系到施工工程的质量,设备的运行直接关系到工程的进度及现场的施工安全,做好物资的管理,是土建工程顺利施工与完工目标实现的依托。
物资管理是企业管理的重要组成部分,是企业组织生产、获得经济效益的基础。
它主要包括物资供应计划的编制,物资订货和采购、物资消耗定额的制订和管理、物资储备量的控制、仓库管理、物资节约和综合利用等工作。
一、工程施工中物资管理的主要任务1、认真贯彻贯彻落实国家和企业的有关政策、法规及各项规章制度,严格执行质量、环境和职业健康与安全管理体系标准。
根据施工生产需要,合理组织物资资源,以最佳方式、最低成本保障施工生产的物资需求。
2、“科学配置、优化资源、合理使用、盘活存量、降耗增效”的原则,切实做好设备的规划、选型、购置(设计、制造)、调拨、租赁、安装、调试、使用、维修、核算、改造直至报废全过程的管理。
3、以优质服务为宗旨,以保障供应为中心,做到采购供应制度化、现场管理标准化、管理手段科学化,强化业务行为制约,更好地为施工生产服务。
二、工程施工中物资管理的现状目前,我国的施工现场物资管理有些十分混乱,物资随意摆放现象严重。
有些施工现场没有计划地随意调用施工物资,造成一些不必要的浪费。
(1)在工程施工中,物资的管理恰恰是比较薄弱的环节,说起来都知道很重要,现实中却又被管理边缘化,既不是经营的重点,也不是工程管理的重点,领导只要求能够及时提供施工所需要的物资,忽略了物资的过程管理。
浅谈建筑施工企业的大宗材料物资集中采购管理【摘要】建筑施工企业对于大宗材料物资的集中采购管理至关重要。
本文从引言、正文和结论三部分进行探讨。
在文章简要介绍了建筑施工企业背景和研究意义。
接着正文部分详细分析了建筑施工企业大宗材料物资集中采购的特点、优势、管理方法、实施过程以及风险与应对措施。
通过对这些方面的探讨,可以更好地了解建筑施工企业在采购管理方面的问题和挑战。
最后结论部分总结了集中采购的效益,并展望了未来发展趋势。
这篇文章系统地阐述了建筑施工企业大宗材料物资集中采购管理的重要性和相关内容,有助于读者深入了解该领域的理论和实践。
【关键词】建筑施工企业、大宗材料物资、集中采购、管理、优势、方法、实施过程、风险、应对措施、效益、发展趋势1. 引言1.1 背景介绍建筑施工企业作为国民经济的支柱产业之一,在建设过程中需要大量的材料和物资。
为了更好地管理采购过程,提高采购效率和降低采购成本,越来越多的建筑施工企业开始实行大宗材料物资集中采购管理。
大宗材料物资集中采购是指将相同或相似的材料和物资进行集中采购,以提高采购规模,获得更有利的价格和服务条件。
随着建筑施工企业规模的扩大和市场竞争的加剧,大宗材料物资集中采购管理已成为企业提高竞争力、降低成本、优化资源配置的重要手段。
通过集中采购,企业可以有效控制材料物资采购过程中出现的风险和问题,提高物资供应的稳定性和可靠性,从而提升施工进度和质量,实现项目的顺利进行和成功交付。
本文将从建筑施工企业大宗材料物资集中采购的特点、优势、管理方法、实施过程、风险与应对措施等方面进行探讨,旨在探讨集中采购对企业的益处和影响,为建筑施工企业科学合理地开展大宗材料物资集中采购管理提供参考和借鉴。
1.2 研究意义建筑施工企业的大宗材料物资集中采购管理是一个重要而复杂的问题,对于提高企业的采购效率、降低采购成本、优化资源配置具有重要的研究意义。
通过深入研究建筑施工企业大宗材料物资集中采购的特点和优势,可以更好地指导企业的实际采购工作,提升企业的竞争力和经营效益。
浅谈如何加强施工企业废旧物资管理目前建筑施工企业竞争激烈,利润空间稀薄,迫切需要通过有效管理提升效益。
废旧物资管理是企业管理的一个重要组成部分,而施工企业在废旧物资管理普遍存在一些问题。
本文针对施工企业废旧物资管理现状,提出改进管理的建议,希望能提高施工企业废旧物资管理水平,加强周转利用,降低生产成本,实现企业利润最大化。
标签:施工企业废旧物资周转利用管理一般来说,物资成本占施工企业总成本的55%左右,物资管理的好坏对企业效益产生重大影响,而废旧物资管理是物资管理链条中的关键一环。
但是在实际执行过程中,施工单位废旧物资管理往往会成为一个“企业管理短板”的管理死角。
为了进一步规范工程拆除废旧物资回收,笔者结合施工企业废旧物资管理现状,梳理废旧物资回收流程,明确各环节管理漏洞,为实现节本降耗提供具有参考价值的信息。
1施工企业废旧物资管理存在的常见问题施工企业为完成工程,所组建的管理组织地域性较为分散,且都具有时效性,往往工程结束后项目部就不复存在。
这就与工厂标准化生产模式下的废旧物资管理有很大不同。
一般情况下,施工企业在废旧物资管理方面不同程度地出现以下问题。
1.1个别项目部管理层不重视物资管理个别项目部领导仅仅把“物资管理很重要”停留在口头上,而在实际生产经营中对物资管理不予支持,或者支持力度不够,想当然地发布指令,造成物资管理的混乱。
废旧物资管理同样如此。
大多数管理人员对项目部废旧物资情况缺乏正确的认识,以为废旧物资与工程建设成果相比完全是小巫见大巫,甚至可忽略不计,对企业当前废旧物资管理与利用情况持过于乐观的态度。
而通过统计,某公司2013年度,共处理废钢25批次,废钢数量约1825吨,废旧物资总金额约457万元。
1.2缺乏废旧物资管理制度约束对废旧物资的回收利用也是增加企业净利润的有效途径。
对废旧物资置之不管,意味着放弃那一部分净利润。
就目前来看,大多数施工企业中尚未建立废旧物资管理制度,工程项目废旧物资乱堆乱置的现象极为普遍。
浅谈土建施工项目物资管理摘要随着经济迅速的发展,人们对建筑施工质量的要求越来越高。
但近些年来因为各种因素的影响,我国建筑行业受到了一定冲击,面临着严峻挑战。
物资管理是施工项目管理中的重要一环,本文从物资管理的内容、重要性和成本控制出发,结合物资管理存在的一些问题,分析降低成本和提高物资管理水平的方法和措施,从而更好地服务于工程建设。
关键词:土建施工、物资管理、成本控制1 物资管理的内容1.1物资计划管理物资部根据施工图纸、设计文件等资料编制物资总需求计划。
物资进场计划由工程部、机电部、安全部根据现场需要提前编制,标明规格型号、数量、时间、使用部位。
计划编制完成后由相应人员审批签字,使用完后按序存放。
1.2物资采购管理现在项目上的物资采购多以线上招标采购为主。
招标前,采购人员需要做好计划、询价工作。
招标准备工作做好后,需要编制招标公告,编制的内容要详细准确。
招标公告发布后,供应商应邀,招标人员严格审核供方资质。
招标人员根据项目上材料的实际需求编写招标文件。
厂家接收招标文件后投标,然后进行开标、评标环节,最后定标,完成材料的招标采购。
1.3物资合同管理物资合同管理包括了合同编号、合同文本、合同会签、合同审批、合同台账、合同交底。
目前电子签约与电子合同正在逐步实施,无纸化办公更加环保,合同无需邮寄、打印,省时省力。
1.4物资验收管理材料进场后,需要进行验收,由物资部组织,项目部的质检人员、工长、分包材料员、监理共同验收。
验收人员带上拍照工具、计量器具与物资采购资料,按照验收标准核实厂家提供的送货单、质量证明文件,并进行数量、外观、质量的验收,有不合格的材料,材料员应立即与厂家联系,进行退货或者换货处理。
1.5物资贮存、盘点管理材料进场后,露天存放的需要按照施工平面图上的材料堆放地分类码放,放好材料标识牌。
放入库房存放的材料,要码放整齐、标识明确,库房内保持干净整洁,做到防火防潮。
现场堆放和仓库储存的材料都要有材料员进行保管、整理,在现场有需求时按规发放。
摘要:电力作为国家重要的基础能源产业单位之一,支撑着国民经济的发展,对国计民生有着十分重要的影响,随着市场经济的逐步完善,厂网分开,电建行业的竞争日趋激烈。
为了实现低成本的同时兼顾高效率,进行电力系统物资管理,适应电力企业的快速发展,已显得势在必行。
本文将着重针对电力建设工程物资管理的现状进行分析,并根据实际情况提出可行有效的改善措施。
关键词:电力系统;物资管理;改善措施物资管理针对企业生产过程中所需各种物资采购、运输、储备、供应等环节进行的计划、组织和控制。
这是企业管理的重要内容之一,搞好物资管理,对于合理使用和节约物资,降低生产成本,加速资金周转,提高企业利润具有重要的意义。
近年来,尽管电力施工企业整体管理水平随着改革的深化不断提高,物资管理仍存在滞后和不足。
笔者长期从事安装公司的物资管理工作,根据二十多年的工作经验,就电力施工企业物资管理存在的问题进行分析,并提出改善方法。
一、电力施工企业物资管理概述国内经济发展快速,企业要想在竞争激烈的市场环境中取得优势地位,除了要具备科学管理理念与科学技术之外,物资管理在这过程中也起着不容小觑的作用。
企业如果能够有计划地组织与控制对物资的采购、运输以及储备等环节,使资源结构得到调整,就能够发挥极大资源优势。
唯有将物资管理方式进行现代化改进,物资的合理利用才能得到保证,以支撑企业的生产经营,同时节约成本,提高企业经济效益。
二、电力工程建设中的物资管理现状目前在部分电建企业具体操作实践中,物资管理恰恰是比较薄弱的环节,说起来十分重要,但是往往又被“管理边缘化”,既不是经营管理的重点,也不是工程管理的重点。
各级领导、生产层对物资部门的要求是准时提供施工所需的物质,一旦延误工程进度.物资部门要负一切责任。
因此,电力施工物资人员唯一能做的就是按照要求,根据计划预算,按品种、按质量、按期限,粗放地供应施工生产所需要的种种物资,其管理缺乏主动性和前瞻性,服务意识淡薄,宁愿物资管理水平仍然停留于传统水平,也不愿承担因改革创新带来的风险和责任。
在专业人员素质参差不齐的状况下,从上到下又缺乏一套完整的管理监督体系或制度,同时,项目主管领导又忙于工程进度和工程质量,无暇顾及,从而,造成物资业务过程管理不规范。
物资计划是做好物资供应管理工作的前提和基础。
没有计划的物资管理工作犹如无舵之舟,只能茫然前行。
因而,在施工现场主要表现为:采购浪费、供应跟不上、影响工程进度、单项工程核算不准确、不落实等等,就是人们常说的:供不上,管不好,算不细。
常言道:“兵马未动,粮草先行”。
施工现场常常因物资供应不及时而出现窝工、停工现象。
作为一名合格的物资工作者,不仅要手勤、腿勤,而且要善于思考,多动脑子,超前思维,才不至于工作被动。
比如项目上场前的市场调查、大堆料的供应安排等。
浅谈建筑施工企业中的物资管理2010-12-28 13:47:53随着国家持续扩大内需,我国的基础设施建设正处在迅速成长中,尤其是公路铁路等涉及到国计民生的基础建设工程不断扩大,给我们带来了前所未有的机遇,在竞争激烈的市场经济条件下,如何让企业立于不败之地,永葆生机,值得我们施工企业深思,尤其是作为特大型国有建筑施工企业。
近几年,尤其是国资委成立以来的这几年,随着“国进民退”趋势的加强,中央所属大型国有企业作为“共和国的长子”地位日显突出,企业要做大做强,更要有走出国门的理想,这样才能肩负起建设国民经济的重任。
中交一公局作为一家集团化管理的大型国有建筑施工企业,经过几代人的艰辛努力,在坚持探索改革发展中走出了一条自己的路子,近年来持续高涨的开发额和不断攀升的利润给我们提供广阔的发展空间,发展企业只有居安思危才能基业长青,只有精细化管理才能突出特色,“自强奋进,勇争第一”作为一公局的企业精神,具有其鲜明的特色。
一公局的愿景是将以路桥建设为基础,积极拓展相关业务领域,提升产业价值链,以技术和管理为核心驱动因素,以路桥行业的引领者、提升者为目标,将一公局打造成具有国际一流水准的、集路桥产业经营和资本运营于一身的大型工程企业集团。
在企业经营活动中物资管理是企业全面标准化管理中的一个核心问题,工程物资占施工成本的60%以上,往往是工程核算和项目盈利的关键点,企业的生存法则就是利润,如何增加利润,节约成本,缩减开支不仅是企业管理者需要考虑的问题,更是所有一线物资人员应该努力追逐的目标。
项目经理部作为施工组织具体实施者,作为最底层的具体操作层,其盈利能力直接关系到企业的生存状况,物资管理就其整个过程来说,包括编制物资计划,询价、采购、运输、验收、保管、发放以及账务处理等各个环节,即生产资料从流通领域进入使用领域直到消耗这样一个过程。
我认为项目经理部只有在具体的施工过程中狠抓物资管理,做到精细化管理,标准化管理,最大限度地压缩成本,降低损耗,才能促进企业的经济效益,使企业永葆生机,立于不败之地。
一、物资管理第一个环节:物资管理人员的配备和组织机构的设置建筑施工企业最直接的管理模式是直线职能式模式,项目经理部是最直接的操作者,是工程建设的最直接参与者。
中交一公局所属各单位都是独立核算、自负盈亏的经营体,各个单位所属项目经理部都是相对独立的实体。
经理部配备五部一室,物资设备部便是其中的一个部门,为了使工程建设正常进行,物设部通常都是在项目总经济师的直接领导下,负责物资工作的具体实施和经办,物设部岗位设置主要有物资主管、料账员、采购员、计划员、收料员和保管员这几类,各岗位人员都要有相应的任职要求才能担负起物资管理的重任,尤其是思想素质和觉悟必须绝对正派,必须经得起考验,材料把关不严、采购过程监督不到位,就容易造成漏洞。
各岗位人员之间必须精诚合作相互监督,才能将工作做到实处,材料员岗位不像技术类岗位,我们干的就是一份操心的活,肩负的是一份重大的责任,所以责任意识对每个材料员来说非常重要,因此考核材料员的一个重要指标就是是否具有责任心,这也是在选配材料人员的一个重要标准。
物设部与其他部门又是密不可分的,尤其是与经营部、工程部、实验室、财务部,各部门间必须相互衔接,经常沟通,这样项目物资工作才能有条不紊展开。
经营部应及时给材料提供本工程材料的预算单价和数量,以达到控制材料的价格和供应的数量,工程部根据图纸和施工生产安排所提出的材料计划,必须有经营部的审核才能作为进料的依据,否则无法肯定材料是否用于本工程,或者材料数量、规格是否符合施工标准,特别是材料数量和规格有重大变更的情况下,信息的及时沟通可避免误采误用。
再则,物资部应认真读懂经营所签订的施工合同,哪些材料是属于经理部的,哪些是属于施工队承担的,要分清权责,理顺债务关系。
物设部与财务上的单据要及时传递,材料账务单据及时上交财务,以便于及时下账和扣款,防止工程款超支付现象,月底及时向财务提供报表,核对期末余额,达到账物相符,工程竣工后材料部门应及时配合经营、财务部门办理材料决算和核算,做到工程完工,料款结清。
工程材料采购质量的好坏必须与实验室多进行沟通,及时委托实验室进行实验,出具实验报告,这为采购合同的签订提供的质量保障。
所以项目经理部需要有一支高素质管理团队,尤其是有一支强有力的物资管理队伍做保证这样才能使项目管理良性发展。
二、物资管理第二个环节:物资采购管理施工企业的物资采购工作是物资管理的前提,起着先驱的作用,采购活动属于物流活动的一部分,而物流作为第三利润源泉,在企业生产活动中起着至关重要的作用。
物资管理工作的基本任务是根据施工、生产任务的需要,按质、按量、按时、齐备地组织物资供应,保证施工生产建设的顺利进行,其核心任务就是购进物资,但又不是简单的“买”。
其包含的内容已经延伸到如今的供应链管理、和供应商关系管理,以及涵盖了领导者决策和领导者素质的内容,所以值得我们深思。
为了减少采购中出现的问题,避免随意性,大宗材料采购(如:钢筋、水泥、粉煤灰、沙石料等)应尽可能的进行招投标方式,招到相对优良的合格供应商,直接签定供货合同。
这样做的好处有三点:一是有利于降低采购价格,只有确定了供货数量,厂商才能测算成本,确定适当的价格。
二是有利于保证供应,有了合同的法律约束效力,有了集中采购的数量优势,可以避免出现断供问题。
三是在一定程度上实现了“公开、公平、公正和择优”的原则,大宗材料进行招标采购,经理部各部门都参与到采购活动中,明确采购管理上的责权,相互制约、相互监督,避免了采购的随意性。
对于小五金、电料、配件等零星材料的采购应遵循货比三家、择优选购的原则,要做到勤跑腿、勤问询、勤思考。
对于比较有信誉能力和供货能力的个体工商户,也可以建立长久合作关系,适当增加采购量,赊欠货款,稳定关系。
这样不仅能在资金紧张或突发性事件发生的时候可以随时做到电话通知配货和送货,为施工生产的连续性和稳定性节约时间,例如:2009年7月份,华祥公司新疆红鄯十三合同段路面项目施工过程中,正在进行沥青混凝土下面层施工的ABG摊铺机突然发生故障,而施工现场方圆百里不见人烟,一望无际的戈壁滩让大伙惊慌失措,就在这时,为我们建立长期合作关系的一家供应辅材的个体工商户老板,为我们送来了配件,一个电话便解决了燃眉之急。
所以在采购活动中,供应链管理尤为重要,采购工作这不仅考验的是一个材料员的业务水平,而其中更重要的是做人处事的行为品格,所以在采购中,与供应商一定要建立互信关系,相互换位思考,将心比心,在互利互惠的前提下,积极发展供销关系,这样才能实现双赢。
在物资采购过程中,无论是大宗材料还是零星辅材都必须树立质量第一的理念,千万不能以质量的代价来换去成本的节约,要做到质量与价格相匹配。
必须以质量为前提,采购的货物要物有所值。
当然,市场经济,风云变幻,在采购过程中,出现价格重大变化的情况也时有发生。
尤其是在资源紧张的时候,价格突变,作为采购人员和项目领导,也要有当机立断,果断决策的勇气,要有前瞻意识和抗风险意识,千万不能因价格原因造成停工待料,相比较而言,停工的损失要比资源紧张时高价购买回来的物资所增加的成本要小的多。
例如:2010年11月份,全国“柴油荒”的出现导致社会一片恐慌,全国多数省份柴油供不应求,加油站排满长队,大部分工地因柴油紧缺导致施工机械停滞,施工无法展开,柴油价格批零倒挂,市场有价无实。
作为中交一公局重点项目的兰渝铁路12标四分部,始终坚持材料工作是施工生产的重点和核心,在资源紧张时,项目领导果断决策,当机立断,在市场挂牌价为7600多的时候(有价无货),仔细分析国内行情,断然决策在黑市上采购9000多元一吨的柴油,将储存罐存满,后来市场行情发生了更严峻的变化,柴油价格越炒越高,已经超过一万多了,而且还拿不到货,而兰渝铁路四分部在项目经理王庆成同志的英明决策下,不仅确保了施工生产的连续性和稳定性,未造成大面积停工待料损失,而使生产顺利进行,确保了第四季度劳动竞赛的顺利实施。
采购回来的材料在收料的过程中,必须认真核对名称、规格、数量等信息,并开具详细的验收单据,采购员,收料员、发料员必须相互独立,各司其职,彼此之间应相互监督,减少在采购过程中的猫腻行为。
同时,在采购环节中,项目领导应给予充分的支持与理解,尤其是项目领导,应放手让物资部门大胆地去干,要相信物资人员的专业性和工作能力,有些项目领导,为了避开物资部门的询价,根本无视物资部门的存在,采取一言堂,一口价,脱离财务部门的监督管理,直接与供货商进行单线联系,然后把购进的工程物资绕过物资部门的验收,直接运输到工程施工现场,最终导致企业利润的暗巷流失,并且也给财务决算带来相当大的困难。
在工程结束时财务人员和物资人员无法核实物资的进场与领用,无法建立工程物资管理台帐,只能根据工程管理人员提供的零星单据利用倒挤法核算物资的进出存数量,给企业利润的核算与财务审计都带来的不真实的信息,所以项目物资管理工作必须要有领导的大力支持与鼓励,才能将工作做的标准和精细。
三、物资管理第三个环节:物资内业管理在物资管理中,内业资料以及账务处理贯穿着整个物资管理的全部过程,内业资料直接能体现出一个项目物资管理的好坏,材料分类不明,业务处理不清,帐物不符,不能准确及时反映成本。
内业资料是物资管理最原始的凭证,做好材料账是项目物资管理最基础的工作,良好的内业资料有效的反映了材料管理水平的高低。
项目刚进场时,现场材料人员就应该熟读公司物资管理相关规章制度,执行公司所下达的相关表格,做到规范化、标准化,这样便有利于内业工作的开展。
有的项目物资内业管理混乱,很重要的原因是不知道该用什么样的单据来处理问题,原始单据如过磅单、检尺单混乱,现场收料员随意在票据上签字,凭证杂乱无章、千奇百怪,这样容易造成对账不明、统计有误,结算不准。
所以,项目进场后物资部第一件事是印制相关票据,分发到现场材料员手中,并告诉他们怎么样填制,以过磅为结算依据的材料,如砂石料、水泥、粉煤灰等,应填制过磅单,信息应反映完整,到货时间、卸货时间、毛重、皮重、净重,数量大写,过磅员、收料员、司机签字等信息应在过磅单上全部反映,并且应将称重小票打印出来,粘贴在过磅单背后,这样便于备查。
