T梁装吊作业安全技术交底签字表
- 格式:doc
- 大小:62.00 KB
- 文档页数:5
靖海高速公路A3合同段项目部桥梁架设安全(教育培训)及技术交底教育(交底)人:被交底资料接收人:受教育人:签字名单附后中铁十二局集团靖海高速公路A3项目经理部二○一三年一月三日目录一、 T梁运输 (3)二、 T梁架设 (3)三、 T梁安装岗位划分及安全职责 (6)一)岗位划分 (6)二)岗位职责 (7)四、安全措施 (10)T梁架设专项施工安全技术交底桥梁架设施工队:为有效扼制T梁预制和架设过程中各类安全事故的发生,特制定了本已经监理工程师批准的《桥梁架设安全专项方案》,现给你队全体作业人员进行交底(培训),要求在工作中严格对照执行;如个别人员未完全听清或理解,你队可自行组织再教育。
要求各岗位操作人员在履行好各自岗位职责的同时,加强协调配合,确保架桥机操作,T梁吊装、运输、架设各环节安全。
一、T梁运输1、本合同段拟采用运梁车运输,时速宜控制在5km/h以内。
2、运梁车运输梁板时,每端除一名驾驶员主驾外,还应指派一名助手,协助瞭望,及时反映安全情况和处理安全事宜。
运梁车的平板上不得坐人。
3、重车下坡应缓慢行驶,并应避免紧急刹车。
驶至转弯或险要地段时,应降低车速,同时注意两侧行人和障碍物。
4、运梁车行走时,要有专人疏导和指挥。
5、在大雨、大雾、大风天禁止进行T梁运输作业。
二、T梁架设1、架桥机操作人员由经过一定培训,了解架桥机的机械构造、性能,熟悉架梁工法和过孔工法的人员操作,在工作时,精力要集中。
必须有足够的睡眠,工作中不准打瞌睡,酒后禁止吊运工作,高空作业必须系好安全带。
2、吊装前,挂钢丝绳时,必须将梁底与钢丝绳接触的部位进行隔离,防止T梁底部挂绳处受损。
3、吊梁前检查轨道是否平整可靠,运梁平车重载时只能采用低速档启动和运行;运梁平车运梁时,前后必须有人相随,随时注意轨道、T梁的平稳性,以防T梁倾倒。
运梁平车载上T梁后,如不能立即启动并运行则必须用卡子卡死平车。
4、喂梁前必须仔细检查导梁及前支架各部位销子是否锁定,并插上防退销,切忌前支架撑起油缸到位后不锁销子而加载;检查塞垫、枕木、轨道及连接板的安装是否符合要求。
【模板名称】:安全技术交底签字表【模板编号】:_______【工程名称】:___________________【施工单位】:___________________【交底日期】:____年__月__日【交底地点】:___________________【分项工程名称】:___________________【交底提要】:___________________【一、交底内容】1. 工程概况及施工特点2. 施工过程中的安全风险及预防措施3. 施工过程中可能出现的紧急情况及应急处置措施4. 施工过程中的安全防护设施及使用要求5. 施工过程中的安全操作规程及注意事项6. 其他需要交底的事项【二、交底人员】1. 交底人:___________________(职务)2. 接受交底人:___________________(职务)【三、签字确认】1. 交底人签字:___________________2. 接受交底人签字:___________________3. 分部技术负责人签字:___________________4. 技术负责人签字:___________________【四、备注】1. 本表由施工单位填写,交底单位和接受单位各存一份。
2. 交底人、接受交底人、分部技术负责人、技术负责人应在签字后确认交底内容,如有疑问,应及时提出并解决。
3. 安全技术交底签字表应妥善保管,作为安全生产的重要资料。
【模板内容说明】:1. 本模板适用于各类施工项目,包括但不限于土建、安装、装饰装修、市政公用工程等。
2. 交底内容应根据工程实际情况进行编制,确保全面、详细地反映施工过程中的安全风险及预防措施。
3. 交底人员应具备相应的专业知识和实践经验,确保交底内容的准确性和有效性。
4. 接受交底人员应在签字前仔细阅读交底内容,如有疑问应及时提出,以确保安全生产。
5. 本模板中的签字确认环节,旨在明确各方责任,确保安全技术交底的有效执行。

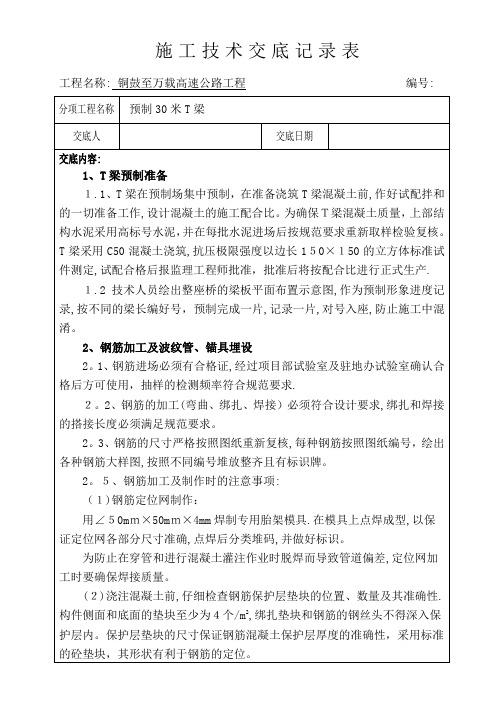

施工技术交底记录表—T梁预制及安装重点1. 背景我司正在进行XX项目的建设,该项目需要使用到T梁,为确保T梁预制及安装质量,特制定本次施工技术交底记录表,对T梁的预制及安装重点进行记录和交底。
2. T梁预制2.1 T梁钢筋1.T梁钢筋应符合设计和规范要求,本工程钢筋采用HRB400级别,执行GB1499.2标准。
2.T梁钢筋的弯曲半径不得小于4倍钢筋直径,在钢筋加工过程中要特别注意。
3.梁底、双向板对孔等部位的加工,应根据设计要求进行制作。
4.双向板对孔处应保留足够的空间以保证后续灌注混凝土时的充实性。
2.2 浇筑混凝土1.T梁混凝土应符合设计要求和规范要求,本工程采用C35混凝土执行,混凝土强度标准按照GB/T50081-2002标准执行。
2.T梁模板应符合设计和规范要求,拆模应按技术要求拆除,不得损坏混凝土。
3.混凝土浇筑时应采用振动器加以震实,使混凝土密实,防止出现空鼓和裂缝。
4.浇注过程中,应注意混凝土梁底、CD钢板标高、双向板等支撑位置的高度调整。
2.3 方案审核1.T梁预制方案按设计要求论证,主要内容包括:预制状态的控制、锚入长度的确定、下挂件的配置和施工组织方案的制定等。
2.预制过程中,严格按照方案要求进行操作,尤其要注意临时支撑和模板系统的稳定性。
3.T梁安装3.1 梁上构件1.梁上构件的制作应符合设计和规范要求,严禁超过允许偏差。
2.梁上构件焊接应符合钢结构的相关规范,焊接工艺应由持证焊工操作。
3.梁上构件与T梁的连接应采用膨胀锚栓连接或焊接连接等固定方式,并进行质量验收。
3.2 T梁的吊装1.吊装前应检查梁的进户,如有挂件漏装、损坏及其它不符合吊装要求的地方,应及时处理。
2.吊装前应进行吊装参数计算,并编制吊装方案。
3.吊装工序中,要注意吊装安全和施工现场秩序。
4.吊装悬挂具应符合规范和标准、资质齐备的专业单位安装。
3.3 T梁的拼装1.T梁安装前,应进行梁体尺寸、形状、直线度、曲率、结构姿态及齿孔的尺寸、位置等检查,并通过验收方可进行拼装。
安全技术措施三级技术交底记录表
防护棚架形式如下图例:
9.6.3保通措施
(1)交通标志的设置
①施工时在施工区域用水马围栏进行围护,在防护通道两端方向30m处设置前方施工0.3M标志,同时设置前方车辆提前靠右行驶、注意会车避让、车辆慢行、限速10km/h、禁止超车、施工路段事故多发等标志;在防护通道两端方向30m处设置红蓝爆闪警示灯,交叉施工改道处用反光锥和施工闪灯对交通进行渠化,设置电子导向灯、行车指示板、限速10、设置反光防撞桶、前方施工30M、禁止超车、迎面来车注意避让等标志。
②架设小里程槽钢时,吊车占公路一半车道,施工时在施工区域用水马围栏进行围护,在施工路段两侧1KM、500M、300M处设置前方施工1KM、前方施工500M、前方施工300M、同时设置限速10km/h、道路封闭、施工路段事故多发、车辆慢行、禁止超车、向左改道、向左行车指示板等标志。
③考虑夜间行车的需要,在连续梁施工范围公路前后100米设频闪灯,每间隔20米设置1个,以加强对车辆夜间行驶的提醒。
④与路政加强联系,为了更好地保证行车安全和施工安全,在施工地段前方的情报板上及时发布有关施工及行车信息。
一、基本信息1. 交底单位:(单位名称)2. 接受单位:(单位名称)3. 交底日期:(年月日)4. 交底地点:(具体地点)二、交底内容1. 工程名称:2. 分项工程名称:3. 作业内容:4. 安全技术措施及注意事项:(1)施工前准备:(2)施工过程中注意事项:(3)事故预防及应急处理:(4)安全防护用品及设备的使用:(5)特殊作业及危险作业的安全操作规程:(6)现场安全管理制度及规定:三、签字确认1. 交底人:(姓名)职务:(职务名称)签字:(年月日)2. 接受交底人:(姓名)职务:(职务名称)签字:(年月日)3. 旁站安全员:(姓名)职务:(职务名称)签字:(年月日)4. 安全生产负责人:(姓名)职务:(职务名称)签字:(年月日)5. 单位负责人:(姓名)职务:(职务名称)签字:(年月日)四、其他事项1. 本交底书一式四份,交底单位、接受单位、旁站安全员、安全生产负责人各执一份。
2. 交底人、接受交底人、旁站安全员、安全生产负责人在签字前应仔细阅读交底内容,确保理解并掌握安全技术措施及注意事项。
3. 施工过程中,如遇特殊情况,应及时调整安全技术措施,并重新进行安全技术交底。
4. 本交底书自签字之日起生效,如有变更,应重新签订。
5. 本交底书作为安全生产的依据,如有违反,将依法追究相关责任。
五、签字要求1. 交底人、接受交底人、旁站安全员、安全生产负责人必须亲自签字,不得代签。
2. 签字应工整、清晰,不得模糊不清,甚至无法辨认。
3. 签字后,应在签字下方注明签字日期。
4. 如有疑问或异议,应在签字前提出,由交底单位负责人或安全生产负责人解释说明。
5. 本签字模板仅供参考,具体内容可根据实际情况进行调整。
一、施工安全技术交底记录表【表头】1. 项目名称:2. 施工单位:3. 施工地点:4. 交底日期:【正文】一、交底内容:1. 工程概况及施工环境2. 施工工艺及操作规程3. 安全生产法律法规及标准规范4. 安全生产责任制及安全生产管理制度5. 施工现场安全防护措施及注意事项6. 应急预案及事故处理流程7. 特种作业及设备操作规程8. 安全防护用品的正确使用及维护9. 施工现场环境保护及文明施工要求二、交底要求:1. 施工单位应严格按照国家安全生产法律法规及标准规范进行施工。
2. 施工现场必须建立健全安全生产责任制及安全生产管理制度。
3. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。
4. 施工单位应加强施工现场安全管理,确保施工人员的人身安全。
三、交底责任:1. 施工单位项目负责人负责组织安全技术交底工作。
2. 施工单位安全管理人员负责安全技术交底的监督和落实。
3. 施工单位技术人员负责安全技术交底的具体实施。
【签字部分】四、签字确认:1. 施工单位项目负责人(签字):_______2. 施工单位安全管理人员(签字):_______3. 施工单位技术人员(签字):_______4. 施工单位项目经理(签字):_______5. 施工单位安全生产管理人员(签字):_______6. 施工单位现场管理人员(签字):_______7. 施工单位作业人员(签字):_______【备注】1. 本记录表一式两份,施工单位及施工现场各保留一份。
2. 施工单位应将安全技术交底内容传达至每位施工人员,确保施工人员了解并掌握相关安全知识。
3. 施工单位应定期对安全技术交底内容进行更新,确保安全技术交底的有效性。
【模板说明】本施工安全技术交底签字模板旨在规范施工安全技术交底工作,确保施工现场安全生产。
在实际使用过程中,施工单位可根据具体项目特点进行调整和完善。
签字确认部分由相关人员签字,确保安全技术交底工作的严肃性和有效性。
安全技术交底记录表合同号: 承包人:工程名称交底人省道318黑石渡至道士冲段改造一期工程何一波、郑杰工序/班组/工种交底时间地点皖交安表-18共页第页T梁架设施工方式应及时阻止并教育术交底内 交底内容:一、一般安全要求1、所有人员进入施工现场必须戴好安全帽,系好帽带。
在高空进行锚杆施工时, 必须配戴安全帽、系安全带并设置安全网,遵守高空作业相关安全规定,严禁嬉戏打 闹,严禁高空向下抛物,临边做好安全防护。
高空作业平台必须牢固可靠并有足够的 作业面积,应尽量避免上下交叉施工作业;当不能避免交叉作业时,必须对上下作业 区域进行有效隔离。
2、所有进入施工现场人员必须遵守现场安全制度并听从现场安全员安排。
3、钻机操作手及涉及作业的相关特殊工种作业人员必须持证上岗,禁止酒后上岗 作业,进入施工现场严禁嬉戏打闹,禁止操作与自己无关的机械设备。
4、 施工现场必须设置安全警示标志。
5、 施工队应配备安全人员对施工现场进行巡查,对不遵守安全作业的人员或作业6、高边坡及松软地带进行作业时,要防止设备倾覆。
作业前应由专人对地表及该 处地质进行查看,查看坡体有无滑移及坍塌现象。
作业过程中有专人进行坡体变化观7、材料运输中车载构件要码放整齐、捆绑牢固,防止在运输中构件相互挤压碰撞 出现缺棱少角现象,防止中途发生构件坠落现象。
&各种材料必须要有进场合格证并经试验检测部门检定合格后才能进场,防止因 材料的质量问题造成安全事故。
9、拌浆筒作业时,无关人员必须远离拌浆筒、施工用电安全要求1、配电箱要求:1) 施工用电的配电箱应符合“三级配电两级保护”的要求;2) 做到一机一闸一漏一箱,配电箱应加盖上锁有防雨措施;。
