福鑫二期桩基施工组织设计
- 格式:doc
- 大小:423.18 KB
- 文档页数:22
桩基工程施工组织设计方案_桩基工程施工组织设计方案一、项目概况本项目为一座多层建筑的基础设施工程,位于市中心的繁华地段。
工程规模较大,需要施工团队具备丰富的经验和专业知识。
项目包括桩基础工程的施工,需要高效、安全地完成。
二、施工方案1.施工准备(1)成立项目组,完成项目管理和协调工作。
(2)制定施工计划,明确工期和施工序列。
(3)购买和租赁必要的施工设备和工具。
(4)准备施工用材料,确保施工过程中不会中断。
(5)组织施工人员,包括工程师、技术员和施工工人。
2.桩基施工(1)进行场地勘察,确定桩基施工方案,并按照设计要求进行标志。
(2)布置施工现场,搭建施工临时设施,包括施工用房、临时电源和安全防护措施。
(3)进行地质勘探,了解地层情况,选择合适的桩基类型和施工方法。
(4)进行桩基的钻孔、灌注、挖掘等施工工序,按照设计要求控制每个工序的质量。
(5)对已施工完成的桩基进行检测和质量验收,确保施工质量合格。
3.施工组织管理(1)建立施工组织管理体系,包括施工组织机构、工程进度计划和质量控制标准。
(2)组织施工人员的技术培训和安全教育,确保施工人员的安全意识和技术水平。
(3)制定施工图纸和施工规范,明确施工方案和要求。
(4)建立施工现场的安全管理制度,确保施工过程中的安全。
4.质量控制(1)建立质量控制系统,包括施工前、中和后的检查和监控。
(2)进行材料的质量控制,确保施工过程中使用的材料符合设计要求。
(3)进行工序的质量控制,包括钻孔、灌注和挖掘等每个工序的检测和验收。
(4)进行施工质量检验,包括桩基的抗压强度和水平度等指标的检测。
三、施工进度计划根据项目规模和施工工序的复杂程度,制定了如下施工进度计划:1.准备工作:包括场地勘察、施工队伍组织和施工设备准备,耗时2周。
2.施工现场搭建:包括施工用房、临时电源和安全设施的搭建,耗时1周。
3.地质勘探:进行地质勘探工作,耗时1周。
4.桩基施工:包括钻孔、灌注和挖掘等施工工序,根据实际施工进展,预计耗时4个月。

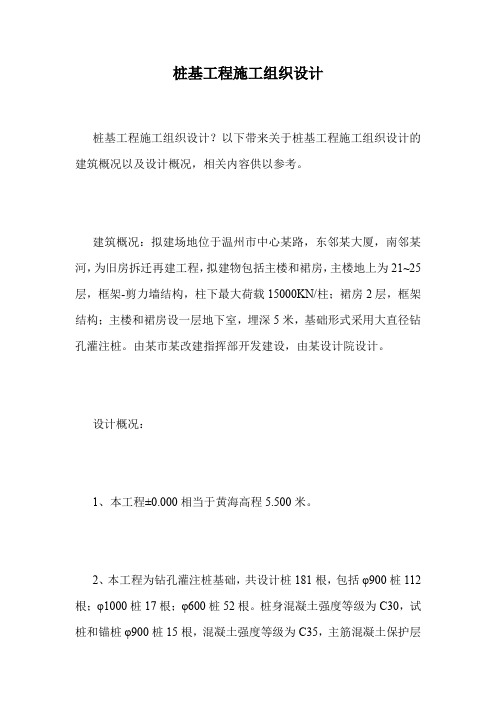

桩基工程施工组织设计
桩基工程施工组织设计?以下带来关于桩基工程施工组织设计的建筑概况以及设计概况,相关内容供以参考。
建筑概况:拟建场地位于温州市中心某路,东邻某大厦,南邻某河,为旧房拆迁再建工程,拟建物包括主楼和裙房,主楼地上为21~25层,框架-剪力墙结构,柱下最大荷载15000KN/柱;裙房2层,框架结构;主楼和裙房设一层地下室,埋深5米,基础形式采用大直径钻孔灌注桩。
由某市某改建指挥部开发建设,由某设计院设计。
设计概况:
1、本工程±0.000相当于黄海高程5.500米。
2、本工程为钻孔灌注桩基础,共设计桩181根,包括φ900桩112根;φ1000桩17根;φ600桩52根。
桩身混凝土强度等级为C30,试桩和锚桩φ900桩15根,混凝土强度等级为C35,主筋混凝土保护层
厚度不小于50mm.
设计采用端承磨擦桩,主楼高层部分,以7-3层:中风化基岩作为桩端持力层。
桩底标高低于黄海高程-81.000米;同时要满足桩端全截面进入持力层不小于3.0米;裙房部分的桩以5-2层含碎石粉质粘土做为桩端持力层,桩底标高统一为黄海高程-60.00米。
3、大直径钻孔灌注桩施工的各工序必须连续进行,中间不得有停工现象。
二次清孔结束测得孔底沉渣厚度满足上述要求后,半小时内必须灌注混凝土,否则再次清孔。
4、桩孔成型后必须清除孔底沉渣,孔清后沉渣厚度不得大于5cm 并应立即灌注水下混凝土。
5、混凝土实际浇筑高度高于设计桩顶标高1.8米,本工程桩基安全等级为一级。
……
以上是下面为建筑人士收集整理的关于“桩基工程施工组织设计”等建筑相关的知识可以登入建设通进行查询。
开发区厂房二期扩建工程桩基施工组织设计方案目录................................................................................................ 错误!未指定书签。
一、工程概况错误!未指定书签。
二、施工准备错误!未指定书签。
.、技术准备.............................................................................................. 错误!未指定书签。
、现场准备................................................................................................ 错误!未指定书签。
、桩机准备................................................................................................ 错误!未指定书签。
、材料准备................................................................................................ 错误!未指定书签。
三、施工计划错误!未指定书签。
、劳动力需求计划.................................................................................... 错误!未指定书签。
、机具需用计划........................................................................................ 错误!未指定书签。
桩基工程施工组织设计一、工程概况及施工难点分析施工难点:1.地下水位较高,需要进行降水处理;2.施工现场空间狭小,施工车辆及设备进出困难;3.土质为黏性黄土,桩基施工难度大;4.周边有其他建筑物,需要做好地震安全措施。
二、施工组织原则1.安全第一原则:确保施工人员的人身安全,防止工程事故的发生。
2.质量优先原则:严格按照相关标准和规范进行施工,确保工程质量。
3.资源合理利用原则:合理安排施工进度,确保人力、物力、财力的合理利用。
4.环保原则:采取环保措施,减少对周围环境的影响。
三、施工方案1.地下水处理方案(1)施工前进行地下水位的勘测,确定地下水位的具体高度。
(2)采用深井抽取地下水的方式,将地下水位降低到可以进行施工的水平。
(3)对抽取出的地下水进行处理,达到环保要求后排放。
2.施工区划方案(1)根据场地情况,将施工区划分为主桩区、辅助工区和生活区三个区域。
(2)主桩区为桩基施工的主要区域,设备和人员主要集中在此区域。
(3)辅助工区为设备、材料的存放和加工区域。
(4)生活区为施工人员的宿舍和食堂区域。
3.周边建筑物的保护(1)对周边建筑物进行全面勘测,确定其基础情况,制定相应的保护措施。
(2)根据建筑物结构特点和施工桩基的振动信息,确定相应的保护距离。
(3)在施工过程中,采取振动监测和震动传感器等手段,对振动情况进行实时监测,确保周边建筑物的安全。
4.桩基施工工艺及设备(1)桩基施工采用螺旋钻孔法,先钻孔再灌注混凝土的方法。
(2)选择适当规格的螺旋钻孔机,根据土质情况选择适当的切削工具。
(3)配备足够的混凝土搅拌车辆和泵送设备,以保证施工进度。
5.安全措施(1)制定详细的安全操作规范,确保施工人员掌握相关安全技术。
(2)对施工现场进行严格的安全管理,设立安全警示标志和隔离带。
(3)配备必要的安全设备,如安全帽、安全绳等,并进行相应的培训。
四、施工进度安排1.建立详细的施工进度计划,根据不同工程阶段的施工难度,合理安排施工时间。
**地块桩基及围护工程施工组织设计**工程有限公司二○一七年六月十四日目录第一部分、工程概况 (1)1.1 工程概况 (1)1.2工程地质条件 (1)1.3 工程特点、难点分析 (3)1.4 编制依据 (4)第二部分、施工部署 (5)2.1 工程施工目标及承诺 (5)2.2 施工总体流程安排 (5)2.3 施工现场布置 (5)2.4施工进度计划 (6)第三部分、施工组织 (8)3.1 项目组织机构配置 (8)3.2 主要管理人员配备 (8)3.3 主要施工机械设备配备 (9)3.4 劳动力配备计划 (9)3.5 主要材料配备 (9)第四部分、主要施工方案 (10)4.1 PHC管桩施工方案 (10)4.2 双轴搅拌桩施工方案 (21)4.3 砼压顶砼圈梁施工方案 (24)4.4 施工临时用电用水方案 (26)第五部分、相关保证措施 (28)5.1施工进度保证措施 (28)5.2 施工质量保证措施 (29)5.3 安全生产保证措施 (32)5.4 文明施工保证措施 (35)5.5 周围环境保护措施 (37)第六部分、其他施工措施 (40)6.1 可能存在的暗浜处理措施 (40)6.2 防汛、防台、雨季施工措施 (40)6.3 成品保护措施 (40)6.4 施工应急措施 (41)附件:1、施工进度计划表2、施工平面布置图3、主要施工机械设备表4、主要劳动力计划表5、主要施工管理人员表6、项目经理简历表第一部分、工程概况1.1 工程概况1.1.1 一般概况拟建**地块普通商品房项目位于上海市嘉定工业园区,基地东至**路、南至**路、北侧为**,地块分两期建设,二期主要建设内容为17-21层住宅、3层住宅、2层公建配套用房、1层变电站与垃圾房及地下车库。
总用地面积约91772. 83m2,总建筑面积约311559. 02扩,其中地上计容建筑面积228115. 8m2,地下面积83443. 22m2,总投资约319989. 26万元。
桩基项⽬⼯程施⼯组织设计江苏⾦风科技有限公司风电实验中⼼项⽬桩基⼯程施⼯⽅案⽬录⼀、⼯程概况 (2)⼆、施⼯阶段划分和施⼯总体部署 (3)三、施⼯现场管理的组织体系 (5)四、劳动⼒、机械设备投⼊⽅案 (7)五、施⼯进度计划和编制说明 (8)六、各阶段进度的保证措施 (9)七、施⼯现场平⾯布置和临时设施、临时道路布置 (14)⼋、预应⼒管桩静压法施⼯⽅案及质量保证措施 (16)九、深层搅拌桩施⼯⽅案及质量保证措施 (30)⼗、安全⽂明施⼯及环境保护措施 (32)⼗⼀、完⼯后的配合、跟踪服务⼯作 (42)⼀、⼯程概况1、⼯程名称:江苏⾦风科技有限公司风电实验中⼼项⽬桩基⼯程2、建设单位:江苏⾦风科技有限公司3、建设地点:盐城市⼤丰经济技术开发区永为路风电产业园4、设计单位:扬州市建筑设计研究院有限公司5、⼯程内容:桩基⼯程施⼯,承包⽅式为包⼯包料。
桩基⼯程包括预应⼒管桩、深层搅拌桩地基加固等内容。
6、设计参数:⑴预应⼒管桩,桩径400,单桩长度13m,设计单桩竖向极限承载⼒1020KN,桩端进⼊持⼒层不⼩于5m。
桩型号为PHC-400(100)B-C80-13,选⽤图集《苏G03-2012》。
⑵⽔泥搅拌桩复合地基,搅拌桩桩径500,单桩长度4~4.5m,⽔泥掺⼊量不⼩于15%,成桩90d龄期的⽴⽅体强度不⼩于1600KPa。
加固后的复合地基承载⼒特征值不⼩于100KPa,打桩竖向承载⼒特征值78KN。
⑶设计图纸特别说明,预应⼒管桩施⼯建议先填⼟后打桩,先施⼯⽔泥搅拌桩,后施⼯预应⼒管桩。
此条说明拟在图纸技术交底时提请设计单位同意调整为:搅拌桩施⼯完成后,施⼯临近搅拌桩的管桩,由于管桩采⽤静压法施⼯⼯艺,静压桩机势必会碾压刚施⼯完成的搅拌桩,造成搅拌桩的损害。
因此建议先静压施⼯K-S轴间的管桩,静压桩基离开搅拌桩边桩13m以外时,再施⼯⽔泥搅拌桩。
本⽅案以先施⼯管桩后施⼯搅拌桩的顺序编制。
7、⼯期要求:计划⼯期45⽇历天,开⼯时间为合同签订后3⽇内。
桩基工程施工组织设计2桩基工程施工组织设计编制人:曾金素审核人:周兴毅上海大博市政工程二零一二年二月二十七日目录第一章综合说明 (2)第一节编制依据 (2)第二节施工目标 (2)第二章施工组织设计 (3)第一节工程概况 (3)第二节施工部署 (4)第三节施工进度打算 (7)第四节施工方案 (7)第五节施工机械和劳动力安排 (13)第六节施工总平面布置 (14)第三章质量、安全、进度保证措施 (15)第一节工程质量治理体系及保证措施 (15)第二节安全施工保证措施 (22)第四章环境爱护措施 (27)第一节打桩对周围环境的阻碍及防护措施 (28)附图表:【桩基施工场布图】【桩基施工流程图】【抛石区平面图】【施工进度打算表】第一章综合说明第一节编制依据★施工合同、设计图纸。
★国家及行业颁发的现行施工质量验收规范、技术规程。
★公司治理体系文件。
★气象、地质、水文资料、现场施工条件及公司的现有资源。
第二节施工目标1、工期目标打算开工时刻(暂定):2019年3月10日,总工期45日历天,具体开工日期以业主或监理书面开工通知为准。
2 、质量目标桩基工程质量一次验收合格率100%,达到国家质量评定标准的合格等级。
3 、安全目标杜绝重伤、死亡、火灾及设备等重大安全事故;月均负伤率操纵在小于0.25‰,争创“无安全事故工地”,达到JGJ59-2018《建筑施工安全检查标准》合格标准。
4 、环境爱护目标净化环境、文明施工、预防和减少环境因素的阻碍,满足环境规定要求。
具体环境治理指标:(1)噪音操纵桩基施工:昼间<75 dB,夜间<55 dB;(夜间指晚上22:00至次日早上6:00)。
(2)现场扬尘排放操纵施工现场扬尘排放达到目测无尘的要求。
(3)运输遗洒操纵:确保运输无遗洒。
(4)生活及生活污水排水达到国家污水排放标准。
(5)施工现场夜间无光污染,施工现场夜间照明不阻碍周围社区,夜间施工照明灯罩的使用率达到100%。
某CFG桩基工程施工组织设计一、工程概况CFG桩基工程位于地,占地面积约XXXX平方米,工程预计施工周期为XXX个工作日。
工程需要施工的主要内容包括XXXXX。
二、总体施工方案根据工程的特点和要求,我们制定了以下总体施工方案:1.制定施工计划:根据工程的施工周期和施工内容,制定详细的施工计划,并进行合理安排,确保施工进度的顺利进行。
2.设计合理的工序:根据工程的具体情况,设计合理的施工工序,确保施工过程中的工序连接紧密、高效有序。
3.安排合适的施工机械:根据工程的规模和施工要求,选用合适的施工机械和设备,保证施工工艺的规范和施工质量的稳定。
4.组织施工人员:根据工程的施工需要,组织专业的施工队伍,确保施工人员的技术能力和施工经验。
5.加强安全管理:加强施工现场的安全管理,制定详细的安全操作规程,确保施工作业的安全性和施工人员的人身安全。
三、施工组织方案根据总体施工方案,我们制定了以下施工组织方案:1.施工准备阶段:在施工开始之前,对施工现场进行勘察和测量,确保施工的准确性和安全性。
同时,对施工所需的材料和设备进行采购和储备,并制定详细的施工方案和施工计划。
2.基坑开挖:根据设计要求和施工计划,进行基坑开挖工作。
在开挖过程中,要注重土层的支护和排水,确保施工现场的安全性。
3.CFG桩施工:对CFG桩进行浇筑和养护工作。
在浇筑过程中,要注意施工状况的检查和调整,确保施工质量的稳定和可靠。
4.加固处理:对施工完成的CFG桩进行加固处理,确保其承载能力和稳定性。
5.清理整理:在施工完成之后,对施工现场进行清理和整理工作,保持施工现场的整洁和安全。
6.维护保养:对施工完成的CFG桩进行维护保养工作,确保其正常运行和使用寿命。
四、施工技术措施为了确保施工质量和施工安全,我们采取了以下重要的施工技术措施:1.基坑支护:针对基坑开挖过程中可能遇到的土层塌方等风险,采取合适的支护措施,确保基坑施工的安全性和稳定性。
桩基工程施工组织设计方案目录一、工程概况.................................................................................................1...............1.1 工程简介..........................................................................................1..............1.2 现场施工条件..................................................................................1.............1.3 现场地质条件(略).......................................................................2...........二、工程目标.................................................................................................2...............2.1 质量目标..........................................................................................2..............2.2 安全目标..........................................................................................2..............2.3 工期目标..........................................................................................2..............三、施工组织总体设想、针对性方案及施工段划分...................................2.....3.1 总体设想..........................................................................................2..............3.2 针对性方案.......................................................................................2.............3.3 施工段划分.......................................................................................3.............四、施工现场平面布置、临时设施、临时道路计划布置...........................3....五、施工进度计划和各阶段进度的保证措施及进度计划表.......................4...5.1 施工准备工作..................................................................................4.............5.2 技术准备工作..................................................................................4.............5.3 单桩进度计划..................................................................................4.............5.4 进场机械数量计划..........................................................................5............5.5 工程总进度计划及进度计划表........................................................5........5.6 确保工期措施..................................................................................6.............六、各分部分项工程的施工方案七、质量保证体系.........................................................................................7..............6.1 灌注桩施工方案...............................................................................7............6.2 质量保证措施................................................................................1..2...........七、安全施工、文明施工及保护周边环境措施....................................................1..9......7.1 安全施工措施................................................................................1..9...........7.2、现场文明施工措施.........................................................................2.5..........7.3 保护周边环境减少扰民降低环境污染和噪音的措施 .......... 2.6.八、项目管理班子人员配置........................................................................2..8.........8.1 施工管理机构................................................................................2..8...........8.2 项目部主要管理人员构成..............................................................2..9.......8.3 主要岗位职责................................................................................2..9...........九、劳动力安排、施工机具和材料进场计划安排....................................3..1....9.1 劳动力组织计划表.........................................................................3.1..........9.2 主要材料供应计划.........................................................................3.2..........9.3 机械设备配置计划.........................................................................3.2..........十、关键施工技术、工艺及工程项目实施的重点、难点解决方案.................3 310.1 关键施工技术、工艺....................................................................3.3.........10.2 工程项目实施的重点、难点解决方案.......................................3.3....十一、特殊时间施工措施及已有设施管线的加固保护、各专业工种的施工配合等特殊情况下施工措施....................................................3..4......11.1 冬、雨季施工措施.........................................................................3.4..........11.2 已有设施管线的加固保护施工措施..............................................3..5.....11.3 各专业工种的施工配合等特殊情况下施工措施...........................3..6..十二、施工协作配合措施...........................................................................3..7.......... 十三、质量通病.. (41)十四、安全生产管理制度 (43)十五、应急预案十六、施工现场布置平面图康居花园7# ~9# 、15# ~17# 、20#、21# 桩基工程施工组织设计一、工程概况1.1 工程简介康居花园7# ~9#、15#~17#、20#、21#桩基工程位于淮安市健康西路南侧,中经路北侧,地质路东侧。
桩基础施工组织设计桩基础施工组织设计?以下带来关于桩基础施工组织设计施工准备情况,相关内容供以参考。
1、施工技术准备1)通过试验桩确定的技术参数,对参加水泥搅拌桩施工的技术人员已进行技术交底。
2)施工技术人员都学习了图纸,熟悉了各部尺寸、质量要求及材料规格,制定了各项工程技术措施,并组织实施。
3)参加水泥搅拌桩施工的技术施工人员已认真研究了水泥搅拌桩的施工工艺及施工要点,参考试验桩施工工艺,能为施工提供正确的技术指导及准确的施工数据。
2、施工现场准备:水泥搅拌桩施工现场均已完成原地面清理工作。
技术人员对桩位进行了精确放样,定出每棵桩的位置。
进入施工现场的钻机等机械设备均已进行了全面检查测试,粉喷计量装置已校核,根据设计桩长在桩架上作出了深度标志,以便施工过程中随时观测记录。
为避免出现堵管现象,对所有参加施工的钻机均进行专项管道疏通检查。
依据水泥搅拌桩桩位布置图,做好现场平面布置,安排好施工小组的作业流程。
3、临时设施建设情况场内布设电力线路,现场用电一律自备发电机。
工地用水,便道旁设置水井或从生活区用水管道引水。
施工采用施工便道,场内行走不须另行填筑、加固。
施工中所用水泥按规定地点堆放,并对施工不同阶段进行场地布置和调整,确保施工区内道路通畅、平坦、整洁,不乱堆乱放,无散落物。
4、材料准备施工前根据施工计划,提前按设计要求配足32.5复合硅酸盐水泥。
目前已进场水泥200吨。
可保证随用随进。
并对材料作如下要求;水泥应具有出厂质量保证单,确保在有效期内使用,并按“规范”抽检频率抽检合格。
严禁使用过期、受潮、结块变硬的劣质水泥。
以上是下面为建筑人士收集整理的关于“桩基础施工组织设计”等建筑相关的知识可以登入建设通进行查询。
万丰安置小区(天元·锦绣)4#栋、5#-9#栋桩基础施工方案编制单位:湖南株洲跃达建筑工程有限责任公司二0一五年四月施工单位与各人员部署:施工单位:湖南株洲跃达建筑工程有限责任公司项目经理:技术负责:施工员:安全员:质检员:材料员:编写:审核:日期:二0一五年四月二十日目录1. 概述1.1 编制依据及说明1.2 工程概况2. 施工部署2.1 总体目标2.2 施工部署2.3 施工进度计划2.4 施工组织管理3. 施工设备配备与主要材料用量和供应计划3.1 施工主要设备配备3.2 主要材料用量3.3 材料供应及试验计划4. 施工工艺方法4.1 施工工艺流程4.2 施工方法5. 质量保证项目和质量保证措施5.1 质量保证项目5.2 质量保证措施6. 安全生产及安全用电措施6.1 安全生产目标6.2 安全生产管理体系6.3 安全生产保障措施6.4 安全用电措施7. 文明施工措施与环境保护7.1 文明施工措施7.2 环境保护7.3 消防施工措施8. 原始资料的整理及竣工报告的编制9. 工程回访1.概述1.1编制依据及说明万丰安置小区(天元·锦绣)4#栋、5#-9#栋锤击沉管夯扩灌注桩基础,由湖南城市学院规划建筑设计研究院设计,为了便于生产施工管理,确保工程顺利进行,做到“优质、高效、安全、低耗、文明”施工以及接受建设单位、设计单位、监理单位及质监部门、勘察单位的质量监督,我公司特制定本施工组织设计。
1.1.1本设计编制的依据是:①《建筑桩基础设计规范》(JGJ94-2008)②《钢筋焊接及验收规程》(JGJ18-2012)③《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011年版)④《建筑地基基础工程施工质量验收规范》(GB50202-2002);⑤《株洲市天元区万丰安置小区4#栋、5#-9#栋详细勘查报告》(湖南地质工程勘察院提供)⑥《株洲市天元区万丰安置小区4#栋、5#-9#栋桩基详图》、《株洲市天元区万丰安置小区4#栋、5#-9#栋桩基平面布置图》(湖南城市学院规划建筑设计研究院设计);⑦本公司质量体系文件;⑧《工程测量规范》(GB50026-93)1.1.2编制说明根据以上资料并结合本公司以往施工经验编写了本施工方案。
一经批准施工中严格遵照执行。
1.2工程概况1.2.1场地条件工程位于株洲市天元区马家河镇,场地较便利。
施工现场“三通一平”基本完成,开工条件基本具备。
1.2.2场地地质条件根据..可知,地层分布自上而下为:素填土粉土强风化泥质粉砂岩1.2.3设计工作量及主要技术要求1.2.3.1桩基设计概况及工作量本工程采用人工挖孔桩,设计直径800㎜,900㎜,1000㎜,1100㎜,1200㎜,1300㎜,1500㎜,1600㎜。
以中风化泥质粉砂岩作为持力层, 设计桩数见﹙表1﹚人工挖孔桩端阻力承载力特征值为3200KPa 。
桩端进入持力层深度应大于或等于桩径。
设计有效桩长大于6.0m且大于3D(D为桩扩大头直径)。
2.施工部署2.1总体目标遵循本公司“用户至上,质量第一”的质量方针,本项目质量目标为杜绝质量安全事故,工程一次交验合格,力争创优。
2.2施工部署2.2.1根据目前收到的工程技术资料,并经现场实地踏勘,施工现场平面布置见《施工现场平面布置图》。
2.3施工工艺及质量保证措施清理场地→定位放线→护壁施工→确认土层→钢筋笼制作、吊放→桩身砼浇筑→养护2.3.1定位放线根据建设单位所给的控制点,测放出定位轴线及各桩位,经规划部门及建设、监理单位复测后,方可开始施工。
2.3.2成孔(1)桩端须作扩大头处理,扩大头尺寸详大样及桩表,扩大头部分一般不设护壁,如遇土质有特殊情况时应另行处理。
(2)当桩顶高差较大时,应先施工低位的桩,再施工高位的桩,中心距小于1.5D或桩端净距小于500mm时,应避免同时开挖,应采用跳挖跳灌,相隔时间为两个星期。
2.3.3护壁施工2.3.3.1、第一节护壁挖深约0.50m,浇钢筋混凝土护筒(地面为不良土质时用),配筋按图施工。
2.3.3.2第一节护壁挖深约1.00m安装护壁钢模板,浇灌钢筋混凝土。
配筋按图施工。
2.3.3.3往下施工时以每一节作为施工循环(即挖好每节接着浇灌一节混凝土护壁),一般土层中每节高度为1000mm,在流砂、流泥区段每节高度宜小于500mm,并采用Φ16@200 L=2-5米的钢筋打入土层,以确保护壁施工安全。
2.3.3.4,1.为便于井内组织排水,在透水层区段的护壁预留水井(孔径与水管外径相同,以利接管引水),并在浇灌混凝土前予以堵塞。
2.3.3.4,2.在松散的土层,可用具有足够刚度的钢筒护壁代替钢筋混凝土护壁,且应随挖随沉。
2.3.3.5,为保证桩的垂直度,要求每浇灌完三节护壁,须校核桩中的位置及垂直度一次。
2.3.4、钢筋笼制作及安装2.3.4.1纵向钢筋沿桩身周边均匀布置,其桩内长度详桩表,纵向钢筋的搭接,应优先采用焊接,d≤25的钢筋允许采用搭接,搭接长度与接口错开长度必须按规范要求施工。
2.3.4.2.水平钢筋与纵横钢筋交接处均应焊牢。
2.3.4.3.钢筋笼外侧需设混凝土垫块或采用其他有效措施以确保钢筋护层的厚度,桩身主筋净保护层厚度为55mm。
2.3.5,桩芯混凝土浇灌2.3.5.1.第一批桩挖至孔底设计标高或设计指定的持力层需终孔时,请通知甲方会同勘察设计及有关质检人员共同鉴定,认为符合设计要求后迅速扩大桩头,清理孔底,及时验收,以后各批桩的挖深如果与地质资料不相符,也应按此办理。
2.3.5.2.浇灌封底混凝土后应尽快继续浇灌桩芯混凝土,如因条件所限需要延迟时,应在以后浇灌,先抽清孔内积水清理封底混凝土层的表面,然后浇灌桩芯混凝土。
2.3.5.3.混凝土的浇灌方法1、浇灌封底混凝土时,当孔内渗水量较少,可先抽清孔底积水,若渗水量较大,应采用水下混凝土施工方法浇灌。
2、用常规方法浇灌封底及桩心混凝土时,必须使用导管或串筒,出料口离混凝面不得大于2000mm,且应连续浇灌,分层振捣,振捣高度为1—1.5米,混凝土沉降一般取35mm—50mm。
本次采用C35商品砼浇注桩芯、坍落度为150±30mm。
3、浇灌封底混凝土前,若发现孔底岩层表面有溶沟,深槽,应先清除溶沟,溶槽内的充填土,用C35混凝土进行填充。
2.3.5.4针对防空洞上桩的技术方案与施工流程(附简图)1、人工挖孔桩开挖至设计与施工要求深度后,接防空洞底板桩口位置往上砌筑240mm厚砖墙。
一直砌至防空洞顶板以上,砖墙砌筑中由下往上@500设置两根直径8mm的圆形钢筋,以保证砖墙的整体稳定性。
砖墙施工过程中,应确保砌筑质量与保证桩径的设计要求。
2、砖墙砌筑完毕后,用竹架板@200竖向设置于砖墙外围,高度不够位置,竹架板第二层应错开竖向设置于砖墙外围。
接着每竹架板设一根竖直钢管,钢管的外围用一根直径8mm的钢筋捆绑成圆,钢筋收口位置采用焊接成形,且沿钢管每间距500mm设置一根钢筋。
3、第二道工序捆绑成形后,在外围每边用一根钢管拉结成紧固圈,每桩设置4-5道(直径1.5m以上桩适当增加圈数)。
且在钢管拉结形成的四个角位置分别用一根短钢管与就近竖向钢管扣接。
4、浇筑砼前,桩两边用钢管对称设置斜撑,斜撑设置道数与钢管扣接紧固圈道数相同,且扣接于紧固圈上钢管。
斜撑与地面所成夹角不大于60度。
5、浇筑砼时,由挖孔桩班组派专人看模。
随时留意浇筑砼时装模的变动情况,以便及时修复。
且及时通知停止此桩砼浇筑,避免损失加重。
6、桩芯砼浇筑完成后,我方管理人员视现场砼强度达到情况允许拆模后,才允许进行拆模工作。
2.3.6.挖孔桩的施工容井偏差2.3.6.1.桩心直径D为±50mm。
2.3.6.2.桩中心位移偏差50mm。
2.3.6.3.垂直度容许偏差为1/100。
2.3.7施工安全措施2.3.7.1工作人员上下井必须使用手动葫芦这类的合格机械设备和钢丝绳,要有自动卡紧保险位置,井口支架必须牢固稳定。
2.3.7.2井口出口如用交盘时,必须采用直径不小于Φ16的坚韧麻绳或尼龙绳,结扣牢固,有安全的手制动和吊钩装置。
2.3.7.3桩孔开挖过程中应经常检测井内有无毒气体和缺氧现象。
2.3.7.4坚持井下作业清水送风先行,施工中应不断向孔内输送足够的新鲜空气,必要时抽,送同时进行。
2.3.7.5井口应设置栏,井内应设置特别可靠的救生软梯,下井人口必须戴安全帽并系好安全带,挖孔暂停时井口采用盖板盖好。
2.3.7.6井下通讯联络要畅通,施工时保证井口有人,井下的工作人员必须经常注意观察,检查井口下是否存在塌方,水流和流砂现象以及空气和水的污染情况,如发现异常应及时停止施工,并及时通知有关部门,并采用措施及时处理。
2.3.7.7根据地质条件考虑安全作业区,一般在相邻5米范围内有桩孔正在浇灌混凝土或有桩孔蓄了深水时,不得下井作业。
2.4施工进度计划2.4.1施工工期根据场地工程地质特征和水文地质特征及工程量,按计划拟投入32组,预计工期120天,每批桩基开工按总包方确认的开工日期为准。
2.4.2总体进度见表2施工进度图表22.5施工组织管理2.5.1人员配备及岗位职责见表3人员配备及岗位职责2.5.2组织管理体系2.4.2.1管理体系为保证施工质量达到设计规范要求,保证施工进度,提高效率,↓↓↓2.4.3质量保证体系本项目部负责按本公司确定的程序化文件在本项目中运行本公司质量体系。
2.4.4 文明施工保证体公司由安全科统管文明施工,负责贯彻落实省市文明建设办公室的文明创建要求,项目部经理是文明施工的第一责任人,确保施工现场文明建设达标。
3.施工组织和设备配备与主要材料用量和供应计划3.1、施工组织3.1.1施工组织为保证本工程施工质量优良和工程按时完成,我公司将委派强有力的施工管理班子。
施工管理网络图3.2 施工主要设备配备:3.2.1进场施工设备进场施工设备见表3.3主要材料用量和供应计划材料供应是工程施工的一个重要环节。
我公司将选择实力较强的材料供应商,以确保工程质量和进度,所有进场材料质量都必须符合有关规范的规定。
桩芯砼采用有资质商品砼供货商供货,并确保合格。
主要材料用量表表48121416183.4 材料试验计划根据钢筋、水泥进场计划,钢筋试验分批次送样试验,水泥试验分批次送样试验,砂试验分批次送样试验,碎石作分批次送样试验。
砼试块每桩一组,送试验室标准养护。
4.安全生产文明施工4.1安全生产:4.1.1安全生产目标:安全生产无事故。
4.1.2安全生产管理网络。
安全生产管理网络图4.1.3安全管理措施:4.1.3.1全体施工人员必须接受安全教育,由项目经理或班组负责人采用多种形式组织施工人员学习安全文件、安全操作规程。
