地铁车站钢支撑安装施工方案(最终版)0
- 格式:pdf
- 大小:528.14 KB
- 文档页数:22

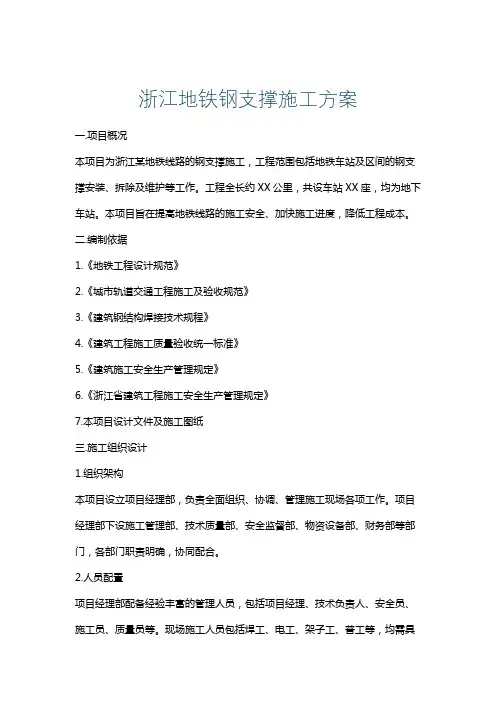

浙江地铁钢支撑施工方案一.项目概况本项目为浙江某地铁线路的钢支撑施工,工程范围包括地铁车站及区间的钢支撑安装、拆除及维护等工作。
工程全长约XX公里,共设车站XX座,均为地下车站。
本项目旨在提高地铁线路的施工安全、加快施工进度,降低工程成本。
二.编制依据1.《地铁工程设计规范》2.《城市轨道交通工程施工及验收规范》3.《建筑钢结构焊接技术规程》4.《建筑工程施工质量验收统一标准》5.《建筑施工安全生产管理规定》6.《浙江省建筑工程施工安全生产管理规定》7.本项目设计文件及施工图纸三.施工组织设计1.组织架构本项目设立项目经理部,负责全面组织、协调、管理施工现场各项工作。
项目经理部下设施工管理部、技术质量部、安全监督部、物资设备部、财务部等部门,各部门职责明确,协同配合。
2.人员配置项目经理部配备经验丰富的管理人员,包括项目经理、技术负责人、安全员、施工员、质量员等。
现场施工人员包括焊工、电工、架子工、普工等,均需具备相应的职业技能证书。
3.施工计划根据工程进度要求,制定详细的施工计划,包括各阶段施工内容、时间节点、人员配置、材料供应等。
施工计划要求确保工程进度,同时保证施工质量和安全。
4.施工流程施工流程分为:施工准备、钢支撑制作、钢支撑安装、钢支撑拆除、施工验收等阶段。
各阶段工作内容明确,确保施工顺利进行。
5.施工质量控制施工过程中,严格遵循国家及地方相关规范、标准,加强施工质量控制。
对关键工序、重要部位进行重点监控,确保工程质量。
6.安全生产加强施工现场安全管理,制定安全生产责任制,明确各级管理人员、施工人员的安全生产职责。
对施工现场进行定期安全检查,发现安全隐患及时整改。
四.施工工艺1.钢支撑制作钢支撑采用Q345B钢材,根据设计图纸进行制作。
制作过程中,严格控制钢材尺寸、焊接质量、防腐处理等环节,确保钢支撑质量。
2.钢支撑安装采用吊车将钢支撑吊装至预定位置,采用高强螺栓连接。
安装过程中,严格控制钢支撑的垂直度、水平度,确保支撑体系稳定。
地铁钢支撑施工方案1. 引言地铁建设在城市交通发展中扮演着重要角色。
其中,地铁的钢支撑结构起着支撑和稳定的重要作用。
本文将介绍一种地铁钢支撑施工方案,旨在保障地铁的安全运营和建设进度。
2. 施工背景在地铁工程建设过程中,面对复杂的地质条件和周围环境影响,施工方案的设计至关重要。
钢支撑作为一种常用的支撑结构,用于解决地铁隧道的稳定性问题,其合理的施工方案对于保证地铁工程的安全性具有重大意义。
3. 方案目标本方案的主要目标是: - 提供一种安全可靠的地铁钢支撑施工方案; - 最大限度减少对周围环境的影响; - 提高工程建设的效率; - 保障地铁的稳定运营。
4. 施工步骤4.1 前期准备在施工前,需进行周密的前期准备: 1. 进行现场勘探和地质勘测,了解地质情况,评估地铁钢支撑的设计方案; 2. 制定详细的施工计划,包括施工时间、施工序列和施工人员的配置等; 3. 必要时与当地政府和相关部门沟通,获得施工许可和相关手续。
4.2 钢支撑安装根据设计方案和施工计划,进行钢支撑的安装工作: 1. 准备所需的钢支撑材料和设备; 2. 在地铁隧道内的预定位置进行钢支撑的测量和标记; 3. 使用专业设备将钢支撑进行适当的加工和处理; 4. 将已加工好的钢支撑安装到预定位置,并进行调整和固定。
4.3 支撑结构调整和检测完成钢支撑的安装后,需要对支撑结构进行调整和检测,以保证其满足设计要求: 1. 使用测量仪器对钢支撑的水平和垂直度进行检测; 2. 如有需要,对已安装的钢支撑进行调整和修正,以保证其稳定性和安全性; 3. 进行结构的质量检测,并记录相应的数据。
4.4 完善施工工艺和辅助措施在地铁钢支撑施工过程中,还需完善相应的工艺和辅助措施,保证施工的顺利进行: 1. 对施工现场进行临时围护,确保工作人员和行人的安全; 2. 为施工人员提供必要的安全防护装备和培训; 3. 根据实际情况调整施工序列和施工进度; 4. 定期对施工过程进行检查和审核,及时解决施工中的问题。
# 钢支撑工程施工方案## 1. 工程概况本工程为XX市某地铁站建设项目,位于市中心繁华地段,主要包括基坑开挖、地下室建设及地铁站主体结构施工。
基坑深度约为20m,周边环境复杂,邻近多项重要建筑物,因此,基坑支护结构的选择和施工至关重要。
本工程采用钢支撑系统作为基坑支护结构,以确保施工安全和周边建筑物的安全。
## 2. 钢支撑系统介绍钢支撑系统主要包括支撑杆件、连接件和锚固件等组成部分。
本工程选用的钢支撑材料为Q235B级钢,支撑杆件采用H型钢,连接件为高强度螺栓,锚固件为锚筋和锚板。
钢支撑系统具有以下优点:1. 高强度、良好的稳定性和刚度;2. 施工速度快,有利于缩短工期;3. 重复使用率高,降低工程成本;4. 良好的抗变形能力和抗震性能;5. 安装、拆卸方便,有利于施工安全管理。
## 3. 施工准备(1)材料准备:根据设计图纸和工程量清单,提前采购符合要求的钢材、连接件和锚固件等材料,并进行质量检验。
(2)施工设备:准备合适的施工设备,如吊车、挖掘机、平板车、焊接设备、测量仪器等。
(3)技术培训:对施工人员进行技术培训,使其熟悉钢支撑系统的施工方法、工艺要求和质量标准。
(4)施工现场准备:清理施工现场,排除障碍物,确保施工道路畅通;设置安全警戒线,防止非施工人员进入施工现场。
## 4. 施工方法及工艺(1)测量放线:根据设计图纸,进行基坑周边的测量放线,确定钢支撑的安装位置。
(2)预埋锚固件:在基坑壁上预埋锚固件,锚固件应与基坑壁紧密结合,确保锚固力满足设计要求。
(3)安装支撑杆件:将支撑杆件运输至施工现场,采用吊车将杆件吊装至预埋锚固件处,连接高强度螺栓,确保连接牢固。
(4)安装连接件:在支撑杆件之间安装连接件,使支撑系统形成整体,提高稳定性。
(5)调整与验收:对钢支撑系统进行调整,使其满足设计要求;组织验收,确保施工质量。
## 5. 施工组织及管理(1)施工流程:明确施工流程,确保各环节紧密衔接,提高施工效率。
地铁车站基坑钢支撑施工方案本工程车站和折返线基坑明挖支撑系统由纵向支撑梁、横向支撑梁和工具柱组成,转角处设斜撑。
车站主体、折返线横向支撑采用可调工具式“600X12钢管,纵向间距3.6m,车站主体、折返线处设四道支撑,第一道距地面的距离为1.2m,第二道距第一道的间距为 3.422m,第三道距第二道的间距为3.5m,第四道距第三道的间距为 3.4m。
风道开挖深度为8.67〜9.22m,设置2道支撑;出入口设置1 道支撑;采用可调工具式6299X12钢管。
车站主体局部设置一排工具柱,纵向支撑梁采用2[28a型钢,与每层的支撑横梁连接成一个整体;工具柱采用6402X12钢管,底部插入灌注桩基础内2m深。
支撑体系设计见图6-19。
基坑随开挖随安装支撑横梁,并按设计要求施加支撑预应力,按设计轴力的30〜40%进行预压。
顶梁后采用支托或吊拉措施固定牢固, 严防因桩体变形和施工撞击而造成支撑脱落,为保证支撑安装质量,在开挖每一层的每小段过程中,当开挖出一道支撑的位置时,即按设计要求在支护桩两侧断面上测定出该道支撑两端与支护桩的接触位置,以保证支撑与支护结构面垂直且位置准确。
接触位置平整,使之受力均匀。
腰梁与支护结构连接牢固后方可进行横撑安装。
6.5.1工具柱施工工具柱采用6402X12钢管制成,底部采用钻孔灌注桩作基础,桩埋深为基坑底下8m,与围护结构灌注桩同步施工。
(1)、钻孔灌注桩基础施工方法和工艺与围护结构灌注桩相同,参第1页共5页见本章节相关内容。
(2)、在灌注桩顶部混凝土初凝前,利用起重机迅速将“402X12 钢管插入,钢管下端深入桩身2m。
(3)、待混凝土终凝后,向孔壁与钢管之间空隙处回填砂,并用钢扁担将工具柱上端固定在地表上。
6.5.2钢围橡及工具柱托架的安装(1)、当土方开挖至各层围楝设计标高时,在钢围楝下面相应位置用冲击钻钻孔打入6 22膨胀螺栓,然后利用膨胀螺栓固定托架。
(2)、采用龙门吊两点起吊法将钢围楝吊至设计标高处放置在已安装好的托架上并固定。

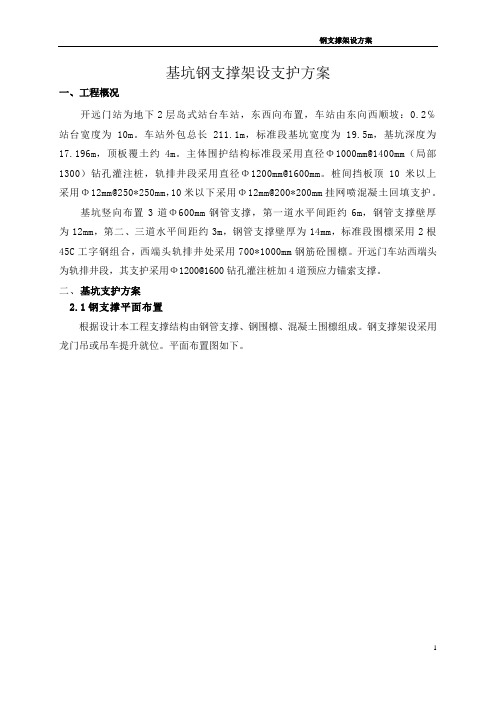

钢支撑架设方案基坑钢支撑架设支护方案一、工程概况开远门站为地下2层岛式站台车站,东西向布置,车站由东向西顺坡:0.2℅站台宽度为10m。
车站外包总长211.1m,标准段基坑宽度为19.5m,基坑深度为17.196m,顶板覆土约4m。
主体围护结构标准段采用直径Φ1000mm@1400mm(局部1300)钻孔灌注桩,轨排井段采用直径Φ1200mm@1600mm。
桩间挡板顶10米以上采用Φ12mm@250*250mm,10米以下采用Φ12mm@200*200mm挂网喷混凝土回填支护。
基坑竖向布置3道Φ600mm钢管支撑,第一道水平间距约6m,钢管支撑壁厚为12mm,第二、三道水平间距约3m,钢管支撑壁厚为14mm,标准段围檩采用2根45C工字钢组合,西端头轨排井处采用700*1000mm钢筋砼围檩。
开远门车站西端头为轨排井段,其支护采用Ф1200@1600钻孔灌注桩加4道预应力锚索支撑。
二、基坑支护方案2.1钢支撑平面布置根据设计本工程支撑结构由钢管支撑、钢围檩、混凝土围檩组成。
钢支撑架设采用龙门吊或吊车提升就位。
平面布置图如下。
2.2支护体系施工方法和顺序6 2.3钢支撑架设步序基坑开挖遵循“分段分层、由上而下、先支撑后开挖”的原则,由东向西单端开挖,主体结构分11个开挖段,每一段从上到下分四大层按钢支撑架设部序分层开挖,开挖及施工步序:第一步:开挖至第一道钢支撑下0.5m处,架设第一道钢支撑;第二步:开挖至第二道钢支撑下0.5m处,架设第二道钢支撑;第三步:开挖至第三道钢支撑下0.5m处,架设第三道钢支撑;第四步:开挖至基坑底面设计标高以上预留0.5m厚度,进行人工开挖,开挖至基底设计标高及时施作接地网、垫层等。
2.4 钢支撑架设1、钢支撑两端顶牢在围檩钢板上,以使支撑顶端及围檩受力均匀,防止支撑因围护结构变形或施工撞击而脱落。
钢支撑轴力为设计轴力的80%。
钢支撑设计轴力、预加轴力、报警值见下表2、钢支撑事先在基坑顶拼装,并按设计需要的钢支撑长度拼接。
目录第一章编制说明 ................................................................................................................................... - 1 -1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (1)第二章工程概况..................................................................................................................................... - 2 -2.1工程概述 (2)2.2支撑设计 (2)第三章施工部署..................................................................................................................................... - 3 - 3.1项目管理机构 (3)3.2施工总体安排 (4)3.3施工准备 (4)3.3.1 技术准备 ....................................................................................................................................... - 4 -3.3.2 施工人材机准备 ........................................................................................................................... - 5 -3.3.4 现场准备 ....................................................................................................................................... - 5 -3.4工期计划 (5)第四章钢支撑架设施工方案.................................................................................................................. - 6 -4.1钢支撑体系的组成 (6)4.2施工工艺流程 (7)4.3三角托架及钢围檩的安装 (7)4.4钢支撑的拼接与架设安装 (9)4.4.1钢支撑拼接 .................................................................................................................................... - 9 -4.4.2钢支撑架设安装 ............................................................................................................................ - 9 -4.4.3 钢支撑吊装受力验算 ................................................................................................................. - 11 -4.5支撑体系施加预应力 (13)4.6支撑安装技术措施 (13)第五章钢支撑拆除................................................................................................................................ - 16 -5.1支撑拆除条件 (16)5.2支撑拆除流程及方法 (16)5.3钢围檩拆除 (16)5.4分级卸力 (16)5.5吊运 (16)第六章施工过程监测 ............................................................................................................................ - 18 - 6.1施工过程中的监测要求 (18)第七章质量保证措施 ............................................................................................................................ - 19 - 第八章安全保证措施 ............................................................................................................................ - 20 - 8.1起重安全操作要求 .. (20)8.2机械操作人员所具备能力 (20)8.3安全保证措施 (21)第九章文明施工措施 ............................................................................................................................ - 23 - 第十章绿色施工措施 ............................................................................................................................ - 24 - 附件:..................................................................................................................................................... - 25 - 附图1: . (25)附图2: (26)附图3: (27)附图4: (28)附图5: (29)附图6: (30)附图7: (31)第一章编制说明1.1 编制依据(1)《地下铁道设计规范》(GB50157-2003)(2)《地下铁道、轨道交通工程测量规范》(GB50308-2008)(3)《建筑基坑支护技术规程》(JGJ/120-2012)(4)《建筑基坑工程技术规范》(YB9258-97)(5)《建设工程施工现场管理规定》(建设部)(6)《建筑钢结构荷载规范》(GB50009-2012)(7)《建筑施工安全检查标准》JGJ59-2011;(8)《建筑施工起重吊装安全技术规范》JGJ276-2012;(9)xxx市轨道交通4号线一期工程xxx站围护结构设计图纸;(10)xxx市在安全文明施工、环境保护、交通组织等方面的规定;1.2 编制原则1)全面响应施工合同,严格遵守设计图纸施工。

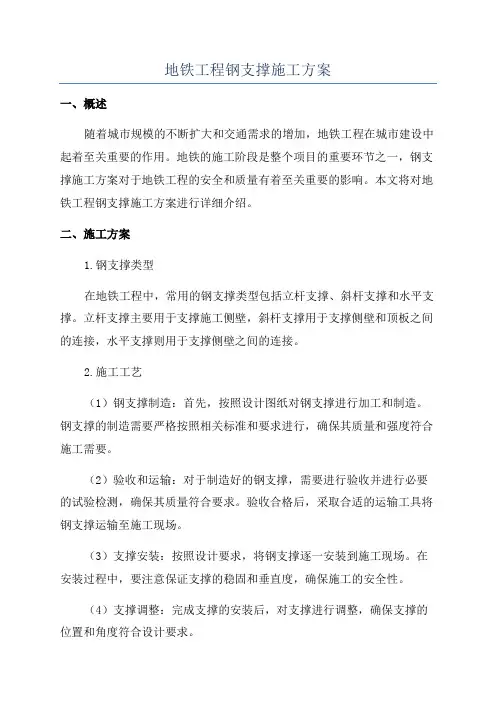

地铁工程钢支撑施工方案一、概述随着城市规模的不断扩大和交通需求的增加,地铁工程在城市建设中起着至关重要的作用。
地铁的施工阶段是整个项目的重要环节之一,钢支撑施工方案对于地铁工程的安全和质量有着至关重要的影响。
本文将对地铁工程钢支撑施工方案进行详细介绍。
二、施工方案1.钢支撑类型在地铁工程中,常用的钢支撑类型包括立杆支撑、斜杆支撑和水平支撑。
立杆支撑主要用于支撑施工侧壁,斜杆支撑用于支撑侧壁和顶板之间的连接,水平支撑则用于支撑侧壁之间的连接。
2.施工工艺(1)钢支撑制造:首先,按照设计图纸对钢支撑进行加工和制造。
钢支撑的制造需要严格按照相关标准和要求进行,确保其质量和强度符合施工需要。
(2)验收和运输:对于制造好的钢支撑,需要进行验收并进行必要的试验检测,确保其质量符合要求。
验收合格后,采取合适的运输工具将钢支撑运输至施工现场。
(3)支撑安装:按照设计要求,将钢支撑逐一安装到施工现场。
在安装过程中,要注意保证支撑的稳固和垂直度,确保施工的安全性。
(4)支撑调整:完成支撑的安装后,对支撑进行调整,确保支撑的位置和角度符合设计要求。
(5)支撑固定:为了确保支撑的稳定性,需要对支撑进行固定处理,使用合适的固定材料,如钢索、螺栓等。
(6)支撑拆除:在地铁工程的不同施工阶段,需要根据施工进度进行部分支撑的拆除,确保施工的顺利进行。
三、施工要点1.钢支撑的质量和强度要符合相关标准和要求,确保施工的安全性和稳定性。
2.钢支撑的安装要注意对其稳固和垂直度的要求,确保施工的准确性和质量。
3.在钢支撑的调整和固定过程中,需要严格按照设计要求进行,确保施工质量。
4.钢支撑的拆除要根据施工进度进行,确保施工的顺利进行。
四、施工安全措施1.施工现场进行必要的标识和划分,确保施工秩序和安全。
2.施工人员应熟悉钢支撑的安装要求和操作规程,严格按照操作流程进行工作。
3.严格执行施工现场的安全要求,佩戴必要的安全装备,确保人员的安全。

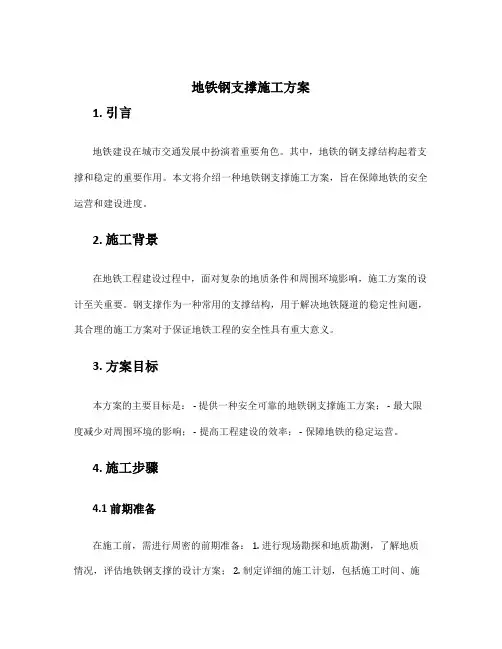

地铁钢支撑施工方案1. 引言地铁钢支撑是地铁建设过程中常见的一种施工方式。
它通过使用钢支撑来支撑地铁隧道的壁体,以保证施工过程的安全性和稳定性。
本文将介绍地铁钢支撑施工的方案,包括施工前的准备工作、具体施工步骤以及施工后的验收等内容。
2. 施工前准备在进行地铁钢支撑施工之前,需要进行一系列的准备工作。
2.1 方案设计首先,需要进行钢支撑施工方案的设计。
根据地铁隧道的具体情况,包括地质条件、施工环境等,设计出合理的钢支撑方案。
方案设计需要考虑到支撑的稳定性、承载能力以及施工过程的安全性等因素。
2.2 材料准备在施工前,需要准备好必要的材料和设备。
这包括钢管、钢板、固定螺栓等钢支撑所需的材料,以及起重机械、焊接设备等施工所需的设备。
确保材料和设备的质量达到标准要求,并妥善储存,以备施工使用。
2.3 施工方案评估在施工前,需要对施工方案进行评估。
评估主要是通过模拟施工过程,分析各种可能的风险和问题,并提出解决方案。
评估的结果将指导实际的施工操作,确保施工过程的安全性和高效性。
3. 施工步骤地铁钢支撑的施工步骤如下:3.1 准备工作在施工前,需要进行准备工作。
包括清理施工场地,搭建施工平台,设置施工标志等。
3.2 安装钢支撑安装钢支撑是地铁钢支撑施工的关键步骤。
首先,根据设计方案确定支撑的位置和数量。
随后,使用起重机械将钢管、钢板等材料吊装到施工现场。
然后,根据设计要求进行组装、焊接和固定。
确保支撑的稳定性和承载能力。
3.3 检测和调整在安装完成后,需要进行钢支撑的检测和调整。
通过使用测量仪器对支撑的水平度、垂直度等参数进行检测,然后根据检测结果进行调整,确保支撑的准确性和稳定性。
3.4 施工记录和报告在施工过程中,需要详细记录施工的各个环节。
记录包括施工时间、使用的材料和设备、施工人员等信息。
随后,根据记录整理出施工报告,用于施工后的验收和评估。
4. 施工后验收施工完成后,需要对地铁钢支撑进行验收。
验收主要是通过对支撑的质量和安全性进行检测。
地铁钢支撑施工方案1. 引言地铁是现代城市交通的重要组成部分,随着城市的不断扩张和发展,地铁的建设日益重要。
在地铁建设过程中,钢支撑是一项关键的施工工作。
本文将介绍地铁钢支撑施工方案,包括施工前的准备工作、施工过程中的安全措施和施工后的清理工作。
2. 施工前的准备工作在进行地铁钢支撑施工前,需要进行详细的准备工作,以确保施工的顺利进行。
下面是施工前的准备工作内容:2.1. 工地勘察和设计在施工前,需要进行工地的勘察和设计。
勘察工作包括地下水位、土壤的承载能力等方面的调查。
设计工作包括钢支撑的尺寸、数量和布置等。
2.2. 施工计划和进度安排根据钢支撑的施工要求和工地的实际情况,制定详细的施工计划和进度安排。
确保施工过程中人员和设备的合理分配,最大程度地提高施工效率。
根据设计要求,采购和准备所需的钢支撑材料和施工设备,包括钢材、焊接设备、起重设备等。
确保材料和设备的质量合格,并保证施工过程中的安全性。
3. 施工过程中的安全措施在进行地铁钢支撑施工时,安全是第一位的。
以下是施工过程中的安全措施:3.1. 严格遵守施工规范所有从事施工工作的人员都必须严格遵守施工规范,确保施工过程中的安全。
包括使用合格的材料和设备、正确使用工具和机械、遵守施工程序等。
3.2. 安全防护措施在施工现场设置合理的安全防护措施,包括搭设防护网、设置警示标志、配备专人负责安全监控等。
确保工作人员和周围环境的安全。
3.3. 员工培训和安全教育组织员工参加相关的培训和安全教育,提高员工的安全意识和操作技能。
确保员工具备应对紧急情况和处理施工中的安全问题的能力。
4. 施工后的清理工作施工结束后,需要进行清理工作,将施工现场恢复到原状。
下面是施工后的清理工作内容:将使用过的材料和设备进行清理和整理,妥善存放或处理废弃物。
确保施工现场的整洁和环保。
4.2. 地面和周边环境的恢复对施工期间受到影响的地面和周边环境进行修复和恢复。
包括填平坑洞、修复道路和人行道等。
