化工装置总体试车方案配
- 格式:docx
- 大小:22.79 KB
- 文档页数:9
汇报人:2023-11-19•方案介绍•试车前准备•试车过程目录•安全措施•试车结果分析•相关文件与附件01方案介绍通过试车,可以验证设备的各项性能指标是否符合设计要求,确保设备正常运行。
验证设备性能检查系统可靠性测试安全性能试车可以检查整个系统的可靠性,包括设备与设备之间的连接、信号传输等是否稳定可靠。
试车过程中可以测试设备的安全性能,如紧急停车系统、安全阀等是否灵敏可靠。
030201试车目的试车可以提前发现和解决设备或系统存在的问题,确保生产过程的安全。
保障生产安全试车可以验证设备的性能和稳定性,提高产品的质量和生产效率。
提高产品质量通过试车,可以提前发现和解决问题,避免生产过程中出现停机或事故,降低运行成本。
降低运行成本试车重要性本试车方案适用于化工行业的各种单机设备,如压缩机、泵、风机等。
化工行业本试车方案也适用于石油石化行业的某些单机设备,如油泵、气泵等。
石油石化行业本试车方案还可以应用于其他与单机设备相关的行业,如制药、食品等。
其他相关行业试车方案适用范围02试车前准备技术人员培训对技术人员进行技术指导和培训,使他们能够熟练掌握相关的技术和设备。
操作人员培训对操作人员进行专业技能培训,确保他们掌握正确的操作流程和安全规程。
安全管理人员培训对安全管理人员进行安全培训,确保他们了解试车过程中的安全风险和应对措施。
人员培训检查设备是否完整,是否存在缺陷或隐患。
设备完整性检查检查设备的安装是否符合设计要求和安装规范。
设备安装情况检查检查设备的润滑系统是否正常,润滑油是否清洁。
设备润滑检查设备检查应急预案制定制定试车过程中的应急预案,包括应对突发情况的措施、救援方案等。
试车时间安排根据设备的实际情况和试车程序,合理安排试车的时间和顺序。
试车流程制定制定详细的试车流程,包括试车的步骤、操作方法、安全注意事项等。
试车程序制定03试车过程在启动设备之前,必须对设备进行全面的检查,包括检查设备的仪表、阀门、管道等是否正常,确保设备处于安全状态。
化工工程单机试车方案一、试车目标本次化工工程单机试车的目标是验证设备的运行性能、参数和技术指标,检测其各项功能和安全保护措施等,确保设备运行稳定可靠,并为后续的生产运行做好准备。
二、试车准备1. 开展单机试车前需要对整个设备进行全面检查,确保各部件完好无损,各连接接头紧固,电路连接正确,电气元件齐全,无短路和漏电现象。
2. 进行设备与系统的连接和调试,对各传感器、控制阀、执行元件等进行调试和校准,确保其准确可靠。
3. 对试车地点进行防火、通风、排水等安全检查,排除安全隐患,确保试车安全进行。
三、试车步骤1. 电气系统调试(1)对设备的电气系统进行检查和调试,保证所有电气设备的工作正常。
(2)检查所有电气元件的连接是否正常,接地是否良好,消防、救援等设施是否齐全有效。
(3)对系统的电气控制柜进行调试,确认各电气元件的连接正确,不良接触和短路现象。
2. 机械设备调试(1)对设备的传动系统进行检查和调试,确认传动系统各轴承、齿轮、主机等各部件正常工作。
(2)对设备的润滑系统进行检查和调试,确认各润滑点润滑正常,无泄漏现象。
(3)对设备的加热和冷却系统进行检查和调试,确认系统正常工作,温度稳定。
3. 控制系统调试(1)对设备的控制系统进行检查和调试,确认系统的控制逻辑正确,各控制阀、执行元件工作正常。
(2)对系统的测量和监控设备进行调试,确认各传感器、变送器等工作正常,数据准确可靠。
4. 安全保护系统调试(1)对设备的安全保护系统进行检查和调试,确认系统的保护逻辑正确,各安全阀、报警器、自动停车装置等工作正常。
(2)对系统的人机界面进行检查和调试,确保操作界面清晰易懂,各功能按钮正常工作。
5. 设备运行试验在完成上述步骤后,进行设备的运行试验,观察设备各部件的工作状况,测量各参数指标,验证设备的运行性能和技术指标。
6. 整理试车数据在试车过程中,需要对设备的各项参数和运行指标进行记录和整理,包括电气、机械、控制等方面的数据,并对试车过程中出现的问题及时进行分析和处理。

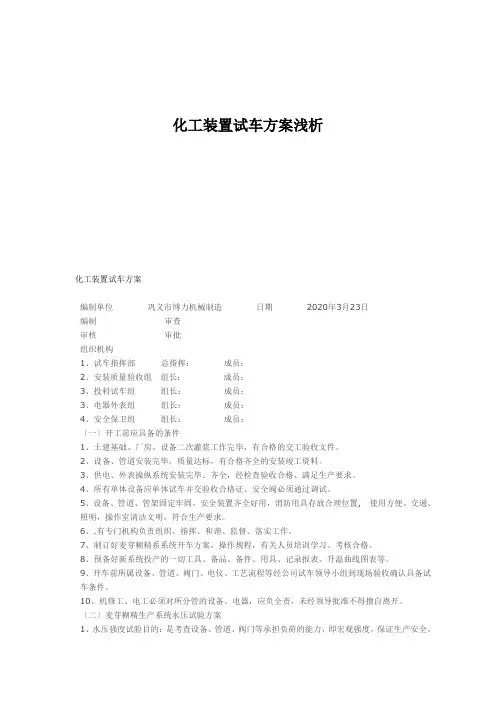

化工装置试车方案浅析化工装置试车方案编制单位巩义市博力机械制造日期2020年3月23日编制审查审核审批组织机构1、试车指挥部总指挥:成员:2、安装质量验收组组长:成员:3、投料试车组组长:成员:3、电器外表组组长:成员:4、安全保卫组组长:成员:〔一〕开工前应具备的条件1、土建基础、厂房、设备二次灌浆工作完毕,有合格的交工验收文件。
2、设备、管道安装完毕,质量达标,有合格齐全的安装竣工资料。
3、供电、外表操纵系统安装完毕、齐全,经检查验收合格、满足生产要求。
4、所有单体设备应单体试车并交验收合格证、安全阀必须通过调试。
5、设备、管道、管架固定牢固,安全装置齐全好用,消防用具存放合理位置,使用方便。
交通、照明,操作室清洁文明,符合生产要求。
6、.有专门机构负责组织、指挥、和谐、监督、落实工作。
7、制订好麦芽糊精系系统开车方案,操作规程,有关人员培训学习、考核合格。
8、预备好新系统投产的一切工具、备品、备件、用具、记录报表、升温曲线图表等。
9、开车前所属设备、管道、阀门、电仪、工艺流程等经公司试车领导小组到现场验收确认具备试车条件。
10、机修工、电工必须对所分管的设备、电器,应负全责,未经领导批准不得擅自离开。
〔二〕麦芽糊精生产系统水压试验方案1、水压强度试验目的:是考查设备、管道、阀门等承担负荷的能力,即宏观强度,保证生产安全。
设备、管道强度试验是在系统安装工作完毕,对待开车生产的设备、管道、阀门、液面计、电仪、分析操纵系统进行水压试验,水压试验在设备保温、防腐前进行。
2、水压试验的内容及范畴自淀粉乳进料口至喷雾干燥整个系统均要进行水压试验。
要紧设备:调浆罐、配置罐、液化罐、层流罐、承压罐、过滤器、闪蒸罐、蒸发系统、糊精暂存罐及所有管道等容器需单体试压或具备单体试压合格证。
以上试压均在最高操作压力或压差的1.5倍来进行,试压合格后要将积水放尽。
3、试压的方法及步骤①所有物料管道试压要达到1.0MPa,保持15分钟,目测无泄漏。
第 I 条编制: XXX审核:同意:化工装置总体试车方案目录一、试车前概况二、方案编制1.目标2.依据3.要求三、试车程序1.单机试车2.中间交接2.1水压试验2.2设备气密性试验2.3容器和管道蒸汽吹扫2.4容器和管道水清洗2.5容器和管道酸洗和钝化2.6系统干燥3.联动试车4.化工投料试车四、生产考评五、安全工作一、试车前概况1.制订化工装置总体试车方案意义 : 总体试车方案是化工装置建设中后期围绕化工装置试车投产这一目标, 指挥各方面协同作战纲领性文件。
其意义在于:2.化工企业经济效益需求3.化工生产规模化需求4.长周期性和复杂性需求5.处理重大关键问题需求二、生产准备: 生产准备关键任务是根据国家相关规程做好组织、人员技术、安全、物资及外部条件、营销及产品储运和其它相关方面准备工作, 为试车和安全稳定生产奠定基础。
该步骤应在试车前做好。
三、方案编制目标: 检验化工装置是否能正常运行, 产出合格产品。
确保化工生产过程安全可靠。
依据: 按国家、行业相关法规、要求、标准对产品工艺步骤、程序、制度、人员培训等技术和管理文件、资料及该项目工程立项、批文、评定、施工、检验等相关文件、图纸资料等技术和管理综合资料实施。
要求:成立试车领导小组, 明确分配个人岗位及工作。
严格实施工艺纪律, 果断抵制违章现象。
强力有效控制开车安全运作。
预试车前, 应确定试车单元和其它待试车得设备、管道是否隔绝并已进行安全处理, 试车过程应设专员监护。
试车程序一、试车程序和进度表1.试车程序:2.指挥组依据开车程序工作向工作组分别书面下达开车预备指令。
3.作业组向安环组作书面汇报, 确定符合开车条件后请示开车。
指挥组书面下达作业组开车指令, 指令相关作业组给予配合。
二、单机试车关键目标是对化工装置全部动设备(如机泵, 搅拌器等)机械性能进行初步检验。
该阶段是从配电所第一次送电开始, 直到最终一台动设备试车完成。
包含供、配电系统投用和仪表组件单校等。
化工装置总体试车方案配P P TThis model paper was revised by the Standardization Office on December 10, 2020编制:XXX审核:批准:化工装置总体试车方案目录一、试车前的概况二、方案编制1.目的2.依据3.要求三、试车程序1.单机试车2.中间交接水压试验设备气密性试验容器和管道的蒸汽吹扫容器和管道的水清洗容器和管道的酸洗与钝化系统的干燥3.联动试车4.化工投料试车四、生产考核五、安全工作一、试车前的概况制定化工装置总体试车方案的意义:总体试车方案是化工装置建设中后期围绕化工装置试车投产这一目标,指挥各方面协同作战的纲领性文件。
其意义在于:1.化工企业经济效益的需求2.化工生产规模化的需求3.长周期性和复杂性的需求4.解决重大关键问题的需求生产准备:生产准备的主要任务是按照国家相关规程做好组织、人员技术、安全、物资及外部条件、营销及产品储运以及其它有关方面的准备工作,为试车和安全稳定生产奠定基础。
该步骤应在试车前做好。
二、方案编制目的:检查化工装置是否能正常运行,产出合格产品。
确保化工生产的过程安全可靠。
依据:按国家、行业的相关法规、规定、标准对产品工艺流程、程序、制度、人员培训等技术与管理的文件、资料及该项目工程的立项、批文、评估、施工、检验等相关的文件、图纸资料等技术和管理的综合资料执行。
要求:成立试车领导小组,明确分配个人岗位及工作。
严格执行工艺纪律,坚决抵制违章现象。
强力有效的控制开车的安全运作。
预试车前,应确认试车单元与其它待试车得设备、管道是否隔绝并已进行安全处理,试车过程应设专人监护。
试车程序一、试车程序和进度表试车程序:1.指挥组根据开车程序工作向工作组分别书面下达开车预备指令。
2.作业组向安环组作书面报告,确认符合开车条件后请示开车。
3.指挥组书面下达作业组开车指令,指令相关作业组予以配合。
4.根据开车程序,各生产装置依次完成开车程序。
化工企业专项试车方案1. 背景和目的化工企业生产设备的投入使用前,需要进行试车以确保设备的正常运行。
试车过程包括初次试车、功能调试和性能测试等环节。
本文档旨在制定化工企业专项试车方案,确保试车过程高效、安全,并达到预期目标。
2.试车准备在试车之前,需要完成以下准备工作:2.1 设备检查对于待试车的设备,必须进行全面的检查,包括但不限于以下内容:•设备完整性:检查设备是否完好并无缺陷。
•连接检查:确保设备的各个部件之间的连接正确可靠。
•电源检查:检查设备的电源供应是否正常并符合要求。
•仪表检查:确认仪表的准确度和可用性。
2.2 试车环境准备在试车之前,必须确保试车环境满足要求,并完成以下准备工作:•清理环境:确保试车场地清洁,并清除可能影响试车的障碍物。
•通风系统:确保有良好的通风系统,以防止可能产生的有害气体积聚。
•安全措施:建立安全警示标志,并提供必要的安全设施,例如灭火器、应急出口等。
•环境监测:安装合适的监测设备,以及定期检查环境参数,如温度、湿度等。
2.3 试车人员培训对于参与试车的人员,应进行相关培训,确保其具备试车操作技能和安全意识。
培训内容包括但不限于以下方面:•试车流程:详细介绍试车的各个步骤和操作要点。
•安全措施:强调试车过程中的安全注意事项及应急措施。
•故障处理:介绍常见故障及相应的处理方法。
3. 试车流程3.1 初次试车初次试车是指首次启动设备以进行基本的功能检查。
具体步骤如下:1.检查设备的电源和仪表是否正常工作。
2.按照设备说明书的要求,逐步启动设备的各个部分。
3.观察设备的运行情况,检查是否存在异常现象。
4.检查设备的传动系统、液压系统、气动系统等,确保其运行正常。
3.2 功能调试功能调试是指对设备进行各项功能性测试,同时检查设备是否满足预期的性能要求。
具体步骤如下:1.根据设备的功能要求,逐项进行功能测试,并记录相应的测试结果。
2.检查仪表的准确度,确保测量结果的可靠性。
年产8000吨含氟新材料项目总体单机试车方案编制:审核:批准:浙江**安装有限公司2021-3目录第一章:概述 (2)一、工程简介 (2)二、编制依据 (2)三、主要工程量 (2)第二章:施工组织机构 (3)一、项目组织机构 (3)二、岗位及部门职责 (3)第三章:施工管理保证措施 (4)一、施工进度计划 (4)二、劳动力计划 (4)三、主要工机具配置计划 (5)四、质量管理措施 (5)第四章:施工工艺 (6)一、试车条件和准备 (6)二、单机试车过程及检查 (7)1、机泵单体试车过程 (7)2、试车检查 (8)3、离心泵试车 (8)4、计量泵试车 (9)5、风机试运 (9)6、搅拌器试运转 (10)三、试运注意事项 (11)第五章、项目HSE管理方针、目标 (12)一、项目HSE管理方针 (12)二、项目HSE管理目标 (13)三、项目HSE管理组织机构及职责 (13)四、HSE规章制度 (15)五、安全及文明施工 (17)第一章:概述一、工程简介*******有限公司年产8000吨含氟新材料项目安装工程位于工业区。
装置由浙江天正工程设计有限公司设计,宁波中天建设工程公司负责工程安装工作,其主要分为主装置、公用工程、等单元组成。
二、编制依据1、《石油化工机械设备安装工程施工及验收通用规范》 SH.T3538-2002、《石油化工泵机组施工及验收规范》 SH.T3541-20073、《化工机器安装工程施工及验收规范通用规定》 HGJ203-20014、《化工机器安装工程施工及验收规范化工用泵》 HGJ207-835、《压缩机、风机、泵安装工程施工及验收》 GB50275-20016、《石油化工施工安全规程》 SH3505-19997、《石油化工设备安装工程质量检验评定标准》 SH.T3514-20018、机泵安装工程资料三、主要工程量第二章:施工组织机构一、项目组织机构根据*******有限公司年产8000吨含氟新材料项目安装工程的施工情况,宁波中天建设工程有限公司按项目法施工,组建宁波项目经理部,其施工组织机构图如下:二、岗位及部门职责1.项目经理项目经理受公司法人代表的委托,全权处理本项目一切事务。
化工单机试车方案一、试车前准备工作1.确保所有设备、管道和阀门的安装已经完成,并且已经进行了必要的检查和调试。
2.检查所有管道和设备的紧固件是否都已经安装牢固,并且不存在漏气或漏液的情况。
3.检查所有电气设备的接线是否正确,电气设备接地是否良好。
4.检查所有操作面板的控制参数是否设定正确,并且设备控制是否正常。
5.确保试车人员已经接受过相关培训,并且具备一定的操作经验。
二、试车操作流程1.启动冷却水系统,确保冷却水流畅,并且冷却水的温度和压力处于正常范围。
2.启动循环水系统,检查循环水是否正常流动,并且循环水的温度和压力是否符合要求。
3.启动空气压缩机,确保空气系统正常工作,并且气压稳定在所需范围。
4.启动供油系统,确保供油系统工作正常,并且油品供应充足。
5.启动设备主电机,按照设备启动顺序逐步启动各个设备,确保设备正常运转。
6.调整设备操作参数,保持设备运行在正常工作范围内,同时监控设备的运行状态。
7.进行设备运行稳定性检查,观察设备运行是否平稳,是否存在异常情况。
8.进行设备正常工作时间的观察和记录,记录设备的运行参数和运行状态。
9.如果设备正常运行时间较长,可以进行一次设备停机检查,对设备进行必要的清洁和检查。
10.根据设备运行情况,及时调整设备参数,确保设备能够正常工作。
三、试车结束工作1.在设备运行结束后,逐步停止各个设备,按照设备停机顺序逐步停机。
2.关闭冷却水系统、循环水系统、空气压缩机和供油系统,确保系统停止正常。
3.对设备进行必要的清洁和检查,清理设备表面的污垢和杂物。
4.整理试车记录和数据,对试车情况进行总结和分析,为设备正式生产运行提供参考。
5.将试车情况汇报给相关人员,并对试车过程中存在的问题和不足进行整改。
6.做好设备的保养工作,确保设备的正常运行。
7.安排专人对试车过程中所用的设备和系统进行检查和维护,保证设备的安全运行。
以上是化工设备单机试车方案,希望能够对相关人员提供一定的参考和指导。
化工项目试车方案(共16页) -本页仅作为预览文档封面,使用时请删除本页-xxxx有限责任公司试车方案编制:审核:批准:二零一三年十二月车间试车方案第一章、总则一、试车人员:总指挥:张技术负责人:赵安全负责人:后勤保障:刘电工、保全、制冷:脱水工段负责人:离心工段负责人:环合工段负责人:干燥包装工段负责人:二、试车步骤1、单机试车2、联运试车3、水联运试车4、加料试车三、试车时间:2013年12月日第二章、试车前准备1.总体检查:(1)设备是否按设计施工,施工质量是否符合规范和标准要求。
(2)设备是否按设计要求安装,是否配套,工艺流程是否符合要求。
(3)消防设备、消防设施、劳动保护、防毒面具等是否齐全好用,安全通道是否畅通无阻。
(4)框架、构架、梯子、护栏、平台是否符合设计要求,正常巡检路线是否畅通无阻。
2.工艺流程检查:(1)按照设计施工图的工艺流程认真逐条对照检查,进出装置及与设备相连的位置是否符合设计要求,有无错接、漏接、多接的现象。
(2)工艺管线及管件、法兰、螺栓、垫片、孔板等附件是否符合设计规定的压力、温度等级要求,以及材质是否符合要求。
特别是对于高温、高压部位更应详细检查。
(3)阀门是否符合设计规定的压力、温度,盘根、压盖是否安装好,各阀门是否开关灵活(各阀门均应开关数次)、便于操作,截止阀、单向阀等有方向性的阀门安装是否正确。
(4)热力补偿结构是否符合标准要求。
管线的支撑、吊托是否完好、牢固可靠。
(5)重点检查高温、高压的管线是否符合标准规范要求,各类施工档案材料应齐全。
(6)温度计套管、热电偶套管、压力表等安装是否齐全,是否符合要求。
(7)检查各下水井、地漏是否完好畅通。
(8)装置内管线上的盲板是否按要求拆装。
(9)各管线刷漆、保温是否符合要求,介质流向是否标明。
3、塔、反应器、容器、换热器的检查:(1)所有设备是否正确安装,设备基础有无下沉、裂缝,各部螺栓是否满扣、齐整、紧固,地脚螺栓有无弯曲、变形、裂纹及螺栓是否紧固,设备及管线的支撑、吊架是否安装正确。
化工单机试车方案化工单机试车方案一、试车前准备1. 对新机器和设备进行检查1.1. 检查机器和设备的外观,保证其完整无损。
1.2. 检查机器和设备的电气装置,确保电气设备正确的接线和绝缘性能良好。
1.3. 检查管道和阀门,查看是否有泄漏或磨损。
1.4. 检查传动节能装置和连接部件,揭示是否存在松动或变形的现象,必要时需要修复。
2. 确定设备试车区域及环境2.1. 根据设备的尺寸和形式,确定设备试车区域。
试车区域的大小应该超过机器的大小,便于操作后续的任务。
2.2. 确定试车环境,保证在试车期间的安全及方便管理,同时达到仪器所需的环境质量的标准。
3. 安排试车人员3.1. 由资深管理人员指挥试车,必要时请相关技术人员参与试车。
3.2. 除了试车人员之外不允许其他人员进入试车现场。
4. 试车所需检测设备、工具、用品、和相应文件齐全。
二、试车流程1. 转动机器试运行1.1. 在试车前操作操作,将它伺机运转。
1.2. 人员按照规定对设备的仪表、机构、控制按钮、和运行部位进行检查。
1.3. 检测设备的传动部件和润滑油脂,确保工作正常。
1.4. 将设备控制开关设为手动,检查操作是否灵敏,并手动试运行设备,检查运行状态。
1.5. 再次检查地的运行部位的连接,检查压力和液位的高低是否合适。
1.6.检查设备的各个运行状态是否一致,是否正常运行。
1.7. 观察每个部位的运行情况,润滑油脂和液压油是否正常,发现异常情况及时排查、修复。
2. 试运行记录2.1 记录设备试运行情况,包括设备运行的启动时间、工作时间,设备使用的油脂、油液,设备的工作状态等方面的信息。
2.2 记录设备在试运行中出现的情况,如运行不正常、异常噪音、异常震动、液压、气动系统等问题的出现,需要标记在记录中,及时调查、排除与处理。
三、试车结束1. 停止设备运行并关闭设备。
对于运行不正常、有问题的设备要求解决后方可复机。
2. 检查设备的连接点、管路、漏电情况、泄漏情况、法兰密封情况等方面的情况,如有异常情况应及时排除。

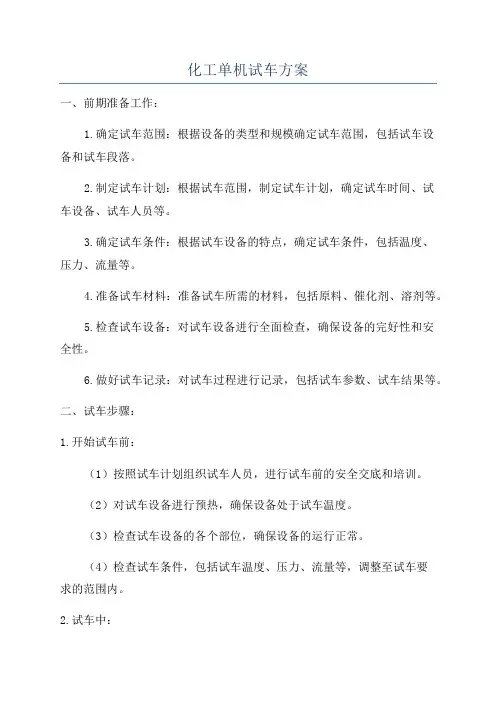

化工单机试车方案一、前期准备工作:1.确定试车范围:根据设备的类型和规模确定试车范围,包括试车设备和试车段落。
2.制定试车计划:根据试车范围,制定试车计划,确定试车时间、试车设备、试车人员等。
3.确定试车条件:根据试车设备的特点,确定试车条件,包括温度、压力、流量等。
4.准备试车材料:准备试车所需的材料,包括原料、催化剂、溶剂等。
5.检查试车设备:对试车设备进行全面检查,确保设备的完好性和安全性。
6.做好试车记录:对试车过程进行记录,包括试车参数、试车结果等。
二、试车步骤:1.开始试车前:(1)按照试车计划组织试车人员,进行试车前的安全交底和培训。
(2)对试车设备进行预热,确保设备处于试车温度。
(3)检查试车设备的各个部位,确保设备的运行正常。
(4)检查试车条件,包括试车温度、压力、流量等,调整至试车要求的范围内。
2.试车中:(1)按照试车程序操作,启动试车设备,对设备的各个部位进行监测,包括温度、压力、流量等。
(2)记录试车参数,包括试车过程中的各项参数变化,以及设备的运行状态。
(3)及时处理试车中出现的问题,确保试车的顺利进行。
(4)密切关注试车设备的运行情况,及时进行调整和排除故障。
3.试车后:(1)停止试车设备的运行,对设备进行冷却和清洗,确保设备的安全性和完好性。
(2)整理试车记录,总结试车结果,分析试车过程中出现的问题和原因。
(3)对试车设备进行维护保养,确保设备的长期稳定运行。
三、安全措施:1.试车前的安全交底和培训,确保试车人员了解试车设备的危险性和安全操作方法。
2.检查试车设备的安全状况,包括阀门、管道、仪表等,确保设备的安全性。
3.设置安全阀和爆破片等安全装置,防止设备超压和爆炸。
4.严格按照操作规程进行试车操作,避免人为错误带来的安全风险。
5.在试车过程中,保持通风畅通,及时排除试车产生的有害气体。
6.设备运行过程中,及时处理设备的故障和异常情况,避免产生事故。
总结:化工单机试车是确保设备正常运行和安全的必要步骤,在试车过程中,需要做好前期准备工作,严格按照试车步骤进行操作,保持设备的安全运行和顺利试车。
XXXXXX工业有限公司年产9500吨涂料、胶粘剂以及稀释剂建设项目试车方案XXXXXX工业有限公司2023年3月19日XXXXXX工业有限公司年产9500吨涂料、胶粘剂以及稀释剂建设项目试车方案签署页试车条件1、单机试车条件(1)将假物料(水)泵入搅拌缸,测试泵机、缸体及其液位计、压力表等是否正常。
(2)生产设备卸掉假物料后,用压缩气体将其吹扫干净。
(3)单机传动设备(包括辅助设备)经过详细检查,达到合格要求。
(4)试车有关的清扫、清洗已完成。
(5)试车设备供电条件已具备,电器绝缘试验已完成。
(6)试车设备周围现场场地已清理。
(7)试车方案和有关操作规程已审批和公布。
(8)试车小组已经成立,试车专职技术人员和操作人员已经确定。
(9)试车记录表格已准备齐全。
2、联动试车条件按工艺流程按顺序开启每一套设备,观察主要技术参数是否正常。
联动试机需要的验证的主要参数包括:各仪表实时监控数据,包括流量、温度、压力、阀门开度、电动机电流,循环水量等。
联动试车具备的条件:(1)已建立岗位责任制;(2)专职技术人员和操作人员已经确定,并考试合格;(3)公用工程系统已稳定运行,能满足全系统联动试车条件;(4)试车方案和有关操作规程已经公布;(5)各项工艺指标经生产管理部门批准公布,操作人员人手一册;(6)生产记录报表已经准备齐全,印发到岗位。
3、投料试车方案3.1投料试车应具备以下条件(1)所有装置及配套工程,按设计(包括设计变更)全部施工完毕,经过逐台设备按序号检查核对材质、螺栓、各种设备等,工程质量符合要求,不合格的已经返工合格。
(2)施工记录资料齐全准确。
(3)全部工艺和设备都已经过强度试验合格,设备清扫和清洗工作已经结束。
(5)设备、管道均已经过气密试验,且确认合格。
(4)所有转动设备按规定经过详细检查,单体试车合乎要求,可供正常运转。
(6)水试车已顺利通过,暴露的问题已解决。
(7)所有电气设备的继电调整和绝缘试验已经完成,具备正常投运条件。
化⼯装置试车⽅案化⼯装置试车⽅案试车是化⼯项⽬建设的重要组成部分。
为保证实现合理⼯期和安全试车,考核设计、施⼯、机械制造质量和⽣产准备⼯作,使建设项⽬能持续稳定⽣产,达到设计规定的各项技术经济指标,发挥投资效益。
按照相关规定和要求,编制总体试车⽅案和配套细化⽅案,做好试车前的⽣产准备、预试车、化⼯投料试车及⽣产考核⼯作,可为装置投产后运⾏的“安、稳、长、满”奠定良好的基础。
“试车”与“开车”试车:顾名思义是对⽣产流程或设备(“车”仅是借⽤)进⾏⼀系列试验的⼀个相当长的过程。
对应的英⽂“Commissioning”是“Commission”的动名词,原意是“汇聚”、“会议”、或“集结”讨论决定某事。
开车:顾名思义是启动、发动、开动⽣产流程或设备(“车”也仅是借⽤)的具体动作,可多次重复。
对应的英⽂“Start-Up”的原意也是“启动”或“开始”。
试车的⼴义定义项⽬从建设阶段的装置设备安装完成后⾄装置投⼊运⾏、通过考核并被业主正式验收的过渡性衔接过程。
(1)从安装就位开始,包括:预试车、(机械)竣⼯(Mechanical)冷试车(联动试车);(2)热试车(投料试车)、开车(俗名)、投产(试车成功)、性能考核、试车后服务。
1、预试车(Pre-Commissioning)即安装就位后的⼯作,是施⼯过程的最后收尾阶段,包括:1.管道强度试验、烘炉;2.静⽌设备开启检查及恢复;3.设备填料的装填(包括分⼦筛、树脂)管路的吹扫,及⽓密试验(按施⼯规范要求);4.运转设备⽆负荷及带负荷试运及测试(单机试车);5.DCS/仪表电器调试及联锁回路调试等等。
由总包的施⼯管理⼈员负责组织,分包⽅的施⼯⼈员具体操作,总包的试车管理⼈员及业主⼈员额外监督。
2、冷试车(联动试车)即装置竣⼯(中间交接)后为装置原始启动所做的⼀切⼯作,是热试车(化⼯投料试车)的基础,包括:1.煮炉、管道及设备的清洗预膜;2.催化剂、化学品的装填;3.DCS及联锁回路试验;4.紧急停车试验;5.模拟物料运转(⽔运、油运、冷运、热运);6.系统⼲燥置换、预热、预冷等等;3、热试车(化⼯投料试车)1.开车:俗名开始投⼊真实化⼯原料的时间点;2.热试车:从投⼊原料直⾄产出合格产品的全过程。
4万吨/年DMC装置试生产开车安排(一为确保我公司4万吨/年碳酸二甲酯装置化工投料试车顺利进行,保障实现安全试车,特编写本方案。
本方案为4万吨/年DMC装置化工投料试车第一套方案,本投料试车方案拟定按流程依次开车,即催化剂制备及再生(561工序首先开车,制出合格的催化剂后送至碳酸丙烯酯合成与精制(562工序再开562工序,制出合格碳酸丙烯酯后送至碳酸丙烯制合成与精制(563工序再开563工序。
一、原料准备(一原料采购当下表原料库存量达到一周存量时,DMC装置投料开车。
试车原材料采购(二原料入库1、储罐区储量尿素原料库:10天贮量丙二醇储罐:200m³*3=600m³氧化钙料仓:29m³CO2储罐:40m³H2SO4储槽: 5m³甲醇储罐:1000m³*2=2000m³甲醇钠储罐:53.7m³*2=107.4m³2、原材料入厂准备原材料入厂时,储罐区应做好以下准备:(1储运系统内所有管道、设备清洗、试压、试漏完毕并合格;(2系统内运转设备的单机试车完成并合格;(3装置内的仪表、调节阀、流量计、液位计及DCS中控系统等调试合格,并确认完好;(4各电气设备、管件接地及跨接等处于正常状态;(5确认管道已畅通:所有阀门灵活好用,并处于正确位置;(6试车所用的分析试剂、工具、劳动保护用品等已准备好;(7储运系统卸车时所需要的公用系统:生产水、仪表风、氮气等准备完成;(8地磅室、化验室已正常运行,满足生产需求。
(9消防、安全、环保设施、职业防护设施已调试正常。
二、公用工程准备化工投料试车前,公用工程具备的条件及准备:1、所有管道、设备清洗、试压、试漏完毕并合格;2、装置内运转设备的单机试车完成并合格;3、装置内的仪表、调节阀、流量计、液位计及DCS中控系统等调试合格,并确认完好;4、各电气设备、管件接地及跨接等处于正常状态;5、确认管道已畅通:所有阀门灵活好用,并处于正确位置;6、试车所用的分析试剂、工具、劳动保护用品等已准备好;7、各公用系统:动力电、照明电、一次水、循环水、脱盐水、仪表空气、压缩空气、氮气、蒸汽以及导热油等已投运并达到工艺指标要求;三、公用工程投料试车安排(一原料准备(2017年2月19日16:00前具备完成条件(二开车时间安排1、循环水站2017年2月20日8:00开始给循环水池补水,此过程大约需要三天时间, 2月23日8:00补水结束等待各工序用水指令。
试车试产安全措施方案目录一、编制依据二、项目概况三、项目设施试车试产的范围四、试车试产进度安排五、试车试产组织责任体系六、试车试产技术要点.七、安全设施分布八、试车规定和应急措施九、投料试产前已完成许可和自查自纠情况及试车总结与评估十、附件列表一、编制依据本次试车方案依据原化工部HGJ 231-91《化学工业大、中型装置试车工作规范》、《危化品建设项目安全许可实施办法》(国家安监总局8号令)和江苏省《危化品新产品试制和装置试生产安全生产指导意见(试行)》等相关文件,结合本企业的具体情况进行编制,报安监局备案审查,据此另行制定实施细则。
二、项目概况?公司主要从事甲醛水溶液、甲缩醛、多聚甲醛、甲基异丁基酮产品的生产和销售。
因?厂FM-3吸收塔吸收效果差,单耗高。
本次引进?技术进行工艺改造。
改造后每生产1吨37%甲醛水溶液,可降低甲醇单耗0.005吨,减少用电单耗7.5KwH,增加副产蒸汽0.24吨,37%甲醛水溶液产量由目前6万吨/年增加至10万吨/年。
注:催化剂为一次性加入,不储存,本项目不增加原料储存设施,均利用公司已建的储罐;催化剂、吸附剂为非危险化学品。
( )设计生产能力及产品方案( )主要设备(一)产品生产工艺1、生产工艺(1)?生产工艺说明(2)?生产工艺流程三、项目设施试车试产的范围1.试车单元。
试车部分:2.试车装置。
(1)3.外管及厂区管道系统。
原料甲醇由原料储罐區甲醇储罐内由泵和管道输送到生产现场。
四、试车试产进度安排1.试车阶段及时间安排。
分单机试车、联动试车和投料试车兩个阶段。
第一阶段为单机试车,时间:?;第二阶段为联动试车,时间:?;2.培训教育.在?前完成:负责人和安全员的安全资格培训,特种作业人员的培训,操作工培训教育证的培训和教育.3.质检、安监. 在?前完成质检的验收; 在?前完成安监的试车方案专家审查.五、试车试产组织责任体系1.参与人员及分工2.试车试产组织机构及分工.(1)负责人:?、?。
化工装置试车方案一、引言化工装置试车是在装置建设完成后,进行的一系列测试和操作过程,旨在验证装置设计的合理性和运行的稳定性。
试车方案是指在试车过程中所采取的一系列具体措施和步骤,以确保试车的顺利进行和安全运行。
本文将介绍化工装置试车方案的具体内容,包括试车前准备工作、试车目标与步骤、试车过程中的安全措施等。
二、试车前准备工作1. 设计文件评审:在试车前,对设备设计文件进行评审,包括设计图纸、技术文件等,确保设计符合规范和要求。
2. 材料准备:检查试车所需的材料是否齐全,包括原料、试剂、溶剂、助剂等,确保试车过程中材料供应充足。
3. 人员培训:对试车人员进行必要的培训,包括操作流程、安全知识等,确保试车人员具备必要的技能和知识。
4. 环境准备:检查试车场地的环境是否符合要求,包括通风、排水等设施,确保试车环境安全和卫生。
三、试车目标与步骤1. 目标确定:根据装置设计的要求和试车的目的,确定试车的具体目标和标准,例如验证设备性能、检测设备故障等。
2. 步骤安排:根据试车目标确定试车步骤和顺序,包括装置预热、原料投料、设备启动等,确保试车过程合理顺序和安全控制。
3. 数据记录:在试车过程中,及时记录试车数据,包括温度、压力、流量等参数,以便后续分析和评估试车结果。
4. 故障处理:如果在试车过程中发生故障或异常情况,应及时采取相应的处理措施,确保试车的安全和顺利进行。
四、试车过程中的安全措施1. 个人防护:试车人员应佩戴相应的个人防护装备,包括安全帽、防护眼镜、防护服等,确保人身安全。
2. 设备安全:在试车过程中,应严格遵守设备操作规程,确保设备安全操作,防止设备损坏或事故发生。
3. 环境保护:在试车过程中,应注意环境污染的防治,例如控制废水排放、废气处理等,确保试车过程中对环境造成的影响最小化。
4. 应急措施:在试车过程中,应制定相应的应急预案,并配备相应的应急设备,以应对突发事故或紧急情况的发生。
五、试车结果评估与总结1. 数据分析:通过对试车过程中所记录的数据进行分析,评估试车结果是否符合设计要求,并确定试车过程中存在的问题和改进措施。
化工装置总体试车方案1. 引言本文档旨在制定一套针对化工装置的总体试车方案,以确保装置在投入使用前能够正常运行并达到设计要求。
试车方案的内容包括试车准备工作、试车流程、试车指标评估等方面。
2. 试车准备工作试车准备工作是试车过程中的重要步骤,包括设备安装、管道连接、介质注入、仪表校准等环节。
具体工作包括: - 确定试车人员和责任分工; - 检查设备在安装过程中是否受损,重新校验设备位置和固定状况; - 检查管道连接是否牢固,无渗漏和松动现象; - 根据设计要求,注入适量的介质并检查介质流通情况; - 校准试车过程中需要使用的仪表。
3. 试车流程试车流程是指按照一定的步骤和顺序对化工装置进行试运行。
在试车过程中,需要注意以下几个关键步骤: ### 3.1 初次启动 - 逐个检查设备的启动条件,并确保设备是否具备满足启动要求的条件; - 依次启动设备,确保设备的操作顺序正确,并且设备之间的协调运行; - 监测设备电气和机械运行情况,确保设备无异常现象。
3.2 引进介质•开始引进介质,逐渐提高介质的流量和温度,确保设备能够正常适应并稳定运行;•监测设备运行参数,如温度、压力、流量等,并记录相关数据进行分析。
3.3 设备调整和优化•根据试车过程中的实际情况,对设备的操作参数进行适当调整和优化,以达到最佳运行状态;•监测设备运行指标,如设备负荷、效率等,并与设计要求进行对比。
3.4 耐久性试验•在设备稳定运行的基础上,进行一定时间的耐久性试验,以验证设备的可靠性和稳定性;•监测设备在试验期间的运行指标,并记录相关数据进行分析。
3.5 试车总结•在试车结束后,对试车过程进行总结,总结试车过程中的问题和不足,并提出改进方案;•形成试车总结报告,报告中应包括设备运行指标评估、问题记录和改进建议等内容。
4. 试车指标评估试车指标评估是对试车过程中设备运行指标的评估,目的是判断设备是否能够达到设计要求。
评估指标包括但不限于: - 设备运行稳定性:监测设备运行的波动情况,评估设备的稳定性; - 设备负荷:通过计算设备的负荷率,评估设备的工作状态; - 设备效率:根据设备的能耗和产出指标,评估设备的效率; - 设备故障率:根据试车过程中记录的故障情况,评估设备的可靠性。
化工项目试车方案一、试车目的:该化工项目试车旨在验证化工设备的运行是否正常、产品质量是否达到要求,并进行设备调试和操作人员培训。
通过试车,可以发现设备和操作中存在的问题,并及时解决,确保项目的顺利进行。
二、试车内容:1.设备调试:对化工设备进行调试,确保设备的各项指标符合设计要求,并进行运行试验,测试设备的性能和稳定性。
2.产品质量检验:对生产出的产品进行质量检验,测试产品的溶解度、含量、pH值等指标,确保产品质量达标。
3.设备安全测试:对设备进行安全测试,检查设备的安全性能,如防爆装置是否正常,防护设施是否完善等。
4.操作培训:对操作人员进行设备的操作培训,包括设备的启动、停止、调节以及故障排除等,确保操作人员能够熟练操作设备。
三、试车准备工作:1.设备准备:检查设备是否安装到位,各个管路是否连接正确,设备周围是否安全无阻碍。
2.原材料准备:准备试车所需的原材料,并进行质量检验,确保原材料符合要求。
3.实验室准备:准备实验室所需的仪器设备,用于对产品进行质量检验。
4.人员准备:组织试车人员,包括设备调试人员、质量检验人员和操作培训人员。
四、试车步骤:1.设备调试:按照设备调试方案,逐项进行设备的调试工作。
包括设备的安装调整,设备的启动和停止,设备的各项指标测试等。
2.产品生产:按照工艺流程和配方要求进行产品生产。
通过实时监测,确保产品质量符合要求。
3.产品质量检验:对生产出的产品进行质量检验,包括溶解度、含量、pH值等指标的测试。
4.设备安全测试:对设备的安全性能进行测试,包括防爆装置、防护设施的检查等。
5.操作培训:对操作人员进行设备操作培训,包括设备的启动、停止、调节以及故障排除等。
五、试车结果处理:1.设备调试结果:根据设备调试结果,对设备进行调整和优化,确保设备稳定、可靠。
2.产品质量检验结果:根据产品质量检验结果,对产品进行质量改进,确保产品质量达到要求。
3.设备安全测试结果:根据设备安全测试结果,对设备的安全性能进行改进,确保设备的安全性能符合要求。
化工试车方案一、背景介绍化工试车是在化工项目建设的初期阶段进行的重要环节,试车过程可以验证设备运行状态、工艺流程以及安全性能等方面的问题。
因此,制定一套科学合理的化工试车方案对于确保化工项目的成功运行和安全运转非常重要。
二、试车目标1. 验证设备性能:通过试车过程,评估设备的性能是否符合设计要求,包括转速、温度、压力等参数。
2. 优化工艺流程:在试车过程中,运行设备并进行适当调整,以提高产品质量、增加生产效率,并确保流程操作的有效性。
3. 确保安全运行:通过试车过程中的安全检查,尽早发现设备漏洞和潜在危险,采取相应的措施进行修复,确保项目的安全运行。
三、试车步骤1. 准备工作:首先,明确试车的具体目标和要求,包括设备的试车范围、试车参数、试车时间等。
同时,制定安全预防措施,并对试车操作人员进行培训,确保其具备相关技能和知识。
2. 设备检查:对待试车设备进行全面检查,包括设备的接口连接、密封性能、液位检查、电气设备检查等。
如果发现问题,需及时进行修复。
3. 设备调试:依据试车参数,逐一调整设备的运行参数,如旋钮、开关、计量器等。
确保设备能正常运转。
4. 工艺系统调试:启动工艺系统,并按照设定的工艺流程进行操作和调整。
根据实际情况,进行适当的参数调整,以达到设计要求。
5. 安全检查:定期进行安全检查,包括阀门是否正常,压力传感器是否准确等。
对于发现的问题,及时处理。
6. 数据记录与分析:在试车过程中,及时记录每个步骤的数据,并进行分析和比对。
根据数据分析结果,优化设备调整和工艺流程,提高试车效果。
7. 试车报告:试车结束后,编写试车报告,总结试车过程中的问题、解决方案和改进措施。
同时,根据试车结果,提出设备完善的建议,并给出相关的技术指导。
四、风险与对策在化工试车过程中,可能会出现一些风险和安全隐患。
为了降低这些风险,制定相应的对策是非常必要的。
1. 火灾隐患:加强火灾预防意识教育,定期检查防火设施的完好性,布置监控探测装置,设定紧急疏散路线,并组织相应的灭火演练。
编制:XXX审核:批准:化工装置总体试车方案目录一、试车前的概况二、方案编制1.目的2.依据3.要求三、试车程序1.单机试车2.中间交接水压试验设备气密性试验容器和管道的蒸汽吹扫容器和管道的水清洗容器和管道的酸洗与钝化系统的干燥3.联动试车4.化工投料试车四、生产考核五、安全工作一、试车前的概况制定化工装置总体试车方案的意义:总体试车方案是化工装置建设中后期围绕化工装置试车投产这一目标,指挥各方面协同作战的纲领性文件。
其意义在于:1.化工企业经济效益的需求2.化工生产规模化的需求3.长周期性和复杂性的需求4.解决重大关键问题的需求生产准备:生产准备的主要任务是按照国家相关规程做好组织、人员技术、安全、物资及外部条件、营销及产品储运以及其它有关方面的准备工作,为试车和安全稳定生产奠定基础。
该步骤应在试车前做好。
二、方案编制目的:检查化工装置是否能正常运行,产出合格产品。
确保化工生产的过程安全可靠。
依据:按国家、行业的相关法规、规定、标准对产品工艺流程、程序、制度、人员培训等技术与管理的文件、资料及该项目工程的立项、批文、评估、施工、检验等相关的文件、图纸资料等技术和管理的综合资料执行。
要求:成立试车领导小组,明确分配个人岗位及工作。
严格执行工艺纪律,坚决抵制违章现象。
强力有效的控制开车的安全运作。
预试车前,应确认试车单元与其它待试车得设备、管道是否隔绝并已进行安全处理,试车过程应设专人监护。
试车程序一、试车程序和进度表试车程序:1.指挥组根据开车程序工作向工作组分别书面下达开车预备指令。
2.作业组向安环组作书面报告,确认符合开车条件后请示开车。
3.指挥组书面下达作业组开车指令,指令相关作业组予以配合。
4.根据开车程序,各生产装置依次完成开车程序。
化工装置总体开车运行周期进度表:二、单机试车主要目的是对化工装置的所有动设备(如机泵,搅拌器等)的机械性能进行初步检验。
该阶段是从配电所第一次送电开始,直到最后一台动设备试车完毕。
包括供、配电系统的投用和仪表组件的单校等。
通常要求每台动设备连续正常运转4~24 h,经各方联合确认直到合格为止。
其实施以施工单位(乙方)为主,建设生产单位(甲方)配合。
单机试车应具备的条件:1.单机传动设备(包括辅助设备)经过详细检查,润滑、密封油系统完工,油循环达到合格要求;2.施工记录等技术资料符合要求,经“三查四定”检查已确认,存在问题已消除(引进装置要经过现场外籍专家确认);3.单机试车有关配管已全部完成;4.试车有关的管道吹扫、清洗、试压合格;5.试车设备供电条件已具备,电器绝缘试验已完成;6.试车设备周围现场达到工完料净场地清;7.试车方案和有关操作规程已审批和公布;8.试车小组已经成立,试车专职技术人员和操作人员已确定;9.试车记录表格已准备齐全。
10.单机试车合格后,由参与试车的单位在相关规定的资料上签字确认。
三、中间交接交接应具备的条件:1.完成各项试车工作并经检查合格后,必须按相关规范的规定及相应的施工和验收规范办理签证。
2.动设备单机试车合格。
3.静设备强度试验、无损检验及清扫完毕。
4.管道的试压、吹扫、清洗和气密试验完毕。
5.电气、仪表调试合格。
6.施工现场料净、场地清。
7.动设备单机试车合格。
8.静设备强度试验、无损检验及清扫完毕。
9.管道的试压、吹扫、清洗和气密试验完毕。
10.电气、仪表调试合格。
11.施工现场料净、场地清12.工程实物量的核实。
13.工程质量的初评资料及有关调试记录。
14.安装专用工具和剩余随机备件、材料。
15.工程尾项清理及完成时间的确认。
16.随机技术资料的交接。
●水压试验严格按照设计文件的要求和批准的耐压试验方案执行。
按压力等级分段进行耐压试验,当和设备一同试压时,以设备的试验压力为准。
确保与其它系统隔离。
当测试仅能承受一定压差的设备,必须采取可靠措施,确保在升压和卸压过程中其最大压差不得超过其最大范围。
耐压试验用水的水质、水温必须符合有关施工及验收规范的规定。
●设备气密性试验设备气密性试验必须按设计文件的规定,依据试车分段进行。
各种换热器必须经现场气密性试验合格。
同气压强度试验,如发现有泄漏,需泄压后修补,补焊后要重新进行强度和气密性试验。
对采用气压强度试验的系统,可在气压降到设计压力后,一并进行。
●容器和管道的蒸汽吹扫严格按批准的方案和吹扫流程图进行。
蒸汽管道内不得有杂物。
按先干线后支线的顺序依次进行。
对支线应采用轮流间歇吹扫方法。
必须安装盲板使管道系统与无关系统、机器及设备隔离。
管道上的孔板、测温元件、管道仪表等和以法兰连接的调节阀应予以拆除。
对于焊接在管道上的调节阀,应采取流经旁路或卸掉阀头及总入口加保护套防护装置。
吹扫后复位工作,应严格按照吹扫方案的有关规定执行,与机器、设备连接的管道应确保自由对中。
蒸汽管道上的杂物必须清除,吹扫排出口周围必须划定禁区,并设置有危险区的警示标语。
蒸汽吹扫合格与否,应以检验靶为准。
●容器和管道的水清洗目的是除去系统中的积灰、泥沙、脱落的金属氧化物等污垢,同时在模拟清洗状态下检查清洗系统中是否有泄漏及清洗循环系统是否畅通。
清洗前应用水将不参加清洗的设备及管线进行水封,并关好相应阀门,各排污点及排气阀定时排放。
水冲洗至目测出水与进水的澄清度相近时结束。
在水冲洗及系统试压时,巡回检查被清洗系统中焊缝、法兰、阀门、短管连接处等是否有泄漏点出现,如有应及时处理。
水冲洗还可发现设计或安装过程中存在的一些问题。
用清水循环,检查系统中是否有气阻、死角、短路及堵死等情况,若发现问题,立即通知甲方进行处理,待问题解决后进行下一步工作。
●容器和管道的酸洗与钝化必须选择经过正规严格鉴定,并曾在化工厂大型生产装置化学清洗中使用过的可靠清洗液配方。
必须严格按照相关设计文件的要求和批准的清洗方案进行清洗,废液处理应符合环保规定。
酸洗结束,用清水反向顶出,然后充入新鲜水进行正反向冲洗,目的是除去残留的酸洗液及洗落的固体颗粒。
设备及管道的钝化处理,必须在联动试车合格,并经清洗合格后进行,钝化工作应按设计文件的要求和批准的方案及药剂配方的规定执行。
钝化结束后,排尽钝化液。
对系统的死角部位进行人工处理,同时对可见部分进行直观检查,确认钝化效果。
●系统的干燥化工装置干燥的目的:低温系统:对有耐火衬里的反应器系统,除去耐火材料中的水分,增加强度和使用寿命;除去催化反应器系统安装、试压、吹扫过程中的残留水分,避免影响催化剂的强度和活性反应器系统:防止水分发生冻结,或与开车投料后的某些烃类生成烃水合物结晶,堵塞设备和管道。
其他系统:对某些工艺介质,能与水分作用形成对设备、管道、阀门产生严重腐蚀或影响产品质量与收率的系统。
化工装置的干燥方法:⏹常温低露点空气(氮气)干燥常用于低温系统除水。
使用经分子筛吸附脱水,露点降至213~203 K的低露点空气(氮气)进行干燥。
⏹采用系统充压(~ MPa )、排放的方法进行。
⏹干燥完成后,应保持~ MPa(表压)。
四、联动试车尽量接近正式生产状态下对全系统所有设备,包括仪表、联锁、管道、阀门、供电等进行联合试运转,并给受培训的操作工人一个动手实践的机会,尽最大可能为化工投料做好一切准备。
联动试车阶段一般包括:1.系统的置换与干燥2.填料和三剂(催化剂、干燥剂和化学试剂)充填3.加热炉烘炉、循环水系统预膜4.充入假定介质(水或空气)全系统进行一定时间的联动运转。
全系统联动试车应具备的条件:1.试车范围内的工程已按设计文件规定的内容和施工及验收规范的标准全部完成。
2.试车范围内的机器,出必须留待化工投料试车阶段进行试车的以外,单机试车已经全部合格。
3.试车方案和操作法已经批准。
4.试车所需燃料、水、电、汽、工艺空气和仪表空气等可以确保稳定供应,各种物质和测试仪表、工具皆已齐备。
5.已建立岗位责任制;6.专职技术人员和操作人员已经确定,并考试合格;7.公用工程系统已稳定运行,能满足全系统联动试车条件;8.试车方案和有关操作规程已经公布;9.各项工艺指标业经生产管理部门批准公布,操作人员人手一册;10.生产记录报表已经准备齐全,印发到岗位;11.仪表联锁、报警的整定值已经批准公布,操作人员人手一册五、化工投料整个原始启动过程中最关键的阶段。
不仅关系到生产的安全,而且关系着生产的经济效益。
投料试车应具备的条件1.工程中间交接完成2.联动试车已完成3.人员培训已完成4.各项生产管理制度已落实5.经上级批准的投料试车方案已向生产人员交底6.保运工作落实7.供排水系统已正常运行8.供电系统已平稳运行9.蒸汽系统已平稳供给10.供氮、供风系统已运行正常11.化工原材料、润滑油(脂)准备齐全12.备品配件齐全13.通讯联络系统运行可靠14.物料贮存系统已处于良好待用状态15.运销系统已处于良好待用状态16.安全、消防、急救系统已完善17.生产调度系统已正常运行18.环保工作达到“三同时”19.化验分析准备工作已就绪六、生产考核生产考核就是对经过投料试车后的装置的生产能力、工艺指标、消耗指标、产品质量、设备性能、自控水平、经济效益等是否符合设计要求进行全面考核。
生产考核应包括对配套的公用工程和辅助装置的能力进行全面鉴定。
其过程考核→改进→再次考核→合格签字详细过程应包括1.做好考核前的准备工作。
2.考核应具备的条件3.考核后的鉴定4.产考核遗留问题的处理:生产考核必须具备下列条件:化工投料试车已经完成。
在满负荷试车条件下暴露出的问题已经解决,各项公艺指标调整后处于稳定状态。
制定了生产考核方案,且已经获得上级主管部门批准。
生产考核组织已经建立,测试人员的任务已经落实。
自控仪表、报警和联运装置已经投放稳定运行。
七、安全工作经过风险评估,已制定相应的安全措施和事故预案。
安全生产管理制度、规程、安全管理体系已建立。
动火制度、禁烟制度等安全生产管理制度已建立并公布。
岗位消防器材、护具已备齐,人人会用。
安全事故防护、救护措施已落实。
