后浇带回顶方案及质量控制
- 格式:doc
- 大小:444.50 KB
- 文档页数:11
后浇带回顶施工方案在进行后浇带回顶施工时,需要根据具体的工程情况和设计要求,制定合理的方案。
下面将从工艺流程、材料选择、设备使用和施工控制等方面进行详细介绍,并附上施工注意事项。
一、工艺流程:1.施工前准备:对浇筑模板进行检查,确保模板的平整和稳固;检查钢筋的布置和连接是否符合设计要求,对存在缺陷的部分进行修补;清理施工现场,确保施工区域整洁。
2.浇筑混凝土:按照设计要求,选择合适的混凝土配合比,采用均匀搅拌的方法进行浇筑。
浇筑过程中,要注意混凝土的均匀性和密实性,确保混凝土能充分填满模板。
3.围护保温:在混凝土初凝后,对浇筑部分进行围护保温。
常用的保温材料有保温棉、保温板等,可以根据实际情况选择合适的保温材料。
保温材料的固定可以使用钢丝和木方等。
4.后浇带回顶:待混凝土养护到设计要求的强度后,进行后浇带回顶施工。
后浇带回顶是指在顶板浇筑完成后,再对墙体进行回填和顶部修整的工作。
首先将浇筑部分的围护保温材料拆除,然后进行灌浆、夯实回填等工作,最后进行修整。
二、材料选择:1.混凝土:根据工程设计要求和施工现场的具体情况,选择适合的混凝土配合比,确保混凝土的强度和稳定性。
2.模板材料:选用高质量的模板材料,如钢模板、木模板等。
模板要具备足够的刚度和承载力,能够满足混凝土浇筑的要求。
3.钢筋:选用符合设计要求的钢筋,要注意钢筋的布置和连接是否牢固可靠。
4.围护保温材料:选择合适的保温材料,如保温棉、保温板等。
保温材料要有良好的保温性能和耐久性,能够有效提高后浇带的保温效果。
三、设备使用:1.吊篮:在施工过程中,使用吊篮对人员和材料进行运输,确保施工安全和顺利。
2.振动器:使用振动器对混凝土进行振捣,以提高混凝土的密实性和均匀性。
3.混凝土泵:根据施工现场的具体情况,选择合适的混凝土泵进行浇筑作业,提高施工效率。
四、施工控制:1.控制混凝土的浇筑速度和厚度,确保浇筑部分的密实性和均匀性。
2.对混凝土的初凝时间进行控制,待混凝土初凝后,进行围护保温,提高混凝土的强度发展和保温效果。
后浇带施工质量主要控制要点
在进行后浇带施工时,需要考虑以下几个主要的质量控制要点:
1.合理的材料选择:选择合适的混凝土材料,确保其质量符合相应的标准。
混凝土的配比应根据实际情况进行调整,确保其强度和耐久性满足要求。
2.良好的模板安装:模板的安装必须牢固并满足设计要求,承重能力要符合要求。
模板表面应平整、无渗漏现象,确保混凝土浇筑时形成良好的工作面。
3.合理的浇筑施工工艺:混凝土浇筑过程中,应注意合理控制浇筑速度和浇筑高度,避免出现冲击和过快硬化导致质量问题。
同时,还要注意控制温度和湿度,避免混凝土过早干燥或受到过度水分蒸发的影响。
4.及时的养护措施:混凝土浇筑完成后,应及时进行养护保养,保持适度的湿润,避免混凝土干燥过快。
必要时可以采取覆盖保护措施,避免紫外线、风吹日晒等因素对混凝土的影响。
5.合理的收缩控制:混凝土在硬化过程中会发生收缩,会对工程质量产生一定的影响。
因此,在施工过程中应加入适量的膨胀剂、缓凝剂等控制收缩剂,使混凝土的收缩量在可接受的范围内。
6.定期的质量检测:通过对混凝土的强度、密实度、抗渗性等性能指标的定期检测,及时发现并解决可能存在的质量问题。
必要时可以委托第三方检测机构进行质量评估,提供参考意见。
7.安全施工:在后浇带施工过程中,必须严格按照相关的施工规范和安全要求进行施工,确保施工人员的安全,并防止施工过程中发生意外事故。
以上是后浇带施工质量控制的主要要点。
在实际施工中,还需要根据具体工程要求、设计要求等因素进行具体操作和调整。
最重要的是施工过程中,在每个环节上都要保持严格的质量控制措施,确保后浇带的质量能够满足工程要求。

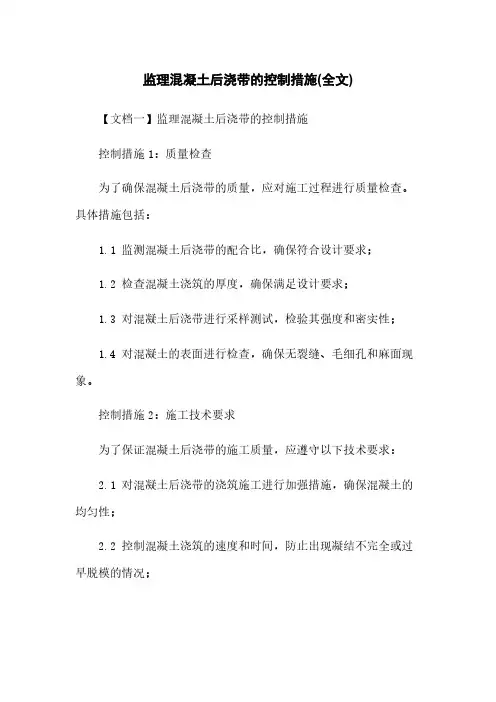

监理混凝土后浇带的控制措施(全文)【文档一】监理混凝土后浇带的控制措施控制措施1:质量检查为了确保混凝土后浇带的质量,应对施工过程进行质量检查。
具体措施包括:1.1 监测混凝土后浇带的配合比,确保符合设计要求;1.2 检查混凝土浇筑的厚度,确保满足设计要求;1.3 对混凝土后浇带进行采样测试,检验其强度和密实性;1.4 对混凝土的表面进行检查,确保无裂缝、毛细孔和麻面现象。
控制措施2:施工技术要求为了保证混凝土后浇带的施工质量,应遵守以下技术要求:2.1 对混凝土后浇带的浇筑施工进行加强措施,确保混凝土的均匀性;2.2 控制混凝土浇筑的速度和时间,防止出现凝结不完全或过早脱模的情况;2.3 采用正确的施工工艺,包括混凝土坍落度的控制、振捣方式的选择等;2.4 使用合适的混凝土搅拌设备,确保混凝土的均匀性和质量。
控制措施3:后续养护混凝土后浇带在施工完成后,还需要进行养护以保证其强度和耐久性。
具体措施包括:3.1 对混凝土后浇带进行湿养护,保持一定温度和湿度;3.2 避免混凝土后浇带遭受外力破坏,如重物撞击、踩踏等;3.3 对混凝土后浇带进行定期检查,如发现裂缝、麻面等问题及时修复;3.4 在养护期结束后,对混凝土后浇带进行强度测试,确保其满足设计要求。
附件:本文档无附件。
法律名词及注释:1. 混凝土后浇带:指混凝土结构在初次施工完成后,后续再次进行浇筑的区域。
2. 配合比:指混凝土中各组成部分的比例关系,包括水泥、砂、碎石、水和掺合料的比例。
3. 强度:指混凝土的抗压能力,一般用兆帕(MPa)表示。
4. 密实性:指混凝土的颗粒之间的接触紧密程度,对混凝土的强度和耐久性有重要影响。
5. 麻面:指混凝土表面的麻点,通常由于混凝土浇筑时过早脱模或表面处理不当导致。
【文档二】监理混凝土后浇带的控制措施一、质量检查1. 监测混凝土后浇带的配合比;2. 检查混凝土浇筑的厚度;3. 进行混凝土后浇带的采样测试;4. 对混凝土的表面进行检查。
后浇带回顶施工方案1. 引言后浇带是指在混凝土结构的施工中,主体结构构建完成后,再进行的一道浇筑工序。
后浇带一般位于结构的顶部,用于加固主体结构,提高整体的强度和稳定性。
本文将介绍后浇带回顶施工方案的流程和注意事项。
2. 施工方案2.1 后浇带回顶流程后浇带回顶施工一般可分为以下几个步骤:1.准备工作:清理施工区域,确保基础地面平整、无杂物,并安排好施工所需的材料和设备。
2.设计方案确认:根据实际情况和设计要求,确定后浇带的尺寸、位置和数量,并制定相应的施工方案。
3.模板安装:根据设计要求,安装后浇带的模板,确保模板牢固、稳定,并要注意防止漏浆。
4.钢筋布置:按照设计要求,在模板内部进行钢筋的布置和固定。
5.砼浇筑:根据设计要求,将预制好的混凝土砼倒入模板内,用振捣器振捣,以确保混凝土的密实性。
6.养护:在混凝土硬化前,进行适当的养护工作,如覆盖保湿膜、喷水养护等,以确保后浇带的质量和强度。
2.2 注意事项在进行后浇带回顶施工时,需要注意以下几点:1.施工质量控制:严格按照设计要求进行施工,确保后浇带的尺寸、位置和强度符合相关标准。
2.材料选择:选用符合国家标准要求的混凝土材料,并确保施工过程中的水泥、骨料等材料质量良好。
3.施工环境控制:在施工过程中,要注意环境温度和湿度的控制,特别是在养护期间,要避免阳光直射和大风天气对混凝土的影响。
4.施工安全防护:在施工中要做好安全防护工作,包括佩戴安全帽、安全鞋等,并注意施工现场的安全规范。
3. 结论后浇带回顶施工是混凝土结构施工中重要的一环,通过合理的施工方案和严格的质量控制,可以确保后浇带的稳定性和强度,提高整体结构的安全性和耐久性。
施工过程中要注意施工质量、材料选择、施工环境控制和施工安全防护等因素,以确保施工的顺利进行和后浇带的质量。
只有这样,才能保证整体工程的质量和效益。
注意:以上为示例文档,实际内容可根据需要进行调整。
工业厂房后浇带回顶施工方案工业厂房的后浇带回顶施工方案是指在建筑物结构完工后,对梁、柱、墙等主体结构的上、下部分进行衔接处理的一种施工工艺。
后浇带回顶施工的目的是提高整体结构的稳定性和承载能力,保证建筑物的安全可靠。
下面是一个关于工业厂房后浇带回顶施工方案的模板,供参考:一、施工现场准备1.质量控制:保证使用的材料符合相关标准,并进行质量检验和试验。
2.进场交底:对施工队伍进行安全生产、质量控制和施工流程的交底,确保施工人员明确工作职责和要求。
3.施工环境:清理施工场地,确保施工现场整洁有序,消除可能影响施工的障碍物和垃圾。
4.安全措施:设置安全标志,配备必要的安全防护设施,并确保施工场所符合相关安全规定。
二、前期准备工作1.材料准备:准备好后浇带施工所需的混凝土、钢筋、脚手架等材料和设备。
2.施工方案:编制详细的后浇带回顶施工方案,包括浇筑顺序、施工工艺、材料配比等。
3.人员组织:确定施工队伍和人员配置,明确各自的职责和工作时间安排。
4.设备检查:检查施工所需的各种设备和工具的运行状况,确保正常使用。
三、回顶混凝土浇筑工程1.防水层施工:先在墙体和楼板接触处涂刷防水材料,确保后浇带与墙体、楼板之间的界面密封可靠。
2.混凝土浇筑:按照预定的浇筑顺序和厚度,对回顶段的梁、柱、墙等进行浇筑。
3.振捣作业:使用振捣器对混凝土进行振捣,确保混凝土的均匀密实和去除气泡。
4.控制浇筑质量:根据混凝土的坍落度和流动性要求,控制浇筑速度和时间,以确保混凝土浇筑质量。
四、回顶水养护工程1.温度控制:在混凝土浇筑后,使用保温材料对回顶段进行保温,以控制混凝土的温度和避免裂缝的产生。
2.水养护:在混凝土表面覆盖湿润的抗渗膜,保持表面湿润状态,控制混凝土的收缩和龟裂。
五、验收与收尾工作1.验收标准:按照相关标准和要求对后浇带回顶工程进行验收,确保质量达到规定的要求。
2.清理整理:清理施工现场杂物和垃圾,恢复原有环境的整洁。
后浇带回顶施工方案后浇带回顶施工是混凝土结构中常见的施工工艺之一,它主要应用于梁、柱等构件的浇筑过程中。
后浇带回顶施工方案的设计与执行对于保证工程质量、提高施工效率至关重要。
本文将就后浇带回顶施工方案的设计要点、实施步骤和质量控制等方面进行探讨。
一、后浇带回顶施工方案设计要点1.施工工艺设计:–确定后浇带回顶的具体尺寸和位置。
–制定后浇带回顶的施工工艺流程,包括模板安装、钢筋绑扎、混凝土浇筑等。
–确定施工过程中可能遇到的问题,并提前做好解决方案。
2.安全措施:–根据实际情况设置安全警示标志,确保施工现场安全。
–对施工人员进行安全培训,保证操作规范。
二、后浇带回顶施工实施步骤1.准备工作:–准备好需要使用的施工设备和材料。
–按照设计要求设置模板和支撑结构。
2.钢筋绑扎:–按照设计图纸要求进行钢筋的剪断、弯曲和绑扎。
3.混凝土浇筑:–在钢筋绑扎完成后,进行混凝土的浇筑工作。
–控制混凝土的浇筑速度和均匀性,防止出现空鼓、漏浆等质量问题。
4.回顶施工:–待混凝土初凝后,进行回顶作业。
–确保回顶处混凝土浇筑充分,避免出现空隙。
三、后浇带回顶施工质量控制1.质量检查:–对模板的安装情况、钢筋的绑扎质量、混凝土的浇筑均匀性等进行全面检查。
–如发现问题及时进行整改。
2.强度检测:–对后浇带回顶部位的混凝土进行强度检测。
–确保混凝土的抗压强度符合设计要求。
以上是关于后浇带回顶施工方案的设计、实施步骤和质量控制的相关内容,通过严谨的设计和严格的执行,可以保证后浇带回顶施工的质量和效率,提高工程的可靠性和安全性。

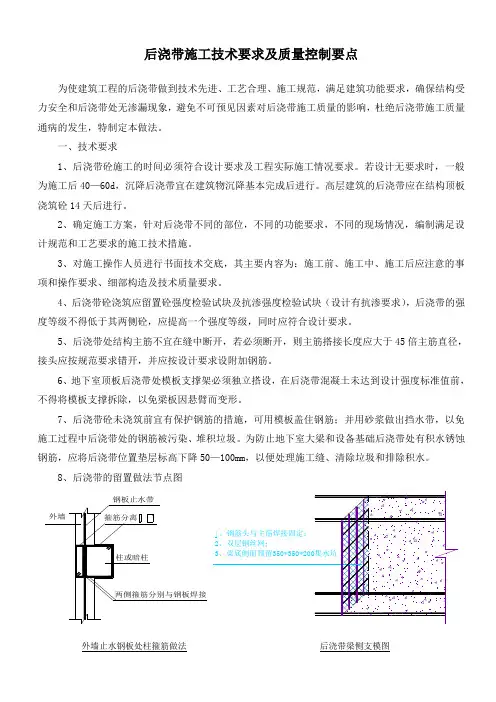

后浇带施工技术要求及质量控制要点为使建筑工程的后浇带做到技术先进、工艺合理、施工规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避免不可预见因素对后浇带施工质量的影响,杜绝后浇带施工质量通病的发生,特制定本做法。
一、技术要求1、后浇带砼施工的时间必须符合设计要求及工程实际施工情况要求。
若设计无要求时,一般为施工后40—60d,沉降后浇带宜在建筑物沉降基本完成后进行。
高层建筑的后浇带应在结构顶板浇筑砼14天后进行。
2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。
3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。
4、后浇带砼浇筑应留置砼强度检验试块及抗渗强度检验试块(设计有抗渗要求),后浇带的强度等级不得低于其两侧砼,应提高一个强度等级,同时应符合设计要求。
5、后浇带处结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于45倍主筋直径,接头应按规范要求错开,并应按设计要求设附加钢筋。
6、地下室顶板后浇带处模板支撑架必须独立搭设,在后浇带混凝土未达到设计强度标准值前,不得将模板支撑拆除,以免梁板因悬臂而变形。
7、后浇带砼未浇筑前宜有保护钢筋的措施,可用模板盖住钢筋;并用砂浆做出挡水带,以免施工过程中后浇带处的钢筋被污染、堆积垃圾。
为防止地下室大梁和设备基础后浇带处有积水锈蚀钢筋,应将后浇带位置垫层标高下降50—100mm,以便处理施工缝、清除垃圾和排除积水。
二、后浇带施工质量控制要点1、后浇带砼浇筑前的质量控制1)后浇带两侧砼面上的浮浆、松散砼应予凿除,混凝土表面凿毛,并用压力水冲洗干净。
地下室底板后浇带施工时不得有积水。
后浇带施工缝两测的混凝土应提前24h浇水湿润2)后浇带处的钢筋应进行除锈,弯曲变形的钢筋调整平直,位置正确,绑扎质量应符合设计及规范要求。
后浇带回顶施工方案1. 引言后浇带回顶施工是一种常用的混凝土结构施工方式,它在施工过程中能够保证结构的整体性和稳定性。
本文将介绍后浇带回顶施工方案的基本原理、施工步骤以及注意事项。
2. 基本原理后浇带回顶施工是在基础墙板浇筑结束后的一种施工方式。
通过在已浇筑的墙板顶部设置一道混凝土浇注带,以增强基础墙板的强度和稳定性,使其能够承受上部结构的荷载。
3. 施工步骤3.1 基础墙板浇筑首先,在施工现场进行基础墙板的浇筑。
根据设计要求,选择合适的混凝土配合比和模板,保证墙板的厚度和尺寸符合设计要求。
3.2 后浇带设置待基础墙板浇筑完成后,开始设置后浇带。
首先,清理基础墙板表面的杂物和浮渣,保持其平整洁净。
然后,在基础墙板的顶部设置膨胀剂和固定钢筋,以增加后浇带与基础墙板的粘结强度。
3.3 后浇带浇筑在完成后浇带的设置后,开始进行混凝土的浇筑。
首先,根据设计要求,配制符合强度标准的混凝土。
然后,将混凝土泵送至施工现场,使用振动棒进行充分振捣,确保混凝土能够填充到后浇带空隙中,并排除气泡。
3.4 回顶施工待后浇带的混凝土达到设计强度要求后,开始进行回顶施工。
回顶施工是指将顶板的混凝土浇筑至一定高度,使其与后浇带形成一个整体结构,以保证整个建筑结构的稳定性。
施工人员需根据设计要求,按照一定的浇筑顺序和层次,逐步进行回顶施工。
4. 注意事项4.1 合理控制施工工艺在进行后浇带回顶施工时,需要合理控制施工工艺,确保混凝土的浇筑质量。
特别是在后浇带与基础墙板的连接处,需要进行充分的粘结处理,以确保后浇带能够与墙板形成一个整体结构。
4.2 防止温度裂缝的发生温度裂缝是后浇带回顶施工过程中需要关注的一个问题。
为了避免温度裂缝的发生,施工人员可以采取一些措施,如在混凝土浇筑过程中进行合理的浇注顺序和层次,以及加强养护管理等。
4.3 施工安全在进行后浇带回顶施工时,施工人员需要确保自身安全。
在施工现场设置安全防护措施,如人员上岗证、安全帽、防护眼镜等,确保施工过程中的安全。

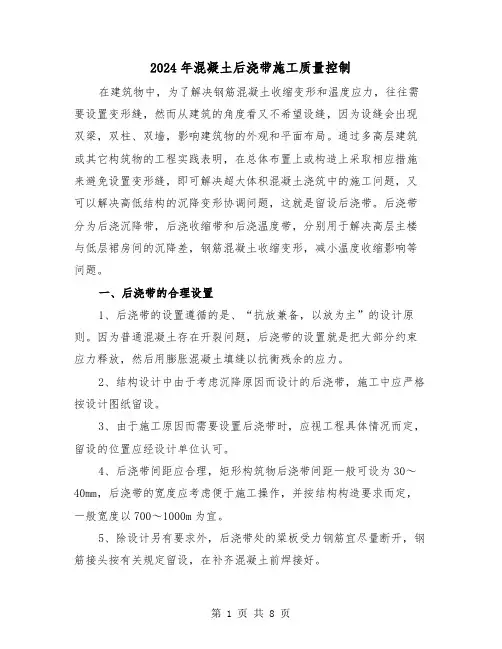

2024年混凝土后浇带施工质量控制在建筑物中,为了解决钢筋混凝土收缩变形和温度应力,往往需要设置变形缝,然而从建筑的角度看又不希望设缝,因为设缝会出现双梁,双柱、双墙,影响建筑物的外观和平面布局。
通过多高层建筑或其它构筑物的工程实践表明,在总体布置上或构造上采取相应措施来避免设置变形缝,即可解决超大体积混凝土浇筑中的施工问题,又可以解决高低结构的沉降变形协调问题,这就是留设后浇带。
后浇带分为后浇沉降带,后浇收缩带和后浇温度带,分别用于解决高层主楼与低层裙房间的沉降差,钢筋混凝土收缩变形,减小温度收缩影响等问题。
一、后浇带的合理设置1、后浇带的设置遵循的是、“抗放兼备,以放为主”的设计原则。
因为普通混凝土存在开裂问题,后浇带的设置就是把大部分约束应力释放,然后用膨胀混凝土填缝以抗衡残余的应力。
2、结构设计中由于考虑沉降原因而设计的后浇带,施工中应严格按设计图纸留设。
3、由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
4、后浇带间距应合理,矩形构筑物后浇带间距一般可设为30~40mm,后浇带的宽度应考虑便于施工操作,并按结构构造要求而定,一般宽度以700~1000m为宜。
5、除设计另有要求外,后浇带处的粱板受力钢筋宜尽量断开,钢筋接头按有关规定留设,在补齐混凝土前焊接好。
6、后浇带的未浇筑混凝土前不能将部分模板、支柱拆除,否则会导致梁板形成悬臂,造成变形。
7、施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近(约离支座1/3跨度处),此位置弯矩不大,剪力也不大。
8、后浇带的断面形式应考虑浇筑混凝土后连接牢固,一般宜避免留直缝。
对于板,可留斜缝,对于粱及基础,可留企口缝,而企口缝又有多种形式,可根据结构断面情况确定。
二、后浇带的施工技术措施1、模板支设根据分块图划分出的混凝土浇筑施工层段支设模板,后浇带垂直施工缝可用木模板或钢丝网模板,并严格按施工方案的要求进行;楼层后浇带模板最好使用独立支撑系统。

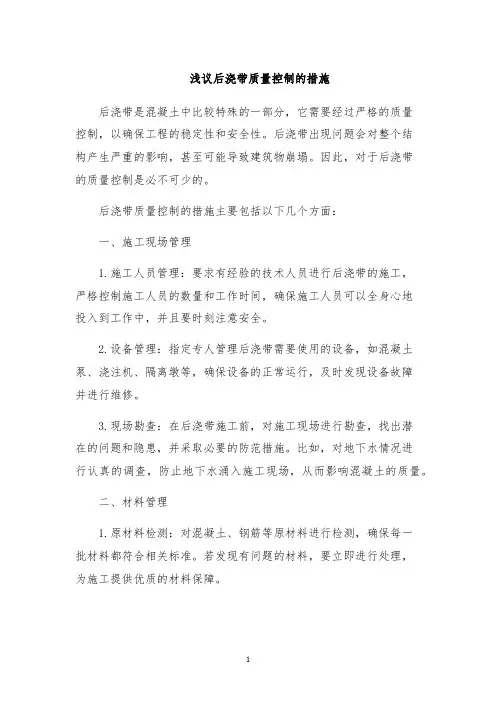

浅议后浇带质量控制的措施后浇带是混凝土中比较特殊的一部分,它需要经过严格的质量控制,以确保工程的稳定性和安全性。
后浇带出现问题会对整个结构产生严重的影响,甚至可能导致建筑物崩塌。
因此,对于后浇带的质量控制是必不可少的。
后浇带质量控制的措施主要包括以下几个方面:一、施工现场管理1.施工人员管理:要求有经验的技术人员进行后浇带的施工,严格控制施工人员的数量和工作时间,确保施工人员可以全身心地投入到工作中,并且要时刻注意安全。
2.设备管理:指定专人管理后浇带需要使用的设备,如混凝土泵、浇注机、隔离墩等,确保设备的正常运行,及时发现设备故障并进行维修。
3.现场勘查:在后浇带施工前,对施工现场进行勘查,找出潜在的问题和隐患,并采取必要的防范措施。
比如,对地下水情况进行认真的调查,防止地下水涌入施工现场,从而影响混凝土的质量。
二、材料管理1.原材料检测:对混凝土、钢筋等原材料进行检测,确保每一批材料都符合相关标准。
若发现有问题的材料,要立即进行处理,为施工提供优质的材料保障。
2.材料存放:对混凝土、钢筋等材料进行科学合理的存放,材料要放置在干燥、通风、避光的地方,避免受到污染和损坏,保证材料的质量和使用寿命。
三、施工工艺1.模板制作:模板必须牢固、平整,尺寸准确,不得有松动、变形等情况。
模板材料要选用优质的木材,且需要经过防腐处理,以避免模板变形和腐烂。
2.混凝土浇注:在混凝土浇注前,需要保证混凝土搅拌均匀,浇注工艺合理,确保整个浇注过程中混凝土的质量。
还要注意混凝土的振捣,防止出现空隙产生,从而影响其强度和耐久性。
3.养护:混凝土浇注完成后,必须进行养护,以使混凝土得到充分的强度和硬度。
养护的时间需要根据混凝土的不同类型和厚度来确定,一般要求至少养护14-28天。
以上就是后浇带质量控制的主要措施,制定好严格的质量管理标准,通过施工现场管理、材料管理和施工工艺等方面进行控制,才能保证后浇带的质量。
在实际工程中,还应配合完善的质量监督和检验体系,以便及时发现和解决问题,保证后浇带的质量,提高建筑物的可靠性和安全性。
后浇带回顶方案一、工程概况。
咱们这个工程里呀,后浇带那可是个挺重要的部分。
就好比是给建筑留的一道特殊的缝儿,在施工过程中,为了防止结构因为不均匀沉降或者混凝土收缩啥的出问题,就得好好处理这后浇带。
那回顶呢,就是给这后浇带附近的结构加个支撑,让它稳稳当当的,就像给它找了几个可靠的保镖。
二、回顶目的。
为啥要回顶呢?这就跟咱们盖房子打地基一样重要。
如果不回顶,后浇带两边的结构可能就会变形,就像一个人站不稳东倒西歪的。
回顶就是要保证在施工过程中,后浇带两边的梁板不会因为上面的重量或者其他外力影响而发生不该有的位移或者变形,这样才能保证整个建筑结构的安全和稳定。
三、回顶材料选择。
1. 钢管。
咱先说这钢管啊,就像是回顶的骨架一样。
要选择质量好、壁厚合适的钢管。
不能太薄了,太薄的话就像人的骨头缺钙一样,没劲儿。
一般来说,壁厚3.0 3.5毫米的钢管就挺合适的。
而且钢管的长度要根据咱们现场的实际高度来确定,就像给人做衣服得量体裁衣一样。
2. 顶托。
顶托这东西可重要了,它就像一个可以调节的小帮手。
要选择那种螺纹清晰、调节灵活的顶托。
这样在安装的时候,就能根据需要准确地调整高度,让回顶的支撑更加稳固。
3. 木枋。
木枋就像是钢管和结构之间的缓冲垫。
要选那些质地坚硬、没有太多瑕疵的木枋。
一般来说,截面尺寸为50mm×100mm的木枋就够用了。
四、回顶布置。
1. 间距。
回顶的钢管间距可得好好设计。
就像种树一样,不能太密也不能太稀。
如果太密了,浪费材料不说,还可能影响施工空间;要是太稀了,那支撑力就不够了。
一般在梁底的话,钢管间距保持在600 800mm就比较合适;板底的话,可以稍微大一点,800 1000mm就行。
2. 排数。
梁底的钢管呢,一般要设置双排,这样才能给梁足够的支撑力。
就像给梁搭了个双保险。
板底的话,根据板的跨度和厚度,一排或者两排就可以了。
如果板比较厚或者跨度比较大,那就安排两排,就像给胖一点或者担子重一点的人多安排几个帮手一样。
混凝土后浇带施工质量控制范文混凝土后浇带施工质量控制是确保混凝土结构建设质量的重要环节,关系到建筑物的使用寿命和安全性。
为了保证施工质量,需要采取一系列措施,包括施工前的准备工作、混凝土浇筑及养护过程的控制,以及施工后的质量检验和验收工作。
本文将针对混凝土后浇带施工质量控制进行分析和探讨。
一、施工前的准备工作混凝土后浇带施工前,必须进行充分的准备工作,以确保施工顺利进行。
首先,需要根据设计要求和图纸要求,对混凝土后浇带的位置、高程、大小等进行测量和标定。
其次,需要检查混凝土基础的平整度和水平度,以确保混凝土后浇带的质量。
还需要清理基础表面的杂物和污物,确保与后浇带紧密粘结。
最后,需要准备好施工材料和设备,包括混凝土、钢筋、模板等,并对其进行质量检验,确保符合要求。
二、混凝土浇筑及养护过程的控制混凝土浇筑及养护过程是影响混凝土后浇带质量的关键环节。
在混凝土浇筑前,需要按照设计要求制定浇筑方案,并进行施工组织和协调。
在混凝土浇筑时,要注意控制浇注速度和浇注压力,以避免混凝土的分层和杂质的侵入。
此外,还要注意混凝土的均匀度,保证浇筑的连续性和一致性。
混凝土浇筑完成后,需要进行养护措施,以保证混凝土的强度和耐久性。
首先,要进行湿润养护,包括覆盖湿布、喷水等控制水分蒸发。
其次,要对混凝土浇筑部位进行遮阳遮雨,避免太阳直射和雨水冲刷对混凝土的影响。
此外,还要定期检查养护情况,发现问题及时处理。
三、施工后的质量检验和验收工作施工完成后,需要对混凝土后浇带进行质量检验和验收工作,以确保施工质量符合要求。
首先,要对混凝土后浇带的尺寸、平整度、表面光洁度等进行测量和检查,与设计要求进行比对。
其次,要对混凝土的强度进行试验,检测其抗压强度和抗折强度是否满足设计要求。
最后,还要对施工过程的记录和相关文件进行审核,确保施工质量的可追溯性。
四、质量问题的处理和纠正措施在混凝土后浇带施工过程中,可能出现一些质量问题,如裂缝、脱层、鼓包等。
后浇带支撑回顶方案在进行支撑回顶前,需要注意以下几点施工要点。
首先,根据设计图纸设置施工缝以及止水钢板,确保新老混凝土咬合并达到防水作用。
其次,施工时需采用微膨胀混凝土,强度等级较原构件提高一级浇灌,并应加强养护。
地下结构养护时间不应少于21天,上部结构不应少于14天。
第三,施工应采取措施保护后浇带浇灌混凝土前此范围的清洁,并有清扫措施。
第四,后浇带两侧采用钢筋支架将铅丝网或单层钢板网隔断固定。
最后,施工时需确保后浇带浇灌前及浇灌后混凝土未达到设计强度100%时,其两侧构件此跨范围模板及支撑不得拆除,确保施工安全。
During the n of the structure。
the formwork for the walls。
beams。
and slabs of the pour strip should be done XXX.To ensure the structural requirements are met。
the support system for the beams。
slabs。
and pour strip formwork must bethe same system.XXX the pour strip。
XXX deforming。
falling objects。
and other accidents.During the pour strip n process。
the formwork for the beams and slabs in the pour strip must be removed in a specific sequence: remove the bottom formwork for the beam。
top up the bottom of the beam。
remove the top formwork。
and top up the top of the beam.When removing the formwork。
龙滩公司南宁基地职工周转房大楼工程后浇带回顶及质量控制施工方案中国水电建设集团十五工程局有限公司龙滩公司南宁基地职工周转房大楼项目部二0一一年六月后浇带回顶及质量控制施工方案一、概况根据设计要求,本工程基础底板、地下四层至二层主体工程施工时设置后浇带一道,位置在J-K轴间,距离J轴3450mm,带宽为800mm,后浇带处梁、板模板与主体其它部位结构梁板模板同时施工,混凝土强度为C40、C30。
砼浇筑时,在后浇带处设钢丝网分开。
1、为减少混凝土收缩引起的附加应力,本工程在J—K轴之间设置800宽的后浇带,做法详下图,位置详平面图。
结构后浇带2、后浇带应在本工程主体完工后两个月再浇注混凝土。
后浇带采用钢丝网模板、强度等级较原设计提高一级的微膨胀混凝土, (要求混凝土的膨胀率为0.02%~0.03%)且浇注时温度宜低于主体混凝土浇注时的温度。
二、质量控制1、钢筋控制。
检查后浇带内钢筋的规格、形状、尺寸、数量、间距、搭接长度和接头位置是否符合设计要求和施工规范规定,尤其是后浇带内钢筋如果断开,则要求绑扎搭接接头面积的百分率不超过25%,焊接接头不超过50%.后浇带内钢筋由于暴露时间较长,钢筋锈蚀在所难免,故混凝土浇筑前,对钢筋表面颗粒状或片状老锈进行除锈处理。
若有钢筋被踩弯或压弯现象,在混凝土浇筑前应要求及时进行矫正。
2、模板支撑体系控制。
考虑到后浇带处的梁、板混凝土在浇筑前须凿毛,如后浇带下模板不拆除,梁板内的碎渣、浮浆及松散混凝土根本无法清除出去。
故等待后浇带两侧梁板混凝土达到100%强度后拆除模板,但在后浇带处必须及时回顶,辅助相应的加固措施。
为了保证结构受力要求,将梁板和后浇带模板支撑体系作为同一体系,拆除此部分满堂支撑脚手架时,后浇带处支撑必须随时拆除随时回顶。
在拆除和回顶过程中不能大面积拆模,一般一跨一跨循环进行,后浇带梁板所在跨的模板拆除顺序是:梁底模板拆除——梁底回顶——顶板模板拆除——顶板模板回顶。
地下室顶板后浇带回顶安全专项施工方案地下室顶板后浇带回顶是指在地下室顶板浇筑完成后,再在顶板上方的回填土层进行二次浇筑。
该施工工序的目的主要有两个方面:一是为了加强地下室顶板的承载能力和稳定性,提高整体结构的安全性;二是为了减少地下室内外的温度差异,避免顶板出现温度应力引起的破裂和开裂。
为了确保地下室顶板后浇带回顶施工的质量和安全,需要制定专门的施工方案。
下面是一份1200字以上的地下室顶板后浇带回顶专项施工方案:一、施工前准备1.按照设计要求对地下室顶板施工进行彻底查验,确保顶板的平整度和强度符合要求。
2.清理施工现场,并设置必要的安全警示标志,防止人员和设备在施工过程中发生事故。
3.准备好所需的施工材料和设备,包括回填土、混凝土、输送泵、浇筑盘等。
二、回填土预处理1.对回填土进行筛分和湿润处理,确保回填土质量合格,并增加土壤的粘结力。
2.使用专用设备对回填土进行均匀压实,保证后浇带回顶的土层各处的密实度一致。
三、混凝土浇筑1.将混凝土进行配比设计和试验,确保混凝土的强度、流动性和工作性符合要求。
2.在混凝土搅拌站进行搅拌,并使用输送泵将混凝土送至浇筑区域,保证混凝土的均匀性和连续性。
3.采用适当的浇筑方法,如喷洒、抛洒、振捣等,确保混凝土能够充分填满回填土层,并与顶板完全接触。
4.在浇筑过程中,及时进行波貌整平,排除混凝土内的气泡和坑洞,并保证混凝土与顶板的紧密结合。
四、养护措施1.在浇筑完成后,对混凝土进行及时养护,采取保湿措施,防止混凝土过早干燥和龟裂。
2.根据混凝土强度的变化,采取适当的养护措施,如喷洒水、覆盖保护层等,保证混凝土的养护效果。
3.在混凝土养护期间,严禁施工人员和设备在顶板上方进行冲击或践踏,防止对混凝土的损坏和影响。
五、施工安全1.施工过程中,严格遵守安全操作规程,加强对施工人员的安全教育和培训,并配备必要的个人防护装备。
2.检查和维护施工设备的安全性能,确保设备正常运行和使用的安全。
顶板后浇带回顶施工方案完引言顶板后浇带回顶是建筑工程中的一项重要施工工序,它主要起到加固和保护建筑物顶部结构的作用。
因此,对于施工方案的设计和实施需要谨慎、精确和细致。
本文将介绍顶板后浇带回顶的施工方案,包括施工前的准备工作、浇筑前的预处理、浇筑时的注意事项和浇筑后的处理及验收。
施工前准备工作在进行顶板后浇带回顶的施工前,需要进行的准备工作包括:1. 施工准备工作确保施工现场的安全,并设置相应的施工标志和围栏;清理并检查建筑物顶部结构表面,清除杂物和污垢;对浇筑模板进行检查和加固,确保其完整、平整、并且符合设计要求。
2. 材料准备工作准备所需的水泥、沙子、石子、水、防水剂、高分子材料等建筑材料,并对它们进行检验和质量检查,确保符合建筑设计规范和验收标准。
3. 人员准备工作组织专业的施工团队,并对工人进行专业培训和安全教育,确保其遵循施工规范和操作规程,严格按照施工工艺进行作业。
浇筑前预处理在进行顶板后浇带回顶的浇筑前,还需要进行一些预处理工作。
1. 基面处理在进行回顶立柱安装前,需要先进行顶板基面的处理,包括清理基面、打磨并切割外墙、处理水口和檐口等。
在进行处理时,注意保持基面平整、光洁、无污垢和无浮层。
2. 立柱铺垫在进行回顶立柱安装前,需要在立柱下方铺垫发泡水泥板,以充分减小不符合要求的几何形状和高度差的影响,确保回顶的美观和均匀。
3. 防水处理在进行回顶立柱安装前,需要对回顶立柱周围的立柱头部和基面进行防水处理。
使用防水剂均匀刷涂或施工高分子材料,保证防水层与基面紧密粘合、耐水性能强。
浇筑时的注意事项在进行顶板后浇带回顶的浇筑时,需要注意以下事项:1. 水泥砂浆的制作在制作水泥砂浆时,需要根据施工要求和设计规范,按照一定的比例配制水泥、沙子和石子,确保其质量和强度符合施工要求。
2. 施工技术在进行浇筑前,需要严格按照设计要求和施工规范进行操作,包括混凝土浇注和抹平。
随着浇筑的进行,应及时采取措施进行预留和处理浇筑中可能出现的缺陷,保证浇筑整体效果质量和美观度。
顶板后浇带回顶施工方案完一、前言在钢筋混凝土结构的建筑工程中,顶板后浇带回顶是一项非常重要的施工工序。
它不仅能够保证顶板的精度和强度,还可以起到防止混凝土开裂、减少结构变形等作用。
本文将介绍一种顶板后浇带回顶施工方案,以帮助读者更好地理解该工序及其操作流程。
二、工具和材料•喷淋洒水设备:喷淋设备主要用于在混凝土浇注完成后进行养护,避免混凝土开裂或表面龟裂;•前期加固材料:在混凝土浇注前需要对前一根钢筋尾部进行加固,以保证顶板后浇带连接钢筋的可靠性;•植筋钢筋:植筋钢筋主要用于加强回顶带的强度和稳定性;•模板、支架、钢管脚手架等:用于支撑和固定混凝土浇注时的模板和钢筋等,保证混凝土的浇注精度和稳定性。
三、施工步骤3.1 前期准备在进行顶板后浇带回顶之前,需要事先进行关键检查和准备工作。
具体步骤如下:1.审查设计构图、施工方案等文件,确定施工流程;2.对施工设备和工具进行检查,确保其正常运行和安全;3.清理施工现场并做好防护措施,确保施工安全;4.安装必要的支撑物、板模和钢筋。
3.2 加固前一根钢筋结尾在混凝土浇注前,需要对前一根钢筋结尾进行加固处理。
具体操作步骤如下:1.清理前一根钢筋结尾,并对其进行除锈处理,以便加固材料和混凝土更好地粘结;2.使用前期加固材料对前一根钢筋结尾处进行加固处理,不得同时进行多组加固;3.等待加固材料干燥,确保其能够牢固地和混凝土连接。
3.3 制作回顶带回顶带是混凝土和钢筋所构成的一种连接部件。
制作回顶带的具体步骤如下:1.根据设计图纸等要求,在适当的位置安装植筋钢筋;2.使用木板制作回顶带模板,并根据模板要求在植筋上方固定,确保模板水平;3.在模板内安装钢筋和植筋,并用钳子将它们牢固地固定住;4.涂抹脱模剂并等待其干燥。
3.4 混凝土浇注在回顶带制作完成后,需要进行混凝土浇注。
具体步骤如下:1.按照设计方案,使用混凝土泵将混凝土送入模板里;2.混凝土浇注完毕后,使用振动器尽量排除气泡;3.使用钢针钩将混凝土内部的钢筋和植筋固定好,确保它们与混凝土更好地粘结;4.浇注完成后,及时喷淋水进行养护,以确保混凝土的抗裂性和防止表面龟裂。
混凝土后浇带施工质量控制是指在混凝土浇筑完成后,对其进行后续处理和施工过程中的质量控制。
混凝土后浇带施工质量控制的目的是保证混凝土结构的稳定性、耐久性和安全性,确保其能够满足设计要求和使用功能。
混凝土后浇带施工质量控制包括以下几个方面:1. 混凝土浇筑后的养护:在混凝土浇筑后,需要对其进行养护,以保持混凝土表面的湿润和避免温度变化过快引起的开裂。
养护期间,要定期对混凝土进行浇水,避免直接暴露在太阳下或受到强风的吹袭。
养护周期需要根据混凝土的强度和环境条件来确定,一般不少于7天。
2. 混凝土后续处理:混凝土浇筑完毕后,还需要进行后续处理,如刷漆、粉刷、抹灰等,以提高混凝土的美观性和防护性。
在进行后续处理时,需要注意选用合适的材料和工艺,确保处理效果和施工质量。
3. 衬砌和剪刀撑的施工:在混凝土浇筑后,可能需要进行衬砌和剪刀撑的施工,以增加结构的稳定性。
衬砌施工要选择合适的砌筑材料和施工工艺,确保衬砌的质量和密实度;剪刀撑施工要选用合适的撑杆材料和施工方法,确保剪刀撑能够有效地支撑混凝土结构。
4. 后续施工检查和验收:混凝土后浇带施工完成后,还需要进行检查和验收。
检查包括对施工质量和施工工艺的检查,以及对施工现场的检查;验收包括对施工质量、施工工艺和施工成果的验收。
检查和验收的目的是确保混凝土后浇带施工的质量和符合要求。
在混凝土后浇带施工质量控制过程中,需要注意以下几个方面:1. 施工工艺要合理:在进行混凝土后浇带施工时,要选择合适的施工工艺和施工方法,确保施工质量和施工效果。
施工工艺要符合设计要求和工程条件,施工方法要合理、安全、环保。
2. 施工材料要优质:在进行混凝土后浇带施工时,要选用优质的施工材料,如砂浆、石材、防水材料等。
施工材料要符合国家相关标准和规范要求,质量要可靠,能够满足工程的要求。
3. 施工人员要熟练:混凝土后浇带施工是一项技术性较强的工作,需要具备一定的专业知识和丰富的施工经验。
地下室后浇带回顶施工组织方案一、项目背景和概述地下室后浇带回顶是地下室结构施工的重要环节之一,对于保证结构的整体稳定性和持久性有着重要的作用。
本项目地下室总面积为XXX平方米,地下室结构采用钢筋混凝土框架结构,顶板厚度为XXX,墙体厚度为XXX。
根据设计要求和现场实际情况,编制本次地下室后浇带回顶施工组织方案,确保施工安全、质量和进度。
二、施工准备工作1.施工人员组织:根据施工计划,组织结构工程师、监理工程师、施工人员等,确保各个岗位人员到位。
2.施工材料准备:准备好混凝土、钢筋、木模板等施工材料,并进行质量检查,确保符合设计要求。
3.施工机具准备:准备好搅拌机、吊车、砼泵车等必要的施工机具,并进行检查和保养,确保施工过程中机械设备的正常运转。
三、施工方案1.施工工序(1)搭设脚手架和防护措施:在地下室结构外部搭设脚手架,确保施工现场安全,并设置合适的防护措施,如警示标志、安全网等。
(2)墙体浇筑:按照设计要求,先进行上层墙体的浇筑,确保墙体结构的强度和稳定性。
浇筑过程中保证混凝土的均匀性,及时浇注充实并采取振捣措施。
(3)顶板浇筑:在上层墙体达到设计强度并满足构件接缝处理要求后进行顶板浇筑,保持混凝土均匀性,采取适当的浇注方法,并及时进行振捣,确保混凝土密实性。
(4)浇带回顶:在上层墙体和顶板达到设计强度并满足施工条件后,进行浇带回顶施工。
根据设计要求,在墙体和顶板的接缝处设置足够的埋置钢筋,确保浇带与原结构的牢固连接。
2.施工措施(1)施工前应清理施工现场,确保无杂物和污物。
(2)采取合适的温度控制措施,保证混凝土的早期强度发展。
(3)施工现场要设置足够的照明设施,确保夜间施工的安全和质量。
(4)在施工过程中,按照设计要求及时处理接缝,确保结构的整体性。
(5)对混凝土浇注、振捣、养护等环节进行严格管理和监控,确保施工质量。
四、施工安全措施1.严格按照国家有关建筑施工安全标准执行,加强监督检查和培训教育。
龙滩公司南宁基地职工周转房大楼工程
后浇带回顶及质量控制施工方案
中国水电建设集团十五工程局有限公司
龙滩公司南宁基地职工周转房大楼项目部
二0一一年六月
后浇带回顶及质量控制施工方案
一、概况
根据设计要求,本工程基础底板、地下四层至二层主体工程施工时设置后浇带一道,位置在J-K轴间,距离J轴3450mm,带宽为800mm,后浇带处梁、板模板与主体其它部位结构梁板模板同时施工,混凝土强度为C40、C30。
砼浇筑时,在后浇带处设钢丝网分开。
1、为减少混凝土收缩引起的附加应力,本工程在J—K轴之间设置800宽的后浇带,做法详下图,位置详平面图。
结构后浇带
2、后浇带应在本工程主体完工后两个月再浇注混凝土。
后浇带采用钢丝网模板、强度等级较原设计提高一级的微膨胀混凝土, (要求混凝土的膨胀率为
0.02%~0.03%)且浇注时温度宜低于主体混凝土浇注时的温度。
二、质量控制
1、钢筋控制。
检查后浇带内钢筋的规格、形状、尺寸、数量、间距、搭接长度和接头位置是否符合设计要求和施工规范规定,尤其是后浇带内钢筋如果断开,则要求绑扎搭接接头面积的百分率不超过25%,焊接接头不超过50%.后浇带内钢筋由于暴露时间较长,钢筋锈蚀在所难免,故混凝土浇筑前,对钢筋表面颗粒状或片状老锈进行除锈处理。
若有钢筋被踩弯或压弯现象,在混凝土浇筑前应要求及时进行矫正。
2、模板支撑体系控制。
考虑到后浇带处的梁、板混凝土在浇筑前须凿毛,如后浇带下模板不拆除,梁板内的碎渣、浮浆及松散混凝土根本无法清除出去。
故等待后浇带两侧梁板混凝土达到100%强度后拆除模板,但在后浇带处必须及时回顶,辅助相应的加固措施。
为了保证结构受力要求,将梁板和后浇带模板支撑体系作为同一体系,拆除此部分满堂支撑脚手架时,后浇带处支撑必须随时拆除随时回顶。
在拆除和回顶过程中不能大面积拆模,一般一跨一跨循环进行,后浇带梁板所在跨的模板拆除顺序是:梁底模板拆除——梁底回顶——顶板模板拆除——顶板模板回顶。
严禁梁、板同时拆除后再回顶。
后浇带二次回顶支撑拆除前,后浇带混凝土以同条件的试块强度必须达到100%。
后浇带回顶采用脚手架支撑,材料选用方木主要用50×100mm木方,支架系统采用双排搭设,木方架设在钢管顶托上,顶托长度控制在200mm左右。
后浇带处梁回顶:考虑到预留后浇带支模空间,分别在距后浇带梁两侧400mm处,沿梁中轴线各设三道钢管支撑。
见附图。
后浇带处板回顶:考虑到预留后浇带支模空间,分别在距后浇带板两侧400mm处设支撑回顶。
见附图。
后浇带处模板支架拆除:外墙、楼板、梁后浇带混凝土施工后,同条件试块强度达到100%后拆除支撑。
支撑体系拆除时遵循先支后拆的原则进行施工。
并且在拆除后浇带支撑体系时对工人进行专门的安全技术交底。
3、两侧接缝收口控制。
采用钢丝网,制作的单层钢丝网片必须绷紧,并且钢丝网片与钢筋支架绑扎必须结实、牢固;钢丝网片板与钢丝网片板之间的接口及下口50mm 保护层的接口必须封闭,50mm保护层露口下方遇底板纵向钢筋处可采用将下翻网片剪开;浇筑混凝土过程中振捣棒宜离钢丝网片应控制在
300mm 左右,避免强振及贴边振捣,并且严格控制振点间距在400mm 左右。
4、混凝土浇筑控制。
后浇带混凝土采用商品混凝土浇筑。
混凝土浇筑进行全过程旁站监督,并留下记录。
在浇筑后浇带两侧混凝土的过程中,应采取对称浇筑的方法,保证后浇带模板不会位移;后浇带混凝土浇筑前清理干净后浇带中杂物,将两侧混凝土的松散石子凿除,表面清洗干净,保持湿润,并刷水泥浆;后浇带混凝土浇筑时的温度应尽量低于两侧混凝土浇筑时的温度,且宜选择在温度较低的季节施工;后浇带应在其两侧混凝土干缩变形基本稳定后施工,按图纸在两侧混凝土龄期达到后再施工;为防止混凝土中水泥浆流失,提高混凝土密实度,从而提高混凝土的抗裂性能,振捣时间应适当延长,待 1~2h 后再抹平压光数遍,减少表面裂缝产生。
5、后浇带外墙及底板防渗漏措施。
采用钢板止水片防水,则钢板止水片接头必须为搭接焊接,搭接长度应≥50mm,焊接必须 4 个方向焊接,焊接中必须饱满,无夹渣、咬肉、气泡;后浇带应采用补偿收缩的微膨胀混凝土,强度等级应提高一级。
地下室外墙防水采用地下室外墙(C40)防水采用二道设防,合成高分子防水卷材,总厚度不小于2.4mm;采用满粘“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,上下两层铺贴方向应相同,不得垂直铺贴。
操作中齐线铺贴,使卷材接长边不小于100mm,短边不小于150mm。
6、半成品保护措施。
在后浇带混凝土未浇筑之前,后浇带的两侧应采用砖砌挡墙以及上口采用木盖板进行全封闭保护,防止混凝土、砂浆结块污染及建筑杂物大量堆积,防止损坏止水带,防止工程施工中钢筋污染,保证钢筋不被踩踏。
7、成品保护措施。
混凝土强度达到 1.2N/mm2 前,不得在其上踩踏或进行施工作业;在后浇带混凝土初凝后,应在12h 内进行养护,养护期间应保持混凝土表面湿润,其养护时间不得少于28d。
养护措施可采取覆盖麻袋的方法,此法可有效保持混凝土内水份不蒸发,在不影响后续工序施工的情况下使混凝土得到有效养护,强度不断增长,且有可能避免表面裂缝的产生。
8、混凝土试块的留设。
按规范要求,对于同一单位工程,同一强度等级等级的混凝土,连续浇筑每100m3 留置一组标准养护试块。
每一楼层各强度等级的混凝土分别留置一组600℃.d的等效养护试块,以检测结构的实体混凝土强度。
对于标准养护试块,拆模后送至检测中心进行标准养护,对于同条件养护的试块,拆模后将试块放置在靠近结构构件或部位的相应位置,并采取相同的养护方式。
(1)、基础底板、负四层人防顶板:每层抗渗试块各2组,同条件各1组,抗压试块各1组
(2)、地下四层至二层:每层墙混凝土试块抗渗、抗压、同条件各1组;梁、板留置抗压、同条件试块各1组。
三、附图:
后浇带施工平面布置图
后浇带回顶平面示意图
7
后浇带回顶示意图
8
11。
