034地下厂房II层开挖施工组织设计
- 格式:pdf
- 大小:550.99 KB
- 文档页数:11

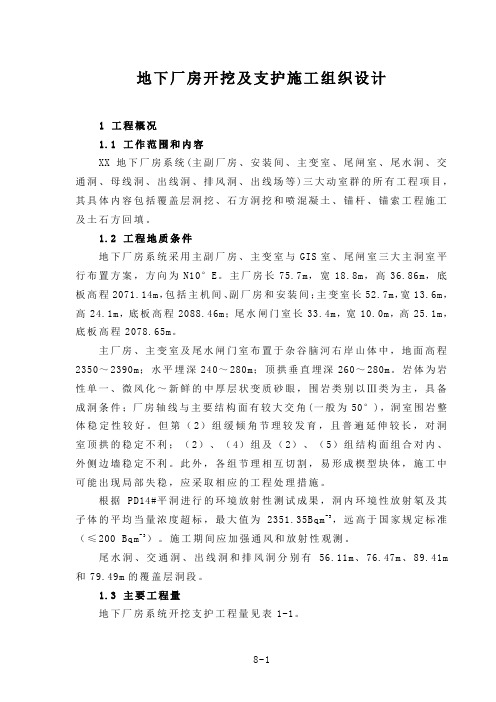

地下厂房开挖及支护施工组织设计1 工程概况1.1 工作范围和内容XX地下厂房系统(主副厂房、安装间、主变室、尾闸室、尾水洞、交通洞、母线洞、出线洞、排风洞、出线场等)三大动室群的所有工程项目,其具体内容包括覆盖层洞挖、石方洞挖和喷混凝土、锚杆、锚索工程施工及土石方回填。
1.2 工程地质条件地下厂房系统采用主副厂房、主变室与GIS室、尾闸室三大主洞室平行布置方案,方向为N10°E。
主厂房长75.7m,宽18.8m,高36.86m,底板高程2071.14m,包括主机间、副厂房和安装间;主变室长52.7m,宽13.6m,高24.1m,底板高程2088.46m;尾水闸门室长33.4m,宽10.0m,高25.1m,底板高程2078.65m。
主厂房、主变室及尾水闸门室布置于杂谷脑河右岸山体中,地面高程2350~2390m;水平埋深240~280m;顶拱垂直埋深260~280m。
岩体为岩性单一、微风化~新鲜的中厚层状变质砂眼,围岩类别以Ⅲ类为主,具备成洞条件;厂房轴线与主要结构面有较大交角(一般为50°),洞室围岩整体稳定性较好。
但第(2)组缓倾角节理较发育,且普遍延伸较长,对洞室顶拱的稳定不利;(2)、(4)组及(2)、(5)组结构面组合对内、外侧边墙稳定不利。
此外,各组节理相互切割,易形成楔型块体,施工中可能出现局部失稳,应采取相应的工程处理措施。
根据PD14#平洞进行的环境放射性测试成果,洞内环境性放射氡及其子体的平均当量浓度超标,最大值为2351.35Bqm-3,远高于国家规定标准(≤200 Bqm-3)。
施工期间应加强通风和放射性观测。
尾水洞、交通洞、出线洞和排风洞分别有56.11m、76.47m、89.41m 和79.49m的覆盖层洞段。
1.3 主要工程量地下厂房系统开挖支护工程量见表1-1。
表1-1 地下厂房系统开挖支护工程量表1.4 地下厂房洞室群特征参数一览表表2-2 地下厂房系统洞室群特征参数一览表2 地下厂房系统开挖施工程序框图地下厂房系统开挖施工程序框图见图1-1。
地下厂房Ⅰ~Ⅲ开挖与支护施工方案一、概述地下厂房所在位置的地面高程为200m~290m,厂房顶部岩石最小厚度约为46m,侧向岩石最小厚度约为38m。
从右到左(发电水流方向,下同)依次布置主机间、安装间(副厂房)和主变室,呈一字形排列。
主机间尺寸为63.56m×19.0m(长×宽),主机间高约50.075m,内装3台单机容量为44MW水轮发电机组。
安装间尺寸为30.2m×19.0m(长×宽),安装场底下设有两层,底层为电缆层及管道层;上层上游侧布置空压机室,下游侧布置高压开关柜室。
主变室尺寸为30.2m×19.0m。
沿厂房周边布置两层环形排水廊道和上游侧布置一条排水廊道。
上层与排风出渣洞地面同高程为117.00m,中层高程为99.25m,下层高程75.67m。
高压电缆洞采用竖井加平洞的出线方案,出线场布置在左坝头下游,与坝顶同高程,平面尺寸为25.0m×14.25m(长×宽)。
高压电缆竖井内布置有电缆井、排风井、楼梯及电梯等。
安装间及副厂房的通风采用竖井形式通风,高压电缆竖井顶部布置了长约104 m的排风竖井,通至地表,出口高程约276.00m;主机间的排风通过布置在主厂房右端的排风出渣洞通风,其洞顶与主厂房拱顶齐平,出口位于坝下游旧铁路路边。
对外交通采用双车道隧洞方案,从安装场下游侧引出,与利用左岸铁路改造成而成的进厂道路相连。
二、编制依据2.1. 厂房Ⅰ~Ⅲ层开挖及锚喷支护图(图号DZ63D.5-3-05~07)。
2.2. 根据广东省乐昌峡水利枢纽《发电厂及引水工程》招投标技术文件;2.3. 根据招标文件明确的国家及有关部门的设计规范,施工技术规程、规范,质量检验评定标准及验收办法;三、施工布置3.1 风:厂房开挖施工工作面相对集中,因此供风动力主要只布置一个点,即20m3/Min风压机布置在排风出渣洞下游约20m左右位置,占地面积93 m2,通过供风管连接到地下厂房各个施工工作面,主要为地下厂房Ⅰ、Ⅱ层开挖钻孔和锚喷支护等使用(根据现场开挖强度还将备用两台17m3/Min电动空压机)。
厂房施工组织设计范例范本一、项目背景厂房施工组织设计是建设工程项目的重要环节之一,它通过对施工过程的详细规划和安排,确保施工工作的顺利进行,提高施工效率,保证施工质量和安全。
本文将从施工组织设计的角度,为大家提供一个厂房施工组织设计的范例范本,希望能对相关从业人员提供参考和借鉴。
二、施工组织设计范例范本1. 建设单位信息建设单位:XXX公司联系人:XXX联系方式:XXX2. 工程概况项目名称:XXX厂房建设项目工程地址:XXX用地面积:XXX平方米总建筑面积:XXX平方米3. 施工组织设计目标本次施工组织设计的目标是确保施工过程的安全、高效进行,保证施工质量,满足相关法律法规和标准的要求。
4. 施工组织机构4.1 项目经理:XXX主要负责项目的组织、协调和管理工作。
联系方式:XXX4.2 技术负责人:XXX主要负责项目的技术指导和质量控制。
联系方式:XXX4.3 安全负责人:XXX主要负责项目的安全管理和事故预防。
联系方式:XXX5. 施工工序及安全措施5.1 地基处理工序安全措施:- 施工现场设立围挡,防止人员进入危险区域。
- 使用合适的机械设备进行挖掘和填土。
- 定期进行地质勘测,及时发现地质灾害风险。
5.2 主体结构施工工序安全措施:- 正确使用脚手架和安全带,保证施工人员的安全。
- 建立警示标识,提醒人员注意安全。
- 加强对模板、钢筋的检查,确保质量。
5.3 安装工序安全措施:- 操作人员必须具备相应的资质证书。
- 严格按照安装图纸和要求进行施工。
- 定期维护和检查安装设备,确保其正常运行。
6. 施工进度计划6.1 工期计划具体列出每个工序的开始时间、结束时间和持续时间,形成详细的施工进度计划。
6.2 供货计划根据施工进度计划,制定供货计划,确保必要材料的及时供应。
7. 施工安全管理7.1 安全教育培训针对施工人员进行安全教育培训,宣传施工安全知识,提高员工的安全意识。
7.2 安全设施在施工现场设置合适的安全设施,包括消防设备、安全标识、应急通道等,确保施工人员的安全。
目录1.编制依据和编制范围1.1 编制依据1.2 编制范围2. 地下室工程概况2.1 建筑概况2.2 结构设计2.3 工程地质特征2.4地下水情况3.施工组织部署3.1施工管理目标3.2项目管理机构3.3施工准备工作3.3.1现场准备3.3.2技术准备3.3.3主要施工机械设备、机具准备3.3.4 主要劳动力准备3.3.5 主要材料准备3.3.6 施工用水用电计划3.3.7 施工现场平面布置3.4 施工组织计划3.4.1 地下室施工流水区段的划分3.4.2地下室施工流水区段的施工安排3.4.3.施工进度计划4. 主要分部分项工程施工方法及技术措施4.1施工测量控制4.2 地下室施工降水和排水措施4.3 承台、地梁土方施工4.4 承台、地梁地模及底板垫层施工4.5 防水施工4.6 地下室钢筋施工4.7 地下室模板施工4.8 地下室砼施工4.9 大体砼施工4.10 混凝土的测温监测4.11 砼养护4.12 后浇带施工4.13 承台、底板商品砼的技术要求4.14 商品砼质量监控及应急措施4.15 地下室外脚手架的施工5工程质量保证措施5.1质量管理目标5.2质量管理体系5.3质量保证的具体措施5.4混凝土质量监控5.4.1大体积混凝土质量工艺流程5.4.2大体积混凝土质量控制措施5.4.3普通混凝土工程质量过程控制5.4.4普通混凝土工程质量管理点设置5.4.5普通混凝土工程质量预防措施5.4.6质量标准5.4.7注意事项6. 施工安全保证措施6.1安全管理目标6.2安全管理体系6.3安全生产的组织纪律及一般规定6.4安全生产管理措施6.5现场消防措施6.6火灾预防措施7. 夜间施工措施及雨季施工措施7.1夜间施工措施7.2雨季施工措施8. 文明施工保证措施参见《文明施工方案》(基础部分)9. 附图一:地下室板块分区示意图10.附表一:地下室施工进度计划表1. 编制依据和编制范围1.1 编制依据1)、根据武汉理工大设计研究院有限公司设计的《黄陂百锦街街口城中村改造》1号楼、2号楼、一期商业施工图纸。
第1篇一、工程概况1.1 工程背景随着我国经济的快速发展,工业厂房建设日益增多,土方开挖工程作为厂房建设的重要环节,其施工质量直接影响到后续工程的顺利进行。
本工程为某工业园区厂房土方开挖工程,旨在为后续厂房建设提供平整的基础。
1.2 工程规模本工程土方开挖总量约为50000立方米,开挖深度为6米,场地面积为10000平方米。
土方开挖过程中需注意环境保护和文明施工,确保施工质量。
二、施工组织与管理2.1 施工组织机构为确保工程顺利进行,成立以下施工组织机构:(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理工作。
(2)工程技术部:负责工程图纸会审、技术交底、施工方案编制、施工过程监控等工作。
(3)质量安全部:负责工程安全、质量、环保等工作。
(4)物资供应部:负责工程材料、设备的采购、供应和管理工作。
(5)现场施工部:负责施工现场的日常管理、施工进度、质量、安全等工作。
2.2 施工管理措施(1)建立健全施工管理制度,明确各级人员的职责和权限。
(2)严格执行国家相关法律法规和行业标准,确保施工质量。
(3)加强施工过程监控,及时发现和解决问题。
(4)强化安全意识,确保施工安全。
(5)加强环境保护,减少施工对周边环境的影响。
三、施工方案3.1 施工工艺本工程土方开挖采用明挖法,具体工艺如下:(1)放线:根据设计图纸,进行场地放线,确定开挖范围。
(2)挖掘:采用挖掘机进行土方开挖,遵循自上而下、分层开挖的原则。
(3)运输:采用自卸汽车将开挖的土方运输至指定地点。
(4)堆放:对开挖出的土方进行堆放,确保堆放稳定,避免滑坡、坍塌等事故发生。
(5)验收:对开挖完成的场地进行验收,确保满足设计要求。
3.2 施工步骤(1)场地准备:平整场地,清除障碍物,确保施工场地满足施工要求。
(2)测量放线:根据设计图纸,进行场地放线,确定开挖范围。
(3)挖掘:采用挖掘机进行土方开挖,遵循自上而下、分层开挖的原则。
每层开挖厚度控制在0.5米左右,确保开挖质量。
第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。
厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。
工程总投资约为5000万元。
二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。
2. 确保工程质量和安全,实现优质、高效、安全、文明施工。
3. 合理安排施工进度,确保工程按期完成。
4. 优化资源配置,降低工程成本。
5. 注重环境保护,实现绿色施工。
三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。
2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。
3. 各部门职责明确,相互配合,形成高效的组织体系。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。
2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。
3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。
4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。
五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。
3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。
4. 安装工程:选用优质设备,确保设备运行稳定。
六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。
2. 建立健全质量安全管理体系,明确各岗位质量安全责任。
3. 定期进行质量安全检查,及时发现并解决问题。
4. 加强施工人员培训,提高安全意识。
七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。
2. 施工现场设置围挡,防止扬尘、噪音等污染。
3. 施工废水、废气、固体废弃物等污染物进行分类处理。
厂房二期土建总承包工程施工组织设计一、项目概况厂房二期土建总承包工程是在厂房一期工程的基础上进行扩建,占地面积为XXXX平方米,建筑面积为XXXX平方米。
工程分为XXXX个施工阶段,计划总工期为XXX个月。
本工程的施工组织设计,旨在合理安排各项施工工作,确保工程按时、按质、按量完成。
二、施工组织方案2.1总体施工组织方案(1)组织结构本工程施工组织结构分为总包部、生产部、安全质量部、现场管理部等。
总包部负责项目管理和技术指导,生产部负责具体施工工作,安全质量部负责安全、质量的监督和管理,现场管理部负责现场施工管理。
(2)施工分包本工程施工采取分包方式,根据工程特点,将地基基础、主体结构等工程分包给具备施工能力和经验的分包单位,同时加强对分包单位的管理和监督。
2.2施工组织管理(1)工期计划根据施工任务和施工工艺,制定详细的工期计划,确保工程按时完成。
同时将施工过程中的关键节点和关键工序明确标注,确保施工进度的合理控制。
(2)施工技术方案编制详细的施工技术方案,根据项目施工特点和施工要求,确定合理的施工工艺和施工方法,并制定相应的施工方案。
(3)安全保障措施制定详细的安全保障措施,包括施工期间的安全培训、施工现场的安全防护、应急预案等,确保施工过程中的安全。
(4)质量管理措施制定详细的质量管理措施,包括施工过程中的质量检查、验收标准等,确保工程质量符合相关规范和要求。
(5)施工现场管理建立健全的施工现场管理制度,包括施工人员的管理、设备材料的管理、场地秩序的管理等,确保施工现场的安全、整洁。
三、施工工序安排据工程的特点和施工的要求,将工程分为地基处理、主体结构施工、室内装修等工序,具体安排如下:3.1地基处理(1)清理施工场地,清除障碍物,开展现场测量工作,确保施工前的准备工作。
(2)进行土方开挖和土方回填,根据设计要求进行土方平整和夯实。
(3)进行地基处理工作,包括地基沉降控制、地下水位控制等。
工业厂房二期工程施工方案主要包括以下几个方面:工程概况、施工目标、施工组织设计、施工技术方案、施工计划、施工现场管理、施工安全管理、质量保证体系、环境保护和文明施工等。
以下是一个工业厂房二期工程施工方案的范例:一、工程概况本工程为某工业厂房二期工程,位于某工业园区内,占地面积XX平方米,建筑面积XX平方米。
工程主要包括生产车间、仓库、办公区域及相关配套设施。
本工程建筑结构为钢结构、钢筋混凝土结构,基础形式为桩基。
工程质量要求符合国家相关标准和规范。
二、施工目标1. 确保工程质量达到优良标准,满足设计和使用要求。
2. 确保工程安全无事故,实现零伤亡目标。
3. 确保工程进度按计划完成,不影响整体项目进度。
4. 提高施工管理水平,树立企业品牌形象。
三、施工组织设计1. 成立施工现场指挥部,负责施工现场的整体协调和管理工作。
2. 设立质量、安全、材料、设备、技术等相关部门,明确职责,确保工程顺利进行。
3. 选拔具备相应资质的施工队伍,对施工人员进行技术和安全培训。
4. 加强与业主、设计、监理等单位的沟通与协作,确保工程顺利推进。
四、施工技术方案1. 基础施工:采用桩基,确保基础工程质量。
2. 主体结构施工:钢结构采用高强度螺栓连接,钢筋混凝土结构采用现场浇筑。
3. 屋面施工:采用防水、隔热、保温材料,确保屋面工程质量。
4. 墙面施工:采用保温、防水、防火材料,提高墙面性能。
5. 电气施工:按照设计图纸,敷设电缆、安装配电柜、开关柜等设备。
6. 管道施工:按照设计图纸,敷设给水、排水、消防、蒸汽等管道。
五、施工计划1. 施工进度计划:根据工程总量,合理安排施工进度,确保工程按期完成。
2. 材料供应计划:提前与供应商沟通,确保材料按时到货。
3. 设备租赁计划:根据施工需要,提前租赁所需设备,确保设备正常使用。
4. 人员安排计划:根据施工进度,合理安排施工人员,确保施工力量充足。
六、施工现场管理1. 现场卫生:定期清理施工现场,保持卫生整洁。
厂房二层施工方案范本一、工程概况与目标本工程为厂房二层施工项目,位于[具体地址]。
工程目标是在确保安全、质量的前提下,按照设计要求,高效完成二层厂房的全面建设,包括基础施工、主体结构、楼层板、外墙与屋面、室内装修等工程内容。
工程预期完工时间为[具体日期],预计总投资为[具体金额]。
二、施工前期准备组织技术交底会议,明确施工要求和技术标准。
完成施工图纸的会审,确保施工符合设计要求。
落实施工材料和设备的采购与运输,确保按计划供应。
做好施工现场的布置和临时设施建设,为施工创造良好条件。
三、基础施工步骤根据地质勘察报告进行基础开挖。
按设计要求进行钢筋笼的制作与安装。
进行混凝土浇筑并养护。
基础验收,确保符合设计要求。
四、主体结构施工搭设脚手架,确保施工平台稳固。
按图纸进行钢筋骨架的搭建。
模板安装,确保尺寸准确。
混凝土浇筑与养护。
结构验收,确保质量安全。
五、楼层板施工楼板模板的搭设与调整。
钢筋网片的铺设与固定。
楼板混凝土的浇筑与养护。
楼板验收,确保平整度和强度。
六、外墙与屋面施工外墙保温层的施工。
外墙防水层的施工。
外墙装饰材料的安装。
屋面防水层的施工。
屋面保温层及保护层的施工。
外墙与屋面验收,确保防水性能和使用寿命。
七、室内装修施工室内墙面、地面装修材料的铺设。
天花板吊顶的施工。
门窗安装及五金配件的固定。
室内照明、电气线路的安装。
室内给排水管道的安装。
室内装修验收,确保美观实用。
八、安全与质量控制制定并执行安全生产责任制,确保无安全事故发生。
定期进行安全检查,及时发现并整改安全隐患。
落实质量控制措施,确保施工质量符合设计要求。
对关键工序进行质量监控,确保施工质量稳定可靠。
九、施工进度计划制定详细的施工进度计划表,明确各阶段的施工任务和时间节点。
定期对施工进度进行检查和调整,确保按计划推进。
对施工进度进行动态管理,及时应对不可预见因素对施工进度的影响。
十、环保与文明施工遵守环保法规,合理利用资源,减少环境污染。
