工程量计算顺序.
- 格式:doc
- 大小:52.51 KB
- 文档页数:9
工程预算手算的顺序•一、三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)—门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积—门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二—--—---—-顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。
为了防止漏项、减少重复计算,在计算工程量时应该按照一定的顺序,有条不紊地进行计算。
下面分别介绍土建工程中工程量计算通常采用的几种顺序。
1.按施工顺序计算按施工先后顺序依次计算工程量,即按平整场地、挖地槽、基础垫层、砖石基础、回填土、砌墙、门窗、钢筋混凝土楼板安装、屋面防水、外墙抹灰、楼地面、内墙抹灰、粉刷、油漆等分项工程进行计算。
2.按定额顺序计算按当地定额中的分部分项编排顺序计算工程量,即从定额的第一分部第一项开始,对照施工图纸,凡遇定额所列项目,在施工图中有的,就按该分部工程量计算规则算出工程量。
凡遇定额所列项目,在施工图中没有,就忽略,继续看下一个项目,若遇到有的项目,其计算数据与其它分部的项目数据有关,则先将项目列出,其工程量待有关项目工程量计算完成后,再进行计算。
例如:计算墙体砌筑,该项目在定额的第四分部,而墙体砌筑工程量为:(墙身长度×高度 -门窗洞口面积)×墙厚-嵌入墙内混凝土及钢筋混凝土构件所占体积+垛、附墙烟道等体积。
这时可先将墙体砌筑项目列出,工程量计算可暂放缓一步,待第五分部混凝土及钢筋混凝土工程及第六分部门窗工程等工程量计算完毕后,再利用该计算数据补算出墙体砌筑工程量。
这种按定额编排计算工程量顺序的方法,对初学者可以有效地防止漏算重算现象。
3.按图纸拟定一个有规律的顺序依次计算( 1)按顺时针方向计算从平面图左上角开始,按顺时针方向依次计算。
如图 5.1所示,外墙从左上角开始,依箭头所指示的次序计算,绕一周后又回到左上角。
此方法适用于外墙、外墙基础、外墙挖地槽、楼地面、天棚、室内装饰等工程量的计算。
图 5.1按顺时针方向计算图5.2按先横后竖,先上后下,先左后右的顺序计算( 2)按先横后竖,先上后下,先左后右的顺序计算以平面图上的横竖方向分别从左到右或从上到下依次计算,如图 5.2所示。
此方法适用于内墙、内墙挖地槽、内墙基础和内墙装饰等工程量的计算。
( 3)按照图纸上的构、配件编号顺序计算在图纸上注明记号,按照各类不同的构、配件,如柱、梁、板等编号,顺序地按柱Z 1 、Z 2 、Z 3 、Z 4 …;梁L 1 、L 2 、L 3 …,板B 1 、B 2 、B 3 …等构件编号依次计算。
建筑施工预算公式及工程量计算顺序一、建筑施工预算公式(一)1、设备运杂费=设备原价×设备运杂费率2、材料费=材料净重×(1+加工损耗系数)×每吨材料综合价3、加工费=设备总重量×设备每吨加工费4、辅助材料费=设备总重量×辅助材料费指标5、专用工具费=(材料费+加工费+辅助材料费)×一定百分比a6、废品损失费=(材料费+加工费+辅助材料费+专用工具费)×一定百分比b7、包装费=(材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费)×百分比c8、利润=(材料费+加工费+辅助材料费+专用工具费+废品损失费)×百分比d9、税金(增值税)=当期销售税额-进项税额当期销售税额=销售额×适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润点这免费下载施工技术资料10、国产单台非标准设备原价=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润+税金11、进口设备抵岸价=CIF+银行财务费+外贸手续费+关税+增值税+消费税+海关监管手续费+车辆购置附加费国际运费=原币货价(FOB)×运费率国际运费=运量×单位运价运输保险费=(FOB+国外运费)×保险费率÷(1-保险费率)银行财务费=人民币货价(FOB)×银行财务费率外贸手续费=(FOB+国际运费+运输保险费)×外贸手续费率(1.5%)关税=到岸价格(CIF)×进口关税税率CIF= FOB+国际运费+运输保险费进口产品增值税额=组成计税价格×增值税税率组成计税价格=关税完税价格+关税+消费税消费税=(CIF+关税)×消费税率÷(1-消费税税率)海关监管手续费=CIF×费率(0.3%)车辆购置附加费=(CIF+关税+消费税+增值税)×进口车辆购置附加费率12、工具、器具及生产家具购置费=设备购置费×定额费率13、直接工程费=人工费+材料费+施工机械使用费14、人工费=∑(工日消耗量×日工资单价)15、材料费=∑(材料消耗量×材料基价)+检验试验费16、施工机械使用费=∑(施工机械台班消耗量×机械台班单价)17、措施费=环境保护费+文明施工费+安全施工费+临时设施费+夜间施工增加费+二次搬运费+大型机械设备进出场及安拆费+模板及支架费+脚手架费+已完工程及设备保护费+施工降水排水费18、间接费=规费+企业管理费19、规费=工程排污费+工程定额测定费+社会保障费+住房公积金+危险作业意外伤害保险20、社会保障费=养老保险费+失业保险费+医疗保险费21、企业管理费=管理人员工资+办公费+差旅交通费+固定资产使用费+工具用具使用费+劳动保险费+工会经费+职工教育经费+财产保险费+财务费+税金+其他22、管理人员工资=基本工资+工资性补贴+职工福利费+劳动保护费23、劳动保险费=易地安家补助费+职工退职金+六个月以下的病假人员工资+丧葬补助费+抚恤费+离休干部经费24、间接费=直接费合计×间接费费率(%)间接费=直接费中的人工费和机械费合计×间接费费率(%)间接费=直接费中的人工费合计×间接费费率(%)25、利润=(直接费+间接费)×相应利润率(%)利润=直接费中的人工费和机械费合计×相应利润率(%)利润=直接费中的人工费合计×相应利润率(%)26、税金=(直接费+间接费+利润)×税率(%)综合税率:市区----3.41%;县城、镇----3.35%;其他----3.22%27、工程建设其他费用=土地使用费+与工程建设有关的其他费用+与未来企业生产经营有关的其他费用28、土地使用费=土地征用及迁移补尝费+土地使用权出让金29、与项目建设有关的其他费用=建设单位管理费+勘察设计费+研究试验费+建设单位临时设施费+工程监理费+工程保险费+引进技术和进口设备其他费用+工程承包费30、与未来企业生产经营有关的其他费用=联合试运转费+生产准备费+办公和生活家具购置费31、工序作业时间=基本工作时间+辅助工作时间32、规范时间=准备与结束工作时间+不可避免的中断时间+休息时间33、施工机械时间定额=1/机械台班产量定额指标(二)1、基本用工=∑(综合取定的工程量×劳动定额)2、超运距=预算定额取定运距-劳动定额已包括的运距3、辅助用工=∑(材料加工数量×相应的加工劳动定额)4、人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数人工幅度差系数=10%~15%5、材料损耗率=损耗量/净用量×100%材料损耗量=材料净用量×损耗率材料损耗量=材料净用量+损耗量=材料净用量×(1+损耗率)6、预算定额机械耗用台班=施工定额机械耗用台班×(1+机械幅度差系数)7、基本工资G1=生产工人平均月工资/年平均每月法定工作日8、年平均每月法定工作日=(全年日历日-法定假日)/129、工资性补贴G2=∑年发放标准/(全年日历日-法定假日)+∑月发放标准/年平均每月法定工作日+每工作日发放标准10、生产工人辅助工资G3=全年无效工作日×(G1+G2)/(全年日历日-法定假日)11、职工福利费G4=(G1+G2+G3)×福利费计提比例(%)12、生产工人劳动保护费G5=生产工人年平均支出劳动保护费/(全年日历日-法定假日)13、运输损耗=(材料原价+运杂费)×相应材料损耗率14、采购及保管费=材料运到工地仓库价格×采购及保管费率15、材料基价={(供应价格+运杂费)×[1+运输损耗率(%)]}×[1+采购及保管费率(%)]16、检验试验费=∑(单位材料量检验试验费×材料消耗量)17、台班折旧费=机械预算价格×(1-残值率)×时间价值系数/耐用总台班18、时间价值系数=1+(折旧年限+1)×年折现率/219、耐用总台班=折旧年限×年工作台班=大修间隔台班×大修周期20、大修周期=寿命期大修理次数+121、台班大修理费=一次大修理费×寿命期内大修理次数/耐用总台班22、台班经修费=台班大修费×台班经常修理费系数K23、台班安拆费及场外运费=一次安拆费及场外运费×年平均安拆次数/年工作台班24、台班人工费=人工消耗量×(1+年制度工作日×年工作台班)×人工单价/年工作台班25、台班燃料动力费=台班燃料动力消耗量×相应单价26、台班养路费及车船使用税=(年养路费+年车船使用税+年保险费+年检费用)/年工作台班27、人工费(材料费、施工机械使用费)价格指数=报告期单价Pn/基期单价P0二、工程量计算顺序工程量计算顺序(一)、土建工程工程量的计算顺序1、计算平整场地(即为一层建筑面积)2、计算建筑面积(分别计算每一层的建筑面积然后求和)3、基础工程的工程量计算(基础土石方、基础的砌筑)4、砌筑工程的工程量计算(外墙、内墙以及零星砌体)5、混凝土及钢筋混凝土工程的工程量计算(分为预制和现浇两种。
全国统一建筑工程预算工程量计算规则一、一般规定1. 建筑工程预算工程量计算应遵循以下规定:(1)计算顺序:应按照施工顺序进行,先地下,后地上;先结构,后装修;先主体,后屋面、楼面、地面;先室内,后室外。
(2)计算规则:应按照国家或地方建筑工程预算工程量计算规则进行。
二、土石方工程量计算规则1. 土方工程量:应根据土壤类别、施工方法、开挖深度等确定。
2. 石方工程量:应根据岩石种类、风化程度、开挖深度等确定。
3. 土石方工程量计算应注意以下几点:(1)应考虑土壤类别、施工方法等因素,合理选择计算方法。
(2)应考虑土石方类别、运输距离等因素,合理选择施工机械。
(3)应注意土石方平衡调配,避免浪费。
三、桩基工程量计算规则1. 预制钢筋混凝土桩:应根据设计要求、桩长、桩径、桩数等计算。
2. 灌注桩:应根据设计要求、成孔方法、桩长、桩径等计算。
3. 桩基工程量计算应注意以下几点:(1)应考虑地质条件、施工工艺等因素,合理选择桩型和施工方法。
(2)应考虑施工现场条件,合理布置桩位。
(3)应注意桩基质量检测和验收工作。
四、砌筑工程量计算规则1. 砖墙:应根据设计图纸要求、墙厚、砖规格等计算。
2. 砌块墙:应根据设计图纸要求、砌块种类、墙厚等计算。
3. 砌筑工程量计算应注意以下几点:(1)应考虑施工工艺和材料等因素,合理选择砌筑方法。
(2)应注意墙体平整度和垂直度的控制。
(3)应注意砌筑质量检测和验收工作。
五、钢筋混凝土工程量计算规则1. 钢筋工程量:应根据设计图纸要求、钢筋种类、规格、长度等计算。
2. 模板工程量:应根据混凝土构件的形状和尺寸,确定模板的规格和数量。
3. 混凝土工程量:应根据设计图纸要求、混凝土强度等级、配合比等计算。
4. 钢筋混凝土工程量计算应注意以下几点:(1)应考虑施工工艺和材料等因素,合理选择钢筋混凝土结构形式和施工方法。
(2)应注意钢筋混凝土结构的保护层厚度控制。
(3)应注意钢筋混凝土结构的施工质量检测和验收工作。

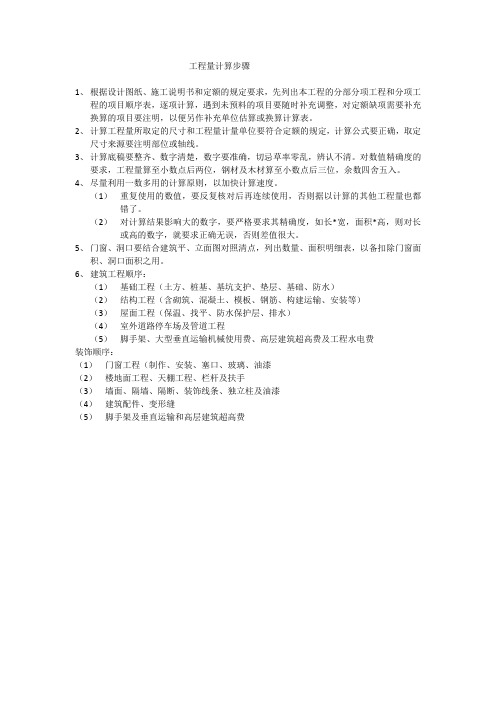

工程量计算步骤
1、根据设计图纸、施工说明书和定额的规定要求,先列出本工程的分部分项工程和分项工
程的项目顺序表,逐项计算,遇到未预料的项目要随时补充调整,对定额缺项需要补充换算的项目要注明,以便另作补充单位估算或换算计算表。
2、计算工程量所取定的尺寸和工程量计量单位要符合定额的规定,计算公式要正确,取定
尺寸来源要注明部位或轴线。
3、计算底稿要整齐、数字清楚,数字要准确,切忌草率零乱,辨认不清。
对数值精确度的
要求,工程量算至小数点后两位,钢材及木材算至小数点后三位,余数四舍五入。
4、尽量利用一数多用的计算原则,以加快计算速度。
(1)重复使用的数值,要反复核对后再连续使用,否则据以计算的其他工程量也都错了。
(2)对计算结果影响大的数字,要严格要求其精确度,如长*宽,面积*高,则对长或高的数字,就要求正确无误,否则差值很大。
5、门窗、洞口要结合建筑平、立面图对照清点,列出数量、面积明细表,以备扣除门窗面
积、洞口面积之用。
6、建筑工程顺序:
(1)基础工程(土方、桩基、基坑支护、垫层、基础、防水)
(2)结构工程(含砌筑、混凝土、模板、钢筋、构建运输、安装等)
(3)屋面工程(保温、找平、防水保护层、排水)
(4)室外道路停车场及管道工程
(5)脚手架、大型垂直运输机械使用费、高层建筑超高费及工程水电费
装饰顺序:
(1)门窗工程(制作、安装、塞口、玻璃、油漆
(2)楼地面工程、天棚工程、栏杆及扶手
(3)墙面、隔墙、隔断、装饰线条、独立柱及油漆
(4)建筑配件、变形缝
(5)脚手架及垂直运输和高层建筑超高费。
工程量计算的一般步骤工程量计算的一般步骤1、计算工程量的一般步骤(1)根据工程内容和预算定额项目,列出计算工程量分部分项工程名称;(2)根据一定的计算顺序和计算规则,列出计算式;(3)根据施工图纸上的设计尺寸及有关数据,代入计算式进行数值计算;(4)对计算结果的计量单位进行调整,使之与定额中相应分部分项工程的计量单位保持一致。

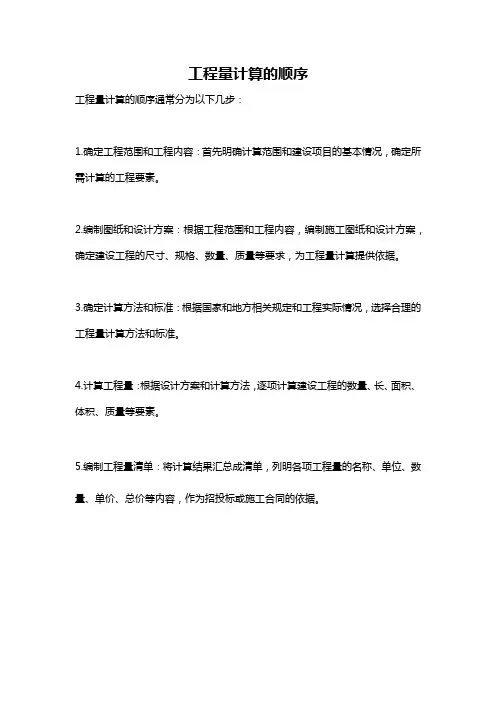

2、工程量计算的顺序为了避免漏算或重复计算,计算工程量时应按照一定的顺序进行。
(1)单位工程计算顺序•按施工的先后顺序计算•按定额项目的顺序计算(2)分项工程计算顺序•按顺时针方向计算(例如计算外墙、地面、天棚等都可以采用此法)•按“先横后竖、先上后下、先左后右”的顺序计算(例如内墙、内墙基础、间隔墙等各段都互相交错)•按构件编号顺序计算(例如钢筋混凝土构件、门、窗、屋架)•按轴线编号顺序计算工程量计算的一般方法工程量计算的一般方法为了防止漏项、减少重复计算,在计算工程量时应该按照一定的顺序,有条不紊地进行计算。
下面分别介绍土建工程中工程量计算通常采用的几种顺序。
1.按施工顺序计算按施工先后顺序依次计算工程量,即按平整场地、挖地槽、基础垫层、砖石基础、回填土、砌墙、门窗、钢筋混凝土楼板安装、屋面防水、外墙抹灰、楼地面、内墙抹灰、粉刷、油漆等分项工程进行计算。
2.按定额顺序计算按当地定额中的分部分项编排顺序计算工程量,即从定额的第一分部第一项开始,对照施工图纸,凡遇定额所列项目,在施工图中有的,就按该分部工程量计算规则算出工程量。
凡遇定额所列项目,在施工图中没有,就忽略,继续看下一个项目,若遇到有的项目,其计算数据与其它分部的项目数据有关,则先将项目列出,其工程量待有关项目工程量计算完成后,再进行计算。
例如:计算墙体砌筑,该项目在定额的第四分部,而墙体砌筑工程量为:(墙身长度×高度 -门窗洞口面积)×墙厚-嵌入墙内混凝土及钢筋混凝土构件所占体积+垛、附墙烟道等体积。
一、利用各种基数计算工程量在工程量计算中有一些反复使用的基数。
对于这些基数,我们应在计算各分部分项工程量以前先计算出来,供在后面计算时直接利用,而不必每次都计算,以节约时间,提高计算的速度和准确性。
这些基数主要为“三线一面”,即“外墙外边线”、“外墙中心线”、“内墙净长线”和“建筑面积”。
对于“三线”的长度,如遇墙厚不一或各层平面布局不同时,应按墙厚、层分别统计。
另外“室内净面积”“首层建筑面积”和“内墙面净长线”也是经常利用的基数。
1、建筑面积(S建筑面积)和首层建筑面积(S首层建筑面积)。
建筑面积本身也是一些分部分项的计算指标,如脚手架项目、垂直运输项目等,在一般情况下,它们的工程量都为S建筑面积。
S首层建筑面积可以作为平整场地、地面垫层、找平层、面层、防水层等项目工程量的基数,如北京市建筑工程预算定额中,曾经把平整场地的工程量按S=1.4S首层建筑面积计算。
2、室内净面积(S室内净面积)。
室内净面积可以作为室内回填土方、地面找平层、垫层、面层和天棚抹灰等的基数。
利用这个基数有两点要注意:一是,如果地面是做块料面层时,地面面层的工程量S应在S室内净面积的基础上,加门口处的块料面积;二是,天棚若为斜天棚,则应在室内净面积的基础上乘坡度系数。
3、外墙外边线的长(L外墙外边线)。
外墙外边线是计算散水、外墙面(裙)装饰、外脚手架等项目的基数。
(1)散水的计算。
按国家预算定额规定的工程量计算规则,散水是按实际面积计算,如果建筑物的外形是一种非四边形的多边线,而我们仍按逐块累加的方法计算的话,则很难计算。
在实际工程中,我们可以这样计算,如散水宽度为B,则散水面积工程量S散水=L外墙外边线×B+4B2,这个公式不但适用于矩形的建筑外形,还适用于非矩形的建筑外形。
(2)外墙面(裙)装饰面积计算。
如建筑物外墙面(裙)高度为H,则外墙面(裙)装饰面积S=L外墙外边线×H.(3)外脚手架的工程量计算。
教你几种工程量计算顺序工程量计算是工程项目中非常重要的一个环节,它能够为工程项目提供合理的成本估算和资源安排,以确保项目的顺利进行。
下面将介绍几种常用的工程量计算顺序。
1.自上而下计算:这是最常见的一种工程量计算顺序。
首先确定项目的总体规模和要求,然后将项目分解为不同的子项目或工作包,再进一步细分为工作项和工作任务。
按照这个分解结构,逐层对工程量进行计算和累加,最终得到整个项目的总工程量。
2.自下而上计算:与自上而下相反,自下而上计算是从最小的工作任务开始,逐步向上计算。
这种计算顺序更加细致和具体,可以更准确地估算每个工作任务的工程量。
然后,将每个任务的工程量进行累加,得到所属层级的工程量,最终得到整个项目的总工程量。
3.分项算量法:分项算量法是根据工程项目不同的专业或功能模块进行工程量计算的方法。
首先,根据项目的专业划分,将工程项目划分为多个专业群组,如土建、设备、电气等。
然后,按照每个专业的工作内容和要求,逐个专业进行工程量的计算。
最后,将各专业的工程量进行汇总,得到整个项目的总工程量。
4.时间顺序法:时间顺序法是根据工程项目的施工进度来计算工程量的方法。
首先,制定施工进度计划,确定每个时间节点需要完成的工作内容。
然后,按照计划的时间顺序,逐个时间节点进行工程量的计算。
最后,将各时间节点的工程量进行累加,得到整个项目的总工程量。
5.结构层次法:结构层次法是将工程项目按照结构的层次关系进行工程量计算的方法。
首先,根据项目的结构层次,将工程项目划分为主体结构、设备安装、装饰装修等多个层次。
然后,按照每个层次的工作内容和要求,逐层进行工程量的计算。
最后,将各层次的工程量进行汇总,得到整个项目的总工程量。
(一)、土建工程工程量的计算顺序1、计算平整场地(即为一层建筑面积)2、计算建筑面积(分别计算每一层的建筑面积然后求和)3、基础工程的工程量计算(基础土石方、基础的砌筑)4、砌筑工程的工程量计算(外墙、内墙以及零星砌体)5、混凝土及钢筋混凝土工程的工程量计算(分为预制和现浇两种。
其中预制的主要项目为预制过梁和模板;现浇的主要项目有:圈梁、过梁、构造柱、单梁、板、楼梯、雨篷等及其模板)6、楼地面工程的工程量计算(室内各类整体和块料面层、楼梯面层、台阶、散水、、坡道、踢脚地沟等)7、装饰工程的工程量计算(外墙装饰、内墙装饰、天棚装饰、零星装饰等)8、屋面工程的工程量计算(保温找平层、保温层、防水找平层、防水层、雨水管等)9、门窗工程的工程量计算(木门框、扇制作,安装,运输。
刷油,五金和门锁安装;塑钢窗的制作和安装)10、其它工程的工程量计算(主要包括:垂运费、脚手架、大型机械进出场、超高费、垂直封闭等)(二)、安装工程工程量计算顺序1、给排水工程在计算给排水工程量时,应将给水和排水、地上地下分别计算。
先计算管道的数量,在计算管道工程量时应按照以下顺序:总管—水平管—立管—只管。
给排水工程需要计算的项目有给①排水管道、②阀门、③水表、④卫生洁具、⑤地漏、排水栓、清扫口、⑥管道支架、⑦套管、⑧管道冲洗消毒、⑨防腐、刷油、绝热、⑩土方等2、采暖工程在计算管道工程量时应分别不同供水方式先计算给水、回水干管(区分地上地下,区分不同管径),再计算每个立管和水平支管。
采暖工程需要计算的项目有:①给水管道、回水管道、②阀门、补偿器、③散热器、④支吊架制作安装、⑤套管的制作安装、⑥结构防腐、刷油、绝热⑦土方管、⑧系统调试3、电气安装工程计算管线时的顺序为:引入线—总配电箱—各单元配电箱—各层配电箱—各个回路。
需要计算的项目有:①配管、②管内配线、③配电箱、④插座、开关、⑤灯具、⑥电缆敷设、⑦电缆接头、⑧系统调试、⑨避雷网安装、⑩避雷引下线、接地极、接地母线、电阻测试等合理安排工程量计算顺序,是工程量快速计算的基本前提。
一个单位工程按工程量计算规则可划分为若干个分部工程,但每个分部工程谁先计算谁后计算,如果不作合理的统筹安排计算起来就非常麻烦,甚至还会造成一定混乱。
比如说,在计算墙体之前如果不先计算门窗工程及钢筋混凝土工程,那么墙体中应扣除的洞口面积及构件所占的体积是多少就无法知道,这时只有将墙体计算暂停,又回过头来计算洞口的扣除面积和嵌墙构件体积,这种顾此失彼前后交叉的计算方法,不但会降低功效而且极容易出现差错,导致工程量计算不准确。
工程量的计算顺序,应考虑将前一个分部工程中计算的工程量数据,能够被后边其他分部工程在计算时有所利用。
有的分部工程是独立的(如基础工程),不需要利用其他分部工程的数据来计算,而有的分部工程前后是有关联的,也就是说,后算的分部工程要依懒前面已计算的分部工程量的某些数据来计算,比如,“门窗分部”计算完后,接下来计算“钢筋混凝土分部”,那么在计算圈梁洞口处的圈过梁长度和洞口加筋时,就可以利用“门窗分部”中的洞口长度来计算(见第四章第一节相关内容)。
而“钢筋混凝土分部”计算完后,在计算墙体工程量时,就可以利用前两个分部工程提供的洞口面积和嵌墙构件体积来计算(见第三章、第四章相关内容)。
每个分部工程中,包括了若干分项工程,分项工程之间也要合理组排计算顺序。
比如基础工程分部中包括了土方工程、桩基工程、混凝土基础、砖基础等四项,虽然土方工程按施工顺序和定额章节排在第一位,但是在工程量计算时,必须要依序将桩基、混凝土基础和砖基础计算完后,才能计算土方工程,其原因是,土方工程中的回填土计算,要扣除室外地坪以下埋设的各项基础体积。
如果先计算土方工程,当挖基础土方计算完后,由于不知道埋设的基础体积是多少,那么计算回填土和余土外运(或取土)两项时就会造成“卡壳”。
综合上述:合理安排工程量计算顺序,就是在计算工程量时,将有关联的分部分项工程按前后依懒关系有序的排列在一起,然后进行计算(见图2-1),其目的是为了计算流畅,避免错算、漏算和重复计算,从而加快工程量计算速度。
①基础工程→②门窗工程→③钢筋混凝土工程→④砌筑工程→⑤楼地面工程→⑥屋面工程→⑦装饰工程→⑧其他工程工程量计算顺序为了防止漏项、减少重复计算,在计算工程量时应该按照一定的顺序,有条不紊地进行计算。
下面分别介绍土建工程中工程量计算通常采用的几种顺序。
1.按施工顺序计算按施工先后顺序依次计算工程量,即按平整场地、挖地槽、基础垫层、砖石基础、回填土、砌墙、门窗、钢筋混凝土楼板安装、屋面防水、外墙抹灰、楼地面、内墙抹灰、粉刷、油漆等分项工程进行计算。
2.按定额顺序计算按当地定额中的分部分项编排顺序计算工程量,即从定额的第一分部第一项开始,对照施工图纸,凡遇定额所列项目,在施工图中有的,就按该分部工程量计算规则算出工程量。
凡遇定额所列项目,在施工图中没有,就忽略,继续看下一个项目,若遇到有的项目,其计算数据与其它分部的项目数据有关,则先将项目列出,其工程量待有关项目工程量计算完成后,再进行计算。
例如:计算墙体砌筑,该项目在定额的第四分部,而墙体砌筑工程量为:(墙身长度×高度-门窗洞口面积)×墙厚-嵌入墙内混凝土及钢筋混凝土构件所占体积+垛、附墙烟道等体积。
这时可先将墙体砌筑项目列出,工程量计算可暂放缓一步,待第五分部混凝土及钢筋混凝土工程及第六分部门窗工程等工程量计算完毕后,再利用该计算数据补算出墙体砌筑工程量。
这种按定额编排计算工程量顺序的方法,对初学者可以有效地防止漏算重算现象。
3.按图纸拟定一个有规律的顺序依次计算(1)按顺时针方向计算从平面图左上角开始,按顺时针方向依次计算。
如图 5.1所示,外墙从左上角开始,依箭头所指示的次序计算,绕一周后又回到左上角。
此方法适用于外墙、外墙基础、外墙挖地槽、楼地面、天棚、室内装饰等工程量的计算。
图5.1按顺时针方向计算图5.2按先横后竖,先上后下,先左后右的顺序计算(2)按先横后竖,先上后下,先左后右的顺序计算以平面图上的横竖方向分别从左到右或从上到下依次计算,如图 5.2所示。
此方法适用于内墙、内墙挖地槽、内墙基础和内墙装饰等工程量的计算。
(3)按照图纸上的构、配件编号顺序计算在图纸上注明记号,按照各类不同的构、配件,如柱、梁、板等编号,顺序地按柱Z 1 、Z 2 、Z 3 、Z 4 …;梁L 1 、L 2 、L 3 …,板B 1 、B 2 、B 3 …等构件编号依次计算。
如图5.3所示。
图5.3按构、配件编号顺序计算(4)根据平面图上的定位轴线编号顺序计算对于复杂工程,计算墙体、柱子和内外粉刷时,仅按上述顺序计算还可能发生重复或遗漏,这时,可按图纸上的轴线顺序进行计算,并将其部位以轴线号表示出来。
如位于A轴线上的外墙,轴线长为①~②,可标记为A: ①~②。
此方法适用于内外墙挖地槽、内外墙基础、内外墙砌体、内外墙装饰等工程量的计算。
建议按清单编号或定额编号顺序列项,这样可以避免漏项。
计算时可先看哪一部分可引用于其他部份,对其他引用最多的优先计算。
工程量的计算顺序一般来说应该结合自己的经验和习惯来做,非定按别人的方法来做,关键是做到不漏项的同时可以提高计算速度为主。
本人的做法是先做基础部分的项目,包括土方、基础模板,砼、垫层模板、砼,有时基础部分的柱工程量也计算,接着算板,柱、梁,砌体,装饰、大样,这样每算好一个部位,就可以收起算好部分的图纸,算装饰时基本是结构图收起来了,只剩下建筑图,图纸就跟着少了,桌面也没这么乱了,感觉这份工程就快算完了,心情自然也就不一样!工程量计算小经验图纸是有一定规律的,在做预算过程中,是以识图的过程为主线进行,也就是识一张图做一张图,做完一张图扔一张图,图扔完也就证明图识完了,预算也就做完了。
因此,做预算必须会识图,并要掌握一定的识图的顺序。
我把自己多年做预算的经验和想法说出来供大家讨论:首先、识图做预算有几个原则:1、一次只看一张图,一张图尽量不看第二次2、控制大量,调小量,预算是控制总量的基础上,随着识图的深入修改调整完成的。
3、先独立,后整体,主要的意思是先算独立的,不相互扣减的,后算有复杂扣减关系的。
4、从识图的顺序上:先地下、后地上;先结构,后建筑;先室内,后室外;先主体,后屋面等等其次,根据上述原则把图分成五部分:地下、主体结构、主体建筑、屋面和室外零星,对应每一部分确定计算什么,按定额分项和计算规则确定要什么就识什么,识图达到能够准确计算工程量为止。
其实不叫识图,而是边看图边计算工程量,工程量计算完后图也就识完了。
最后,根据计算规则要求的扣减关系进行汇总,并把整图全盘进行通读,查看有没有漏计算的,有没有重复计算的,有没有计算错误的等等。
安装最好按照系统从大头计算到小头,或者从小口径计算到大口径。
同时,将对应相同口径的附属全部列计。
自己的工作实际谈一点这方面的体会和感受。
一、良好的识图能力良好的识图能力要求能迅速建立起构件及建筑物的空间印象。
能通过多张图纸迅速查找需要的数据,能发现图纸中的矛盾及错误,能在脑海中勾勒出每个细部的构造等等。
结构施工图的表示方法,从传统的分离式到华南地区的梁、柱表,再发展到现在的平法,表示方法多样,且设计院出图也有一些习惯的表示方法。
二、充分掌握定额的工作程序、子目的包括内容。
在对各专业图纸研究过程中,应随时了解设计人员意图及图纸表达内容,对施工前已发生设计变更也应做到心中有数。
充分掌握定额的工作程序、子目的包括内容。
只有这样,才能准确做出预算编制分项和计算出相应工程量,合理地套用单价,防止出现漏计、重计、错套等错误。
三、统筹安排计算工程量工程量的计算要有明确的思路,先算哪部分后算哪部分,统筹安排计算工程量,提高计算效率,可节省大量的时间和精力。
比如以外墙中心线长度为基数,可计算与之有关的分项工程量。
四、深入理解工程量计算规则工程量的计算有明确的计算规则,因而必须对计算规则有相当透彻的理解。
而在实际各方核对工程量数据的过程中,常发生争议的现象,这大多是因为对计算规则的理解不同所致。
在理解计算规则的过程中,要结合对图纸、建筑工程的特点及对施工过程的了解。
对计算规则上的规定需要反复推敲,比如单层建筑物终建筑面积,无论其高度如何,按建筑物外墙勒解以上的结构外围水平面积计算。
但当设计中未设计勒角时,其建筑面积,按外墙外围水平面积计算。
五、耐心细致工程量的计算必须耐心细致,不得半点马虎。
而且出现错误以后,修改比较繁琐。
比如计算基础垫层时,计算规则规定,基础垫层按实铺体积计算,在计算工程量时也采用土方的计算方法计算。
即长度按外墙中心线和内墙净长线计算,宽度按图示尺寸计算。
当垫层宽度与土方宽度不同时,其外墙中心线和内墙净长线将发生变化,与土方的不同。
