当前位置:文档之家› 建筑工程防火卷帘门安装施工工艺

建筑工程防火卷帘门安装施工工艺

建筑工程防火卷帘门安装施工工艺
建筑工程防火卷帘门安装施工工艺

建筑工程防火卷帘门安装施工工艺

双轨特级防火卷帘双轨无机布基特级防火卷帘

.2.1施工工艺流程

安装支架安装主轴、副轴安装开闭机安装帘面安装导轨安装电控箱按钮盒调整

行程负荷试车及调试验收

.2.2双轨特级防火卷帘技术说明及主要技术参数

采用无机织物作为帘面,中间用空气作为隔热层,具有隔热性,并达到一定

的耐火极限的防火卷帘。

(1)不用水进行保护,减少水管线的布置,解决了原有防火卷帘与水幕配

合管线繁杂、总体造价高的问题。

(2)防火性能稳定。

(3)安装方便。

(4)帘面中间采用薄钢板加强。

(5)两侧设有防风钩,具有一定的抗风压性。

(6)所需安装空间较大,在设计时需要与设计师进行必要的勾通。

耐火极限双轨间距夹板间距

大于4小时不小于280mm200-800mm 检验依据:按照双轨特级防火卷企业标准Q/TXTMX001-2004

试验方法:按照GB/9978-1999《建筑构件耐火试验方法》

安装人员应在熟悉工程现场和产品安装示意图后,按以下步骤进行安装:(1)安装支架:根据卷帘门大小选用适当的膨胀螺栓(φ12-φ16)固定支架底座使其安装牢固;如有予埋件,则主予埋板与过度予埋板的焊接要求是:上、下满焊为角焊接高度为6mm,左右为对称双面角焊接,焊缝长度为60mm,分三段(即:上、中、下),在焊接过程中应注意分层除渣。

(2)安装副轴、主轴:在轴安装以前检查轴头焊接、防锈处理,然后使用相应的起重工具进行吊装,支架内六角螺栓一定要安装牢固,然后进行平轴,轴平度误差每米不超过2mm。

(3)安装开闭机:用4个φ12mm螺栓将其固定在大支架上并上好链条,空载试运行。将帘布安装在卷筒上,负载试运行,调试两帘面,使其同步运行。

(4)安装帘面:帘布表面应平整,首板与布的直线度每米不得大于1.5mm。

(5)安装导轨:保证两导轨中心距,并注意导轨凹槽方向一致(与防风钩的方向一致),导轨的滑动面光滑平直,直线度每米不得大于1.5mm,全长垂直度不超过0.12%。帘面嵌入导轨的深度符合GB14102-93。侧导轨的焊接应牢固,连接件间距≤600mm,分两段对称双面焊,安装后垂直度每米不得大于5mm,全长垂直度不得超过20mm。

(6)安装电控箱按钮盒:可明装可暗装,安装时土建需按尺寸留出洞口。

卷帘门安装方案

目录 1、编制依据 2、工程概况 3、施工安排及部署 3.1、施工期、保修期、服务承诺及措施 3.2、产品性能及参照标准 3.4、施工组织 3.5、施工布署 4、主要施工技术措施及施工工艺 4.1安装工艺流程 4.2、防火卷帘门侧装和中装的封堵 5、质量管理组织机构及质量保证体系 5.1、防火卷帘 5.2、过程执行程序 6、工程施工管理措施 7、施工安全管理 8、绿色、文明施工 9、环境保护措施 10、材料现场仓储、搬运及成品保护措施 附施工组织质量、安全保证体系机构图 防火卷帘门施工方案 1、编制依据 xxx施工图纸及洽商或变更 xxx施工组织设计 建筑装饰装修工程质量验收规范《GB50210-2002》

钢质防火门、防火卷帘门图集《88J13-4》 2、工程概况 本工程为xxxx酒店、办公、商业综合体,位于马甸桥西北角。建筑檐口高度为99.000米,建筑面积143492平米,其中地下三层、地下二层为车库,层高为3.8米,地上酒店为30层,办公26层,地下一层和首、二层为商业,首二层层高为5.4米,酒店层高为3.1米,办公3.7米,本工程防火卷帘门均采用无机复合双轨特级防火卷帘(F5特级)耐火极限4.0小时。 3、施工安排及部署 3.1、施工期、保修期、服务承诺及措施 1、施工期:在具备施工条件的情况下,按计划进行生产,安装。详见施工进度计划。 2、保修期:2年 3、服务承诺及措施:我公司组织专业的售后保修队伍,由专业工程师及有多年工作经验的技师组成,依据工程保修的承诺,严格遵守承诺时间进行维护修理,以确保使用。 4、工程进度与质量保证:由项目经理全权负责该工程项目的全部运作。选用技术熟练,纪律严明,经过多个大型工程锤炼的高素质的安装队伍进场安装,确保工程进度。施工过程中坚持自检、互检、交接检和抽验相结合的质量检查制度。质检人员定期到工地跟踪检查,发现问题及时解决。 3.2、产品性能及参照标准 GB 191 包装储运图示标志 GB 699优质碳素结构钢技术条件 GB 700 碳素结构钢 GB 9493 灰铁铸件 GB 1243.1 传动用短节距精密滚子链 GB 2518 连续热镀锌薄钢板和钢带 GB 5824 建筑门窗洞口尺寸系列 GB 6388 运输包装收发货标志 GB 7633 门和卷帘的耐火试验方法 GB14102-93 防火卷帘通用技术条件 GB/T9978—1999 建筑构件耐火实验方法 3.4、施工组织

防火卷帘施工方案

中原油田宾馆改造工程-B 座 双轨无机布防火卷帘门施工方案 编制: 审核: 审批: 中原油田建设集团市政工程处 2012 年11 月16 日

目录 一、综合说明 (2) 二、施工准备 (2) 三、施工人员配备 (2) 四、施工机械设备及机具 (3) 五、工艺过程 (3) 六、安全施工措施 (3) 七、现场文明施工措施 (4) 八、卷帘门制作与安装施工方法 (5) 1、卷帘安装方案 (5) 2、卷帘门安装方案 (6) 2、控制箱的安装 (6) 3、卷帘门的电动调试 (6) 4、卷帘门检验 (7)

一、综合说明 本工程为双轨无机布防火卷帘工程。卷帘门防火分区主要分布在南楼一层大堂,南门厅、北楼门厅及南楼、北楼与西楼的变形缝处等。采用材质为:双轨无机布。本工程施工范围包括现场制作与现场安装。 二、施工准备 1、组织有关卷帘门工程的管理和技术人员对设计图纸公审对现 场进行踩场。对图纸不明确及现场施工中存在困难的地方要与建设单 位及设计部门进行协商,统一观点。 2、根据施工图纸结合本单位设备和技术条件制定出卷帘门施工 方案并做出材料计划单。 3、对卷帘门施工所使用的机械和检测设备的性能进行检验,保 证施工过程中各种设备的工作状态良好,使用功能齐全。 4、对施工过程中所使用的材料必须有合格证和质检单,确保工 程质量。 5、在工程开始施工前,对参与施工的所有人员进行技术培训及 安全教育,确保施工质量达到要求,避免出现安全事故。 6、施工所用材料进场应合理堆放,不留安全隐患也便于安装使用。 三、施工人员配备 项目经理一名、专业工程师一名、检验员一名、安装队长一名、

防火卷帘门施工措施

防火卷帘门施工措施集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

防火卷帘门施工措施 一、编制说明 1、编制依据 1)建设(设计)单位提供的图纸及其他相关资料。 2)建设单位对该工程提出的施工质量、施工工期和进度计划、施工方法、施工安全、施工组织机构、施工平面布置及文明施工等要求。 3)公司有关施工组织、施工质量、安全生产、技术管理文件和装备水平、施工能力及多年来施工类似工程所积累的管理经验和施工技术。 2、编制目的 1)科学地组织施工以提高劳动生产率,缩短工期、确保工程质量、节约原材料和能源、降低成本、文明施工以获取尽可能大的经济效益和社会效益。

2)从施工的全局出发,根据具体条件,拟订施工方案,确定施工程序、施工流向、施工顺序、施工方法、劳动组织、技术选择、组织措施,安排施工进度和劳动力、机具、材料、构件与各种半成品的供应,对运输、道路、场地利用、水电能源保证等现场设施的布置和建设做出规划。 3)缜密地预计施工中的各种需要及可能发生的变化,以便事前作好准备,把设计和施工、技术和经济、前方和后方、企业的全局活动和工程的施工组织,把施工中各单位、各部门、各阶段以及各项目之间的关系更好地协调起来,使施工过程牢固地建立在科学、合理的基础上,从而做到人尽其力,物尽其用,优质、低耗、高速度地取得最好的经济效益和社会效益。 二、工程概况 由建设的,防火卷帘工程为该项目消防设施的一部分,根据甲方提供建筑图纸及实际尺寸制作。本工程建筑消防设计执行《建筑设计防火规范》(GBJ16-2006),耐火等级为一级。本公司严格执行国家标准《防火卷帘》(GB14102-2005),防火卷帘门为可自行关闭的特级无机双轨双帘,耐火极限不低于3.0h。采用工厂加工帘面、卷轴、支撑板等零部件及外协防火型卷帘门机和控制箱现场组合的形式进行安装,卷帘支撑

卷帘门施工方案

卷帘门工程施工组织设计方案 工程名称: 根据工地现场实际情况,初步制定如下施工方案: 一、施工程序和方法 1、施工准备、技术交底、图纸会审、施工组织设计。 2、施工队伍和工具提前进入现场,做好施工准备。 3、全面检查工具,保养维修。 本工程执行下列规范 依据标准GB14102-2005《特级卷帘门》 二、方案编制依据 1、消防要求: 《建筑及民用设施消防设计规范》 《卷帘门通用技术标准》 2、现场实际情况, 通风管道交叉作业点多, 三、工程进度计划 1、门制作时间:15个工作日 3、门安装时间:5个工作日 整个工程工期预计20个工作日,各项工作交叉进行。 四、施工要点: 1、在安装导轨的过程中,要准确测量,随时将导轨施工后的实际尺寸传真回公司,公司根据相关尺寸进行卷帘门零部件生产加工、运输等。 2、据甲方现场实际情况,进行机械和电器部分的安装。 五、劳动力及设备进场计划:

首先进场人员为项目经理1 名;专业技术人员1 名;安装队长1名,对安装质量及安全文明生产负全责,在保证消防要求的前提下尽可能满足甲方要求。做好和施工现场专业负责人的接洽,现场的二次设计,使施工队长了解整个工程的要点和难点及解决办法。随即派安装工 5 名,电焊工 2 名进行安装,机械安装完毕后再派 1 名电器安装人员进行调试。 六、安装设备: 1.电焊机2台 2.无齿锯2台 3.电锤2个 4.手电钻2个 5.气泵1个 6.活扳子(300mm) 7.开口扳子(17×19)、(10×12) 8.一字口螺丝刀 9.十字口螺丝刀 七、工料准备 根据施工预算进行,按照施工进度计划要求,按材料名称、规格、使用时间、材料储备额和消耗定额进行汇总,编制出材料需要量计划,为施工备料、确定仓库、场地堆放所需的面积的组织运输等提供依据,必要时搭建临时仓库。 八、工程材料的运输 将根据本工程的进度,工程需求量及工地仓库面积的大小,采用一次性、由公司点对点地专车在工地仓库交货。大料长料宜用两人抬杠运输。 九、施工技术要求及质量控制

工艺- 防火卷帘门安装工艺流程、工艺规程

卷帘门安装工艺流程、工艺规程 1.技术交底 1.1 安装工艺流程固定支架→装卷筒→装挂帘片→固定导轨→电器安装→调试→安装包厢→接 电源→综合调试→清理。 1.2 安装班长接受任务后,照单(材料明细表)清点材料,做到不漏、不混。 1.3在安装工地找好材料堆放场地,防潮防腐蚀,在安装中注意材料规范,不乱摆乱放,严防损 坏、丢失。 1.4 依据卷帘安装结构示意图,确定安装形式(中装、侧装、中侧装),焊好所有的支架板,启 闭机链轮盘支架与支架板应周边满焊,不允许有焊接缺陷,确保安全可靠。 1.5 依据卷轴长度、帘板长度、导轨长度、安装高度(甲方有特殊要求的需保证包厢底边至地平 净空)找好安装基准点。 1.6 用水平管找准卷轴水平点,确定安装高度,同时保证两端在一个对称面内,不允许出现一前 一后。确定好支架基准点,依据基点,根据支架板划好膨胀螺栓孔线,打好膨胀螺栓,固定好支撑板。 1.7 支承板采用焊接形式,另加斜撑加固,确保支架牢固可靠。 1.8 吊装根据受力点位置,采用三角桁架型式,以牢固安全为准则。 2.吊装卷筒 2.1 将卷筒和卷筒联轴节联接好,然后再将轴承(调心轴承)固定好。 2.2 调整卷筒水平度,允许在洞口的1/300内,并与支架板平面垂直,保证卷筒、联轴节、轴承 同轴度一致,使之运转自如。 2.3 特别注意锁紧调心轴承紧固螺钉,防止卷筒轴向窜动。 3.安装启闭机 3.1 在不接通电源的情况下,装上启闭机,各个旋转轴的链轮中心应同轴一至,无破损。 3.2 启闭机小链轮、大链轮的安装既要保证对称平面位移度,又要保证两链轮轴线间的不平行度。 3.3 安装链条,调节中心距。调节螺栓,使链条胀紧合理,再锁紧螺母,避免运行时损坏齿轮箱 的脚柱,同时也保证了卷帘门重定位精度,允许精度≤20mm。 3.4 特别注意活节边接处的弹性止片安装,一定要安全可靠,以免在运行中脱落。 3.5 手拉环形链条进行机械传动方面的调试,检查传动系统的灵活性,不得有传动阻滞、异声。 3.6 特别应检查启闭机制动器,消除其打渐现象,保证卷帘下行时不出现突降,但制动要灵敏。 4.装挂帘片 4.1 根据图纸要求,装好引片,同时应注意加厚平垫圈,拧紧引片螺母,使引片紧贴卷筒。 4.2 保证互邻帘片转动灵活,成帘后不允许有蛇动现象,帘片运行要平稳、噪音符合GB14102-93 标准。

防火卷帘门施工方案(完整版)

施工方案交底记录 工程名称:中国西部国际博览城项目(一期) 施工单位:中国建筑第二工程局有限公司编号:项目技术负责人:余德浩项目专业施工员:冯刚项目专业质量检查员:徐华彬项目专业安全员:童兴国交底时间:年月日交底地点:项目部小会议室 交底内容 1、交底分部(子分部)、分项工程名称: 中国西部国际博览城(一期)项目防火卷帘门施工方案交底 2、交底内容摘要: 1.根据工程现场具体情况和甲方工程设计要求,针对特级无机纤维布双轨双帘防火卷帘确定安装方法。 2.组织特级无机纤维布双轨双帘防火卷帘的生产、发运及配套安装。 4.组织特级无机纤维布双轨双帘防火卷帘机械、电气部分的单樘门的单机试车及消防系统的联动调试等。 5.保证并协助甲方对所安装的特级无机纤维布双轨双帘防火卷帘通过消防部门的验收。 6.保证完善的售后服务体系。 交底人签字:接受人签字 注:①执行标准及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得低于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。 三、施工安排及部署 1. 施工组织机构

为保证工程质量、进度按预定目标完成,以项目经理挂帅组建中国西部国际博览城工程项目部。负责特级无机纤维布双轨双帘防火卷帘安装施工的组织管理和协调工作。组成人员:项目负责人、机械安装人员、电气调试人员、材料员、质检员、安检员。 2.施工期、服务承诺及措施 1)施工期:在具备施工条件的情况下、按计划生产、安装。 2)工程进度与质量保证:由項目经理全权负责该工程项目的全部运作。选用技术熟练,纪律严明、经过多个大型工程锤练的高素质的安装队伍进场安装,确保工程进度。施工过程中的自检、互检、交接检和抽检相结合的质量检查制度。质检人员定期到工地跟踪检查,发现问题及时解决。 3.产品性能及技术标准 1)防火卷帘应符合GB14102-2005《防火卷帘》,防火、防烟、防风、防盗,可与温感、烟感报警系统配套使用。遇有火情能自动控制门体下降,并能中停1-10分钟(距地面1.8m)供人员紧急疏散,而后门体继续下降关闭,防烟外窜。门体内外设有紧急提升按钮,必要时可将门体升高到中停位置继续疏散人员,按确定的延时时间门体自动降落关闭。可与消防中央控制室联动实现总控制,并兼有手动自动启闭功能。 2)外观质量要求: ①防火卷帘金属零部件表面不应有裂纹、压坑及明显的凹凸、锤痕、毛刺、孔洞等缺陷,其表面应做防锈 处理,涂层、镀层应均匀,不得有班剥、流淌现象。 ②防火卷帘无机纤维复合帘面不应有撕裂、缺角、挖补、破洞、倾斜、跳线、断线、经纬纱密度明显不均 及色差等缺陷;夹板应平直、夹持应牢固,基布的经向应是帘面的受力方向,帘面应美观、平直、整洁。

防火卷帘门安装施工方案

防火卷帘门安装施工方案 一、工程质量管理和保证体系 项目经理:陈亮负责本项目全面管理 技术员:张林富负责本项目工程技术指导 质检员:程宝学负责本项目工程的质量检查 安全员:许继东负责现场施工安全管理 二、工程所用产品 建兴防火卷帘门 三、质量标准 1、防火卷帘门及其附件的质量符合国标及设计要求有关标准规定。 2、防火卷帘门的位置符合设计要求。 3、防火卷帘门安装牢固,打入墙体深度符合设计要求。 4、防火卷帘门附件齐全、开关灵活。 5、防火卷帘门安装允许偏差符合要求。 四、工程防火卷帘门安装操作流程 前期准备——安装工艺——后期工作——其它 1、前期准备 (1)工地实测门洞尺寸、确定门樘数量 (2)由需方确定防火卷帘门的规格尺寸、数量、确定进场安装时间。(3))与需方协商最好在打完地面和墙面后,再进行安装,能确保安装尺寸的准确。 2、安装工艺

(1)货到现场后,按实际计划分置到各栋号、各楼层; (2)安装调式结束后,做好成品保修,对配件要妥善保管,以防遗失。 3、后期工作 (1)安装完工后,把配件安装齐全。 (2)安装施工结束后,请需方及监理对卷帘门安装质量、附件、数量等进场验收,达到规定及设计要求。 4、其它 (1)按合同协议进行安装施工,如有变更和更改尺寸、样式、数量时,需方和供方共同签字认可。 (2)需方在验收过程中提出整改方案时,必须尽快给予提供服务。 五、做好成品保修 1、在时场时,按不同尺寸、规格型号分类摆放,需方提供场地。 2、严禁用硬物击打卷帘门体,防止卷帘门体不能正常开关,影响使用。现场的施工人员不得用尖硬工具和硬性材料,磕碰和刮划卷帘门表面。 六、安全措施及文明施工 1、设立专人负责安全监理工作。 2、建立安全生产及施工制度,落实到每个员工,每道工序。 3、对生产设备操作、安装施工的工具使用有严格的操作规范。 4、严格执行施工安全用电的管理,电线的悬而未决挂高度和工作之间的水平距离应按当地的电业局规定标准设置,按通电源后经专业电工核查后方可使用,并做好漏电保护措施。 5、进入施工现场后必须空戴劳保用品,时记得检查上下层的物品,

卷帘门的施工工艺

一、操作工艺 1 施工工艺顺序: 手动卷帘门:定位、放线→安装卷筒→安装手动机构→帘板与卷筒连接→安装导轨→试运转→安装防护罩。 电动卷帘门:定位、放线→安装卷筒→安装电机、减速器→安装电气控制系统→空载试车→帘板与卷筒连接→安装导轨→安装水幕喷啉系统→试运转→安装防护罩。 2 定位放线卷帘门安装方式,有洞内安装、洞外安装、洞中安装三种。 即卷帘门装在门洞内,帘片向内侧卷起;卷帘门装在门洞外,帘片向外卷起和卷帘门装在门洞中,帘片可向外侧或向内侧卷起。因此定位放线时,应根据设计要求弹出两导轨垂直线及卷筒中心线并测量洞口标高。定位放线后,应检查实际预埋铁件的数量、位置与图纸核对,如不符合产品说明书的要求,应进行处理。 3 安装卷筒 安装卷筒时,应使卷筒轴保持水平,并使卷筒与导轨之间距离两端保持一致,卷筒临时固定后进行检查,调整、校正合格后,与支架预埋铁件用电焊焊牢。卷筒安装后应转动灵活。 4 帘板安装 帘板事先装配好,再安装在卷筒上。门帘板有正反,安装时要注意,不得装反。 5 安装导轨 按图纸规定位置线找直、吊正轨道,保证轨道槽口尺寸准确,上下一致,使导轨在同一垂直平面上,然后用连接件与墙体上的预埋铁件焊牢。 6 试运转 先手动试运行,再用电动机启闭数次,调整至无卡住、阻滞及异常噪声等现象为合格。 7 安装卷筒防护罩 保护罩的尺寸大小,应与门的宽度和门帘板卷起后的直径相适应,保证卷筒将门帘板卷满后与防护罩有一定空隙,不发生相互碰撞,经检查合格后,将防护罩与预埋铁件焊牢。 二、质量标准 1 主控项目 1.1 金属卷帘门的质量和各项性能应符合设计要求。检验方法:检查生产许可证、产品合格证书和性能检测报告。 1.2 金属卷帘门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。检验方法:观察;尺量检查;检查进场验收记录和隐蔽工程验收记录。 1.3 带有机械装置、自动装置或智能化装置的金属卷帘门,其机械装置自动装置或智能化装置的功能应符合设计要求和有关标准的规定。检验方法:启动机械装置、自动装置或智能化装置,观察。 1.4 金属卷帘门的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。检验方法:观察;手扳检查;检查隐蔽工程验收记录。 1.5 金属卷帘门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和金属卷帘门的各项性能要求。检验方法:观察;手扳检查;检查产品合格证书、性能检测报告和进场验收记录。 2 一般项目 2.1 金属卷帘门的表面装饰应符合设计要求。检验方法:观察。 2.2 金属卷帘门的表面应洁净,无划痕、碰伤。检验方法:观察。 三、成品保护 1 卷帘门在搬运和安装过程中,应有防护装置,并避免碰撞。 2 卷帘门装箱应运至安装位置,然后开箱检查。

地下车库防火卷帘门施工方案(完整版)

地下车库 防 火 卷 帘 门 施 工 方 案

目录 1、编制依据 2、工程概况 3、施工安排及部署 3.1、施工期、保修期、服务承诺及措施3.2、产品性能及参照标准 3.4、施工组织 3.5、施工布署 4、主要施工技术措施及施工工艺 4.1安装工艺流程 4.2、防火卷帘门侧装和中装的封堵 5、质量管理组织机构及质量保证体系5.1、防火卷帘 5.2、过程执行程序 6、工程施工管理措施 7、施工安全管理 8、绿色、文明施工 9、环境保护措施 10、材料现场仓储、搬运及成品保护措施

防火卷帘门施工方案 1、编制依据 世纪华阳二期施工图纸及洽商和设计变更 钢质防火门、防火卷帘门图集《88J13-4》 2、工程概况 本工程为。地下室层高为5.4米,本工程防火卷帘门均采用无机复合双轨特级防火卷帘耐火极限4.0小时。 3、施工安排及部署 3.1、施工期、保修期、服务承诺及措施 1、施工期:在具备施工条件的情况下,按计划进行生产,安装。 2、保修期:2年 3、服务承诺及措施:我公司组织专业的售后保修队伍,由专业工程师及有多年工作经验的技师组成,依据工程保修的承诺,严格遵守承诺时间进行维护修理,以确保使用。 4、工程进度与质量保证:由项目经理全权负责该工程项目的全部运作。选用技术熟练,纪律严明,经过多个大型工程锤炼的高素质的安装队伍进场安装,确保工程进度。施工过程中坚持自检、互检、交接检和抽验相结合的质量检查制度。质检人员定期到工地跟踪检查,发现问题及时解决。 3.2、产品性能及参照标准 GB 191 包装储运图示标志 GB 699优质碳素结构钢技术条件 GB 700 碳素结构钢 GB 9493 灰铁铸件 GB 1243.1 传动用短节距精密滚子链 GB 2518 连续热镀锌薄钢板和钢带

卷帘门施工方案

卷帘门施工方案 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-

目录 卷帘门工程施工组织设计方案 一、工程概况: 根据工地现场实际情况,初步制定如下施工方案: 二、施工程序和方法 1、施工准备、技术交底、图纸会审、施工组织设计。 2、施工队伍和工具提前进入现场,做好施工准备。 3、全面检查工具,保养维修。 本工程执行下列规范 依据标准GB14102-2005《特级卷帘门》 三、方案编制依据 1、消防要求:

《建筑及民用设施消防设计规范》 《卷帘门通用技术标准》 2、现场实际情况, 通风管道交叉作业点多, 四、工程进度计划 1、门制作时间:15个工作日 3、门安装时间:5个工作日 整个工程工期预计20个工作日,各项工作交叉进行。 五、施工要点: 1、在安装导轨的过程中,要准确测量,随时将导轨施工后的实际尺寸传真回公司,公司根据相关尺寸进行卷帘门零部件生产加工、运输等。 2、据甲方现场实际情况,进行机械和电器部分的安装。 六、劳动力及设备进场计划: 首先进场人员为项目经理1 名;专业技术人员 1 名;安装队长1名,对安装质量及安全文明生产负全责,在保证消防要求的前提下尽可能满足甲方要求。做好和施工现场专业负责人的接洽,现场的二次设计,使施工队长了解整个工程的要点和难点及解决办法。随即派安装工 5 名,电焊工 2 名进行安装,机械安装完毕后再派 1 名电器安装人员进行调试。

七、安装设备: 1.电焊机2台 2.无齿锯2台 3.电锤2个 4.手电钻2个 5.气泵1个 6.活扳子(300mm) 7.开口扳子(17×19)、(10×12) 8.一字口螺丝刀 9.十字口螺丝刀 八、工料准备 根据施工预算进行,按照施工进度计划要求,按材料名称、规格、使用时间、材料储备额和消耗定额进行汇总,编制出材料需要量计划,为施工备料、确定仓库、场地堆放所需的面积的组织运输等提供依据,必要时搭建临时仓库。 九、工程材料的运输 将根据本工程的进度,工程需求量及工地仓库面积的大小,采用一次性、由公司点对点地专车在工地仓库交货。大料长料宜用两人抬杠运输。 十、施工技术要求及质量控制 导轨安装

防火卷帘门安装 施工方案资料

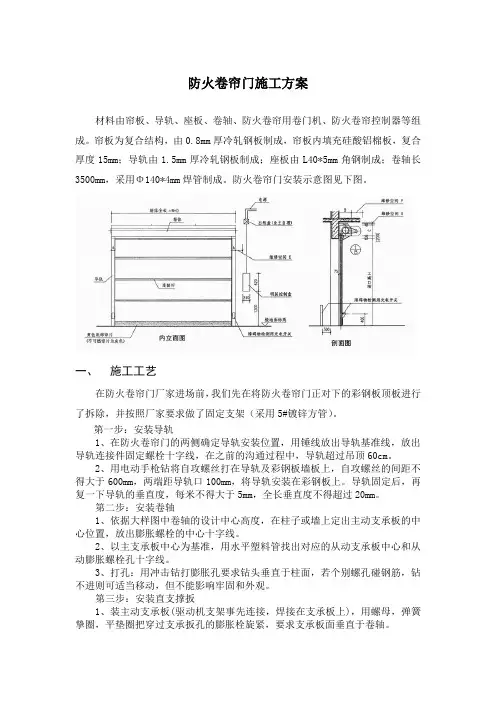

一、防火卷帘门安装施工方案 1. 安装工艺流程 确认洞口及产品规格——左右支架安装——卷筒轴——开闭机——空载试车——帘面安装——负荷安装——负荷试车——侧导轨——导轮横梁——控制箱和按钮盒——行程限位调试——箱体护罩——验收交付 1.1 确认洞口及产品规格 安装前,依据安装任务单和报批确认的防火卷帘安装图检查测量建筑物洞口尺寸、标高以及防火卷帘产品规格、尺寸、型号、确认正确的安装位置。 1.2 划线 确认建筑洞口及防火卷帘产品和开闭机左或右安装要求无误后,安装施工人员应首先以建筑物标高线实施划线。 1.3 安装左右支架 1.3.1 根据安装图纸确认安装型式首先确认墙侧安装、墙中安装等安装型式。 1.3.2 清理并找平大小支架与建筑物(墙体、柱、梁)的安装基准面。 1.3.3 安装左右支架。 1.4 卷筒轴的安装 1.4.1 安装前应检查卷筒轴轴头焊接,卷轴直线度质量。以及首板固定位置与卷轴轴向是否平行。 1.4.2 检查无误后,使用相应的安全起重工具进行吊装与左右支架装配安装固定。 1.4.3 要求:卷筒轴安装后应检验确认其水平度,水平度在全长范围内不大于2mm。 1.5 开闭机安装

用配套规定的螺栓将开闭机安装于传动支架上,并连接套筒滚子链。 1.6 空载试车 1.6.1 开闭机安装后,采用零时电源,接通电器控制箱及开闭机,实施空载试车。注意开闭机的接线相序,应与交付时的接线相序一致。 1.6.2 空载电动试运行前,应首先使用开闭机的手动拉链,拉动试运行,无误方可电机试运行。 1.6.3 观察运行中支架,卷筒轴运转是否灵活可靠,稳定。有无异常,要求卷筒轴在运行中其径向跳动量不大于10mm。 1.7 帘面安装 1.7.1 首板长度方向应与卷筒轴中心线平行,并用规定规格的螺钉固定于卷筒轴上。 1.7.2 帘面安装后,应平直,两边垂直于地面。经调整后,上下运行不得歪斜偏移,且帘面的不平直度不大于空口高度的1/300。 1.7.3 具有防风钩的帘面,其防风钩的万向,应与侧导轨凹槽相一致。 1.8 导轨安装 帘面安装调整无误后,即进行导轨的安装,其要求应满足: 1.8.1 防火卷帘帘面嵌入导轨深度符合国家相关规定。 1.8.2 导轨顶部应成圆弧形,其长度超过洞口75mm。 1.8.3 导轨现场安装应牢固,预埋钢件与导轨连接间距不得大于600mm。 1.8.4 安装后,导轨应垂直于地面。 1.9 控制器和按钮盒安装、接线、调试(详见控制器使用说明书) 。 1.10 行程限位调试。 1.11 安装箱体保护罩,箱体的安装按设计要求实施。各连接接点应平齐,安全可靠,外观平整,线条流畅。

卷帘门安装施工工艺

卷帘门安装施工工艺 本分项施工工艺标准适用于工业与民用建筑工程手动卷帘门及电动卷帘门的安装。 1 材料产品要求 1.1 铝合金零件表面应进行氧化处理,钢制零件表面应进行镀锌、喷漆或喷塑。 1.2 各部位的铆接、焊接、螺栓连接处应牢固可靠,不得有松动、开裂、未熔化、气孔和夹渣。 1.3 叶片相互啮合应灵活。 1.4 叶片、导轨、中柱、上罩、卷轴等零、部件的表面,应平整,不得有裂纹、扭曲、压坑及明显的凹凸等缺陷。卷帘门外表面应色调一致,无明显色差。产品铭牌应位置正确,字体规整、清晰。 2 主要机具 冲击电钻、手电钻、电焊机、切割机、专用夹具、刮刀、粉线包、螺丝刀、锤子、线坠、水平尺、直尺等。 3 作业条件 3.1 熟悉卷帘门的安装图纸,检查卷帘门的预埋线路是否到位,依据施工技术和安全交底作好施工准备。 3.2 必须检查产品的基本尺寸与门窗口的尺寸是否相符,导轨、支架的数量是否正确。 3.3 结构表面的找平层必须完成,达到强度、平整度符合要求。 3.4 洞口预埋件、支架埋件位置正确。 4 施工工艺 4.2 卷帘门操作工艺。 1 确认门洞口尺寸及安装方式(内侧、外侧、及中间安装),墙体洞口为混凝土时,应在洞口预埋件,然后与导轨、轴承架焊接连接;墙体洞口为砖砌体时,可采用钻孔埋设胀锚螺栓与导轨、轴承架连接。

2 确定安装水平线及垂直线,按设定尺寸依次安装。槽口尺寸应准确,上下保持一致,对应槽口应在同一平面内,然后用连接件与洞口内的预埋件焊牢。 3 卷门机必须按说明书要求安装。 4 卷轴、支架板必须牢固地装在混凝土结构上或预埋件上。 5 宽大门体需在中间位置加装中柱,两边有滑道。中柱安装必须与地面垂直,安装牢固,但要拆装方便。 6 门体叶片插入滑道不得少于30mm,门体宽度偏差±3mm。 7 防火卷帘门水幕系统装在防护罩下面,喷嘴倾斜15°角。 8 安装完毕,先手动调试行程,观察门体上下运行情况。正常后通电调试。 9 观察卷帘机、传动系统、门体运行情况。应启闭正常、顺畅,速度3~7m/min。 10 调整制动器外壳方向,使环形链朝下;调整链条张紧度,链条6~10mm;调整单向调节器及限位器。 11 卷筒安装应先找好尺寸,并使卷筒轴保持水平位置,注意与导轨之间的距离应两端保持一致,临时固定后进行检查,并进行必要的调整、校正,无误后再与支架预埋件用电焊焊接。 12 清理:粉刷或镶砌导轨墙体装饰面层。清理现场。 5 质量标准 1 主控项目: 1 卷帘门的质量和各项性能应符合设计要求。 2 卷帘门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。 3 卷帘门的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。 4 卷帘门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和特种门的各项性能要求。 2 一般项目: 1 卷帘门的表面装饰应符合设计要求。 2 卷帘门的表面应洁净,无划痕、碰伤。 3 允许偏差项目表见表2。

防火卷帘防火门安装方案

新建金牛区人民医院项目 防火门、防火卷帘施工方案年月日编制年月日

目录 第一章编制依据............................................................................................................................................ 第二章工程概况............................................................................................................................................ 2.1 工程概况 ................................................................................................................................................. 2.2 外墙内保温工程概况及设计要求 ......................................................................................................... 第三章施工安排及资源配置........................................................................................................................ 3.1 外墙内保温工程总体安排 ..................................................................................................................... 3.2 外墙内保温工程分单体安排 ................................................................................................................. 3.3 资源配置计划 ......................................................................................................................................... 3.3.1 项目管理人员配置及职责分工................................................................................................... 3.3.2 主要劳动力投入计划................................................................................................................... 3.3.3 主要机具设备投入计划............................................................................................................... 3.3.4 主要测量、计量设备投入计划................................................................................................... 第四章施工准备............................................................................................................................................ 4.1 技术准备 ................................................................................................................................................. 4.2 材料准备 ................................................................................................................................................. 4.2.1 发泡水泥保温板........................................................................................................................... 4.2.2 胶粘剂........................................................................................................................................... 4.2.3 耐碱玻纤网格布........................................................................................................................... 4.2.4 抹面砂浆....................................................................................................................................... 4.2.5 锚固件........................................................................................................................................... 4.2.6 托架............................................................................................................................................... 第五章施工方法及工艺要求........................................................................................................................ 5.1 施工工艺流程 ......................................................................................................................................... 5.1.1 外墙内保温构造做法................................................................................................................... 5.1.2 外墙内保温施工工艺流程........................................................................................................... 5.2 基层墙面预留、安装 ............................................................................................................................. 5.3 基层墙体清理.................................................................................................................................. 5.4分档、弹线、配板........................................................................................................................... 5.5 保温板粘贴施工方法及施工要点 ......................................................................................................... 图外墙阳角保温板错咬合图门窗洞口四角整版裁切 ..................................................... 5.6耐碱玻纤网格布施工方法及施工要点........................................................................................... 第六章质量保证措施.................................................................................................................................... 6.1 验收制度 ................................................................................................................................................. 6.2外墙内保温保温质量标准及质量控制 .................................................................................................. 6.2 外墙内保温施工质量通病防治 ............................................................................................................. 第七章安全文明施工.................................................................................................................................... 第八章绿色施工............................................................................................................................................ 第九章成品保护............................................................................................................................................

卷帘门安装施工工艺标准

卷帘门安装施工工艺标准 (QB-CNCEC J030306-2004) 1 适用范围 本标准适用于特种门中金属卷帘门安装。卷帘门均由工厂制作成成品,运至现场安装。 2 施工准备 2.1 原材料、半成品要求 2.1.1 卷帘门应由帘板、卷筒体、导轨、传动部分组成。 2.1.2 卷帘门按设计要求不同其驱动方式分手动和电动两类。 2.1.3 卷帘门按其导轨规格不同,分为不同型号,常见的有8型、14型、16型。 2.1.4 目前设计上对卷帘门的设计深度往往不够,有的即使选定了标准图,本地区的生产厂家未必按此生产。因此前期应会同业主方进行市场调查,争取定购专业大厂生产的优质产品,对材质、型材规格、组合连接方式及加工制作标准提出具体要求。 2.2 主要工机具 主要工机具见表2.2。 主要工机具一览表2.2 表.

序工机具名称规格序号工机具名称规格1电ZIC-227锤 8墨线2电3电焊BX-2009 螺丝2m10铝合金检测4砂轮切割111m直水平5 125m 6线钢卷 作业条件2.3 2.3.1 结构工程施工完毕,粗装修之后、细装修之前,最好墙面底子灰已完成,面层灰尚未施工前。 2.3.2 洞口尺寸及埋件位置、数量、规格符合设计要求。 2.3.3 进场产品验收合格。各部分相互匹配,配件齐全。 2.4 作业人员 2.4.1 由专业安装人员安装,主要作业人员有过三个或三个以上施工现场卷帘门安装经历。 2.4.2 机运工、电工必须持证上岗。 2.4.3 作业人员经安全、质量、技能培训,能够满足作业规定的要求。 3 施工工艺 3.1 工艺流程 装帘板空载试运转安装传动装置安装固定卷筒抄平划线 安装导调 3.2 操作工艺 3.2.1 抄平划线

(完整版)防火卷帘施工方案

中原油田宾馆改造工程-B座 双轨无机布防火卷帘门施工方案 编制: 审核: 审批: 中原油田建设集团市政工程处 2012年11月16日

目录 一、综合说明 (2) 二、施工准备 (2) 三、施工人员配备 (2) 四、施工机械设备及机具 (2) 五、工艺过程 (3) 六、安全施工措施 (3) 七、现场文明施工措施 (4) 八、卷帘门制作与安装施工方法 (5) 1、卷帘安装方案 (5) 2、卷帘门安装方案 (5) 2、控制箱的安装 (6) 3、卷帘门的电动调试 (6) 4、卷帘门检验 (7)

一、综合说明 本工程为双轨无机布防火卷帘工程。卷帘门防火分区主要分布在南楼一层大堂,南门厅、北楼门厅及南楼、北楼与西楼的变形缝处等。采用材质为:双轨无机布。本工程施工范围包括现场制作与现场安装。 二、施工准备 1、组织有关卷帘门工程的管理和技术人员对设计图纸公审对现场进行踩场。对图纸不明确及现场施工中存在困难的地方要与建设单位及设计部门进行协商,统一观点。 2、根据施工图纸结合本单位设备和技术条件制定出卷帘门施工方案并做出材料计划单。 3、对卷帘门施工所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。 4、对施工过程中所使用的材料必须有合格证和质检单,确保工程质量。 5、在工程开始施工前,对参与施工的所有人员进行技术培训及安全教育,确保施工质量达到要求,避免出现安全事故。 6、施工所用材料进场应合理堆放,不留安全隐患也便于安装使用。 三、施工人员配备 项目经理一名、专业工程师一名、检验员一名、安装队长一名、电工两名、电气焊工三名.辅助工人五名。 四、施工机械设备及机具
