附件2
建筑工程绿色施工管理现场诚信评价评分核定表工程名称:
2、此表须由施工单位、监理单位和建设单位共同确认后由施工单位进行上传,并加盖项目负责人、项目监理工程师注册章,同
时附绿色施工相关证明照片,照片数量不超过3张。
3 、所有项目在有发生时才计算得分,没有发生的不得分,评价周期自项目取得施工许可证开工之起到项目竣工为止。
4 、相关加分项当期加分有效期到期后,如相关工作仍在实施的,须重新进行申报,填写此表并上传证明资料,方可继续加分。
(注:表格素材和资料部分来自网络,供参考。
只是收取少量整理收集费用,请
预览后才下载,期待你的好评与关注)。

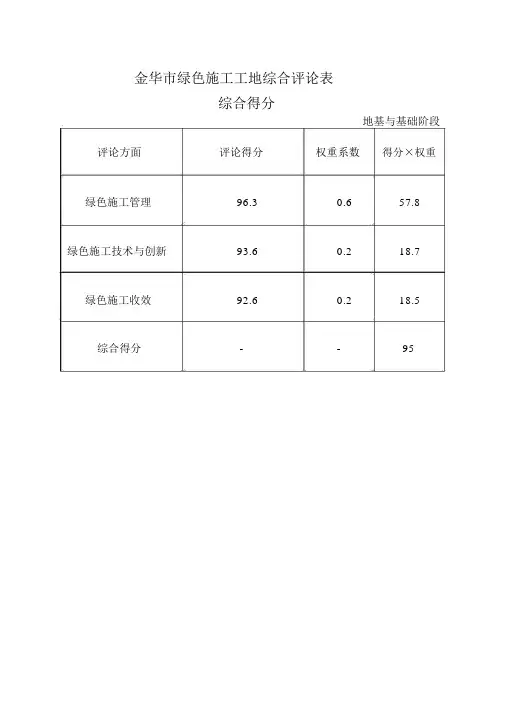

金华市绿色施工工地综合评论表综合得分地基与基础阶段评论方面评论得分权重系数得分×权重绿色施工管理96.30.657.8绿色施工技术与创新93.60.218.7绿色施工收效92.60.218.5综合得分--95绿色施工管理评论得分评论因素因素评论得分权重系数得分×权重环境保护98.10.329.4节料与资料资源利用96.50.219.3节水与水资源利用94.50.218.9节能与能源利用95.30.219.1节能与土地资源保护960.19.6得分--96.3环境保护评论序评分评论指标条则说明类型均匀分号范围现场施工标牌是指工程概况牌、入场须知牌、安全警告牌、安全生产牌、文明施工牌、现场施工标牌应包含“切合1.1消防捍卫制度牌、施工现场总控制项切合要求环境保护内容要求”平面图、消防平面部署图等。
或“不符此中应有保障绿色施工的相合要关内容。
求”施工现场醒目地点是指主施工现场应在醒目地点(“不符1.2进口、主要临街面、有毒有害控制项切合要求设环境保护表记合要物件堆放地等求”者为工程项目部应贯彻文物保施工现场的文物遗迹和非绿色1.3护法例拟订施工现场文物保控制项无此项古树名木应采纳保护举措施工护举措,并有应急方案。
项目)现场食堂应有卫生允许1.4证,炊事员应拥有效健康证控制项切合要求明。
序评论指标条则说明类型评分均匀分号范围资源保护应切合以下规本条规定了环境保护中资定:源保护的两个方面:1、应保护现场所四周原有地1 、为保护现场资源环境,降1.5下水形态,减少抽取地下水。
一般项0~2.0 2.0水施工防止过分抽取地下水。
2、危险品、化学品寄存处2 、化学品和重金属污染品存及污物排放处应采纳隔绝放采纳间隔和硬化举措办理。
举措人员健康应切合以下规定:1、施工作业区和生活办公区应分开部署,生活设备应远离有害物质。
2、生活区应有专人负责,应有消暑或保暖举措。
3、现场工人劳动强度和工作时间应切合现行国家标准《体力劳动强度等级》本条规定了环境保护中人(GB3869 )有关规定。
房屋建筑工程高品质绿色建造项目评分表
— 1 —
— 2 —
— 3 —
注:名词解释:
1.绿色建筑:按国家《绿色建筑评价标准》(GB/T 50378)进行评价。
2.装配式建筑:按国家《装配式建筑评价标准》(GB/T51129)进行评价。
3.绿色施工工程:是指绿色施工工作满足《湖南省建筑工程绿色施工评价标准》良好及以上等级标准,且在绿色建材选用、绿色工艺采用、绿色技术应用、绿色管理实施等方面有显著成效,按《湖南省建筑工程绿色施工管理办法》,由湖南省住房和城乡建设厅公布的绿色施工工程。
4.全装修:(居住类)交房前墙面、地面等房屋固定面、水电管线、开关插座等基本设施完成装修安装,厨房和卫生间的固定设施安装到位。
(公共建筑类)交房前公用区域墙面、地面等房屋固定面、水电管线、开关插座等基本设施完成装修安装,各种公用固定设施安装到位。
5.拎包入住:(居住类)具备起居、就寝、盥洗等基本居住功能,提供装修及家具、家电等生活设施的居住建筑。
(公共建筑类)具备办公等基本服务功能,提供装修及家具、家电等办公设施的公共建筑。
6.采用绿色建材比例:按《湖南省建设工程绿色建材使用比例计算细则(试行)》的通知(湘建科〔2018〕65号)计算得。
— 4 —。
绿色建筑施工图设计对照表(居住建筑)工程名称:子项名称:设计编号:设计人:校对人:审核人:审定人:设计单位(盖章)年月日1绿色建筑施工图审查得分汇总表(居住建筑)2绿色建筑施工图设计对照表——建筑(专业负责人:B.1节地与室外环境B.2节地与能源利用B.3节水与水资源利用B.4节材与材料资源利用B.5室内环境质量B.6提高与创新3绿色建筑施工图设计对照表——结构(专业负责人:B.4节材与材料资源利用B.6提高与创新4绿色建筑施工图设计对照表——给排水(专业负责人:B.1节地与室外环境控制项条文编号条文是否满足设计内容4.1.3 场地内不应有排放超标的污染源。
场地内(没有)排放超标的污染源。
评分项条文编号条文充分利用场地空间合理设置绿色雨水基础设施,对大于10hm2的场地进行雨水专项规划设计,评价总分值为9分,并按下列规则分别评分并累计:1下凹式绿地、雨水花园等有调蓄雨水功能的绿地和水体的面4.2.13积之和占绿地面积的比例达到30%,得3分;2合理衔接和引导屋面雨水、道路雨水进入地面生态设施,并采取相应的径流污染控制措施,得3分;3硬质铺装地面中透水铺装面积的比例达到50%,得3分。
合理规划地表与口面雨水径流,对场地雨水实施外排总量控制,评价总分值为6分。
其场地年径流总量控制率达到55%,得3分;达到70%,得6分。
4.2.14 实际得分设计内容1下凹式绿地、雨水花园等有调蓄雨水功能的绿地和水体的面积之和占绿地面积的比例达到()2是否合理衔接和引导屋面雨水、道路雨水进入地面生态设施,并采取相应的径流污染控制措施()场地大于10h口的,还应提供雨水专项规划设计,下凹式绿地是指低于周边地面或道路如仅将经物化净化(如砂滤等)处理后的雨水,再回用于绿化浇灌,口经过生态处理设施,不能认定为第没有提供的本条不得分。
50~100mm的绿地。
2款满足要求。
地表类型雨水利用措施面积(m2)径流系数雨水径流量(m3)透水口渗入收集30%绿地渗入收集15%普通地砖90%场地年径流总量(m3)场地年降雨量(m3)场地年径流总量计算(%)场地年径流总量控制率B.5室内环境质量B.6提高与创新5绿色建筑施工图设计对照表——暖通(专业负责人:B.1节地与室外环境B.2节地与能源利用B.3节水与水资源利用B.5室内环境质量B.6提高与创新5.2.4供暖空调系统的冷、热源机组能效均优于现行国家标准《公共建筑节能设计标准》为6分。

绿色施工项目自评次数每月不应少于 1 次,且每一个阶段不应少于 1 次。
1.1.1 评价方法 1.控制项指标,必须全部满足(示范工程实行一票否决制)。
2.控制项满足要求后进入普通项指标评价,其评分标准如下表3.优选项指标根据实际发生项执行情况加分,评价方法如下表:4.普通项得分按照百分制折算,公式如下BA= × 100% (1.1.1)C式中: A -折算分; B -实际发生项条目实得分之和; C -实际发生项评分要求措施到位,全部满足考评指标要求措施基本到位,部份满足考评指标要求措施不到位,不满足考评指标要求评分10.5评分要求措施到位,全部满足考评指标要求措施基本到位,部份满足考评指标要求措施不到位,不满足考评指标要求评分21条目应得分之和;5.优选项得分按照优选项实际发生条目加分之和1.1.2 批次评价1.批次得分(E )等于五大要素(F )得分乘以相应的权重系数之 和,其公式如下:E=Σ (要素评价得分 F ×权重系数) (1.1.2)2.五大要素对应权重系数如下表:1.1.3 阶段评价阶段评价得分等于评价阶段所有批次得分的平均数, 其计算公式 如下:Σ 批次评价得分 E G=(1.1.3)批次评价次数1.1.4 单位工程评价1.单位工程评价得分(W )等于各阶段评价得分(G )乘以相应 的权重系数,其计算公式如下:评分要素 地基与基础、结构工程、装饰装修与机电安装环境保护 0.3节材与材料资源利用 0.2节水与水资源利用 0.2节能与能源利用 0.2节地与施工用地保护 0.1W =Σ 阶段评价得分G ×权重系数(1.1.4)2.单位工程要素权重系数如下表:1.1.5 评价得分判定1.有下列情况之一者为不合格:(1)控制项不满足要求;(2)单位工程总得分 W <60 分;(3)结构工程阶段得分<60 分。
2.满足以下条件者为合格:(1)控制项全部满足要求;(2)单位工程总得分 60 分≤W <80 分,结构工程得分≥60 分; (3)至少每一个评价要素各有一项优选项得分,优选项总分≥5。
绿色施工要素评价表(表 1)工程名称施工单位评价要素施工管理标准编号及标准要求4.1.1 施工单位应建立以项目经理为第一责任人的绿色施工组织机构和管理制度。
编号填表日期地基□结构□装饰施工阶段装修和机电安装□施工部位计分标准评价结论4.1.2 施工单位应建立绿色施工培训制度,并有实施记录。
4.1.3 施工组织设计的绿色施工章节和绿色施工专项方案应包括环境保护、节材、节水、节能、节地、技术创新与应用等内容,确定绿色施工量化控制目标,并进行考核。
4.1. 4 施工现场应设置环境保护、节材、节水、节能、节地等绿色施工控标识。
制项标准编号及标准要求4.2.1 工程技术交底应包含绿色施工内容。
4.2.2 施工单位应制定职业健康安全措施,并有实施记录。
4.2. 3 施工单位应建立卫生急救、保健防疫制度,提供卫生、健康的工作生活环境。
4.2.4 施工单位应辨识施工危险源并制定安全防护措施和应急预案。
4.2.5 施工现场应设置办公室、宿舍、食堂、厕所、淋浴间、开水房、文体活动室、密闭式垃圾站或容器及盥洗设施。
必须全部满足考评指标要求;不满足要求的一票否决。
计分标准1.措施到位,满足考评指标要求得 1分;2.措施不到位,部分满足或不满足考评指标要求得0分。
应得分实得分111114.2.6 现场临建设施、安全防护设施应定型化、工具化、标准化。
4.2.7 宿舍内住宿人员人均面积不应小于 2.5m2/ 人。
4.2.8 生活区与生产区应分开布置,并设置标准的分隔设施。
4.2.9 材料应就近堆放,最大限度的减少二次搬运。
4.3.1 施工单位应成立绿色施工专家委员会对绿色施工进行咨询、研究、决策和评估。
优选项4.3.2 施工现场应设医务室,并应编制人员健康应急预案。
评控制项:符合要求□不符合要求□价一般项折算得分:( 实得分/应得分 ) × 100%=分得优选项折算得分:( 实得分/应得分 ) × 100%=分分11111.措施到位,满足考评指标要求得 2分;2 2.措施基本到位,部分满足考评指标要求得 0.5、1、1.5分;3.措施不到2 位,不满足考评指标要求得0分。
建筑业绿色施工示范工程检查评分表
(单位工程评价结果)
施工单位:
工程名称:
判定条件:
1、 不合格:
* 控制项不满足要求
* 单位工程总得分w<60分
* 结构工程阶段得分<60分
2、合格:
* 控制项全部满足要求
* 单位工程总得分60分≤w<80分,结构工程阶段得分≥60分
* 至少每个评价要素各有一项优选项得分,优选项总分≥5
3、优良:
* 控制项全部满足要求
* 单位工程总得分w≥80分,结构工程阶段得分≥80分
* 至少每个评价要素中有两项优选项得分。
优选项总分≥10
注:表中涂红颜色的数值是预先填写的,专家应按检查项目实际情况填写,该表可以自动汇总。
1、表中“阶段得分”填写“绿色施工管理评价得分汇总”表中的各阶段得分。
2、表中涂红颜色的数值是预先填写的,专家应按检查项目实际情况填写,该表可以自动汇总。
检查组长: 年 月 日。
