Q/GDW电缆防火封堵标准江苏省电力公司发布Q/GDW-10-J266-2010目次前言 (II)1范围 (1)2规范性引用文件 (1)3术语和定义 (1)4电缆防火封堵设计 (2)5电缆防火封堵施工 (6)6电缆防火封堵工程的验收 (8)7电缆防火封堵的维护管理 (10)附录A(规范性附录)各类电缆防火封堵组件形式图例 (11)条文说明 (21)IQ/GDW-10-J266-2010II前言为规范公司生产、办公场所和设施电缆防火封堵的材料、设计、施工、验收和维护管理,避免或减少电缆火灾事故的发生,一旦发生火灾亦能有效地遏制因电缆延燃而扩大事故范围,做到安全、经济、适用,结合公司特点和技术要求,在《江苏省电力公司电缆防火封堵标准》(2000年版)基础上结合新的消防法律法规、国家技术标准进行修订。
本标准自实施之日起,原《江苏省电力公司电缆防火封堵标准》(Q/GDW-10-J266-2000,苏电保〔2000〕822号)同时废止。
本标准的编写格式和规则符合GB/T1.1《标准化工作导则第1部分:标准的结构和编写规则》及DL/T 600-2001《电力行业标准编写基本规定》的要求。
本标准的附录A为资料性附录。
本标准由江苏省电力公司安全监察部提出并解释。
本标准由江苏省电力公司生产技术部归口。
本标准起草单位:江苏省电力公司安全监察部、南京供电公司、苏州供电公司、徐州供电公司、江苏省电力设计院。
本标准主要起草人:严志权、郑金平、郭鹏宇、周法兴、张军宁、周宪斌、施文勇。
Q/GDW-10-J266-2010电缆防火封堵标准1范围本标准适用于公司生产、办公场所和设施(变电站、供电隧道、电力调度大楼、办公楼等)新建、扩建和改建的电缆防火封堵的设计、材料选用、安装施工、工程验收和维护管理。
电缆防火封堵除应遵守本标准规定外,还应符合国家、公安消防部门及电力行业现行有关标准、规程和规范的要求。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
电气电缆防火封堵施工技术措施背景介绍在建筑设计和施工过程中,电气电缆的管线必须被严格遵守国家标准进行规范化设置和封堵。
尤其是公共场所和建筑物,更需要对电气电缆进行防火封堵,以确保人民生命财产安全。
因此,在电气电缆防火封堵施工中,需要科学和合理的技术措施。
相关法律法规GB50016-2014《建筑设计防火规范》该规范明确了建筑设计中电气线缆的防火措施。
其中要求电缆槽、管的小洞口、穿越隔墙隔板洞口等需要进行防火封堵。
GB51353-2019《建筑物消防设计规范》该规范要求建筑物消防设计中,电气电缆应该按照其防火等级进行分类管理,并按照相关要求进行封堵处理,以达到防火的目的。
GB/T 24372-2009《建筑电气防火技术规范》该规范对防火封堵工艺进行详尽的规定,包括选材、施工工艺、质量检测、验收标准等方面,保证了施工的安全性和可靠性。
选材防火封堵材料应该经过专业测试,满足规范和相关标准,可以有以下几种材料:•硅酸盐毡或有机硅防火缓冲条•具有耐火性能的适用于密封、黏合和填充的耐火材料•具备优良隔热防火性能的隔热封材料•携带耐火防护性能的夹层材料虽然材料不同,但都应该能够满足防火封堵的性能和安全要求。
选择合适的材料可以通过对建筑物的用途、环境等进行分析和研究得出。
施工工艺预处理在施工前,应先将防火封堵位置的区域进行清理和处理,以保证施工效果和可靠性。
等级区分不同等级的电气电缆在防火封堵时,应根据封堵性能和基础材料的性能等级进行分类,并进行分类处理。
封堵密封在进行防火封堵施工中,要保证密封严密,防止漏条。
在防火封堵材料的缝隙中添加密封胶,可以保证材料的严密性和保护性。
在防火封堵施工完成后,应检查封堵的质量和性能,以检查施工是否符合标准。
验收合格后方可进行封堵区域的交付和使用。
施工注意事项在进行电气电缆防火封堵施工时,还要注意以下几点:安全防范在施工期间,要做好安全防范措施,防止施工人员的人身和财产等安全问题。

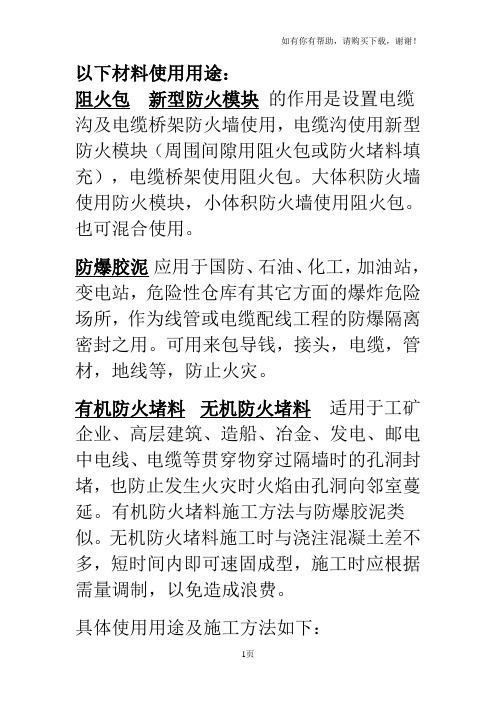

以下材料使用用途:阻火包新型防火模块的作用是设置电缆沟及电缆桥架防火墙使用,电缆沟使用新型防火模块(周围间隙用阻火包或防火堵料填充),电缆桥架使用阻火包。
大体积防火墙使用防火模块,小体积防火墙使用阻火包。
也可混合使用。
防爆胶泥应用于国防、石油、化工,加油站,变电站,危险性仓库有其它方面的爆炸危险场所,作为线管或电缆配线工程的防爆隔离密封之用。
可用来包导钱,接头,电缆,管材,地线等,防止火灾。
有机防火堵料无机防火堵料适用于工矿企业、高层建筑、造船、冶金、发电、邮电中电线、电缆等贯穿物穿过隔墙时的孔洞封堵,也防止发生火灾时火焰由孔洞向邻室蔓延。
有机防火堵料施工方法与防爆胶泥类似。
无机防火堵料施工时与浇注混凝土差不多,短时间内即可速固成型,施工时应根据需量调制,以免造成浪费。
具体使用用途及施工方法如下:产品类别:阻火包-产品名称:阻火包(FHB)产品编号:1013产品简介:阻火包(FHB)产品介绍:FHB型阻火包是我公司根据GA161-1997国家标准研制成功的新型防火配套耐火材料,该产品可根据用户不同的要求垒制成各种形状的防火墙、防火屋,亦可封堵需要制作防火处理的孔洞。
遇火时,防火包内的物质受热膨胀,结成蜂窝状整块,有效地将火灾控制在局部范围之内。
用阻火包做隔墙,取代了过去用耐火砖、矿渣棉、陶瓷棉等材料,与它们相比,防火包有显著的隔热效果。
FHB型阻火包适用于电力、电信、邮政、化工、工矿、企业、建筑当中,电缆、油管、风管、气管、金属管道等贯穿物穿过隔墙或隔层时所形成的空洞的封堵。
可阻止火焰蔓延,特别适用于经常更换电缆的重要部位。
施工方法:电缆竖井,用阻火网、阻火板或铁板做支垫,将防火包平铺于垫上,垒成隔层,电缆隧道和电缆沟根据国内电缆隧道和电费缆竖井的有关间距规定,在需要设置隔墙处,将防火包垒成防火墙即可。
必要时可用角钢做成支架以方便封堵。
包装与运输:1、FHB型阻火包用塑料袋外附防火布袋,再用编织袋包装,储存在阴凉干燥处。
工程名称:成城大厦电缆桥架防火封堵施工方案—、工程概况本施工方案主要以电缆沟、电缆桥架穿墙洞口、电缆竖井楼板洞口、配电柜、电缆穿管等的防火封堵施工中所使用材料、施工规范、施工工艺、验收标准及现场施工管理为主题编制;二、施工依据GBJ50016—2006建筑设计防火规范GB50045—95高层民用建筑设计防火规范DLGJ154—2000电缆防火措施设计和施工验收标准CECS154—2003建筑防火封堵应用技术规程三、施工准备1.材料准备本工程的防火封堵材料,根据不同部位、使用方式采用WXY—I阻火包, WXY—III有机防火泥,WBJ无机防火隔板;2.电缆防火封堵材料进场施工前,提供防火封堵材料的基本数据和文件----消防产品型式认可证书,检验报告,工程材料说明书,产品合格证书,产品出厂检验报告,材料报验表等,需当地消防部门的认可要进行认可;3.主要施工工具手提切割机、电锤、扳手、扫把四、施工方法电缆桥架竖井防火封堵的施工方法:工程名称:1、根据桥架大小把无机防火隔板切割成需要的尺寸,用膨胀螺栓固定在楼板底部; 该尺寸为:比桥架洞口每边大10cm~20 cm,即桥架宽度+20cm×桥架厚度+10cm.2、把阻火包整理平整,似砌砖似地交叉堆砌在无机防火隔板上;3、再用无机防火泥覆盖封堵在阻火包粒状岩棉蛭石上,要求高出楼板表面并做成规则状;如图所示:电缆桥架穿墙孔洞防火封堵的施工方法:1.将桥架穿墙洞口四周修整方正,保证桥架四周有50mm缝隙,并将洞口垃圾清理干净;2.把阻火包粒状岩棉蛭石整理平整,然后似砌砖似地交叉堆砌在孔洞内;要求封堵密实,以对侧不见光为准;3.阻火包粒状岩棉蛭石封堵完后,两侧用无机防火隔板进行夹封,用膨胀螺栓固定在墙体上,电缆桥架穿墙处和无机防火隔板工程名称:间的缝隙,用有机防火堵料进行填充封堵,并做成规则状线脚;电缆沟防火封堵的施工方法:1、桥架进入电缆沟处及配电柜下方电缆沟的洞口要用防火包粒状岩棉跖石做成防火墙状,其高度与电缆沟深一致,厚度最少不可小于300mm,使桥架与电缆沟完全阻隔;2、清理干净需封堵部位的垃圾及其杂物;3、把阻火包粒状岩棉蛭石整理平整,然后似砌砖似的由下至上堆砌成阻火墙在需封堵的部位;要求封堵密实,并以对侧不见光为准;堆砌高度和电缆沟道平齐;4、在阻火墙两侧用无机防火隔板进行夹封,并用经过防锈防火处理的404角钢和膨胀螺栓固定在电缆沟道壁上;5、电缆通过处和阻火墙间的缝隙,用有机防火堵料进行填充封堵,工程名称:并做成规则状;如下图所示:配电柜底部孔洞防火封堵的施工方法:1、当电缆进入配电柜底部的孔洞时,用无机防隔板在底部铺垫封堵,再用有机防火泥对进入的电缆进行包裹封堵,并高出配电柜底部 50mm做成规则状;如图所示电缆穿管孔防火封堵的施工方法:工程名称:1、清理干净电缆穿管孔口的污渍杂物;2、用有机防火泥对电缆穿管孔口进行填充封堵,并做成规则形状;3、要求封堵密实,外表平整光洁;如图所示桥架内的防火封堵施工方法:将穿越电缆沟、穿墙、穿楼板处的桥架内的电缆做防火封堵;在电缆的间隙内用防火泥包封堵,桥架内的空隙用防火包堆砌,要求封堵密实,并以对侧不见光为准;五、施工工艺流程1、无机防火隔板的施工操作流程是:检查无机防火隔板的外观质量,根据不同大小的孔洞尺寸,把无机防火隔板加工切割成所需要的规格尺寸,用膨胀螺栓固定在需要封堵的部位;2、阻火包的施工操作流程是:把阻火包整理平整,并检查阻火包有无破损,不得使用破损的阻火包;然后似砖砌般地交叉堆砌在无机防火隔板上,直至达到设计要求的阻火厚度;3、有机防火泥的施工操作流程:依据需要把有机防火泥密实填充在需要封堵的孔洞中,当气温较低时,可放在不高于40 ℃的温热水中浸泡15分钟,待堵料变得柔软时再施工;要求表面平整,光洁,并做成规则状态,高度和密度满足图示尺寸;六、安全措施安全施工措施一. 项目负责人在整个施工过程中,应遵守下列规定:1、应认真执行安全施工规章制度加强对施工人员管理,落实安全施工技术措施,检查和督促施工人员安全作业,做到安全、文明施工;2、组织施工人员学习施工标准和熟悉施工图纸,严格按照设计及有关规定、规范、标准要求进行施工,随时检查施工质量,发现问题及时整改;3、对施工现场搭设脚手架、并架和施工现场使用的电气、机械设备、安全防护装置应符合相关安全规定并验收合格后才能使用;二.施工人员在整个施工过程中应遵守下列规定:1、必须遵守和执行相关的安全生产、文明施工的管理制度并应接受建设单位监理人员的检查监督;2、必须戴安全帽进入施工现场,高空作业必须系好安全带;3、在控制室、开关室工作必须要有监护人员在场,并在断电的情况下进行作业,应摘下手表、钥匙、打火机、钢笔等金属物品,并戴绝缘手套,穿绝缘鞋;4、需要整理排放电缆时,事前应征求监护人员的同意,并在监护人员监护下进行;5、施工完毕后,应将施工现场清理干净;安全施工管理制度第6 / 9页1、进出工作区域一定要登记时间、人数和工作内容;2、施工人员进场施工要佩戴工作胸卡,头戴安全帽,身穿工作服;3、进入工作区域施工,严禁吸烟;4、带电操作区域必须允许工作时,穿戴绝缘手套和绝缘鞋,取下随身带的金属物品;5、在电器设备附近不准使用铁尺、铁卷尺等;6、在电器设备附近,手持工具,物体不得超过头部;7、不准在电器设备上挂靠任何工具物体;8、不准随意进入止步、高压危险的场地,不准随意堆放物品;9、不准擅自挪动警示标记;10、休息、吃饭要在指定集中的、远离电器设备的安全地方进行;11、遇到雷电下雨时,在露天的电气设备附近的施工人员要立即撤离现场;12、施工机械设备不准擅自安装在电气设备附近进行施工;13、施工工具在当天施工完毕后应集中堆放在远离电气设备的安全地方;14、用完水要关闭水龙头,机械设备当天使用完后要切断电源;15、角钢切割、焊接等产生金属火花的施工,须经施工单位同意并办理许可证;16、施工前对施工作业班组所有人员进行书面和口头安全技术交底,并培训考核,不安排末经安全教育及考核不合格人员进入作业现场,有关领导和技术人员应经常到现场检查,确保施工质量;安全文明施工措施第7 / 9页1、必须严格执行电力建设安全工作规程、电业安全工作规程的有关规定以及有关安全文明施工及环境管理规定;保证施工现场的各项配置达到有关安全文明施工的规定标准;2、该工程项目负责人为安全生产负责人,负责该工程项目的日常安全管理工作,指定专人负责监管安全施工作业;3、严格遵守安全生产规章制度,自觉接受安监部门的安全监督,管理和指导及纠违执罚,做好安全、文明施工作业;4、对复杂的危险性较大的特殊分项工程,应制订单独的安全技术措施,经审查合格后贯彻实施;5、按国家规定要求使用合格的劳保用品、标准化的安全设施,执行安全文明施工及环境管理工作;对施工中的安全隐患、违章作业和不安全因素、环境影响因素提出限时整改,同时在施工过程中进行安全检查、监督;6、施工现场必须建立安全管理组织机构,明确职责,配备专职安全人员,教育和监督所属人员未经许可,不得随意进入非该施工作业项目区域外的场所及触摸、启动机械、电器等设备;7、施工过程中每周不少于一次安全教育,做到时间、内容、人员效果的落实;8、在施工中必须严格现场安全监督,并制定适合本施工现场的有关措施、条例、规定等,对违章者给予重罚,杜绝人身、设备事故以及环境污染事故的发生,同时做好文明施工及环境管理工作,做到工完、料净场地清;9、发生人身事故或生产运行的不安全情况,应立即报告单位隶属第8 / 9页主管部门及相关安监部门,同时调查分析事故原因,保证工程安全优质高效按期完成;八、成品保护措施1、对已经封堵施工完工的封堵部位,应竖立警示牌;2、如确实要进行其他项目的作业施工,应避免撞击或踩踏在封堵部位;3、施工管理人员应经常巡视已封堵施工完毕的场所;4、发现有被撞击或踩踏损坏的部位,应及时进行修补,以保持封堵部位的完好,达到良好的防火效果;。
电缆线路防火封堵施工工艺电缆线路防火封堵的施工依据为是施工图纸要求和国家验收规范,根据要求对下列部位进行防火封堵:电缆桥架及明敷管线穿越防火分区部位均应做防火封堵;所有电缆桥架穿越防火分区处、配电间上下楼板洞,穿越配电间的墙洞、穿越变电所、配电室的墙洞,以及桥架中每隔25米处,敷缆完毕后均采用国家定型产品按国家规范要求进行防火封堵。
施工依据为:《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)及《建筑电气工程施工及验收规范》(GB50303-2002)。
典型的施工方法及材料选用:桥架每隔25米在桥架内封堵用防火包封堵,封堵厚度不小于200毫米。
桥架外部可根据预留洞口大小用有机堵料、防火包及无机堵料相结合施工。
施工过程中可根据实际施工情况进行适当调整。
下面给出几种典型的封堵型式:1)电缆桥架穿过楼板的防火封堵:防火板厚5mm,用膨胀螺丝固定于楼板下面,防火板的外型尺寸要大于孔洞尺寸的150 mm。
防火包用于桥架内和桥架与楼板之间的空间填充,高度为楼板厚度减去20mm。
无机防火堵料用于填充防火包的空隙防止烟雾通过,置于防火包的上方,厚度20mm,与楼板的上表面平齐。
有机防火堵料填充于用于桥架、电缆外缘一周,宽50mm高度20mm用于封堵电缆、桥架与防火包之间的空隙并便于电缆的更换。
2)封闭母线穿过楼板的防火封堵:防火板厚5mm,用膨胀螺丝固定于楼板下。
防火板的外型尺寸要大于孔洞尺寸的150 mm。
防火包用于封闭母线与楼板之间的空间填充,高度为楼板厚度减去20mm。
无机防火堵料用于填充防火包的空隙防止烟雾通过,置于防火包的上方,厚度20mm,与楼板的上表面平齐。
有机防火堵料填充于用于封闭母线外缘一周,宽50mm高度20mm用于封堵封闭母线与防火包之间的空隙。
3)电缆桥架水平穿过墙体的防火封堵:防火包用于电缆桥架与墙体之间以及桥架内在穿墙位置处的空间填充,在桥架内防火包沿电缆桥架走向其厚度同墙体厚度且不小于200mm。

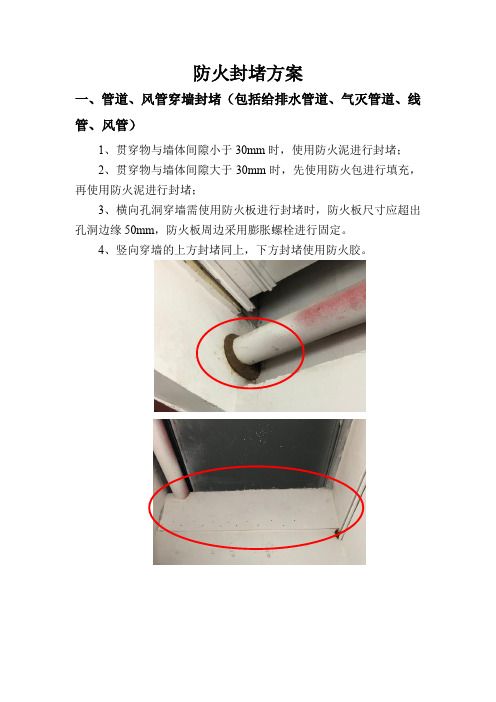

防火封堵方案
一、管道、风管穿墙封堵(包括给排水管道、气灭管道、线管、风管)
1、贯穿物与墙体间隙小于30mm时,使用防火泥进行封堵;
2、贯穿物与墙体间隙大于30mm时,先使用防火包进行填充,再使用防火泥进行封堵;
3、横向孔洞穿墙需使用防火板进行封堵时,防火板尺寸应超出孔洞边缘50mm,防火板周边采用膨胀螺栓进行固定。
4、竖向穿墙的上方封堵同上,下方封堵使用防火胶。
二、电缆桥架穿墙防火封堵
1、封闭式电缆桥架外部封堵同管道穿墙封堵;穿墙处内部使用防火包进行封堵;
2、开放式电缆桥架使用防火包及防火泥进行封堵。
三、电缆井防火封堵
1、电缆井孔洞小于500mm*500mm时,使用防火板对孔洞进行封堵,再使用防火泥对间隙进行封堵,防火板尺寸应超出孔洞边缘50mm。
2、电缆与结构距离大于500mm*500mm时,先在开口处下部使用角钢进行支撑,使用两层防火板夹防火包的方式置于角钢支撑之上对孔洞进行封堵,间隙再使用防火泥进行封堵;部分电缆井已有角钢支撑及钢板,可保留原角钢支撑及钢板。
Q/GDW电缆防火封堵标准江苏省电力公司发布Q/GDW-10-J266-2010目次前言 (II)1范围 (1)2规范性引用文件 (1)3术语和定义 (1)4电缆防火封堵设计 (2)5电缆防火封堵施工 (6)6电缆防火封堵工程的验收 (8)7电缆防火封堵的维护管理 (10)附录A(规范性附录)各类电缆防火封堵组件形式图例 (11)条文说明 (21)IQ/GDW-10-J266-2010II前言为规范公司生产、办公场所和设施电缆防火封堵的材料、设计、施工、验收和维护管理,避免或减少电缆火灾事故的发生,一旦发生火灾亦能有效地遏制因电缆延燃而扩大事故范围,做到安全、经济、适用,结合公司特点和技术要求,在《江苏省电力公司电缆防火封堵标准》(2000年版)基础上结合新的消防法律法规、国家技术标准进行修订。
本标准自实施之日起,原《江苏省电力公司电缆防火封堵标准》(Q/GDW-10-J266-2000,苏电保〔2000〕822号)同时废止。
本标准的编写格式和规则符合GB/T1.1《标准化工作导则第1部分:标准的结构和编写规则》及DL/T 600-2001《电力行业标准编写基本规定》的要求。
本标准的附录A为资料性附录。
本标准由江苏省电力公司安全监察部提出并解释。
本标准由江苏省电力公司生产技术部归口。
本标准起草单位:江苏省电力公司安全监察部、南京供电公司、苏州供电公司、徐州供电公司、江苏省电力设计院。
本标准主要起草人:严志权、郑金平、郭鹏宇、周法兴、张军宁、周宪斌、施文勇。
Q/GDW-10-J266-2010电缆防火封堵标准1范围本标准适用于公司生产、办公场所和设施(变电站、供电隧道、电力调度大楼、办公楼等)新建、扩建和改建的电缆防火封堵的设计、材料选用、安装施工、工程验收和维护管理。
电缆防火封堵除应遵守本标准规定外,还应符合国家、公安消防部门及电力行业现行有关标准、规程和规范的要求。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
电缆,桥架封穿越防火分区,封堵,电气规范篇一:电缆桥架防火封堵技术交底1、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
篇二:桥架安装及防火封堵通病的探讨桥架安装及防火封堵通病的探讨众所周知,电缆桥架的安装、验收基本是按照《建筑电气工程施工质量验收规范》实施的,本规范是与2002年6月1日实施,其中强制性条文标准,是以保证工程安全、使用功能为重点,对电气工程进行质量控制和验收的规定,电缆桥架的1安装和桥架内电缆敷设,是在建筑结构施工完成后才能全面展开,它的施工质量与我们的生活、工作的质量息息相关,不仅关系到合理的使用功能,还直接决定能否保证不发生电气火灾及人身的电设计、施工、监理人员工作中经常碰到的一项技术问题,现在谈谈施工中常见的问题及个人体会。
(一) 电缆桥架的安装:1、电缆桥架敷设在相关专业各种管线较为集中的技术层和走廊上部的吊顶内时,桥架与给水管道、风管之间的距离往往不能满足规范的要求,在需要进行维护时,不便于打开桥架的盖板。
安装过程中,如不提前做好相关专业的配合及有关专业管道的技术数据,是很难进行控制的。
关于此项工作,我们是否可以提前画一简图,有关综合管线的技术数据和该处桥架的位置、相互间尺寸的剖面图,合理调整各专业管线之间距离,预防通病的发生。
2、桥架内电缆的填充率超过规范值。
在施工图纸中,最常见的只有平面布置图,即使有剖面图也不是很完善,按照《钢制电缆桥架工程设计规范》1桥架系统的平面布置图;?2桥架系统的第3.8.1条规定:其设计内容有?3桥架系统所需托盘、梯架直线段弯通、支吊架规格和数量有关剖面图;?4有特殊要求的非标准技术说明或祥图。
因设的名细表以2及必要的说明;?计不够完善等原因,造成局部出现放置电缆太多,甚至于有满载现象,不符合02规范3.2.1条规定:电缆的填充率不应超过有关标准的规定值,动力电缆40%,控制电缆50%的要求。
电缆穿墙孔洞封堵规范
1.掩孔应有防尘、防潮的密封措施,并做相应的油漆处理,掩孔外需有立面装饰处理。
2.电缆头应该留空,孔洞内禁止堆放其它物品,且禁止堆放未拉绳索或装拆后的材料,一般用涤棉布挤塞封堵。
3.封堵孔洞时,联接处应加强护板,以防止孔洞因拆拉不当而脱落,孔洞离地面一定距离用可燃性的材料填埋。
4.电缆铺设时要求每一根配套电缆不能穿墙,电缆中心通管和底盘应抬高使之悬铺安装。
5.在穿墙套法兰的孔洞,应当严格按照要求的尺寸进行打孔,且禁止穿墙吊架、走线架等悬空装置固定架扣或探插到电缆,严禁在封闭孔洞内拆拉电缆。
6.孔洞应按安装要求进行封堵,穿越坚硬表面的孔洞应用干物料挤塞尽可能紧密地封闭,并与墙体表面平滑整齐。
电缆火灾防治技术措施防治电缆火灾的技术措施基本上有下列两大类型:(1)对防灭火不健全但已运行电缆的补救措施。
已敷设投运的电缆线路及附件,凡不符合消防法及防火施工法要求的,在不改变电缆材料和结构条件下,按消防及防火新规定进行改造施工。
如增设阻火隔墙及密封桥架、附件及电缆外表涂刷防火涂料、包绕防火包带等补救措施。
(2)新建电缆线路防灭火措施。
对新建电缆电气工程,首先选用新型耐火或难燃型电缆及附件; 装设先进实用的防灭火装置及自动报警系统。
(一) 封堵方式防止电缆着火变电站中敷设的电缆与各种电力设备的连接是通过孔洞、穿墙、人井、桥架、夹层、隧道等方式进行的,线路走向十分复杂且多变,为了保证安全,防止火灾发生,在电力电缆敷设安装施工过程中,必须对电缆进行防火堵封。
施工中电缆的封堵,既要按有关规程进行,但又要因地制宜,不能教条和盲目设置封堵点,随意确定封堵方式,这样,不仅浪费工料,提高工程造价,而且使电缆通道的通风及散热条件变坏,易造成火灾隐患点应结合施工场所的具体情况及自身的特点,确定重点防火部位和应采取的措施,下面介绍电缆封堵几种常用的方式。
1. 电缆预留孔洞的防火封堵在电缆系统工程中,电力监控屏、盘及开关柜等是变电站中的主要设备,一般放置在主控室,在其下方的预留电缆入口部位,应采用防火隔板做上下两层封盖,隔板中间铺以堵料严密封堵,并留有适当的电缆穿越的孔槽。
孔槽周围的电缆穿越处应填以软性的有机堵料 (俗称防火胶泥),而槽孔外围则灌注具有凝固特性的无机堵料。
用这种办法处理,今后若要增加或变更电缆,只需将槽孔中的有机堵料揭下即可,无须拆卸上下封盖板。
2. 电缆穿墙孔洞的防火封堵敷设电缆时,当电缆若要穿过墙体,视穿墙孔洞的大小、厚度,用防火包、有机堵料、无机堵料进行堵封。
墙体两侧的防火隔板用膨胀螺栓紧固固定好,防火板根据所穿越的电缆及桥架大小留有孔洞,穿墙两侧用有机耐火槽盒填入有机堵料的方式各设 2m的防火段,并在墙体两侧电缆上刷涂防火涂料,防止火势穿越蔓延。
