建筑工程施工质量验收资料一、前言:1、资料整编(工业与民用建筑工程资料)必须按照单位/子单位工程来整理工程资料。
①单位工程的总承包单位工程资料,要对分包工程的资料汇总整理,然后再移交到总包单位整理成册。
①工程资料的名称要统一,必须是设计图纸上的单位工程名称,所有的工程资料必须相同。
②单位工程的资料员,必须持证上岗,在资料内要存放复印件。
2、单位工程资料共分五大类:①施工质量管理竣工验收综合资料②分部、分项工程检验批质量验收资料③工程质量控制资料④工程安全和功能验收资料⑤单位工程竣工图3、单位工程资料整理必须坚持“真实、可靠、齐全完整”合建设部、省、市编制原则及指导思想,同时贯评“强化验收、完善手段、过程控制”的编制思想。
执行新的“建设工程施工质量验收统一标准”和“建设部吴松勤主编的规范标准表格文本及填写说明”及市站转发省建设厅,关于“陕西省建筑工程施工质量验收技术资料管理整编规定"文件的要求整理整编。
4、单位工程在竣工后,所需备案资料。
①“建设工程质量安全监督档案"资料,应按照资料表格内的内容整理。
②“建设工程竣工验收备案文件一览表."按内容填写③建筑工程施工质量验收资料书一览表以上两个表格的内容应按照附表说明填写整理,必须齐全真实。
5 、单位工程资料中所有的原材料,试验和施工前的留置的材料、试验,包括:桩基、灰土静载等。
试验必须是陕西省建设厅指定的有关资质法定检测单位(有对外资质批文的检测单位)钢结构、玻璃幕墙、塑钢窗、钢窗、铝合金窗和四表检测、外墙砖、地基检测(桩基、灰土等),室内环境检测等,都应按照省建设厅和省有关部门的文件规定来,按照单位工程的要求检测执行。
6、单位工程资料,出厂合格证和各种试验报告不可复印,其他工程资料经有关单位同意后可复印、打印,同时要加盖公章、签字。
写清原件存放处,复印、打印均采用A4幅纸。
7、监理公司(管理公司)在竣工前应对单位工程资料认真严格审查,必须坚持负责(工程资料应和施工同步)。
检验批填写全套表格示范填写与说明打印日期:2011年1月15日第一章建筑工程施工质量验收规范检验批检查用表填写说明建设部颁布的新版〈〈建筑工程施工质量验收规范》定于2003年1月1日起执行。
为确保新版规范在我省全面贯彻实施,便于实际操作,根据新版规范的条文和建设部有关规定,我站组织专家编制了“建筑工程施工质量验收检验批检查用表汇编”。
它是与〈〈建筑工程施工质量验收规范》配套使用的全省统一格式。
工程建设各方主体在施工质量验收过程中都应严格遵照执行。
填写检查用表时,除应符合省建设厅〈〈关于执行建筑工程施工质量验收规范有关事项的通知》(浙建发[2002]193号)文件的规定外,尚应符合以下要求:1、当合同约定采用的企业标准规定的检查内容多于国家规范规定的检查内容时,应按企业标准的规定补充检查内容,并按此检查验收;2、当合同约定采用的企业标准规定的质量要求高于国家规范的规定时,应按企业标准的规定修改检查表内相应的质量要求指标,并按此检查验收;3、当检查表中某一检查项目的质量要求指标写明按“设计要求”时,应按本工程施工图设计文件的规定,明确填写本工程设计规定的具体的质量要求,并按此检查验收;4、当检查表中某一检查项目有多种检查内容时(仅限定量检查项目),应按相关专业规范或合同约定采用的企业标准规定的检查内容进行检查并另行形成“检查记录表”作为本表的附件。
填写本表时,按所附“检查记录表”中的合格检查结果,在本表相应栏目内填写“符合要求”或“抽样检验合格”等合适的结论性肯定用词;5、当同一检查表内的检查项目不能(或不应)在某一时间一次性检查验收时,施工、监理(建设)单位应按实际情况在过程前、过程中进行检查、控制、验收,并填写相应的检查(验收)栏目,但“验收结论”应在表列检查内容全部检查并填写完整后填写,日期以填写“验收结论”的日期为准;6、当检查表所列某一检查项目的检查(验收)记录栏分为10个小格时,并不表示只需抽查10个点,现场实际抽查点数应按施工组织设计中划分的检验批大小和相关专业规范(企业标准)或本表说明中规定的抽样方案(检查数量)确定的点数抽查。
天府新区(成都直管区)建设工程工程质量竣工验收前应提供的资料目录(房屋建筑工程)1、施工许可证2、施工图设计文件审查合格书、备案报告和审查批准书3、工程质量保证体系审查表(JD-002)4、地基验槽记录(或地基处理工程质量验收报告及质量文件汇总表、或桩基础工程质量验收报告及质量文件汇总表)(SG—T026、SG—T027、SG—T028、SG—T029、SG—T030)5、工程地基与基础、主体结构验收监督检查申请表(由质安站提供样表)6、地基与基础分部工程验收报告及质量文件汇总表 (SG—T031、SG—T032)7、主体结构分部工程(子分部工程)验收报告及质量文件汇总表 (SG—026、SG—030)8、建设工程质量整改通知书及对应整改报告9、工程竣工验收告知单、验收小组成员名单(由质安站提供样表)10、建筑设备安装工程质量文件审查表 (由质安站提供样表)11、住宅工程质量分户验收汇总表(SG--043)12、勘察文件质量检查报告(JS--008)13、设计文件质量检查报告(JS--009)14、监理单位工程质量评估报告(JL--C005)15、公建(办公楼、商业)等初装饰竣工验收申请报告16、检测报告确认汇总表(由质安站提供样表)17、竣工验收报告(JS--004)(竣工验收合格后提供)18、其它资料(如:初装饰竣工验收申请报告、室内环境检测报告、电线电缆检验报告等)地基与基础结构验收申请表工程名称及部位:成都市工业职业技术学校二期工程风雨操场质量监督备案号:F2013-0003主体结构验收申请表工程名称及部位:成都市工业职业技术学校二期工程图文信息中心6~19层质量监督备案号:F2013-0003工程竣工验收告知单天府新区成都建设工程质量安全监督站:我单位建设的工程,已按施工图纸及相关规范完成合同中约定的内容,符合设计及规范要求,工程资料齐全,具备竣工验收条件,拟定于年月日进行竣工验收,请你单位派工作人员参加,予以监督。
工程质量检验评定资料工程质量检验评定资料一、引言在工程建设过程中,质量的控制和评定是非常重要的环节。
本文档旨在提供一套完整的工程质量检验评定资料,以便于对工程质量进行有效的评估和改进。
二、质量检验要求1. 材料质量检验1.1 原材料质量检验要求设定原材料的规格要求,包括外观、尺寸、性能等方面的要求。
1.2 采购材料质量检验要求采购材料的质量检验要求包括供应商的资质要求、质量认证等。
1.3 施工材料抽样检验要求根据抽样的方法和标准进行施工材料的抽样检验。
2. 施工工艺检验2.1 施工工艺方案检验要求提供施工工艺方案的编制要求、评审流程及标准。
2.2 施工工艺操作检验要求提供施工工艺操作的要求,包括施工流程、操作人员要求等。
3. 设备检验3.1 设备购置验收检验要求提供设备购置验收的程序和要求。
3.2 设备安装调试检验要求提供设备安装调试的要求,包括安装位置、调试流程、测试标准等。
4. 施工质量检验4.1 基础施工质量检验要求包括桩基、基础、支护等基础工程的质量检验要求。
4.2 结构施工质量检验要求包括混凝土、钢结构等结构工程的质量检验要求。
4.3 安装工程质量检验要求包括设备安装、管线安装等安装工程的质量检验要求。
5. 检验记录和报告要求5.1 检验记录要求提供检验记录的格式和要求。
5.2 检验报告要求提供检验报告的格式和要求。
附件:附件1:原材料质量检验报告模板附件2:施工工艺方案评审记录表附件3:设备购置验收检验记录表附件4:基础施工质量检验记录表附件5:结构施工质量检验记录表附件6:安装工程质量检验记录表附件7:检验报告范例法律名词及注释:1. 建筑法:指建筑工程相关的法律法规及规章制度的总称。
2. 建设工程质量管理条例:是国家对建设工程质量管理的法规性文件,对建设工程质量管理工作进行了明确的规定。
市政工程技术资料检验批全套填写范例施管表1共 7页单位工程技术文件名目施管表1共7页单位工程技术文件名目施管表1单位工程名称:道路工程共7页第3页单位工程技术文件名目施管表1单位工程名称:道路工程共7页单位工程技术文件名目施管表1单位工程名称:××市××道路工程共7页单位工程名称:××市××道路工程共7页单位工程名称:××市××道路工程共7页竣工验收证书施工组织设计审批表施管表3施工图设计文件会审记录填表人:施工技术交底记录之一施管表5施工技术交底记录之五施管表5工程洽商记录之一施管表6工程洽商记录之二施管表6工程洽商记录之三施管表62、质评表2.1 质评表3的填写这是工程施工中填得最多的表之一,但仍有许多施工单位填得不对,或填得不够规范。
要紧工程数量应填写清晰,因为应检点数是按工程量依照标准中规定的频率得出来的。
假如检测频率是面积工程量应能反映出面积的数量。
外观检查项目按评定标准中相关内容填写。
量测项目填写应按标准中的项目名称填,应规范用词。
量测项目按标准是与规定值作比较的,在实测栏中应填实测值。
而许多施工单位仍填实测偏差值,这是不对的。
只有当量测项目在标准中是规定承诺偏差值的,在实测栏中才应填实测偏差值。
签字各栏均应有相关方签字,交方与接方是同一班组也应签字。
工序施工完毕后,应及时填写工序质量评定表。
表中内容应填写齐全,签字手续完备规范。
2.2 质评表2、质评表1的填写市政工程由工序组成部位,部位组成单位工程。
其质量的检验与评定一样按工序、部位、单位工程三级进行。
但市政工程中除桥梁外,道路工程与排水工程有时不划分部位,因此道路工程与排水工程也能够按工序、单位工程两级进行。
也能够按长度将一个单位工程人为地划分成假设干个部位。
排水工程也有将污水管作为一个部位,雨水管作另一个部位的。
水利工程验收所需全部资料第一篇:水利工程验收所需全部资料水利工程竣工验收资料编制顺序第一卷:竣工验收资料1、单位工程验收鉴定书2、单位工程质量评定表3、分部工程验收签证4、工程质量评定汇总表5、工程施工管理工作报告第二卷:竣工资料(施工管理资料)1、工程概况表2、承包单位概括、组织机构及人员资质3、施工组织设计及批复文件4、施工放样报验单及监理审查意见5、进出场设备申报单及监理审查意见6、施工人员进出场情况申报表及监理审查意见7、开工申请报告及开工令8、监理通知单及工作联系单9、施工过程中往来函件10、设计变更11、有关施工会议纪要12、工程质量事故调查及处理报告、重大缺陷处理预检查记录13、施工大事记14、施工日志、工序管理资料第三卷:质量保证资料1、单位工程施工质量检验资料核查表2、原材料进场签证单3、原材料出厂合格证4、原材料技术性能指标5、原材料自检报告及统计资料6、原材料监理见证取样单7、中间产品检测试验资料8、中间产品试件及统计资料9、配合比试验报告(混凝土)10、配合比试验报告(砂浆)11、土方碾压检测资料12、土方碾压监理见证取样单13、设备进场签证资料14、设备出厂合格证及有关技术文件15、基桩试验检测资料16、试运行资料17、重要隐蔽工程施工记录18、重要隐蔽工程验收签证单19、单位工程施工质量检验资料核查表第四卷:质量评定资料1、工程项目划分审批文件2、工程质量评定汇总表3、单位工程质量评定表4、外观质量检测表、评定表5、外部工程质量评定表6、单元工程质量评定表7、隐蔽工程质量评定表8、工程试运行期间观测资料9、其他质量评定表附录二施工单位工程建设资料目录第一册:综合资料1、招投标文件、中标通知书、技术交底、防台渡汛、施工技术方案、2、工程质量监督联系单及批复文本、设计联系单3、施工承包合同及协议书、单位工程开工申请、分部工程开工申请4、上报监理单位的文件5、会议纪要、与有关单位往来文件第二册:单元工程、分部工程质量评定资料,原材料质量保证书及检测资料、中间产品质量检测资料,砼试块测试及统计资料第三册:施工月报第四册:隐蔽工程(包括防渗工程)验收资料第五册:各分部工程验收报告第六册:工程施工联系单及月结算及支付签证单第七册:监理月报、施工日记第八册:验收资料1、竣工图纸2、施工结算审价(审查)报告3、综合工作报告施工部分工作报告有四个部分:一、工程质量评定资料;二、工程质量检测资料;三、施工技术管理资料;四、竣工验收资料。
创作编号:GB8878185555334563BT9125XW创作者:凤呜大王*公路工程质量评定表说明1、本套表格适用于公路工程建设上使用,包括试验、检测、评定及施工原始记录。
2、本套表格包含评定标准(JTG F80/1-2004)要求评分的部分项目。
实际上本套表格是工程质量检验报告单所对应项目的评分表。
目的是对工程进行最终评定结论,作为交竣工验收的重要资料。
评定标准未规定的项目不列入此表。
3、总评表是评表的汇总。
权重依据评定标准附录A的规定,因此总评表的数据来源于评表的结果。
总评表结果即得出工程项目的评定结果。
4、由于评表的规定分有部分项目可能有增减,有的评表未填写规定分。
填表人根据实际情况填写。
5、对于路线工程可分段评定,在桩号及部位栏填上起止桩号,并在表头填上“第×段共×段”,标段评定时以路线长度加权平均。
6、数据应真实可靠,不能与施工检查数据有矛盾。
甲方代表、监理工程师应认真审核把关,并对照评定标准的外观检查项目进行评定,最后签名认可。
7、路基、柔性基层、沥青路面弯沉值评定参见附录I8、喷射混凝土抗压强度评定参见附录E9、水泥混凝土弯拉强度评定参见附录C10、路面结构层厚度评定参见附录H11、路基、路面压实评定参见附录B12、水泥混凝土抗压强度评定参见附录D13、水泥砂浆强度评定参见附录F14、单位、分部及分项工程的划分参见附录A15、分项工程质量评分,其检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个部分。
只有在其使用的原材料、半成品、成品及施工工艺符合基本要求的规定,且无严重外观缺陷和质量保证资料真实并基本齐全时,才能对分项工程质量进行检验评定。
16、分项工程的评分值满分为100分,按实测项目采用加权平均法计算。
存在外观缺陷或资料不全时,须予减分。
Σ[检查项目得分×权值]分项工程得分=----------------------------Σ检查项目权值分项工程评分值=分项工程得分—外观缺陷减分—资料不全减分(1)基本要求检查分项工程所列基本要求,对施工质量优劣具有关键作用,应按基本要求对工程进行认真检查。

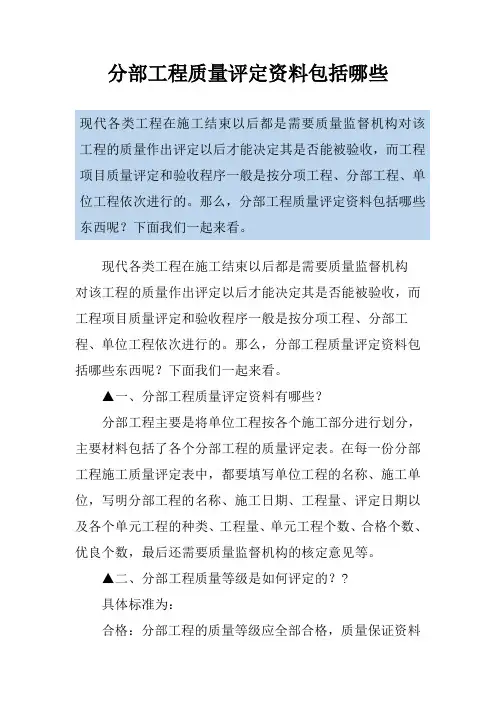

分部工程质量评定资料包括哪些现代各类工程在施工结束以后都是需要质量监督机构对该工程的质量作出评定以后才能决定其是否能被验收,而工程项目质量评定和验收程序一般是按分项工程、分部工程、单位工程依次进行的。
那么,分部工程质量评定资料包括哪些东西呢?下面我们一起来看。
现代各类工程在施工结束以后都是需要质量监督机构对该工程的质量作出评定以后才能决定其是否能被验收,而工程项目质量评定和验收程序一般是按分项工程、分部工程、单位工程依次进行的。
那么,分部工程质量评定资料包括哪些东西呢?下面我们一起来看。
▲一、分部工程质量评定资料有哪些?分部工程主要是将单位工程按各个施工部分进行划分,主要材料包括了各个分部工程的质量评定表。
在每一份分部工程施工质量评定表中,都要填写单位工程的名称、施工单位,写明分部工程的名称、施工日期、工程量、评定日期以及各个单元工程的种类、工程量、单元工程个数、合格个数、优良个数,最后还需要质量监督机构的核定意见等。
▲二、分部工程质量等级是如何评定的??具体标准为:合格:分部工程的质量等级应全部合格,质量保证资料已基本齐全。
优良:分部工程的质量等级必须全部合格,其中达到优良等级的分部工程数量不应少于50%,且主要分部工程的质量等级应为优良。
质量保证资料应齐全。
▲三、分部工程质量评定主要包括哪些内容?工程项目质量评定和验收程序是按分项工程、分部工程、单位工程依次进行的,所以对分项工程的质量评定,涉及到分部工程、单位工程的质量评定和工程能否验收。
监理工程师应按现行《建筑安装工程质量检验评定标准》对分项工程进行仔细评定。
分项工程的质量评定主要有以下内容:1、保证项目:是涉及结构安全或重要使用性能的分项工程,它们应全部满足标准规定的要求。
保证项目中包括的主要内容有:(1)重要材料、成品、半成品及附件的材质,检查出厂证明及试验数据。
(2)结构的强度、刚度和稳定性等数据,检查试验报告。
(3)工程进行中和完毕后必须进行检测,现场抽查或检查试验记录。

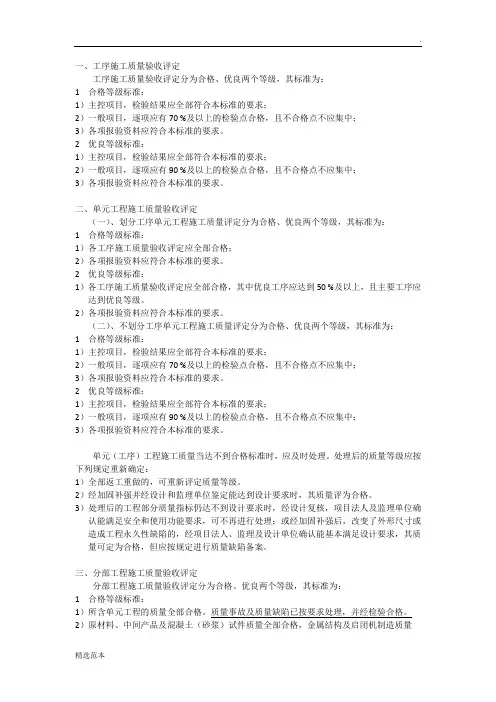

一、工序施工质量验收评定工序施工质量验收评定分为合格、优良两个等级,其标准为:1 合格等级标准:1)主控项目,检验结果应全部符合本标准的要求;2)一般项目,逐项应有70 %及以上的检验点合格,且不合格点不应集中;3)各项报验资料应符合本标准的要求。
2 优良等级标准:1)主控项目,检验结果应全部符合本标准的要求;2)一般项目,逐项应有90 %及以上的检验点合格,且不合格点不应集中;3)各项报验资料应符合本标准的要求。
二、单元工程施工质量验收评定(一)、划分工序单元工程施工质量评定分为合格、优良两个等级,其标准为:1 合格等级标准:1)各工序施工质量验收评定应全部合格;2)各项报验资料应符合本标准的要求。
2 优良等级标准:1)各工序施工质量验收评定应全部合格,其中优良工序应达到50 %及以上,且主要工序应达到优良等级。
2)各项报验资料应符合本标准的要求。
(二)、不划分工序单元工程施工质量评定分为合格、优良两个等级,其标准为:1 合格等级标准:1)主控项目,检验结果应全部符合本标准的要求;2)一般项目,逐项应有70 %及以上的检验点合格,且不合格点不应集中;3)各项报验资料应符合本标准的要求。
2 优良等级标准:1)主控项目,检验结果应全部符合本标准的要求;2)一般项目,逐项应有90 %及以上的检验点合格,且不合格点不应集中;3)各项报验资料应符合本标准的要求。
单元(工序)工程施工质量当达不到合格标准时,应及时处理。
处理后的质量等级应按下列规定重新确定:1)全部返工重做的,可重新评定质量等级。
2)经加固补强并经设计和监理单位鉴定能达到设计要求时,其质量评为合格。
3)处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人及监理单位确认能满足安全和使用功能要求,可不再进行处理;或经加固补强后,改变了外形尺寸或造成工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可定为合格,但应按规定进行质量缺陷备案。
工程质量检验评定资料一、引言工程质量是衡量一个工程项目成功与否的重要指标,质量检验评定是确保工程质量符合标准和要求的重要环节。
本文旨在提供一份完整的工程质量检验评定资料,以便工程项目参与方能够全面了解并有效进行质量检验评定工作。
二、检验评定流程1. 预备工作在工程质量检验评定前,必须做好详细的预备工作。
首先,要准备工程规划和设计文件,确保符合法律法规和相关标准要求。
其次,要制定详细的施工方案,明确每个施工阶段的要求和措施。
此外,还要进行必要的技术交底和培训,确保所有参与方对质量要求有清晰的认识。
2. 施工过程质量检验施工过程中的质量检验是确保工程符合设计要求的关键环节。
各参与方应严格按照设计要求进行施工,并及时进行质量检验。
常见的质量检验项目包括土方工程质量检验、混凝土工程质量检验、钢结构工程质量检验等。
每个检验项目都需要有详细的检验方案和检验记录,并指定专人进行具体操作。
3. 竣工验收质量评定施工完成后,进行竣工验收是判断工程质量是否符合要求的重要环节。
竣工验收质量评定包括两个方面的内容:一是对工程整体质量进行评估,包括结构稳定性、外墙平整度、管道系统密封性等;二是对各项技术指标进行检测,如电气绝缘、通风系统运行正常等。
评定结果将直接影响工程项目的后续使用和维护。
三、质量检验评定方法1. 抽样检验法抽样检验法是质量检验评定中常用的一种方法。
可以根据工程的具体情况,确定抽样检验的样本数量和方法。
抽样检验时要注意选取具有代表性的样本,并确保检验结果的准确性和可靠性。
2. 非破坏性检验法非破坏性检验法是一种无损检测技术,可以在不破坏工程结构的前提下,对材料和结构进行质量评定。
常见的非破坏性检验方法包括超声波检测、磁粉检测等。
该方法适用于对已完成的工程质量进行评定,具有高效、准确的特点。
3. 监理检验法监理检验法是由专业监理机构进行工程质量检验评定的一种方法。
监理机构会根据工程的具体情况,制定详细的检验方案和监理标准,并派遣专业人员进行实地检查和抽样检验。
工程质量通病的表现1、建筑工程存在通病。
2. 关于“资料通病”。
3、实物质量状况。
4、给排水、采暖、通风空调、设备安装部分。
5、屋面工程发现的问题主要表现在。
(一)建筑工程存在通病1.地下室渗漏水;地下室,消防楼梯通道,管道井抹灰粗糙;2.卫生间、厨房、楼地面、墙面渗漏水;地漏的位置不当,有的不在地砖的中心;有的设在两块地砖的接缝处;3.外墙面渗漏水;4.屋面渗漏水;空鼓;5.室内插座、开关等预埋盒的标高不对、不平直(外歪);6.外墙门窗渗漏水;7.内墙面抹灰或腻子空鼓、龟裂;8.外墙面脱落、龟裂;9.室内开间尺寸超差、层高超差;10.室内阴阳角不顺直;11.顶棚抹灰或腻子空鼓、龟裂、脱落`;12.钢筋保护层超差;13.各类管线无穿楼板、墙套管、不顺直,卡具不足或位置不对等;14.地下车库混凝土地面或室外散水有裂缝;15.塑钢门窗(或玻璃幕墙)打胶粗糙,胶缝过宽,或边缘不齐;16.大理石(花岗岩)地面有明显色差,有的在接缝处进行过二次打磨;17.石膏板顶棚有微裂;18.墙面上的双色材料(特别是涂料)相交处不通畅,有的涂料墙面出现交叉污染;19.室内台踏步有裂痕破损或掉角20.屋面女儿墙的饰面砖及抹灰粗糙。
(二)管道与设备安装工程1.管道介质与流向缺标示,阀门开关方向缺标志:2.管道支架的螺孔采用气焊开孔的,周边粗糙;3.设备安装的地脚螺栓露出螺帽的螺丝扣过长,有的长达70mm;4.穿墙和楼板的管道孔封堵或封堵不严;有的甚至没有设过墙管而将管道直接埋入墙中,有的虽设置了过墙套管,但口径过大或过小。
有的穿楼板的套管过长或过短;5.通风管道的风口处安装不顺直;6.烟感器安装不符线;7.卫生器具安装的位置不精确,同一墙面的小便斗高低不一,有的卫生洁具钢架未刷面漆;8.通风管道的保温的保护壳制作安装粗糙,表面不平整,不顺直;9.风管的软接头不平不顺;10.管道井内的管道标示不清;11.管道支架不垂直。
(三)电气设施安装工程1.顶棚内配置的金属软管长度过长,有的超长在1.2m以上,有的甚至超出2m以上;2.接地干线未涂刷双色(绿黄)相间的标示:3.桥架未做接地跨接;4.插座的零项接错,插座盒与墙面露出较大的缝隙;5.电缆桥架一点接地,内层间防火封堵不严;6.配电盘内的接地分支线未与接地干线相连接;7.电气地线色标不符规范规定;8.电气明配管安装不平直,固定点的间距不符规范规定;9.机房内的电缆标识不齐全;10.电气井道内采用软管沿墙敷设;11.开关插座安装的标高不一致。
水利工程质量评定资料是什么?水利工程是非常重要不可缺少的,正是因为越来越多的水利工程大大的降低了人们在自然灾害到来的时候所受到的损失,是我们的好帮手,我们能够对于洪水干旱等自然灾害对我们的损失做到一定的补救措施,水利工程质量评定资料也非常的重要。
水利工程是非常重要不可缺少的,正是因为越来越多的水利工程大大的降低了人们在自然灾害到来的时候所受到的损失,是我们的好帮手,我们能够对于洪水干旱等自然灾害对我们的损失做到一定的补救措施,水利工程质量评定资料也非常的重要。
▲一.水利工程质量评定程序1. 工程质量检验包括施工准备检查,中间产品与原材料质量检验,水工金属结构、启闭机及机电产品质量检查,单元工程质量检验,质量事故检查及工程外观质量检验等程序。
2. 施工准备检查。
主体工程开工前,施工单位应组织人员对施工准备工作进行全面检查,并经建设(监理)单位确认合格后才能进行主体工程施工。
3. 中间产品与原材料质量检验。
施工单位应按《评定标准》及有关技术标准对中间产品与水泥、钢材等原材料质量进行全面检验,不合格产品,不得使用。
4. 水工金属结构、启闭机及机电产品质量检查。
安装前,施工单位应检查是否有出厂合格证、设备安装说明书及有关技术文件;对在运输和存放过程中发生的变形、受潮、损坏等问题应作好记录,并进行妥善处理。
无出厂合格证或不符合质量标准的产品不得用于工程中。
5. 单元工程质量检验。
施工单位应严格按《评定标准》检验工序及单元工程质量,作好施工记录,并填写《水利水电工程施工质量评定表》。
建设(监理)单位根据自己抽检的资料,核定单元工程质量等级。
发现不合格单元工程,应按设计要求及时进行处理,合格后才能进行后续单元工程施工。
对施工中的质量缺陷要记录备案,进行统计分析,并记入相应单元工程质量评定表“评定意见”栏内。
6. 施工单位应按月将中间产品质量及单元工程质量等级评定结果报建设(监理)单位,由建设(监理)单位汇总后报质量监督机构。
